铁艺栏杆施工工艺标准

铁艺栏杆施工工艺标准

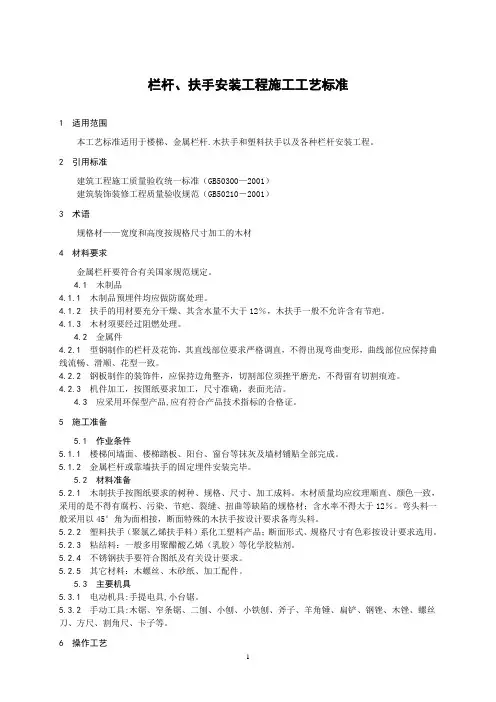

栏杆、扶手安装工程施工工艺标准1 适用范围本工艺标准适用于楼梯、金属栏杆.木扶手和塑料扶手以及各种栏杆安装工程。

2 引用标准建筑工程施工质量验收统一标准(GB50300—2001)建筑装饰装修工程质量验收规范(GB50210-2001)3 术语规格材——宽度和高度按规格尺寸加工的木材4 材料要求金属栏杆要符合有关国家规范规定。

4.1 木制品4.1.1 木制品预埋件均应做防腐处理。

4.1.2 扶手的用材要充分干燥、其含水量不大于12%,木扶手一般不允许含有节疤。

4.1.3 木材须要经过阻燃处理。

4.2 金属件4.2.1 型钢制作的栏杆及花饰,其直线部位要求严格调直,不得出现弯曲变形,曲线部位应保持曲线流畅、滑顺、花型一致。

4.2.2 钢板制作的装饰件,应保持边角整齐,切割部位须挫平磨光,不得留有切割痕迹。

4.2.3 机件加工,按图纸要求加工,尺寸准确,表面光洁。

4.3 应采用环保型产品,应有符合产品技术指标的合格证。

5 施工准备5.1 作业条件5.1.1 楼梯间墙面、楼梯踏板、阳台、窗台等抹灰及墙材铺贴全部完成。

5.1.2 金属栏杆或靠墙扶手的固定埋件安装完毕。

5.2 材料准备5.2.1 木制扶手按图纸要求的树种、规格、尺寸、加工成料。

木材质量均应纹理顺直、颜色一致,采用的是不得有腐朽、污染、节疤、裂缝、扭曲等缺陷的规格材;含水率不得大于12%。

弯头料一般采用以45°角为面相接,断面特殊的木扶手按设计要求备弯头料。

5.2.2 塑料扶手(聚氯乙烯扶手料)系化工塑料产品;断面形式、规格尺寸有色彩按设计要求选用。

5.2.3 粘结料:一般多用聚醋酸乙烯(乳胶)等化学胶粘剂。

5.2.4 不锈钢扶手要符合图纸及有关设计要求。

5.2.5 其它材料:木螺丝、木砂纸、加工配件。

5.3 主要机具5.3.1 电动机具:手提电具,小台锯。

5.3.2 手动工具:木锯、窄条锯、二刨、小刨、小铁刨、斧子、羊角锤、扁铲、钢锉、木锉、螺丝刀、方尺、割角尺、卡子等。

楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标1. 引言楼梯扶手及铁艺栏杆为建筑物的重要组成部分,不仅能提高建筑物的美观性,更重要的是保障了人们的安全。

本文主要介绍楼梯扶手及铁艺栏杆制作安装的相关技术标准,以确保其安全、美观、符合国家相关标准。

2. 材料选择楼梯扶手及铁艺栏杆的材料选择至关重要。

一般情况下,我们需要根据不同的需求选择不同材料。

2.1 扶手根据国家相关标准,楼梯扶手一般采用高强度钢材或铸铁材料制作。

其中,高强度钢材的优点是质轻、强度高、维护方便,但价格相对较高;铸铁材料则相对较便宜,耐用性好,但重量较重。

2.2 栏杆楼梯铁艺栏杆一般采用铁艺材料制作,具有美观、防腐、耐用等优点。

我们应该选择优质的铁艺材料,以确保栏杆的质量和寿命。

3. 制作标准楼梯扶手及铁艺栏杆的制作应符合相关国家标准。

制作标准主要包括以下几个方面:3.1 尺寸标准扶手和栏杆的高度、宽度、长度等尺寸应符合国家相关标准。

一般情况下,扶手的高度应为900mm,长度应与楼梯的长度相等,而栏杆的高度一般为1100mm。

3.2 材料标准楼梯扶手及铁艺栏杆的材料应符合国家相关标准。

一般情况下,高强度钢材的拉力强度应不低于785MPa,屈服强度不低于450MPa;而铸铁材料的抗拉强度不低于140MPa。

3.3 加工工艺楼梯扶手及铁艺栏杆的加工应符合国家相关标准。

一般情况下,我们采用冷弯或热弯工艺加工扶手和栏杆,以确保其质量和准确度。

4. 安装标准楼梯扶手及铁艺栏杆的安装也应符合相关国家标准。

安装标准主要包括以下几个方面:4.1 固定方式标准扶手和栏杆的固定方式应符合国家相关标准。

一般情况下,我们采用膨胀螺栓或焊接方式固定扶手和栏杆。

4.2 安全要求标准扶手和栏杆的安装应符合国家相关安全要求标准。

一般情况下,我们应该确保扶手和栏杆的高度、强度等安全要求。

5. 检测标准楼梯扶手及铁艺栏杆的检测应符合国家相关标准。

检测标准主要包括以下几个方面:5.1 外观检测扶手和栏杆的外观应平整、光滑、美观。

护栏扶手制作安装工程施工工艺标准

护栏扶手制作安装工程施工工艺标准

护栏扶手制作安装工程施工工艺标准本章适用于护栏和扶手的制作安装工程。

一、材料要求:1.不锈钢扶手、栏杆的壁厚的规格、尺寸、形状应符合设计要求,一般壁厚不小于1.5mm,以钢管为立杆时壁厚不小于2mm。

2 .玻璃栏板的厚度应符合设计要求,并不小于12㎜的钢化玻璃或夹胶玻璃,钢化玻璃应有进场复试报告。

3.一般用硬杂木加工半成品,其树种、规格、尺寸、形状按设计要求。

木料材质均应纹理顺直、颜色一致,不得有腐朽、节疤、裂缝、扭曲等缺陷,含水率不大于12%,弯头一般使用扶手料以45°角断面相接,断面特殊的木扶手按设计要求备弯头料。

4.一般用聚醋酸乙烯(乳胶)等化学粘接剂,胶粘剂中有害物质限量应符合国家规范要求。

二、主要机具:主要机具包括:电焊机、氩弧焊机、焊条、焊丝、抛光机、抛光片、抛光蜡、电锤、切割机、云石机、手提电钻、刨子、中小木锯、锤子、螺丝刀、方尺等。

三、作业条件:1.施工前,墙面、楼梯抹灰完毕。

2.金属栏杆和靠墙扶手固定支撑件安装完毕。

四、操作工艺:(一)工艺流程:(二) 操作工艺:1.定位、放线:按照设计要求,将固定件间距、位置、标高、坡度进行找位校正,弹出栏杆纵向中心线和分格的位置线。

2.安装固定件:按所弹固定件的位置线,打孔安装,每个固定件不得少于2个ф10的膨胀螺栓固定,焊接立杆,铁件的大小、规格尺寸应符合设计要求。

检验合格后,焊接立杆。

3.焊接立杆:焊接立杆与固定件时,应放出上、下两条立杆位置线,每根主立杆应先点焊定位检查垂直没有问题后,再分断满焊,焊接焊缝符合设计要求及施工规范规定。

焊接后应清除焊药、并进行防锈处理。

4.安装石材盖板:地面为石材地面时,栏杆处安装有整块石材时,立杆焊接后,按照立杆的位置,将石材开洞套装在立杆上。

开洞大定位、放线安装盖板石材加工玻璃或铁艺栏板 抛光 焊接立杆 焊接扶手固定扁钢安装固定件 木扶手安装小应保证栏杆的法兰盘能盖严。

安装盖板时宜使用水泥砂浆。

铁艺栏杆施工工艺标准

铁艺栏杆施工工艺标准

栏杆、扶手安装工程施工工艺标准1 适用范围本工艺标准适用于楼梯、金属栏杆.木扶手和塑料扶手以及各种栏杆安装工程。

2 引用标准建筑工程施工质量验收统一标准(GB50300—2001)建筑装饰装修工程质量验收规范(GB50210-2001)3 术语规格材—-宽度和高度按规格尺寸加工的木材4 材料要求金属栏杆要符合有关国家规范规定.4.1 木制品4.1。

1 木制品预埋件均应做防腐处理.4。

1。

2 扶手的用材要充分干燥、其含水量不大于12%,木扶手一般不允许含有节疤.4。

1.3 木材须要经过阻燃处理.4。

2 金属件4。

2.1 型钢制作的栏杆及花饰,其直线部位要求严格调直,不得出现弯曲变形,曲线部位应保持曲线流畅、滑顺、花型一致。

4。

2。

2 钢板制作的装饰件,应保持边角整齐,切割部位须挫平磨光,不得留有切割痕迹。

4。

2。

3 机件加工,按图纸要求加工,尺寸准确,表面光洁。

4.3 应采用环保型产品,应有符合产品技术指标的合格证。

5 施工准备5.1 作业条件5.1.1 楼梯间墙面、楼梯踏板、阳台、窗台等抹灰及墙材铺贴全部完成.5。

1。

2 金属栏杆或靠墙扶手的固定埋件安装完毕.5.2 材料准备5.2。

1 木制扶手按图纸要求的树种、规格、尺寸、加工成料.木材质量均应纹理顺直、颜色一致,采用的是不得有腐朽、污染、节疤、裂缝、扭曲等缺陷的规格材;含水率不得大于12%。

弯头料一般采用以45°角为面相接,断面特殊的木扶手按设计要求备弯头料。

5.2.2 塑料扶手(聚氯乙烯扶手料)系化工塑料产品;断面形式、规格尺寸有色彩按设计要求选用。

5。

2。

3 粘结料:一般多用聚醋酸乙烯(乳胶)等化学胶粘剂。

5。

2。

4 不锈钢扶手要符合图纸及有关设计要求。

5.2.5 其它材料:木螺丝、木砂纸、加工配件。

5.3 主要机具5。

3.1 电动机具:手提电具,小台锯。

5。

3.2 手动工具:木锯、窄条锯、二刨、小刨、小铁刨、斧子、羊角锤、扁铲、钢锉、木锉、螺丝刀、方尺、割角尺、卡子等。

铁艺栏杆技术标准及质量要求

铁艺栏杆技术标准及质量要求

铁艺栏杆技术标准及质量要
求(总2页)
本页仅作为文档封面,使用时可以删除
This document is for reference only-rar21year.March
铁艺栏杆技术标准及质量要求
1、符合GB50210-2001《建筑装饰装修工程质量验收规范》要求,所用材料质量指标、尺寸允许误差须符合相关国家规范、行业标准及环保标准。

2、符合图纸设计尺寸要求,基准样品式样要求。

3、需提供检测报告及合格证明,必要时须对产品进行抽样检测。

4、栏杆和扶手制作与安装所使用材料的材质、规格、数量等应符合设计要求。

5、造型、尺寸及安装位置应符合设计要求。

6、预埋件的数量、规格、位置以及栏杆与预埋件的连接节点应符合设计及相关规范要求。

7、栏杆高度、间距、安装装位置须符合设计要求,护栏安装必须牢固。

8、设计图纸与现场不符时,须提前知会甲方确认。

必要时中标单位须配合甲方深化图纸,绘制施工大样图。

9、铁花、铁艺制作尺寸、间距、安装位置须符合设计要求;安装必须牢固,焊接节点打磨平整,表面油漆光滑、整洁、色泽一致。

10、各构件转角弧度应符合设计要求,接缝应严密、表面应光滑、色泽应一致,不得有裂缝、翘曲及损坏。

五、招标技术文件回应要求
1、本次招标在招标答疑时,需各参投单位对所提供的铁艺栏杆标准图不详之处进行深化设计,同时明确样板送审清单。

2、技术标回应资料详见招标文件,其中需包含对所提供的铁艺栏杆标准图的深化设计及相对应的施工技术方案。

3、需进行样板评审,其样板与技术标回应一同送达。

六、其他要求
详见合同文本及招标文件。

楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标一、引言二、材料选用1.材料种类:常见的楼梯扶手及铁艺栏杆的制作材料有不锈钢、铁艺、钢铁等。

2.材料质量:选用材料应符合国家有关标准,具有较高的耐腐蚀性能、强度和韧性。

3.材料表面防护:选用的材料应进行表面处理,如镀锌、防腐涂层等,以提高材料的耐久性和美观度。

三、制作工艺1.加工工艺:楼梯扶手及铁艺栏杆的制作应采用加工成型的方式,以确保其尺寸精确,外观美观。

2.铆接连接:各部件之间的连接应采用铆接工艺,较少使用焊接方式,以保证连接牢固、结构稳定。

3.表面处理:制作完成后,应对表面进行喷涂或电镀等处理,以提高表面的防腐蚀性和美观度。

4.质量检测:制作完成后,需要进行质量检测,对尺寸、外观、连接等进行检查,确保产品质量合格。

四、安装要求1.安全考虑:安装时应考虑到使用者的安全,尤其是扶手的稳定性和栏杆的防护性,应采取相应的措施,确保其能够承受一定的负荷。

2.组装方式:安装时应将扶手及栏杆分段组装,避免长段的安装过程中造成不便和不安全。

3.固定方式:扶手及栏杆的固定应选用可靠的方式,如膨胀螺栓固定、焊接固定等,确保其稳定性。

4.安装高度:根据相关规定,扶手及栏杆的安装高度应符合人体工学原理,以便使用者舒适地使用。

五、质量验收1.外观检查:对扶手及栏杆的外观进行质量检查,确保表面平整、无明显瑕疵。

2.尺寸检测:对扶手及栏杆的尺寸进行测量,与设计图纸进行对比,确保尺寸精确。

3.功能验收:对扶手及栏杆的使用功能进行验收,如扶手的稳定性、栏杆的防护性等。

4.安装验收:对安装过程进行验收,确保安装质量符合要求。

总结楼梯扶手及铁艺栏杆制作安装工程技术标准的制定和执行,对于保证产品质量,提高使用安全性具有重要作用。

在制作过程中,应选用合适的材料,采用正确的工艺,确保产品的质量和外观。

在安装过程中,需要注意安全和稳定性,确保产品可靠地固定在楼梯上。

同时,在验收过程中,对产品的外观、尺寸和功能进行全面检查,确保产品质量合格。

楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标一、技术标准的制定目的:楼梯扶手及铁艺栏杆制作安装工程技术标准的制定旨在保证楼梯扶手及铁艺栏杆的质量和安全性,使其符合国家建筑规范和相关技术标准的要求,同时也可以作为业主和施工单位之间的合同依据,明确双方的责任和义务,确保工程的顺利进行。

二、技术要求:1.材料选择和使用:(1)扶手和栏杆的材料应选用优质不锈钢、热浸镀锌钢、铝合金等具有良好耐候性、抗腐蚀性和高强度的材料。

(2)扶手和栏杆的外表面应进行抛丸除锈和防腐处理,然后进行喷涂或电镀,以提高材料的耐候性和装饰性。

(3)固定扶手和栏杆的连接件应选用耐腐蚀性能好、抗拉强度高的紧固件,在使用过程中不得发生松动或脱落。

2.设计要求和尺寸规范:(1)扶手的高度应根据人体工程学的原理确定,以保证人们在使用时的舒适度和安全性。

(2)栏杆的高度应符合国家建筑规范的要求,在保证人们在使用时的安全性的同时,也要考虑到老人和儿童的特殊需求。

(3)扶手和栏杆的横杆之间的间距应根据相关规范的要求来确定,以避免人们身体的穿插或撞击。

3.制作和安装要求:(1)扶手和栏杆在制作时应采用工厂化生产,以保证质量的稳定性和一致性。

(2)扶手和栏杆的安装应由专业人员进行,按照图纸和相关规范要求进行布置和固定,确保其稳定性和牢固性。

(3)安装完成后,应进行全面检查和试验,确保其符合相关规范的要求,并将试验结果和安装记录进行归档保存。

三、质量控制和验收标准:1.预制构件材料的采购和检验:(1)在进行预制构件材料的采购时,应选择正规供应商,并要求提供相关的质量证明和检验报告。

(2)在进行预制构件材料的验收时,应对材料进行外观检查和抽样检测,确保其质量符合要求。

2.扶手和栏杆的制作和安装:(1)扶手和栏杆的制作应按照图纸和技术要求进行,采用合理的工艺和设备,确保构件的尺寸和精度。

(2)扶手和栏杆的安装应按照设计图纸和技术要求进行,采用合适的工具和固定件,确保构件的牢固和稳定。

楼梯扶手及铁艺栏杆制作安装工程投标书

楼梯扶手及铁艺栏杆制作安装工程投标书

楼梯扶手及铁艺栏杆制作安装工程投标书尊敬的招标单位:您好!感谢贵单位对我们公司的信任与青睐,使我们有机会参与楼梯扶手及铁艺栏杆制作安装工程的投标。

我们将以最诚挚的态度,提出我们的投标书。

一、项目概述本项目为楼梯扶手及铁艺栏杆的制作安装工程,旨在提供美观大方、安全可靠的栏杆和扶手,为用户打造一个舒适、兼具功能和装饰性的楼梯空间。

二、投标内容1.工程项目范围:根据施工图纸和技术要求,在楼梯两侧安装扶手,楼梯的边沿安装铁艺栏杆,材料和工艺具体见后续章节。

2.工期要求:我们将根据实际情况制定详细的施工计划,确保按时交付工程,并保证施工过程中不影响其他相关工程的推进。

三、施工组织和管理1.施工组织:我们将派遣经验丰富、技术精湛,拥有相关岗位资格证书的工程师和技术人员负责施工,并按照施工计划有序进行组织,确保施工流程的顺利进行。

2.施工管理:我们将严格按照招标文件的要求,组织、管理和监督施工过程,确保施工质量的达标和安全施工的要求。

四、材料和工艺1.材料选型:我们将根据招标文件要求,选择高质量、符合标准的材料进行制作和安装。

2.工艺要求:我们将严格按照施工图纸和设计要求进行施工,确保工程质量优良、安全可靠。

五、施工质量和安全保障1.施工质量:我们将严格按照施工图纸和技术要求进行施工,确保施工质量符合国家标准和设计要求。

2.施工安全:我们将制定详细的安全施工方案,并配备专业的安全保障人员,确保施工过程中的安全防护工作,以保障施工人员和周围环境的安全。

六、工程造价1.总投资估算:我们充分考虑到了项目工程的复杂性和施工的难度,制定了详细的造价估算,减少了工程变更的风险。

2.资金支付方式:我们同意按项目进度和完成情况,按合同约定的方式,合理、及时支付相关工程款项。

七、工程保修服务1.保修期限:我们承诺在施工完成交付后,提供免费的维修保养服务,保修期限为合同确定的时间。

2.保修内容:对于因材料和工艺问题引起的质量问题进行免费维修,以保障用户的权益。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【建龙·第一城】A区(一至四标段)楼梯扶手及铁艺栏杆制作安装工程投标文件技术标第三册(共三册)项目编号:JLCB-ZB—2012-009投标人:XX建筑安装工程有限公司(加盖单位章)法定代表人或其委托代理人:(签字)日期: 2012 年 8 月 4 日目录一、编制依据 (1)二、工程概况 (4)三、施工目标 (6)四、施工组织机构及人员配置 (6)五、施工方案 (11)六、质量要求 (22)七、其它注意事项 (26)八、劳动纪律 (31)九、现场文明施工管理措施 (32)一、编制依据1.1 编制说明针对本工程实际情况和施工招标文书要求,我们把投标承诺、施工部署中的施工组织安排;施工进度表、施工平面布置、机具设备、模板架料采用计划、劳动力组织安排;保证工程质量创“优质结构工程”的技术措施、创安全生产样板工地技术措施、创文明施工。

标准化管理样板工地技术措施,保证工期技术措施等在本施工组织设计中作为重点阐述,其它常规性技术措施及施工项目的施工方法仅作了一般性阐述。

本公司机构机制健全,技术质量部、生产安全部是指导、督促、检查项目工程部执行标准、规范、规程、施工组织设计、合同履行、公司规章制度执行情况的执法部门,使本公司承建的工程在质量、安全施工。

工期方面可得到保证。

1.2 施工图纸;1.3 引用现行的规范、规程和标准1.3.1国标1.3.2.地标;1.4.建筑安全生产、文明施工技术规范、规程、标准;建设工程施工现场安全资料管理规程1.5 标准图集;1.6 设计交底、图纸会审记录、变更洽商、备忘录;1.7 设计工作联系单、甲方工作联系单、监理通知、监理例会记录;二、工程概况2.1 工程简介本工程建设地点位于长春市双阳区东双阳大街与北山路交汇,总建筑面积为5.8万平方米,为一类商住综合楼,由长春天通房地产开发有限公司负责建设。

【建龙第一城】A区(一至四标段)楼梯扶手及铁艺栏杆制作安装工程工期为30日历天。

2.2、施工部位2.2.1 楼梯扶手安装施工:安装部位为本工程一标段(A41、A42、A45)三栋单体建筑;二标段(A11、A12、A15、A17、A18)五栋单体建筑;三标段(A24、A25、A52、A45)四栋单体建筑;四标段(A51-1、A19、A20、A27)四栋单体建筑(设备层除外)的楼梯间。

楼梯扶手制作及安装工作量约为1250延长米。

2.2.2 铁艺栏杆安装施工:安装部位为本工程一标段(A41、A42、A45)三栋单体建筑;二标段(A11、A12、A15、A17、A18)五栋单体建筑;三标段(A24、A25、A52、A45)四栋单体建筑;四标段(A51-1、A19、A20、A27)四栋单体建筑(设备层除外)的窗台、露台栏杆和雨篷栏杆、横杆。

窗台、露台铁艺栏杆制作及安装工作量约为2145延长米。

2.3 施工难点、施工重点及特点2.3.1 施工难点:楼梯扶手空格均分且间距不大于110mm,当长度大于1m时中间加立柱,立柱均等分。

根据每面墙体的长短不同,每个立柱固定点的间距须控制在小于1m以内。

扶手的中心点距地面的高度必须保持一致,按照设定要求高度在900 mm,扶手的表面平整度要求保持一致。

由于墙体装饰表面为干挂玻化砖,与墙体有50 mm 的空隙,因此在紧固螺栓保证安装牢固的同时注意不能用力过猛,造成玻化砖块的损坏。

2.3.2 施工重点:弯头与面板的接缝处做到平整美观,每个支座固定点安装牢固无松动,固定点之间的间距必须保持一致,扶手要求形成一条直线无高低落差。

2.3.5 特点:防撞扶手对墙体具有一定的保护作用,具备防火及美观性能。

2.4、楼梯间栏杆及扶手施工难点、施工重点及特点:2.4.1 施工难点:楼梯间的栏杆施工,必须保证所有楼梯间的栏杆距离踏步板阳角的距离均一致(5CM),而且同一个楼梯间的栏杆上下层也必须在同一个垂直面上,每一个转角弯头的角度弧度也必须做成统一。

这就对栏杆施工前提出了很高的线控预排要求,如果每个楼梯间不在每一个分项工程施工前就从顶层掉通线进行预控,这是根本就做不到的。

2.4.2 施工重点:转角弯头与栏杆平直段的接缝处焊接必须牢固平整美观,每个支座固定点安装牢固无松动,固定点之间的间距必须保持一致,扶手高度要求形成一条直线无高低落差。

三、施工目标严格按规范及招标要求的方案作施工设计,按设计施工,满足工程监理和甲方要求,创优质工程。

(一)保证施工安全,无伤亡、无火灾及其它事故。

(二)文明施工,创文明工地。

按甲方进度要求组织施工进度安排,保证在甲方要求时间工期内完成各项工程。

制作安装周期30日历天(供货期和安装期有交叉,可根据甲方进度要求安排生产工期)。

四、施工组织机构及人员配置4.1 施工组织管理构架及职责分工4.2 涉及本工程质量管理主要人员职责4.2.1项目经理岗位责任项目经理的主要职责:组织并协调各方(甲方、监理等)实现工程项目的总目标,保证工期、保证质量.4.2.1.1负责制定施工组织设计和前期工作实施计划;4.2.1.2主持项目中的重要会议,组织并卞持辱周初工作例会和周末总评定会,作出周报表L 报公司和甲方备案;4.2.1.3对项目进度、工期、成本费用支出、质量进行有效控制,并与计划预算对比分析,发现问题,及时处理解决;4.2.1.4对设计方、甲方提出的设计变更、工程项目增减和合同变动按时上报,及时对工作范围做相应调整,及时对各方面工作作出相应安排;4.2.1.5制定文件管理制度,以保存完整的工程档案、会议纪要和洽商、涵、通知单及各类重要文件;4.2.1.6审查批准与工程有关的采购和现场行政支出;4.2.1.7严格按图纸、施工规范、施工程序组织施工,按质量检验评定标准进行检查,对不合格工程坚决不予交付使用。

4.2.2、技术负责人岗位责任制4.2.2.1协助施工队长推行全面质量管理,向工人进行技术交底,对本施工队的技术质量工作负责;4.2.2.2掌握工程质量情况,参加质量检查。

4.2.2.3经常检查按图施工情况,对违反者有权制止,令其返工或停工;4.2.2.4指导检验员做质量评验工作,对不符合质量标准的工程指示质检员不验收;4.2.2.5填写各种质量报表,搜集、整理、健全质量档案;4.2.3质检员岗位责任制4.2.3.1负责工程质量的检查,经常分析质量状况,掌握质量动态,收集整理质量资料,对现场情况随时随地进行监督.4.2.3.2按质量标准及时对工程质量进行验评,对不合格有权责令返工或停工,并将经济损失如实上报;4.2.3.3 验评工程质量时要在自验合格的基础上进行,发现问题要及时予以处理,对发生的质量事故如实汇报;4.2.3.4在工程质量评验中,严格掌握质量标准,对检验评定的工程质量负责;4.2.3.5认真贯彻谁施工谁负责的原则,严格按设计图纸、施工规范、施工程序组织施工、按照质量检验评定标准主持检查,对不合格工程坚决不予交付使用;4.2.3.6正确处理质量和进度的关系,杜绝抢工期忽视工程质量的现象,发生质量事故应及时报告;4.2.4旅工人员岗位责任制4.2.4.1做到“三懂四会”,三懂即懂机械性能、懂工程质量标准、懂操作规程;四会即会看图、会操作、会检验、会维修严格按图施工并做好自检;4.2.4.2爱护建筑、装饰材料,注意保护好建筑、装饰成品,爱护各种机器设备,使其保持良好状态;4.2.4.3严把质量关,做到不合格的材料不使用,不合格工程不交接。

凡不按图纸、规范、技术交底施工而造成的返工要负操作责任。

自觉接受质检员、技术员的检查指导;4.2.4.4自觉遵守当法律、法规,遵守公司的各项锌理规定,做到文明施工;4.2.4.5自觉维护公司形象,施工现场不得聊天、乱窜、打闹。

4.2.4.6自觉遵守各项安全生产规章制度、安全操作规程不违章作业;4.2.4.7爱护施工中的各项防护设施及个人防护用品;4.2.5.1协助领导做好安全管理工作。

研究贯彻执行劳动保护和安全生产方针、政策法令及规章制度;4.2.5.2参加市查施工组织设计和编制安全技术措施计划,负责督促有关人员实施;4.2.5.3深入施工现场进行安全检查,解决生产中的安全间题,制止违章作业,遇有严重问题时有权令其停工整顿;4.2.5.4与有关部门共同做好特种工人的安全培训和考核发证工作;4.2.5.5开展安全宣传活动,总结和推广安全生产的先进经验,对职工进行安全教育;4.3工程管理人员一览表4.4 施工人员组织针对每个项目的工程进度要求,提前组织施工人员加班加点进行制作。

前期加工制作全部在工厂制作,严格按照工艺要求加工,严把质量关。

却保在工结合现场实际情况,分包队伍准备每个项目安排4个安装施工队,约50-40 人,分成不同的作业区同时进行,分包安装队均从事多年的施工队伍,他们技术过硬、施工经验丰富、敢打硬仗,是本工程高质量的保证因素之一。

五、施工方案5.1施工准备5.1.1、技术准备:5.1.1.1 施工前应对图纸详细审核,弄清施工图的技术要求,确定细部构造,编制扶栏安装工程施工方案及技术交底文件;认真学习阅读施工工艺标准及操作规程;做好技术交底及安全技术交底工作。

5.1.1.2 栏杆、栏板及扶手工程施工前,应对前一道工序进行验收,合格并办好验收手续方可进行本道工序施工。

5.1.1.3 所用各种材料应符合设计要求,有出厂合格证、防伪标志、使用说明书及质检站的检验报告;材料进入现场后,按批次规定取样复试,复试合格后方准使用。

5.1.1.4 由专业测量、设计人员对栏杆、栏板、扶手安装位置的尺寸进行测量、并设计出图。

由加工单位对各部件进行加工,对栏杆扶手骨架进行弯弧、调整。

质检员检查合格后准予出厂。

5.1.1.5 施工前,由项目部主管工长和施工班组负责人一起,对本工程的扶手安装部位,安装扶手的标高线及连接点进行逐一核实,并对全体安装施工人员进行详细的技术交底。

使之了解本工程的特点和任务情况。

5.1.2、机具准备:5.1.2.1 防撞扶手安装机具:激光水平仪、铝型材专用切割机、三向电缆线、配电箱、手枪钻、墨斗、梅花扳手、卷尺、小锤、记号笔、安全帽等。

5.1.2.2 其它栏杆、栏板、靠墙扶手安装机具:电焊机、氩弧焊机、焊条、焊丝、抛光机、抛光片、抛光蜡、电锤、切割机、云石机、手提电钻、方尺等。

5.1.3、材料准备:5.1.3.1 防撞扶手安装材料:扶手专用铝型材、扶手pvc面板、弯头、支座、卡缝圈、五金配件(胀栓、钻尾螺丝、马车螺丝、螺母)。

5.1.3.2楼梯栏杆、栏板、扶手安装材料:不锈钢亮管(¢63×0.8mm、¢19×0.6mm、¢38×0.8mm、¢25×0.6mm、¢38×0.8mm)。

5.1.3.3其它栏杆、栏板、扶手安装材料:不锈钢亮管(¢63×0.8mm、¢19×0.6mm、¢38×0.8mm)、不锈钢法兰盖、M8特种螺母、M8x25不锈钢螺栓、4x20不锈钢自攻钉、8x100膨胀螺栓、6x40塑料胀栓、Φ12、Φ8、Φ5.5钻头、方四坑、玻璃胶等。
