幼儿园工程施工组织设计

幼儿园工程施工组织设计概述在幼儿园工程施工过程中,合理的施工组织设计是确保工程质量、工期和安全的关键。
本文档旨在对幼儿园工程施工组织设计进行详细分析和规划,以确保施工过程高效顺利进行。
施工组织设计目标•确保施工过程安全、高效•控制工程造价•保证工程质量•保证工程周期进度施工现场布置1.临时办公区域规划:–确定施工现场的办公区域,设置办公室、会议室和存档区。
–保证施工管理人员有一个良好的工作环境,方便各项管理工作的开展。
2.施工设备安排:–根据施工需求,合理摆放机械设备和工具,确保施工现场整体有序。
劳动力组织1.工种分工:–根据施工计划和工程要求,合理安排不同工种之间的分工,确保施工效率和质量。
2.班组划分:–设立不同的施工班组,明确各班组的任务和责任,确保施工过程的协调和顺利进行。
安全管理1.安全生产教育:–对施工人员进行安全培训,提高他们的安全意识和操作技能,保障施工过程的安全。
2.安全检查制度:–建立健全的安全检查制度,定期进行安全检查,对潜在的安全隐患及时处理,确保施工现场安全。
质量控制1.施工质量监督:–设立专门的质量监督组织,对施工过程进行全程监督,确保工程质量符合标准要求。
2.质量验收:–按照标准规定,定期对工程完成情况进行质量验收,保证工程质量符合相关标准。
工期控制1.工程进度计划:–制定详细的工程进度计划,明确各个施工阶段的工期要求,合理安排施工工作,确保工程按时完成。
2.进度监督:–对工程进度进行监督和跟踪,及时发现问题并作出调整,保证工程的正常进行。
总结幼儿园工程施工组织设计是保证工程质量、工期和安全的重要保障措施。
通过合理的施工组织设计,可以提高施工效率,控制工程造价,保证幼儿园工程施工质量和安全,达到预期的工程目标。
希望本文档对幼儿园工程施工组织设计提供了一定的参考和指导,使施工过程更加顺利。
幼儿园施工组织设计

幼儿园施工组织设计1、合同主体11 发包方(甲方):____________________________12 承包方(乙方):____________________________2、合同标的21 本合同的标的为幼儿园施工组织设计项目。
22 施工地点位于____________________________。
23 施工范围包括但不限于幼儿园主体建筑的建设、内部装修、配套设施的安装等。
24 施工内容需符合国家及地方相关建筑规范和标准,确保幼儿园的安全性、功能性和美观性。
3、权利义务31 甲方的权利义务311 甲方有权对施工过程进行监督和检查,确保施工符合合同约定和相关规范。
312 甲方应按照合同约定及时支付工程款项。
313 甲方需提供施工所需的必要条件和协助,如施工场地的准备、相关文件的提供等。
32 乙方的权利义务321 乙方有权按照合同约定收取工程款项。
322 乙方应按照合同约定的时间、质量和要求完成施工任务。
323 乙方需严格遵守国家及地方相关施工规范和安全规定,确保施工过程中的安全。
324 乙方应负责施工过程中的环境保护,减少对周边环境的影响。
325 乙方需在施工过程中与甲方保持良好沟通,及时汇报施工进展和遇到的问题。
4、违约责任41 若甲方未按照合同约定支付工程款项,每逾期一天,应按照未支付款项的____%向乙方支付违约金。
42 若乙方未按照合同约定的时间完成施工任务,每逾期一天,应按照合同总价款的____%向甲方支付违约金。
若逾期超过____天,甲方有权解除合同,并要求乙方返还已支付的款项,同时乙方应按照合同总价款的____%向甲方支付违约金。
43 若施工质量不符合合同约定和相关规范,乙方应负责无偿返工或修复,直至达到合同要求。
若因此给甲方造成损失的,乙方应承担赔偿责任。
44 若因乙方违反施工安全规定导致安全事故的发生,乙方应承担全部责任,并赔偿因此给甲方造成的损失。
5、争议解决方式51 本合同在履行过程中发生的争议,由双方协商解决。
幼儿园施工组织设计方案完整版.docx

幼儿园施工组织设计方案完整版.docx范本一:幼儿园施工组织设计方案完整版一、前言这是一份幼儿园施工组织设计方案,旨在确保施工过程的安全、顺利进行,提供一个良好的施工环境。
该设计方案将详细介绍施工组织的各个方面,包括施工人员的组织安排、安全措施、施工设备与材料的管理等。
二、施工组织机构2.1 施工团队的组织结构2.2 施工人员的配备和分工三、施工准备工作3.1 施工资料的准备3.2 施工设备的准备3.3 施工材料的准备四、安全管理4.1 安全责任制4.2 安全教育与培训4.3 施工现场的安全标志4.4 安全防护设施的设置五、施工工序与标准5.1 地基处理工序与标准5.2 结构施工工序与标准5.3 室内装修工序与标准5.4 室外景观工序与标准六、施工管理与控制6.1 施工进度计划6.2 施工现场管理6.3 质量控制与验收七、施工设备与材料管理7.1 设备的选型与采购7.2 设备的使用与维护7.3 材料的采购与管理八、施工报销与结算8.1 费用报销的流程8.2 施工结算的方式九、附件本文档涉及的附件请见附件部分。
十、法律名词及注释本文所涉及的法律名词及注释请见附件部分。
范本二:幼儿园施工组织设计方案详细版一、前言为了确保幼儿园施工过程的顺利进行,本文档提供了一份详细的施工组织设计方案。
该方案包含了施工人员的组织安排、安全措施、施工设备与材料的管理等方面的详细内容。
二、施工组织机构2.1 施工团队的组织结构2.1.1 项目负责人2.1.2 施工队长2.1.3 工程师2.1.4 施工人员2.2 施工人员的配备和分工2.2.1 人员职责明确2.2.2 工种划分合理三、施工准备工作3.1 施工资料的准备3.1.1 平面图、立面图等施工图纸 3.1.2 相关技术文件和规范3.2 施工设备的准备3.2.1 施工机械设备的选型与采购 3.2.2 施工机械设备的检测与试运行3.3 施工材料的准备3.3.1 施工材料的选购与供应3.3.2 施工材料的检验与储存四、安全管理4.1 安全责任制4.1.1 各级管理人员的安全责任4.1.2 施工人员的安全责任4.2 安全教育与培训4.2.1 安全教育内容与方式 4.2.2 安全培训的计划与实施4.3 施工现场的安全标志4.3.1 安全标志的设置与维护 4.3.2 安全标志的内容与规范4.4 安全防护设施的设置4.4.1 施工现场的安全防护4.4.2 施工设备的安全措施五、施工工序与标准5.1 地基处理工序与标准5.1.1 地基处理的施工流程 5.1.2 地基处理的质量标准5.2 结构施工工序与标准5.2.1 结构施工的步骤与流程 5.2.2 结构施工的质量要求5.3 室内装修工序与标准5.3.1 室内装修的施工工序5.3.2 室内装修的质量控制5.4 室外景观工序与标准5.4.1 室外景观的施工流程5.4.2 室外景观的质量要求六、施工管理与控制6.1 施工进度计划6.1.1 施工进度计划的制定6.1.2 进度控制与调整6.2 施工现场管理6.2.1 施工现场的组织与协调6.2.2 施工现场的日常管理6.3 质量控制与验收6.3.1 施工质量的控制要点6.3.2 施工质量的验收标准七、施工设备与材料管理7.1 设备的选型与采购7.1.1 设备的技术要求与性能指标7.1.2 设备的采购流程与管理7.2 设备的使用与维护7.2.1 设备的操作规程与注意事项 7.2.2 设备的维护保养计划7.3 材料的采购与管理7.3.1 材料的采购渠道与供应商选择7.3.2 材料的存储与保管八、施工报销与结算8.1 费用报销的流程8.1.1 费用报销的申请与审核流程 8.1.2 费用报销的发放与记录8.2 施工结算的方式8.2.1 施工结算的计算方法与标准8.2.2 施工结算的程序与报备九、附件本文档涉及的附件请见附件部分。
幼儿园工程施工组织设计(DOC 107页)

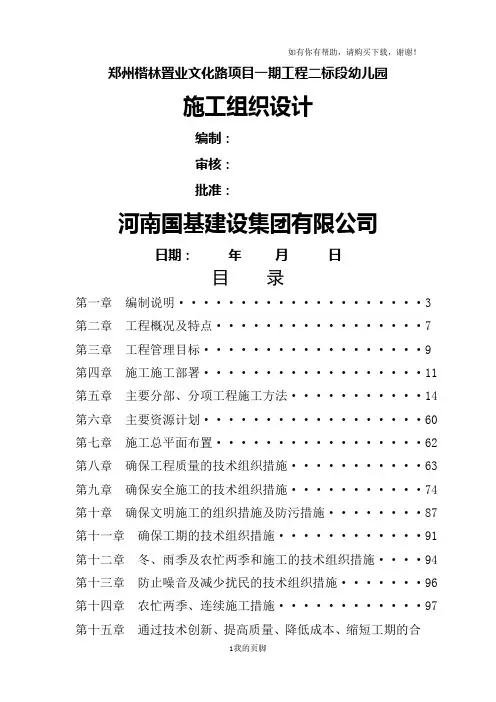

郑州楷林置业文化路项目一期工程二标段幼儿园
施工组织设计
编制:
审核:
批准:
河南国基建设集团有限公司
日期:年月日
目录
第一章编制说明 (3)
第二章工程概况及特点 (7)
第三章工程管理目标 (9)
第四章施工施工部署 (11)
第五章主要分部、分项工程施工方法 (14)
第六章主要资源计划 (60)
第七章施工总平面布置 (62)
第八章确保工程质量的技术组织措施 (63)
第九章确保安全施工的技术组织措施 (74)
第十章确保文明施工的组织措施及防污措施 (87)
第十一章确保工期的技术组织措施 (91)
第十二章冬、雨季及农忙两季和施工的技术组织措施 (94)
第十三章防止噪音及减少扰民的技术组织措施 (96)
第十四章农忙两季、连续施工措施 (97)
第十五章通过技术创新、提高质量、降低成本、缩短工期的合
理化建议 (98)
第十六章施工难点、要点的技术处理及技术保证 (101)
第十七章成品及半成品的保护 (104)
第十八章工程技术资料的管理 (107)
第一章编制依据
编制依据:
《河南国基建设集团有限公司》工程招标文件及图纸答疑。
河南省纺织建筑设计院有限公司的《郑州楷林文化路项目一期工
程二标段幼儿园》工程全套施工图。
本工程的工程承包合同。
我公司对本工程的工程投标文件。
国家、省、市现行的有关政策、技术标准、施工操作规程、施工
验收规范及工程质量检验评定标准和工程质量实施细则等相关文件。
规范、标准文件一览表。
幼儿园施工组织设计方案交底

幼儿园施工组织设计方案交底引言概述:幼儿园施工组织设计方案交底是指在幼儿园建设过程中,为确保施工质量和进度的同时,对施工组织设计方案进行详细的交底和说明。
这一环节对于施工团队的沟通和协作至关重要,能够有效提高施工效率和质量。
本文将从施工组织设计方案的编制、施工流程的安排、材料和设备的采购、施工现场的安全管理以及施工进度的控制等五个方面进行详细阐述。
一、施工组织设计方案的编制1.1 确定施工目标和要求:明确幼儿园建设的目标和要求,包括建筑结构、功能分区、设备配置等方面的要求。
1.2 制定施工计划:根据施工目标和要求,制定详细的施工计划,包括施工工序、工期安排、人力资源等方面的内容。
1.3 确定施工方法和技术:根据幼儿园的具体情况,确定适合的施工方法和技术,包括施工工艺、施工工具和设备等方面的选择。
二、施工流程的安排2.1 土方开挖和基坑支护:根据施工设计方案,进行土方开挖和基坑支护工作,确保施工区域的稳定和安全。
2.2 结构施工:按照施工计划,进行建筑结构的施工,包括基础、框架和屋面等部分的施工工序。
2.3 室内装修和设备安装:在建筑结构完成后,进行室内装修和设备安装工作,包括地面铺设、墙面装饰和设备安装等。
三、材料和设备的采购3.1 确定材料和设备清单:根据施工设计方案,确定所需的材料和设备清单,包括建筑材料、装修材料和设备设施等。
3.2 选择供应商和厂家:通过招标或询价等方式,选择合适的供应商和厂家,确保材料和设备的质量和供货时间。
3.3 进行采购和验收:按照合同约定,进行材料和设备的采购,并进行验收,确保符合要求的材料和设备进入施工现场。
四、施工现场的安全管理4.1 制定安全管理方案:根据施工现场的特点和施工工艺,制定详细的安全管理方案,包括施工现场的布置、安全防护和应急预案等。
4.2 加强安全教育和培训:对施工人员进行安全教育和培训,提高他们的安全意识和操作技能,减少施工事故的发生。
4.3 定期检查和整改:定期对施工现场进行安全检查,及时发现和整改存在的安全隐患,确保施工过程的安全性。
幼儿园改造工程施工组织设计

幼儿园改造工程施工组织设计一、工程概况本项目为某幼儿园改造工程,位于某市区,占地面积约2000平方米,现有建筑为一栋三层教学楼和一栋两层办公楼。
改造工程包括教学楼和办公楼的内外墙面粉刷、地面铺设、门窗更换、电路改造、给排水改造、室内装修等。
工程预算总投资为800万元。
二、施工目标1. 确保工程质量:严格按照国家施工标准和规范进行施工,确保改造后的幼儿园满足安全、舒适、美观的要求。
2. 保证施工安全:加强施工现场安全管理,确保施工人员的人身安全和工程安全。
3. 控制工程进度:确保工程按期完成,不影响幼儿园的正常运营。
4. 降低工程成本:合理控制工程投资,提高资金使用效率。
三、施工组织结构1. 项目领导小组:负责对整个改造工程进行统一领导和管理,协调解决施工过程中的重大问题。
2. 施工单位:负责具体的施工任务,包括施工方案的制定、施工进度的控制、工程质量的保证等。
3. 监理单位:对施工过程进行全程监理,确保施工质量和安全。
4. 设计单位:负责改造工程的设计,包括建筑设计、电路设计、给排水设计等。
5. 材料供应单位:负责提供改造工程所需的材料,确保材料质量。
四、施工流程1. 施工准备:包括施工现场的清理、施工方案的制定、施工人员的培训等。
2. 拆除工程:对原有建筑进行拆除,包括墙体、地面、门窗等。
3. 建筑施工:按照设计图纸进行建筑施工,包括内外墙面粉刷、地面铺设、门窗更换等。
4. 水电改造:对电路、给排水进行改造,确保安全可靠。
5. 室内装修:包括教室、办公室、走廊等区域的装修。
6. 竣工验收:对改造工程进行竣工验收,确保工程质量。
五、施工措施1. 质量措施:严格把控施工材料质量,加强对施工过程的监督,确保工程质量。
2. 安全措施:加强施工现场安全管理,设置安全警示标志,定期进行安全检查。
3. 进度措施:制定合理的施工计划,确保工程按期完成。
4. 成本措施:合理控制工程投资,加强对材料的采购和管理,降低工程成本。
幼儿园单位工程施工组织设计(DOC 79页)

幼儿园单位工程施工组织设计(DOC 79页)一、工程开工前要收集的资料 (49)二、基础施工阶段 (49)三、结构施工阶段 (49)四、工程竣工阶段 (50)附表:施工机械配置表附表:施工进度计划横道图附图:施工总平面布置图第一章综合说明第一节编制依据本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文“重合同、守信用”“信守合同、规范施工、质量创优、用户满意”明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《施工招标评定标办法》等以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。
本工程施工组织设计,是按照建设单位对本工程的有关精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工。
第二节 施工承诺一、 确保工期是我公司的一贯宗旨,根据要求,我公司将合理编制施工进度计划及调度公司资源,精心施工,确保在工程工期内完工。
二、 确保合格工程、争创优良工程是我公司的质量方针,我公司建立了一整套完善的施工管理制度和岗位责任制,并多次获优良样板工程。
我公司在施工中,将严格按质量标准执行,科学管理,精心组织,精心施工,克服裂、漏、沉、粗等质量通病,确保合格工程。
三、发挥优势,再创佳绩我公司将严格按照有关要求,结合我公司的实际情况并利用我公司成功的施工经验,发挥最大的施工优势,提出合理化建议,确保施工质量,优质、按期完成施工任务。
四、安全生产,杜绝重大伤亡事故我公司将严抓安全生产管理,杜绝发生重大伤亡事件。
五、服从甲方、尊重监理、配合设计我公司将配备高素质、对施工环境熟悉、有丰富施工经验、与建设单位配合默契的项目班子,积极主动配合甲方、监理、设计做好各方面的协调工作,精心安排施工计划,见缝插针地创造工作面,并合理投入劳动力、施工设备、材料,将以优秀的管理水平和一流的施工技术完成任务。
纺织厂幼儿园施工组织设计

目录第一章编制依据(一)编制依据(二)编制说明第二章工程概况及施工特点(一)工程简介(二)现场环境及自然条件(三)工程概况(四)工程特点第三章指导思想与质量等级实施目标(一)施工指导思想于承诺(二)施工现场机构(三)施工技术人员部署(四)施工现场管理第四章施工总体部署(一)施工阶段的划分(二)总体管理、总体施工顺序及总体施工方案(三)施工采取的新技术(四)施工总协调及配合第五章土建、设备安装主要项目施工工艺及技术措施(一)施工准备(二)土建工程主要项目施工工艺及技术措施(三)设备安装施工工艺及技术措施第六章施工总进度计划及保证进度措施(一)施工总进度计划(二)施工进度保证措施第七章施工平面布置图第八章施工安全及文明措施(一)施工安全措施(二)文明施工措施第九章劳动力组织计划(一)劳动力组织计划(二)特殊季节劳动力安排计划第十章机械设备、材料组织第十一章工程质量保证措施(一)质量目标及管理机构(二)安装工程质量目标及保证措施(三)质量保证体系第十二章工程赶工的施工技术保证措施第一章编制依据第一节:编制依据1.本工程施工招标文件2.本工程施工图纸3.本工程施工图预算书4.施工现场的现有状况5.国家、省、市有关规定、规范、技术标准及操作规程6.郑州市邙山第三建筑公司的《工程管理细则》、《作业指导书》及有关的质量管理模式。
规范、标准、文件一览表1.2.1本施工组织设计编制的目的是为本工程的施工组织提供完整的纲领性文件,用以指导建筑、装饰工程的施工管理,确保优质、高速、安全、文明的完成本工程的建设任务。
1.2.2要采用先进的科技成果,采取有效的组织措施,创造出一流的质量和用最短的工期来完成河南纺织机械厂幼儿园工程的建设,向河南河南纺织机械厂交出满意的建筑精品。
1.2.3通过幼儿园的建设施工,要达到三个目的。
这就是:运用先进的建筑施工、管理经验和一支高水平的管理队伍和施工队伍,采用新技术、新工艺、新材料、新设备进行施工,为今后的建筑施工树立样板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制依据(一)编制依据(二)编制说明第二章工程概况及施工特点(一)工程简介(二)现场环境及自然条件(三)工程概况(四)工程特点第三章指导思想与质量等级实施目标(一)施工指导思想于承诺(二)施工现场机构(三)施工技术人员部署(四)施工现场管理第四章施工总体部署(一)施工阶段的划分(二)总体管理、总体施工顺序及总体施工方案(三)施工采取的新技术(四)施工总协调及配合第五章土建、设备安装主要项目施工工艺及技术措施(一)施工准备(二)土建工程主要项目施工工艺及技术措施(三)设备安装施工工艺及技术措施第六章施工总进度计划及保证进度措施(一)施工总进度计划(二)施工进度保证措施第七章施工平面布置图第八章施工安全及文明措施(一)施工安全措施(二)文明施工措施第九章劳动力组织计划(一)劳动力组织计划(二)特殊季节劳动力安排计划第十章机械设备、材料组织第十一章工程质量保证措施(一)质量目标及管理机构(二)安装工程质量目标及保证措施(三)质量保证体系第十二章工程赶工的施工技术保证措施第一章编制依据第一节:编制依据1.本工程施工招标文件2.本工程施工图纸3.本工程施工图预算书4.施工现场的现有状况5.国家、省、市有关规定、规范、技术标准及操作规程6.郑州市邙山第三建筑公司的《工程管理细则》、《作业指导书》及有关的质量管理模式。
规范、标准、文件一览表第二节:编制说明1.2.1本施工组织设计编制的目的是为本工程的施工组织提供完整的纲领性文件,用以指导建筑、装饰工程的施工管理,确保优质、高速、安全、文明的完成本工程的建设任务。
1.2.2要采用先进的科技成果,采取有效的组织措施,创造出一流的质量和用最短的工期来完成河南纺织机械厂幼儿园工程的建设,向河南河南纺织机械厂交出满意的建筑精品。
1.2.3通过幼儿园的建设施工,要达到三个目的。
这就是:运用先进的建筑施工、管理经验和一支高水平的管理队伍和施工队伍,采用新技术、新工艺、新材料、新设备进行施工,为今后的建筑施工树立样板。
第二章:工程概况及施工特点第一节:工程简介河南纺织机械厂幼儿园工程.建设地点位于郑州市郑上路16号,河南纺织机械厂院内,建设单位为河南纺织机械厂。
由郑州市邙山第三建筑公司施工。
监理单位为河南省豫华工程建设监理公司。
设计单位河南纺织设计院。
该建筑工程抗震等级为3级,结构设计使用年限为50年,耐火等级均为二级。
屋面防水等级为二级,抗震设防烈度为7度。
第二节:施工环境及自然条件本工程位于交通要地,运输方便,施工现场道路畅通,开工时间为2004年12月份,主体计划2个月完成,工程所用混凝土采用商品混凝土,其他使用材料有材料科按计划供应材料运送到施工现场。
施工水电,可从工程现场西北角总配电箱处引入,从西北角引入用水。
均可满足施工需要。
本工程所需的劳动力,各种施工机械等,本处均可平衡落实。
第三节:工程概况该工程为三层框架幼儿园,建筑面积2597M2。
室内地面标高±0.000,相对绝对标高有施工现场定。
1-3层均为活动室及寝室。
砂浆:±0.000以下砌砖墙采用MU10粘土砖,M5水泥砂浆,±0.000以上采用200MM 厚A3.5级加气混凝土块,采用M5.0混合砂浆砌筑。
混凝土:框架梁、柱、现浇板、楼梯均为C30,基础、构造柱、圈梁、过梁均为C20,出屋面的框架柱、基础垫层为C10。
第四节:工程特点本工程为框架结构,装修无特殊要求。
施工中基础分一次施工,主体每层分两次施工。
从后浇带处为分界施工。
第三章: 施工现场组织机构及技术人员部署第一节:施工指导思想与承诺施工组织的指导思想是“质量第一、服务周到、业主满意”。
以质量为中心,建立工程质量保证体系,选配高素质的项目经理、工程师及工程技术人员、管理人员,积极推广新技术、新工艺、新设备、新材料,精心组织,,科学管理,优质高速地完成本工程的施工任务,创出一流水平的优质新产品。
树立“用户是上帝”用户至上的思想意识,严格按照国家规定的保修期限周到服务。
无论在保修期内还是保修期外,一旦接到用户意见,保证有关人员在24小时内到达现场。
在保修期内,每年定期对使用单位两次回访,了解使用情况,解决使用单位提出的各种问题,为其排忧解难。
保修期后,在公司建立的用户热线,及时接待用户咨询和解决用户困难,随叫随到,维修只收材料成本费。
我公司按照国家有关规定对完成的建筑进行现场保护和后期维修,同时搞好建筑和资料的移交工作。
第二节:施工组织机构本工程按国际惯例实行项目法施工,按项目法施工的要求组建项目经理部,全面履行合同,对工程施工进行组织、指挥、管理协调和控制。
项目经理部本着科学管理、精干高效、结构合理的原则,选配具有改革开创精神、施工经验丰富、服务态度良好、勤奋实干的工程技术和管理干部组成。
第三节:技术人员部署详见附件第四节:施工现场管理本工程实施项目法施工,按质量体系标准进行施工管理,成立以项目经理为首的现场指挥部,配备有丰富施工经验的项目经理、专业技术人员。
组成项目管理班子,全面履行合同,对工程施工全过程进行管理。
项目经理部设立:计划材料部、技术质量部、安全文明部、财务部、保卫部、办公室等职能部门。
项目经理部设项目经理一名,项目副经理二名,项目工程师一名。
项目经理部由施工员、工程技术员、计划预算员、物资设备员、质检员、安全员,资料员、取样员等组成。
完善各项规章制度,以保证本工程严格按施工进度计划实施。
项目班子对工程合同负责,成为工程施工的领导核心,其对工程施工进行合理组织,对人员、机械等进行合理安排,密切配合,统一领导,统一指挥,确保总体目标的全面实现。
质量保证体系祥见附图。
作业层由公司企管办选配素质高、曾施工过类似工程的主体、结构、装饰工程等专业作业队伍组成。
第四章:施工总体部署第一节:施工阶段划分施工分层分段施工主要分部、分项工程施工计划:土方工程 10天基础工程 20天主体工程 60天屋面工程 30天装饰工程 70天收尾 20天总工期 210天根据本工程实际情况,立面按段划分作业层,科学组织,精心施工,确保工期完成。
第二节:总体管理、总体施工顺序及总体施工方案编制施工作业计划并组织实施,全面完成计划任务。
做好施工现场平面管理,合理利用空间,创造良好的施工条件。
做好施工中的调度工作,及时协调土建工种和专业工种之间,总包与施工队之间的关系,组织交叉作业。
做好施工过程中的作业准备工作,为连续施工创造条件。
认真填写施工日志和施工记录,为交工验收和技术档案积累资料。
1、本工程为框架结构,划分施工顺序为基础-主体-屋面-及内外装-水电安装为保证工期按时完工在主体结束后,各装修项目组织搭接流水施工,主要内外粉刷总的安排为自上而下的顺序进行。
2、流水段划分及施工起点流向(1)基础,以由东向西流水施工。
(2)主体施工,以每层分两段,自东向西组织施工班组织施工,保证不间断施工。
(3)屋面不分段整体施工。
(4)外装修,自上而下以山墙为界以每山墙为一段进行抹灰。
(5)内装修,自上而下一层一段,自上而下,流水施工。
第三节:施工采用的新技术1、采用新技术、新工艺、新设备降低工程造价的措施:(1)利用我公司先进的砼施工技术,砼中掺加早强减水剂,UEA膨胀剂等加剂技术,改善砼配合比,节约材料用量,降低成本。
(2)公司现有闲置设备可随时调配到施工现场,在本工程可不计取入场、安拆、使用费,既可减少工人劳动强度提高工效,又可缩短工期。
(3)原村料在定购前对分供方进行调查、评价,选择质优价低的原材料,签订的保质保量供货合同,确保降低材料费用。
(4)原材料进场施行严格把关,及时检验,做好签证,确保原材料出厂合格证、复验两证齐全,杜绝不合格材料进场。
(5)施工过程中,做好工人的岗前培训、技能培训,提高工效,确保一次成活率,减少返工返修所造成的人、机、物浪费。
(6)使用标准计量设备,提高计量的准确度,在施工过程中可大大减少不必要的浪费。
(7)以往工程的施工经验,加强质量通病防治措施,减少工程质量通病的发生,降低返修率。
(8)新型模板合理的支撑方案,节约周转材料费用。
(9)利用基础挖出的土方,平整场地,节约施工准备费用。
(9)采用先进的施工机械,节约施工用电费用。
(10)施工测量采用先进的激光测量技术。
(11)现场管理电脑化。
第四节:施工总协调与配合与业主和设计单位配合与业主和设计单位协调配合,经常与设计人员取得联系,理解设计意图,及时处理施工过程中的模糊概念,并且通过业主及时形成有效的设计补充文件,确保工程不受影响。
邀请设计单位专业人员参加重要部位的结构隐蔽验收,参加分部工程验收,保证施工符合设计要求,保证结构安全;就施工方案中需要设计单位配合的内容,及时向设计单位征求意见,与设计单位达成共识,使施工方案满足可行、经济、方便、安全的原则,将施工方案在工程施工前进行完善,形成指导工程施工的纲领性文件。
与监理单位配合1 工程施工中向监理单位主动提交我单位的相关文件资料,质量保证体系和各分项工程质量计划。
2 主动配合建设单位和监理单位做好图纸会审,协助监理单位做好图纸会审记录,并且整理好有效的设计变更文件。
3 协助监理单位开好工作协调周例会。
4 协助监理单位控制施工工程进度,突出计划管理,根据工程合同要求,编制工程施工总进度计划,分解总施工进度计划成为月计划和周计划,制定相应的劳动力计划和材料采购计划。
定期向监理单位、业主单位提交工程完成情况和下一步的施工计划,每月检查上一月计划完成情况和制定下一月的施工进度计划,对施工进度计划未完成的情况进行分析,制定纠偏措施,保证工程总进度符合合同工期要求。
5 协助监理单位控制工程总投资,使建设项目投资满足业主的要求,根据施工总进度计划,编制每月形象进度报表(完成工作量),报监理单位、建设单位审核,以便监理单位、建设单位能随时掌握项目的投资动态,准确控制投资。
6 配合监理单位和建设单位及时搞好分项工程评定和分部工程验收,准备完整的工程技术资料。
7 配合监理单位管理协调好建设单位独立分包的项目,保证工程施工有组织、有计划进行,使工程施工达到合同规定的各项指标,满足建设单位的要求。
协调方式1 与劳务分包单位成立协调机构,每项分包工作都要有人管理,职责明确,责任到人,解决实际问题。
2 成立以项目部主管、各分包单位在生产、生活及消防安全方面的协调管理机制。
3 项目经理部时刻应该全面管理本工程的施工,但是又要以服务者的身份积极为劳务分包单位创造条件,解决问题,共同把工程建设进行得更加顺利。
4 结构施工阶段要重点解决土建、预留、预埋工作中的协调问题。
5 在装饰阶段应该及时组织施工调度安排,协调各工种工序穿插的有关问题,解决现场生产、安全质量、文明施工中出现的问题,并且落实执行。
