小学校附设幼儿园运动场改造及附属工程 施工组织设计
幼儿园附属工程施工组织设计方案

幼儿园附属工程施工组织设计方案第二章主要工序的施工方法与技术措施一、塑胶场地1.混凝土路面施工方案1.1 施工准备工作与主要工序在施工前,首先要对基层进行质量检查,包括几何尺寸、平整度和压实度等方面的检查。
同时,要测量放出篮球场地面中线、边线及接缝线,并在路旁设置临时水准点,以便在施工过程中复核篮球场地面标高。
1.2 安装模板混凝土板按一个车道宽度为一块路面板宽度来铺筑,因此板两边的模板正好沿车道线安装。
边模采用钢模,高度与混凝土板厚度相等。
模板顶面高度用水平仪校准,内侧涂刷肥皂液或废机油以便拆模。
接缝位则在安装好的模板上做出标记。
1.3 混凝土的制备为保证混凝土质量,本工程采用商品混凝土。
在施工前,必须核对混凝土所用原材料是否与配合比相符,并在施工过程中严格计量。
1.4 混凝土料的运输1.4.1 砼采用运料车运输。
①搅拌机向运料车放料时,翻斗车应前后移动,分几堆装料,以减少混凝土的离析现象。
②运料汽车应有蓬布履盖设施,以便保温、防雨或避免污染环境。
③在连续摊铺过程中,运料车在摊铺机前10~25cm处停住,不得撞击摊铺机。
卸料过程中,运料车应挂空挡,靠摊铺机推动前进。
1.5 混凝土的摊铺1.5.1 在混凝土摊铺之前,必须全面检查模板的间隔、高度、润滑、支撑稳定情况,以及基层的平整、湿润程度,钢筋的位置和传力杆装置等。
1.5.2 混凝土混合料运送车辆到达摊铺地点后,应直接倒入安装好的侧模路槽内,并用人工找补均匀。
如果混合料有离析现象,则需用铁铲翻拌均匀。
摊铺时不得抛撒,应采用方铲扣铲法撒铺,以保持混合料的均匀性。
松铺高度应由试验确定,以路面高程符合设计为准。
混合料摊铺到一半厚度时,应整平后用插入式振捣器振捣一遍,然后继续加铺。
1.5.3 在一个规定的连续浇注区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水。
1.6 混凝土的振捣1.6.1 摊铺好的混凝土混合料应立即用平板振捣器和插入式振捣器均匀振捣。
学校附属幼儿园改建 施工组织设计

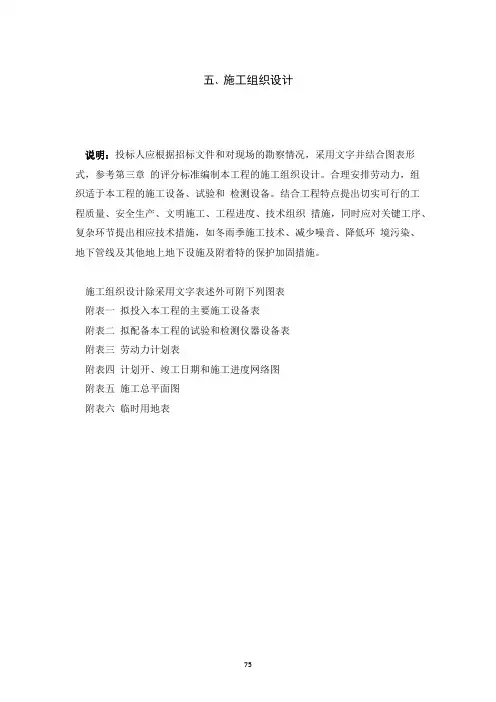

五、施工组织设计
说明:投标人应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考第三章的评分标准编制本工程的施工组织设计。
合理安排劳动力,组织适于本工程的施工设备、试验和检测设备。
结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施及附着特的保护加固措施。
施工组织设计除采用文字表述外可附下列图表
附表一拟投入本工程的主要施工设备表
附表二拟配备本工程的试验和检测仪器设备表
附表三劳动力计划表
附表四计划开、竣工日期和施工进度网络图
附表五施工总平面图
附表六临时用地表
75。
运动场及附属工程施工方案

一、工程概况本工程为某学校运动场及附属配套设施建设,包括200米环形塑胶跑道、标准足球场、篮球场、羽毛球场、健身器材区等。
总投资约XX万元,预计工期为3个月。
二、指导思想与实施目标1. 指导思想:遵循国家相关标准和规范,确保工程质量,打造安全、舒适、环保的运动场地。
2. 实施目标:(1)确保工程质量,达到国家相关标准和规范要求;(2)合理组织施工,确保工程进度;(3)加强施工现场管理,保障施工安全;(4)注重环保,降低施工对周边环境的影响。
三、施工部署1. 施工组织机构成立项目领导小组,下设工程技术组、质检安全组、物资设备组、综合办公室等职能部门。
各职能部门负责人直接向项目经理汇报工作。
2. 施工进度计划(1)前期准备:1周;(2)基础施工:2周;(3)主体施工:4周;(4)附属设施施工:1周;(5)验收及交付:1周。
四、施工准备与施工协调管理1. 施工准备(1)施工现场:确保场地平整、排水畅通;(2)材料设备:提前备足施工所需材料、设备;(3)人员组织:合理安排施工人员,确保人员到位。
2. 施工协调管理(1)加强内部协调,确保各部门工作顺利进行;(2)加强与业主、监理、设计等单位的沟通,确保工程顺利进行;(3)加强施工现场管理,确保施工安全、文明施工。
五、主要施工方案及技术措施1. 基础施工(1)平整场地,清除杂物;(2)铺设排水管道,确保排水畅通;(3)铺设地基,确保地基稳定。
2. 主体施工(1)铺设塑胶跑道:按照设计要求,铺设底层、中间层、面层;(2)铺设足球场、篮球场、羽毛球场等场地:按照设计要求,铺设基层、面层;(3)安装健身器材:按照设计要求,安装各类健身器材。
3. 附属设施施工(1)安装照明设施:确保场地照明充足;(2)安装排水设施:确保场地排水畅通;(3)绿化工程:按照设计要求,进行绿化种植。
六、质量保证体系和确保工程质量的措施1. 质量保证体系(1)建立健全质量管理体系,明确各部门职责;(2)严格执行国家相关标准和规范;(3)加强施工现场质量检查,确保工程质量。
幼儿园工程施工组织设计

幼儿园工程施工组织设计概述在幼儿园工程施工过程中,合理的施工组织设计是确保工程质量、工期和安全的关键。
本文档旨在对幼儿园工程施工组织设计进行详细分析和规划,以确保施工过程高效顺利进行。
施工组织设计目标•确保施工过程安全、高效•控制工程造价•保证工程质量•保证工程周期进度施工现场布置1.临时办公区域规划:–确定施工现场的办公区域,设置办公室、会议室和存档区。
–保证施工管理人员有一个良好的工作环境,方便各项管理工作的开展。
2.施工设备安排:–根据施工需求,合理摆放机械设备和工具,确保施工现场整体有序。
劳动力组织1.工种分工:–根据施工计划和工程要求,合理安排不同工种之间的分工,确保施工效率和质量。
2.班组划分:–设立不同的施工班组,明确各班组的任务和责任,确保施工过程的协调和顺利进行。
安全管理1.安全生产教育:–对施工人员进行安全培训,提高他们的安全意识和操作技能,保障施工过程的安全。
2.安全检查制度:–建立健全的安全检查制度,定期进行安全检查,对潜在的安全隐患及时处理,确保施工现场安全。
质量控制1.施工质量监督:–设立专门的质量监督组织,对施工过程进行全程监督,确保工程质量符合标准要求。
2.质量验收:–按照标准规定,定期对工程完成情况进行质量验收,保证工程质量符合相关标准。
工期控制1.工程进度计划:–制定详细的工程进度计划,明确各个施工阶段的工期要求,合理安排施工工作,确保工程按时完成。
2.进度监督:–对工程进度进行监督和跟踪,及时发现问题并作出调整,保证工程的正常进行。
总结幼儿园工程施工组织设计是保证工程质量、工期和安全的重要保障措施。
通过合理的施工组织设计,可以提高施工效率,控制工程造价,保证幼儿园工程施工质量和安全,达到预期的工程目标。
希望本文档对幼儿园工程施工组织设计提供了一定的参考和指导,使施工过程更加顺利。
小学运动场工程施工组织设计

第一章编制综合说明一、编制依据1、招标文件及其等效补充文件,随同文件发送的有关招标资料。
2、现行技术规程、规范及技术标准。
3、本公司的施工技术水平、管理水平及成功经验。
二、编制原则1、严格按招标文件中各项技术标准和条款进行编制。
2、执行国家有关政策法规、规程、行业技术标准和技术规定。
3、结合实际因地制宜的原则。
4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。
5、减少各部位、各工序、各工种相互干扰的原则。
三、编制说明1、在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要求而编写。
2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。
以达到快速、优质、高效、安全的管理目标。
确保工程质量优良。
四、编制范围本标书编制的范围为施工蓝图内的工程。
第二章工程概况一、工程名称:东营市安居工程A区小学运动场工程二、工程地点:东营市安居工程A区小学三、招标范围:土建、周围道路、雨污排水系统等施工蓝图内的工程四、工期要求:2005年12月10日至2006年4月30日。
五、质量要求:合格。
第三章施工部署一、工程总目标1、质量目标工程质量全面达到国家标准,确保工程合格。
2、工期目标全面完成招标文件规定的全部工程项目,总工期136天(日历天)。
3、文明施工管理目标达到市级“文明工地”水平,按“ISO9002质量体系”模式进行管理,按“工程项目法”组织文明施工。
4、拟投入本工程质量管理的主要人员、组织机构本公司工程项目部实行项目经理负责制,以项目经理为主,组成项目经理部,负责该工程的指挥与管理,执行各项国家规范、规程、标准以及本工程项目组织设计,保质、保量完成施工承包合同任务。
(建筑工程设计)运动场改造工程施工组织设计

施工组织设计目录第一章编制依据及说明 (2)第二章工程概况 (2)第三章施工方案 (3)第四章施工准备计划 (4)第五章主要项目的施工方法和工艺流程 (9)第六章质量检验及评定 (29)第七章工程的各项保证措施 (32)第一章编制依据及说明本施工组织设计依据××小学运动场改造工程招标文件、图纸、补充图纸、投标文件、相关施工规范、现场踏勘情况和业主确定的临设场地、我单位的类似工程施工经验和施工能力编制。
在编制实施性施工组织设计中,我们立足于专业化、机械化、标准化施工,重点工程重点安排,尽量做到方案切实可行、经济合理,精心组织施工,向业主交一个优良工程。
第二章工程概况一、工程位置及工程主要内容××小学运动场改造工程位于××区××小学校内。
本标段为运动场改造工程,设200米跑道一条。
二、工程所在地气象、水文情况××区属亚热带季风型气候区,年平均气温21.5℃,极端最高气温38.1℃,极端最低气温0.6℃,无霜期长达342d。
雨量丰富,年降雨量1739.1mm,每年4-9月为雨季,且常有暴雨,降雨量为全年雨量的81.47%,最大降雨强度为185.3-284.9mm,10月至次年3月为旱季,降雨量仅为全年雨量的18.53%。
年蒸发强度为1720.9mm,潮湿系数为0.78~1.42,为湿度适中~湿度充足带。
全年风向以北~北东为主,平均风速1.9-2.1m/s。
7-9月常受台风干扰,年平均2-4次,风力6-9级,最大风力12级,最大风速37m/s。
三、工程特点1、本工程材料试验、测量工作精度要求高,砼塌落度波动要求控制在±0.5cm以内,施工道面高程误差要求控制在±5mm以内,平整度不大于3mm,相邻板块高差不大于2mm。
2、按照施工合同要求,工期为40天,但广州地区雨季长,雨量大,在很大程度上影响施工进度,所以工期很紧。
幼儿园改造工程施工组织设计

幼儿园改造工程施工组织设计一、工程概况本项目为某幼儿园改造工程,位于某市区,占地面积约2000平方米,现有建筑为一栋三层教学楼和一栋两层办公楼。
改造工程包括教学楼和办公楼的内外墙面粉刷、地面铺设、门窗更换、电路改造、给排水改造、室内装修等。
工程预算总投资为800万元。
二、施工目标1. 确保工程质量:严格按照国家施工标准和规范进行施工,确保改造后的幼儿园满足安全、舒适、美观的要求。
2. 保证施工安全:加强施工现场安全管理,确保施工人员的人身安全和工程安全。
3. 控制工程进度:确保工程按期完成,不影响幼儿园的正常运营。
4. 降低工程成本:合理控制工程投资,提高资金使用效率。
三、施工组织结构1. 项目领导小组:负责对整个改造工程进行统一领导和管理,协调解决施工过程中的重大问题。
2. 施工单位:负责具体的施工任务,包括施工方案的制定、施工进度的控制、工程质量的保证等。
3. 监理单位:对施工过程进行全程监理,确保施工质量和安全。
4. 设计单位:负责改造工程的设计,包括建筑设计、电路设计、给排水设计等。
5. 材料供应单位:负责提供改造工程所需的材料,确保材料质量。
四、施工流程1. 施工准备:包括施工现场的清理、施工方案的制定、施工人员的培训等。
2. 拆除工程:对原有建筑进行拆除,包括墙体、地面、门窗等。
3. 建筑施工:按照设计图纸进行建筑施工,包括内外墙面粉刷、地面铺设、门窗更换等。
4. 水电改造:对电路、给排水进行改造,确保安全可靠。
5. 室内装修:包括教室、办公室、走廊等区域的装修。
6. 竣工验收:对改造工程进行竣工验收,确保工程质量。
五、施工措施1. 质量措施:严格把控施工材料质量,加强对施工过程的监督,确保工程质量。
2. 安全措施:加强施工现场安全管理,设置安全警示标志,定期进行安全检查。
3. 进度措施:制定合理的施工计划,确保工程按期完成。
4. 成本措施:合理控制工程投资,加强对材料的采购和管理,降低工程成本。
幼儿园及室外附属配套工程施工组织设计方案

幼儿园及室外附属配套工程施工组织设计方案目录一、项目概述 (3)1.1 工程背景 (3)1.2 工程目标 (4)1.3 工程范围 (5)二、施工准备 (6)2.1 施工材料准备 (7)2.2 施工设备选择 (8)2.3 施工队伍组建 (9)2.4 施工现场布置 (10)三、施工方案 (12)3.1 建筑部分施工方案 (13)3.1.1 建筑结构施工 (16)3.1.2 建筑装饰装修 (17)3.2 室外附属设施施工方案 (19)3.2.1 给排水系统 (20)3.2.2 供电系统 (21)3.2.3 供暖系统 (22)3.2.4 通风系统 (23)3.2.5 消防系统 (25)四、施工进度计划 (26)4.1 总体进度规划 (28)4.2 各阶段进度安排 (30)4.3 进度控制措施 (30)五、施工安全管理 (31)5.1 安全生产责任制 (33)5.2 安全教育培训 (34)5.3 安全防护措施 (35)5.4 应急预案制定 (36)六、施工质量管理 (38)6.1 质量管理体系建立 (39)6.2 施工过程质量控制 (40)6.3 工程质量验收标准 (42)6.4 质量问题处理措施 (42)七、文明施工管理 (43)7.1 施工现场文明布置 (45)7.2 环境保护措施 (46)7.3 沟通协调管理 (46)7.4 材料节约措施 (48)八、风险评估与应对措施 (49)8.1 风险识别 (51)8.2 风险评估方法 (52)8.3 风险应对措施 (53)8.4 风险监控机制 (55)一、项目概述本项目为幼儿园及室外附属配套工程,旨在打造一个安全、美观、功能性强的幼儿教育环境。
幼儿园作为孩子们接受早期教育的场所,其设计需符合儿童身心发展特点,营造出温馨、活泼的氛围。
室外附属配套工程则包括游乐设施、绿化景观、户外活动场地等,旨在为孩子们提供丰富多彩的户外活动空间。
本项目的施工组织设计方案将充分考虑幼儿的安全与舒适性,采用优质材料,确保工程质量与进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
白驿小学校附设幼儿园运动场改造及附属工程施工组织设计编制时间:2019年11月编制依据一、建设方业主所发的招标文件及其有关说明。
由设计公司设计的全套建筑、结构设计图纸。
合同文件中业主对工期、质量、文明施工等要求。
业主提供的施工现场平面、占地范围、水、电源及道路。
二、承包方我公司可投入本工程施工的管理人员、工程技术人员及施工人员。
我公司可投入本工程施工的机械设备、周转材料、检测、检验仪器等。
我公司的新版《公司质量手册》、《程序文件》、《工程质量管理标准》及其它支持性企业文件。
三、政策法律法规、规范文件《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程管理条例》、《中华人民共和国安全生产法》等。
国家、行业、省市等有关工程的强制性标准、规程、规定。
省、市关于开展创建文明工地和创建优质工程的有关规定。
四、国家和行业现行的施工质量验收规范《建设工程项目管理规范》(GB/T50326-2001)《混凝土结构工程施工质量及验收规范》(GB50204-2002)《混凝土质量控制标准》(GB50204-2002)《建筑地面工程施工质量及验收规范》(GB50209-2002)《屋面工程质量验收规范》(GB50207-2002)《建筑装饰装修工程质量验收规范》 (GB50210-2001)《塑胶跑道质量验收规范》新国标GB36246-2018目录第一章工程概况 (1)第二章施工部署 (2)第三章施工准备 (6)第四章施工总平面布置 (9)第五章施工总进度计划 (10)第六章主要施工资源的配备及投入 (11)第七章主要分部项施工方法及技术措施 (12)第一节、施工测量 (12)第二节、基础工程 (13)第三节、塑胶运动场工程 (18)第四节、砌筑工程 (26)第五节、屋面工程 (26)第六节、地面工程 (28)第七节、室内装饰工程 (31)第八节、外墙装饰工程 (33)第九节、门窗工程 (34)第十节、脚手架工程 (36)第十一节、给排水工程 (38)第十二节、主要电气安装分项工程施工方法 (40)第八章施工技术质量保证措施 (43)第九章施工安全保证措施 (51)第十章文明施工保证措施 (58)第十一章环境保护措施 (62)第十二章消防防火的保证措施 (64)第十三章工期和施工进度保证措施 (65)第十四章工程项目实施的重点、关键工序的施工方法 (67)第十五章冬季施工保证措施 (69)第十六章夜晚施工保证措施 (73)第十七章回访服务和维修措施 (74)第一章工程概况1、工程名称:白驿小学校附设幼儿园运动场改造及附属工程;2、建设概况:该工程分为围墙工程,总平运动场工程相关土建、安装工程,浴室改造工程相关建筑与装饰工程、安装工程等等。
3、运动场设计概况(1)200米4道标准塑胶跑道,塑胶跑道类型:≥13mm (厚)透气型塑胶跑道(表面抗磨层≥3mm)(2)人造草坪,草坪类型:草高:35mm(±1mm),行距:3/8英寸,针数:220针/米,密度:23100针/m2;(3)塑胶球场类型:硅 PU。
执行标准、技术参数、环保及质量要求(按GB36246-2018《中小学合成材料面层运动场地》按球场部分(厚度除外)。
其中弹性面层类型:硅PU胶弹性层,厚度5mm。
第二章施工部署一、工程管理目标(一)、质量管理目标本工程的质量目标为一次性验收合格工程。
在工程开工到竣工全过程,严格按现行“国家及行业现行房屋建筑施工质量验收标准”及设计文件执行,对各道工序操作质量实行动态管理,要求各操作班组均实行自检、互检、交接检制度,并虚心听取业主、监理、设计及质监单位的意见,接受他们对施工质量监督,同时紧紧抓住工程质量目标不放松,确保达到预期质量目标。
(二)、工期管理目标工期管理目标:我公司根据以往同类工程的施工经验,结合设计图纸提供的工程量,科学地组织平衡流水、立体交叉作业的施工方法,并且各分包单位,密切配合,通力合作,确保本工程施工总工期为3个月。
1、采取双代号时标网络计划编制施工总进度计划和各阶段的施工计划,每周根据前峰线,对比实际施工进度,及时调整劳动力、关键工序,进行月、旬、周滚动计划管理。
2、在施工中以总工期为目标,以阶段控制计划为保证,采取动态管理,使施工组织科学化,合理化。
本工程总工期控制关键为:基础、主体结构、装饰。
3、推行全面计划管理,编制切实可行的月、旬、周施工作业计划。
对每个作业班组下达生产计划任务书,使施工生产上下协调,长、短期计划衔接。
4、生产副经理负责全面协调各分部项和各分包单位的施工进度,实行例会制度、定期检查制度,并与各分部项工程施工班组长签订进度责任书,责任到人。
(三)、安全管理目标安全管理目标:在实施过程中,严格按《建筑施工安全检查评分标准》执行,贯彻实施工《施工现场安全生产保证体系》,严格执行《安全法》,杜绝发生因工伤亡、火灾、倒塌、坍塌及设备事故,安全轻伤事故频率控制在1.5‰以下,按防火规范要求设置消防实施,实现安全管理目标。
(四)、文明施工管理目标按绵阳市有关规定做好文明施工,保持场地整洁卫生,并按省市关于施工现场文明管理的要求,进行砼硬地坪施工,实行文明施工并对周围环境采取有效的保护措施,争创绵阳市文明工地。
(五)、机械利用率机械利用率为85%、完好率为95%。
二、施工部署总原则本工程量大、工期紧、质量要求高,为了交给业主及社会一个十分满意的优质工程,本公司将加强施工过程中动态管理,合理安排材料供应、施工设备投入、劳动力投入。
在确保每道工序之间的工程质量的前提下,严格执行各项工程管理规章制度及施工调度计划,组织各横向配合单位,围绕工程年、季、月、周计划进行平衡协调,科学组织平面流水和立体交叉施工,确保本工程按期、优质、高效完成施工任务。
按照先结构,后围护;先主体,后装饰;先土建,后安装的总施工顺序的原则指导施工。
三、主要施工部署(一)、施工区、段的划分1、本工程的基础、主体施工阶段:实际施工过程中,若业主要求工期紧,适当增加模板及支撑的投入,主体施工不考虑划分流水段。
2、主体围护墙及装饰施工阶段:结合施工现场的实际情况及工程本身的特点,同时考虑到劳动力及其他资源的合理配备,砌筑及内装饰考虑由下向上逐层进行,外装饰按立面分条、自上而下进行。
(二)、主要分部工程的施工顺序1、基础工程定位轴线→土方开挖→基础垫层→柱基钢筋→柱基模板→浇柱基砼→基础梁模板→基础梁钢筋→基础梁浇砼→砖基础砌筑→回填土。
2钢筋砼工程投点、放线、复核轴线尺寸→柱模板、钢筋、混凝土施工→现浇梁板模板、钢筋、混凝土施工→混凝土养护→承重模板拆模→框架填充墙砌筑→主体验收。
3、内、外装饰工程主体施工结束、验收合格,即着手内、外装修施工,原则上先内后外,内装饰施工,按楼层分流水段,自下向上、逐层推进,外装饰按立面自上而下分段施工。
(1)、室内装饰工程:接建主体验收合格→内粉刷、门窗框安装→楼地面施工→室内涂料、油漆。
(2)、室外装饰工程:外墙砌体验收合格→外墙抹灰基层→门窗框安装→外墙面层装饰(涂料)→门窗扇安装。
4、屋面工程主体施工结束即着手准备,按设计要求,立即组织人员进行施工,原则上先高后低。
5、水电安装工程:本工程安装分项与土建密切配合,同步进行。
具体施工顺序为:基础接地、避雷系统安装及各类套管预埋→主体混凝土及砌体中各类套管、箱盒预埋及给排水立管安装→水电安装主要阶段(与土建装饰同时进行)→电气设备调试、运行及管道冲洗、试压。
6、塑胶运动场工程:整个运动场硅PU面层为混合型聚氨酯胶,网球场及辅助区域面层喷砂,(主场地面为绿色,辅助场地面为红色),平均厚度4㎜。
(三)、主要施工方法的选择1、挖土:以机械开挖为主,人工修土辅助进行,挖出土运至建设单位指定的地点,根据工程勘察报告及设计要求,及时做好地基处理,基础施工结束后,及时、认真做好土方回填、夯实,保证上部模板、支撑系统的稳定性。
2、模板、支撑:本工程基础、主体模板均采用木模,模板支撑均采用钢管扣件支撑体系。
3、钢筋:根据现场文明施工要求,钢筋按进度需要分批进场,现场加工,集中绑扎或焊接成型。
4、砼:本工程采用商品砼,砼的浇捣采取人工浇筑、机械振捣。
砼养护:垂直方向喷洒养护液、水平方向覆盖草包、浇水保湿养护。
5、垂直运输机械:本工程主体、装饰施工阶段采用一台施工井架,负责施工所需用材料的垂直运输,以保证钢筋、模板的垂直运输。
6、本工程主体施工采用落地式钢管扣件外脚手架,主体施工时大楼四周满搭,密目网全封闭。
7、周材配备:本工程在满足进度要求的前提下,各主体施工阶段,根据进度需要,考虑配置两层承重模板及支撑材料;各施工阶段所需的周转及其他辅助材料,根据实际需要另行配置。
四、工程质量关键过程控制点及特殊过程控制1、严格按项目质量施工和施工方案进行施工,成立以项目经理、项目工程师、生产副经理为首、由专职质量、安全工程师、各专业项目工长组成的质量管理网络,逐级建立质量责任制,广泛开展有全体施工人员参加的质量管理体系,通过对施工过程的全面质量控制,确保工程质量。
2、项目经理是工程质量总负责人,项目工程师在项目经理领导下全面负责质量管理和监督工作;质量员负责对所承担的分部、分项工程质量管理。
五、协调与专业穿插1、按合同要求,以工程总目标为目的,以施工规范、规程和各类合同文件为依据,做好在现场施工的各专业工种、相关工序、相关施工单位的协调工作,达到总体有条不紊,局部井井有条,减少各类施工矛盾发生的目标。
2、实行现场每周例会和每天工作碰头会制度,对现场各专业工种、工序的协调实行动态控制。
根据工程进展情况,由项目经理主持召开,项目工程师、各部门和各专业施工队的负责人参加,并邀请公司各级配合部门、监理、业主参加会议,提出施工现场的各种问题与矛盾,由项目经理当场进行协调处理,取得一致意见后,各方按照执行。
3、主体阶段以土建施工为主;主体结束以水电施工和装饰施工为主。
做到分阶段有重点,分区域有关键。
确保重点工序的顺利进行,确保关键路线的按期完成。
4、提高施工管理人员各自的工作质量是协调各工种的重要措施,要求每一工种、每一工序的施工都必须保质保量,为下道工序的施工创造良好的条件,必须严格坚持工序间的交接检制度。
5、工程协调工作要遵循“坚持原则,灵活掌握”的原则,协调好各专业、各工序间的关系。
(1)、坚持原则:就是对事关保证工程质量的问题必须严格按规范、规程要求的程序办事,坚决不允许违反规律的工序颠倒或偷工减料事件发生。
如室内装修工程必须在屋面不渗漏的条件下才能开始;粉刷工程中必须两遍成活的绝不能减为一遍成活;室内装饰分段施工必须有相应的技术措施。
(2)、灵活掌握:在工程质量确有保证,并制订有保证措施的前提下,对某些工序的施工作适当调整,使之更加合理。
