工程资料按管理程序分为五类
工程资料如何分类管理

工程资料如何分类管理1) 及时收集整理制定变更、洽商记录。
制定变更、工程洽商是工程完工图编制工作的重要依据,其内容的准确性和修改图号的明确性与否对完工图绘制质量至关重要,强调两点要求:其一,应分专业办理;其二,应注明修改图纸的图号。
假设在后期施工中,出现对前期某一变更或其中某条款进行重新修改的状况,则必须在前期被修改条款上注明"作废'字样。
收集时应注意制定变更通知单必须有建设(监理)单位和制定专业负责人签认方可有效。
2) 做好施工记录和隐蔽工程检查记录。
施工记录是对现场施工状况的真实反应,要如实填写。
隐蔽工程检查记录即对隐蔽工程进行检查,并通过表格的方式将工程隐检项目的隐检内容、质量状况、检查看法、复查看法等记录下来,作为以后各项建筑工程的合理使用、维护、改造、扩建等所必须的重要技术资料。
凡未通过隐蔽工程验收或验收不合格的工程,不得进行下道工序的施工,隐检合格后方可进行下道工序施工。
3)认真做好分部工程质量验收记录。
分部工程的质量验收是在分项工程质量验收基础、上进行的。
除了对该分部工程中所含各分项工程进行评定外,还要检查该分部工程中所涉及到的质量控制资料、安全和功能检验(检测)报告,对分部工程进行观感质量验收。
分部工程验收单位由施工单位、勘察单位、制定单位、监理单位、建设单位五方共同组成,并有质检部门进行监督。
4)做好技术交底和施工日志的记录技术交底是一项技术性很强的工作,对确保工程质量至关重要。
因此,不但要把制定意图和建设单位的合理要求在工程建设中具体体现,还要落实上级技术指导的意图和要求。
技术交底必须满足制定和施工规范、标准、规程、工艺标准和质量验评标准的规定。
所有技术交底资料都要列入工程技术档案。
技术交底必须以书面形式进行,经过检查和审核,有签发人和被交底人的签字。
2解决建筑工程资料管理问题的措施(一)做好相应的准备工作工程资料管理人员首先要熟悉施工图纸,要针对施工图纸提出适当的疑问,不断完善施工制定图,做好施工图纸的会审工作。
工程资料管理与分类

工程资料管理与分类1 资料管理基本规定1.1 工程各参建单位填写、整理的工程资料应以审批文件、施工质量验收规范、承包合同、设计文件等为依据。
1.2 工程资料应随工程进度及时收集、整理,并应按立卷要求归类,认真书写,字迹清楚,项目齐全、准确、真实,有关责任方应签字盖章。
1.3 工程资料应实行分级管理,各单位技术负责人负责本单位的工程技术资料的全过程管理工作,工程资料的收集、整理工作各单位应设专人负责。
1.4 表格应统一采用本规程所附表样,特殊要求需增加的应符合本规程要求,并归类。
同类表格排一个顺序号。
1.5 文本应以打印为主。
纸质载体幅面为A4,用纸应韧力大,耐久性强。
若手工书写必须用蓝黑或碳素墨水。
1.6 工程资料最少份数应首先满足3.7节表3.7.1保存单位份数,另行增加份数按各自管理要求确定。
保存期限见3.7节表3.7.1。
1.7 涉及结构安全的试块、试件以及在关材料应按有关规定见证取样检测的。
试验委托单中取样见证人应签字,试验报告单备注栏应填写取样见证人姓名。
1.8 本规程条文与实用表式分列,实用表式由附录C分类列出,须对应使用。
1.9 本规程未做规定的实用表式按本规程基本规定自行制定。
1.10 对工程资料进行涂改、伪造、随意抽撤或损毁、丢失的,应按有关法规予以处罚,情节严重的,依法追究法律责任。
2 建设单位2.1 加强对工程文件的管理工作,并有专人负责工程资料的收集、整理和归档工作。
2.2 在与监理单位、施工单位签订监理、施工合同时,应对监理资料、施工资料和工程档案资料的编制责任、编制套数和移交期限等做出明确要求。
2.3 应向参与工程建设的勘察设计、施工、监理等单位提供与工程有关的资料,提供的资料必须真实、准确、及时。
2.4 负责对工程建设过程中各单位提供的工程资料进行审核、签收。
2.5 负责组织、指导和监督勘察、设计、施工、监理等单位的工程资料的形成、积累、立卷及归档工作。
2.6 编制的工程资料不得少于两套,其中城建档案馆一套,产权单位一套。
工程资料管理流程

工程资料管理流程一、概述工程资料管理流程是指对工程项目中产生的各类资料进行有效的组织、管理和利用的过程。
良好的工程资料管理流程可以确保项目的顺利进行,提高工程质量和效率,保证项目的可持续发展。
二、流程步骤1. 资料采集在项目启动阶段,需要采集与工程项目相关的各类资料,包括设计文件、合同文件、技术规范、施工方案等。
资料采集应该由专人负责,确保资料的完整性和准确性。
2. 资料分类采集到的资料需要按照一定的分类标准进行分类,例如按照工程阶段、资料类型、责任主体等进行分类。
分类的目的是为了方便后续的管理和利用。
3. 资料归档对分类后的资料进行归档,建立统一的档案管理系统。
每份资料都应该有惟一的编号,并记录在档案系统中。
档案系统可以采用电子化管理或者纸质档案管理,根据实际情况选择适合的方式。
4. 资料检索建立便捷的资料检索系统,使得需要某份资料时可以快速找到。
资料检索系统可以根据资料的编号、关键词、项目名称等进行检索。
同时,还可以建立索引和目录,方便用户查找资料。
5. 资料借阅对于需要借阅资料的人员,应该建立借阅流程。
借阅人员需要填写借阅申请单,并经过相关责任人的审批后方可借阅。
借阅的资料需要做好登记和记录,借阅期限到期后需要及时归还。
6. 资料更新随着工程项目的进行,可能会产生新的资料或者对原有资料进行修改。
对于新增的资料,需要按照同样的流程进行采集、分类、归档和检索。
对于修改的资料,需要进行版本控制,确保使用的是最新的版本。
7. 资料销毁对于一些过期或者无效的资料,需要进行及时的销毁。
销毁的资料应该经过相关责任人的审批,并按照规定的程序进行销毁,确保信息的安全性。
三、流程控制1. 责任分工在工程资料管理流程中,需要明确各个环节的责任人和责任范围。
每一个环节的责任人应该具备相关的专业知识和技能,并严格按照流程要求进行操作。
2. 流程监控建立监控机制,对整个工程资料管理流程进行监控和评估。
监控的方式可以包括定期检查、抽样检查、自查自评等。
资料员专业管理实务模拟2

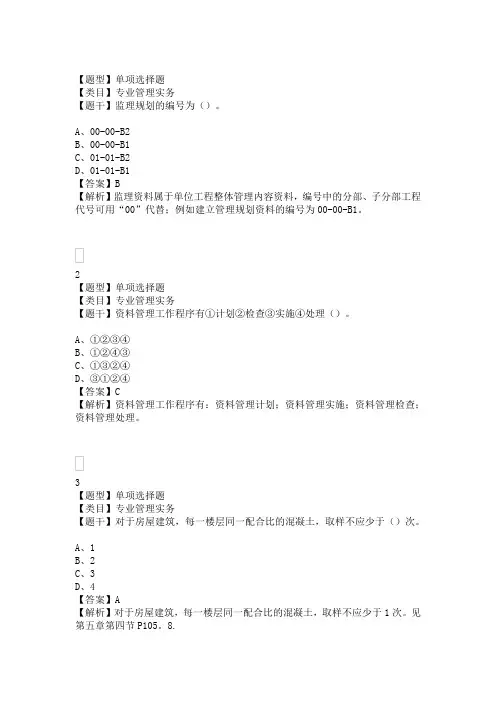

【题型】单项选择题【类目】专业管理实务【题干】监理规划的编号为()。
A、00-00-B2B、00-00-B1C、01-01-B2D、01-01-B1【答案】B【解析】监理资料属于单位工程整体管理内容资料,编号中的分部、子分部工程代号可用“00”代替;例如建立管理规划资料的编号为00-00-B1。
2【题型】单项选择题【类目】专业管理实务【题干】资料管理工作程序有①计划②检查③实施④处理()。
A、①②③④B、①②④③C、①③②④D、③①②④【答案】C【解析】资料管理工作程序有:资料管理计划;资料管理实施;资料管理检查;资料管理处理。
3【题型】单项选择题【类目】专业管理实务【题干】对于房屋建筑,每一楼层同一配合比的混凝土,取样不应少于()次。
A、1B、2C、3D、4【答案】A【解析】对于房屋建筑,每一楼层同一配合比的混凝土,取样不应少于1次。
见第五章第四节P105。
8.4【题型】单项选择题【类目】专业管理实务【题干】计划编制时,()按分类规定属于施工验收文件。
A、质量控制资料核查记录B、工程竣工验收报告C、施工单位工程竣工验收报告D、施工资料移交书【答案】D【解析】5【题型】单项选择题【类目】专业管理实务【题干】计划编制时,()按分类规定属于施工单位物资文件。
A、施工检测计划B、施工组织设计及施工方案C、材料检测报告D、工程定位测量记录【答案】C【解析】计划编制时,材料检测报告按分类规定属于施工单位物资文件。
6【题型】单项选择题【类目】专业管理实务【题干】单位(子单位)工程质量验收程序及资料管理流程有①分部(子分部)施工完成②预验收③工程移交④验收()。
A、①②③④B、②④①③C、①②④③D、③①②④【答案】C【解析】单位(子单位)工程质量验收程序及资料管理流程如图8-6所示,管理流程为分部(子分部)施工完成、预验收、验收、工程移交。
7【题型】单项选择题【类目】专业管理实务【题干】工程资料C类文件为()文件。
2022-2023年资料员《资料员专业管理实务》考前冲刺卷②(答案解析16)

2022-2023年资料员《资料员专业管理实务》考前冲刺卷②(答案解析)全文为Word可编辑,若为PDF皆为盗版,请谨慎购买!第I卷一.综合考点题库(共70题)1.编码为C3的施工资料是( )资料。
()A.施工管理B.施工物资C.质量验收D.进度控制正确答案:D本题解析:暂无解析2.竣工图章尺寸为( )。
()A.30x60B.40x70C.50x80D.60x90正确答案:C本题解析:暂无解析3.地基钎探记录归档保存的单位是( )单位。
()A.施工B.监理C.建设D.城建档案馆E.设计正确答案:C、D、E本题解析:暂无解析4.工程资料按照参建单位资料()分为ABCDE五大类。
A.收集范围B.归档要求C.资料性质D.专业分类E.形成过程正确答案:A、C、D本题解析:施工资料按照单位工程参建单位资料收集范围、资料性质和专业分类,分为A类工程准备阶段的文件、B类监理资料、C类施工资料、D类竣工图、E类工程竣工文件。
5.竣工验收文件是()在建设工程项目竣工验收活动中形成的文件。
A.建设单位B.监理单位C.施工单位D.勘察设计单位正确答案:A本题解析:竣工验收文件是建设单位在建设工程项目竣工验收活动中形成的文件。
6.施工资料软件卸载的方法有()。
A.在“开始”中“程序”找到施工资料管理软件,选择“卸载”B.在施工资料管理软件中选择“退出”C.打开“控制面板”双击“添加或删除程序”,找到施工资料管理软件D.在“文件”中找到“属性”单击“卸载”E.在“窗口”中双击“卸载”正确答案:B、C、D本题解析:在施工资料管理软件中选择“退出”;打开“控制面板”双击“添加或删除程序”,找到施工资料管理软件;在“文件”中找到“属性”单击“卸载”7.施工现场八大员不包括( )员。
()A.监理B.机械C.劳务D.标准正确答案:A本题解析:暂无解析8.编码为C1的施工资料是()资料。
A.施工管理B.施工技术C.施工物质D.进度造价正确答案:A本题解析:工程文件归档范围和资料类别、来源及保存要求。
国家工程资料管理制度

国家工程资料管理制度一、总则为规范国家工程资料的管理,保障工程信息的完整性、真实性和准确性,提高工程质量和管理水平,制定本制度。
二、适用范围本制度适用于我国境内的各类工程资料管理,包括建筑工程、水利工程、交通工程、能源工程等所有领域的工程资料管理。
三、资料的分类根据资料的性质和用途,将工程资料分为设计资料、施工资料、竣工资料、运营资料和归档资料等五类。
1. 设计资料:包括规划图纸、设计图纸、设计说明书、规范要求等设计阶段的资料。
2. 施工资料:包括施工图纸、施工计划、工程材料、施工记录等施工阶段的资料。
3. 竣工资料:包括竣工图纸、验收报告、质量评估、工程档案等竣工阶段的资料。
4. 运营资料:包括运行记录、维护记录、技术数据等运营阶段的资料。
5. 归档资料:包括资料整理、存档、归档管理等资料管理的相关文件。
四、资料的管理流程1. 设计阶段:设计单位应按照规范要求编制设计资料,并审批备案。
设计阶段涉及的资料应当整理归档,备案管理。
2. 施工阶段:施工单位应按照施工图纸和施工计划进行施工,施工单位应及时记录施工过程中的各项数据和信息,并整理归档。
施工完成后,提交竣工资料备案。
3. 竣工阶段:工程竣工后,应编制竣工资料,包括竣工图纸、验收报告、工程档案等,并提交相关部门备案。
4. 运营阶段:工程投入运营后,应建立健全的运营管理制度,及时记录运行情况,保障运行数据的准确性和完整性。
5. 归档管理:对于各阶段的资料,应按照工程管理的相关规定进行整理归档,确保资料的长期保存和利用价值。
五、资料的保密措施1. 对于涉密资料,应按照国家的有关规定进行管理,确保涉密资料的安全性和保密性。
2. 对于其他资料,应建立健全的保密措施,保障资料的安全性和不被篡改的性质。
3. 职工应具备资料保密意识,不得随意泄露和外传资料,对于违反保密规定的行为,应依法追究责任。
六、监督检查和责任追究1. 工程项目的相关部门应定期对工程资料管理情况进行检查,发现问题及时纠正。
工程资料管理流程

工程资料管理流程一、资料管理计划编制阶段:1.确定资料管理目标和要求:根据工程项目的具体情况和要求,确定资料管理的目标和要求,包括资料管理的范围、要求、流程和绩效指标。
2.编制资料管理计划:根据资料管理目标和要求,编制资料管理计划,包括工程项目的资料组织、存储、传递、维护和销毁等方面的内容。
3.制定资料管理制度:制定资料管理的各项制度和规定,包括资料的命名规范、编号规范、存储规范和访问权限等。
二、资料管理实施阶段:1.资料收集与备案:根据资料管理计划,收集工程项目相关的资料,并按照规定的流程进行备案,包括确定资料的归属单位、存储位置和访问权限等。
2.资料组织和存储:对收集到的资料按照一定的组织方式进行分类和整理,设置合理的档案目录,建立电子档案库,并按照规定的存储方式进行存储和备份,确保资料的安全性和完整性。
3.资料传递和利用:根据资料的需要和使用权限,按照规定的流程进行资料的传递和利用,确保资料能够被需要的人员及时获取,并能够用于工程项目的决策和管理。
4.资料维护和更新:定期对存储的资料进行维护和更新,包括对资料进行修缮、整理、清理和更新,确保资料的可读性和有效性。
5.资料销毁和档案封存:对于不再需要的资料,按照规定的流程进行销毁,并做好销毁记录,对于需要封存的资料,进行封存并制定相应的封存规定和管理措施。
三、资料管理评估和改进阶段:1.资料管理绩效评估:根据资料管理目标和要求,对资料管理的绩效进行评估,包括资料的完整性、准确性、及时性和安全性等方面的评估,并制定改进措施。
2.资料管理改进措施:根据资料管理绩效评估的结果,确定改进措施,包括改进资料管理的制度和规定、改进资料管理的流程和方法等,以提高资料管理的效果和效率。
3.资料管理培训和宣传:针对资料管理的重要性和方法,进行培训和宣传,提高相关人员对资料管理的认识和理解,增强资料管理的意识和自觉性。
通过以上的工程资料管理流程,能够有效地提高工程项目的资料管理效率和效果,确保工程项目能够按时、按质、按量完成,并能够为工程项目的决策和管理提供可靠的依据。
土建资料员考试经典例题习题库及答案(10套)

土建资料员考试经典例题习题库及答案(10套)资料员考试经典例题习题库及答案(10套)资料员考试经典例题习题库及答案一—、判断题1. 应加强对计算机及其他信息设备的使用管理,凡涉及保密资料的电子设备、通信和办公自动化系统均应符合保密要求【答案】正确【解析】应加强对计算机及其他信息设备的使用管理,凡涉及保密资料的电子设备、通信和办公自动化系统均应符合保密要求。
2. 编报的统计报表要按现场实际完成情况严格审查核对,不得多报、早报、重报、漏报。
【答案】正确【解析】编报的统计报表要按现场实际完成情况严格审查核对,不得多报、早报、重报、漏报。
3. 协助项目经理做好对外协调、接待工作:协助项目经理对内协调公司、部门间,对外协调施工单位间的工作。
做好与有关部门及外来人员的联络接待工作,树立企业形象。
【答案】正确【解析】协助项目经理做好对外协调、接待工作:协助项目经理对内协调公司、部门间,对外协调施工单位间的工作做好与有关部门及外来人员的联络接待工作,树立企业形象4. 建筑业统计的对象是建筑业生产经营活动的数量表现。
【答案】正确【解析】建筑业统计的对象是建筑业生产经营活动的数量表现f5. 建筑业统计的范围是根据调查的任务,结合考虑需要而确定的统计调查听应该包含的单位。
【答案】错误【解析】建筑业统计的范围是根据调查的目的和任务,结合考虑需要而确定的统计调查所必须包含的单位。
二、单选题1. 施工生产任务预计完成情况是( )报表。
A.项目部上报公司B.项目部内部管理C.项目部上报甲方D.项目部上报监理【答案】A【解析】项目部向公司上报各类统计报表(1)施工生产任务预计完成情况月报:2. 项目部资金使用情况月报是( )报表。
A.项目部上报公司B.项目部内部管理C.项目部上报甲方D.项目部上报监理【答案】B【解析】项目部内部管理统计(1)单位工程回款情况及项目部资金使用情况:3. 月形象进度核验表是( )报表。
A-项目部上报公司B.项目部内部管理C.项目部上报甲方D.项目部上报监理【答案】C【解析】上报监理及甲方各类统计报表(8)月形象进度核验表c4. 月工程款支吋申请表是( )报表vA.项目部上报公司B.项目部内部管理C.项目部上报乙方D.项目部上报监理【答案】D【解析】上报监理及甲方各类统计报表(1)月工程款支付申请表:5. 月度施工生产计划是( )报表..A?项目部上报公司B.项目部内部管理C.项目部上报甲方D.项目部上报监理【答案】A【解析】项目部向公司上报各类统计报表(1)施工生产任务预计完氙岱:兄月报6?本月实际完成情况与进度计划比较表是( )报表:A.项B部上报公司B.项g部内部管理C.项目部上报乙方D.项目部上报监理【答案】D[解析)上报盅理及甲方各类统计報表(6)本月实际完成情况与进度计划比较表7. 工程量登记台账是 ()报表.A?项目部上报公司B.项目部内部管理C.项目部上报甲方D.项目部上报监理【答案】A【解析】项目部向公司上报各类统计台账(3)工程量登记台账.8?工程款回收情况是( )报表:A.项目部上报公司B.项目部内部管理C.项目部上报甲方D.项目部上报监理【答案】B三、多选题1.建筑业整个行业的生产经营活动包括( ):A.各种房屋、建筑物和构筑物的建造B.各种线路、管道和机械设备的安装C?原有房屋、建筑物和构筑物的修理D.部分非标准设备的制造D. 原有房屋、建筑物和构筑物的装饰装修等【答案】ABCDE【解析】建筑业整个行业的生产经营活动包括:(1)各种房屋、建筑物和构筑物的建造:(2)各种线路、管道和机械设备的安装:(3)原有房屋、建筑物和构筑物的修理; (4)部分非标准设备的制造;(5)原有房屋、建筑物和构筑物的装饰装修等:2. 统计基础工作规菹化管理的基本特点为( )的形成必须有严格的工作程序。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程资料按管理程序分为五类:
第一类:施工管理类
第二类:工程质量评定类
第三类:施工质量控制类
第四类:竣工图类
第五类:竣工验收类
各分类内容及填写表格名称如下:
第一类施工管理类
1、施工合同及中标通知书
2、施工图预算及审定资料
3、施工图设计文件会审记录(陕)施管表3
4、设计技术交底记录(陕)施管表4
5、施工组织设计(施工方案)审批表(陕)施管表5
6、开工报告(陕)施管表6
7、施工技术交底记录(陕)施管表7
8、文明作业、施工安全、环境保护措施(文明工地创建计划)第二类工程质量评定类
1、单位工程质量评定表(陕)质评表1
2、工程部位质量评定表(陕)质评表2
3、工序质量评定表(陕)质评表3 第三类施工质量控制类
一、施工现场准备
1、导线点复测记录(陕)施记表1
2、水准点复测记录(陕)施记表2
3、测量复核记录(陕)施记表3
二、原材料、半成品、成品、构筑件、设备出厂质量合格证、出厂检(试)验报告和复(试)验报告及试验记录
1、水泥、混凝土外加剂、掺合剂、砂、卵(碎)石、钢材、石灰、烧结砖、混凝土路面砖、路缘石、沥青、沥青胶接材料、防水材料、环氧煤沥青涂料等原材料、半成品试验报告和见证记录、汇总表、质量合格证书、出厂检验单及进场复试报告。
(陕)试验表1—8、11—15、19—23
2、沥青混合料设计、组成分析、压实度试验报告。
(陕)试验表16—18
3、钢筋混凝土及预应力构件、管材、管件、钢结构构件、小型铸造构件及混凝土预制构件等出厂合格证。
(陕)试验表1
4、净水与污水厂站工程的成套设备、预应力张拉设备、管道箱涵顶推进设备、各类地下管渠井室设施等产品出厂合格证书、鉴定证明、汇总表、设备开箱记录
三、施工试验记录
1、土壤干密度、含水量试验、回填土压实度试验记录(陕)试验表35—37
2、道路基层混合料强度、灰剂量、含石率、压实度试验报告(陕)试验表38—43
3、混凝土配合比、抗压、抗折、抗渗、抗冻试验及强度、性能统计(陕)试验表24—30
4、砂浆配合比、抗压强度试验及强度统计(陕)试验表31—34
5、钢筋连接、焊接试验报告及焊缝质量综合评价汇总
(陕)试验表9、10 (陕)质检表6
6、桩基础试验、检测报告
四、施工作业记录
1、地基钎探、基槽验收、地基处理记录(陕)质检表5
2、桩基础施工、打桩、沉井下沉记录(陕)施记表12—18
3、预应力钢筋张拉施工记录(陕)施记表19—22
4、混凝土浇筑、测温,沥青混合料测温记录(陕)施记表4-7、10
5、管道、箱涵工程顶(推)进记录(陕)施记表8、9
6、构件吊装记录(陕)施记表23
7、预制安装圆形构筑物缠绕钢丝应力测定(陕)施记表24
8、聚乙烯管道焊接记录(陕)施记表27
9、照度测量记录(陕)施记表28
10、沉降观察记录(陕)施记表29
五、预检隐检记录
1、成品材料、各型构件、设备、配(备)件进场检查记录
(陕)质检表1、2
2、结构模板安装、构件设备预检,预埋件、预留孔位置高程、明装管道补偿器、支架设置、连接方式检查,油漆记录
(陕)质检表3、(陕)施记表25、26
3、供水、供热、供气管道冲洗、吹洗、脱脂记录
(陕)施记表30、31
4、管道、设备防腐层质量检查(陕)质检表7
5、电气安装工程质量检查(陕)质检表8
6、隐蔽工程、电气接地隐蔽检查记录(陕)质检表4、9
7、中间检查交接记录(陕)质检表10
六、功能试验记录
1、道路工程回弹弯沉记录(陕)试验表44、45
2、桩基础工程检测报告由检测单位出报告
3、桥梁工程动、静荷载试验记录由检测单位出报告
4、水池满水试验、消防池气密性试验记录(陕)试验表46、47
5、无压力管道严密性试验报告(陕)试验表48
6、压力管道的严密性、强度试验(陕)试验表49、50、52-54
7、供热管网(场站)热试运行记录(陕)试验表51
8、阀门试验记录(陕)试验表55
9、电气绝缘、接地电阻测试记录(陕)试验表56、57
10、电气照明全负荷、电机、设备单机、设备联动试运行、调试记录(陕)试验表58—62
七、质量事故处理记录
质量事故报告及处理记录(陕)施管表11—13 八、竣工测量记录
道路高程测量记录、井内管底高程实测记录(陕)施管表11、32 第四类、竣工图类
一、竣工图
二、设计图
三、设计变更及工程洽商记录(陕)施管表8—10
第五类、竣工验收类
1、竣工验收证书(陕)施管表2及附表一、二、三
2、竣工报告(陕)施管表14
3、竣工总结
4、工程质量保修书。
