空调安装工程进度表(40天)

合集下载

中央空调施工组织计划和工程进度表

中央空调施工组织计划和工程进度表

3)施工组织计划目录一、施工工艺流程二、大金VRV变频控制空调系统安装技术说明及验收方案三、质量控制措施四、施工管理结构组织网络五、空调安装人员组织表六、施工安全规程七、安全管理网络八、质量管理网络九、产品保护措施十、安全防火措施十一、文明施工措施一、施工组织方案1、管线安装:(1)冷媒管及信号线排放施工内容:冷媒管及信号线安装材料:去脂紫铜管,直通,弯头等分歧管,保温管、吊钩、包扎带等。

§管线排放的施工要求:a.冷媒管安装前须将其内壁清理干净;b.冷媒管对接或拐弯时,须用直通和弯头焊接;c.分歧管须水平或垂直排放;d.所有焊接须用充氮保护;e.保温管与冷媒管须接触紧密,信号线随冷媒管行至各室内机,包扎带须包扎严紧,外观漂亮;f.冷媒管须横平竖直,每1.5-2m须装吊钩(指主管);g.冷媒管在安装完毕后冲氮42kg/cm2保压、24小时保证不泄漏,并保证管内无赃物及水份。

(2)冷凝水管排放施工内容:冷凝水管排放材料:PVC塑料硬管,保温管、吊钩等。

§冷凝水管排放的施工要求:a.冷凝水管安装前须将其内壁清理干净。

b.冷凝水管对接或拐弯时须用直通和弯头粘接。

c.冷凝水管须以1/100的坡度排放,以保证出水畅通。

d.所有粘接须尽可能牢固,严防漏水。

e.保温管与冷凝水管须接触紧密,外观漂亮。

f.冷凝水管每1.5~2m左右须装吊钩。

g.冷凝水管在安装完毕后需注水试漏。

(3)室内电器工程施工内容:信号线及控制线的排放材料:0.75~1.25mm2信号线§室内电器工程的施工要求:a.接线端口必须连接牢固,接触良好。

b.接线必须准确、无误。

§需其他分包商配合部分:电源线需按要求送至室内机位置并预留1m左右(详见空调安装配线要求表)。

2、室内机吊装施工内容:室内机吊装及室内系统连接材料:吊杆等。

§室内机吊装的施工要求:a.室内机需水平安装。

b.室内机安装位置需根据图纸、其他参照物及对装潢要求的整体效果来确定。

空调工程进度计划

空调工程进度计划

空调工程进度计划及跟进时间及内容现有XX公司施工方提供的空调工程进度计划,具体内容为:根据施工方提供的空调工程进度计划,物业部须跟进的事宜空调主要负责人XXX1.地下一层空调风管制作安装时间X月X日至X月X日的跟进内容须熟悉施工方负责人,及联系方式,及施工准备情况。

须了解图纸,掌握其原理,会同指挥部人员,催促施工方尽快施工。

风管为铁皮风管,角钢必须有合格证。

风管应采用咬口机折口,手工合套,合缝平整,厚度均匀,无空洞,无涨裂。

螺栓孔用模具定位,法兰应有互换性,支吊架的形式,规格,位置,间距,必须符合设计要求,支吊架必须牢固,平整,风管安装必须牢固,位置,标高和走向符合设计要求,部位方向正确金属支吊架在表面除锈后刷防锈漆,和色漆各两遍吊顶内的空调水管,采用带增强的铝箔的玻璃毡棉厚度为三十毫米,制冷机房内管道采用带增强的铝箔的穿越防护墙处必须预埋带有密肋的厚度不小于三毫米2。

地下一层空调机组的安装时间X月X日至X月X日的跟进内容设备的选型,一定要符合要求,所使用的风阀,风口,风机,和空调,有合格证,且应生产许可证。

安装必须牢固位置,标高和走向符合设计要求,部位方向正确,调节阀,检查孔的位置必须设在便于操作的位置冷水机组采用橡胶减震垫减震,水泵进出口均设泵减震管,每台水泵进水管上应安装闸阀或碟阀,压力表,出水管上应安装止回阀,碟阀,压力表,温度计,及水流指示器送风机房内设组合式空调器,经过滤器,送风管,送入室内,风管风机安装期间应检查设备基础,对设备进行开箱检查,检查设备配件是否齐全,底角螺栓是否和设备相符,风管安装后应防止异物进入风口封闭。

风机安装后,用塑料布将风机全部照住,防土建施工污染3地下二层空调风管制作安装时间X月X日至X月X日的跟进内容风管为铁皮风管,角钢必须有合格证。

风管应采用咬口机折口,手工合套,合缝平整,厚度均匀,无空洞,无涨裂。

螺栓孔用模具定位,法兰应有互换性,支吊架的形式,规格,位置,间距,必须符合设计要求,支吊架必须牢固,平整,风管安装必须牢固,位置,标高和走向符合设计要求,部位方向正确金属支吊架在表面除锈后刷防锈漆,和色漆各两遍吊顶内的空调水管,采用带增强的铝箔的玻璃毡棉厚度为三十毫米,制冷机房内管道采用带增强的铝箔的穿越防护墙处必须预埋带有密肋的厚度不小于三毫米4地下二层空调机组的安装时间X月X日至X月X日的跟进内容设备的选型,一定要符合要求,所使用的风阀,风口,风机,和空调机组,有合格证,且应生产许可证。

中央空调施工组织计划和工程进度表

中央空调施工组织计划和工程进度表

3)施工组织计划目录一、施工工艺流程二、大金V R V变频控制空调系统安装技术说明及验收方案三、质量控制措施四、施工管理结构组织网络五、空调安装人员组织表六、施工安全规程七、安全管理网络八、质量管理网络九、产品保护措施十、安全防火措施十一、文明施工措施一、施工组织方案1、管线安装:(1)冷媒管及信号线排放施工内容 :冷媒管及信号线安装材料 :去脂紫铜管,直通,弯头等分歧管,保温管、吊钩、包扎带等。

§管线排放的施工要求:a.冷媒管安装前须将其内壁清理干净;b.冷媒管对接或拐弯时,须用直通和弯头焊接;c.分歧管须水平或垂直排放;d.所有焊接须用充氮保护;e.保温管与冷媒管须接触紧密,信号线随冷媒管行至各室内机,包扎带须包扎严紧,外观漂亮;f.冷媒管须横平竖直,每1.5-2m须装吊钩(指主管);g.冷媒管在安装完毕后冲氮42kg/cm2保压、24小时保证不泄漏,并保证管内无赃物及水份。

(2)冷凝水管排放施工内容 : 冷凝水管排放材料 : PVC塑料硬管,保温管、吊钩等。

§冷凝水管排放的施工要求:a.冷凝水管安装前须将其内壁清理干净。

b.冷凝水管对接或拐弯时须用直通和弯头粘接。

c.冷凝水管须以1/100的坡度排放,以保证出水畅通。

d.所有粘接须尽可能牢固,严防漏水。

e.保温管与冷凝水管须接触紧密,外观漂亮。

f.冷凝水管每1.5~2m左右须装吊钩。

g.冷凝水管在安装完毕后需注水试漏。

(3) 室内电器工程施工内容:信号线及控制线的排放材料 :0.75~1.25mm2信号线§室内电器工程的施工要求:a.接线端口必须连接牢固,接触良好。

b.接线必须准确、无误。

§需其他分包商配合部分:电源线需按要求送至室内机位置并预留1m左右(详见空调安装配线要求表)。

2、室内机吊装施工内容 :室内机吊装及室内系统连接材料 :吊杆等。

§室内机吊装的施工要求:a.室内机需水平安装。

空调安装工程施工进度表(工期为42天)

空调安装工程施工进度表(工期为42天)

空调安装工程施工进度表(工期为42天)
项目背景
本文档旨在提供空调安装工程施工进度表,以确保工程能按时完成。

工期为42天,需要精确控制每个阶段的进展。

工程进度表

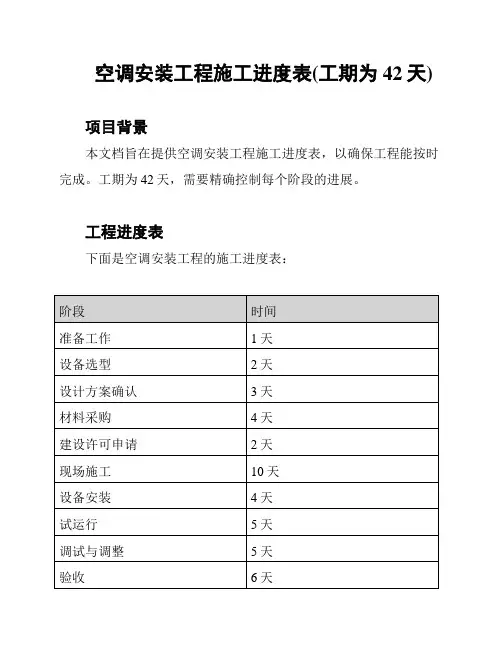

下面是空调安装工程的施工进度表:
注意事项
- 请保证每个阶段按时完成,确保工期不延误。

- 在设备选型和设计方案确认阶段,务必选择合适的设备和方案。

- 在材料采购阶段,及时采购所需材料,确保施工不会因为缺
乏材料而停滞。

- 在建设许可申请阶段,及时进行申请,以避免延误工期。

- 施工过程中,请保持现场秩序,确保施工质量和效率。

- 设备安装、试运行、调试与调整阶段需要仔细检查,并做好
相应的调整工作。

- 完成工程后,请及时进行验收,确保工程符合要求。

总结
本进度表提供了空调安装工程施工的详细计划,每个阶段都有
对应的时间要求。

请按照进度表的要求进行施工,确保工程能按时
完成。

在施工过程中,遵守注意事项,保持良好的施工秩序和质量,以确保工程符合要求。

请按照上述进度表和注意事项进行工程施工。

祝顺利完成!。

室内装饰工程施工进度表(施工进度计划)

室内装饰工程施工进度表(施工进度计划)

室内装饰工程施工进度表(施工进度计划)

以上为室内装饰工程施工进度表,用于跟踪工程项目的进度。

每项工程项目都有计划开始和结束日期,以及实际完成日期。

在实际完成后,需要填写相应的完成情况。

请及时更新工程进度表,并确保施工按照计划进行。

如果有任何延迟或进度偏差,请及时通知相关人员和相关部门,以寻求适当的解决方案。

该工程进度表将用作监督和管理室内装饰工程的工具,确保施工进度按照计划进行。

通过有效地跟踪工程项目的进度,可以及时发现和解决潜在的问题,确保工程顺利进行。

请在实际完成各项工程后更新工程进度表,并在必要时进行调整。

及时更新进度表可以提供准确的工程进展情况,帮助管理层做出正确的决策和安排资源。

保持良好的沟通和协作是确保室内装饰工程施工顺利进行的关键。

请与相关人员保持密切联系,及时传达关于工程进度和任何变更的信息。

该施工进度计划不具有法律效力,仅作为一个工程管理工具,用于确保施工项目的进度控制和管理。

\*请注意:以上内容仅供参考,不得作为法律意见或法律文件。

研发大楼空调工程进度表

研发大楼空调工程进度表
墙面部份
4 四层轻钢龙骨石膏板隔墙 1 一层轻钢龙骨石膏板隔墙 3 三层轻钢龙骨石膏板隔墙 2 二层轻钢龙骨石膏板隔墙 5 五层轻钢龙骨石膏板隔墙 6 四层玻璃隔墙 7 一层玻璃隔墙 8 三层玻璃隔墙 9 二层玻璃隔墙 10 五层玻璃隔墙 11 墙面造型装饰 12 扶手安装
吊顶部份
4 1 3 2 5 2 2 2 2 2 2 2 2 2 2
小天鹅研发大楼进度表
序 时 间 号 项 目
给排水强电部份
2009年6月份 1 3 6 9
2009年7月份 12 15 18 21 24 27 30 1 3 6
2009年8月份 9 12 15 18 21
4 四层布水管电线 1 一层布水管电线 3 三层布水管电线 2 二层布水管电线 5 五层布水管电线 6 面板灯饰终端设备安装
四层吊顶 一层吊顶 三层吊顶 二层吊顶 五层吊顶 地面部份 四层铺地砖 一层铺地砖 三层铺地砖 二层铺地砖 五层铺地砖 其它部份 四层刮腻子刷漆 一层刮腻子刷漆 三层刮腻子刷漆 二层刮腻子刷漆 五层刮腻子刷漆
第1页
2009年4月15日

空调专业施工进度计划表

空调专业施工进度计划表

工作名称
工期 开始日期 完成日期
日 6 21 20 40 31 10 10 25 45 30 10 6 10.24 10.24 11.1 11.10 12.1 12.25 2015.3.20 10.30 11.15 11.20 12.20 12.31 2015.1.4 3.30
2014.12.20 2015.1.15 1.10 2.5 3.15 3.20 3.6 4.11 4.17 5.8 5.13 3.10 3.20 3.25 3.26 4.10 4.16 5.7 5.13 5.20
35
6 20 5 7
10 塔楼、裙楼1层及地下室风机、风柜、风机盘管、风阀等安装(春节15) 11 塔楼、裙楼1层及地下室管道检漏、试压 12 塔楼、裙楼1成同步) 13 空调机房设备及裙楼冷却塔安装 14 管道系统清洗 15 接电及单机试运行调试 16 联合调试 17 资料整理验收
空调专业施工进度计划表
工程名称:环城商厦通风空调系统安装工程施工进度计划表 2014年10月24 编号 一 通风空调系统安装工程 1 2 3 4 5 6 7 8 9
工程设备材料品牌报审 空调冷水机组、水泵、冷却塔等大型设备基础图提供总包 塔楼、裙楼2、3、4层空调水管、风管支吊架制作及定位安装 塔楼、裙楼2、3、4层空调水管、通风管安装及保温 塔楼、裙楼2、3、4层风机、风柜、风机盘管、风阀等安装 塔楼、裙楼2、3、4层管道检漏、试压 塔楼、裙楼2、3、4层风口、温控器安装(风口安装与天花板完成同步) 塔楼、裙楼1层及地下室空调水管、风管支吊架制作及定位安装 塔楼、裙楼1层及地下室空调水管、通风管安装及保温(春节15)

空调调试测试计划进度表

空调调试测试计划进度表

空调调试测试计划进度表
1. 引言
本文档旨在记录空调调试测试计划的进度情况,通过明确任务和时间安排,确保项目按计划进行。

本计划将包括空调设备的调试和测试过程,并提供详细的进度安排。

2. 任务列表
3. 时间安排
根据任务列表,空调调试测试计划的时间安排如下:
- 2021年1月1日至2021年1月10日:空调设备安装调试
- 2021年1月11日至2021年1月20日:空调运行测试
- 2021年1月21日至2021年1月25日:温度控制测试
- 2021年1月26日至2021年1月30日:风速控制测试
- 2021年1月31日至2021年2月5日:噪音测试
- 2021年2月6日至2021年2月10日:能效测试
- 2021年2月11日至2021年2月20日:总结与报告撰写
4. 备注
以上时间安排仅供参考,具体进度可能受到实际情况的影响,如设备安装延迟、测试过程中出现问题等。

项目负责人应密切监控进度,及时调整计划以确保项目的顺利进行。

以上是关于空调调试测试计划进度表的文档,供参考使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
