铝合金吊顶工程施工方案
铝合金吊顶施工方案

铝合金吊顶施工方案1. 施工准备(1) 按设计图纸对需进行铝合金吊顶的部位进行核对,实地丈量,并按实际情况进行节点大样设计。
(2)确定定型产品和非定型产品的数量、尺寸、颜色、外型和零配件要求。
(3) 在进行吊顶的部位,与有关工种联系配合,在主体结构施工时,预留吊杆或埋件,与照明、通风专业协商好工序插入时间。
(4) 铝合金制品和零件进场后,组织相关人员进行进货检验(包括质量和数量),分规格、品种分类堆放,防止铝合金制品因乱堆、碰撞而翘曲变形。
(5)施工机具准备齐全并可用于施工,主要施工机具有:型材切割机、手枪钻、冲击电钻、水平尺、角尺、粉线袋、螺丝刀、划线铁笔等2. 施工工艺龙骨布置→弹线→固定吊杆→安装调平龙骨→安装铝合金面板→条边封口3. 操作要点(1)龙骨布置与弹线u 确定标高线:根据墙面+500线量出吊顶高度点,然后定出吊顶平面的标高线,并将标高线用粉线包弹到柱面或墙面上。
沿标高线用木楔或水泥钉固定角铝,角铝色彩应与铝合金面板一致。
u 确定龙骨位置线:根据房间形状、尺寸及铝合金面板规格确定面板走向、接头位置,安排龙骨及吊点的位置,龙骨间距通常600mm,吊点间距控制在1m左右。
u 如果吊顶有高差,应将变截面的位置线弹到楼板上。
(2)固定吊杆:采用简易伸缩吊杆,吊杆与龙骨以螺栓相连接。
(3) 安装与调平龙骨:龙骨可在地面上分片组装,然后托起与吊杆连接固定。
龙骨与吊杆连接时,先拉纵横标高控制线,从一端开始边安装边调整,最后再精调一遍.4. 施工注意事项(1)灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意之外,施工时也应注意灯具、风口箅子、检查孔等的安装质量,对于大型灯饰或风口箅子的悬吊系统,应与轻质铝合金吊顶的悬吊系统分开。
(2)自动喷淋、烟感器等设备与吊顶表面衔接要得体,安装要吻合。
(3)在风口、检查孔与墙面或柱面交接部位,面板要做好处理,不得露白槎。
常采用的方法是用相同色泽的角铝封口,在检查孔部位,因涉及到两面吸口,需用两根角铝背靠背用拉铆钉固定,然后按预留口的尺寸围成框子。
铝合金方板吊顶施工方案

铝合金方板吊顶施工方案1. 引言本文档旨在介绍铝合金方板吊顶施工方案,涵盖施工准备、材料准备、施工步骤和注意事项等内容。
2. 施工准备在开始施工前,需要进行以下准备工作:•确定吊顶的设计尺寸和材料规格。
•准备必要的施工工具,如锤子、电钻、螺丝刀等。
•确保施工现场整洁,并做好防尘措施。
•搭建安全的施工平台,确保工作人员的安全。
3. 材料准备铝合金方板吊顶的常用材料有:•铝合金方板:选择规格合适的铝合金方板,一般为标准尺寸的方形板材。
•吊顶龙骨:铝合金材质,用于支撑方板。
•吊顶角线:用于固定和连接方板与墙面之间的接缝。
•腻子、油漆等装饰材料:根据需求选择适合的装饰材料。
4. 施工步骤步骤一:安装吊顶龙骨1.在墙壁上确定吊顶的高度,并使用水平仪进行校准。
2.根据设计要求,按照吊顶的尺寸和间距要求,将吊顶龙骨固定在墙壁上。
3.使用电钻和螺丝刀将吊顶龙骨牢固地固定在墙壁上,并保证各个龙骨的位置水平平整。
步骤二:安装铝合金方板1.将铝合金方板放置在吊顶龙骨上,并根据需要进行切割。
2.使用螺丝和螺丝刀将铝合金方板固定在吊顶龙骨上。
3.依次安装其他铝合金方板,确保它们之间的间距均匀,并保持平整。
步骤三:安装吊顶角线1.在方板与墙面之间的接缝处安装吊顶角线。
2.使用螺丝和螺丝刀将吊顶角线固定在墙壁上,并与方板紧密连接。
步骤四:装饰和涂装1.使用腻子对铝合金方板进行修补和磨光,确保表面平整。
2.对铝合金方板进行底漆处理,以增强附着力。
3.根据设计要求,进行涂料或油漆的装饰。
5. 注意事项在进行铝合金方板吊顶施工时,需要注意以下事项:•施工前应仔细检查材料的质量和规格是否符合要求。
•吊顶龙骨的安装应牢固可靠,避免使用过长或过短的螺丝。
•方板之间的接缝应保持一致,并且与吊顶角线的位置对齐。
•施工过程中应注意安全,佩戴安全帽和手套,并采取必要的防护措施。
•施工完成后,应进行验收并做好整理清洁工作。
结论本文档介绍了铝合金方板吊顶的施工方案,包括施工准备、材料准备、施工步骤和注意事项。
铝合金吊顶施工工艺

铝合金吊顶施工工艺铝合金吊顶是一种常见的室内装饰材料,具有轻质、防火、耐腐蚀等特点,被广泛应用于商业、办公等场所。
在进行铝合金吊顶施工时,严格遵循施工工艺是十分重要的,以下将介绍铝合金吊顶的施工工艺。
一、前期准备工作在进行铝合金吊顶施工之前,需要进行充分准备工作。
首先,需要确定好施工图纸和相关设计方案,明确吊顶的尺寸、颜色等要求。
其次,对吊顶安装的区域进行全面的检查,确保吊顶安装的墙体或天花板平整且无明显裂缝,确定吊顶施工的基础条件。
二、吊顶安装步骤1. 安装轴线:根据施工图纸确定吊顶的轴线位置,并使用墨线或水平仪进行标记。
然后,通过在轴线位置钉打标记钉,建立起吊顶的安装轴线。
2. 安装龙骨:根据标记好的安装轴线,在墙体或天花板上安装铝合金吊顶的龙骨。
龙骨可采用T型龙骨或L型龙骨,安装时需要保证龙骨的平整和均匀分布。
3. 固定吊顶板:根据吊顶板的尺寸和设计要求,使用专用的吊顶夹或螺丝将铝合金吊顶板固定在安装好的龙骨上。
吊顶板的固定方式可以根据实际情况和设计要求选择。
4. 安装边角线条:根据吊顶设计方案,安装好吊顶板后,需要安装边角线条,以便与墙体或其他装饰物进行衔接。
边角线条一般使用铝合金材质,可根据设计要求选择不同形状和颜色的线条。
5. 检查和清理:吊顶安装完成后,需要进行全面的检查和清理工作。
检查吊顶是否安装牢固、线条是否与吊顶板衔接紧密、吊顶表面是否平整等,确保吊顶质量符合要求。
同时,清理施工现场,清除施工过程中产生的垃圾和杂物。
三、施工注意事项1. 安全第一:在进行铝合金吊顶施工时,务必重视安全问题。
施工人员应佩戴好安全帽、手套等防护用品,确保施工过程中不发生安全事故。
2. 施工质量:铝合金吊顶的施工质量直接关系到整个装饰效果和使用寿命。
在施工过程中,要保证吊顶安装牢固,吊顶板之间的连接要紧密。
同时,要避免划伤吊顶表面,以免影响吊顶的美观。
3. 环境保护:在铝合金吊顶施工过程中,要注意环境保护。
完整版铝合金方板吊顶施工方案

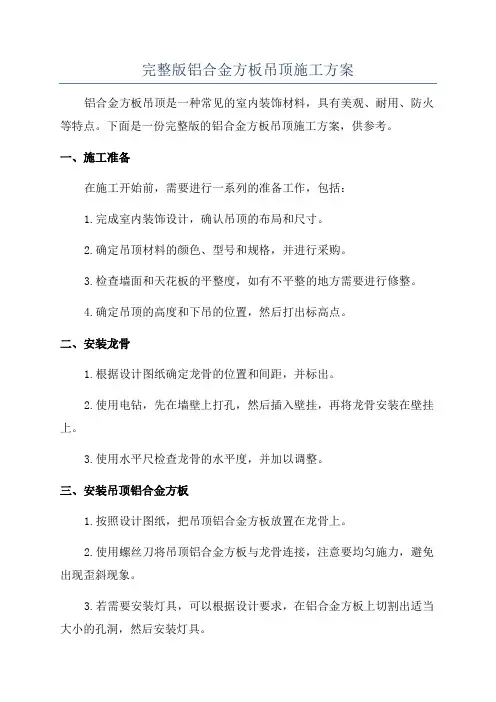

完整版铝合金方板吊顶施工方案铝合金方板吊顶是一种常见的室内装饰材料,具有美观、耐用、防火等特点。
下面是一份完整版的铝合金方板吊顶施工方案,供参考。
一、施工准备在施工开始前,需要进行一系列的准备工作,包括:1.完成室内装饰设计,确认吊顶的布局和尺寸。
2.确定吊顶材料的颜色、型号和规格,并进行采购。
3.检查墙面和天花板的平整度,如有不平整的地方需要进行修整。
4.确定吊顶的高度和下吊的位置,然后打出标高点。
二、安装龙骨1.根据设计图纸确定龙骨的位置和间距,并标出。
2.使用电钻,先在墙壁上打孔,然后插入壁挂,再将龙骨安装在壁挂上。
3.使用水平尺检查龙骨的水平度,并加以调整。
三、安装吊顶铝合金方板1.按照设计图纸,把吊顶铝合金方板放置在龙骨上。
2.使用螺丝刀将吊顶铝合金方板与龙骨连接,注意要均匀施力,避免出现歪斜现象。
3.若需要安装灯具,可以根据设计要求,在铝合金方板上切割出适当大小的孔洞,然后安装灯具。
四、清理和调整1.安装完吊顶铝合金方板后,用纱布或软布擦拭吊顶表面的灰尘和污渍。
2.检查吊顶的平整度和稳固性,并及时调整。
五、验收及维护1.在吊顶施工完成后,进行验收。
检查吊顶的外观是否整齐,灯具是否正常发光等。
2.吊顶施工完毕后,需要进行定期的维护清洁,保持其美观和使用寿命。
六、安全措施1.施工过程中,工人需要佩戴安全帽、防护眼镜等防护装备,避免发生意外伤害。
2.在施工现场设置警示标志,提醒他人注意安全。
3.施工完毕后,对施工现场进行清理,防止人员走动时发生滑倒等意外。
铝合金吊顶施工工艺

铝合金吊顶施工工艺随着人们对家装风格的追求越来越高,装饰材料的选择也变得越来越多样化。
铝合金吊顶作为一种新型的装饰材料,因其重量轻、环保性好、施工方便等优点,越来越受到人们的喜爱。
本文将为您介绍铝合金吊顶施工的工艺流程。
一、前期准备工作铝合金吊顶施工前,首先需要进行详细的准备工作。
包括设计方案的确定、施工图纸的绘制、施工材料的购买等。
设计方案的确定需要考虑到吊顶的风格、色彩搭配、造型设计等因素,以满足客户的需求。
绘制施工图纸是为了保证施工过程中的准确性和标准化,同时也是工程质量的保障。
二、测量与定位在开始施工前,需要对装饰空间进行测量与定位。
施工人员需要正确测量墙壁和天花板的尺寸,以确保吊顶的大小和位置的准确对应。
在测量过程中,要注意避开电线、管道等重要设备,以免施工过程中造成损坏。
三、搭建支架搭建支架是铝合金吊顶施工的重要环节。
首先,根据测量结果在墙壁上做好标记,确定铝合金吊顶的固定位置。
然后,根据设计方案,使用专业工具和螺丝将支架固定在墙壁上。
支架的搭建需要注意坚固可靠,以确保吊顶的稳定性。
四、铺设吊顶板材在支架搭建完成后,可以开始铺设吊顶板材。
选择合适的铝合金板材,根据设计方案进行切割和加工。
在铺设过程中,需要注意板材之间的连接紧密,并使用合适的工具和材料进行固定。
板材的铺设需要按照墙壁和天花板的尺寸和形状进行调整,确保吊顶的整体美观。
五、装饰与美化铝合金吊顶施工完成后,可以进行装饰与美化的工作。
这包括吊顶的漆面处理、边角的修整、舞台灯光的布置等。
漆面处理可以根据客户的需求进行喷涂或手工刷涂,以达到理想的颜色和质感效果。
边角的修整需要使用专业工具进行精细加工,以确保吊顶与墙壁、天花板的衔接自然流畅。
舞台灯光的布置要考虑舒适度和照明效果,以营造出良好的视觉效果。
六、验收和清理最后一步是进行工程的验收和清理工作。
在验收过程中,需要仔细检查吊顶的安装是否牢固,各个部位是否符合设计要求。
若有问题,需要及时进行调整和修复。
铝合金吊顶工程施工方案

铝合金吊顶工程施工方案(1)基本要求1)龙骨、吊杆及其配件刷深灰色防霉涂料。
2)吊顶龙骨体系中的吊杆均应做防火防锈处理,当吊杆长度超过1.5m时,须做反向支撑,同时所有吊杆均应与结构底板固定,吊顶的吊挂件不得与设备管道及检修通道的吊挂件合用,也不得吊挂在管道或其他设备上。
设备管道不得架设在吊顶龙骨上。
3)站厅公共区、站台公共区、通道天花采用铝合金方通时需两端部封口。
4)公共区(站厅、站台、通道、出入口)天花以上的结构顶板底面、柱子顶部等装修界面可视范围内均要求喷涂深灰色防霉防潮涂料。
除消防水管、气体灭火管等有特殊要求的管线外,天花以上管线应喷涂哑光深灰色防霉防潮涂料。
简装修裸露天花墙面、天花表面要求喷涂深灰色防霉防潮涂料。
5)墙、地面结构变形缝处的吊顶内龙骨需在此处断开。
(2)材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通等,进场检验合格且应有出厂合格证及材料质量证明。
(3)作业条件安装面层前需与各专业沟通配合,确认各专业是否已将管线铺设完毕。
金属吊顶安装前吊顶内所有安装工程隐蔽验收需完毕,吊顶内所安装的各种设备应调试完毕,防潮防霉涂料应涂刷完毕。
1)已确定灯位、通风口及各种照明孔口的位置。
2)顶棚罩面板安装前,应做完墙、地面的湿作业工程项目。
3)搭好顶棚施工操作平台架子。
4)龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工。
(4)施工工艺1)弹标高控制线根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误。
2) 弹吊杆点线根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距1200mm,边距300mm,吊点弹线完毕后应及时检查。
不得遗漏检修口、通道口等处的附加吊杆位置线。
吊顶的吊挂点与结构连接可采用膨胀螺栓,位置应正确并固定牢固。
膨胀螺栓钻孔遇到结构钢筋时,应沿大龙骨方向前后移动50~100mm补设。
铝扣板吊顶工程施工方法方案工艺 (2)

铝扣板吊顶工程施工方法方案工艺铝扣板吊顶是由铝合金材质,利用拼装铝扣板吊顶构件完成了吊顶系统。
铝扣板吊顶外表平整美观,寿命长,易清洗,具有通风卫生、防水防潮、防火防腐等特性,在现代建筑装饰中广泛应用,是一种理想的装饰材料。
本文将为大家详细介绍铝扣板吊顶工程的施工方法方案及工艺。
一、铝扣板吊顶工程前期准备1.制定施工方案:施工方案应根据设计图纸和相关规范制定,包括工程概述、工程量清单、材料设备清单、质量要求、安全措施、施工进度计划等内容。
2.检查施工材料:铝扣板吊顶材料应符合相关标准,如铝扣板采用国家认证产品,龙骨、吊杆应符合相关技术标准要求。
3.安排施工队伍:施工队伍应有施工经验丰富的技术工人,班组长及施工管理人员。
4.制定安全生产计划:制定完善的安全生产管理措施以保障安全施工。
二、铝扣板吊顶施工工艺流程施工工艺步骤如下所述:1.确定吊顶安装高度并水平定位•利用水平仪测定吊顶高度并进行标记;•安装暂扣板辅助固定抬杆;•进行吊杆水平定位并进行固定(注意:吊杆应符合要求),且吊杆应≤2000mm;2.根据吊顶尺寸剪裁铝扣板•根据吊顶尺寸剪裁铝扣板;•为避免误差,采用根据尺寸套件,严格按照标准进行剪裁;•剪裁完毕后,进行检查验收。
3.铝扣板吊顶的拼装•固定封边龙骨位置;•将排线好的铝扣板依次放入封边龙骨上,固定方式采用拉钢钉固定;•依次拼装铝扣板直至铝扣板拼装完毕;•进行同高度位置铝扣板拼装;•拼装完毕后对铝扣板进行检查验收。
4.布置吊顶配套设施,粗装龙骨及吊灯•安装跑线,并布置配套吊顶设施,如灯具、通风口等;•找出吊顶的标高点,采用电钻固定吊灯杆;•安装辅助龙骨。
5.龙骨的安装•安装U型龙骨,并利用龙骨的U型和边框的插口进行搭接固定。
•开槽等细节工作在龙骨安装后进行处理。
•铝扣板密贴龙骨,保持铝扣板与龙骨贴合紧密,无晃动,口口相连接,无任何缺陷。
6.边框安装•边框的长短应事先加以考虑,以免浪费材料和影响效果。
铝合金条板吊顶施工方案

铝合金条板吊顶施工方案概述铝合金条板吊顶是一种常见的吊顶材料,它具有美观、轻便、防火等优点,在商业、办公、家庭等场所广泛使用。
本文将介绍铝合金条板吊顶的施工方案。
材料准备铝合金条板、吊顶龙骨、天花板吊线、音响线、灯光线、吊顶膏。
工具准备梯子、尺子、熔铜炉、电钻、扳手、水平仪、铁锤、铝合金板切割机、电焊机、手锯、铅笔、电线钳、橡皮锤、防尘口罩、手套、眼镜等。
施工步骤第一步:准备施工材料在施工前,需要准备好所有的施工材料和工具。
将铝合金条板、吊顶龙骨、天花板吊线、音响线、灯光线、吊顶膏等材料集中放置于施工现场。
第二步:预处理吊顶龙骨根据要求的吊顶类型,对吊顶龙骨做出相应的预处理。
如:如果是平板吊顶,可以将吊顶龙骨翘曲或划痕,以增加吊顶的牢固度。
第三步:安装吊顶龙骨根据吊顶设计图纸的要求,按照标准距离安装吊顶龙骨。
在龙骨上打标记,以确保铝合金条板的边缘对准吊顶龙骨。
使用螺丝和钉子,将吊顶龙骨固定在墙壁或天花板上。
第四步:铝合金条板切割根据要求的尺寸,使用铝合金板切割机将铝合金条板割成合适的大小。
将切割好的铝合金条板放入已安装好的龙骨内。
第五步:焊接吊顶将铝合金条板的边缘及其连接点焊接在吊顶龙骨上。
使用电焊机,将边缘和连接点加热并熔化。
然后使用铁锤和橡皮锤将板子连成整体。
第六步:安装电器线根据需要,安装电线、音响线、灯光线等。
将电线沿着龙骨安装,固定在吊杆上,避免杂乱的电线导致吊顶不整齐、不牢固。
第七步:涂抹吊顶膏将吊顶膏涂抹在铝合金条板焊接处的凹槽中。
吊顶膏是一种室内装修材料,它可以充实缝隙、增加吊顶的牢固度,提高吊顶的美观度。
第八步:吊顶验收在吊顶安装完毕后,进行验收,检查吊顶是否整齐、美观、牢固、不掉落。
如有不足,及时进行修正、整改,直到满足标准要求。
注意事项1.在使用铝合金条板切割机、熔铜炉等设备时,应该戴上防护手套、防尘口罩、眼镜等,以确保施工安全。
2.在焊接铝合金条板时,应该使用专业的电焊机,并由专业人员操作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铝合金吊顶工程施工方
案
文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]
铝合金吊顶工程施工方案
(1)基本要求
1)龙骨、吊杆及其配件刷深灰色防霉涂料。
2)吊顶龙骨体系中的吊杆均应做防火防锈处理,当吊杆长度超过时,须做反向支撑,同时所有吊杆均应与结构底板固定,吊顶的吊挂件不得与设备管道及检修通道的吊挂件合用,也不得吊挂在管道或其他设备上。
设备管道不得架设在吊顶龙骨上。
3)站厅公共区、站台公共区、通道天花采用铝合金方通时需两端部封口。
4)公共区(站厅、站台、通道、出入口)天花以上的结构顶板底面、柱子顶部等装修界面可视范围内均要求喷涂深灰色防霉防潮涂料。
除消防水管、气体灭火管等有特殊要求的管线外,天花以上管线应喷涂哑光深灰色防霉防潮涂料。
简装修裸露天花墙面、天花表面要求喷涂深灰色防霉防潮涂料。
5)墙、地面结构变形缝处的吊顶内龙骨需在此处断开。
(2)材料准备
轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通等,进场检验合格且应有出厂合格证及材料质量证明。
(3)作业条件
安装面层前需与各专业沟通配合,确认各专业是否已将管线铺设完毕。
金属吊顶安装前吊顶内所有安装工程隐蔽验收需完毕,吊顶内所安装的各种设备应调试完毕,防潮防霉涂料应涂刷完毕。
1)已确定灯位、通风口及各种照明孔口的位置。
2)顶棚罩面板安装前,应做完墙、地面的湿作业工程项目。
3)搭好顶棚施工操作平台架子。
4)龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工。
(4)施工工艺
1)弹标高控制线
根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误。
2) 弹吊杆点线
根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距1200mm,边距300mm,吊点弹线完毕后应及时检查。
不得遗漏检修口、通道口等处的附加吊杆位置线。
吊顶的吊挂点与结构连接可采用膨胀螺栓,位置应正确并固定牢固。
膨胀螺栓钻孔遇到结构钢筋时,应沿大龙骨方向前后移动50~100mm补设。
3) 吊杆龙骨
吊杆与龙骨进场后,将材料报验资料上报监理单位,通过进场验收后,方可使用。
龙骨搬运时造成翘曲、变形者,应予修理。
按设计及规范要求选用合适的主龙骨,吊装主龙骨的吊杆距离以及主龙骨间距,在满足设计及规范要求的前提下充分考虑现场吊顶内管线分布的实际情况来布置。
4) 吊杆固定
按照标高要求制作吊杆,并根据吊点位置安装固定吊杆,Φ8金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距1200mm。
5) 安装主、次龙骨
吊杆安装完后安装主龙骨,然后安装次龙骨,主龙骨间距1200mm,次龙骨间距1200mm,与主龙骨十字交叉,紧贴主龙骨,并与其扣牢。
安装主龙骨,同时应起拱。
主龙骨的接长应采取对接,相邻两龙骨的端部通过对接片固定对接,主龙骨挂好后应基本调平。
金属方通及体系安装:把预装在金属方通龙骨上的吊件连同金属方通龙骨紧贴主龙骨,并与主龙骨成垂直方向扣在主龙骨下面,金属方通龙骨间距1~1.2 m,全部装完后必须调整至水平;将金属方通按顺序卡在方通龙骨上,并调至水平。
(5)质量要求
1)主控项目:
a.吊顶标高、尺寸、起拱和造型应符合设计要求。
b.饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
c.饰面材料的安装应稳固严密。
饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的2/3。
d.吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆、龙骨应进行表面防腐处理。
e.吊杆和龙骨安装必须牢固。
2)一般项目
a.饰面材料表面应洁净、色泽一致,不得有翘曲,裂缝及缺损。
饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽度一致。
b.饰面板上的灯具、烟感器、喷淋头、风口等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
c.金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。
本质龙骨应平整、顺直,无劈裂。
d.吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
e.铝合金吊顶工程安装的允许偏差和检验方法应符合下表的规定。
表铝合金吊顶安装允许偏差
(6)细部节点处理
1)方通天花与风口节点图
2) 方通天花与灯具节点图
3) 方通天花与烟感探测器节点图
4)方通天花与广播喇叭节点图
5)方通天花与乘客信息系统节点图
6)方通天花与通信信号节点图
7)方通天花与挡烟垂壁示意图
8)方通天花与防火卷帘示意图
(7)成品保护措施
1)吊顶工序与其它工序要合理安排,避免之后又要进行其他工序而又进行修补。
2)已完成的管线应做好成品保护工作,防止其它工序对成品的污染及损坏。
3)吊顶施工前应对已完成的地面面层进行保护,严防造成破坏。
4)移动架子或移动高凳应注意保护好已完成的墙面。
5)龙骨在运输、安装时不得扔摔、碰撞,龙骨应平放,防止变形、锈。
