一建【市政】38管涵和箱涵施工

合集下载

圆管涵、箱涵施工方案(优秀范文5篇)

圆管涵、箱涵施工方案(优秀范文5篇)

圆管涵、箱涵施工方案(优秀范文5篇)第一篇:圆管涵、箱涵施工方案宁启高速公路至海防公路连接线工程B标圆管涵、箱涵施工方案一、圆管涵施工1.基础施工基坑开挖首先根据施工控制点进行施工放样测量。

基坑按照设计要求采用人工配合机械进行开挖,开挖到设计高程经后,进行基底处理,经监理工程师检查签证后,立模浇筑基础混凝土。

立模尺寸要准确,模板支撑牢固。

浇筑混凝土之前对模板的尺寸、位置等进行复核、校正,确认误差在允许范围之内,方能浇筑混凝土。

砼施工时严格按设计标号,试验选用配合比进行配料。

2.管节安装圆管涵基底混凝土经监理工程师检查签证后,即可进行管节安装。

购买专业厂家的预制管节,管节安装采用汽车吊至基座上就位。

管节接缝严格按设计要求,一般采用柔性接头,根据图纸要求,在两管节接缝处采用沥青麻丝填堵塞,外卷d=20㎜热沥青油毛毡填缝,外包四层沥青浸渍麻布,粗钢丝绑扎,使其稳固、耐久和不漏水。

沉降缝位置按照施工图纸设置。

3.洞口施工管节安装完毕,经检查合格后,即行组织洞口施工,洞口进出口型式为八字墙式。

施工时严格按设计文件和施工技术规范进行,确保涵洞的质量。

二、箱涵施工1.基础开挖箱涵基础采用机械、人工配合挖至设计标高,并检查地质情况是否满足设计要求,如基底土质出现异常情况立即与监理、业主联系,确定施工措施。

2.基础混凝土施工基底处理完毕以后,开始立模浇筑混凝土,立模尺寸要准确,模板支撑牢固,浇筑混凝土之前要对模板进行复核校正。

基础混凝土施工时采用砼搅拌楼集中供料,罐车运至现场,插入式振捣棒振捣。

砼施工时按配合比进行配料。

3.钢筋制作钢筋使用前必须检查合格证,并抽样检验,严禁使用不合格钢材。

钢筋应除锈去污调直。

钢筋采用现场绑扎,绑扎时混凝土保护层厚度,钢筋净距离及钢筋位置均安防准确、牢固。

钢筋绑扎完毕后,立模之前必须进行检查,发现问题及时纠正,并填写质量检查表,请监理工程师检查签证。

4.模板工程砼外露面采用大块定制钢模或胶合板,以减少拼缝,确保砼施工外观质量,模板安装完毕后要对其平面位置,顶部标高,节点联系和横向稳定性进行检查,经监理工程师许可签证后,方可浇筑混凝土。

【技术分享】管涵和箱涵施工,干货建议收藏

【技术分享】管涵和箱涵施工,干货建议收藏

【技术分享】管涵和箱涵施工,干货建议收藏【1】:一.前言管涵和箱涵是道路、铁路、桥梁以及其他土木工程中常见的结构,在施工过程中需要严格遵守一定的规范和要求。

本文将详细介绍管涵和箱涵的施工流程和注意事项,希望对相关人员提供和指导。

二.概述1. 管涵的定义及分类(1)定义管涵是一种以管道形式穿越交通设施或水系的构筑物。

(2)分类按材料分为混凝土管涵、金属管涵等;按形式分为圆形管涵、椭圆形管涵等。

2. 箱涵的定义及分类(1)定义箱涵是一种较大的横断面沉井式掏孔结构,可以用于底部、边坡等场地条件较差的地方。

(2)分类按形状分为矩形箱涵、梯形箱涵等。

三.管涵施工流程1. 前期准备工作(1)确定施工方案和设计图纸(2)准备施工所需的材料和设备2. 基础处理(1)开挖基坑(2)进行基础处理(如加固和排水)3. 管道安装(1)测量和布线(2)安装管道并进行连接4. 封顶和支撑(1)安装顶板(2)设置支撑结构5. 管涵的验收和保养(1)进行验收工作(2)进行定期保养和维修四.箱涵施工流程1. 前期准备工作(1)确定施工方案和设计图纸(2)准备施工所需的材料和设备 2. 开挖基坑(1)确定开挖范围和施工过程(2)进行土方开挖和排水处理 3. 箱涵的组装和安装(1)组装箱体(2)进行箱涵的安装和固定4. 封顶和边坡处理(1)安装顶板(2)进行边坡处理5. 箱涵的验收和保养(1)进行验收工作(2)进行定期保养和维修五.法律名词及注释1. 法律名词1:XXX注释:XXX是指……2. 法律名词2:XXX注释:XXX是指……六.附件本文档涉及附件,请参见附件部分。

【2】:一.前言管涵和箱涵施工是土木工程中常见的施工过程,涉及的技术和规范要求十分繁杂。

为了相关人员更好地进行管涵和箱涵的施工,本文将详细分享干货建议和实用经验,以便大家能更加轻松地完成工作。

二.技术分享-管涵施工1. 管涵的定义和用途管涵是一种以管道形式穿越交通设施或水系的工程结构。

管涵施工方案

管涵施工方案

管涵施工方案引言概述:管涵施工方案是指在建设过程中,为了解决河流、渠道等水体的交叉问题,采取的一种特殊结构的施工方案。

本文将从五个大点来详细阐述管涵施工方案的内容。

正文内容:1. 管涵施工方案的设计1.1 确定管涵的尺寸和形状:根据实际情况,确定管涵的尺寸和形状,包括长度、宽度、高度等参数。

1.2 确定管涵的材料:根据施工环境和使用要求,选择适合的材料,如钢筋混凝土、钢管等。

2. 管涵施工方案的施工准备2.1 土方开挖:根据管涵的尺寸,进行土方开挖,确保管涵的安装空间。

2.2 基础处理:对管涵的基础进行处理,包括平整、加固等,以确保管涵的稳定性。

2.3 材料准备:准备所需的材料,包括管涵、连接件、填充材料等,确保施工的顺利进行。

3. 管涵施工方案的施工过程3.1 安装管涵:将管涵按照设计要求进行安装,确保连接紧密、无渗漏。

3.2 连接管涵:使用连接件将多个管涵连接起来,形成完整的管涵系统。

3.3 填充材料:将填充材料填充到管涵周围,加固管涵的稳定性。

3.4 测试与检验:对管涵进行测试与检验,确保其质量符合要求。

3.5 管涵保护:对已安装的管涵进行保护,避免外界因素对其造成破坏。

4. 管涵施工方案的质量控制4.1 施工过程监控:对施工过程进行监控,确保每个环节按照设计要求进行。

4.2 施工质量检查:对施工质量进行检查,包括尺寸、材料、连接等方面。

4.3 施工记录与整理:记录施工过程中的关键数据,整理施工文件,以备后续参考。

5. 管涵施工方案的安全保障5.1 安全措施:制定安全措施,确保施工人员的安全,包括佩戴安全帽、使用安全绳等。

5.2 事故应急预案:制定事故应急预案,应对突发情况,减少事故损失。

5.3 安全培训与教育:对施工人员进行安全培训与教育,提高他们的安全意识与技能。

总结:综上所述,管涵施工方案的设计、施工准备、施工过程、质量控制和安全保障是管涵施工的关键要点。

只有在这些方面都做好的情况下,才能确保管涵的质量和安全。

2020二建《市政》考点归纳总结第38讲-2K312040管涵和箱涵施工

2020二建《市政》考点归纳总结第38讲-2K312040管涵和箱涵施工

2020 二级建造师《市政公用工程管理与实务》考点归纳2K312040 管涵和箱涵施工【考点分析】【考查情况】分值适中,频率适中【出题思路】管涵施工技术,易融入道路路基施工;拱形涵与盖板涵,侧重施工及回填技术要求;箱涵顶进施工,侧重工作坑开挖及顶进施工程序、安全管理。

【核心考点】1.管涵、拱形涵、盖板涵施工技术2.箱涵顶进施工技术【考点】管涵施工技术要点 1.装配式梁(板)施工方案2混凝土或砌体基础时,基础上面应设混凝土管座,其顶部弧形面应与管身紧密 贴合。

3无混凝土基础、管体直接设置在天然地基上时,应将管底土层夯压密实,并做成与管身弧度密贴的弧形管座。

4沉降缝应设在管节接缝处。

天然地基管座混凝土管座2.拱形涵、盖板涵施工技术要点3挖方区:基槽开挖应符合设计要求,且边坡稳定;填方区:填土至涵洞基底高程后,及时进行结构施工。

4先将地下水降至基底以下 500mm 方可施工,降水应连续进行直至工程完成到地 下水位 500mm 以上且具有抗浮及防渗漏能力后方可停止。

(6)拱圈和拱上端墙应由两侧向中间同时、对称施工。

拱形涵盖板涵两侧回填防水层的保护层完成两侧应对称进行,高差不宜超过 300mm ,且保护层砌筑砂浆强度达到(7)涵洞两侧的回填土应在主结构 3MPa 后方可进行。

回填时,。

【考点】箱涵顶进施工技术顶进施工示意图1.箱涵顶进准备工作1作业条件 :“三通一平”、线路加固监测、作业范围调查、工程降水。

2机械设备、材料:按计划进场,并完成验收。

3技术准备:施工组织设计获批、培训及技术安全交底、施工测量放线。

2.工艺流程与施工技术要点现场调查 → 工程降水 → 工作坑开挖 → 后背制作 → 滑板制作 → 铺设润滑隔离层 → 箱涵制作 → 顶进设备安装 → 既有线加固 → 箱涵试顶 → 吃土顶进 → 监控量测 → 箱体就位 → 拆除加固设施 → 拆除后背及顶进设备 → 工作坑恢复箱涵顶进纵断面后背滑板顶进设备安装轨道构造既有线路加固既有线路加固方法小型箱涵:调轨梁、轨束梁:横梁加盖、纵横梁加固、工字轨束梁或钢板脱壳法大型箱涵土质条件差、地基承载力低、开挖面土壤含水量高、铁路列车不允许限速(1)(2)(3):低高度施工便梁(4)路基加固:管棚超前支护、水平旋喷桩超前支护、地面深层注浆千斤顶与顶铁顶进施工监控顶进挖土(二)箱涵顶进前检查工作2地下水位已降至基底下 500mm 以下,并宜避开雨期施工。

一建【市政】第9讲-城市桥梁上部结构施工(二)及管涵和箱涵施工

一建【市政】第9讲-城市桥梁上部结构施工(二)及管涵和箱涵施工

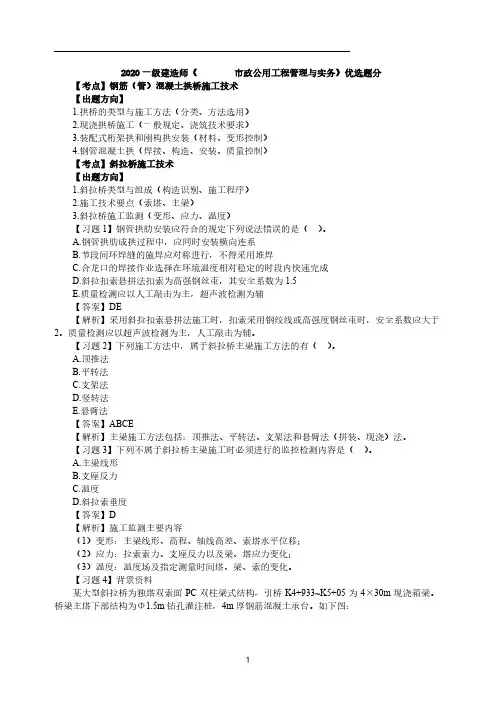

2020一级建造师《市政公用工程管理与实务》优选题分【考点】钢筋(管)混凝土拱桥施工技术【出题方向】1.拱桥的类型与施工方法(分类、方法选用)2.现浇拱桥施工(一般规定、浇筑技术要求)3.装配式桁架拱和刚构拱安装(材料、变形控制)4.钢管混凝土拱(焊接、构造、安装、质量控制)【考点】斜拉桥施工技术【出题方向】1.斜拉桥类型与组成(构造识别、施工程序)2.施工技术要点(索塔、主梁)3.斜拉桥施工监测(变形、应力、温度)【习题1】钢管拱肋安装应符合的规定下列说法错误的是()。

A.钢管拱肋成拱过程中,应同时安装横向连系B.节段间环焊缝的施焊应对称进行,不得采用堆焊C.合龙口的焊接作业选择在环境温度相对稳定的时段内快速完成D.斜拉扣索悬拼法扣索为高强钢丝束,其安全系数为1.5E.质量检测应以人工敲击为主,超声波检测为辅【答案】DE【解析】采用斜拉扣索悬拼法施工时,扣索采用钢绞线或高强度钢丝束时,安全系数应大于2。

质量检测应以超声波检测为主,人工敲击为辅。

【习题2】下列施工方法中,属于斜拉桥主梁施工方法的有()。

A.顶推法B.平转法C.支架法D.竖转法E.悬臂法【答案】ABCE【解析】主梁施工方法包括:顶推法、平转法、支架法和悬臂法(拼装、现浇)法。

【习题3】下列不属于斜拉桥主梁施工时必须进行的监控检测内容是()。

A.主梁线形B.支座反力C.温度D.斜拉索垂度【答案】D【解析】施工监测主要内容(1)变形:主梁线形、高程、轴线高差、索塔水平位移;(2)应力:拉索索力、支座反力以及梁、塔应力变化;(3)温度:温度场及指定测量时间塔、梁、索的变化。

【习题4】背景资料某大型斜拉桥为独塔双索面PC双柱梁式结构,引桥K4+933~K5+05为4×30m现浇箱梁。

桥梁主塔下部结构为Φ1.5m钻孔灌注桩,4m厚钢筋混凝土承台。

如下图:事件一:桩基础在施工过程中发生如下事件(1)灌注下混凝土用钢导管灌注,导管使用前用压气试压的方法进行检验。

箱涵施工方案完整

箱涵施工方案完整

03

基础处理方法选择及实施步骤
根据地质勘察报告和箱涵设计要求,选择合适的 01 基础处理方法,如换填、夯实、桩基等。
制定详细的施工步骤和工艺流程,确保基础处理 02 的施工质量和安全。
对于特殊地质条件,如软土、湿陷性黄土等,应 03 采取针对性的处理措施,如加固、排水等。
开挖顺序和支护结构设置原则
强现场监控、配备专业振捣人员等。
养护期设置和拆模时间确定
养护期设置
混凝土浇筑完成后应及时进行养护,养护期应根据混凝土强 度等级、气候条件等因素确定。一般情况下,养护期不宜少 于7天,对于大体积混凝土或特殊部位应适当延长养护期。
拆模时间确定
拆模时间应根据混凝土强度、模板支撑体系稳定性等因素确 定。一般情况下,应在混凝土达到设计强度的70%以上时进 行拆模。对于重要部位或承重模板,应经过严格的计算和审 批后才能确定拆模时间。

钢筋安装
钢筋安装前应进行清污、除锈处 理,安装时应按照设计图纸和规 范要求进行绑扎或焊接,确保钢 筋的位置、间距和保护层厚度准
确。
质量控制标准
钢筋加工和安装质量应符合相关 规范和验收标准,如钢筋的力学 性能、焊接质量、绑扎牢固度等

混凝土浇筑振捣密实度保证措施
01
混凝土浇筑
混凝土浇筑前应对模板、钢筋等进行检查验收,确保符合设计要求。浇
设置完善的排水系统,包括排水沟、集水井等设施,确保施工现场排水畅通,防止 积水和内涝。
对降水排水效果进行实时监测,及时调整方案和处理措施,确保施工顺利进行。
危险源辨识和应急预案制定
对箱涵施工过程中的危险源进行全面辨识和评估,如坍塌、涌水、触电 等。
制定针对性的应急预案和处理措施,包括人员疏散、现场处置、医疗救 护等方面。

圆管涵箱涵施工方案

圆管涵箱涵施工方案

圆管涵箱涵施工方案圆管涵和箱涵是常用的桥梁形式,用于解决交通中的水流问题。

下面是圆管涵和箱涵施工方案的详细介绍。

圆管涵是一种由钢筋混凝土材料制成的圆形管道结构,用于引导水流、缓解交通水流压力等。

圆管涵的施工方案如下:1.前期准备:确认设计方案和施工图纸,确定施工过程中的工艺要求、施工工具和机械设备,并进行相应的采购和调配。

制定施工计划,包括时间进度、人员配置等。

2.施工现场准备:将施工区域进行清理,并确保施工区域的平整度和稳定性。

安装好安全标志牌,确保施工现场的安全。

3.地基处理:根据设计要求,对施工区域的地基进行处理,确保地基的坚实和稳定。

可以采取填埋、加固等方式来处理地基。

4.模板制作和安装:根据设计图纸,制作合适尺寸的模板,并进行检查和调整。

将模板安装在施工区域的预留位置上,并进行固定和调整。

5.钢筋安装:根据设计要求,在模板内安装钢筋,保证钢筋的正确位置和间距。

钢筋的连接采用焊接或扎钢丝的方式,确保钢筋的稳定性和强度。

6.浇筑混凝土:根据设计要求,进行混凝土的配制和搅拌。

在模板内将混凝土倒入,并使用振动器进行震实,确保混凝土的密实性和均匀性。

7.养护和验收:在混凝土浇筑完成后,进行适当的养护,以确保混凝土的强度和耐久性。

养护时间通常为7-14天。

在养护结束后,进行圆管涵的验收和测试。

箱涵是一种由钢筋混凝土材料制成的长方形结构,用于引导水流、缓解交通水流压力等。

箱涵的施工方案如下:1.前期准备:确认设计方案和施工图纸,确定施工过程中的工艺要求、施工工具和机械设备,并进行相应的采购和调配。

制定施工计划,包括时间进度、人员配置等。

2.施工现场准备:将施工区域进行清理,并确保施工区域的平整度和稳定性。

安装好安全标志牌,确保施工现场的安全。

3.地基处理:根据设计要求,对施工区域的地基进行处理,确保地基的坚实和稳定。

可以采取填埋、加固等方式来处理地基。

4.模板制作和安装:根据设计图纸,制作合适尺寸的模板,并进行检查和调整。

箱涵、圆管涵、盖板涵施工方案、方法

箱涵、圆管涵、盖板涵施工方案、方法

7、箱涵、圆管涵、盖板涵的施工方案、方法箱涵施工方案1〕根底开挖:用经纬仪放出中线及根底开挖边线,用挖掘机挖基,人工清理根底及边坡。

2〕根底处理:底基夯实,灰土处理。

3〕底板砼浇筑:精确放出根底平面尺寸,支模绑筋,经检验后,浇注砼基础。

浇完后养护,拆根底模板。

4〕墙身和顶板砼浇筑:底板砼强度到达75%时,可绑墙身钢筋,支墙身模板和箱涵顶板底模,绑扎顶板钢筋,经检验合格后浇注墙身和顶板砼,在浇注过程中如有不便施工,可在墙身外侧留窗口,待砼浇至窗口处再封死。

顶板砼浇注时要注意二次收浆抹面,并覆盖养生,砼强度到达设计号的80%时才能拆顶板模板。

5〕考前须知:箱涵模板支撑和砼浇注比拟困难,应特别注意模板不沉降变形和砼浇注质量。

圆管涵施工1〕管涵的质量要求:施工时管节从水泥制管厂订制,要求成品内外管壁平直圆滑,无严重蜂窝、麻面和剥落现象,且端面平整与轴线相垂直,管壁蜂窝每处面积不大于3×3cm,深度不得超过1cm,总面积不超过全面积的1%,且不得有任何露筋处。

砼保护层及强度要满足设计要求。

2〕管涵定位按图纸确定每道涵的位置、朝向、标高、尺寸和坡度,然后放线定位。

必须注意管涵的全长与管节的配置以及洞口墙的准确位置。

3〕基底处理据实际情况对于土质较差的地基,应采用换土施工措施。

换土深度严格按图纸控制,以满足地基承载力的需要。

4〕排水:修筑临时排水设施或进行人工排水。

5〕铺设砂砾垫层及15号砼管基铺设厚度、面积按图纸要求进行,并设2-3cm沉降缝,位置与管涵沉降保持一致管基砼分两次浇筑。

先浇筑管底下局部,此时注意预留管壁厚度及安放管节坐浆砼2-3cm,待安放管节后再浇筑管底的上局部,并应保证新旧砼的结合以及管基砼与管壁的结合。

6〕砼管的安设〔1〕管涵安装采用装载机从下游开始,使接头面向上游,每节涵管的整个长度紧密相贴于已铺好的管基上,使涵管受力均匀。

接缝采用平接管形式,接缝宽度控制在1—2cm,接口外表平整,用沥青麻絮嵌塞密实,不得有间断裂缝、空鼓漏水现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1K412040 管涵和箱涵施工
1K412041 管涵施工技术
涵洞:用来宣泄路堤下水流的构造物。

通常在建造涵洞处路堤不中断。

凡是多孔跨径的全长不到8m和单孔跨径不到5m的泄水结构物,均称为涵洞。

涵洞是城镇道路路基工程重要组成部分,涵洞有管涵、拱形涵、盖板涵、箱涵。

小型断面涵洞通常用作排水,一般采用管涵形式,统称为管涵。

一、管涵施工技术要点
(1)管涵是采用工厂预制钢筋混凝土管的成品管节做成的涵洞的统称。

(2)当管涵设计为混凝土或砌体基础时,基础上面应设混凝土管座,其顶部弧形面应与管身紧密贴合,使管节均匀受力。

(3)当管涵为无混凝土(或砌体)基础、管体直接设置在天然地基上时,应按照设计要求将管底土层夯压密实,并做成与管身弧度密贴的弧形管座,安装管节时应注意保持完整。

管底土层承载力不符合设计要求时,应按规范要求进行处理、加固。

(4)管涵的沉降缝应设在管节接缝处。

二、拱形涵、盖板涵施工技术要点
(1)与路基(土方)同步施工的拱形涵、盖板涵可分为预制拼装钢筋混凝土结构、现场浇筑钢筋混凝土结构和砌筑墙体、预制或现浇钢筋混凝土混合结构等结构形式。

(2)依据道路施工流程可采取整幅施工或分幅施工。

分幅施工时,临时道路宽度应满足现况交通的要求,且边坡稳定。

需支护时,应在施工前对支护结构进行施工设计。

(3)挖方区的涵洞基槽开挖应符合设计要求,且边坡稳定;填方区的涵洞应在填土至涵洞基底高程后,及时进行结构施工。

(4)遇有地下水时,应先将地下水降至基底以下500mm方可施工,且降水应连续进行直至工程完成到地下水位500mm以上且具有抗浮及防渗漏能力后方可停止降水。

(6)拱圈和拱上端墙应由两侧向中间同时、对称施工。

(7)涵洞两侧的回填土,应在主结构防水层的保护层完成,且保护层砌筑砂浆强度达到3MPa 后方可进行。

回填时,两侧应对称进行,高差不宜超过300mm。

1K312042 箱涵顶进施工技术
当新建道路下穿铁路、公路、城市道路路基施工时,通常采用箱涵顶进施工技术。

一、箱涵顶进准备工作
(一)作业条件
(1)现场具备“三通一平”,满足施工方案设计要求。

(2)完成线路加固工作和既有线路监测的测点布置。

(3)完成工作坑作业范围内的地上构筑物、地下管线调查,并进行改移或采取保护措施。

(4)工程降水(如需要)达到设计要求。

二、工艺流程与施工技术要点
(一)工艺流程
现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→箱涵制作→顶进设备安装→既有线加固→箱涵试顶→吃土顶进→监控量测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复。

(二)箱涵顶进前检查工作
(1)箱涵主体结构混凝土强度必须达到设计强度,防水层及保护层按设计完成。

(2)顶进作业面包括路基下地下水位已降至基底下500mm以下,并宜避开雨期施工,若在雨期施工,必须做好防洪及防雨排水工作。

(三)箱涵顶进启动
(1)启动时,现场必须有主管施工技术人员专人统一指挥。

(2)液压泵站应空转一段时间,检查系统、电源、仪表无异常情况后试顶。

(3)液压千斤顶顶紧后(顶力在0.1倍结构自重),应暂停加压,检查顶进设备、后背和各部位,无异常时可分级加压试顶。

(4)每当油压升高5〜10MPa时,需停泵观察,应严密监控顶镐、顶柱、后背、滑板、箱涵结构等部位的变形情况,如发现异常情况,立即停止顶进;找出原因采取措施解决后方可重新加压顶进。

(5)当顶力达到0.8倍结构自重时箱涵未启动,应立即停止顶进;找出原因采取措施解决后方可重新加压顶进。

(四)顶进挖土
(1)根据桥涵的净空尺寸、土质情况,可采取人工挖土或机械挖土。

一般宜选用小型反铲挖土机按设计坡度开挖,每次开挖进尺0.4〜0.8m,并配装载机或直接用挖掘机装汽车出土。

顶板切土,侧墙刃脚切土及底板前清土须由人工配合。

挖土顶进应三班连续作业,不得间断。

(2)两侧应欠挖50mm,钢刃脚切土顶进。

当属斜交涵时,前端锐角一侧清土困难应优先开挖。

如设有中刃脚时应紧切土前进,使上下两层隔开,不得挖通漏天,平台上不得积存土壤。

(五)顶进作业
(1)每次顶进应检查液压系统、顶柱(铁)安装和后背变化情况等。

(2)挖运土方与顶进作业循环交替进行。

每前进一顶程,即应切换油路,并将顶进千斤顶活塞回复原位;按顶进长度补放小顶铁,更换长顶铁,安装横梁。

(六)监控与检查
(1)桥涵顶进前,应对箱涵原始(预制)位置的里程、轴线及高程测定原始数据并记录。

顶进过程中,每一顶程要观测并记录各观测点左、右偏差值,高程偏差值和顶程及总进尺。

观测结果要及时报告现场指挥人员,用于控制和校正。

(2)桥涵自启动起,对顶进全过程的每一个顶程都应详细记录千斤顶开动数量、位置,油泵压力表读数、总顶力及着力点。

如出现异常应立即停止顶进,检查分析原因,采取措施处理后方可继续顶进。

(3)桥涵顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程,计算相对高差,展图,分析结构竖向变形。

对中边墙应测定竖向弯曲,当底板侧墙出现较大变位及转角时应及时分析研究采取措施。

(4)顶进过程中要定期观测箱涵裂缝及开展情况,重点监测底板、顶板、中边墙,中继间牛腿或剪力铰和顶板前、后悬臂板,发现问题应及时研究采取措施。

三、季节性施工技术措施
(1)箱涵顶进应尽可能避开雨期。

需在雨期施工时,应在汛期之前对拟穿越的路基、工作坑边坡等采取切实有效的防护措施。

(2)雨期施工时应做好地面排水,工作坑周边应采取挡水围堰、排水截水沟等防止地面水流入工作坑的技术措施。

(3)雨期施工开挖工作坑(槽)时,应注意保持边坡稳定。

必要时可适当放缓边坡坡度或设置支撑;并经常对边坡、支撑进行检查,发现问题要及时处理。

(4)冬雨期现浇箱涵场地上空宜搭设固定或活动的作业棚,以免受天气影响。

(5)冬雨期施工应确保混凝土入模温度满足规范规定或设计要求。

相关文档
最新文档
