悬挑式卸料平台验收表
悬挑卸料平台检查验收表

项目名称
搭设部位
#楼层(初装□移装□)数量()个
施工单位
监理单位
设
计制作安装要求
序
号
验 收 要 求
结 果
1
是否按规范编制方案,悬挑材料主梁、次梁材质、是否按方案要求设计和制作,计算书及图纸编入施工组织设计
2
搁置点与上部拉结点必须位于建筑物上,不得设置在脚手架等施工设施或设备上,拉索采用优质钢缆,钢缆应有防磨措施,平台外口应略高于内口
3
斜拉杆或钢丝绳在平台两边各设前后两道,两道中的每道均应作单道受力计算。一道作保险钢丝绳
4
设置4个经过验算的吊环,用甲类3号沸腾钢制作,连接部位应使用卡环,预埋件与建筑物结构是否连接牢固
5
安装时钢丝绳采用绳卡绳卡符合要求,每个固定接头不少于4只,间距10~12cm,并设安全弯、平台尾端锚环按方案设置并用木楔楔紧
10
其它:
结论
验收人员
监理单位
验收时间:
施工单位
注:1. 悬挑式钢平台,每移位一次须重新验收。
6
建筑物锐角利口围系钢丝绳处应加衬软垫物,左右不得晃动,预埋件与建筑物结构是否连接牢固
7
平台铺设牢固、密封Байду номын сангаас采用钢板时应有防滑措施。不准使用竹笆,三侧面设不低于1.2m高围护,栏杆红、白漆相间
8
按要求设置验收合格标志牌,标明安全责任人和电话、容许荷载值、人员和物料的总重量。
9
按万科标准要求平台底部设置花纹钢板焊接牢固、伸入主题结构≥50cm、平台底部设置≥1m的外挑安全兜网、平台围栏上方设置安全母绳
A.悬挑式卸料平台验收表 表

悬挑式卸料平台验收表表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-4注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。

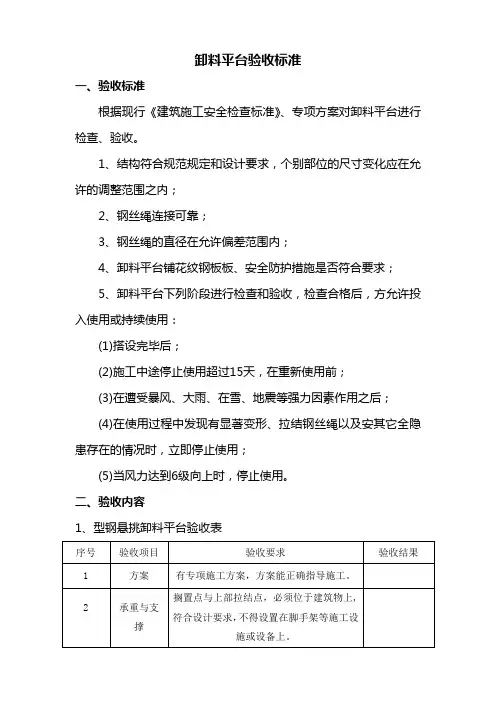

卸料平台验收标准

卸料平台验收标准一、验收标准根据现行《建筑施工安全检查标准》、专项方案对卸料平台进行检查、验收。
1、结构符合规范规定和设计要求,个别部位的尺寸变化应在允许的调整范围之内;2、钢丝绳连接可靠;3、钢丝绳的直径在允许偏差范围内;4、卸料平台铺花纹钢板板、安全防护措施是否符合要求;5、卸料平台下列阶段进行检查和验收,检查合格后,方允许投入使用或持续使用:(1)搭设完毕后;(2)施工中途停止使用超过15天,在重新使用前;(3)在遭受暴风、大雨、在雪、地震等强力因素作用之后;(4)在使用过程中发现有显著变形、拉结钢丝绳以及安其它全隐患存在的情况时,立即停止使用;(5)当风力达到6级向上时,停止使用。
二、验收内容1、型钢悬挑卸料平台验收表三、安全、文明施工及环保(一)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成的安全管理体系。
(二)强化安全生产制度1、严格执行安全生产技术交底制度。
根据安全措施要求和现场实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施工人员进行安全交底,各级安全交底工作必须完成书面的签认手续。
2、坚持周一安全活动制度。
经理部每周一要组织全体工人进行安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。
3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的一律不得投入使用。
4、坚持班前检查制度。
专业工长必须督促和检查分承包方施工作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。
5、坚持定期安全检查和安全隐患整改制度。
经理部应每周组织一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。
6、实行安全生产否决制度。
任何操作人员对存在安全隐患和不安全因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或隐患不及时整改者,可令其停工整顿。
卸料平台检查表

实实得分:
/
备注
陪同人员:检查人: 日 期:
建筑物锐角利口周围系钢丝绳处应加衬软垫物
6
钢丝绳应采用专用的卡环连接,卡环数量应与钢丝绳直径相匹配,且不得少于4个,钢丝绳头部位“安全弯”处绳卡之间的钢丝绳不须绷紧,其余绳卡间的钢丝绳均须绷紧
10
斜拉钢丝绳应拉紧,两根钢丝绳不得拉在同一拉环上
10
落地式
卸料平台
(二选一)
架体构造
(32分)
基础坚实平整,排水措施得当,承载力应满足施工方案要求
6
生产经理
平台面积不应超10m2,高度不应超15m,高宽比不应大于2.5:1
6
立杆与基础间无松动、无悬空现象,底座设置、垫板尺寸(厚度不小于50mm,宽度不小于200mm)应满足规范要求
6
卸料平台主次楞、平台板、防护栏杆等构造做法满足施工方案要求
8
支架设置在楼面结构上时,应对楼面结构的承载力进行验算或楼面结构下方采取加固措施
卸料平台主次梁、护栏等材料型号、数量间距应满足施工方案要求
8
卸料平台□钢丝绳、□卡环、□平台板、□花篮螺栓、□安全网材料型号及设置应满足施工方案要求
10
卸料平台主梁锚固、紧邻建筑物挡梁设置应满足施工方案要求
8
平台安装
(36分)
操作平台安装吊运时应使用起重吊环,与建筑物连接固定时应使用承载吊环
6
生产经理
卸料平台检查表
所属区域:项目名称:项目负责人:施工阶段:
检查项目
检查内容
分值
评价等级
得分
责任岗位
实施准备
(8分)
方案实施前交底记录(□技术负责人、□班组等人员签字)
(完整版)卸料平台验收表

监理单位:
年月日
项目负责人:
年月日
搭设负责人:
年月日
安全员:
年月日
卸料平台验收记录表
工程名称:
施工单位
分包单位
搭设负责人
项目负责人
验收部位
材质型号
搭设个数
序号
检查项目
验收内容及要求
验收结果
一
资料部分
施工单位有专业资质,架子工经培训持证上岗
有施工方案,具有指导性强,有设计计算书,审批手续完备
有安全操作规程及安全技术交底记录
二
平台上主梁及次合设计,是否按图施工
四
脚手板铺设
脚手板材质是否符合要求
脚手板是否满铺并结实可靠
五
安全防护
平台四周是否焊接1.2米高防护栏杆并加装安全挡板
架体外侧用密目式安全网严密封闭
脚手板满铺牢固,不得有探头板
六
荷载
脚手板荷载不得超过规定
平台外侧是否挂有限载牌,内侧设有限载,对钢管、木枋、模板限重、限高、限长
验收结论:
年月日
验收单位意见
结构连接或焊接是否牢固可靠,是否按要求施工
平台是否按要求在各层预埋卡环固定平台支腿,卡环上面左右必须加木楔固定
三
钢丝绳卸载
钢丝绳的拉结部位是否在平台主梁受力主节点位置
绳卡扣接、扭力矩是否达到要求
钢丝绳的接拉接角度是否符合要求,U型绳卡不少于3个,绳卡间距离不小于15cm,最后1个50cm以上必须设弯度,绳卡后端钢丝绳必须伸出15-20cm,4条钢丝绳必须受力均匀。
悬挑型钢卸料平台验收表

悬挑型钢卸料平台验收表
卸料平台验收表编号:
工程名称:
验收部位:
序号:
一、料台形式型钢悬挑式安装个数检查项目
资料部分:
施工前必须编制专项方案,悬挑主梁及次梁的安装应符合设计要求。
检查内容与要求:
对悬挑式卸料平台的结构连接/焊接进行检查,确保其牢
固可靠,按要求施工。
平台应按要求在各层预埋卡环固定平台支腿。
钢丝绳的拉结应在平台主梁受力主节点位置,并与建筑物可靠锚固。
绳卡固接时,固接强度应符合要求;绳卡与钢丝绳的直径应匹配,规格、数量应符合要求。
钢丝绳的拉结接角度应符合要求;锐角处要有加垫保护措施。
卸荷装置应符合专项方案要求。
卸料平台不得与外用脚手架连接。
平台防护栏杆应由上下两道钢管横杆及钢管栏杆柱组成,上杆距离地高度
1.2m,下杆距离地高度0.6m,平台外侧用硬质材料严密封闭,脚手板或钢板满铺并结实可靠。
卸料平台荷载不得超过专项方案设计规定。
验收结果:
二、悬挑式卸料平台验收结论
钢丝绳卸荷
安全防护
荷载
挂设平台限载标志牌
技术负责人、生产经理、验收人员、安全负责人、使用负责人、安装负责人应签字确认。
三、验收结论
经检查,卸料平台符合专项方案要求,结构牢固可靠,安全防护措施到位,荷载符合规定。
验收合格。
年月日。
悬挑式卸料平台安全验收表

拉索
当悬挑式操作平台安装时,钢丝绳应采用专用的卡环连接,钢丝绳卡数量应与钢丝绳直径相匹配,且不得少于4个。钢丝绳卡的连接方法应满足规范要求。建筑物锐角利口周围系钢丝绳处应加衬软垫物
12
平台板
平台板铺设严密不留缝,采用钢板时应有防滑措施
13
平台
临边防护
悬挑式操作平台的外侧应略高于内侧;外侧应安装固定的防护栏杆并应设置防护挡板完全封闭
悬挑式卸料平台安全验收表
工程名称
验收日期
验收部位
料台编号
检查结果
代号说明:√﹦合格 ×﹦不合格 /﹦无此项
序号
验收
项目
验 收 内 容
验收结果
备注
1
施
工
方
案
有专项安全方案、设计计算书并经审批
2
施工方案悬挑梁与建筑结构的连接等关键部位,绘制大样详图指导施工
3
悬
挑
构
件
悬挑式操作平台的搁置点、拉结点、支撑点应设置在主体结构上,且应可靠连接
8
采用悬臂梁式的操作平台,应采用型钢制作悬挑梁或悬挑桁架,不得使用钢管,其节点应是螺栓或焊接的刚性节点,不得采用扣件连接
当平台板上的主梁采用与主体结构预埋件焊接时,预埋件、焊缝均应经设计计算,建筑主体结构需同时满足强度要求
10
搁
支
点
挑梁支点与上部拉接不得与脚手架连接,当结构砼达到设计强度,开始安装挑梁及拉索,搁置点锚固可靠,并设有止退装置
4
悬挑式操作平台的结构应稳定可靠,且其承载力应符合使用要求
5
悬挑式操作平台的悬挑长度不宜大于5m,承载力需经设计验收
6
采用斜拉方式的悬挑式操作平台应在平台两边各设置前后两道斜拉钢丝绳,每一道均应作单独受力计算和设置
卸料平台验收标准

卸料平台验收标准一、验收标准根据现行《建筑施工安全检查标准》、专项方案对卸料平台进行检查、验收。
1.结构符合规范规定和设计要求,个别部位的尺寸变化应在允许的调整范围之内;2、钢丝绳连接可靠;3、钢丝绳的直径在允许偏差范围内;4、卸料平台铺花纹钢板板、安全防护措施是否符合要求;5、卸料平台下列阶段进行检查和验收,检查合格后,方允许投入使用或持续使用:Q)搭设完毕后;(2)施工中途停止使用超过15天,在重新使用前;(3)在遭受暴风、大雨、在雪、地震等强力因素作用之后;(4)在使用过程中发现有显著变形、拉结钢丝绳以及安其它全隐患存在的情况时,立即停止使用;(5)当风力达到6级向上时,停止使用。
二.验收内容1.型钢悬挑卸料平台验收表三∙安全.文明施工及环保(一)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成的安全管理体系。
(二)强化安全生产制度1.严格执行安全生产技术交底制度。
根据安全措施要求和现场实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施工人员进行安全交底,各级安全交底工作必须完成书面的签认手续。
2、坚持周一安全活动制度。
经理部每周一要组织全体工人进行安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。
3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的一律不得投入使用。
4、坚持班前检查制度。
专业工长必须督促和检查分承包方施工作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。
5、坚持定期安全检查和安全隐患整改制度。
经理部应每周组织一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。
6、实行安全生产否决制度。
任何操作人员对存在安全隐患和不安全因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或隐患不及时整改者,可令其停工整顿。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
悬挑式卸料平台验收表编号
工程名称怡城北居安置房一期工程总承包单位四川中林建有限公司
搭设单位负责人
验收部位搭设高度验收时间
序
号
检查项目检查内容与要求验收结论
一资料部分施工前必须编制专项方案,指导性强有计算书,审批手续齐全;有安全操作规程及安全技术交底,架子工持证上岗;
平台应按方案要求制作,焊接应牢固可靠
锚固点应在方案要求位置预埋,平台搁置点与钢丝绳斜拉预埋点必须在建筑上,不得设置在脚手架上
平台外口应略高于内口,不得左右晃动,平台钢梁与预埋件之
卸料平台制
二
间的空隙必须用楔子固定牢固,平台不能与外架相连或者利用作及安装
外架进行固定
悬挑梁和平台的制作及安装必须符合安全要求,悬挑平台使用
的型钢、钢管、扣件、钢丝绳、花篮螺杆、绳卡、脚手板的材
质必须符合安全要求
斜拉钢丝绳应采用专用的拉钩挂牢,锐角处应隔垫橡胶保护,
两边各设前后两道钢丝绳,每道应作单道受力计算,一道做保
险绳,与平台的夹角应在45°-60°为宜
三钢丝绳卸荷
绳卡固接时,固接强度应符合要求;绳卡与钢丝绳的直径应匹
配,规格、数量应符合要求
平台应用5cm厚脚手板铺严并固定,并设置防滑条,三侧面设
不得低于 1.2m高的固定防护栏,上杆距离平台高度 1.2m,下杆四安全防护距离平台高度0.6m,栏杆底部内侧必须搭设不低于18cm高的挡
脚板,挡板下边距离平台面的孔隙不应大于10㎜,四周采用密
目网或木板封闭,栏杆刷红白相间油漆作为警示标志
五荷载显著详细标明容许荷载、人员和物料的总重量,严禁超过设计的容许荷载,并配备专人加以监督
六其他验收项
七验收结论
项目技术负责人搭设单位负责人其他验收人员验收人员
监理单位意见:
监理工程师:年月日。
