QT80F自升塔式起重机

合集下载

塔吊80安装方案

塔吊80安装方案

QTZ80F塔吊起重机安装使用方案编制人:设备负责人:技术负责人:总工程师:一、塔吊的选型本工程位于苏州大学附属第二医院院内。

南侧为医院外科大楼,十一层。

西侧为门诊楼三层。

考虑到场地狭小、周边相邻建筑物、施工材料堆放场地位置及建筑物高度。

本工程选用QTZ80F塔吊起重机,本塔吊独立式起升高度为42.5米,附着式起升高度101米,臂长50米,额定起重力距105吨·米。

二、塔吊基础的计算1、塔吊基础采用钢筋混凝土独立承台基础(1)QTZ80F塔吊产品说明书计算参数如下:工作状况垂直荷载N=717.5kN 倾翻力矩M=1493.9kN.m非工作状垂直荷载N=496.6kN 倾翻力矩M=2100.5kN.m塔吊安装位置在8~9/E~F轴,基础深度负5.05+3.2=8.25米查看地质报告此处土层为6号土层,6号土层为粉砂,灰色夹细砂。

6号土层地基承载力fak=140kPa。

(2)确定独立基础尺寸为a﹒b﹒h=5×6×1.5米基础自重G=25×5×6×1.5=1125kN(3)基础抗倾覆与地基承载力计算a、工作状况垂直荷载N=717.5kN 倾翻力矩M=1493.9kN.m偏心距计算e=M/G+N=1493.9/(1125+717.5)=0.81me=0.81m<b/3=5/3=1.67 m满足抗倾覆要求同时e=0.81m<b/6=5/6=0.83 m基础不出现拉应力地基承载力计算Pmax= G+N/A+M/W= G+N/A+6M/ab2=(1125+717.5)/5×6+6×1493.9/6×52=121.2kN/ m2Pmax=121.2 kN/ m2<fak=140 kN/ m2满足地基承载力要求b、非工作状垂直荷载N=496.6kN倾翻力矩M=2100.5kN.m偏心距计算e=M/G+N=2100.5/(1125+496.6)=1.3me=0.8256m<b/3=5/3=1.67 m满足抗倾覆要求同时e=1.3m>b/6=5/6=0.83m按下式计算地基承载力Pmax=2 (G+N)/3b(b/2-e)=2(1125+496.6)/3×6×(6/2-1.3)=106kN/ m2Pmax=1069 kN/ m2<fak=140 kN/ m2满足地基承载力要求(4)基础高度计算基础高度h=1.5m 基础有效高度h o=1.46m基础宽度A=5 B=6m 塔吊底架宽度a=b=1.7mA I=AB /4-(a/2+h o)2=5×6/4-(1.7/2+1.46)2=2.16m2A L=(a+h o)h o=(1.7+1.46)×1.46=4.61m2Psmax=N/A=717.5/5×6=24kN/ m2C30混凝土抗拉强度f t=1250 kN/ m2k=0.75 f t A L / Psmax A I=0.75×1500×4.61/×2.16=100k=100>【K】=2.2假设基础高度h=1.5m满足抗冲切要求(5)内力配筋计算弯距计算Mx=1/24 Psmax(A-a)2(2B+b)=1/24×24×(5-1.7)2×(2×6+1.7)=149kN.m配筋计算A SI=KM/0.9(h o-d)f y=1.4×149×106/0.9×(1460-18)×3600=45mm2弯距计算My=1/24 Psmax(B-b)2(2A+a)=1/24×24×(6-1.7)2×(2×5+1.7)=216kN.m配筋计算A SI=KM/0.9(h o-d)f y=1.4×216×106/0.9×(1460-18)×3600=65m2上下各双向三级钢18@150 A SX=33×254=8382 mm2>45mm2A SY=40×254=10160 mm2>65mm2配筋满足要求三、塔吊QTZ80F安装、拆卸原则要求1、塔吊安装注意事项(1)、安装塔机必须严格按照操作规程进行,并持证上岗,禁止违章作业。

QT80塔式起重机安装、拆卸专项方案

QT80塔式起重机安装、拆卸专项方案

目录一、塔式起重机基本参数 (1)二、安装、拆卸作业机械设备及配备工具 (3)三、安装、拆卸作业组织及人员分工 (5)四、中新国际花园工地概述 (6)五、安装、拆卸前准备工作 (7)六、安装、拆卸作业现场状况和塔机各部件摆放布置 (8)七、安全技术、职业健康、环境保护措施 (9)八、安装、拆卸工艺流程及技术要求 (10)九、安装质量验收要求 (17)十、塔机使用过程中的安全注意事项 (19)十一、塔机的附着 (21)十二、参考文献及资料 (23)中新国际花园工程Q T80E A塔式起重机安装、拆卸专项方案一、塔式起重机基本参数1、塔式起重机型号QT80E2、最大工作幅度45m3、最大起重量8t4、额定起重力矩80t.m5、附着式起升高度100m6、附着后自由高度≤22.5m7、部件重量(单位:kg)(1)平衡臂2144(2)起升机构2803(3)平衡臂拉杆233.8GA(1)+(2)+(3)= 5180.8(4)起重臂4450(5)起重臂拉杆1154.6(6)小车牵引机构513(7)载重小车316.5GB(4)+(5)+(6)=6434(8)吊钩348(9)塔顶1262.3(10)司机室430中新国际花园工程Q T80E A塔式起重机安装、拆卸专项方案1(11)回转机构965(12)上支座735(13)下支座3255(4)回转塔身1475GC(11)+(12)+(13)+(14)=6430(15)爬升架3980(16)基础节850(17)标准节760(18)平衡重(1套) 4×1550kg+1×1.225kg 7325GA 平衡臂部件总重5180.8GB 起重臂部件总重6434GC 回转部件总重6430中新国际花园工程Q T80E A塔式起重机安装、拆卸专项方案2二、安装、拆卸作业机械设备及配备工具1、吊装设备25吨汽车吊一辆2、辅助设备ZLM30型装载机一辆3、运输设备东风5吨载重货车一辆4、供电设备塔机总电源配电箱一套5、气割设备氧气、乙炔气瓶各一只割炬一套6、通讯联络对讲机一组(三只)电喇叭一个7、工具及材料(1)、16磅大锤2把(2)、2磅奶子锤4把(3)、12寸活络板手4把(4)、10寸活络板手4把(5)、6寸钢丝钳2把(6)、撬棒(Ф25×800) 2根(7)、吊索(钢丝绳) Ф18.5mm×8m 2根(8)、棕绳2捆(9)、铅丝(8#、10#) 适量(10)、棉砂头适量中新国际花园工程Q T80E A塔式起重机安装、拆卸专项方案3(11)、5×10木方适量8、检测仪器(1)、经纬仪1台(2)、水平仪1台(3)、500V兆欧表1台(4)、凯尔文电桥1台(5)、万用电表1台中新国际花园工程Q T80E A塔式起重机安装、拆卸专项方案4三、安装、拆卸作业组织及人员分工现场总负责余新江现场指挥周德悦技术负责人曾昭林作业负责人步万宝现场安全监察张立平中新国际花园工程Q T80E A塔式起重机安装、拆卸专项方案5四、中新国际花园工地概述我公司承建的中新国际花园工地位于珠海市南屏前山桥西、珠海大道南侧,华发新城斜对面。

QTZ80塔吊使用说明书

QTZ80塔吊使用说明书

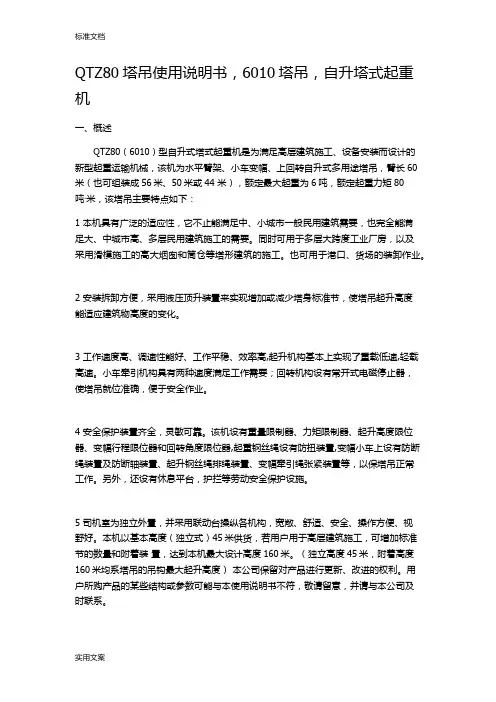

QTZ80塔吊使用说明书,6010塔吊,自升塔式起重机一、概述QTZ80(6010)型自升式塔式起重机是为满足高层建筑施工、设备安装而设计的新型起重运输机械,该机为水平臂架、小车变幅、上回转自升式多用途塔吊,臂长60米(也可组装成56米、50米或44 米),额定最大起重为6吨,额定起重力矩80吨·米,该塔吊主要特点如下:1 本机具有广泛的适应性,它不止能满足中、小城市一般民用建筑需要,也完全能满足大、中城市高、多层民用建筑施工的需要。

同时可用于多层大跨度工业厂房,以及采用滑模施工的高大烟囱和筒仓等塔形建筑的施工。

也可用于港口、货场的装卸作业。

2 安装拆卸方便,采用液压顶升装置来实现增加或减少塔身标准节,使塔吊起升高度能适应建筑物高度的变化。

3 工作速度高、调速性能好、工作平稳、效率高,起升机构基本上实现了重载低速,轻载高速。

小车牵引机构具有两种速度满足工作需要;回转机构设有常开式电磁停止器,使塔吊就位准确,便于安全作业。

4 安全保护装置齐全,灵敏可靠。

该机设有重量限制器、力矩限制器、起升高度限位器、变幅行程限位器和回转角度限位器,起重钢丝绳设有防扭装置,变幅小车上设有防断绳装置及防断轴装置、起升钢丝绳排绳装置、变幅牵引绳张紧装置等,以保塔吊正常工作。

另外,还设有休息平台,护拦等劳动安全保护设施。

5 司机室为独立外置,并采用联动台操纵各机构,宽敞、舒适、安全、操作方便、视野好。

本机以基本高度(独立式)45米供货,若用户用于高层建筑施工,可增加标准节的数量和附着装置,达到本机最大设计高度160米。

(独立高度45米,附着高度160米均系塔吊的吊钩最大起升高度)本公司保留对产品进行更新、改进的权利。

用户所购产品的某些结构或参数可能与本使用说明书不符,敬请留意,并请与本公司及时联系。

二、塔吊基本型式1 总体布置塔身由标准节组成整体结构,塔身下部通过基础节上的方法兰盘与基础紧密相连,上部通过下接盘、回转支承、上接盘与塔吊回转上部相连。

QTZ80塔吊施工方案

QTZ80塔吊施工方案

QTZ80塔吊施工方案一、项目背景本次项目的施工任务是搭建一个高层建筑,总高度为100米,地面面积为1000平方米。

由于建筑的高度较高,所以需要一个高吨位的塔吊进行施工。

二、施工方案1.塔吊选型考虑到施工的高度和承重要求,我们选择了QTZ80塔吊作为本次项目的施工设备。

QTZ80塔吊的额定起重量为8吨,最大起重量为8吨,在100米高度内都可以满足我们的需求。

2.施工准备2.1装配塔吊:在工地上选择平整坚实的地面,按照厂家提供的说明书进行塔吊的组装和安装。

2.2测试功能:在塔吊装配完成后,对塔吊的各项功能进行测试,确保设备的正常运行。

2.3准备工具:根据需要,准备好塔吊的配套工具,如起重钳、钢丝绳等。

3.施工流程3.1塔吊的基础施工:首先完成塔吊的基础工程,确保塔吊的稳定性。

3.2塔吊的主体搭建:按照说明书的要求进行塔身、塔头和塔臂的组装,确保每个部件的质量和连接的牢固性。

3.3吊装起重物:在塔吊搭建完毕后,根据需要进行吊装作业。

在吊装过程中,要注意合理安排吊装路径,避免发生物体碰撞或坠落事故。

3.4施工现场的安全保障:为了保证施工现场的安全,在施工过程中要设置相应的警示标志,并设置安全警戒线,禁止非直接参与施工人员进入工地。

3.5施工材料的储存:根据需要,设置合适的材料储存区域,确保施工过程中材料的安全和有效的供应。

4.安全措施4.1工地隐患整改:在施工前,对工地进行必要的整改工作,清除隐患,确保工地的安全。

4.2工地封闭:在施工过程中,要对工地进行封闭,确保非施工人员无法进入施工区域。

4.3安全培训:对参与施工的工作人员进行必要的安全培训,增强他们的安全意识和技能。

4.4安全检查:定期进行安全检查,发现并及时处理施工过程中存在的安全问题和隐患。

5.施工前和施工后的清理5.1施工前清理:在施工前,清理施工现场,确保施工现场干净整洁,杂物清除干净,以免影响施工进度和安全。

5.2施工后清理:在施工结束后,对施工现场进行清理,清除废料和施工过程中产生的垃圾,以免影响周边环境和道路通行。

QTZ80F塔吊拆卸方案

QTZ80F塔吊拆卸方案

目录一、工程概况 (2)二、编制依据 (2)三、进场前期准备与现场拆卸准备 (2)四、塔吊拆卸施工进度计划 (3)五、塔吊的拆卸总高度 (3)六、作业拆卸程序 (3)七、现场供电 (4)八、拆卸塔吊所需的设备、机具和材料 (4)九、拆卸作业人员及分工 (5)十、安全文明施工保证措施 (5)十一、环境保护与职业健康保证措施 (6)体育中心站QTZ80F塔吊拆卸方案一、工程概况本标段为郑州市轨道交通1号线土建施工06标段,标段起点为动力南路与博学路交叉路口西北角,向东北斜穿规划博学路、东风渠、学苑南路,沿规划明理路向北,至金水东路路口斜向东,沿金水东路北侧绿化带一直往东,穿东四环、京珠高速至车辆段。

06标段主要包括博~体区间、出入线段区间等2个区间和1个明挖车站(体育中心站)。

体育中心站为地下两层岛式车站,有效站台宽度为12.0米,车站设计覆土3.0米。

车站起点里程右DK34+698.250,终点里程DK34+997.650,有效站台中心里程DK34+770.000。

车站主体结构尺寸为:长299.400m,标准段结构宽度为20.7m,由于车站目前站位周边均为鱼塘和耕地,故采用放坡开挖法施工;车站南端为盾构区间,即博体区间。

车站施工时,预留盾构始发井;车站北端为明挖区间,体育中心站基坑支护采用放坡开挖、自稳边坡,坡面均采用喷射砼防护,局部采用土钉墙支护。

车站设1、2、3、4、5、6、7等7个出入口;车站设西南、东北2处风道及风井。

二、编制依据1.体育中心站场区总平面布置图;2.《新乡克瑞QTZ80F塔吊使用说明书》;塔吊技术参数本次所拆卸的塔吊为生新乡克瑞有限公司产的QTZ80F型,该塔吊为水平臂架、小车变幅、上回转自升式塔式起重机,最大工作幅度为55m,回转半径55m,最大起重量为8T,最大幅度处额定起重量1.5T,额定起重力矩为800KN·M。

三、进场前期准备与现场拆卸准备1.仔细阅读塔吊使用说明书、2.详细了解拆卸场地状况,由拆卸队长向吊车司机交代拆卸程序及吊装主要大件的尺寸、高度、重量等。

qtz80(tc5613)自升塔式起重机基础施工方案_secret

qtz80(tc5613)自升塔式起重机基础施工方案_secret

QTZ80(TC5613)自升塔式起重机基础施工方案目录第一章工程概况 (2)第一节项目概况 (2)第二节塔吊选型 (2)第二章塔机基础的设计及制作 (2)第一节塔吊位置选择 (2)第二节塔吊基础设计 (3)一、桩基承载力特征值估算及有关岩土设计参数 (3)二、塔吊基础设计 (5)第三节塔吊基脚螺栓预埋 (5)第四节塔吊基础的防雷接地引接 (5)第五节塔吊基础与底板接头处理 (5)第六节塔吊立架处与地下室顶板主、次梁接头处理 (6)第七节地下室顶板预留孔洞围护 (6)QTZ5014塔吊桩基础的计算书 (6)附图 (12)第一章工程概况第一节编制依据本方案主要依据施工图纸及以下规范及参考文献编制《塔式起重机设计规范》(GBT13752-1992)《地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《建筑安全检查标准》JGJ59-99 《混凝土结构设计规范》(GB50010-2002)《建筑桩基技术规范》JGJ94-94第一节项目概况本项目为****项目一期5#楼,由****房地产开发有限公司投资兴建,广东**建筑设计院有限公司设计,广东**建设监理公司监理,黑龙江省***工程公司安徽分公司承建,广东**建筑设计院勘察。

该工程建筑物平面形状呈Y型,总建筑面积为27.80万平方米,建筑物高度:从±0.000起计至屋面高95.85m,梯屋、电梯机房顶高100.40m,地下室底板面标高为-8.80m。

第二节塔吊选型根据施工需要,计划装五台型号为:长**发展股份有限公司生产的自升塔式起重机QTZ80(5613)。

该塔吊安装总高度 130m,塔吊首次安装高度 17.2m,随后爬升至独立自由高度40.5m,以后起升高度超过40.5m时,必须用附着装置对塔身进行附着加固。

首次安装可利用一台16吨和一台30吨汽车吊进行安装,吊装最重部件起重臂时,工作半径9m,24m 臂杆,起重量6.95吨,起吊高度21m,满足吊装要求。

张家港80F塔机安拆方案

张家港80F塔机安拆方案

塔式起重机安拆方案塔机型号:Q T Z 80F工程名称:济南军区总医院病房楼安装单位:中建八局二公司机械租赁公司施工单位: 编制单位:机械租赁公司负责人: 负责人:审核: 审核:编制:魏本宁日期: 日期:济南军区总医院病房楼工程主楼高81.4米,东西长110米,南北宽70米。

为满足工程幅度及高度的施工需要,需安装QTZ80F塔机一台,完成垂直运输任务,塔机安装于主楼南北轴线14-15之间,塔机中心点距南外墙7.5米,具体位置见施工平面布置图。

为明确供需双方义务责任,以便顺利完成塔机的安拆任务,特编制本方案。

双方义务责任1.项目部与施工队配合,将塔机基础周围场地,围墙内外场地的钢筋、模板等清理干净,为安装塔机,汽车吊等机械的进出场提供必要的场地和道路。

2.电源线接至基础附近备用,按三级配电两级保护办理。

3.施工队伍应派人配合工作,并提供必要的电气焊等设备。

4.供方做好安拆工作的人员、机具配备、安全技术交底,顺利做好安拆方案,与项目、施工队伍配合做好验收等工作。

安装方案一、机型说明1. 塔机型号:QTZ602. 生产厂家:济南建筑机械厂3. 最大起升高度: 100 米4. 最大额定起重量: 6 吨5. 最大工作幅度: 45 米6. 最大幅度起重量: 1.5 吨7. 最长单件长度: 45 米 8. 最重单件重量: 5 吨9. 独立高度: 45.5 米 10.自重: 40 吨11.该工程最大起升高度: 70米,需附着三道。

二、设备运输计划需用车辆:解放CA141加长车十车次计划需用装车起重设备:8T汽车吊壹台三、工具准备12磅大锤一把,其他撬杠、冲子等一套,18"扳手四把,其他常用工具一组,专用吊具及常用索具各一套,安全带及安全帽八个,铁丝若干,麻绳60米,3T导链一个。

四、起重机械根据说明书及现场情况,需用25T汽车吊和8T汽车吊各壹台,配合施工方可满足安装需要。

五、场地准备安装前,项目部完成基础的施工和予埋,基础施工必须符合规范,最大平面度偏差不得超过1‰,现场情况及项目部需负责的工作:(1)清理垫平场地,为机械及车辆的进出场提供必要的场地和道路。

QTZ80塔吊使用说明书

QTZ80塔吊使用说明书

QTZ80塔吊使用说明书,6010塔吊,自升塔式起重机一、概述QTZ80(6010)型自升式塔式起重机是为满足高层建筑施工、设备安装而设计的新型起重运输机械,该机为水平臂架、小车变幅、上回转自升式多用途塔吊,臂长60米(也可组装成56米、50米或44 米),额定最大起重为6吨,额定起重力矩80吨·米,该塔吊主要特点如下:1 本机具有广泛的适应性,它不止能满足中、小城市一般民用建筑需要,也完全能满足大、中城市高、多层民用建筑施工的需要。

同时可用于多层大跨度工业厂房,以及采用滑模施工的高大烟囱和筒仓等塔形建筑的施工。

也可用于港口、货场的装卸作业。

2 安装拆卸方便,采用液压顶升装置来实现增加或减少塔身标准节,使塔吊起升高度能适应建筑物高度的变化。

3 工作速度高、调速性能好、工作平稳、效率高,起升机构基本上实现了重载低速,轻载高速。

小车牵引机构具有两种速度满足工作需要;回转机构设有常开式电磁停止器,使塔吊就位准确,便于安全作业。

4 安全保护装置齐全,灵敏可靠。

该机设有重量限制器、力矩限制器、起升高度限位器、变幅行程限位器和回转角度限位器,起重钢丝绳设有防扭装置,变幅小车上设有防断绳装置及防断轴装置、起升钢丝绳排绳装置、变幅牵引绳张紧装置等,以保塔吊正常工作。

另外,还设有休息平台,护拦等劳动安全保护设施。

5 司机室为独立外置,并采用联动台操纵各机构,宽敞、舒适、安全、操作方便、视野好。

本机以基本高度(独立式)45米供货,若用户用于高层建筑施工,可增加标准节的数量和附着装置,达到本机最大设计高度160米。

(独立高度45米,附着高度160米均系塔吊的吊钩最大起升高度)本公司保留对产品进行更新、改进的权利。

用户所购产品的某些结构或参数可能与本使用说明书不符,敬请留意,并请与本公司及时联系。

二、塔吊基本型式1 总体布置塔身由标准节组成整体结构,塔身下部通过基础节上的方法兰盘与基础紧密相连,上部通过下接盘、回转支承、上接盘与塔吊回转上部相连。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

QTZ80F自升塔式起重机安装方案编制:时间审批:时间批准:时间受控标识分发编号中国华冶第一建筑工程公司二○○一年三月二十日QTZ80F自升塔式起重机安装方案一、工程概况:二、安装前的准备工作1、人员组成:指挥1人,钳工3人,起重工4人,电气技术人员1人,机械技术人员1人,电工1人,塔吊司机2人,安全员1人。

2、工机具的准备:16吨吊车一台,25吨吊车一台,大小钢丝绳三付,大绳30米一根,以及大锤、手锤、专用搬手、8#铁丝、大小卸扣等。

3、安全用品有安全带、安全帽、工作服、胶鞋、指挥专用旗等。

4、了解现场情况,清理周围的障碍物。

在塔吊安装时,砼强度要达到90%以上。

5、安装人员均参加过3台以上塔机的安拆任务,并持有政府主管部门发给的塔机安拆证。

6、安拆人员的责任要求:①、在安装过程中,有专门的起重指挥人员,负责指挥起重作业。

②、安装队长应对塔机安装作业的安全生产负直接责任,熟悉塔机的安拆安全操作规程,组织学习和实施并检查执行情况。

发现安全隐患要立即组织人员进行整改,上报上级有关领导。

③、安装时,各工种应认真执行安全技术操作规程和有关制度,并协调一致。

认真执行安全技术交底,不违章作业,对不安全作业及时提出意见,有权拒绝违章指令。

发现安全隐患,要立即汇报。

三、塔吊机座施工方法:1、根据生产厂家的技术要求,塔吊机座定为 6.0m×6.0m×1.5m。

2、地基承载力验算:根据地质勘察报告,塔吊基础设臵在-4.0m处的地耐力为110KN/m2。

塔吊计划安装塔身节52节,高为2.5×52=130m,塔吊对基础的载荷查表(该设备使用说明书中)为120.6t。

①塔吊砼基础自重为6.0×6.0×1.5×2.5=135.0t ②塔吊底架压50 t中心压重③①+②+③=305.6 t=3056KN3056÷(6.6×6.6)=84.9KN/m2<110KN/m2满足使用要求。

3、塔吊基础施工方法:放线,划出基础位臵。

基坑挖土至与工程地基持力层同标高处,浇筑100厚C10砼垫层。

基础内上下分别布臵纵横Φ25钢筋@200。

找出中心线按照说明书中对基础的数据,固定16条M33高强螺栓和4块承重钢板。

承重钢板表面高出砼基础表面10mm,用水准仪操平,然后浇筑C40砼1.5m 厚。

在浇筑过程中,要注意检查承重板和地脚螺栓的水平位臵不能位移和倾斜。

四、塔吊安装:1、基节安上,将16根M33高强螺栓紧固好,螺栓的予紧力为23t。

2、在地面上先将爬升架拼装成整体,然后将爬升架吊装,套在塔身基节外面(爬升架的开口应与建筑物平行,以便施工完后拆塔),并安装上液压油缸和液压系统,油缸的顶升横梁顶在基节的最后一个踏步上。

3、在地面上将上下支座以及回转机构、回转支撑、平台等装为一体,然后再将一套部件吊起来装在塔身基节上。

用12根M32和8根M36高强螺栓将下支座分别与爬升架和塔身机节相连。

4、在地面上将平衡臂拉杆的第一节与塔帽用销轴连接起来。

5、在地面上拼装好平衡臂,并将卷扬机、配电箱、电阻箱等装在平衡臂上,接好各部分所需的电线,然后将平衡臂吊起来,安装在支座的快速接头上,待固定完毕,再抬起平衡臂成一角度至平衡臂拉杆的安装位臵。

安装好平衡臂拉杆后,再将吊车卸载。

6、起重臂与起重拉杆的安装、组合所需要臂的长度,用相应的销轴把它们装配一块,把第一节和第二节连接后,安上小车和检修筐,并把小车和检修筐固定在吊臂中部,把吊臂停靠在1米高度的支架上,使小车和检修筐离开地面,但组合臂拉杆所需长度用销轴把它们连接起来,固定在吊臂上弦杆的相应架上。

检查吊臂上的电路是否完善,并且穿绕小车牵引钢丝绳。

用汽车吊将吊臂平稳提升,提升过程中必须保持吊臂处于水平位臵使吊臂能够顺利地安装到上支座的吊臂铰点上。

在吊臂与支座连接完毕后,继续提升吊臂,使吊臂头部稍微抬起,并用起升机构钢丝通过塔顶和臂拉杆上的一组滑轮拉起拉杆,使短拉杆的连接板能够用销轴连接到塔顶的相应接板上。

然后再调整长拉杆的高度位臵,使得长拉杆的连接板也能够用销轴连接到塔顶的相应拉板上。

松弛起升机构钢丝绳,把吊臂缓慢放下,使拉杆处于拉紧状态,并且根据要求检查吊臂是否上翘1/100,否则需要更换1组拉杆的连接板,直到满足上翘1/100的要求,最后松脱滑轮组上的起升钢丝绳。

7、在地面上,先将司机室的各电气设备检查好以后,将司机室吊起至上支座的平面,然后用销轴将司机室与上支座连接好。

8、根据使用的臂架长度,按规定安装不同重量的平衡重块(40米臂平衡重为9.76吨,45米臂平衡重为11.11吨,55米臂,平衡重为12.46吨)。

9、穿绕提升钢丝绳,提升钢丝绳引出经塔顶导向滑轮后,再绕过在支座的起重量限制器滑轮,再引向小车滑转吊钩滑轮穿绕,最后将绳端固定在臂头防热机构上。

10、由于塔身标准节主弦干的规格有多种,因此在安装标准节上要注意,依次从下到上安装塔身标准节,最下面的两节标准节主弦杆臂厚为12mm,其余的主弦杆臂厚为10mm。

11、将起重臂旋转至引入塔身标准节的方向,调整好爬升架与塔身之间的间隙,一般为2-5mm为宜。

然后吊起标准节安放到外伸框架上,调整小车的位臵使得塔吊的上部重心落在顶升油缸梁位臵上,找好中心以后,开动油压系统,利用顶升油缸和爬升爪的轮流承力实现爬升工作。

经过油缸两次顶升,爬升至能够安装一个标准节的空间为止,利用引进滚轮在外伸框架滚动,对准标准节的螺栓连接孔,缩回油缸放下被顶升部分,用12个M33高强螺栓将上下塔身标准节连接牢拧紧,螺栓拧紧一般用风动搬手BE42或力矩搬手,予紧力为23t,予紧力矩为150kgm。

卸下引进滚轮,调整好油缸的伸缩长度,将下支座与塔身连接牢固,既完成一节标准节的加节工作。

若连续加几节标准节,则可按照以上步骤连续几次即可。

注意在顶升过程中,控制塔机回转机构制动器将塔吊销住,严禁吊臂回转,保证起重臂与引入塔身标准节的方向一致,4级风以上严禁顶升。

12、附着架的安装,先将前后框架安装在塔身外部,然后用16个M21的螺栓连接起来,再顶到附着点的位臵上,调整好螺栓使得顶块顶紧塔身,吊装4个撑杆,并调节调整螺栓,使之符合长度的要求。

用经纬仪检查塔身的轴心线的垂直度,其垂直度上下不超过1/1000,垂直度的调整可通过四根撑杆的螺栓来获得。

五、塔机安装完毕后的技术验收和试运转:整机安装完毕后,由安装总负责人组织质量检查员、安全员、塔吊司机进行整机的技术验收和试运转。

1、技术检验:①、结构部分:检查部件、附件、联结件的安装质量和螺栓等连接件的紧固程度;结构外表面无变形、开焊、裂纹等问题;配重等应符合产品说明的要求。

②、绳、轮、钩系统:检查钢丝绳的质量、规格、缠绕、固定和编插等情况应符合规定,各部位滑轮应运转可靠,钓钩无超标磨损。

③、传动系统:检查各传动机构应平稳无异响;制动器等灵活可靠;各润滑点良好,油质符合规定。

④、电气系统:检查供电能保证正常工作;各接触器、继电器触电是否良好;仪表、照明、报警系统完好、可靠,操作装臵动作灵敏、可靠;各安全保护装臵齐全、灵敏、有效;绝缘电阻符合规定。

⑤安全限位和保护装臵:检查各安全限位和保护装臵应安装齐全、灵敏、可靠。

⑥基础:复验固定基础的构筑质量是否符合规定。

2试运转:①、按照部颁《建筑机械技术试验规程》的规定,对安装后的塔机进行试运转,包跨哦空载试验,额定荷载试验和超载试验等,以测定塔机的整体技术性能。

②、通过试运转发现的质量问题,由安装单位及时处理。

③、全部合格后,由参加验收的部门和人员在检查记录上填写验收结论并签证,作为合格交付使用的凭证。

六、注意事项:1、塔吊安装、拆除时风力不能超过四级。

2、塔吊安装、拆除时所有人员要服从统一指挥,步调一致,同心协力。

3、QTZ80E自升塔式起重机采用四线制供电,零线不与机身连接,塔身要用专设的接地线可靠接地,接地电阻不得大于4Ω。

4、各电气装臵的支座与塔的钢结构之间,以及塔机的各钢结构部件之间要有可靠的导电连接。

5、塔机臂长范围以外的5-10米不应有高、低压电线杆。

6、安装完毕通电前,应遥测各部对地的绝缘电阻,电动机的绝缘电阻不能低于0.5MΩ。

在主电路、控制电路中对地绝缘电阻不能低于0.5MΩ。

7、起重机的供电电缆的芯线截面不应小于25mm2,压降不能超过3%,应尽量设臵专用的配电屏。

8、安装时,在顶升过程中需将回转制动器锁住,防止吊臂顶升时转动。

吊臂处于爬升架的前方,平衡臂处于套架的后方(顶升油缸为套架后方)。

若液压系统出现异常,应立即停止顶升,收回油缸,检查有否顶升障碍和油路系统障碍。

七、安装作业中意外情况的报告制度及权限:在安装过程中,成立以队长为主要负责人的监督小组,并设由专人专职监督人,一旦发生问题立即上报主管部门及主管领导,并根据情况组织抢救,不得擅自处理或隐瞒不报。

八、塔机的使用维护与安全检查要求:①、塔机在运行中,必须做好维护保养,并及时排除故障,使之经常保持良好的技术状态,不得带病作业,以提高生产效率,延长使用寿命。

定期保养的内容是:清洁、润滑、调整、紧固、防腐等。

②每月应对基础进行一次全面检查,并保持塔机上所有安全装臵的灵敏可靠,塔机必须由可靠的保护接零。

华冶一建公司工程项目部二○○四年一月。
