园林绿化喷灌系统工程技术标

园林绿化喷灌系统工程技术标

园林绿化喷灌(技术标)投标书投标人:联系电话:投标日期:目录一、编制依据 (1)二、工程概况及特点 (1)三、喷灌工程施工 (2)四、施工进度计划 (5)五、质量保证体系及措施 (6)六、劳动力计划 (10)七、施工安全用电措施 (10)八、安全生产、文明施工措施 (13)附表1:质量体系保证图一、编制依据:1.甲方提供的园林设计图纸及给排水设计图纸2.《喷灌工程技术规范GBJ85-85》3.《建筑地面工程施工质量验收规范GB50209-2002》4.《城市绿化工程施工及验收规范CJJ/T82-99》5.《室外给水设计规范GB50013-2006》6.《室外排水设计规范GB50014-2006》7.《建筑给水排水及采暖工程施工质量验收规范GBJ5024-2002》8.《施工现场临时用电安全技术规范JGJ46-88》9.其他法律、法规及规范、规程二、工程概况及特点:1.工程概况:本工程位于此工程包括灌溉系统工程。

工程造价:根据原有合同及实际完成工程量结算。

2.系统简介:(1)绿化灌溉系统水源从接入,(详细说明取水点位置)灌溉系统管网自成环路,以保证喷灌系统运行可靠。

(2)系统构成:喷灌系统由接水栓、喷灌环路管道、喷灌系统支管以及喷头等组成。

(3)管材要求:采用UPVC给水管,胶水粘接;(4)喷头要求:1)3500地埋式旋转喷头,3504-PC,3/4"内螺纹接口,3500喷嘴0.75,射程4.6m,q=0.12m/h,P=0.17MPa ;2)1800地埋式散射喷头,1812,1/2"内螺纹接口,MPR 喷嘴,8F,射程2.1m,q=0.20m/h,P=0.15MPa ;3.工程特点:开盘期间园建提前施工,园林绿化树木、草皮均已种植,但灌溉接水栓及喷灌系统均未施工,只预设了喷灌系统的主管道。

现园林绿化用水用水罐车进行浇灌,费用较高,因此要在短时间内完成喷灌系统的安装敷设工作,工期要求比较紧迫,须在XX天内完成,计划开工日期为XXXX年X月X日,计划完工日期为XXXX年X月X日。

园林绿化工程中喷灌系统的设计和施工

园林绿化工程中喷灌系统的设计和施工

浅议园林绿化工程中喷灌系统的设计和施工【摘要】园林绿化喷灌技术实用美观,且具有节水、省工、提高养护质量、良好的景观效果等优点,非常适合城市园林绿化建设的发展。

本文介绍了园林绿化工程喷灌系统技术特点,分析研究了园林绿化工程中喷灌系统的设计和施工。

【关键词】园林绿化工程喷灌系统设计施工中图分类号: tu986 文献标识码: a 文章编号:喷灌技术是一种模拟天然降水对植物提供可控制灌水的灌水技术,具有节水、适应性强、灌溉效果好、能有效降低土壤板结和盐碱化的优势。

一套完整的喷灌系统主要由水源、加压设备、过滤设备、管道、喷头、控制设备和其他辅助设备组成。

园林工程喷灌系统也由这几项基本模块组成。

一、园林绿化工程喷灌系统技术特点1、水源不同,造成两者设备组成不同。

目前我国的城市园林绿化工程喷灌系统水源主要连接城市供水系统,由于城市供水系统的水质多为ⅰ类水,杂质含量极低,因此园林绿化喷灌系统一般不配备过滤设备。

园林绿化工程喷灌系统中为了防止喷头堵塞,一般在喷头内设计有滤网过滤。

2、灌溉对象不同,造成设计的复杂程度不同。

农业喷灌系统服务对象比较具体单一,因此在灌水定额和灌水管理等方面影响因素比较具体,各种农作物在不同生长时期的水量需要也有比较具体的参考数值。

而园林绿化多采用乔灌结合,多种植物组团,各种植物对于水量的需求具有很大差异,因此在设计喷灌系统时必须考虑不同植物在不同时期对于水量的需求,尽量采用不同的灌水强度,避免植物缺水死亡或过度灌溉涝渍死亡。

所以在农业喷灌系统中,一个具体的灌溉单元,一般只采用一种喷灌喷头;园林绿化工程喷灌系统中,在一个喷灌分区中,一般情况下会采用多种喷头组合,以满足不同植物对灌溉的需求。

3、地形复杂程度不同,造成喷头布置的差异。

农业工程中的喷灌设备基本上多为在经过整修的农田上使用,地形比较规则和平整,地面建筑物比较少。

园林绿化工程由于造景的需要,一般会有地形的高低起伏,地块多为不规则形状,造景建筑物、道路和供人休憩的附属建筑物比较多,喷灌系统工作的过程中不能妨碍人们在园林中的休憩活动,因此就形成了园林绿化工程喷灌系统设计要求比较复杂,主要表现在管道布置和喷头布置比较复杂。

园林绿化喷灌系统工程技术标

园林绿化喷灌系统工程技术标

林绿化喷灌(技术标)投标书投标人:________________________________________________ 投标日期:联系电话:______________________________________________一、编制依据 (1)二、工程概况及特点 (1)三、喷灌工程施工 (2)四、施工进度计划 (5)五、质量保证体系及措施 (6)六、劳动力计划 (10)七、施工安全用电措施 (10)八、安全生产、文明施工措施 (13)附表1:质量体系保证图编制依据:1. 甲方提供的园林设计图纸及给排水设计图纸2. 《喷灌工程技术规范GBJ85-85》3. 《建筑地面工程施工质量验收规范GB50209-2002》4. 《城市绿化工程施工及验收规范CJJ/T82-99〉5. 《室外给水设计规范GB50013-2006》6. 《室外排水设计规范GB50014-2006》7. 《建筑给水排水及采暖工程施工质量验收规范GBJ 5024-2002》8. 《施工现场临时用电安全技术规范JGJ46-88〉9. 其他法律、法规及规范、规程工程概况及特点:1. 工程概况:本工程位于___________________________________ 此工程包括灌溉系统工程。

工程造价:根据原有合同及实际完成工程量结算。

2. 系统简介:(1) 绿化灌溉系统水源从 ___________ 接入,详细说明取水点位置)灌溉系统管网自成环路,以保证喷灌系统运行可靠。

(2) 系统构成:喷灌系统由接水栓、喷灌环路管道、喷灌系统支管以及喷头等组成。

(3) 管材要求:采用UPVC给水管,胶水粘接;(4) 喷头要求:1) 3500地埋式旋转喷头,3504-PC, 3/4"内螺纹接口,3500喷嘴0.75,射程4.6m, q=0.12m/h, P=0.17MPa ;2) 1800地埋式散射喷头,1812, 1/2"内螺纹接口,MPR喷嘴,8F,射程2.1m,q=0.20m/h,P=0.15MPa ;3. 工程特点:开盘期间园建提前施工,园林绿化树木、草皮均已种植,但灌溉接水栓及喷灌系统均未施工,只预设了喷灌系统的主管道。

分析园林绿化工程中喷灌系统的设计和施工

分析园林绿化工程中喷灌系统的设计和施工

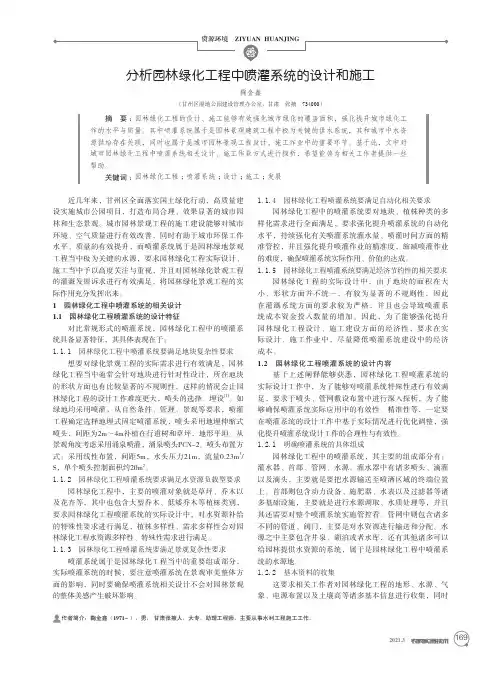

2021.3 分析园林绿化工程中喷灌系统的设计和施工鞠金鑫(甘州区湿地公园建设管理办公室,甘肃 张掖 734000)摘 要:园林绿化工程的设计、施工能够有效强化城市绿化的覆盖面积,强化提升城市绿化工作的水平与质量。

其中喷灌系统属于是园林景观建筑工程中极为关键的供水系统,其和城市中水资源供给存在关联,同时也属于是城市园林景观工程设计、施工作业中的重要环节。

基于此,文中对城市园林绿化工程中喷灌系统相关设计、施工作业方式进行探析,希望能够为相关工作者提供一些帮助。

关键词:园林绿化工程;喷灌系统;设计;施工;发展近几年来,甘州区全面落实国土绿化行动,高质量建设实施城市公园项目,打造布局合理、效果显著的城市园林和生态景观。

城市园林景观工程的施工建设能够对城市环境、空气质量进行有效改善,同时有助于城市环保工作水平、质量的有效提升,而喷灌系统属于是园林绿地景观工程当中极为关键的水源,要求园林绿化工程实际设计、施工当中予以高度关注与重视,并且对园林绿化景观工程的灌溉发展诉求进行有效满足,将园林绿化景观工程的实际作用充分发挥出来。

1 园林绿化工程中喷灌系统的相关设计1.1 园林绿化工程喷灌系统的设计特征对比常规形式的喷灌系统,园林绿化工程中的喷灌系统具备显著特征,其具体表现在于:1.1.1 园林绿化工程中喷灌系统要满足地块复杂性要求想要对绿化景观工程的实际需求进行有效满足,园林绿化工程当中通常会针对地块进行针对性设计,所在地块的形状方面也有比较显著的不规则性,这样的情况会让园林绿化工程的设计工作难度更大,喷头的选择、埋设[1]。

如绿地均采用喷灌,从自然条件、管理、景观等要求,喷灌工程确定选择地埋式固定喷灌系统,喷头采用地埋伸缩式喷头,间距为2m ~4m补植在行道树和草坪,地形平坦。

从景观角度考虑采用涌泉喷灌,涌泉喷头PCN-2。

喷头布置方式:采用线性布置,间距5m,水头压力21m,流量0.23m 3/S,单个喷头控制面积约20m 2。

浅析园林绿地喷灌施工技术

浅析园林绿地喷灌施工技术
21年第2 期 02 1
科技 一向导 ◇ 科技论坛ຫໍສະໝຸດ 浅析园林绿地喷灌施工技术
关 涛 ( 绿 园 林建 设 股 份 有 限公 司 浙 江 汇
宁波
35 0 ) 1 8 0
【 要】 摘 本文对 目前绿地喷灌 系统的施工技术作 了一个详尽的介 绍, 出了当前 喷灌 系统施 工所面・ 并提 晦和急需解决的问题 , 在 指导 以 旨
后 园林绿地喷 灌系统 的施工。
【 关键词 】 园林绿地 ; 系统 ; 喷灌 施工技 术
绿地 喷灌 系统大概分为移动式 、 固定式 、 固定式三种类型 。 半 喷灌 222开 挖宽 度 .. 系统主要 由喷头 、 管材 、 制设 备 、 控 加压设备 及过滤设备等部分 组成 。 沟槽断面形状通 常为矩形或梯形 . 其选择 根据土质情况和开挖深 目前喷灌系统施工技术还不够专业 . 没有相关 的施 工技术规范和质量 度确定 。沟槽 宽度 由下槽床 宽度确定 。 一般为管道外径再 加 4 0 m 0m 标准 . 因此施工质量常难 以保证 。为 了提高园林绿地喷灌工程的施工 开挖宽度在符合相关规范要求下 , 越小越好 , 以减少土方工程量 . 降低 水平 .确保建成后的喷灌 系统能经济有效地完成绿地的养护任务 . 必 成本 。 须重视每个环节的施工质量 223 挖 深 度 -_开 1施 工 准备 . 沟槽 开挖深度 即为沟槽外 径与上部土层厚度之 和 对于喷灌 系 11 工 现 场 .施 统. 沟槽深度无需考虑冻土层 的厚 度 . 只需保证管道 不被地上植物 和 在喷灌系统施工之前 . 现场必须满 足施工所需 的基本条件 为满 建筑破 坏即可 。沟槽分别位于绿地和道路下时 , 其覆土厚度取值有所 一 0m 足冬季泄水 , 施工前 , 拟建绿地现场的地坪一般应具有一定 的坡度 , 达 不同 . 般绿地土层厚度取为 50 m 到设计标高 的要求 。大型树木应 予移植 , 计划拆除 的建筑物应在施 工 22 -. 槽 坡 度 4沟 为防止冬季喷灌系统受冻 . 影响其泄水能力 . 喷灌系统 的沟槽 要 前完全拆 除。施工人员要详细了解施工 区域 内的地下管线布置情况 , 其值一般取为 O % . 左右 。开挖 时 , 2 管槽不仅 要具 有一 避免施工 时对管线造成破坏。此外 , 工前应做到 “ 施 三通 ” 即路 通、 , 水 有一定的坡 度 , 还应保证其底部平面平整 , 土壤密实度均匀 。 通、 电通 。尤其是水源 , 因水源除满足基本施工需求外 , 用来进 行 定的坡度 , 还要 23管道安装 - 项重要 的实验——管道承压实验 . 以水源 的各项指标如水 压、 所 水 管道安装作 为绿地喷灌工程中的主要一环 . 工顺序 依次为布 其施 质、 水量都要满足设计要求 。 12技 术 准 备 - 干管 、 布直管、 布立管 。 231管 道连 接 -. 技术 准备 主要指审核施工图纸 、 复核施 工现场 及技术交底三个方 喷灌系统所采用管材 的长度是一定的 . 以管道一般都是由一节 所 面。施工图纸复核 能有效避免将来施工中的无 效劳动 . 主要是检查施 连接的方 工图纸是否齐全 . 图与设计说 明是否一致 . 设计 是否符合相 关规范要 节 的管材连接而成。安装过程 中都采用现场 连接的方式 , 法兰连接法和弹性密封圈连接法 。这几种方法 求 完成 图纸审核后 . 接下来就是到施工现场对应 图纸进行对实地土 法有胶合承插连接法、 壤、 水源 、 场地平面尺寸 、 高程及周边情况 的复核 随后就是对现场施 操作方便 , 在绿地喷灌系统中应用十分广泛 。胶合承插连接法施工简 工人员进行技术交底 . 重点将 喷灌 系统 的设计要点和喷头性能进行详 单迅速 , 目前在绿地喷灌系统 中最为常用 。 232水压试验和泄水试验 .. 细交底 . 保证竣工后整个系统能正 常运行 喷灌 系统在管道安装完成之后 . 为检验管道接 口的密封性和耐压 2喷 灌工 程施 工 . 性, 要进行水压试验 。其次 . 为检验管道 的坡度是否合理 , 还需进行 泄 21 .放样 待两项检验完 成并达到相关标准后 , 才能覆土填埋 进行水 压 施工放样 由喷灌区域边界放样、 喷头放样及管道放样 三个部分构 水试 验。 试 验时 . 先将管 网内的空气排出 。 向管道 内缓慢注满水 . 然后 待管道 内 成 下面分别进行详细介绍。 水压达到 0 5 P 后 , 加压 , . M a 不再 3 保持 2 , 管道有无泄漏 . h 查看 并测 定 2 . 喷灌 区域边界放样 .1 1 若 h的下降值小于 5 则表示管 网封闭性 良 : %。 好 喷灌 区域的边界通 常已由道路 、 建筑物及植 被等划分好 , 以一 管内水压 的下降值 。 1 所 h %。 表示 管道 强度达到标准 否 般 不需进行 现场放样 . 只需按图纸在实地 复核 即可 确定 喷管区域 的边 若 2 内下降值小于 5 且 管道无变形 . 应及时予 以检修 界。 当情况特殊时 , 需采用仪器在实地测定喷灌 区域边界 , 即进行喷灌 则 . 水压 试验合 格后 , 网 内的水不必 排 出 , 管 可直 接用 来进行 泄 水 区域边界放样。常用 的放样仪器有钢尺 、 皮尺、 测绳 、 经纬仪及平 板仪 等。直尺和测绳一般适合于对边界为直角的区域的放 样 。 起来较 试验 。泄水试验 主要 是在所有 泄水 阀门和堵头全 部打开 的情况下 . 实施 检查 管 内积水 的情况 。常 用的检验方 法为在 立管 内插 为简单易行。 喷灌 区域内角非直角时, 可选用经纬仪进行放样 。 通常情 完成 泄水后 , 查看杆 头的湿润高 度 ; 或将 烟雾排入立 管 . 看临 查 况下 。 喷灌 区域 的边界线 由一组 闭合 的曲线或折线构成 , 在这些 由折 入有 刻度 的标 杆 , 近 立管有无烟 雾排 出, 有 。 若 则表示 没有满管 积水现象 。否则 , 则必 线和 曲线包围的 区域内 , 放样要按照点 、 、 线 面的顺序进行 。

绿化给喷灌工程施工工艺技术

绿化给喷灌工程施工工艺技术

书山有路勤为径,学海无涯苦作舟
绿化给喷灌工程施工工艺技术
喷灌工程是指通过灌溉设备将水喷洒到植物根系周围的一种灌溉方式。

在绿化工程中,喷灌工程是一种常用的灌溉方式,能够有效地为植物提供水分和养分,促进植物生长。

在进行喷灌工程施工时,需要注意以下几点工艺技术:
1. 设计合理的喷灌系统:在进行喷灌工程之前,需要进行喷灌系统的设计,包括喷头的选择、管道的布置等。

设计合理的喷灌系统能够保证水分均匀地喷洒到植物根部周围,提高灌溉效果。

2. 确保水源供应:在进行喷灌工程时,需要确保有稳定的水源供应。

可以选择自来水、地下水或者水库等作为喷灌系统的水源。

3. 控制喷水量和喷水时间:根据植物的需水量和生长状况,合理控制喷水量和喷水时间。

可以根据植物的生长周期和生长环境来确定喷水的频率和时长。

4. 定期检查和维护喷灌系统:定期检查喷灌系统的喷头、管道和阀门等部件,确保其正常运行。

及时清洗喷头和管道,防止堵塞和漏水现象的发生。

5. 调整喷灌角度和喷水范围:根据植物的生长情况和布局要求,调整喷头的喷水角度和喷水范围,确保水分能够覆盖到植物的根部周围。

通过以上工艺技术,可以有效地进行喷灌工程施工,为绿化工程提供良好的灌溉条件,促进植物的生长和发育。

书山有路勤为径,学海无涯苦作舟。

喷灌工程技术规范

喷灌工程技术规范

喷灌工程技术规范一、引言喷灌工程是一种高效、节水的灌溉方式,广泛应用于农田灌溉、果园灌溉、园林绿化等领域。

为了确保喷灌工程的质量和效果,制定本技术规范。

二、术语和定义1. 喷灌系统:由水源、水泵、管道、喷头等组成的灌溉系统。

2. 喷头:用于将水喷洒到作物上的装置。

3. 喷灌机:用于自动控制喷头喷洒的设备。

4. 出水口:喷头上的喷水孔。

三、设计要求1. 灌溉面积:根据实际灌溉需求确定喷灌系统的覆盖面积。

2. 灌溉量:根据作物需水量和土壤水分状况确定喷灌系统的喷水量。

3. 喷头布置:合理布置喷头,保证喷水均匀覆盖整个灌溉面积。

4. 管道设计:根据喷头数量和喷水量确定管道的尺寸和材料,保证水流畅通。

5. 水源供应:确保喷灌系统有稳定的水源供应,水质符合灌溉要求。

四、施工要求1. 喷头安装:按照设计要求,正确安装喷头,保证喷水方向正确。

2. 管道铺设:按照设计要求,合理铺设管道,确保管道的坡度和连接坚固。

3. 水泵安装:按照设计要求,正确安装水泵,确保水泵运行稳定。

4. 控制系统安装:按照设计要求,正确安装喷灌机和控制设备,确保自动控制正常运行。

5. 检查和调试:在施工完成后,对喷灌系统进行检查和调试,确保各项指标符合设计要求。

五、运行和维护1. 运行管理:定期检查喷灌系统的运行情况,及时处理故障和异常情况。

2. 维护保养:定期清洗喷头和管道,保持喷灌系统的畅通和清洁。

3. 水质管理:定期检测水质,确保灌溉水质符合要求。

4. 定期维修:定期对喷头、水泵等设备进行维护和保养,延长使用寿命。

5. 记录和报告:记录喷灌系统的运行情况和维护记录,及时报告异常情况和改进建议。

六、安全要求1. 电气安全:确保喷灌系统的电气设备符合相关安全标准,防止电击和火灾事故。

2. 机械安全:确保喷灌机和水泵等设备的运行安全,防止机械故障和意外伤害。

3. 防护措施:对喷头和喷灌机等设备进行防护措施,防止人员误碰和受伤。

4. 应急预案:制定喷灌系统的应急预案,应对突发事故和灾害。

绿化给喷灌工程施工工艺技术

绿化给喷灌工程施工工艺技术

绿化给喷灌工程施工工艺技术引言概述:绿化是城市建设中不可或缺的一部分,而喷灌工程作为一种现代化的灌溉方式,在绿化工程中扮演着重要角色。

本文将就绿化给喷灌工程施工工艺技术进行详细介绍。

一、施工前的准备工作1.1 确定绿化区域:在进行喷灌工程施工前,首先需要明确绿化的区域范围,包括土地的大小、形状等。

1.2 土壤检测:对绿化区域的土壤进行检测,了解土壤的肥力、质地等情况,以便选择适合的植物和施工工艺。

1.3 设计灌溉系统:根据绿化区域的特点和植物的需水量,设计合适的喷灌系统,包括管道布局、喷头设置等。

二、喷灌系统的安装2.1 喷头安装:根据设计方案,将喷头安装在绿化区域内的合适位置,确保水能够均匀喷洒到植物的根部。

2.2 管道铺设:根据设计方案,铺设喷灌系统的管道,保证水能够顺利流通到各个喷头。

2.3 系统连接:将喷头与管道连接,确保整个喷灌系统能够正常运行,不会出现漏水或者堵塞等问题。

三、施工过程中的注意事项3.1 施工时间选择:在施工过程中,应选择适当的时间进行,避免在高温或者强风等恶劣天气下施工。

3.2 喷灌系统调试:在安装完成后,对喷灌系统进行调试,检查管道是否漏水,喷头是否正常喷水等情况。

3.3 植物种植:在喷灌系统安装完成后,根据设计方案将植物种植在绿化区域内,确保植物的生长需要得到满足。

四、施工后的维护工作4.1 定期检查:定期检查喷灌系统的运行情况,确保管道畅通,喷头正常喷水,及时发现并解决问题。

4.2 植物养护:定期对植物进行养护,包括修剪、施肥、病虫害防治等工作,保证植物的健康生长。

4.3 灌溉管理:根据植物的生长需水量,合理安排灌溉时间和水量,避免过度或者缺水对植物造成伤害。

五、技术改进与创新5.1 智能化喷灌系统:随着科技的发展,智能化喷灌系统逐渐应用于绿化工程中,通过传感器和控制器实现精准灌溉。

5.2 节水技术:绿化工程中的节水技术不断创新,如利用雨水收集系统、滴灌技术等,减少水资源的浪费。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

没标人: 联系电话: 投标日期:(技术标)投标书一、编制依据 二、工程概况及特点 三、喷灌工程施工 四、施工进度计划 五、质量保证体系及措施六、劳动力计划附表1:质量体系保证图七、施工安全用电措施10 八、安全生产、文明施工措施13 10编制依据:《建筑地面工程施工质量验收规范GB50209-2002》 《城市绿化工程施工及验收规范CJJ/T82-99>〉5024-2002》《施工现场临时用电安全技术规范JGJ46-88>〉 9.其他法律、法规及规范、规程工程概况及特点:1. 工程概况:此工程包括灌 溉系统工程。

工程造价:根据原有合同及实际完成工程量结算。

2. 系统简介:置)灌溉系统管网自成环路,以保证喷灌系统运行可靠。

(2) 系统构成:喷灌系统由接水栓、喷灌环路管道、喷灌系统1. 甲方提供的园林设计图纸及给排水设计图纸2. 《喷灌工程技术规范 GBJ85-85》3. 4. 5. 《室外给水设计规范 GB50013-2006》6. 《室外排水设计规范 GB50014-2006》7. 《建筑给水排水及采暖工程施工质量验收规范GBJ8. 本工程位于(1) 绿化灌溉系统水源从 接入,详细说明取水点位支管以及喷头等组成。

(3)管材要求:采用UPVC给水管,胶水粘接;(4)喷头要求:1) 3500地埋式旋转喷头,3504-PC, 3/4"内螺纹接口,3500喷嘴0.75,射程 4.6m, q=0.12m/h, P=0.17MPa ;2) 1800地埋式散射喷头,1812, 1/2"内螺纹接口,MPR喷嘴,8F,射程 2.1m,q=0.20m/h,P二0.15MPa ;3.工程特点:开盘期间园建提前施工,园林绿化树木、草皮均已种植,但灌溉接水栓及喷灌系统均未施工,只预设了喷灌系统的主管道。

现园林绿化用水用水罐车进行浇灌,费用较高,因此要在短时间内完成喷灌系统的安装敷设工作,工期要求比较紧迫,须在坯天内完成,计划开工日期为XXXX年X月X日,计划完工日期为XXXX年X月X日。

喷灌工程施工:1、总体施工要求及工艺要求:(1)由于管路主要位于绿化下方,无过路行人及车辆,因此在可靠供水的前提下降低施工难度、减少施工费用,管道埋深为50cm,局部可根据现场需要加深至70cm。

(2)由于埋深较浅,为了保证后续使用时管路及接水栓和喷头位置固定不倾斜,宜在喷头立管出地面处使用20cm长的镀锌扁钢制作固定装置,以防止使用过程中喷头下沉、倾斜,进而造成喷灌不均匀。

2、管沟开挖前的准备工作(1)按照施工图和管道设计说明规定,测量管道中心线、槽边线;确定堆土范围及布置堆放器材场地。

(2)场地范围内的杂草、树木、石块等防碍施工的障碍应清除干净,其沟、坎、陡坡等处应予以平整,不影响施工。

3、管沟开挖沟槽底部的宽度应保证管子和接头安装以及管子胸腔回填、夯实的方便。

坑挖好后不能进行下道工序,应预留15〜30cm 土层不挖, 待下道工序开始前再挖至设计标高。

若需要特殊设备安装接头时,则必须挖好接头工作坑。

沟底平直,沟内无塌方、无积水、无杂物、转角符合设计要求。

(5)挖沟抛土后,堆土距沟槽边距离不应小于0.3m,堆放高度不得高于1.5m。

4、管道基础处理(1)管道可铺在未经扰动的原土上,但不得铺在石块、木垫、砖垫或其他垫块上,如遇局部基础松软,应适当加固。

(2)基底为岩石、半岩石或卵石时,除设计有规定外,均应铺设厚度不小于100mm的砂或砂砾垫层。

(3)当遇沟底土质不稳定如流沙或沙陷性土壤等情况时,必须采5、管道下沟(1)管道下沟工序统一指挥,下沟前需将管沟内塌方、石块清除。

(2)管道下沟应与管沟开挖紧密配合,原则上管沟开挖经检查合格后应立即下沟。

(3) 管道必须放置再管沟中心,其左右误差不得大于士 6、U — PVC 管铺设:(1)埋设于土中的U — PVC 管,铺设完毕,管道周围均应用细土回填,其厚度不应小于0.15m 。

(2)采用粘接时,应先将管口清理干净并干燥。

涂抹粘合剂应薄而均匀,粘接牢固、严密。

无孔隙。

7、管道试压:在管顶以上0.5m 范围内以回填土,接口部分尚敞露时,进行 初次试验。

已全部回填土,并完成该段的各项工作后,进行末次试实验。

铺设后必须立即全部回填土或全部回填土后试压有困难的管 道,施工中应加强对铺管、接口和回填土等工序的质量检查, 此时可进行一次实验。

管道试验时,应遵守下列要求:管道敞口,应事先用管堵或管帽堵严,并加临时支撑,不得用闸阀替代。

当管道内有压力时,严禁修整管道缺陷和紧动螺栓,检查管100mm 。

1) 2) 试验前应将该管段内的闸阀打开。

3)道时不得用手锤敲打管壁和接口。

4)排除管道内的空气,灌满清水对管道进行浸润,浸润时间不小于1天。

试验时,先将管段内压力逐步升高到工作压力,检查管道和接口,如无渗漏再提高到试验压力观察 10mi n ,压力下降值 不超过0.005Mpa(0.5Kgf 平方厘米)。

即为合格。

否则进行渗 水量试验。

回填要求:(1)沟回填前,施工单位代表与有关部门要共同对管道进行检查。

(2)管道在沟内不得有悬空现象,管沟内积水必须清除干净。

(3) 管道埋深应符合设计要求,管顶标高测量完毕,资料齐全准确。

四、施工进度计划:1.第一阶段:主要完成接水栓相关管线敷设及接水栓安装,要求喷灌系统管网与水源管网连接完毕,安装结束时应能满足通过接水栓及管网干支管进行小区(厂区/道路)绿化植被喷灌。

开始时间:XXX)年X 月X 日结束时间:XXXX 年 X 月X 日第一阶段计划完成时间:X 天2. 第二阶段:5) 试压管段的长度不宜超过1Km 。

6) 水压试验的压力,PVC 管位工作压力0.2Mpa 。

7)主要完成线管给水管路及喷头的安装工作,要求结束时能够满足设计通过喷头进行小区绿化植被的要求。

开始时间:XXX)年X月X日结束时间:XXXX年X月X日第二阶段计划完成时间:X天3.第三阶段:主要完成喷灌系统管路的水压试验,检验喷灌系统管网接口的严密性和管路的承压能力,进而保证喷灌系统运行的可靠性。

第三阶段计划完成时间:XXXX年X月X日注:由于UPVC合水管依合同由甲方代供代扣,具体开工时间以甲供材料进场为准。

五、质量保证体系及措施(一)工程质量目标:质量目标:确保为“合格”工程。

(二)质量保证体系对项目的全过程,对影响过程质量的人员、设备、材料、技术文件,作业环境、施工检验等所有因素,实施全面有效的控制,以使工程质量满足招标合同要求,设计要求和施工规范的规定。

(详见附表1质量体系保证图)(三)质量保证措施1、质量责任制建立项目质量责任制,使责、权、利相互统一。

把工程质量和个人经济效益相挂钩。

管理人员所负责的施工项目达不到质量要求的,扣发本人奖金或工资。

操作者所施工的产品达不到质量要求的扣发本人工资,并承担返工和修理的一切费用。

使每个职工意识到,工程质量是企业的生命。

只有创造出优良的工程质量,才能提高企业的竞争力,才能提高企业的经济效益,个人的经济利益才可以的到保障和提高。

2、质量分析例会制保证每周召开一次质量分析例会。

由项目总工程师牵头,对本周的工程施工质量进行一次全面的总结和评比。

总结经验,找出不足,及时做出相应的调整方案。

3、质量否决制坚持工程质量一票否决制,施工现场质量检查员对工程质量提出问题必须进行认真整改,未经质检部门验收合格,不得进行下道工序的施工。

4、质量验收三检制每到工序都必须坚持自检、互检、专检,并办理相应的验收文字手续。

否则不得进行下道工序的施工。

5、方案先行制各个施工项目在施工前必须要有针对性的施工方案和技术交底,以便操作人员能够了解施工任务,掌握操作方法,明确质量标准。

6、质量工作标准化制在整体工程施工期间,要求有一套规范标准的质量保证工作程序,做到每个工作有标准,工作方法按程序。

做到质量工作责任分明,质量标准目标明确,防止工作混乱。

7、质量目标管理制按照总体施工质量目标,将各单项工程进行质量分析,质量责任落实到人。

(四)质量保证关键环节控制1、技术交底每个分部工程和分项工程开工前,项目工程师都应向承担施工任务的负责人和操作者进行书面技术交底。

所有技术交底资料均应办理签证手续。

在施工过程中,项目工程师对甲方或监理工程师提出的有关施工要求和设计变更,应在执行前向有关人员进行书面技术交底。

2、工序控制严格要求操作人员按照操作规程、施工方案和技术交底进行施工。

工序检验和试验执行过程检验和试验规定。

在施工全过程中,要求认真如实记录施工日志。

3、测量控制在本工程开工前,认真编制工程测量方案。

在施工过程中应对所设的测量点进行定期复测,对测点进行妥善保护。

4、材料控制项目经理部必须在企业确定的合格材料供应商名单中计划采购原材料、半成品和构配件。

(甲方指定的材料供应商除外)。

在材料等运输、储存和使用期间,严格按照材料的技术要求进行操作。

建立材料收支台帐,按照产品标识的可追溯性要求,对原材料、半成品、构配件进行标识。

未经检验和已经验证为不合格的原材料、半成品。

构配件和设备不得在工程中使用,并必须及时清退出场。

5、机械设备控制按照设备进场计划进行施工设备的采购、租赁和调配。

现场的机械设备达到满足工期和质量配套要求,充分发挥机械效率。

所有机械操作人员必须进行资格认证,持证上岗。

6、计量控制计量人员必须按照规定有效控制计量器具的使用、保管、维修和检验,确保施工过程有合格的计量器具,监督计量过程的实施,保证计量准确。

六、劳动力计划:喷灌工程现场正常情况下计划人数为20人,具体人员安排见高峰时期计划施工人数为25人。

表1劳动力计划表单位:人七、施工用电安全措施(一)一般规定1•施工用电设备数量在5台及以上,或用电设备容量在50kW及以上时,应编制用电施工组织设计,并经企业技术负责人审核。

2.施工用电应建立用电安全技术挡案,定期经项目负责人检验签字。

3.施工现场应定期对电工和用电人员进行安全用电教育培训和技术交底。

4•施工用电应定期检测。

1•施工用电基本保护系统应符合以下规定:施工用电应采用中性点直接接地的380/220V三相四线制低压电力系统,其保护方式应符合下列规定。

供电端为三相四线供电的接零保护(TN)系统中,应将进户处的中性线(N线)重复接地,并同时由接地点另引出保护零线(PE线),形成局部TN-S接零保护系统。

2.施工用电保护接零与重复接地应符合下列规定:(1)在接零保护系统中电气设备的金属外壳必须与保护零线(PE(2)保护零线应符合下列规定: 1)保护零线的统一标志为绿/黄双色绝缘导线,在任何情况下不得使用绿/黄双色线做负荷线;2)保护零线(PE线)必须与工作零线(N线)相隔离,严禁保护零线与工作零线混接、混用。

3)保护零线上不得装设控制开关或熔断器;4)保护零线的截面不应小于对应工作零线截面。
