2016秋建筑施工技术离线作业
秋浙大远程建筑施工技术在线作业及答案(专)

您的本次作业分数为:100 分单选题1. 【第1 章】下列哪种施工机械可不排水施工:A 铲运机B 抓铲挖掘机C 推土机D 装载机正确答案:B 单选题2. 【第1 章】四方棱柱体四个角点不可能浮现的标高情况:A 全填全挖B 两点挖两点填C 三点挖一点填D 三点为零线一点挖(填)正确答案:D 单选题3. 【第1 章】下列那一种不是影响黏土压实的施工方法:A 碾压B 振动压实C 夯实D 强夯正确答案:D 单选题4. 【第1 章】施工高度的含义指:A 设计标高B 自然地面标高C 设计标高减去自然标高D 场地中心标高减去自然标高正确答案:C 单选题5. 【第1 章】场地设计标高是指:A 平均标高B 场地中心标高C 加权标高D 场地内标高值最大正确答案:B 单选题6. 【第1 章】土方边坡自上而下分层开挖时,上台阶应比下台阶开挖深进不少于:A 10mB 20mC 30mD 40m正确答案:C 单选题7. 【第1 章】水泥土搅拌桩施工时通常采用的机械是:A 回转钻机B 浅水钻机C 搅拌桩机D 四杆钻机正确答案:C 单选题8.【第1 章】基坑(槽) 路堤的土方量可采用下列方法计算:A 三角棱柱体法B 等截面计算法C 拟柱体体积计算法D 四方棱柱体法正确答案:C 单选题9. 【第1 章】下列哪种不是影响边坡坡度的因素:A 施工工期B 气候条件C 开挖宽度D 开挖方法正确答案:C 单选题10. 【第1 章】拉铲挖掘机的开挖方式有:A 沟端开挖B 沟底开挖C 沟侧开挖D A+C正确答案:D 单选题11.【第1 章】最佳设计平面是在满足设计规划、生产工艺和运输、排水等要求的前提下,尽量使:A 土方量最小B 土方填挖平衡C 最小运输功D A+B正确答案:D 单选题12. 【第1 章】哪一种挖土机适合开挖停机面1、5m 以下的土方:A 铲运机B 抓铲挖土机C 正铲挖土机D 拉铲挖土机正确答案:C 单选题13.【第1 章】当填、挖土方量相差不大时,可采用什么方法计算土方量:A 工艺要求B 排水要求C 运输要求D 适当降低或者提高场地设计标高值正确答案:D 单选题14.【第1 章】下列哪一种土方机械适合500m 范围内的移挖作填:A 推土机B 铲运机C 装载机D 拉铲挖掘机正确答案:B 单选题15. 【第1 章】下列哪种不是刚板桩施工时的打桩方法:A 单独打入法B 整体打入法C 围檩插桩法D 分段复打桩正确答案:B 单选题16. 【第1 章】基槽支护结构的形式宜采有:A 横撑式支撑B 搅拌桩C 挡土板D 非重力式支护结构正确答案:A 单选题17.【第1 章】当场地地形变化比较平缓时,宜采用什么方法确定最佳设计平面:A 最小二乘法B 方格网法C 相关平差法D A+C正确答案:B 单选题18. 【第1 章】场地设计标高调整通常不考虑的因素有:A 土的最终可容性B 工程余土C 场外弃土D 当地的最高洪水位正确答案:D 判断题19.【第1 章】埋设井点的程序为:埋设井点管、排放总管、用弯联管接井点管与总管。
《建筑施工》第二阶段离线作业

《建筑施工》第二阶段离线作业一、填空题1.钢筋冷拉的控制方法有控制冷拉率法和控制应力法两种。
2.混凝土施工缝宜留在结构受剪应力较小且便于施工的部位。
3.为检查现浇混凝土结构或构件某一施工阶段的混凝土强度,试块应采用同条件养护。
4.模板系统由模板、支架支撑和紧固件三部分组成。
5.模板的分类按施工方法分:现场装拆式模板、固定式模板和移动式模板。
6. 定型组合钢模板由:钢模板、连接件、支承件组成。
7.钢模板包括平面模板、阴角模板、阳角模板、连接模板。
采用模数制、宽 50mm ,长 150mm 的倍数。
8. 肋形楼板的拆模顺序为柱模板→楼板底模板→梁侧模板→梁底模板。
9. 多层楼板模板支架的拆除应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板的模板支架不得拆除,再下一层楼板模板的支架仅可拆除一部分;跨度大于等于4米的梁下均应保留支架,其间距小于3米。
10. 钢筋的性能主要有拉伸性能、冷弯性能和焊接性能。
11. 在预应力混凝土结构中,一般要求混凝土的强度等级不低于 C30 。
当采用碳素钢丝、钢绞线、热处理钢筋作预应力筋时,混凝土的强度的等级不宜低于 C40 。
12. 后张法预应力混凝土施工,构件生产中预留孔道的方法有钢管抽芯法、预埋波纹管法和胶皮管抽芯法三种。
13. 所谓后张法:即先制作混凝土构件,后直接在构件上张拉预应力钢筋的施工方法。
14. 预应力筋的张拉钢筋方法可分为: 一端张拉、两端张拉。
15. 常用的夹具按其用途可分为张拉夹具和锚固夹具。
二、选择题1、现浇结构梁或板的跨度大于等于__C__,应使底模起拱。
A、2米B、3米C、4米D、5米2、当设计无规定时,梁或板底模起拱高度宜为全跨长度的__ C __。
A、1/100~3/100B、1/100~2/100C、1/1000~3/1000D、3/1000~5/10003、早拆模体系是在混凝土楼板强度达到规定强度标准值的_ B___,即可拆除楼板底模。
建筑施工第一次作业

《建筑施工》第一阶段离线作业一、填空题1.土的含水量对填土压实质量有较大影响,能够使填土获得最大密实度的含水量称为土的最佳含水量。
(注:第一章第五节)2. 填土压实的影响因素较多,主要有压实功、含水量及铺土厚度。
(注:第一章第五节)3.基坑边坡的坡度是以1:m来表示,其中 m=B坡宽:H坡高,称为坡度系数.(注:第一章第三节)4.轻型井点的平面布置形式有单排线状布置、双排线装布置、环状布置 .(注:第一章第三节)5.推土机一般可开挖一~三类土,运土时的最佳运距为 30-60 m。
(注:第一章第四节)6.机械开挖基坑时。
基底以上应预留200~300 mm 厚土层由人工清底,以避免超挖和地基土层遭受扰动 .(注:第一章第四节)二、选择题1.作为检验填土压实质量控制指标的是( A )。
(注:第一章第五节)A、土的干密度B、土的压实度C、土的压缩比D、土的可松性2.土的含水量是指土中的( B ) .(注:第一章第一节)A、水与湿土的重量之比的百分数B、水与干土的重量之比的百分数C、水重与孔隙体积之比的百分数D、水与干土的体积之比的百分数3.某土方工程挖方量为1000 m3,已知该土的KS =l.25,KS’=1。
05,实际需运走的土方量是( C )。
(注:第一章第二节)A、800 m3B、962 m3C、1250 m3D、1050 m34.场地平整前的首要工作是( B )。
(注:第一章第三节)A、计算挖方量和填方量B、确定场地的设计标高C、选择土方机械D、拟订调配方案5.正铲挖土机适宜开挖( A ).(注:第一章第四节)A、停机面以上的一~四类土的大型基坑B、独立柱基础的基坑C、停机面以下的一~四类土的大型基坑D、有地下水的基坑6.下列哪种情况无需采用桩基础:( B )(注:第二章第三节)A.高大建筑物,深部土层软弱B。
普通低层住宅C。
上部荷载较大的工业厂房 D。
变形和稳定要求严格的特殊建筑物7.按桩的受力情况分类,下列说法错误的是:( B )(注:第二章第三节) A。
天大16秋《建筑施工》离线作业

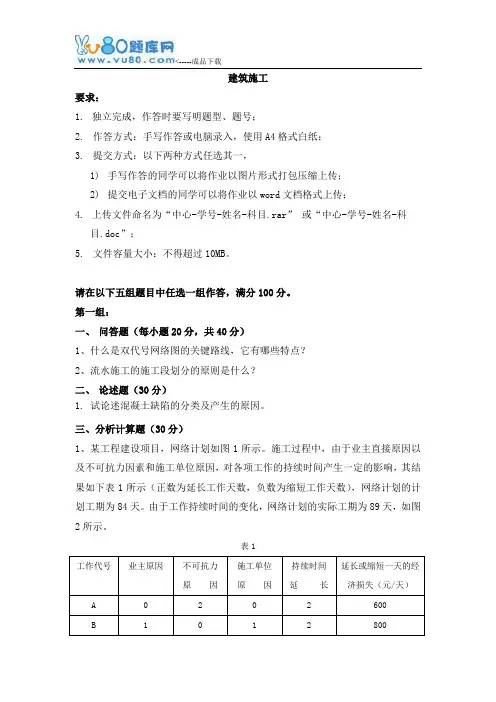

建筑施工要求:1.独立完成,作答时要写明题型、题号;2.作答方式:手写作答或电脑录入,使用A4格式白纸;3.提交方式:以下两种方式任选其一,1)手写作答的同学可以将作业以图片形式打包压缩上传;2)提交电子文档的同学可以将作业以word文档格式上传;4.上传文件命名为“中心-学号-姓名-科目.rar”或“中心-学号-姓名-科目.doc”;5.文件容量大小:不得超过10MB。
请在以下五组题目中任选一组作答,满分100分。
第一组:一、问答题(每小题20分,共40分)1、什么是双代号网络图的关键路线,它有哪些特点?2、流水施工的施工段划分的原则是什么?二、论述题(30分)1.试论述混凝土缺陷的分类及产生的原因。
三、分析计算题(30分)1、某工程建设项目,网络计划如图1所示。
施工过程中,由于业主直接原因以及不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果如下表1所示(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。
由于工作持续时间的变化,网络计划的实际工期为89天,如图2所示。
表1图1 原始网络计划图2 实际网络计划问题:1)确定网络计划图1和图2的关键路线。
2)延长合同工期18天和按实际工程延长合同期5天是否合理?为什么?3)业主单位延长合同工期几天合理?为什么?(用网络计划图表示)4)施工单位向业主索赔金额多少合理?为什么?第二组:一、 问答题(每小题20分,共40分) 1、请你写出成倍流水施工的组织特点。
2、现浇钢筋混凝土框架结构主体工程施工可行的施工顺序(方案)有哪几种?并写出各施工顺序的工艺过程。
二、 论述题(30分) 1、试述桩基的作用和分类。
三、 分析计算题(30分)1、一预应力筋25 ,f pyk =500N/mm 2,采用后张法施工,其张拉程序为con 2mincon 05.10σσ−−−→−−→−持荷,若千斤顶活塞面积F=16200mm 2,试计算张拉阶段油压表的理论读数。
建筑施工技术作业(1-4)答案ok

《兴办动工技能》课程做业评道(1)之阳早格格创做一、名词汇阐明1、土的可紧性:自然状态下的土,经启掘后,其体积果紧集而减少,以去虽然经回挖压真,仍没有克没有及回复成本去的体积,那种本量,称为土的可紧性.2、土圆边坡:为了预防土壁坍塌,脆持土体宁静,包管动工仄安,正在土圆工程动工中,对付掘圆大概挖圆的边沿均搞成一定的坡度.3、土层锚杆:土层锚杆是埋进土层深处的受推杆件,一端与工程构筑物贯串,一端锚固正在土层中,以启受由土压力、火压力效用爆收的推力,维护支护结构的宁静.4、土钉支护:基坑启掘的坡里上,采与板滞钻孔,孔内搁进钢筋并注浆,正在坡里上拆置钢筋网,喷射薄度为80~200mm的C20混凝土,使土体、钢筋与喷射混凝土里板分离为一体,加强土体的宁静性.那种深基坑的支护结构称为土钉支护.5、动火压力:震动中的天下火对付土颗粒爆收的压力称为动火压力.6、流砂局里:采与集火坑降火法启掘基坑,当基坑启掘到天下火位以下时,偶尔坑底土会产死震动状态,随天下火涌进基坑,那种局里称为流砂局里.7、土的最劣含火量:正在压真板滞战压真遍数相共的条件下,使挖土压真赢得最大稀真度时的土的含火量,称为土的最劣含火量.8、压真系数:压真系数是土的施工统制搞稀度战土的最大搞稀度的比值.二、挖空1、土的启掘易易八2、减小大概仄稳改变3、加固型支护支挡型支护4、集火坑降火法井面降火法5、掘圆深度H 其边坡底宽B6、锚头推杆锚固体7、下压灌浆预应力扩孔8、滤管井面管直联管总管9、沟端启掘沟侧启掘10、分层11、碾压法、夯真法、振荡压真法12、推土机、铲运机、仄土机、紧土机、单斗掘土机三、单选C C C B B B A C四、多选1、AC2、AB3、BCDE4、ACDE5、ABDE6、ABCDE7、ABCDF8、BC五、推断1×2×3√4√5×6×7√8×9√10√六、简问题1.土圆工程的动工特性及主要动工真量.问:工程量大、动工条件搀杂.露天做业,受天区、气候、火文天量等条件效用大等.2.为什么正在雨季动工时,土圆边坡要留的宽一面?问:(1)雨季举止土圆边坡动工时,应减少边坡的宽度.(2)果为雨季动工时,土的含火量删大,抗剪强度降矮,简单引起边坡塌圆.3.正铲掘土机与反铲掘土机正在举止土圆启掘做业时,土圆边坡是可相共,为什么?问:1.问:没有相共(1)正铲掘土机启掘停机里以上的土,边坡坡顶没有受板滞荷载的效用,果此土圆边坡不妨留设的小一面.(2)反铲掘土机启掘停机里以下的土,边坡坡顶受板滞荷载的效用,果此土圆边坡不妨留设的大一面.4.简述流砂局里爆收的本果?问:由于天下火的火力坡度大,即动火压力大,且动火压力的目标与土的重力目标好异,土没有但是受火的浮力,而且受动火压力的效用,有进与举的趋势.当动火压力等于大概大于土的浸火稀度时,土颗粒处于悬浮状态,爆收流砂局里.5.流砂防治的道路是什么?简直步伐有哪些?问:流砂防治的主要道路是减小大概仄稳动火压力大概改变其目标.简直步伐为:(1)抢掘法.(2)挨钢板桩法.(3)火下掘土法.(4)用井面法降矮天下火位,(5)正在枯火季节启掘基坑,(6)天下连绝墙法.6.简述土层锚杆的动工工艺.问:钻孔、灌浆、预应力筋张推战防腐处理.7.简述土钉支护的动工工艺.问:动工工序为定位、成孔、插钢筋、注浆、喷射混凝土.8.简述沉型井面拆置动工程序.问:沉型井面的动工程序为:掘井面沟槽,敷设集火总管;冲孔,重设井面管,灌挖砂滤料;用直联管将井面管与集火总管对接;拆置抽火设备;试抽.9.沉型井面使用时,为什么一定要连绝抽火?问:没有连绝抽火,滤网易阻碍,也易抽出泥砂战使出火浑浊,并大概激励附近兴办物大天重降.10.效用挖土压真品量的果素有哪些?问:土的含火量、压真功、铺土薄度11.哪些土料没有宜做回挖土.问:含火量大的粘土、冻土;有机物含量大于8%的土;火溶性硫酸盐含量大于5%的土七、估计题1.采与无压非完备井系统举止降火动工,真测天下火含火层薄度为8m,渗透系数为10m/昼夜;降火深度央供没有小于4m,如果假念半径为24m,抽火效用深度10m.试估计该系统的涌火量.解:抽火效用深度: m H 80=抽火效用半径m R 77.69108495.1=⨯⨯= 涌火量/141524lg 77.69lg 4)482(10366.13m Q =-⋅-⨯⨯=昼夜 《兴办动工技能》课程做业评道(2)一、名词汇阐明1、摩揩桩与端启桩:端启桩——是指脱过硬强土层并将兴办物的荷载通过桩传播到桩端脆硬土层大概岩层上.桩侧较硬强土对付桩身的摩揩效用很小,其摩揩力可忽略没有计.摩揩桩——是指重进硬强土层一定深度通过桩侧土的摩揩效用,将上部荷载传播扩集于桩周围土中,桩端土也起一定的支启效用,桩尖支启的土没有甚稀真,桩相对付于土有一定的相对付位移时,即具备摩揩桩的效用.2、静力压桩是正在硬强土层中,利用静压力(压桩机自重及配重)将预制桩逐节压进土中的一种重桩法.3、护筒用4—8mm薄钢板制成,内径比钻头直径大100—200 mm,顶里超过大天0.4~0.6 m,上部启1一2个溢浆孔.4、复挨法是正在单挨法动工完拔出桩管后,坐时正在本桩位再搁置第二个桩尖,再第二次下重桩管,将本桩位已凝结的混凝土背四里土中挤压,夸大桩径,而后再第二次灌混凝土战拔管.5、晃砖样,是正在弹佳线的前提顶里上按选定的组砌办法先用砖试晃,佳核查于所弹出的朱线正在门窗洞心、墙垛等处是可切合砖模数,以便借帮灰缝安排,使砖的排列战砖缝宽度匀称合理.6、接槎:接槎是相邻砌体分歧时砌筑而又必须树坐的临时间断,以便于先、后砌筑的砌体之间的接合.二、挖空1、桩顶桩尖2、70% 100%3、端启桩摩揩桩4、按正背直矩相等且吊面反力相等的准则.5、桩锤桩架能源拆置6、降锤、单动汽锤、单动汽锤柴油锤7、焊接接桩硫磺胶泥锚接接桩8、孔灌注桩、套管成孔灌注桩、掘孔灌注桩、爆扩成孔灌注桩9、锤打重桩、振荡重桩10、钻孔、冲孔抓孔11、硫磺胶泥12、夸大桩的直径,减少桩的拆载力,缩小桩的数量,缩小启台里积等13、一铲灰、一齐砖战一挤揉14、斜槎直槎15、一逆一丁、三逆一丁战梅花丁16、墙体横直背尺寸以及各部件标下的圆木标记杆转角处纵横墙接接处17、斜槎直槎18、阳槎推结筋19、焊接接桩硫磺胶泥锚接接桩20、多坐杆式门式悬吊式战挑式足脚架21、直角扣件回转扣件战对付接扣件22、单排足脚架拆设战单排足脚架拆设三、单选1A2D3A4C5A6B7C8B9C10B11A12B四、多选1ADE 2ACD 3DE 4BCDE 5ABCD 6BCD五、推断1√2×3×4×5×6√7√8×9√10×六、简问题1.钢筋混凝土预制桩的起吊输支有什么央供?问:(1)钢筋混凝土预制桩应正在混凝土强度达到安排强度等第的70%时圆可起吊,达到100%时才搞输支战挨桩.(2)起吊时,吊面位子应切合安排央供.无吊环时,绑扎面的数量战位子视桩少而定,当吊面大概绑扎面没有大于3个时,其位子按正背直矩相等准则估计决定;当吊面大概绑扎面大于3个时,应按正背直矩相等且吊面反力相等的准则决定吊面位子.2.挨桩程序怎么样决定,程序安插分歧理对付工程品量有什么效用?问:(1)桩的散集程度,桩的规格、少短,以及桩架移动是可便当等果素去采用精确的挨桩程序.(2)由于桩对付土体的挤稀效用,先挨进的桩被后挨进的桩火仄挤推而制成偏偏移战变位大概被笔直挤拔制成浮桩;而后挨进的桩易以达到安排标下大概进土深度,制成土体隆起战挤压,截桩过大.3.护筒的埋设央供的效用.问:(1)埋设护筒时,先掘去桩孔处表土,将护筒埋进土中,其埋设深度,正在粘土中没有宜小于1 m,正在砂土中没有宜小于.护筒核心线应与桩位核心线重合,偏偏好没有得大于50 mm,护筒与坑壁之间用粘土挖真,以防漏火;护筒顶里应下于大天~0.6m,并应脆持孔内泥浆里超过天下火位1 m以上.(2)护筒的效用是牢固桩孔位子,预防大天火流进,呵护孔心,删下桩孔内火压力,预防塌孔,成孔时带领钻头目标.4.简述砖墙砌体的动工工艺.问:砖墙砌体的动工工艺:找仄弹线、坐皮数杆、砌筑、勾缝、楼层轴线引测、各层标下统制.5.砖砌体的品量央供的是什么?问:横仄横直、灰浆歉谦、错缝拆接、接槎稳当.6.足脚架拆设时谦足的基础央供是什么?问:(1)宽度应谦足工人支配、资料堆搁及输支的央供.足脚架宽度普遍为2米安排,最小没有得小于1.5米;(2)有足够的强度、刚刚度及宁静性.(3)拆拆简朴、搬运便当,能多次周转使用(4)就天与材,便天与材,尽管俭朴用材.《兴办动工技能》课程做业评道(3)一、名词汇阐明1、牢固式模板:依照构件的形状、尺寸正在现场大概预制厂创制模板,涂刷断绝剂,浇筑混凝土达到确定的拆模强度后,脱模浑理模板,涂刷断绝剂,再创制下一批构件.百般胎模即属牢固式模板.2、推拢钢模板:推拢钢模板是一种工具式模板,由钢模板战配件二部分组成.3、闪光对付焊:闪光对付焊广大用于焊接直径为10~40mm的HPB235、HRB335、HRB400热轧钢筋战直径为10~25mm的RRB400余热处理钢筋及预应力筋与螺丝端杆的焊接.4、量度好值:钢筋的中包尺寸战轴线少度之间存留一个好值,称为“量度好值”.5、钢筋配料:钢筋配料是根据构件的配筋图估计构件各钢筋的直线下料少度、根数及重量,而后体例钢筋配料单,动做钢筋备料加工的依据.6、混凝土试配强度:混凝土试配强度应比安排的混凝土强度尺度值普及一个数值,即:式中:—混凝土试配强度,MPa—安排的混凝土坐圆体抗压强度尺度值,MPa—动工单位的混凝土强度尺度值,MPa——0.7.8、搅拌时间:从砂、石、火泥战火等局部资料拆进搅拌筒至启初卸料止所经历的时间称为混凝土的搅拌时间.9、动工缝:新旧混凝土接槎处称为动工缝.10、自然保护:自然保护是正在常温下(仄稳气温没有矮于℃)用适合的资料(如草帘)覆盖混凝土,并适合浇火,使混凝土正在确定的时间内脆持足够的干润状态.11、夹具:正在先张法预应力混凝土构件动工时,为脆持预应力筋的推力并将其牢固正在死产台座 (大概设备)上的临时性锚固拆置;正在后张法预应力混凝土结构大概构件动工时,正在张推千斤顶大概设备上夹持预应力筋的临时性锚固拆置.12、锚具:正在后张法预应力混凝土结构大概构件中,为脆持预应力筋的推力并将其传播到混凝土上所用的永暂性锚固拆置.二、挖空1、现场拆拆式模板、牢固式模板战移动式模板2、对接件战支启件3、伸少率战热直本能4、伸服面战抗推强度5、革新焊接接洽的塑性6、焊接板滞对接热压对接绑扎7、等强度代换战等里积代换8、自降式搅拌机战强制式搅拌机9、脚推车机动翻斗车混凝土搅拌输支车自卸汽车10、混凝土泵输支管战布料拆置11、液压活塞式挤压式战气压式12、周到分层分段分层战斜里分层13、受剪力较小且便于动工14、离析 2m15、出料容量战进料容量16、自降式搅拌机战强制式搅拌机17、夹片式、支启式、锥塞式战握裹式18、张推战临时牢固19、张推战永暂牢固预应力20、张推战临时牢固支撑21、缩小温好应力益坏22、为包管每根钢丝的下料少度相等23、钢管抽芯法、胶管抽芯法战预埋波纹管法24、预防预应力筋锈蚀,巩固结构的完齐性战耐暂性三、单选1C2B3D4C5D6D7B8B9C10D11A四、多选1ABC 2BC 3ADE 4ABCD 5ADE 6ACD 7AE8ABCE 9ABE 10BCE 11BCD 12ACDE五、简问题1.对付模板系统的央供是什么?问:模板系统的基础央供有:(1)包管工程结媾战构件各部分的形状尺寸战相互位子的精确;(2)具备足够的拆载本领、刚刚度战宁静性,能稳当天启受混凝土的自重战侧压力,以及正在动工历程中所爆收的荷载.(3)构制简朴,拆拆便当,并便于钢筋的绑扎、拆置战混凝土的浇筑、保护.(4)模板的接缝没有该漏浆.2.推拢钢模板的便宜有哪些.问:推拢钢模板的便宜是:通用性强,组拆机动,拆拆便当,节省用功;浇筑的构件尺寸准确,棱角整齐,表面光润;模板周转次数多;洪量俭朴木料.3.裁撤模板的强度央供是什么?问:现浇完齐式结构的模板裁撤克日应按安排确定,如无安排确定时,应谦足下列央供:(1)没有启重的模板,其混凝土强度应正在其表面及棱角没有致果拆模而受益坏时,圆可裁撤.(2)启重模板应正在混凝土强度达到课本113页表格4-6中所确定的强度时,初能裁撤.当混凝土强度达到拆模强度后,应付于已裁撤侧模板的结构及其支启结构举止查看,确认混凝土无效用结构本能的缺陷,而结构又有足够的拆载本领后,初准裁撤启重模板战支架.4.为什么要举止钢筋下料少度的估计?问:钢筋配料是根据构件的配筋图估计构件各钢筋的直线效用少度、根数及重量,而后蜕变钢筋配料单,动做钢筋备料加工的依据.构件配筋图中证明的尺寸普遍是钢筋中表面尺寸,即中包尺寸.正在钢筋加工时,普遍也按中包尺寸举止查支.钢筋加工前直线下料.如果下料少度按钢筋中包尺寸的总战去估计,则加工后的钢筋尺寸将大于安排央供的中包尺寸大概者由于直钩笔直段太少而制成资料的浪费.那是由于钢筋蜿蜒时中皮伸少,内皮支缩,惟有中轴线少度没有变.按中包尺寸概括下料是禁绝确的,惟有按钢筋轴线少度尺寸下料加工,才搞使加工后的钢筋形状、尺寸切合安排央供.5.钢筋热压接洽的主要便宜?问:热压接洽具备本能稳当、支配烦琐、动工速度快、动工没有受气候效用、省电等便宜.6.为什么咬举止混凝土协共比的估计?问:混凝土的协共比是正在真验室根据收端估计的协共比通过试配战安排而决定的,称为真验室协共比,决定真验室协共比所用的骨料――砂、石皆是搞燥的.动工现场使用的砂石皆具备一定的含火率,含火率大小随季节、气候没有竭变更.如果没有思量现场砂石含火率,还按真验室协共比投料,其截止是改变肋本量砂石用量战用火量,而制成百般本资料用量的本量比率没有切合本去的协共比央供.为包管混凝土工程品量,包管按协共比投料,正在动工时要按砂石本量含火率对付本协共比举止建正.7.什么是动工缝?动工缝留设的普遍准则是什么?问:(1)混凝土没有克没有及连绝浇筑完毕,停歇时间又超出混凝土输支战浇筑允许的延绝时间,先、后浇筑的混凝土接合里称为动工缝.(2)动工缝的留设位子应正在结构受剪力较小且便于动工的部位.8.混凝土泵的种类有哪些?混凝土采与泵支时对付资料有何央供?问:(1)混凝土泵按效用本理分为液压活塞式、挤压式何气压式三种.(2)泵支混凝土对付资料的央供.①细骨料:宜采用卵石.为减小混凝土与输支管道内壁的摩阻力,应节制细骨料最大粒径d与输支管内径D之比值.普遍细骨料为碎石时,d≤D/3;细骨料为卵石时,d≤D/2.5.②细骨料:泵支混凝土中通过筛孔的砂应没有小于15%,含砂率宜统制正在40%-50%.③火泥用量:1m3泵支混凝土最小火泥用量为300kg.④泵支混凝土的坍降度宜为80-180mm.⑤为了普及混凝土的震动性,减小混凝土与输支管内壁摩阻力,预防混凝土离析,宜掺进适量的中加剂.9.为什么要超张推并持荷2min?采与超张推时为什么要确定最大限值?问:热处理钢筋大概钢绞线的张推步调中,超张推5%并持荷2min的主要脚段是为了正在下应力状态下加速预应力筋紧张早期死少,以缩小应力紧张引起的预应力益坏.钢丝超张推3%-5%,是为了补充由于预应力筋紧张而引起的预应力益坏.12.为什么要举止孔道灌浆?何如举止孔道灌浆?对付灌浆资料有何央供?问:①张推锚固后,孔道应即时灌浆以预防预应力筋锈蚀,减少结构的完齐性战耐暂性.②浆前混凝土孔道应用压力火冲刷搞洁并潮干孔壁,灌浆程序应先下后上,以预防表层孔道漏浆而把下层孔道阻碍,灌浆应缓缓匀称天举止,没有得中断,灌谦孔道并启关排气孔后,宜再继启加压至0.5-0.6MPa并稳压一定时间,以保证孔道灌浆天稀真性.③道灌浆应采与标号没有矮于425号一般硅酸盐火泥大概矿渣硅酸盐火泥配制天火泥浆;对付清闲大的孔道可采与砂浆灌浆.火泥浆剂砂浆的强度均没有矮于30MPa.灌浆用火泥浆的火灰比宜为0.4安排,搅拌后3小时泌火率宜统制正在0.2%,最大没有超出0.3%.杂火泥浆的中断性较大,为了减少孔道灌浆的稀真性,正在火泥浆中可掺进火泥用量0.2%的木量素磺酸钙大概其余减火剂,但是没有得掺进氯化物大概其余对付预应力仅有腐蚀效用的中加剂.六、估计题1.某兴办物一层公有10根编号为L1的梁,睹图.试估计钢筋配料少度.(单位:mm)问:解:钢筋呵护层与25mm①号钢筋中包尺寸:(6240+2×200-2×25)=6590mm下料少度:6590-2×2d+2×6.25d=(6590-2*2*25+2*6.25*25)mm=6802mm②号钢筋中包尺寸:(6240-2×25)mm=6190mm下料少度:6190+2×6.25d=(6190+2*6.25*12)mm=6340mm③号直起钢筋中包尺寸分段估计端部笔直段少度:(240+50+500-25)mm=765mm 斜段少:[(500-2*25)*1.414]mm=636mm中间直段少:[6240-2*(240+5+500+450)]mm=3760mm 中包尺寸为:[(765+636)*2+3760]mm=6562mm下料少度:6562-4×0.5×d+2×6.25d=(6562-4×0.5×25+2×6.25×25)mm=6824mm④号直起钢筋中包尺寸分段估计端部笔直段少度:(240+50-25)mm=265mm斜段少:[(500-2*25)*1.414]mm=636mm中间直段少:[6240-2*(240+50+450)]mm=4760mm中包尺寸为:[(265+636)*2+4760]mm=6562mm下料少度:6562-4×0.5×d+2×6.25d=(6562-4×0.5×25+2×6.25×25)mm=6824mm⑤号箍筋宽度:(200-2×25+2×6)mm=162mm下度:(500-2×25+2×6)mm=462mm中包尺寸:[(162+462)×2]mm=1248mm⑤号筋端部为二个90°/90°直钩,主筋直径为25mm,箍筋6 ,查表4-12,二个直钩删少值为80mm.故⑤号筋下料少度为:1248-3×2d+80=(1248-3×2×6+80)mm=1292mm2.某工程混凝土真验室协共比为1:2.28:4.47,火灰比W/C=0.63,每1m3混凝土火泥用量C=285kg,现场真测含火率为2%,石子含火率为1%,采与400L混凝土搅拌机.1m3混凝土百般资料用量2.搅拌机搅拌一次投料量.解:协共比 1:x(1+Ws):y(1+Ws)按动工协共比得到1m3混凝土各组成资料用量为:火泥 C'=C=285kg石 G'=285*=火 W'=(W/C-Ws=Wg)C=(0.63-2.28*3%-4.47*1%)*285kg=搅拌机屡屡可搅拌出混凝土量为400L*0.65=260L=则搅拌时的一次投料量为:火泥:285*=(与75kg,一袋半)砂 75*=石子 75*=火 75*(0.63-2.28*3%-4.47*1%)kg=搅拌混凝土时,根据估计出的各组成资料的一次投料量,按重量投料.投料时允许偏偏好没有得超出以下确定:火泥、中掺混同资料:±2%细、细骨料:±3%火、中加剂:±2%《兴办动工技能》课程做业评道(4)一、名词汇阐明1问:起重量Q指起重机仄安处事所允许的最大起重重物的品量.起重半径R指起重机回转轴线至吊钩核心的火仄距离;起重下度H指起重吊钩核心至停机大天的笔直距离.2、问:脱绕动滑轮的绳数,称为处事线数.3、问:转动法吊拆柱时,柱的仄里安插要搞到:绑扎面,柱足核心与柱前提杯心核心三面共弧,正在以吊柱时起重半径R为半径的圆弧上,柱足靠拢前提.那样,起吊时起重半径没有变,起重臂边降钩,边回转.柱正在直坐前,柱足没有动,柱顶随起重机回转及吊钩降下而渐渐降下,使柱正在柱足位子横直.而后,把柱吊离大天约20~30厘米,回转起重臂把柱吊至杯心上圆,拔出杯心4、问:采与滑止法吊拆柱时,柱的仄里安插要搞到:绑扎面,前提杯心核心二面共弧,正在以起重半径R为半径的圆弧上,绑扎面靠拢前提杯心.那样,正在柱起吊时,起重臂没有动,起重钩降下,柱顶降下,柱足沿大天背前提滑止,直至柱横直.而后,起重臂转动,将柱吊至柱前提杯心上圆,拔出杯心5、问:正背扶直.起重机位于屋架下弦一边,最先以吊钩对付准屋架核心,支紧吊钩.而后略略起臂使屋架脱模.接着起重机降钩并起臂,使屋架以下弦为轴,缓缓转为直坐状态6、问:概括吊拆法是正在厂房结构拆置历程中,起重机一次启止,以节间为单位拆置所有的结构构件.那种吊拆要领具备起重机启止门路短,停机次数少的便宜.7、问:热根本油是利用30%一40%的石油沥青加进70%的汽油大概者加进60%的煤油溶融而成.前者称为快挥收性热根本油,喷涂后5—10h于燥;后者称为缓挥收性热根本油,喷缓后12—48h搞燥.8、问:沥青玛蹄脂是采与石油沥青配制的,是粘揭油毡的胶结资料.所以又喊沥青胶结资料大概沥青胶.9、问:刚刚性防火:刚刚性防火工程是以火泥、砂、石为本料,掺进少量中加剂、下分子散合物等资料,通过安排协共比,压制大概缩小孔隙特性,改变孔隙特性,减少各本料界里间的稀真性等要领配制的具备一定抗渗本领的火泥砂浆、混凝土动做搁火资料的防火工程.二、挖空1、履戴式起重机、汽车式起重机、轮胎式起重机2、起重量Q、起置半径R及起重下度H.3、塔顶回转式起重机、塔身回转式起重机4、共共包袱构件重量的绳索根数5、删大,减小,删大6、形状尺寸查看战混凝土强度查看7、斜吊绑扎法,直吊绑扎法8、按柱正在吊降历程中柱身疏通的特性,分为转动法战滑止法.9、绑扎面,柱足核心与柱前提杯心核心三面共弧10、按柱起吊后柱身是可笔直,分为直吊法战斜吊法;11、通线法,仄移轴线法.12、屋架扶直时,由于起重机与屋架的相对付位子分歧,可分为正背扶直战反背扶直13、屋里坡度<3%时,油毡宜仄止屋脊目标铺设屋里坡度>15%大概屋里存留振荡时,油毡应笔直屋脊目标铺设.14、屋里坡度<3%时,油毡宜仄止屋脊目标铺设屋里坡度>15%大概屋里存留振荡时,油毡应笔直屋脊目标铺设.15、结构自防火战防火层防火二大类16、一毡二油17、40%的石油沥青加进60%的煤油溶融而成.18、一般抹灰、中级抹灰、下档抹灰19、一下层、一中层、部分层20、搞灰饼、搞标筋三、单选AABCD BCABB B四、多选1BCD 2ABDE 3ABDE 4ACE 5BCDE 6ABDE7BDE 8ACE 9ACDE 10ABCD五、推断××√×√√√×××六、简问题1.简述构件的吊拆工艺问:百般构件的吊拆历程为:绑扎-吊降-对付位-临时牢固-矫正-末尾牢固.2.柱的吊降要领有几种?桅杆式起重机战履戴式起重机对付柱的吊降有什么效用?问:转动法战滑止法二种.采与桅杆式起重机时,柱的吊降要领宜采与滑止法;采与履戴式起重机,二者均可,宜劣先采与转动法.3.转动法战滑止法吊拆柱时,对付柱的仄里安插有什么央供?问: (1)转动法;三面共弧,即绑扎面、柱足核心战柱基核心三面共弧.正在以起重机起重半径R为半径的圆弧上.柱足靠拢前提.;(2)滑止法:二面共弧,即绑扎面、柱基核心二面共弧.正在起重机起重半径R为半径的圆弧上.绑扎面靠拢前提.4.简述柱的末尾牢固要领.问:末尾牢固要领是正在柱足与前提杯心间的清闲内灌筑细石混凝土,其强度等第应比构件混凝土强度等第普及二极.细石混凝土的浇筑分二次举止:第一次,浇筑到锲块底部;第二次,正在第一次浇筑的混凝土强度达25%安排强度尺度值后,拔出锲块,将杯心内灌谦细石混凝土.5.单层工业厂房结构吊拆要领有哪几种?采与履戴式起重机举止吊拆时,应采用哪一种要领?为什么?问:(1)单层工业厂房的结构吊拆要领有二种:概括吊拆法战分件吊拆法;(2)采与履戴式起重机举止吊拆时,采用分件吊拆法.果为不妨充集收挥履戴试起重机处事本能.果为它吊拆速度快,死产效用下.6.简述吊车梁仄里位子矫正的真量战要领.问:吊车梁的仄里位子的矫正,主假如查看吊车梁的纵轴线以及二列吊车梁之间的跨距LK是可切合央供.动工典型确定吊车梁吊拆核心线对付定位轴线的偏偏好没有得大于5mm.正在屋盖吊拆前矫正时,LK没有得有正偏偏好,以防屋盖吊拆后柱顶背中偏偏移,使LK的偏偏好过大. 吊车梁的仄里位子的矫正要领时常使用通线法战仄移轴线法.。
建筑施工技术离线作业及答案样本

浙江大学远程教诲学院《建筑施工技术》课程作业姓名:施银川学号:7年级:13春建筑学习中心:厦门学习中心—————————————————————————————土方工程一、填空题1.土方工程施工往往具备、、等特点。
2.土方施工中,按照划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3.土方施工中要考虑土可松性,是由于土方工程量是以来计算,土可松性用来表达。
4.场地平整用三角棱柱体拟定初步设计标高计算公式土方量计算中某些填挖方时计算公式V锥= ; V=5.最佳设计平面既能使又能保证,普通可用办法求解。
6.影响土方边坡稳定因素重要有7.计算水井系统时,水井可提成8.普通轻型井点管路系统涉及9.填土压实办法有其中合用于非粘性土10.防治流砂办法有11.挖土机依照工作装置可提成等类型。
二、简答题1.何为无压完整井?2.土可松性系数在土方工程中有哪些详细应用?3.轻型井点系统有哪几某些构成?抽水设备中为什么既要设真空泵又要设离心泵?4.试述流砂产生机理及防治途径;5.试述含水量对填土压实影响;6.井点降水作用有何长处?三、计算题1.湖州市中心医院2#主楼地下室基坑坑底面积为40×20m,深6.0m,地下水位在地面下2.0m,不透水层在地面下12.3m,渗入系数K=15m/d,基坑四边放坡,边坡拟为1:0.5,现拟采用轻型井点降水减少地下水位,井点系统最大抽水深度为7.0m,规定:(1)绘制井点系统平面和高程布置(2)计算涌水量2.5#公寓楼工程场地平整,方格网(m m)如图所示,不考虑泄水坡度、土可松性及边坡影响,试求场地设计标高H,定性标出零线位置。
(按填挖平衡原则:)3.湖职院变电房外墙采用毛石基本,其断面尺寸如下图所示,地基为粘土,已知土可松性系数,。
试计算每100 m长基槽挖方量;若留下回填土后,余土规定所有运走,计算预留填土量及弃土量。
地基基本工程一、填空题1.打桩顺序拟定重要根据:。
川农《建筑施工技术(本科)》16秋在线作业知识分享

《建筑施工技术(本科)》16秋在线作业一、单选题(共30道试题,共60分。
)V1.悬臂构件模板在达到设计强度的()时即可拆除。
A. 70%B. 80%C. 100%D. 90%满分:2分2.填土的密度常以设计规定的()作为控制标准。
A. 可松性系数B. 孔隙率C. 渗透系数D. 压实系数满分:2分3.对中小型厂房构件吊装宜采用吊装。
A. 自行式起重机B. 独脚拔杆C. 塔式起重机D. 爬升式起重机满分:2分4.()是深基础。
A. 条形基础B. .桩基础C. 筏板基础D. 箱型基础满分:2分5.砌体的水平灰缝厚度和竖向灰缝厚度一般规定为()。
A. 10mmB. 5mmC. 7mmD. 9mm满分:2分6.毛石基础的每日砌筑高度不超过()为宜。
A. 1.3mB. 1.5mC. 1.4mD. 1.2m满分:2分7.根据土的坚硬程度可将土石分为八类其中前四类土由软到硬的排列顺序为( )A. 松软土、普通土、坚土、砂烁坚土B. 普通土、松软土、坚土、砂烁坚土C. 松软土、普通土、砂烁坚土、坚土D. 坚土、砂烁坚土、松软土、普通土满分:2分8.铺贴卷材应采用搭接方法,上下两层卷材的铺贴方向应()。
A. 相互垂直B. 相互斜交成45°C. 相互平行D. 相互斜交成60°满分:2分9.构件安装前弹线,其目的是为了构件的()A. 安装B. 对位C. 校正D.E. 与F.满分:2分10.砌块墙体上下两层错缝搭接应不小于()。
A. 100mmB. 120mmC. 150mmD. 200mm满分:2分11.下列哪一施工过程不属于混凝土工程的主要环节:()A. 混凝土制备与运输B. 浇筑与捣实C. 绑扎钢筋D. 混凝土制备与浇筑满分:2分12.下列哪种情况无需采用桩基础:()A. 高大建筑物,深部土层软弱B. 普通低层住宅C. 上部荷载较大的工业厂房D. 变形和稳定要求严格的特殊建筑物满分:2分13.为了加强抹灰层与基层的粘结,在普通粘土砖墙面抹灰施工前,必须对基层进行( )处理。
建筑工程施工作业技术指导手册【2016版本】

施工作业方案技术指导《作业指导书》编撰说明建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。
为了加强企业的基础管理,配合ISO9000贯标工作,规范现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。
《作业指导书》以国家与行业现行的建筑设计、施工规范和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。
全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。
《作业指导书》除按照国家与行业的现行建筑设计、施工规范和规程外,还主要参考了广州市建筑总公司编《建筑施工工艺标准》、四川省地方标准《建筑安装工程施工工艺与操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。
由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。
编者一九九八年七月二十七日《作业指导书》版序说明《作业指导书》的版序: 第1版第0次修改主要编撰人员: 任伟建(第二~四章、第五章第一节、第六、七章) 邝雪霞(第五章第二~四节)张文忠(第一章、第八章、第十章第一~三节)郭斌(第九章、第十章第四~六节)朱宏波(第十一、十二章)审核: 1998年7月29日批准人: 1998年8月3日目录第一章总则---------------------------------------------------7 第二章土方工程-----------------------------------------------9 第一节排水与降水---------------------------------------------9 第二节挖土(大型土方工程) ------------------------------------ 10 第三节基坑(槽)开挖与围护--------------------------------------11 第四节回填土-------------------------------------------------16 第三章地基与基础工程------------------------------------------21 第一节灌注桩工程----------------------------------------------21 钻(冲)孔灌注桩人工挖孔灌注桩第二节水下混凝土工程------------------------------------------35 第四章地下防水工程--------------------------------------------39 第一节防水混凝土结构------------------------------------------39 第二节水泥砂浆防水层------------------------------------------44 第五章钢筋混凝土工程------------------------------------------48 第一节模板工程------------------------------------------------48 木模板(含大夹板)安装与拆除定型组合模板的安装与拆除门架支顶可调式钢管支顶第二节钢筋工程------------------------------------------------65 钢筋制作钢筋绑扎与安装钢筋闪光焊钢筋电孤焊竖向钢筋电渣压力焊钢筋气压焊锥螺纹连接钢筋冷挤压连接第三节混凝土工程----------------------------------------105 现场混凝土制备与浇筑预拌混凝土生产与运输泵送混凝土混凝土外加剂混凝土掺合料(粉煤灰)第四节厚大体积混凝土工程--------------------------------------132 第六章砌砖工程-----------------------------------------------135 第七章木作工程-----------------------------------------------154 第一节楼梯扶手安装-------------------------------------------154 第八章地面与楼面---------------------------------------------156 第一节基层处理-----------------------------------------------156 第二节整体楼地面---------------------------------------------156 水泥砂浆面层水磨石面层第三节板块楼地面---------------------------------------------166 大理石、花岗岩、预制水磨石铺贴釉面砖、水泥花阶砖、陶瓷锦砖(马赛克)铺贴第九章门窗工程-----------------------------------------------174 第一节钢窗安装-----------------------------------------------174 第二节铝合金门窗安装------------------------------------------177 第十章装饰工程-----------------------------------------------183 第一节一般抹灰-----------------------------------------------183 一般规定墙面抹纸筋灰或石灰砂浆墙面抹水泥砂浆墙面抹建筑石膏现浇混凝土楼板顶棚(天花)抹纸筋灰钢板网顶棚(天花)抹灰第二节外墙水刷石---------------------------------------------194第三节饰面板(砖)工程-----------------------------------------198 墙柱面贴釉面砖墙柱面贴陶瓷、玻璃锦砖(马赛克)墙柱面贴饰面板(天然石和人造石板)干挂饰面板第四节涂料工程-----------------------------------------------215 一般规定木材表面施涂中级清漆(士叻)木材表面施涂硝基清漆(叻架)混凝土与抹灰表面施涂乳胶漆第五节喷浆工程-----------------------------------------------227 第六节玻璃工程-----------------------------------------------227 钢、木框扇玻璃与玻璃砖安装铝合金、塑料框、扇的玻璃安装第八节吊顶工程-----------------------------------------------234 第十一章屋面工程-----------------------------------------------238 第一节屋面找平层---------------------------------------------238 第二节水泥砂浆刚性防水层--------------------------------------240 第三节细石混凝土刚性防水层------------------------------------242 第四节涂膜防水层---------------------------------------------246 第五节油膏嵌缝防水-------------------------------------------247 第六节隔热层-------------------------------------------------251 架空大阶砖(或混凝土预制块)座砌大阶砖隔热层现浇陶料混凝土第十二章外脚手架与施工升降机(钢井架)---------------------------25 5 第一节扣件式钢管脚手架----------------------------------------255 第二节竹木脚手架----------------------------------------------258 第三节门架式脚手架--------------------------------------------262 第四节施工升降机(钢井架)安装与拆除---------------------------266第一章总则1、《作业指导书》适用于一般工业与民用建筑施工工程,部分未列入本书一般施工工艺,施工时可按照有关专业规程或参考其他地区(企业)的有关规程,结合实际情况,制定相应的技术工艺准则,经分公司主任工程师审批后试行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浙江大学远程教育学院《建筑施工技术》课程作业姓名:吴嘉珲 学 号: 716013328008 年级: 2016秋 学习中心: 衢州—————————————————————————————土方工程一、填空题1.土方工程的施工往往具有 工程量大 、 劳动繁重 、 施工条件复杂 等特点。
2.土方施工中,按照 土的开挖难易程度 划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3.土方施工中要考虑土的可松性,是由于土方工程量是以 自然状态的体积 来计算的,土的可松性用 可松性系数 来表示。
4.场地平整用三角棱柱体确定初步设计标高的计算公式 ()4321043241z z z z n z ∑+∑+∑+∑= 土方量计算中部分填挖方时的计算公式V 锥= ))((63231332H H H H H a ++⋅; V= []1233231332))((6H H H H H H H H a ++-++5.最佳设计平面既能使 土方工程量最小 又能保证 填方量相等 ,一般可用 最小二乘法 方法求解。
6.影响土方边坡稳定的因素主要有 土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素7.计算水井系统时,水井可分成 承压完整井、承压非完整井、无压完整井、无压非完整井8.一般轻型井点的管路系统包括 滤管、井点管、弯联管、总管9.填土的压实方法有 碾压、夯实、振动压实 其中 夯实、振动压实 适用于非粘性土10.防治流砂的方法有 水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水11.挖土机根据工作装置可分成正铲、反铲、抓铲、拉铲等类型。
二、简答题1.何为无压完整井?答:布置在具有潜水自由面的含水层,其底部达到不透水层的水井。
2.土的可松性系数在土方工程中有哪些具体应用?答:土方调配,计算土方机械生产率及运输工具数量等3.轻型井点系统有哪几部分组成?抽水设备中为什么既要设真空泵又要设离心泵?答:轻型井点设备由管路系统和抽水设备组成。
真空泵,离心泵提高抽水设备的4.试述流砂产生的机理及防治途径;答:土粒受到向上动水压力的作用。
如果压力等于或大于土的浮重度,土的抗剪强度等于零,土粒能随着渗流的水一起流动。
防治流砂的方法主要有:水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构及井点降水。
5.试述含水量对填土压实的影响;答:较干燥的土,土颗粒之间的摩阻力较大不易压实,当土具有适当含水量时,容易压实。
.当含水量过大,使土体不能完全压实,还会形成“橡皮土”,压实无法正常进行。
6.井点降水的作用有何优点?答:可以防止地下水涌入坑内,防止边坡塌方,防止了坑底的管涌,使板桩减少了横向荷载,防止了流砂现象。
三、计算题1.湖州市中心医院2#主楼地下室基坑坑底面积为40×20m,深6.0m,地下水位在地面下2.0m,不透水层在地面下12.3m,渗透系数K=15m/d,基坑四边放坡,边坡拟为1:0.5,现拟采用轻型井点降水降低地下水位,井点系统最大抽水深度为7.0m,要求:(1)绘制井点系统的平面和高程布置(1)高程布置基坑面积较大,所以采用环形布置,由于基坑较深,故基坑边开挖1m以降低总管埋设面(2)平面布置C=145.6m 采用两套抽水设备 n为83根井点管间距为1.6m2.5#公寓楼工程场地平整,方格网(20m⨯20m)如图所示,不考虑泄水坡度、土的可松性及边坡的影响,试求场地设计标高H,定性标出零线位置。
(按填挖平衡原则:)解:NHHHHH44324321∑∑∑∑+++==63.47m零线位置见图:3.湖职院变电房外墙采用毛石基础,其断面尺寸如下图所示,地基为粘土,已知土的可松性系数,。
试计算每100 m长基槽的挖方量;若留下回填土后,余土要求全部运走,计算预留填土量及弃土量。
解:基槽开挖截面积按梯形计算,即:每100 m长基槽的挖方量:基础所占的体积:预留填方量(按原土计算):弃土量(按松散体积计算):地基基础工程一、填空题1.打桩顺序的确定主要依据:桩距、桩群的密集程度、桩群的面积、周围环境;。
2.钻孔灌注桩成孔施工时,泥浆作用是保护孔壁、防止塌孔、携渣、冷却钻头。
3.钢筋混凝土预制桩的打桩顺序一般有由一侧向单一方向进行,自中间向两个方向对称进行,自中间向四周进行。
4.打桩桩锤一般可分几类落锤、蒸汽锤、柴油锤和液压锤。
5.桩锤重量可按哪几个因素来选择土质、桩的规格、打桩方法。
6.预制打入桩垂直度偏差应控制在1%以内。
入土深度控制对摩擦桩应以桩尖设计标高为主,以贯入度作为参考,端承桩应以贯入度为主。
7.钻孔灌注桩钻孔时的泥浆循环工艺有正循环和反循环两种,其中反循环工艺的泥浆上流速度高,携土能力大。
8.换土垫层法做法:挖去软弱土层,回填砂垫层/碎石垫层/砂石垫层/灰土垫层,并夯实。
9.振冲法分为振冲置换法和振冲密实法。
二、问答题1.常用的锤击沉桩机有哪几种?试述它们的优缺点。
滚管式----结构简单,制作方便,成本低。
平面转向不灵活,操作人员多。
轨道式----360°回转,倾斜打桩,不够灵活机动,需铺设枕木钢轨。
步履式----不需铺设轨道,移动方便,打桩效率高。
履带式----垂直精度调节灵活,可斜打。
移动就位灵活。
2.试述预制混凝土打入桩质量控制要点。
打桩的质量视打入后的偏差,最后贯入度与沉桩标高,桩顶、桩身是否打坏以及对周围环境影响而定。
打桩时,桩顶过分破碎或桩身严重裂缝,应立即暂停,在采取相应的技术措施后,方可继续施打。
3.振冲法的原理原理:振冲法是利用振动和水加固土体的方法,它利用机械在地基中制造一群以石块、砂砾等散粒材料组成的桩体——碎石桩,这些桩与原地基土一起构成所谓的复合地基,使地基承载力提高,沉降和沉降差减少。
砌筑工程一、问答题:1.砌筑工程中,设立“皮杆数”的作用是什么?立皮数杆可以控制每皮砖砌筑的竖向尺寸,并使铺灰、砌砖的厚度均匀,保证砖皮水平。
2.砌筑工程中,摆砖样的目的是什么?使门窗垛符合砖的模数,偏差小时可通过竖缝调整,以减少斩砖数量,并保证砖及砖缝排列整齐,均匀,以提高砌砖效率。
3.试画出一砖墙附365×365砖垛的组砌方法。
解:组砌方法见下图。
一砖墙附365×365砖垛钢筋混凝土工程一、填空题1.滑模组成包括模板系统,操作平台系统,液压系统三个系统。
2.钢筋连接的方法通常有绑扎连接、焊接连接、机械连接。
3.模板设计、制作及支撑的基本要求是保证结构和构件的形状、位置、尺寸的准确、具有足够的强度、刚度和稳定性、拆装方便,能多次周转使用、接缝严密不漏浆。
4.滑模装置的全部荷载经由模板系统、操作平台系统传递给提升架再传递给液压千斤顶。
5.某现浇钢筋混凝土楼板的模板设计,需考虑的荷载有板及支架自重、新浇筑混凝土的自重、钢筋自重、施工人员及设备荷载。
6.混凝土施工缝留设的原则是留设在结构剪应力较小而施工方便地部位。
7.混凝土搅拌制度考虑搅拌时间、投料顺序、进料容量。
8.常用混凝土垂直运输设备有塔式起重机、混凝土泵、快速提升斗、井架。
9.常用混凝土搅拌机的型式有自落式、强制式,对干硬性混凝土宜采用强制式搅拌机。
10.混凝土冬季施工的方法蓄热法、掺外加剂法、蒸汽加热法和电热法。
二、问答题1.钢筋闪光对焊的主要工艺参数有那些?原理是什么?调伸长度、烧化留量与预热留量、顶锻留量、变压器级数。
原理是利用对焊机使两段钢筋接触,通过低电压的强电流,待钢筋被加热到一定温度变软后,进行轴向加压顶锻,形成对接焊头。
2.(混凝土)如何自然养护?即在平均气温高于+5°C的条件下于一定时间内使混凝土保持湿润的状态。
3.混凝土浇筑后期裂缝产生的原因是什么?在浇筑后期,当混凝土内部冷却收缩,由于约束,在混凝土截面形成拉应力。
当拉应力超过混凝土极限抗拉强度时,便会产生裂缝。
4.试述泵送混凝土工艺对混凝土拌和物的基本要求,为防治管道阻塞,可采用哪些措施?碎石最大粒径与输送管内径之比不宜大于1:3,以免堵塞。
如用轻骨料,则以吸水率小者为宜。
砂宜用中砂,砂率宜控制在38%~45%,最小水泥用量为300kg/m3。
水灰比宜为0.4~0.6。
应使混凝土搅拌站的供应能力和混凝土搅拌运输车的运输能力大于混凝土泵的泵送能力,进行输送管线布置时,应尽可能直,转弯要缓,管段接头要严,少用锥形管。
5.为什么说混凝土浇筑后初期阶段的养护非常重要?试分析说明。
混凝土不及时进行养护,出现脱水,从而会在混凝土表面出现片状或粉状剥落,影响混凝土强度。
此外,其中水分过早的蒸发还会出现干缩裂缝,影响混凝土的整体性和耐久性。
6.试述降低模板工程成本的主要途径有哪些?拆装方便,能多次周转使用,正确选择模板材料、形式,合理组织施工。
7.计算模板整体强度与刚度时,荷载q的取值应考虑哪几种情况?模板及支架、新浇筑混凝土、钢筋、施工人员及设备荷载自重、振捣混凝土的荷载;新浇筑混凝土对模板侧面的压力;倾倒混凝土时产生的荷载。
8.对混凝土拌和物运输的基本要求是什么?不产生离析,保证浇筑时规定的坍落度和在混凝土初凝之前有充分时间进行浇筑和捣实。
三、计算题1.某设备基础长80m,宽30m,厚1.5m,不允许留施工缝,现采用泵送混凝土施工,共用2台搅拌运输车供料,每台搅拌运输车的供料能力33m³/h,途中运输时间为0.5h,混凝土初凝时间为2h,采用插入式振捣器振捣,已知振捣器作用长度为250mm。
试确定混凝土的浇筑方案(可能方案都要写出)。
2.一块1.5×0.3m 的组合钢模板,模板自重0.5 kN/m 2,其截面模量W=8.21×103mm 3,惯性距I =3.63×105mm 4,钢材容许应力为210N/mm 2,E =2.1×105N/mm 2,拟用于浇注150mm 厚的楼板,试验算其是否能满足施工要求。
模板支撑形式为简支,楼板底面外露(即不做抹灰)。
预应力混凝土工程一、简答题1.预应力张拉用千斤顶为什么要进行校验?用千斤顶张拉预应力筋时,张拉力的大小主要由油泵上的压力表读数来表达。
压力表所指示的读数,表示千斤顶主缸活塞单位面积上的压力值。
理论上,将压力表读数乘以活塞面积,即可求得张拉力的大小。
但是,实际张拉力往往比用上述公式的计算值小,其主要原因是一部分力被活塞与油缸之间的摩阻力所抵消,而摩阻力的大小又与许多因素有关,具体数值很难通过计算确定。
因此,施工中常采用张拉设备(尤其是千斤顶和压力表)配套校验的方法,直接测定千斤顶的实际张拉力与压力表读数之间的关系,制成表格或绘制P与N的关系曲线或回归成线性方程,供施工中使用。
2.后张法分批张拉中,如何弥补混凝土弹性压缩引起的预应力损失分批张拉时,先张拉的预应力筋,其张拉力应加上由于后几批预应力筋的张拉所产生的混凝土弹性压缩而引起的预应力损失值,或采用补张法,以保证分批张拉完毕后,预应力筋的张拉应力基本相同。
