6、施工放样测量(复核)记录
测量复核制度

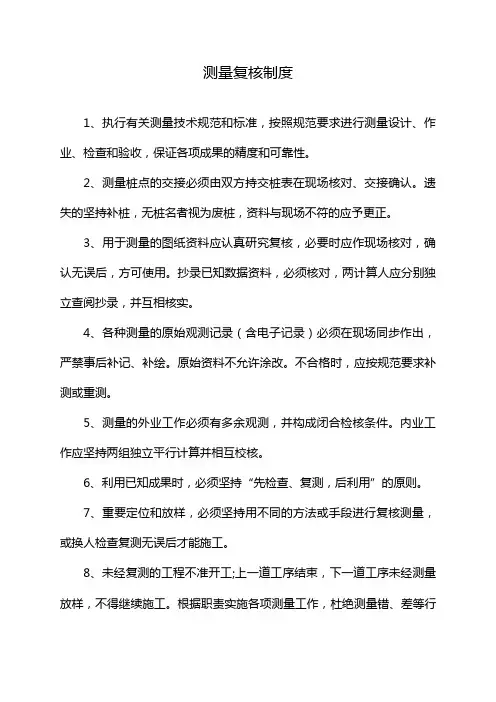

测量复核制度1、执行有关测量技术规范和标准,按照规范要求进行测量设计、作业、检查和验收,保证各项成果的精度和可靠性。
2、测量桩点的交接必须由双方持交桩表在现场核对、交接确认。
遗失的坚持补桩,无桩名者视为废桩,资料与现场不符的应予更正。
3、用于测量的图纸资料应认真研究复核,必要时应作现场核对,确认无误后,方可使用。
抄录已知数据资料,必须核对,两计算人应分别独立查阅抄录,并互相核实。
4、各种测量的原始观测记录(含电子记录)必须在现场同步作出,严禁事后补记、补绘。
原始资料不允许涂改。
不合格时,应按规范要求补测或重测。
5、测量的外业工作必须有多余观测,并构成闭合检核条件。
内业工作应坚持两组独立平行计算并相互校核。
6、利用已知成果时,必须坚持“先检查、复测,后利用”的原则。
7、重要定位和放样,必须坚持用不同的方法或手段进行复核测量,或换人检查复测无误后才能施工。
8、未经复测的工程不准开工;上一道工序结束,下一道工序未经测量放样,不得继续施工。
根据职责实施各项测量工作,杜绝测量错、差等行为,特制定以下测量复核制度。
9、现场实施测量作业,必须使用专业记录簿逐项记录测量数据,原则上用铅笔书写,禁止使用圆珠笔或钢笔。
10、测量工作的内业资料必须有两人独立计算,校核无误后方可使用。
11、在申报公司技术部门复测时,必须同时报送内业测量资料。
12、重要部位的放样(如线路中线、结构边线等)应采用2个测量人员用不同方法分别进行计算,并报请工程部部长审核,签认后执行。
13、重要工程、控制工程、施工复测等测量必须有测量成果书,报请项目部总工程师签认、报监理审核批准。
测量成果书应资料齐全,计算准确,文整清楚,签字齐全;测量成果资料(书)为受控资料,应按受控资料的有关规定办理。
14、测量轴线、基点应与相邻施工段至少三个基点进行重叠衔接。
15、在开工初期,基线、控制网、已开工的重点工程,由公司进行复核测量。
中桩、基线桩、导线桩、水准基点桩及其加密桩的复测由项目总工程师制定,工程部长组织,专职测量工程师实施。
施工测量放样记录表

体育场
工程部位
GH区基础轴线
测量内容及结果
设站点
Z3
66718.975
80702.752
定向点
Z2
66502.359
80662.560
检查点
Z1
66474.973
80852.038
测量放样结果:见附页
桩号
放样点设计坐标
放样点实际坐标
偏差
护筒顶高程(相对)
X
Y
X
Y
X
Y
施工单位
测量: 日期: 复核: 日期:扬中奥来自中心项目施工测量放样记录表
日期:
工程名称
扬中奥体中心
施工单位
中交四公局
单位工程
景观塔
工程部位
桩基
测量内容及结果
设站点
Z3
66718.975
80702.752
定向点
Z2
66502.359
80662.560
检查点
Z1
66474.973
80852.038
测量放样结果:见附页
桩号
放样点设计坐标
放样点实际坐标
偏差
护筒顶高程(相对)
X
Y
X
Y
X
Y
施工单位
测量: 日期: 复核: 日期:
监理单位
测量监理工程师: 日期:
备注
扬中奥体中心项目
施工测量放样记录表
日期:
工程名称
扬中奥体中心
施工单位
中交四公局
单位工程
体育场
工程部位
A区桩基
测量内容及结果
设站点
Z3
66718.975
80702.752
测量复核记录

测量复核记录监理规划⼀、⼯程项⽬概况1、⼯程简况1)解放环路是⽆锡市城市道路的⼀环线,它包括解放东路、解放南路、解放西路、解放北路全长5.48公⾥。
⼀期⼯程实施范围:胜利门⼴场~朝阳⼴场~⽂化宫桥,道路桩号为K3+625~K5+548.966(K0+000)~K1+325,全长约3.25公⾥,其中K0+603.218~K1+126.268为新建段,其余路段为⽼路⾯更新改造。
整个⼯程涉及胜利门⼴场、东林⼴场、朝阳⼴场三个⼤型交叉⼝及⼯运路、县前东街、崇宁路、学前东路、⽂化宫桥等主要交叉⼝。
解放环路市政⼯程包括⾬污⽔、⾃来⽔、煤⽓、电⼒、通信等管道,全线分三个项⽬组施⼯,其中:项⽬1组:⽂化宫桥~朝阳⼴场;项⽬2组:朝阳⼴场~东林⼴场;项⽬3组:东林⼴场~胜利门⼴场;2)解放环路道路性质为城市主⼲道,道路红线在朝阳⼴场~⽂化宫桥~⼈民桥段为36⽶,其余路段为40⽶。
机⾮分隔采⽤机⾮隔离栅分隔。
3)路⾯结构在解放环路两侧的⾮机动车道以及朝阳⼴场~⽂化宫桥改线道路为4CM沥青砼(SBS)+8CM沥青砼(AC-20Ⅰ)+40CM⽔泥稳定碎⽯基层+15CM10%⽯灰⼟底基层(K≥93%);其余路段实施路表铣刨4CM,上铺4CM沥青砼(SBS)+8CM沥青砼(AC-20Ⅰ)4)⾬⽔管线实施新⾬⽔管线1100,其余路段利⽤原有管线,并对原有管线进⾏清挖疏通,以确保⾬⽔管线的畅通。
5)综合管线道路两侧⼈⾏道各增设⼀根电⼒管及改建给⽔管,右侧增设⼀根信息管线。
6)驳岸⼯程靠⽂化宫桥边从K1+038.7~K1+230.14有⼀段新建驳岸,基础原设计为钻空灌注桩。
墙⾝为浆砌⾦⼭⽯,C25砼压顶。
2、⼯程重点和难点分析1、路基弹软⼟质处理;2、新⽼路基搭接;3、路基⼟层压实度、灰剂量、灰⼟拌和均匀性;4、管道基础施⼯、抹带接缝及沟槽回填;5、各种⽼管道及⾬污窨井的保护,合理安排管线⼯程的交叉作业;6、交叉⼝、道⼝的施⼯;7、⽂化宫桥沿河驳岸施⼯;8、砼浇筑质量;9、⽔泥稳定碎⽯施⼯;10、SBS沥青砼⾯层施⼯;3、⼯程的项⽬组织项⽬业主:⽆锡市重点⼯程办公室设计单位:上海市市政⼯程设计院承包商:⽆锡市市政⼯程总公司监理单位:⽆锡市市政建设咨询监理有限公司⼆、监理⼯作的⽬标和范围1、监理⼯作的⽬标监理组严格按照业主的授权和监理服务合同履⾏其职责和义务,我们监理⼯作的⽬标是:根据国家监理规范、规定、运⾏质量保证程序,始终坚持质量第⼀;严格监督承包⼈履⾏施⼯承包合同,确保⼯程质量等恪守监理单位公约和监理⼯程师职业道德,为业主提供优质⾼效的监理服务。
工程施工基准线放样复核记录

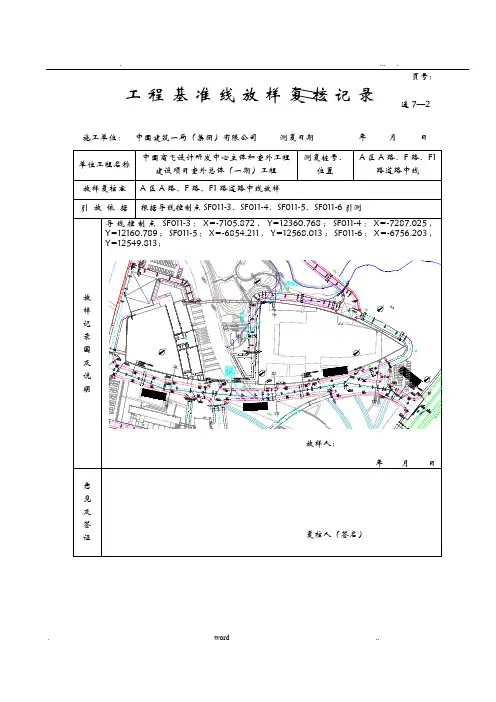

.... .页号:工程基准线放样复核记录 通 7—2施工单位: 中国建筑一局(集团)有限公司 测复日期年月日中国商飞设计研发中心主体和室外工程 单位工程名称建设项目室外总体(一期)工程 放样复核容 A 区 A 路、F 路、F1 路道路中线放样测复桩号、 位置A 区 A 路、F 路、F1 路道路中线引 放 依 据 根据导线控制点 SF011-3、SF011-4、SF011-5、SF011-6 引测导 线 控 制 点 SF011-3 : X=-7105.872 , Y=12360.768 ; SF011-4 : X=-7287.025 , Y=12160.789 ; SF011-5 : X=-6854.211 , Y=12568.013 ; SF011-6 : X=-6756.203 , Y=12549.813;N NNN NN放 样 记 录 图 及 说 明放样人:年月日意见及签证复核人(签名).word...监 理 意 见 及 签 证... .监理人(签名)说明:1、未经复核签证不可作施工单位或交底之用。
2、本单一式二份,监理签证后保留一份,另一份退回施工单位。
工程基准线放样复核记录页号: 通 7—2施工单位: 中国建筑一局(集团)有限公司 测复日期年月日中国商飞设计研发中心主体和室外工程 测复桩号、 A 区 A 路、F 路、F1单位工程名称建设项目室外总体(一期)工程位置路道路中线放样复核容 A 区 A 路、F 路、F1 路道路中线放样复核引 放 依 据 根据导线控制点 SF011-3、SF011-4、SF011-5、SF011-6 引测导 线 控 制 点 SF011-3 : X=-7105.872 , Y=12360.768 ; SF011-4 : X=-7287.025 , Y=12160.789 ; SF011-5 : X=-6854.211 , Y=12568.013 ; SF011-6 : X=-6756.203 , Y=12549.813;N NNN NN放 样 记 录 图 及 说 明放样人:年月日.word...意 见 及 签 证... .复核人(签名)监理意见及签证监理人(签名)说明:1、未经复核签证不可作施工单位或交底之用。
施工放线测量记录表范本

施工放线测量记录表范本一、工程概况本工程位于XXX,建筑面积为XXX平方米,结构类型为XXX,层数为XXX层。
本次施工放线测量工作主要针对该工程的XXX部分。
二、放线依据1. 施工图纸及相关技术要求;2. 国家及地方相关建筑法规、规范;3. 现场实际情况。
三、测量仪器及精度本次施工放线测量采用以下仪器:1. 全站仪(精度:XXX);2. 水准仪(精度:XXX);3. 钢卷尺(精度:XXX)。
四、放线工作流程1. 准备工作:熟悉施工图纸,明确放线要求;检查测量仪器是否完好,精度是否满足要求;确定测量人员及分工。
2. 实地测量:根据施工图纸,使用测量仪器进行实地测量,记录测量数据。
3. 数据整理:对测量数据进行整理、计算,形成放线数据记录表。
4. 成果校核:对放线数据记录表进行校核,确保数据的准确性。
5. 提交报告:将放线数据记录表提交给相关部门,供施工参考。
五、放线数据记录本次施工放线测量共进行了XXX次测量,以下是部分测量数据的记录:1. 坐标点A(x,y)=(XXX,XXX);2. 坐标点B(x,y)=(XXX,XXX);3. 坐标点C(x,y)=(XXX,XXX)。
六、放线质量评估本次施工放线测量工作严格按照相关规范进行,测量仪器精度满足要求,测量数据准确可靠。
放线质量评估为合格。
七、放线成果验收本次施工放线测量成果已经提交给相关部门进行验收。
经过现场核查和数据校核,放线成果满足施工要求。
验收结论为合格。
八、记录员和审核员信息本次施工放线测量记录员为XXX,审核员为XXX。
记录员和审核员均具有相应的专业知识和工作经验,能够确保数据的准确性和可靠性。
九、其他需要说明的问题和意见1. 在施工过程中,应加强对测量仪器的维护和保养,确保其精度和稳定性;2. 对于复杂部位的放线工作,应提前进行技术交底和模拟演练,确保实际操作的准确性和安全性;3. 在施工过程中,应加强对放线工作的监督和检查,确保施工质量符合相关要求;4. 建议加强与相关部门的沟通和协调,及时解决施工过程中的问题和难点。
施工测量放线报验单(模板)

表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程9号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房2区工程12号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房2区工程13号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房2区工程15号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房2区工程11号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程10号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程4号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程3号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程7号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程8号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房1区工程2号楼编号:
表B1—6 施工测量放线报验单
工程名称:前山新城回迁房2区工程17号楼编号:
精品文档word文档可以编辑!谢谢下载!。
施工测量复核制度

施工测量复核制度为规范和加强我项目部的施工测量工作,保证施工质量。
根据《工程测量规范》和各项质量管理制度,制定本制度。
第一条、现场交接桩由业主组织实施,设计、施工、咨询、监理单位参加,现场交接桩完成后,形成现场交接桩工作纪要和交接记录,各方保存。
第二条、设计单位现场移交的控制桩,除移交本标段的控制桩外,同时平面控制桩应延伸至相邻标段不少于2个控制桩,高程控制桩不少于1个,桩橛的保管由本标段测量工程师负责。
第三条、对交接桩持有异议的,应根据有关规定及时会同设计院代表协商解决,保证接桩的正确性,并形成书面资料双方签字认可。
第四条、接桩后,由工程技术部立即组织专业的测量工程师对设计单位移交的测量成果进行复测工作,复测结果在《工程测量规范》及设计相关标准允许的范围时,由施工单位自行平差调整。
超出允许范围时,应及时向业主、设计和监理单位报告,由业主联系设计单位进行复核调整并签认,否则不得作为施工依据。
测量过程中应遵守换人、换手复核的原则。
第五条、在进行复测时,必须与相邻标段闭合,平面控制桩应覆盖相邻标段2个,高程与相邻标段闭合。
第六条、所有的控制测量均应在监理工程师在场的情况下进行,监理工程师对重要的控制桩要进行独立的平行测量,测量结果与工区测量班复核。
第七条、复测工作完成后,应将完整的、经监理工程师复核签认的复测资料报业主及项目部。
测量成果必须经过项目经理部和监理工程师复核签字通过后才可以使用,否则不允许使用。
完成的各种测量记录、计算成果和图表必须做到记录真实,记注明显,计算清楚,签署手续齐全,并经认真的复核及检算,所有的测量记录等资料保存完整。
第八条、在施工过程中,要对设计院移交的桩橛妥善保管,必要时应设置保护设施,确保桩橛不受破坏。
自行建立的控制桩要设置明显的标志和标记,以免混淆使用。
第九条、要按照有关规范规定建立充分满足施工要求的平面和高程控制网,应对整个平面和高程控制网应定期复核,复核成果报监理工程师。
施工测量管理办法

施工测量管理办法第一章总则第一条施工测量的目的是保证工程建筑物准确定位,通过各种测量控制手段,使最终的工程建筑物修建在设计的平面及空间位置上,并保证其结构形式和几何形体符合设计要求,满足规定的精度。
施工测量工作贯穿于从工程交接桩起至工程竣工交付的全过程,是开展工程施工的基础工作,必须提前进行、认真负责。
为此,特制定本办法。
第二条施工测量的依据:施工单位与建设单位签定的工程承包合同。
由设计单位设计的施工图纸及工程要满足的精度要求。
工程所属行业现行测量技术规范。
第二章组织机构第三条集团公司不设测量机构,集团公司只对子公司的测量工作进行检查、指导,参与制定重点工程的控制测量方案并审查成果。
第四条子公司设精测组,配备专职技术干部和测工。
第五条项目部配备专或兼职测量技术人员和测工,具体人员由项目部自行确定。
第三章交接桩工作第六条以集团公司名义中标的铁路工程项目或以集团公司名义中标且由两个及以上子公司施工的其他工程项目,交接桩工作由集团公司工程部主管工程师主持和组织子公司工程部主管工程师及有关测量人员会同设计、建设单位交桩小组共同进行。
以集团公司名义中标但只由一个子公司施工不含铁路工程项目)或子公司自行承揽的工程项目,交接桩工作由子公司工程部主管工程师主持和组织有关测量人员会同设计、建设单位交桩小组共同进行。
第七条交接桩双方应各指定一名负责人共同进行交接桩工作,由设计或建设单位按图表所列桩橛位置,现场逐一查看、点交,同时做好记录并经双方签认。
桩橛记录应详细注明缺桩、桩橛损坏情况、存在问题及处理意见。
第九条交接桩的依据:线路平面图、控制桩表、曲线表、断链表、水准基点表、线路(或桥、隧)精测成果书。
第十条交接桩的内容:基线控制桩、曲线桩和交点桩、断链桩、水准基点桩、建筑物和站场位置桩(或坐标桩)以及精测地段的控制桩。
可根据工程所属行业和专业确定交接桩内容。
第四章职责分工第十一条子公司精测组的主要职责为:一、所辖管段开工前中线、标高复核测量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
放线测量复核记录
市政施-6 第 工程名称 单位工程名称 原侧坐标 X Y 复测坐标 X Y 计算距离 (m) 承包单位 分包单位 计算角度 (°′″) 计算水平 度盘读数 (°′″) 距离读数 (m) 测点范围 竖盘读数 (°′″) 实测距离 (m) 页共 仪器型号 标定编号 实测水平 度盘读数 (°′″) 实测角度 (°′″)
测量:
计算:
复核:
市政施-6 页
实测角度 (°′″)
年
月
日
测点或桩号
测站点坐标 X= 计 后视点坐标 X= 算 数 距 离 AˉB= 据
Y= Y=
斜 距 离 D= 对 点 数 值 度 盘 Q= 观 测 实测水平距离AˉB据
点 观 测 数 据
略 图 水 平 度 盘 项目技术负责人: 测量日期: 年 月 日
