通知国家安全监管总局交通运输部国务院国资委国家铁路局关于印发《隧道施工安全九条规定》的通知安监总管二〔2014〕104号各省、自治区、直辖市及新疆生产建设兵团安全生产监督管理局、交通运输厅(局、委)、铁路监督管理局、国资委,有关中央企业:为进一步加强隧道施工安全生产工作,有效防范和坚决遏制重特大事故,国家安全监管总局、、国务院国资委、制定了《隧道施工安全九条规定》,现印发给你们,请遵照执行。

请各地区有关部门和中央企业要加强宣传贯彻,完善制度规定,细化落实措施,强化组织实施,严格督促检查,强化企业安全生产主体责任,认真履行各自职责,把每一条规定落实到相关企业、施工现场、作业工序和岗位人员,切实做到“铁规定、刚执行、全覆盖、真落实、见实效”。

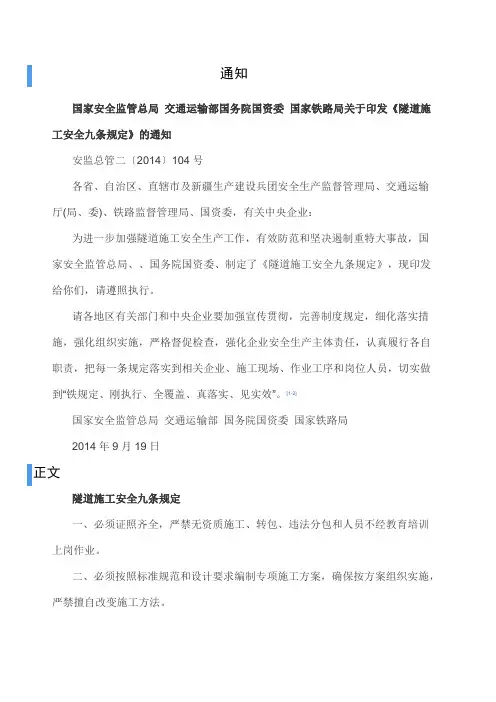

[1-2]国家安全监管总局交通运输部国务院国资委国家铁路局2014年9月19日正文隧道施工安全九条规定一、必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

二、必须按照标准规范和设计要求编制专项施工方案,确保按方案组织实施,严禁擅自改变施工方法。

三、必须强化施工工序和现场管理,确保支(防)护到位,严禁支护滞后和安全步距超标。

四、必须落实超前水文地质探测预报各项规定,监控量(探)测数据超标立即停工撤人,严禁冒险施工作业。

五、必须对有毒有害气体进行监测监控,加强通风管理,严禁浓度超标施工作业。

六、必须严格控制现场作业人数,掘进作业面应实施机械化作业,严禁超员组织施工作业。

七、必须按照规定设置逃生通道,严禁在安全设施不到位的情况下施工作业。

八、必须按照规定严格民用爆炸物品管理,严禁在施工现场违规运输、存放和使用民用爆炸物品。

九、必须按照规定制定应急预案、配备救援装备,严禁事故发生后违章指挥、冒险施救。

中国中铁股份有限公司强制性贯彻《隧道施工安全九条规定》实施细则第一条??必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

实施细则:1.公司从事隧道施工、勘察设计、监理和质量检测单位必须按照《建筑法》要求,必须取得相应等级的资质证书后,方可在资质等级许可范围内从事隧道施工、勘察设计、监理及检测工作。

隧道施工安全九条规定(标准版)

隧道施工安全九条规定(标准版)

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
隧道施工安全九条规定(标准
版)
Safety management is an important part of production management. Safety and production are in
the implementation process
隧道施工安全九条规定(标准版)
一、必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

二、必须按照标准规范和设计要求编制专项施工方案,确保按方案组织实施,严禁擅自改变施工方法。

三、必须强化施工工序和现场管理,确保支(防)护到位,严禁支护滞后和安全步距超标。

四、必须落实超前水文地质探测预报各项规定,监控量(探)测数据超标立即停工撤人,严禁冒险施工作业。

五、必须对有毒有害气体进行监测监控,加强通风管理,严禁浓度超标施工作业。

六、必须严格控制现场作业人数,掘进作业面应实施机械化作业,严禁超员组织施工作业。

七、必须按照规定设置逃生通道,严禁在安全设施不到位的情
况下施工作业。

八、必须按照规定严格民用爆炸物品管理,严禁在施工现场违规运输、存放和使用民用爆炸物品。

九、必须按照规定制定应急预案、配备救援装备,严禁事故发生后违章指挥、冒险施救。

云博创意设计
MzYunBo Creative Design Co., Ltd.。

《隧道施工安全九条规定》及实施细则

《隧道施工安全九条规定》及实施细则

隧道施工安全九条规定一、必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

二、必须按照标准规范和设计要求编制专项施工方案,确保按方案组织实施,严禁擅自改变施工方法。

三、必须强化施工工序和现场管理,确保支(防)护到位,严禁支护滞后和安全步距超标。

四、必须落实超前水文地质探测预报各项规定,监控量(探)测数据超标立即停工撤人,严禁冒险施工作业。

五、必须对有毒有害气体进行监测监控,加强通风管理,严禁浓度超标施工作业。

六、必须严格控制现场作业人数,掘进作业面应实施机械化作业,严禁超员组织施工作业。

七、必须按照规定设置逃生通道,严禁在安全设施不到位的情况下施工作业。

八、必须按照规定严格民用爆炸物品管理,严禁在施工现场违规运输、存放和使用民用爆炸物品。

九、必须按照规定制定应急预案、配备救援装备,严禁事故发生后违章指挥、冒险施救。

《隧道施工安全九条规定》实施细则第一条必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

实施细则:1.公司从事隧道施工、勘察设计、监理和质量检测单位必须按照《建筑法》要求,必须取得相应等级的资质证书后,方可在资质等级许可范围内从事隧道施工、勘察设计、监理及检测工作。

2.公司从事隧道施工的专业技术人员,必须按照《建筑法》要求,依法取得相应的执业资格证书;从事隧道施工的“三类人员”,必须按照《中华人民共和国安全生产法》、《建设工程安全生产管理条例》(国务院令第393号)、《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》(住房和城乡建设部令第17号)要求,取得安全生产考核合格证书。

3. 根据《建筑工程施工转包违法分包等违法行为认定查处管理办法(试行)》(建市[2014]118号)规定【注1】,严禁隧道施工单位承包工程后,不履行合同约定的责任和义务,将其承包的全部工程或者将其承包的全部工程肢解后以分包的名义分别转给其他单位或个人施工;严禁把单位工程或分部分项工程违法分包给其他单位或个人施工。

《隧道施工安全九条规定》及实施细则

《隧道施工安全九条规定》及实施细则

隧道施工安全九条规定一、必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

二、必须按照标准规范和设计要求编制专项施工方案,确保按方案组织实施,严禁擅自改变施工方法。

三、必须强化施工工序和现场管理,确保支(防)护到位,严禁支护滞后和安全步距超标。

四、必须落实超前水文地质探测预报各项规定,监控量(探)测数据超标立即停工撤人,严禁冒险施工作业。

五、必须对有毒有害气体进行监测监控,加强通风管理,严禁浓度超标施工作业。

六、必须严格控制现场作业人数,掘进作业面应实施机械化作业,严禁超员组织施工作业。

七、必须按照规定设置逃生通道,严禁在安全设施不到位的情况下施工作业。

八、必须按照规定严格民用爆炸物品管理,严禁在施工现场违规运输、存放和使用民用爆炸物品。

九、必须按照规定制定应急预案、配备救援装备,严禁事故发生后违章指挥、冒险施救。

《隧道施工安全九条规定》实施细则第一条必须证照齐全,严禁无资质施工、转包、违法分包和人员不经教育培训上岗作业。

实施细则:1.公司从事隧道施工、勘察设计、监理和质量检测单位必须按照《建筑法》要求,必须取得相应等级的资质证书后,方可在资质等级许可范围内从事隧道施工、勘察设计、监理及检测工作。

2.公司从事隧道施工的专业技术人员,必须按照《建筑法》要求,依法取得相应的执业资格证书;从事隧道施工的“三类人员”,必须按照《中华人民共和国安全生产法》、《建设工程安全生产管理条例》(国务院令第393号)、《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》(住房和城乡建设部令第17号)要求,取得安全生产考核合格证书。

3. 根据《建筑工程施工转包违法分包等违法行为认定查处管理办法(试行)》(建市[2014]118号)规定【注1】,严禁隧道施工单位承包工程后,不履行合同约定的责任和义务,将其承包的全部工程或者将其承包的全部工程肢解后以分包的名义分别转给其他单位或个人施工;严禁把单位工程或分部分项工程违法分包给其他单位或个人施工。

隧道施工安全九条规定

隧道施工安全九条规定

隧道施工安全九条规定

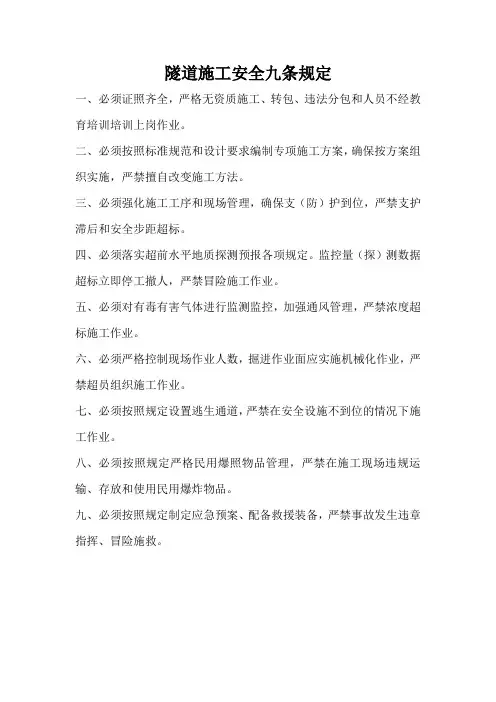

一、必须证照齐全,严格无资质施工、转包、违法分包和人员不经教育培训培训上岗作业。

二、必须按照标准规范和设计要求编制专项施工方案,确保按方案组织实施,严禁擅自改变施工方法。

三、必须强化施工工序和现场管理,确保支(防)护到位,严禁支护滞后和安全步距超标。

四、必须落实超前水平地质探测预报各项规定。

监控量(探)测数据超标立即停工撤人,严禁冒险施工作业。

五、必须对有毒有害气体进行监测监控,加强通风管理,严禁浓度超标施工作业。

六、必须严格控制现场作业人数,掘进作业面应实施机械化作业,严禁超员组织施工作业。

七、必须按照规定设置逃生通道,严禁在安全设施不到位的情况下施工作业。

八、必须按照规定严格民用爆照物品管理,严禁在施工现场违规运输、存放和使用民用爆炸物品。

九、必须按照规定制定应急预案、配备救援装备,严禁事故发生违章指挥、冒险施救。

隧道施工九条规定

隧道施工九条规定

隧道施工安全九条规定
第五条 必须对有毒有害气体监测监控,加强
通风管理,严禁浓度超标施工作业。 按规范要求洞内氧气含量不得低于20%(按 体积计)。 一氧化碳浓度不得超过30mg/m3
隧道施工安全九条规定
第六条 必须严格控制现场作业人数,掘进作
业面实施机械化作业,严禁超员组织施工作 业。 根据一些要求,提升隧道施工装备水平,积 极采用大型化、专业化隧道工程施工装备, 减少掌子面作业人员数量。除开挖工序外, 其他工序作业人员总数不得超过9人,其中排 线和装药工序不得超过2让人
隧道施工安全九条规定
第九条 必须按照规定制定应急预案、配备救援设备, 严禁事故发生后违章指挥,冒险施救。 根据相关要求,在隧道施工前,对可能发生重大安 全事故的风险,必须进行危险源辨识和安全风险评 估,并制定针对性措施和应急预案,配备必要的救 援物资和设备器材。 当隧道施工中发生险情时,如量测数据超标、拱顶 或侧壁掉块、钢拱架变形、隧道渗水变为线流或股 状出水及变浑等情况时,应迅速撤除作业人员,然 后进行风险评估,科学采取工程第二工程有限公司 安质环保部 2015年5月
隧道施工安全九条规定
颁布背景:
隧道施工安全九条规定
颁布部门:国家安全监管总局、交通运输部、国务 院国资委、国家铁路局四部门联合印发
颁布时间:2014年9月19日
颁布要求:各地区有关部门和中央企业要加强宣传 贯彻,完善制度制定,细化落实措施,严格督促检 查,强化企业安全生产主体责任,认真履行各自职 责,把每一条规定落实到相关企业、施工现场、作 业工序和岗位人员,切实做到“铁规定、刚执行、 全覆盖、真落实、见实效”
隧道施工安全九条规定
第四条 必须落实超前水文地质探测预报各项

隧道施工安全生产九条规定

隧道施工安全生产九条规定

隧道施工安全生产九条规定隧道施工是一项高风险的工作,在施工过程中一定要严格遵守安全生产规定,保障施工人员的安全。

本文将介绍隧道施工安全生产的九条规定。

一、明确责任在隧道施工安全生产中,每个施工人员都应该承担起必要的责任。

工程项目负责人必须明确规定每个责任人员的职责以及各个岗位之间的协同配合,对于隧道施工中存在的所有隐患都应该提前识别并予以清除,保障施工现场的安全。

二、安全环境施工现场必须确保各种设施的正常运转,如照明、通风、强弱电设备、消防设备等等,确保环境符合安全生产要求。

在施工区域设置必要的围挡进行防护,禁止未经授权人员随意进入施工现场。

三、工具设备隧道施工的工具和设备必须符合相关的标准,每个工人都应经过专业的培训和指导。

施工现场必须对设备进行维护、保养和及时检修,以保证设备处于正常运转状态,适当的采用各种保护措施来减少和防止设备故障的发生。

四、上岗警示员工上岗前必须接受相应的培训和考核,且通过资格认证,保证员工具备相应的技能和知识。

同时,施工现场也必须贴有明显的安全标识提示,以提醒施工人员注意防护措施。

五、操作规范所有施工材料、设备和基础设施必须符合安全标准,操作人员必须按照标准化的操作程序来进行施工。

指导员在现场必须全程指导,确保施工过程的安全性和合理性,严格遵循安全操作规范。

六、紧急救援隧道施工过程中存在发生危险事件的可能性,为了及时应对这种情况,在现场必须配备相应的救援设备以及专业的应急队伍,必要时需要进行应急演练,加强现场应急反应能力。

七、交通防护隧道施工存在较强的交通危险性,因此,必须在施工现场周围设置相应的标志和交通警示设备,确保当地交通的安全。

同时,对于施工区域内的交通道路和行人通道,也需要进行合理的规划和规范,减少人车冲突的发生。

八、安全检查隧道施工安全生产必须进行定期检查和随机抽查,严格审查施工现场的危险因素,及时消除隐患和风险,确保施工现场的安全。

在无可控风险的前提下,逐步推进隧道施工的进度,降低施工现场的压力。

隧道安全施工九条规定

隧道安全施工九条规定

隧道安全施工九条规定
1. 全面了解隧道安全规范和操作指南,并按照规范执行施工工序。

2. 在隧道进入施工区域前,要对隧道结构进行详细的检查和评估,确保其安全性。

3. 确保施工现场的通风系统正常运作,保证工人的安全。

4. 在进行挖掘作业时,要对土质进行评估,确保隧道壁面的稳定性。

5. 在挖掘地层中出现问题时,立即采取应急措施,确保工人和设备的安全。

6. 定期进行隧道支护结构的检查和维护,确保其完好无损。

7. 严格控制施工现场的粉尘污染,采取措施保护工人和环境。

8. 对施工现场的电气设备和设施进行定期检查,确保其安全性能。

9. 在施工期间建立完善的安全管理制度,加强工人的安全培训和意识教育。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附表1
全省在建工程落实《隧道施工安全九条规定》专项活动自查表工程名称:合同段:
隧道名称:隧道长度:隧道型式:
注:1.表格内检查指标中打*号的均要提供相应附表或文字说明;
2.检查中发现的问题和好的作法应详细描述。

施工单位(盖章):检查时间:
检查人员:负责人:
附表2
《隧道施工安全九条规定》专项活动检查项目数据统计表工程名称:合同段数:
注:此表由建设单位填报。

填报单位(盖章):填报日期:附表3
《隧道施工安全九条规定》专项活动检查数据汇总表填报辖区:工程项目数:
注:此表由各市质监站(局)填报,填报范围为市、县监督项目。

填报单位(盖章):填报日期:。

相关文档
最新文档
