高支模方案附计算书

合集下载

高支模架体计算书

高支模架体计算书

高支模架体计算书一、梁模板高支撑架计算;梁模板支架按断面最大400×1000的框架梁进行计算:模板支架搭设高度按最高点38.5米考虑;梁截面 B ×D=400mm ×1000mm ,龙骨采用50×80mm 木方,梁侧模方木间距250mm 。

梁支撑立杆的横距(跨度方向) l=0.75米,立杆的步距 h=1.50米,梁底水平横杆间距250mm ,采用48×3.0的钢管。

梁模板支撑架立面简图如下:``1、梁底模板传递给方木背楞的荷载计算梁底模板按三跨连续梁计算、板底设三道方木背楞,作用荷载包括梁900与模板自重荷载,施工活荷载。

自重荷载:模板自重 = 0.350kN/m2;钢筋自重 = 1.500kN/m3;混凝土自重 = 24.000kN/m3;施工荷载标准值 = 2.500kN/m2。

支模架(按折合高度计算): 0.129kN/m;1.1、荷载计算:⑴、钢筋混凝土自重(kN/m): q1 = 25.500×1.00×0.40=10.2kN/m⑵、模板自重线荷载(kN/m):q2 = 0.35×(2×1.00+0.40)=0.84kN/m⑶、活荷载 (kN):施工活荷载标准值 P1 = 2.5×0.400=1.0kN计算得出:均布荷载 q = 1.2×10.2+1.2×0.84= 13.248kN/m集中荷载 P = 1.4×1.0=1.40kN梁底模板受力计算简图如下:A经计算得到从左到右各支座力分别为N1= N4=1.8890kN; N2= N3=3.7786kN1.2、根据《混凝土结构工程施工及验收规范》的规定,立杆承受荷载N=1.1×(N1+ N2+N3+N4) =11.336kN1)立杆强度验算:每根立管支撑:48×3.0钢管要乘以折减系数0.90,则N= 0. 9×24 kN =21.6 kNN=11.336kN < 21.6KN(横杆步距为1500和立杆采用对接时,立杆允许的荷载21.6KN)满足要求。

(建筑工程管理)高支模施工(含计算书)免费

(建筑工程管理)高支模施工(含计算书)免费

(建筑工程管理)高支模施工(含计算书)免费3.11.1高支模施工方法及具体措施3.11.1.1高支模梁板设计情况2#楼壹层层高5.1m,最大梁尺寸为300mm×800mm,板厚100mm;3#楼壹层层高6.27m,最大梁尺寸为300mm×800mm,板厚100mm;由于设备安装的需要,3#楼从壹层至四层均留有尺寸为13500m×24000m,大洞,屋顶板最大梁尺寸为550mm×1400mm;4#楼壹层层高6.3m,最大梁尺寸为400mm×800mm,板厚100mm;5#楼地下室层高6.5m,地下室顶板厚度180mm,最大梁尺寸为300mm×1400mm,5#楼壹层层高5.17m,最大梁尺寸为300mm×800mm,板厚120mm;6#楼壹层层高6.27m,最大梁尺寸为300mm×800mm,板厚100mm;7#楼壹层层高6.27m,最大梁尺寸为300mm×800mm,板厚100mm;8#楼壹层层高5.1m,最大梁尺寸为300mm×800mm,板厚120mm,通道高度8.33m,最大梁尺寸500×2100mm;9#楼壹层层高6.3m,最大梁尺寸为400mm×800mm,板厚120mm;10#楼壹层层高6.3m,最大梁尺寸为400×800,板厚100;11#楼地下室层高5.17m,地下室顶板厚度250mm,最大梁尺寸为500mm×1000mm,壹层层高5.1m,最大梁尺寸为350mm×800mm,板厚120mm;12#楼1层层高 6.72m,最大梁尺寸为300mm×800mm,板厚100mm;13#楼壹层层高 6.72m,最大梁尺寸为300mm×800mm,板厚120mm;14#楼壹层层高6.72m,最大梁尺寸为300mm×800mm,板厚100mm。

高支模专项方案计算书

高支模专项方案计算书

一、工程概况本项目为XX市XX区XX大厦,地上XX层,地下XX层,总建筑面积约XX万平方米。

本工程涉及高支模施工的区域主要为地上XX层至XX层的主体结构施工,包括梁、板、柱等构件的模板支撑体系。

二、计算依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《混凝土结构工程施工质量验收规范》(GB50204-2011)3. 《建筑施工模板安全技术规范》(JGJ162-2008)4. 《建筑结构荷载规范》(GB50009-2012)5. 《扣件式钢管脚手架安全技术规范》(JGJ130-2011)三、模板支撑体系设计1. 材料选型:- 模板:16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²。

- 次龙骨:50mm×100mm木枋,抗剪强度设计值1.3N/mm²,抗弯强度设计值13N/mm²,弹性模量为8415N/mm²。

- 主龙骨:48mm×3.5mm普通钢管,抗弯强度205.0N/mm²。

- 扣件:拧紧力矩达40~65N·m,单扣件抗滑承载力可取8.0~6.4kN。

2. 支撑体系布置:- 梁下支撑体系采用扣件式钢管支撑体系,梁底支撑采用顶托。

- 楼板满堂支撑支撑体系采用扣件式钢管架。

3. 荷载计算:- 梁自重:根据设计图纸,梁自重约为1.2kN/m²。

- 混凝土浇筑荷载:根据设计图纸,混凝土浇筑荷载约为2.0kN/m²。

- 施工荷载:根据现场实际情况,施工荷载约为1.0kN/m²。

- 风荷载:根据当地气象资料,风荷载约为0.6kN/m²。

四、计算结果1. 梁下支撑体系:- 计算荷载:Q = 1.2 + 2.0 + 1.0 + 0.6 = 4.8kN/m²- 承载力:根据材料强度和设计规范,梁下支撑体系可承受荷载为5.0kN/m²,满足要求。

高支模荷载计算书

高支模荷载计算书

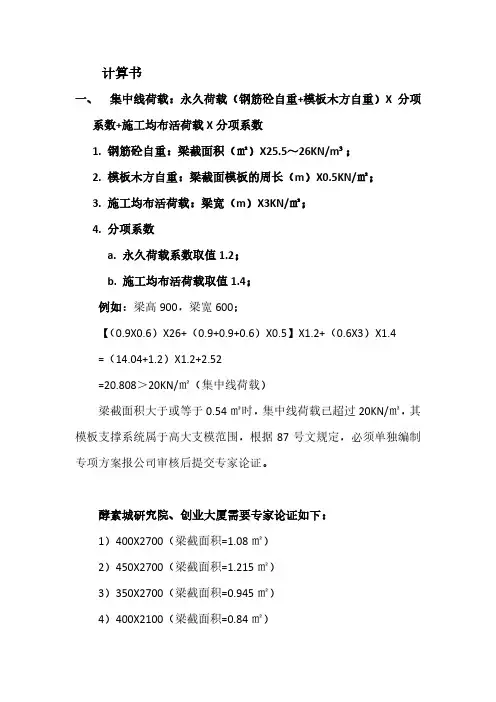

计算书一、集中线荷载:永久荷载(钢筋砼自重+模板木方自重)X分项系数+施工均布活荷载X分项系数1.钢筋砼自重:梁截面积(㎡)X25.5~26KN/m³;2.模板木方自重:梁截面模板的周长(m)X0.5KN/㎡;3.施工均布活荷载:梁宽(m)X3KN/㎡;4.分项系数a.永久荷载系数取值1.2;b.施工均布活荷载取值1.4;例如:梁高900,梁宽600;【(0.9X0.6)X26+(0.9+0.9+0.6)X0.5】X1.2+(0.6X3)X1.4=(14.04+1.2)X1.2+2.52=20.808>20KN/㎡(集中线荷载)梁截面积大于或等于0.54㎡时,集中线荷载已超过20KN/㎡,其模板支撑系统属于高大支模范围,根据87号文规定,必须单独编制专项方案报公司审核后提交专家论证。

酵素城研究院、创业大厦需要专家论证如下:1)400X2700(梁截面积=1.08㎡)2)450X2700(梁截面积=1.215㎡)3)350X2700(梁截面积=0.945㎡)4)400X2100(梁截面积=0.84㎡)5)450X1450(梁截面积=0.65㎡)6)400X1400(梁截面积=0.56㎡)7)450X1200(梁截面积=0.54㎡)8)550X1000(梁截面积=0.55㎡)9)450X1400(梁截面积=0.63㎡)10)400X1500(梁截面积=0.6㎡)以上10种梁的截面积分别大于或等于0.54㎡(集中荷载满足20KN/㎡);需要编制专项方案如下:1)400X1100(集中荷载:16.968KN/㎡){(0.4X1.1)X26+(1.1+1.1+0.4)X0.5}X1.2+(0.4X3)X1.4=(11.44+1.3)X1.2+1.68=16.968≥15KN/㎡以此类推:2)350X1450(集中荷载:19.184KN/㎡);3)400x1200(集中荷载:18.336KN/㎡);4)350X1200(集中荷载:16.224KN/㎡);5)400X1000(集中荷载:15.6KN/㎡);6)300X1300(集中荷载:15.1687KN/㎡);7)450X900(集中荷载:15.876KN/㎡);8)500X1000(集中荷载:19.2KN/㎡);。

高支模计算书

高支模计算书

(一)、参数信息1、立杆参数:立杆的纵距b=0.9m立杆的横距1=0.6m立杆的步距h=1.20m伸出长度:0.2m2、荷载参数:砼板厚:1100mm①砼自重选用25KN/m3②模板自重采用0.3 KN/m2③施工均布荷载选用 2.5 KN/m2④振捣砼荷载 2 KN/m2(水平模板)4 KN/m2(垂直模板)⑤钢筋自重 1.26 KN/m3(每立方钢筋砼钢筋自重)3、地基参数地基承载力标准值取170 KN/m2基础底面面积取50mm×50mm4、木方参数:木方的宽度100mm木方的高度50mm木方的弹性模量为E=7650N/mm2木方自重0.3KN/m2木方的顺纹抗剪强度取f t=1.87N/mm2木方的抗弯强度取f w=17.9N/mm2木方的截面惯性矩I:I=bh3/12=1003×50/12=4.17×106mm4木方的截面抵抗矩W:W= bh2/6=1002×50/6=8.33×104mm35、面板参数:面板厚为18mm面板的顺纹抗剪强度取f t=1.87N/mm2面板的抗弯强度取f w=37N/mm2面板的弹性模量为E=9898N/mm2面板的截面惯性矩I:I=bh3/12=1220×183/12=5.93×105mm4面板的截面抵抗矩wW= bh2/6=1220×182/6=6.6×104mm36、其他参数:搭设高度取8.7m伸出长度取0.30m钢管规格:Φ48mm×3.0mm钢管立杆净截面面积(cm2):A=424mm2,钢管截面抵抗矩WW=3.14×(484-424)÷32÷48=4491mm3,钢管截面惯性矩I:I=3.14×(484-424)÷64=1.08×105mm4,钢管的弹性模量E=2.1×105N/mm2,钢管的抗弯强度取ff=215 N/mm2钢管抗剪强度取f t=120N/mm2(二)、模板面板计算按三跨连续梁计算,其计算简图如下所示:荷载计算:恒荷载设计值:g=0.42+31.86+1.51=33.79KN/m2活荷载设计值:q=3+4.8=7.8 KN/m2荷载总设计值:g+q=33.79+7.8=41.59KN/m2内力计算:按三等跨连续梁计算内力(为简化起见,凡超过三跨的模板均按三跨连续计算),本结构为受弯结构,需要验算其抗弯强度、抗剪强度和刚度,根据荷载组合要求。

墩柱高支模专项施工方案(含计算书)

墩柱高支模专项施工方案(含计算书)

墩柱高支模专项施工方案编制人:审核人:审批人:市政集团有限公司2019年4月目录第一章、工程概况 (1)1.1工程介绍 (1)1.1.1总体概况 (1)1.1.2墩台概况 (2)1.2工程数量 (12)1.3高支模施工总体要求 (13)第二章、编制依据 (14)第三章、施工计划 (15)3.1总体施工安排 (15)3.2材料、设备配置 (18)3.2.1机械配备计划 (18)3.2.2材料投入计划 (19)3.2.3工期安排 (20)第四章、施工工艺技术 (20)4.1施工测量计划 (20)4.2钢模板设计 (21)4.3组合式钢模板施工 (24)4.3.1钢板模板设计加工 (24)4.3.2钢模板吊装 (27)4.3.3模板拆除 (31)4.4定制墩柱施工安全爬梯架作业平台 (34)4.5双柱式花瓶墩系梁—碗扣式支架 (40)4.6门式系梁—钢管桩支架 (42)第五章、施工安全保障措施 (45)5.1管理目标 (45)5.2安全保证措施 (45)5.2.1 建立健全各项安全制度 (46)5.2.2 施工机械安全保证措施 (46)5.2.3 支架搭设与拆除 (47)5.2.4 高空作业安全措施 (48)5.3安全生产教育与培训 (48)5.4安全生产检查 (48)第六章、施工管理及作业人员配备和分工 (48)6.1施工管理人员配置 (48)6.2劳动力配置 (49)第七章、验收要求 (50)7.1验收依据与要求 (50)7.1.1验收依据 (50)7.1.2验收要求 (51)7.2验收程序 (51)7.3验收内容 (52)7.3.1 脚手架验收标准 (52)7.3.2 模板安装质量控制要求 (56)7.3.3 钢筋安装质量标准 (58)7.3.4墩台、身质量检验标准 (58)7.4验收人员 (59)第八章、应急处置措施 (60)8.1应急组织机构及体系建设 (60)8.1.1应急救援组织机构成员 (60)8.1.2应急救援组织机构职责 (61)8.2支架、模板坍塌事故应急措施 (62)8.3高处坠落应急措施 (63)8.4机械人员伤害事故应急措施 (63)8.5物体打击应急及预防措施 (64)8.6触电急救措施 (64)8.7事故处理 (65)8.8应急救援 (65)8.9应急物资及装备 (66)8.10应急救援路线 (66)第九章、计算书 (66)9.1钢模板计算书 (66)9.1.1 荷载计算 (67)9.1.2面板验算 (67)9.1.3 纵肋计算 (68)9.1.4 龙骨计算 (69)9.1.5 拉杆计算 (71)9.2双柱式花瓶墩系梁碗扣支架计算书 (72)9.2.1碗扣支架承载性能 (72)9.2.2荷载计算 (72)9.2.3碗扣支架验算 (72)9.3墩柱施工安全爬梯计算书 (73)9.3.1安全爬梯简介 (73)9.3.2 计算依据 (73)9.3.3 荷载计算 (75)9.3.4 计算模型 (77)9.3.5 荷载组合 (83)9.3.6 计算结果 (83)9.3.7结论 (85)9.4门式系梁支撑架计算书 (86)9.4.1荷载计算 (86)9.4.2 横向工40a工字钢强度及刚度验算 (86)9.4.3 底部纵工40a工字钢强度及刚度验算 (87)9.4.4立柱钢管计算 (87)第一章、工程概况1.1 工程介绍1.1.1总体概况润扬路快速化改造(江阳路互通立交)工程为涡轮型全互通立交,工程范围内含润扬路高架主线桥1座、互通匝道桥8座(A~H匝道)及地面辅路。

9m高支模方案及计算书

9m高支模方案及计算书

梁模板2计算书高支撑架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。

因本工程梁支架高度大于4米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。

为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。

梁段:L1。

一、参数信息1.模板支撑及构造参数梁截面宽度 B(m):0.30;梁截面高度 D(m):1.10混凝土板厚度(mm):0.11;立杆纵距(沿梁跨度方向间距)La(m):0.70;立杆上端伸出至模板支撑点长度a(m):0.10;脚手架步距(m):1.50;梁支撑架搭设高度H(m):8.90;梁两侧立柱间距(m):0.50;承重架支设:木方支撑平行梁截面A;立杆横向间距或排距Lb(m):1.00;采用的钢管类型为Φ48×3.50;扣件连接方式:双扣件,考虑扣件质量及保养情况,取扣件抗滑承载力折减系数:0.80;2.荷载参数模板自重(kN/m2):0.35;钢筋自重(kN/m3):1.50;施工均布荷载标准值(kN/m2):2.5;新浇混凝土侧压力标准值(kN/m2):12.9;倾倒混凝土侧压力(kN/m2):2.0;振捣混凝土荷载标准值(kN/m2):2.03.材料参数木材品种:柏木;木材弹性模量E(N/mm2):10000.0;木材抗弯强度设计值fm(N/mm2):17.0;木材抗剪强度设计值fv(N/mm2):1.7;面板类型:胶合面板;钢材弹性模量E(N/mm2):210000.0;钢材抗弯强度设计值fm(N/mm2):205.0;面板弹性模量E(N/mm2):9500.0;面板抗弯强度设计值fm(N/mm2):13.0;4.梁底模板参数梁底模板支撑的间距(mm):400.0;面板厚度(mm):18.0;5.梁侧模板参数主楞间距(mm):600;次楞间距(mm):400;穿梁螺栓水平间距(mm):600;穿梁螺栓竖向间距(mm):400;穿梁螺栓直径(mm):M12;主楞龙骨材料:木楞,,宽度80mm,高度80mm;主楞龙骨材料:木楞,,宽度80mm,高度80mm;二、梁模板荷载标准值计算1.梁侧模板荷载强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。

某工程一区坡屋面高支模方案(钢管)包括计算书 图纸

某工程一区坡屋面高支模方案(钢管)包括计算书 图纸

高支模施工方案(斜屋面施工方案)工程名称:XXXX一区工程工程地点:XX市XX区XX路XXX号施工单位:XX市XXXXXXXX公司编制单位:XX市XXXXXXXX公司XX花园一区项目部编制人:分公司技术负责人:编制日期:2005年月日审核负责人:审批日期:2005年月日审批负责人审批日期:2005年月日文件编号:目录一、编制依据。

1二、工程概况。

1三、模板支撑体系设计。

2四、施工方法。

3五、质量保证措施。

5六、主要安全技术措施。

6七、计算书。

6 (一)7.3米楼板模板扣件钢管高支撑架计算书。

6 (二)5.95米梁模板扣件钢管高支撑架计算书。

13 (三)7.3米梁模板门式脚手架支撑计算书。

20 (四)5.95米梁模板门式脚手架支撑计算书。

27 (五)7.5米楼板模板门式脚手架支撑计算书。

34一、编制依据1.《混凝土结构工程处施工质量验收规范》GB 50204—20022.本工程设计施工图3.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

4.《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)。

二、工程概况海珠XX一区工程,由广州XXXXXXX有限公司投资兴建,位于广州市海珠区XX路XXX号。

本工程三栋楼,一层地下室(三栋楼连通),其中3号楼地上9层,其余1、2号楼地上十二层,三栋楼的顶屋均有夹层,三栋楼的天面均采用斜屋面;呈金字塔形。

本工程一区1号楼坡屋面从十三层(夹层)楼面○3~○23轴×○B~○N轴起面积约为512m2,夹层楼面设计标高40.5 m起算,坡屋顶平面标高50.1 m,面积为13m2,层内最高为7.8m,最低为1.0m(由于在夹层内有电梯机房,至使模板支撑的搭设高最高为7.8m);坡度为平45度,梁截面尺寸主要有200×400 mm、200×500 mm等截面型式、其中在○B×○9~○17轴和○N×○10~○18轴各有一条装饰弧形梁,截面尺寸分别为200×1500 mm和200×1600 mm,设计梁面标高为46.45m,弧形梁支模高度最高为4.2m,斜板厚为120mm,采用C25砼。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高支模专项施工方案施工单位:编制时间:2013-10目录一、工程概况 (3)二、编制依据 (3)三、施工工艺 (4)四.模板工程质量及进度控制 (6)4.1轴线偏位的预防措施 (6)4.2垂直偏差的预防措施 (6)4.3标高不正确的预防措施 (7)4.4柱、梁模板胀模的预防措施 (7)4.5梁模下垂、失稳倒塌的预防措施 (7)4.6漏浆的预防措施 (7)4.7拆模时出现缺陷的预防措施 (8)4.8模板支撑系统质量保证措施与控制程序 (8)、搭设劳务人员的选用及劳动力计划、施工进度(见附表) (10)5.混凝土浇捣方法 (11)6.高支模满堂架搭拆施工安全技术措施 (11)7.高支模文明施工措施与管理 (13)8.高支模监测 (13)9.安全应急救援预案 (14)六、材料管理 (24)七、验收管理 (25)八、使用管理 (25)九、拆除管理 (26)一、工程概况工程名称:地址:结构类型:框架计划工期:施工面积:5970平方米B-C轴交1-9轴梁宽250mm,梁高750mm,为无板梁,C-D轴交5-9轴为有板(350mm 空心楼盖空心230mm)梁宽250mm,梁高800mm模板面板采用普通胶合板。

内龙骨布置2道,内龙骨采用方木50mm×100mm ,外龙骨间距500mm,外龙骨采用Φ48×双钢管对拉螺栓布置3道,竖向间距100+350+300mm,断面跨度方向的间距300mm。

木方垂直梁截面支设方式,梁底增加1根承重立杆,承重杆间距顺梁方向有板梁为850mm,无板梁为900mm.梁底采用2根50mm×100mm的木方,顶托内托梁材料选择木方: 100×100mm。

梁两侧立杆间距(mm),立杆上端伸出至模板支撑点的长度(mm)。

板底采用托梁支撑形式,木方间距250mm,木方尺寸:50mm×50mm,顶托内托梁材料选择木方: 100×100mm。

脚手架搭设高度,步距,有板排距,纵向间距,无板梁排距,纵向间距.。

二、编制依据1、钢管扣件式模板垂直支撑系统安全技术规程(DJ/TJ08-16-2011)2、建质(2009)254号(建设工程高大模板支撑系统施工安全监督管理条例)3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)4、《建筑施工模板安全技术规范》(JGJ162-2008)5、《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)6、《建筑结构荷载规范》(GB50009-2001)7、《直缝电焊钢管》(GB/T13793、《低压流体输送甲焊接钢管》(GB/T3092)、《碳素结构钢》(GB/T700)8、《钢管脚手架扣件》(GB/5831-2006)9、《钢结构设计规范》(GBJ17-88)10、《混凝土结构工程施工质量验收规范》(GB50204-2002)、《钢结构工程施工质量验收规范》(GB50205-2001)2、设计计算见附页三、施工工艺1 架体总体要求(1) 对剪刀撑、水平杆、周边拉结等采取一系列加强措施。

(2)支模架体高宽比:模板支架的整体高宽比不应大于5。

2 架体立柱1、梁下优先采用钢管、扣件托座同时对采用钢管扣件托座时的构造做出了具体规定,以满足支撑系统的稳定性。

2、支托底部的立柱顶端应沿纵横向设置一道水平拉杆。

扫地杆与顶部水平拉杆之间的间距,在满足模板设计所确定的水平拉杆歩距要求条件下,进行平均分配确定歩距后,在每一步距处纵横向应各设一道水平拉杆。

当层高在8~20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆;当层高大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。

所有水平拉杆的端部均应与四周建筑物顶紧顶牢。

无处可顶时,应在水平拉杆端部和中部沿竖向设置连续式剪刀撑。

3、模板支架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不应小于500mm。

4、钢管立柱的扫地杆、水平拉杆、剪刀撑应采用Φ48mm×3.0mm钢管,用扣件与钢管立柱扣牢。

钢管扫地杆、水平拉杆应采用对接、剪刀撑应采用搭接,搭接长度不得小于500mm,并应采用2个旋转扣件分别在离杆端不小于100mm处进行固定。

5、钢管立柱底部应设垫木和底座,顶部应设可调支托。

6、扣件式钢管立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距离主节点不宜大于歩距的1/3。

(6) 采用扣件式钢管立柱时,严禁将上段的钢管与下段的钢管立柱错开固定在水平拉杆上。

(4)托座使用:可调托座与钢管交接处应设置横向水平杆,托座顶距离水平杆的高度不应大于300mm。

梁底立杆应按梁宽均匀设置,其偏差不应大于25mm,调节螺杆的伸缩长度不应大于200mm,另外,使用可调托座必须解决两者连接节点问题3、架体水平杆(1) 每步的纵、横向水平杆应双向拉通。

(2) 搭设要求:水平杆接长宜采用对接扣件连接,也可采用搭接。

对接、搭接应符合下列规定:a 对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头至最近主节点的距离不宜大于纵距的确1/3;b 搭接长度不应小于1m,应等距离设置3个旋转扣件固定,端部扣件盖板边缘至搭接水平杆杆端的距离不应小于100mm。

(3) 主节点处水平杆设置:主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

主节点两个直角扣件的中心距不应大于150mm。

4、剪刀撑剪刀撑包括两个垂直方向和水平方向三部分组成,要求根据工程结构情况具体说明设置数量(1) 设置数量,模板支架高度超过4m的模板支架应按下列规定设置剪刀撑:a模板支架四边满布竖向剪刀撑,中间每隔四排立杆设置一道纵、横向竖向剪刀撑,由底至顶连续设置;b模板支架四边与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑。

v1.0 可编辑可修改(2) 剪刀撑的构造应符合下列规定:a每道剪刀撑宽度不应小于4跨,且不应小于6m,剪刀撑斜杆与地面倾角宜在45~60之间。

倾角为45时,剪刀撑跨越立杆的根数不应超过7根;倾角为60时,则不应超过5根;b剪刀撑斜杆的接长应采用搭接;c剪刀撑应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm;d设置水平剪刀撑时,有剪刀撑斜杆的框格数量应大于框格总数的1/3。

5 、周边拉接(1) 一般支模架体,模板支架高度超过4m时,柱、墙板与梁板混凝土应分二次浇筑,模板支架应与施工区域内及周边已具备一定强度的构件(墙、柱等)通过连墙件进行可靠连接。

(2) 超高大跨大荷重支模架必须与砼已浇筑完毕的垂直结构有效拉结。

四.模板工程质量及进度控制4.1轴线偏位的预防措施精确弹线:每层都必须从同一基准点出发测出各条轴线,并按测量的要求进行复测,校核其精度是否达到要求,严禁用丈杆逐段引测轴线,且不进行校核的办法。

建筑物较长、轴线较多时,可在中间选择一二点进行复核。

成排的柱子宜弹出通线,并将柱子边线兜方。

梁的轴线,边线宜先用墨斗在楼面上弹线,再引测到柱上,以作复核之用,防止发生梁模板位移。

下层伸出的竖向钢筋应无严重位移,如有极少数钢筋偏移至边线外时,应先采取校正措施。

柱脚处可用短钢筋或扁铁撑头焊在柱钢筋上,作为模板的限位。

柱限位每边不少于两根,注意电焊时不得烧伤柱钢筋。

4.2垂直偏差的预防措施立柱模板时应用托线板或线锤严格校正其垂直度。

成排柱宜先立两端柱模,校正复核无误后,顶部拉通麻线,再根据麻线立中间柱模。

合理设置模板和支撑系统。

单根柱高度不超过3m时,宜采用木材、钢管或工具式斜撑,斜撑必须固定在牢靠的支点上,其底部水平角不宜大于45°。

边柱要求3面设置支撑,角柱模板除两边设支撑外,还应在其分角线位置上增设支撑,以防柱模倾斜或扭曲。

采用柱、梁同时立模的方案。

此时,梁模板可兼起柱模顶部水平连杆的作用,同时柱箍、梁底支架、柱支撑可以相互连接在一起,增加了模板的整体稳定性。

梁侧模上口的通长围檩必须用斜撑固定在立柱、顶撑上的横杆上,其底部水平倾角不得大于60°,模板上口用搭头将两侧模板固定,梁的倾斜侧模应采用斜撑或楔形垫木加固,使其稳固。

4.3标高不正确的预防措施正确进行水准测量,严格控制柱、梁、楼板的标高。

4.4柱、梁模板胀模的预防措施柱模外应设围檩和柱箍,柱箍间距应加密(间距不得大于40cm),同时柱箍与模板之间应采用对拔榫塞紧,以防凸肚或漏浆。

柱边中部加拉螺栓。

柱箍相对两边应大致处于同一水平上,不得翘裂,以免削弱其自身的刚度。

柱上留设混凝土浇灌孔时,门子板应支撑牢固,必要时另加柱箍或斜撑。

木模板侧模下口必须有夹木钉紧在支柱的横杆上。

当梁侧模板上的通长围檩兼作楼板模板的桁架支座时,围檩下应加设短柱或短撑木。

扣件的拧紧程序,对于钢筋支架的承载能力、稳定和安全有很大的影响。

拧紧程度适当,可使扣件具有足够的抗滑、抗扭、抗拔能力。

但不要用力过大,以防滑丝。

浇捣混凝土时,不得用震动器强震模板,不得任意拆除柱箍、支撑或梁上口的拉杆。

竖向构件应分层浇捣,并控制施工速度,避免产生过大的侧压力。

4.5梁模下垂、失稳倒塌的预防措施立柱必须置立于回填夯实的素土上,并满铺设垫板5Omm有足够的支承面积。

钢筋混凝土梁的跨度不小于4m时,安装模板应按设计要求起拱。

4.6漏浆的预防措施木模板拼缝处应平直刨光,拼板紧密;浇混凝土前要隔液浇水,使模板润湿膨胀,将拼缝处挤紧。

边柱及外侧模板下口应比内模板落低50mm,以便使其夹紧下段混凝土,从而防止可能出现的漏浆现象。

梁与柱相交,梁模与柱连接处应考虑木模板吸湿后长向膨胀的影响,下料尺寸可稍缩短些,使混凝土浇灌后梁模板顶端外口刚好与柱面贴平,从面避免梁模板嵌入柱、墙混凝土内,但梁模板也不能缩短太多,否则膨胀后未能贴平柱、墙模板,又会发生漏浆现象。

板底模板与梁接合处,也应用方木镶接或用阴角模板;板底模板也应考虑浇水润湿后膨胀因素,适当缩小模板尺寸,这样既可防止漏浆,又可避免板底模板嵌入墙、梁内,且便于拆模。

4.7拆模时出现缺陷的预防措施混凝土拆模强度应以不损坏混凝土表面,不出现掉棱缺角为准。

一般非承重的侧模拆模时,混凝土强度不小于1Mpa;门窗洞口模板拆模时,混凝土强度不小于4Mpa,承重模板应按规范要求决定拆模时间。

大模板脱模后,应趁板面潮湿,粘在板面的混凝土残浆强度低,立即用长柄铲刀清理模板板面,然后涂刷新的脱模剂以备使用。
