边坡挂网喷浆技术交底(最新版)
挂网喷浆的安全技术交底模板

一、交底单位及日期单位名称:____________________日期:____________________二、工程概况1. 工程名称:____________________2. 施工部位:____________________3. 施工内容:____________________4. 施工单位:____________________5. 监理单位:____________________三、安全技术交底内容1. 施工现场安全注意事项(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工人员进入施工现场,应遵守施工现场的安全规定,不得擅自离岗。
(3)施工现场严禁酒后作业、疲劳作业,确保施工人员精神饱满。
(4)施工现场禁止使用明火,禁止吸烟。
(5)施工现场应保持整洁,防止滑倒、绊倒等事故发生。
2. 施工机械设备安全操作(1)施工机械设备应定期检查、保养,确保设备正常运行。
(2)操作人员应熟悉机械设备的使用方法,严格按照操作规程进行操作。
(3)机械设备运行过程中,严禁操作人员离开设备。
(4)机械设备操作人员应穿戴合适的工作服、手套,防止机械伤害。
3. 施工材料安全存放与使用(1)施工材料应按照规定的存放区域存放,分类堆放,防止混乱。
(2)易燃、易爆、有毒有害材料应隔离存放,并采取相应的安全措施。
(3)施工材料使用过程中,应严格按照使用说明进行操作,防止误操作。
4. 挂网喷浆施工安全操作(1)挂网前,应检查网片质量,确保无破损、变形等缺陷。
(2)挂网时,应使用专用工具,严禁用手直接拉扯网片。
(3)喷浆时,应保持喷头与作业面的距离,防止喷浆过密或过稀。
(4)喷浆过程中,应定期检查喷浆设备,确保设备正常运行。
(5)喷浆完成后,应对施工面进行检查,确保喷浆质量。
5. 施工现场应急处理(1)施工现场发生安全事故,应立即停止施工,及时上报。
(2)发生火灾、触电等事故,应立即切断电源,使用灭火器、灭火器材进行灭火。
喷浆技术交底

1.5.5正式喷涂前,应进行现场试喷,试喷面积不小于10m2,确定空气压缩机(喷浆机)的压力及喷枪与作业面的距离,方可正式实施喷浆作业。经监理业主验收合格后方可开始大面积喷涂。
1.5.6喷涂时,将浆料以圆点、网状形式均匀覆盖基层,形成的喷浆点高度应为1~3mm,圆点底部直径2~5mm。
1.5.7喷涂应均匀,对喷射不均匀的部位应进行二次喷射处理。
1.6养护:
喷浆浆料初凝后,应采用喷雾养护,喷雾程度应保持墙面完全湿润,从第二天开始应采用喷水养护,每天2~3次,干燥高温及风大季节应增加喷水1~2次,喷水养护不应少于3d。
1.1.4对于墙面有模板和塑料袋等垃圾,严禁喷浆,必须清理干净后进行喷浆。
1)、飘窗底板,阳台底板,空调机板需要喷浆。
2)、楼梯板和梯梁不喷浆,屋面女儿墙(内墙)下口项目部及监理验收,合格后方可进行下一步工序。
1.3用清水喷洒需要喷浆的墙面,以冲洗墙面和润湿墙面。应提前一天对墙面进行浇水湿润,由于加气混凝土墙体吸水速度先快后慢,吸水量大而且延续时间长,故应增加湿润次数,湿润标准以渗入加气混凝土砌块8-10mm为宜。
3作业条件:
3.1喷浆前经报有关部门验收通过,安全防护措施到位。
3.2喷浆施工环境温度不应低于5℃,当必须低于5℃以下施工时,应加入防冻剂。
施工范围:加气混凝土墙体、烟道外漏部分、剪力墙、需要喷浆,混凝土空心砖墙及梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护措施。
2、操作要点
工艺流程:基层处理→基层验收→挂网→墙面浇水→浆料配置→现场喷涂→养护
边坡挂网喷浆技术交底

(7)养护:喷射混凝土终凝2h后,应及时喷水养护。
3、质量控制要求
1、钢筋控制
(1)钢筋间距允许偏差±10mm;
(2)钢筋与坡面间距不小于20mm;
(3)钢筋、插筋及锁定筋之间连接牢固。
2、混凝土控制
(1)混凝土配合比为水泥:砂:石粉:水=1:2:2:0、45;

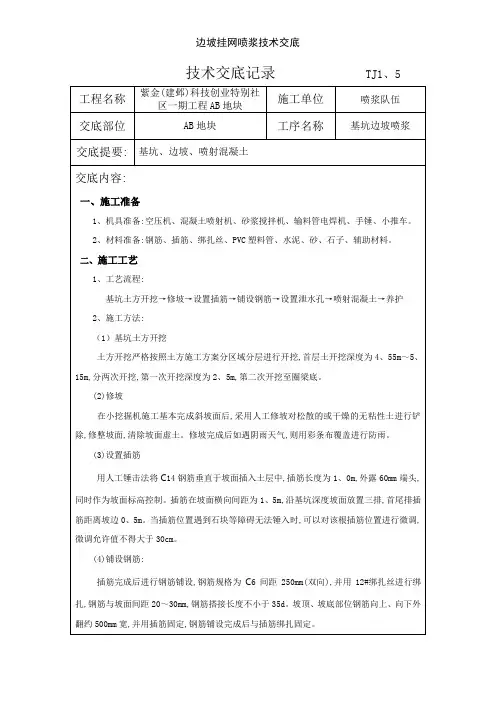

技术交底记录TJ1、5
工程名称
紫金(建邺)科技创业特别社区一期工程AB地块
施工单位
喷浆队伍
交底部位
AB地块
工序名称
基坑边坡喷浆
交底提要:
基坑、边坡、喷射混凝土
交底内容:
1、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。
2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。
被交底人员签名
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2、0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。泄水孔设置完成后用专业胶带对孔口进行包裹保护。
(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0、45(重量比),水灰比不宜大于0、45。碎石最大粒径不超过15mm,砂为中粗黄砂。插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。喷射混凝土作业应采用分段,分层依次进行。喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。喷射速度要适当,以便于混凝土的压实。喷射时使喷头与受喷面间保持适当距离,间距宜为0、6~1、0m,喷头与受喷面应保持垂直,以便获得最大压实与最小回弹,确保喷射混凝土的质量。
第9篇高边坡挂网喷锚安全交底 (2)

交底部门安全质量部编号工程名称高边坡、挂网喷锚日期一、安全技术交底内容:1、所有作业人员必须穿防滑鞋,戴安全帽,必要时系安全带。
2、路堑高边坡开挖前应先施工截水沟,完善排水系统,保证边坡稳定。
边坡开挖中必须严格遵守从上至下,水平分层开挖,开挖一级防护一级的施工措施,严禁掏洞取土。
3、边坡开挖中如遇地下水涌出,应先排水,后开挖。
4、开挖工作应与装运作业面相互错开,严禁上、下双重作业。
5、弃土下方和有滚石危及范围内的道路,应设警告标志,作业时坡下严禁通行;在必须通行地段必须设置专职安全员现场指挥,保证通行安全。
6、坡面上的操作人员对松动的土、石块必须及时清除,严禁在危石下方作业、休息和存放机具。
配合拉铲的清坡、清底工人,不准在机械回转半径内工作。
7、路堤填筑时,施工机械应特别注意临边段行驶,倒车时要有专人指挥,驾驶员看清后视镜。
压路机不能紧靠边坡进行强振作业。
8、高边坡施工便道必须满足运输安全需要,坡度不宜过陡,宜控制在10%以内,路面宽度不小于5m,并在有利错车位置设置会车点。
所有运输车辆必须遵守行车安全规定,不开快车,不挂空档溜车。
9、在每班开始作业前,机械操作人员(司机)必须仔细检查机械状况,特别是转向装置、制动装置等,避免在重车陡坡时发生行车事故。
10、操作机械时,操作人员必须精神集中,不得抽烟、打电话等,启动机械时必须鸣笛警告,确实需要休息或是做其他工作时,必须将机械停稳制动、熄火后进行。
11、在高边坡需进行机具、材料运输时,应仔细查看运输道路,并有专人负责协调指挥,不得从上往下抛掷物品。
12、挖土时要注意土壁的稳定性,发现有裂缝及倾覆、坍塌可能时,人员要立即离开并及时处理。
13、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物体堆在支撑上,不得在支撑下行走或站立。
14、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2米停、驶。
基坑护坡挂网喷浆安全技术交底模板

一、单位工程名称:____________________二、施工单位:____________________三、交底日期:____________________四、分部分项工程名称:基坑护坡挂网喷浆施工五、交底人:____________________六、交底内容:一、施工人员要求1. 所有参与基坑护坡挂网喷浆施工的作业人员必须经过专业培训,掌握本工程的安全技术要求,熟悉操作规程,并取得相应资格证书。
2. 作业人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
3. 作业人员应熟悉施工现场的施工环境,了解周围建筑物、地下管线、交通状况等情况。
二、施工前准备1. 施工前,应对施工现场进行勘察,了解地质条件、周边环境等因素,制定合理的施工方案。
2. 对施工人员进行安全技术交底,确保作业人员掌握施工过程中的安全注意事项。
3. 准备好施工所需材料、设备、工具等,确保施工过程中满足需求。
三、施工过程中的安全技术措施1. 施工人员必须按照施工方案进行施工,不得擅自改变施工顺序和方法。
2. 在施工过程中,必须严格按照设计要求进行挂网喷浆,确保施工质量。
3. 在施工过程中,如发现异常情况,应立即停止施工,报告相关负责人,并采取措施进行处理。
4. 施工现场应设置警示标志,提醒过往人员注意安全。
5. 严格进行边坡监测,发现边坡有变形、开裂等情况,应立即采取加固措施。
6. 施工过程中,应确保施工机械、设备、工具等安全可靠,防止发生事故。
四、施工结束后1. 施工结束后,应对施工现场进行清理,确保无安全隐患。
2. 对施工过程中产生的废弃物、垃圾等进行分类处理,不得随意丢弃。
3. 对施工过程中损坏的设施、设备等进行修复或更换。
五、应急措施1. 如发生安全事故,应立即启动应急预案,组织人员进行救援。
2. 及时向相关部门报告事故情况,配合相关部门进行调查处理。
六、注意事项1. 作业人员应严格遵守操作规程,不得酒后作业。
挂网喷混凝土安全技术交底模板

一、交底目的为确保挂网喷混凝土施工过程中的安全,预防事故发生,现将施工过程中的安全技术要求进行交底,要求所有参与施工人员认真学习和遵守。
二、交底对象本交底适用于所有参与挂网喷混凝土施工的施工人员、管理人员及现场监理人员。
三、施工范围及内容1. 施工范围:本次挂网喷混凝土施工范围包括但不限于以下部位:边坡、基坑、隧道等。
2. 施工内容:(1)锚杆施工:包括锚杆钻孔、锚杆插入、锚杆锚固等;(2)挂网施工:包括钢筋网片铺设、网片搭接、网片固定等;(3)喷混凝土施工:包括混凝土配料、混凝土输送、混凝土喷射等。
四、安全技术要求1. 施工人员应经过专业培训,掌握相关施工技能和安全知识,具备相应的资质证书。
2. 施工现场应设立明显的警示标志,提醒人员注意安全。
3. 施工人员进入施工现场必须佩戴安全帽、安全带、防尘口罩等防护用品。
4. 锚杆施工:(1)钻孔时应确保钻孔垂直,孔径符合设计要求;(2)锚杆插入时,应注意锚杆的垂直度,确保锚杆插入深度;(3)锚杆锚固时,应确保锚杆预紧力矩达到设计要求。
5. 挂网施工:(1)钢筋网片应选用符合设计要求的材料,保证网片质量;(2)网片铺设应平整,搭接长度应符合设计要求;(3)网片固定应牢固,防止脱落。
6. 喷混凝土施工:(1)混凝土配料应严格按照配合比进行,确保混凝土质量;(2)混凝土输送应采用专用设备,防止混凝土离析;(3)混凝土喷射时,喷头应保持与工作面垂直,喷射角度控制在90050以内;(4)喷射混凝土厚度应符合设计要求,表面应平整、密实。
7. 施工现场应保持整洁,及时清理施工垃圾,防止污染环境。
8. 施工过程中应严格按照施工方案执行,确保施工安全。
五、应急处置措施1. 施工过程中如发现异常情况,应立即停止施工,报告现场负责人,并采取相应措施进行处理。
2. 发生安全事故时,应立即启动应急预案,组织人员进行救援,并向上级部门报告。
六、交底时间及地点交底时间:[具体日期]交底地点:[具体地点]七、交底人及签字交底人:[姓名]签字:________________参与交底人员签字:[姓名] [姓名] [姓名] [姓名] [姓名][日期] [日期] [日期] [日期] [日期]注:本交底模板仅供参考,具体施工要求及安全措施应根据实际情况进行调整。
边坡支护锚杆挂网喷浆施工方案交底

3、现场文明施工
1)工程材料、制品构件分门别类、有条理地堆放整齐;机具设备定机定人保养,保持运行整洁,机容整洁;
2)施工中严格按照经业主审定的施工组织设计实施各道工序,工人操作要求达到标准化、规范化、制度化、做到工完料清,场地上无淤泥积水,施工道路平整畅通,实现文明施工;
4)清孔
毎个钻孔成孔后,下锚杆前应将孔内的土粒清除干净,宜采取高压空气风(风压0.2~0.4MP)清孔,如有积水再用吸管排除积水,以免降低水泥砂浆和孔壁的粘结强度。钻孔成孔后在浇砼前应用棉纱或水泥包装编织袋堵孔临时防护。
5)锚孔钻进时应做好记录,若地质条件与设计不符,应及时通报设计单位,以便变更设计。
14)橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定,严禁使用金属裸线做绑线,固定点间距应保证橡皮电缆能承受自重所带来的荷重。橡皮电缆的最大弧垂距地不得小于2.5米。
15)停送电的操作顺序为:
①送电操作顺序:总配电箱→分配电箱→开关箱
②停电操作顺序:开关箱→分配电箱→总配电箱(出现电气故障的紧急情况除外)
三、施工方法及注意事项
1、边坡土方开挖:
根据土层土质结合现场实际情况首先边坡卸载,再分段、分台进行土方开挖:
(1)边坡卸载以1m为层次,每次取完一层后,才可进行下层施工。为防止边坡塌方等事故,土方取土期间,现场技术人员及第三方观测人员应进行沉降观测,并计算取土后累积沉降量,确认满足设计及规范要求后方可继续卸载。
9、坡面挂网喷浆:
1)坡面挂网喷浆,A8@200×200mm钢筋网,喷面C20砼,平均厚100mm。水泥为32.5级普通硅酸盐水泥,含泥量小于3%的中粗砂和瓜子石,配合比(水泥:砂:瓜子石=1:2:0.3);
护坡喷浆技术交底(最新版)

护坡喷浆技术交底(最新版)Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0132护坡喷浆技术交底(最新版)一、工程概况金居.东城新天地项目一期1#-5#楼,主建筑最高18层,地下1层。
坑底标高-5.3m。
二、施工准备1.施工班组根据本技术交底的内容及要求,合理配备人力资源,确保满足施工要求。
2.根据施工现场的具体情况,挖好基坑边、修好排水沟,作到大雨后无阻塞、漫流、基坑四周完好,道路畅通。
3.喷浆施工所需材料应提前准备,并保证进场材料满足质量要求,以免因材料问题影响工程质量及进度。
4.施工所需机具应提前准备及保养,确保施工需要。
三、施工方法1.工艺流程:土方开挖→修整坡面→挂网→泄水孔设置→喷射混凝土坡面→重复施工至完成。
2.施工方法和技术要求2.1、挖土采用分层分段开挖,施工人员现场派专人指挥。
确定好最后出土口后,再将土回填,表面砼硬化或铺好路基板,以利于出土。
施工中严禁超挖,挖土机开挖长度、深度应服从护坡支护的要求。
基本要求为:基坑分段分层开挖,分段长度不得大于100m,分层深度不超过土钉设置位置标高面以下2m。
2.2、修边坡修整坡面:本工程采用机械挖土,辅以人工修坡,允许误差控制在±50?L。
2.3、注浆注P.O32.5级普通硅酸盐水泥纯水泥浆,水灰比为0.5,必要时掺早强剂,掺量根据早强剂性能定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
边坡挂网喷浆技术交底(最新版)
边坡挂网喷浆技术交底(最新版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
交底内容:
一、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。
2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。
二、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二
次开挖至圈梁底。
(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。
修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
(3)设置插筋
用人工锤击法将C14钢筋垂直于坡面插入土层中,插筋长度为1.0m,外露60mm端头,同时作为坡面标高控制。
插筋在坡面横向间距为1.5m,沿基坑深度坡面放置三排,首尾排插筋距离坡边0.5m。
当插筋位置遇到石块等障碍无法锤入时,可以对该根插筋位置进行微调,微调允许值不得大于30cm。
(4)铺设钢筋:
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。
坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长
度0.3m,垂直坡面锤入坡面土体。
锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2.0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。
泄水孔设置完成后用专业胶带对孔口进行包裹保护。
(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45(重量比),水灰比不宜大于0.45。
碎石最大粒径不超过15mm,砂为中粗黄砂。
插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。
喷射混凝土作业应采用分段,分层依次进行。
喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。
喷射速度要适当,以便于混凝土的压实。
喷射时使喷头与受喷面间保持适当距离,间距宜为0.6~1.0m,喷头与受喷面应保持垂直,以便获得最大压实和最小回弹,确保喷射混凝土的质量。
喷射混凝土完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
(7)养护:喷射混凝土终凝2h后,应及时喷水养护。
三、质量控制要求
1、钢筋控制
(1)钢筋间距允许偏差±10mm;
(2)钢筋与坡面间距不小于20mm;
(3)钢筋、插筋及锁定筋之间连接牢固。
2、混凝土控制
(1)混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45;
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
四、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。
五、安全文明施工
1、操作人员必须佩戴好安全帽,安全带及安全绳,并配有防滑鞋。
严格执行安全技术操作规程和有关安全生产规范规定。
2、对所有进场的施工人员进行入场安全教育及针对本工种安全操作规程的教育,并建立个人安全教育卡片。
3、配置专人负责安全生产工作,发现违章现象及时阻止。
4、机械、电气设备由专人操作,维修和定期检查保养。
5、做好施工现场的文明施工,保持场容整洁。
6、喷射过程中,应设专人随时观察土壁变化状况,发现异常必须立即停止喷射,采取安全技术措施,确认安全后,方可继续。
XX设计有限公司
Your Name Design Co., Ltd.。
