清表技术交底
清表压实技术交底

该搅拌站供应全管段内的砼工程,拟建采用2个JD500型砼搅拌站,搅拌站的安装位置见制梁场平面布置图,搅拌站安装时根据安装图纸进行安装,注意在设置基础时要预留预埋件的位置。
4.进场主便道的施工
进场主便道的设置宽度为7m,在与即有沥青路面相接时,留足进料汽车转向所需要的场地(汽车的转弯半径不小于50m),主便道的修筑采用在即有便道整平压实后铺
交底人
/时间
审核人
/时间
接收人
/时间
设20cm石灰土,表层用10cm厚的泥结碎石路面作为上封层。
三、安全交底
1.施工时注意人身及机械使用安全,机械操作人员必须执证上岗,严禁酒后驾驶;
2.机械作业时应有专人指挥,严格按机械操作规程进行操作;
3.施工前必须向当地地方政府了解地下管道及线路情况,必要时挖探沟探明地下有无线路,如有地下线路,必须采取合理措施进行保护。
1.存料场场地平整及其硬化标准
存料场使用推土机对场地进行平整,存料场平整时注意预留5‰的人字形坡度,已利于存料场场地排水,人字形坡分段设置、中间加设排水沟与周围环沟拉通,;在存料场四周需挖排水沟,以保证在雨季及骨料冲洗后地表水顺利排出。
2.存梁场的硬化
硬化时采用推土机整平场地面,用18T压路机对地面进行压实。地面压实先静压一遍,再重压2遍,最后再静压一遍;地面压实后进行封压,封压时在地面上铺20厘米5%的石灰土进行压实,石灰土封压层的压实方法同地面压实方法。在场地平整时需留出足够的拌制石灰土的场地;封压后进行10厘米的C15砼浇筑。
技术交底书
编号:
工程名称
路基工程
施工单位/队
路基施工队
工程部位
清表及压实
开工时间
一、概述
路基清表安全技术交底

8、严格遵守消防制度。配置必需的消防器材;各种消防工具、设施、器材要经常保持良好,不得乱用、乱迁;
9、动用明火时必须履行动火审批手续;
10、多人操作及起重搬运要统一指挥,密切配合。不准超负荷使用机器设备;
3、禁止在有毒、有害,保护环境免受污染;
4、不准随意把小孩或客人带入施工场所和,变、配电室、氧、乙炔气仓库、空压机房等要害部位。
5、使用手持电动工具,除有良好的接地线等安全措施外,必须戴绝缘手套和安装触电保护器;
6、工作之前不准饮酒,工作时严禁赤膊、赤脚、穿拖鞋、凉鞋、高跟鞋、敞衣、戴头巾、穿背心、短裤、裙子等不符合安全要求的衣着上岗;
11、起重机械必须经过技术监督局安全检测,取得合格使用证后方可使用;
12、工作时集中思想,不准打闹、开玩笑。不准从行车吊起的工作物下面通过或停留。车辆行驶中严禁爬上跳下。
二、推土机的操作需要注意:
1. 推土机行驶通过或在其上作业的桥、涵、堤、坝等,应具备相应的承载能力。
2. 牵引其他机构设备时,应有专人负责指挥。钢丝绳的连接应牢固可靠。在坡道或长距离牵引时,应采用牵引杆连接。
3. 作业前重点检查项目应符合下列要求:各部件无松动、连接良好;燃油、润滑油、液压油等符合规定;各系统管路无裂纹或泄漏;各操纵杆和制动踏板的行程、履带的松紧度或轮胎气压均符合要求。
4、推土机行驶前,严禁有人站在履带或刀片的支架上,机械四周应无障碍物,确认安全后,方可开动。
5. 在推土或松土作业中不得超载,不得作有损于铲刀、推土架、松土器等装置的动作,在作业中有超载趋势时,应稍微提升刀片或变换低速档。
清表技术交底

3.路基用地范围及取土场范围内的树根应全部挖除,并将路基用地范围内的坑穴填平夯实。
4.路基用地范围内的旧桥梁、旧涵洞、旧路面和其他障碍物等应予以拆除。正在使用的旧桥梁、旧涵洞、旧路面及其他排水结构物,应在对其正常交通和排水做出妥善的安排之后,才能拆除。
5.原有结构物的地下部分,其挖除深度和范围应符合设计图纸或工程师指示的要求。
6.拆除原有结构物或障碍物需要进行爆破或其他作业有可能损伤新结构物时,必须在新工程动工之前完成。
施工技术交底技术记录表
主送单位
中铁六局永武项目部
交底日期
工程名称

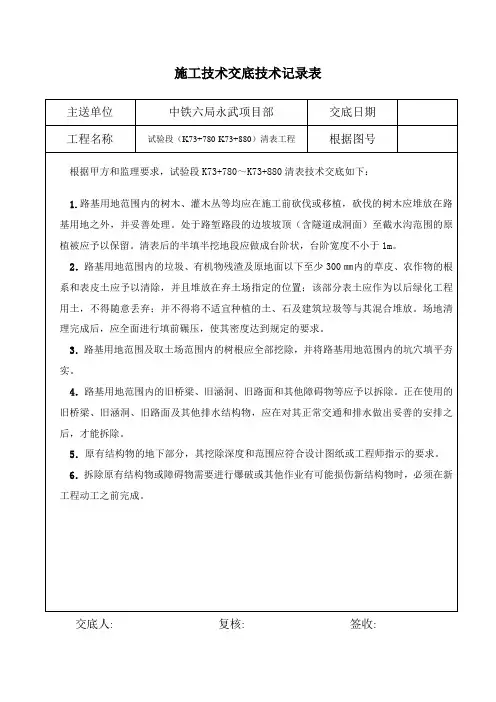

试验段(K73+780-K73+880)清表工程
根据图号
根据甲方和监理要求,试验段K73+780~基用地范围内的树木、灌木丛等均应在施工前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。处于路堑路段的边坡坡顶(含隧道成洞面)至截水沟范围的原植被应予以保留。清表后的半填半挖地段应做成台阶状,台阶宽度不小于1m。
交底人:复核:签收:
原地面清表施工技术交底

原地面清表施工技术交底书编号:技术交底内容:1、技术交底范围本交底适用于工程全段路基清表。
2、设计概况路基填筑前应先清除草皮、树木、腐殖土等,一般填方段清表厚度按30cm计,清除的表土不得用于路基填筑。
位于低矮路堤地段,路堤地面横坡大于1:5地段采用挖台阶处理,台阶宽度不小于1m。
本工程需完成K295+700.2至K299+132.0段原地面清表工作。
清表完成后应对相应路段进行冲击碾压处理,处理范围为路堤地段为坡脚向外2米。
冲击碾压采用YCT25冲击碾压机械,施工由两边向中间全路幅冲压。
冲击碾压处理范围如图2-1:图2-1 碾压处理范围示意图3、开始施工的条件及施工准备工作(1)施工范围内征地已完成,地下管线及障碍物已迁改(或采取保护措施)。
(2)施工便道已修建完成,能满足各种机械进场的需求,危险地点已悬挂安全标牌。
(3)施工所需机械已进场,规格型号数量满足施工要求,机械状态良好,证件齐全,操作人员持证上岗。
(4)参加施工人员(含技术人员)已进行上岗前培训,且考试合格。
(5)已进行工艺性实验,确定了冲击碾压走行路线、走行速度和碾压遍数等工艺参数。
4、施工工艺4.1施工流程4.2施工工艺4.2.1施工准备施工前,测量人员利用GPS根据现场实际和路基边坡数据准确放出原地面清表界线,并用石灰标记。
对于场地范围内的地下构造物,管线和电线的位置,作出标记并采取必要的防护措施,防止施工造成破坏,对于这些部位可以采用人工与机械配合完成清表。
4.2.2原地面清表原地面清表采用挖掘机、装载机等联合作业并辅以人工配合,自卸车运输施工的方式对场地范围内的进行清理,清表后应将弃土运至弃土场。
首先将红线范围内的树木、灌木丛、杂草进行砍伐或移植清理,将清理出来的腐殖土、树木、杂草、垃圾等集中堆放,并使用自卸车转运至弃土场。
在进行砍伐树木时应设专人指挥,作业人员应协调配合,必须采用缆绳等控制树木倒向,树木倾倒区不得有人和设备。
清表技术交底

施工技术交底施工单位:工程名称:里程:K0+000—K1+168工程部位:清表交底内容:一、施工方法1 本段路基的清表工程施工采用推土机、装载机、挖机联合作业并人工配合,自卸车运输施工的施工方法。
2 根据施工图纸由测量队准确测量管线中桩及管沟坡脚位置、标高,并用白灰明显标记清楚。
利用推土机、装载机、挖机及自卸车配合,对征地范围内的水渠、麦苗和垃圾等进行清理。
3 现场管理及技术人员要标出中边桩位置。
施工作业队人员、机械不得破坏线路中心里程桩及边桩,否则将对其进行相应经济处罚。
4 该段电力灌溉等管线比较多,施工前安全员、管理人员必须对施工人员进行安全教育培训,防止事故发生。
机械停放必须保证停放稳定。
5 线路无水段线路无水段挖除树根后,清表前必须首先修筑临时排水、挡水工程。
有水段必须先疏通排干地表积水及做好雨季防排水工作。
6 将管沟开挖范围内的树木、灌木丛、杂草等进行砍伐或移植清理,并对清理出来的含有植物根系的地表土和腐殖土集中妥善存放在就近的界桩边界之处,并统一运至渣场。
7 对于本施工段,清表厚度从原地面之下50㎝计。
二、清表后的场地外观应符合下列要求1、基地无草皮,树根等杂物,且无积水。
2、清表后地面平整,无质量隐患。
3、横坡明显,纵坡符合设计要求。
三、安全措施施工机械车辆必须有专人指挥,以防伤人伤物,以致引起伤亡和损失。
1、运输车辆司机安全操作规程一般要求1)严格遵守交通规则和有关规定,证、照齐全,不准驾驶与证件不符的车辆,严禁酒后开车。
2)发动前应将变速杆放到空档位置,并拉紧手刹车。
3)发动后应检查各种仪表、方向机构、制动器、灯光是否灵敏可靠,并确认周围无障碍物后,方可鸣号起步。
4)涉水时,如水深超过排气管,不得强行通过,并严禁熄火。
5)在坡道上被迫熄火停车,并拉紧手制动器,下坡挂倒档,上坡挂前进档,并将前后轮楔牢。
6)通过泥泞路面时,应保持低速行驶,不得急刹车。
7)车辆陷入坑内,如用车牵引,应有专人指挥,互相配合。
清表技术安全交底

S227 河辛线广饶绕城段改建工程施表 101 工程技术交底表承包人:山东科达基建有限公司标段:二监理人:山东东泰工程咨询有限公司编号:工程名称S227河辛线广饶绕城段改建工程施工时间桩号及部位K99+130-K104+260 工程项目路基清表技术交底一、工程概况本标段起讫里程桩号为K99+130-K104+260,全长约 5.13km。
本项目采用一级公路标准建设,设计速度为80km/h,双向六车道,路基宽度33.0m,路面宽度 31.0m,路面横坡 2%,路肩横坡4%,边坡坡率1: 3.5 。
主要施工内容为:路基、路面、涵洞及桥梁工程,其中涵洞13 道,新建 1- Φ 1.5m 圆管涵 9 道,新建 1-2*2m 盖板涵 2 道,新建 1-4*2.5m 盖板涵 1 道,边沟涵 23 道。
本标段路基填高基本小于 1.45m,按照设计图纸要求,本标段路基均需对路床深度 40cm范围内的土基进行超挖回填处理,路床压实度不小于96%,最小强度( CBR)5%,最大粒径 10cm。
在其上再进行路基填筑。
二、施工准备工作测量放样:施工前,按照设计图纸恢复出道路中线及边线。
机械设备:挖掘机、推土机、平地机、压路机、装载机等。
技按照设计文件及监理工程师的要求,对取自路槽的路基填料进行土工试验,试验内容主要有:液限、塑限、塑性指数、含水量试验、密度试验、土的击实试验、土术的强度试验( CBR值)等。
将试验结果提交监理工程师,批准后方可使用。
∧三、路基填筑施工工艺流程设测量放样→上土→粗平、稳压→精平、碾压→验收合格→分层填筑计四、施工工艺控制要点∨1、测量放样:要依照设计图纸放出边界线后,报监理工程师现场检验合格后进行施工。
求2、清表施工:清表范围 k99+130-k104+260,清表范围为路基范围内。
在获得监理工程师许可的情况下,利用人工配合装载机、推土机、挖掘机,进行场地清理。
本工程的地面清表采用装载机、推土机、挖掘机作业并人工配合施工方法,根据设计图纸要求,清除施工范围内的草皮、表土、树根等,耕地、旱地、荒地段清除表土 20cm,清表宽度为路基及施工便道范围。
路基清表技术交底

CRCC14G2JL16-08第 1页/共2页
主送单位
工程项目
工程地点
(里程桩号)
日 期
清表施工技术交底
1、前期准备
(1)全面熟悉设计图纸并与现场核对,进行施工管线调查。
(2)施工人员应熟知相关施工规范及质量要求并严格执行。
(3)施工人员应严格执行《客货共线铁路路基施工质量验收暂行标准》、客货共线铁路路基工程施工技术指南》。
2、测量放样
工程开工前,现场技术人员报请测量班放出征地界桩,标清桩号。根据征地界桩挂线并撒好白灰线。报监理工程师检验。经监理工程师批准,再组织人员开挖地界沟,够宽、深0.2*0.2米。
3、场地清表
(1)在获得监理工程师许可的情况下,利用推土机、挖掘机及汽车配合,进行场地清理。将红线用地范围内的庄稼、树木、灌木丛、杂草等进行砍伐或移植等清理。砍伐的树木、杂草应运至指定弃土地点,妥善处理,严禁填埋在红线填筑范围内;开挖后的土方,施工队严格按照现场管理人员的要求外运到弃土场,统一处理。对于一般耕地原地面清除表土厚度按30cm计,对于林地、荒地、果园等地段原地面清除表土厚度按10cm计,对于耕植土较厚的局部水田路段,按实际调查厚度进行清表。
(3)施工现场道路、进出土场道路设立安全警示牌。
(4)尽可能选用噪音小的设备施工。合理安排施工时间,尽量减少夜间施工的扰民。
(5)严禁采摘、破坏农民庄稼。
5、环境保护:
(1)对职工进行环保知识教育,使人人心中明确环保工作的重大意义,积极主动的参与环保工作,自觉遵守环保的各项规章制度。
(2)严格控制施工噪音,施工工地距居民住宅小于150m时,夜间安排噪声在55分贝以下的机械施工。
(4)填挖交界处的路基必须清除地表植被有机土以防出现不均匀沉降。
清表施工技术交底

清表施工技术交底1.既有管线的调查(1)施工前,对图纸上标识的管线查找核对,探明施工范围的通讯、水电、信号等管线及其他设施情况,并分类登记列表,明确产权单位和所在位置、施工涉及程度,并与设备管理单位共同确定防护范围。
(2)施工队伍进场后,对施工区域内可能的管线查找、标识后,必须积极主动地与设备维修部门或产权部门取得联系,并要求产权或设计单位对地下管线进行交底。
对不明确的资料及设备必须及时向相关部门提出,并取得书面反馈资料。
(3)进行开挖前必须用地下管线探测仪对作业区做一次普查,进一步核对图纸资料的准确性。
对有疑点处要组织专人调查挖探,在此基础上设立地下管线埋设位置及走向施工标志,并向施工人员交底,派专职安全人员监督施工。
施工中必须认真细致,不得推断臆测、盲目施工。
(4)对已查明的管线、电缆路径两侧各1.5米范围,不得使用机械挖掘。
开挖作业必须在责任心强的职工带领劳务工进行,挖掘作业时禁用铁镐和双齿尖耙,要做到逐层轻插浅挖,直至地下管线、电缆暴露。
以防挖断,压断,碰断,推断光电缆和损坏管道。
挖出的管线、电缆必须按照相关单位监护人员提出的方法进行保护或迁移。
(5)开挖作业中必须严格按照安全协议约请维修单位人员到场监护,共同做好意外事故的预想、突发事故的抢修。
2.根据施工图纸由测量人员准确测量线路中桩及路基坡脚线位置、标高,并用白灰或者彩布条明显标记清楚。
经与监理工程师对原地面复测完成后,开始进行路基清表工作。
3.清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。
4.将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理;利用挖掘机、推土机对红线范围内的有机土、种植土和垃圾等进行清理。
5.清除的表土严禁填埋在路基填筑范围之内以致路基下沉,应结合附近地形进行集中堆放,以便用于边坡、中央分隔带等部位绿化防护。
6.对于一般的水田、旱地等地段清表厚度从原地面之下30㎝计。
对于林地、荒地、果园等地段从原地面之下10㎝计。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
蒲白黄高速公路A合同段项目蒲城段
施工技术交底
施工单位:中核西北建设集团有限公司合同号:A 监理单位:西安华兴公路工程咨询监理有限公司编号:0001
注:本表一式三份,工班组自存一份,项目部、总监办各归档1份。
“会签栏”可
根据实际参会人数进行调整。
蒲白黄高速公路A合同段项目蒲城段
安全技术交底
施工单位:中核西北建设集团有限公司合同号:A 监理单位:西安华兴公路工程咨询监理有限公司编号:0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
2、后附参加人员签到表。
蒲白黄高速公路A合同段项目蒲城段
环保技术交底
施工单位:中核西北建设集团有限公司合同号:A 监理单位:西安华兴公路工程咨询监理有限公司编号:0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
