地下防水工程监理细则
地下防水工程监理实施细则

地下防水工程监理实施细则编制:审批:地下防水工程监理实施细则一、基本规定1、地下工程的防水等级分为4级,各级标准应符合下表的规定。
本工程配电室为1级,地下车库为2 级。
2、地下防水工程施工前,施工单位应进行图纸会审,掌握工程主体及细部构造的防水技术要求,并编制防水工程的施工方案。
3、地下防水工程必须由相应资质的专业防水队伍进行施工;主要施工人员应持有建设行政主管部门或其指定单位颁发的执业资格证书。
4、地下防水工程所使用的防水材料,应有产品的合格证书各性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
对进场的防水材料应按GB50208-2002规范附录A和附录B的规定抽样复验,并提出试验报告;不合格的材料不得在工程中使用。
5、地下防水工程施工期间,必须保持地下水位稳定在基底0.5m以下,必要时应采取降水措施。
6、地下防水工程的防水层,严禁在雨天、雪天和五级风及其以上时施工,其施工环境气温条件宜符合下表的规定。
防水层施工环境气温条件(GB50208-2002规范表3.0.8)二、地下建筑防水工程三、建筑防水工程监理预控的内容1、对承包单位的资质及承包单位的管理人员和技术操作人员进行审查和认定;对施工方案及技术交底文件进行审核,并执行样板引路。
2、对防水工程使用的主要材料、辅助材料要进行质量预控,要有出厂产品合格证书或质量鉴定文件。
(1)对防水材料出厂质量合格证书的验收生产厂家提供的产品合格证书应包括:品种、标号或型号及该批产品各项性能试验指标数据,合格证的编号、批号、出厂日期和生产厂检验部门的印章;卷材或产品包装的合格证上应有北京市建筑防水材料使用认证及防伪标志;(2)进入施工现场的防水材料要进行复试和外观检查。
卷材进入施工现场后,应抽样检验,检验的内容是不透水性、拉力、柔度和耐热度,其它防水材料也应按规范要求做试件,进行耐热度、粘结力和柔韧性试验。
外观检查主要是防水材料外型尺寸、厚度等问题,每批抽检一定数量(例如10卷)进行产品称重检验,不合格产品应清退出厂。
地下室防水工程监理实施细则

地下室防水工程监理实施细则一、工程概述二、监理任务1.施工前的准备工作-确认施工方案和施工图纸是否与设计要求一致;-检查施工现场是否符合施工条件,如包括地下室基坑开挖、土方回填等;-检查施工材料是否符合相关标准和规范,如防水涂料、防水卷材等。
2.施工过程监督-对施工现场进行巡视,确保施工进度和质量;-检查施工工法是否符合设计要求,如包括防水涂料施工工序、卷材焊接等;-检查施工材料的运输、储存和使用是否符合规范,如是否存放在干燥通风的环境中;-对施工人员的技术水平、安全操作等进行监督和指导,确保施工安全;-定期检查施工质量,如进行施工现场取样检测、材料工艺试验等。
3.施工结束前的验收工作-对已完成的防水工程进行全面检查,确保施工质量达到设计要求;-对防水工程进行试水测试,检查防水层是否有漏水现象;-对防水工程的验收结果进行记录和报告,提供给业主和相关单位。
三、监理要求1.监理工程师资质-监理工程师应具备相关防水工程监理经验,并持有国家相关防水工程监理工程师资格证书;-监理工程师应参加相关培训,不断提高自身的监理能力和专业水平。
2.监理计划-监理单位应制定详细的监理计划,包括项目阶段划分、监理内容和工作重点等;-监理计划应与施工单位协商并予以确认,确保监理工作的顺利进行。
3.施工检查-监理工程师应定期进行施工检查,并书面记录施工情况;-监理工程师应对施工单位提出的问题和质量缺陷进行处理和整改指导。
4.防水试验和验收-监理工程师应指导施工单位进行防水试验,包括水渗透性测试和水密性测试等;-对防水工程验收合格的,监理工程师应提供相关验收报告,并保留完整的验收记录。
四、监理报告监理单位应按照合同要求,定期向业主提供监理报告,内容包括但不限于以下方面:-工程进度报告:对工程的施工进度进行汇报,并指出存在的问题和解决方案;-施工质量报告:对施工质量进行评估,指出存在的问题和整改措施;-施工材料报告:对施工材料的质量和使用情况进行评估,并提出建议和改进建议;-问题反馈报告:对施工过程中出现的问题进行记录和反馈,并提出解决方案。
地下室防水监理细则

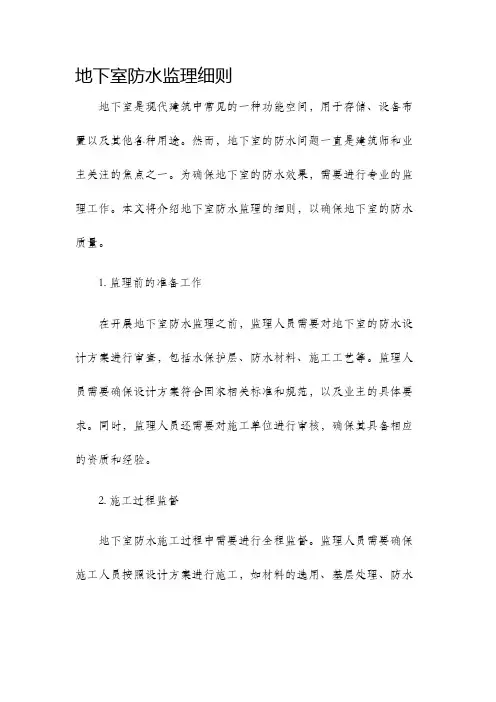

地下室防水监理细则地下室是现代建筑中常见的一种功能空间,用于存储、设备布置以及其他各种用途。
然而,地下室的防水问题一直是建筑师和业主关注的焦点之一。
为确保地下室的防水效果,需要进行专业的监理工作。
本文将介绍地下室防水监理的细则,以确保地下室的防水质量。
1. 监理前的准备工作在开展地下室防水监理之前,监理人员需要对地下室的防水设计方案进行审查,包括水保护层、防水材料、施工工艺等。
监理人员需要确保设计方案符合国家相关标准和规范,以及业主的具体要求。
同时,监理人员还需要对施工单位进行审核,确保其具备相应的资质和经验。
2. 施工过程监督地下室防水施工过程中需要进行全程监督。
监理人员需要确保施工人员按照设计方案进行施工,如材料的选用、基层处理、防水层的铺设等。
监理人员还需要对施工现场进行巡查,确保施工过程符合相关要求,如施工工艺、施工环境、施工质量等。
3. 材料验收地下室防水材料的质量对防水效果至关重要。
监理人员需要对施工单位提供的防水材料进行验收,包括防水涂料、防水卷材、密封胶等。
验收时,需要检查材料的质量合格证明、防水性能标准、施工参数等。
监理人员还需要进行抽样送检,确保防水材料的质量符合要求。
4. 施工质量验收地下室防水工程完成后,监理人员需要对施工质量进行验收。
验收内容包括防水层的平整度、防水涂料的附着力、密封胶的密封效果等。
同时,监理人员还需要进行水压试验,以确保地下室的防水性能。
验收合格后,监理人员会出具防水工程的合格证明。
5. 工程竣工监督地下室防水工程竣工后,监理人员需要对整个工程进行最终验收。
验收内容包括主体结构的完整性,隔墙隔梁的防水处理等。
监。
地下室防水监理细则

地下室防水监理细则地下室是现代建筑中常见的一个区域,其防水工程的质量直接影响着建筑物的使用寿命和安全性。
为确保地下室防水工程的质量和效果,监理工作显得尤为重要。
本文将针对地下室防水工程的监理细则进行详细阐述,旨在帮助监理人员正确、全面地把握并执行监理任务。
一、前期准备与工程初验1.前期准备地下室防水监理工作应在工程施工前进行准备,包括但不限于:(1)审查施工图纸,确认地下室防水设计方案;(2)检查主体结构的施工质量;(3)核对材料购买凭证和验收报告;(4)了解施工进度和计划;(5)与工程管理人员和施工方进行沟通,明确双方责任和合作内容。
2.工程初验地下室防水工程初验是为了确认施工质量和进度,监理人员应:(1)核对施工方与防水施工企业签订的合同;(2)检查防水层的厚度、均匀性和配比;(3)查看防水层是否存在破损、漏涂、结构缺陷等问题;(4)对施工方进行整改通知书的下达。
二、地下室防水工程过程监理1.施工方案审查地下室防水施工方案是施工方提交给监理人员的重要文件,监理人员应仔细审查施工方案,并根据项目要求提出合理的改进建议。
2.材料验收材料的选择和质量对地下室防水工程至关重要,监理人员应参与材料的验收工作,确保材料符合相关标准并具有良好的性能。
3.施工质量控制地下室防水工程施工质量是确保工程持久性和可靠性的关键环节,监理人员应:(1)监督施工人员的施工操作,确保符合施工规范和防水设计要求;(2)核对施工材料的使用量和施工分区;(3)定期组织施工工艺交底和工程验收。
4.工程验收地下室防水工程竣工后,监理人员应组织工程质量验收,并详细记录各项指标和数据,包括但不限于:(1)防水层的厚度、密实性等;(2)管道、细部构造的安装情况;(3)检查施工缺陷和修补情况;(4)出具工程竣工验收报告。
三、地下室防水工程后期监理1.定期检查地下室防水工程竣工后,仍需要定期进行检查以确保工程的持续有效性,监理人员应定期进行巡查,重点关注以下问题:(1)地下室防水层是否存在破损、渗漏等问题;(2)管道是否正常运行和维护;(3)配套设施的维护和更新等。
地下防水工程监理细则

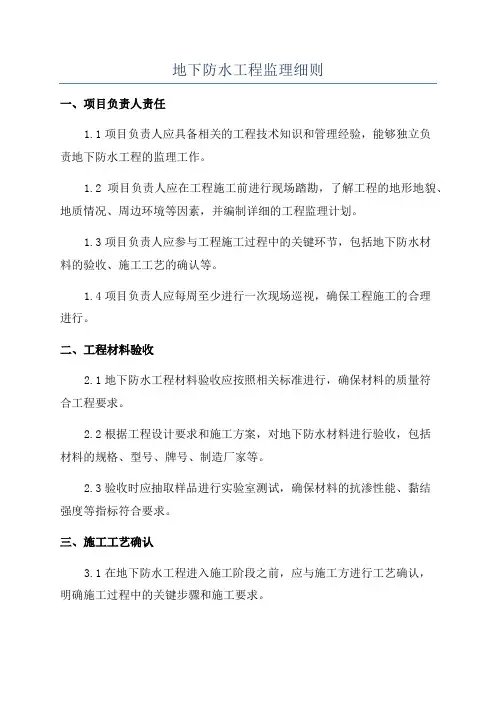

地下防水工程监理细则一、项目负责人责任1.1项目负责人应具备相关的工程技术知识和管理经验,能够独立负责地下防水工程的监理工作。
1.2项目负责人应在工程施工前进行现场踏勘,了解工程的地形地貌、地质情况、周边环境等因素,并编制详细的工程监理计划。
1.3项目负责人应参与工程施工过程中的关键环节,包括地下防水材料的验收、施工工艺的确认等。
1.4项目负责人应每周至少进行一次现场巡视,确保工程施工的合理进行。
二、工程材料验收2.1地下防水工程材料验收应按照相关标准进行,确保材料的质量符合工程要求。
2.2根据工程设计要求和施工方案,对地下防水材料进行验收,包括材料的规格、型号、牌号、制造厂家等。
2.3验收时应抽取样品进行实验室测试,确保材料的抗渗性能、黏结强度等指标符合要求。
三、施工工艺确认3.1在地下防水工程进入施工阶段之前,应与施工方进行工艺确认,明确施工过程中的关键步骤和施工要求。
3.2工艺确认时应注意与设计单位的沟通,及时解决施工方案中存在的问题和难题。
3.3工程施工过程中,应定期召开工艺交底会,确保施工人员理解并遵守施工要求。
四、质量监督4.1地下防水工程施工过程中,应进行质量监督,确保施工质量符合相关标准和规范要求。
4.2在施工过程中,应设立质量检查站,对施工现场进行检查,及时发现和纠正施工中存在的质量问题。
4.3对施工过程中的质量问题,应及时记录并提出整改意见,并确保整改到位。
五、安全监督5.1地下防水工程的施工应符合相关的安全要求,确保施工人员的人身安全。
5.2在施工过程中应设置安全警示标识,明确施工现场的安全区域和禁止区域。
5.3定期组织安全教育培训,提高施工人员的安全意识,确保施工过程安全可控。
六、进度监控6.1地下防水工程的施工进度应按照施工方案进行,确保施工进度的顺利推进。
6.2对施工进度进行监控,及时了解施工进展情况,并与施工方进行沟通和协调。
6.3出现施工进度偏差时,应及时采取措施进行调整,确保工程按时完成。
防水工程监理细则

防水工程监理细则防水工程监理细则地下室、水池、泳池等需要防水的工程通常在施工时都需要进行防水处理,以避免水浸、渗漏等问题。
而防水工程的质量不仅关系到工程使用效果,还直接影响到生产、经济利益和环境。
因此,在防水工程的监理过程中,需要严格遵守相关的规范和细则,保证防水工程的建设质量。
一、监理任务1.监督防水施工人员的查看施工作业票及防水施工方案,以确保工程满足设计要求。
2.监督施工现场,在防水工程构件组合完成之前,检查洞口封堵情况以及防止施工造成的环境污染。
3.检查施工工程的层压质量和层数,以保证层间粘合牢固,不漏水。
4.检查施工现场的材料进仓、出仓、搬运和保管,严格按照要求检查代表样品,并建立材料索证台帐,以防止交货到工地时出现材料不符合规范或受损的情况。
5.对工程现场施工存在的难题或特殊情况,在报告专家和验收部门之后,对专家和验收部门提出建议,并解决问题。
二、监理方案1.防水材料的选择应符合国家标准,并应确保材料的质量达到设计要求。
2.防水工程监理应有一个详细的工程建设方案,该方案应包括施工人员的所有信息,施工计划和报告,以及施工监理的实施方法和流程。
3.在进行防水材料施工前,必须进行材料代表样品和防水施工试样的检测和验收,以保证施工材料的质量和施工质量。
4.负责进行防水施工的人员必须持有相应的防水工程施工执照和监理资格证书,并应根据工程设计和监理要求熟悉施工技术流程。
三、监理技术1.防水施工应在洁净且无卫生习惯差的施工场地上进行,防水材料与混凝土构件必须是干燥的。
2.在施工中,应进行层间粘合试验,以确保层与层之间牢固粘合,不漏水,同时应定期进行层间检验,确保防水层的质量。
3.其他需要注意的技术问题包括:①防水材料应与混凝土构件紧密接触,预留有足够的松弛空间。
②在施工过程中如发现出现构件尺寸超出预期等情况,应及时采取措施予以纠正。
③防水工程施工完毕后必须进行闭水试验,检查整个防水体系的密封性和完整性。
监理项目部地下室防水抗渗施工监理细则

地下室防水抗渗施工监理细则一、工程情况:本工程为高层建筑,若基础处理的好,地下室因上部荷载很大产生不均匀沉降的的可能性不大。
而由于地下室面积超大,长度超长,产生收缩裂缝造成渗漏;因施工不当产生渗漏裂缝的可能较大。
因此,在设计时应根据具体情况设混凝土后浇带,可避免因长度超长而产生收缩裂缝,造成渗漏二、施工前的准备工作:1、确定预拌混凝土站:协助业主进行预拌混凝土站的考查工作,分析本工程混凝土供需情况,确定由一家,或 2 家混凝土预拌站,能够保质保量及时地供应混凝土,确保地下室混凝土浇灌顺利进行。
2、材料选择:1)优选普硅水泥,抗渗性能好。
若体量较大,从减少水化热出发,选用矿渣水泥。
并提前到有资质的试验室进行混凝土试配工作。
2)考查混凝土预拌站的砂、石料质量、供应数量,砂、石料场,确保石子颗粒级符合筛分曲线要求,含泥量≤1%。
确保细骨料达到中粗砂,含泥量≤2%。
3)正确选用外加剂。
目前具有防水抗渗等功能的混凝土外加剂品种不少,其质量可谓良莠不齐,应该做好调研。
必须选择品牌好,符合本工程情况,生产厂家可靠的产品,并通过试验室试配。
3、审查施工方案和有关资料:a、施工之前,要求施工方必须编写详细的施工方案,方案中应明确混凝土供应布泵、布管,浇捣顺序,振捣,接槎,养护,覆盖保温等技术措施,以及人员组织措施,施工机械准备,质量保证,安全施工等有关措施。
监理须认真审查施工方案,签复意见,提出要求。
b、审查混凝土配比单。
混凝土配比试验必须在有权单位试配。
经试验符合要求后才允许使用。
混凝土质量不仅其强度,抗渗等级要符合设计要求,还应有良好的和易性,使其可泵性好,容易振实,不易产生离析。
混凝土的初凝时间宜控制在 4 小时左右。
要求试配单位提供下列资料:原材料检验报告。
混凝土配比通知单(通知单要明确注明实测的混凝土强度、坍落度,以及坍落度随时间的损失值,混凝土的初、终凝时间。
c、审查布泵、布管,浇捣顺序时,要详细计算浇捣量,浇捣时间,防止二次接槎时间过长,产生冷缝,形成渗水通道。
工程防水监理细则监理规划范本

地块项目工程防水工程监理实施细则编制人:批准人:批准时间建设监理有限公司期监理部目录—工程概况二监理工作依据三监理工作流程四监控工作控制要点及目标值五监理工作方法及措施六安全生产防护措施七防止质量通病措施一、工程概况工程名称:工程地址:建筑面积:暂定㎡建设单位:监理单位:设计单位:分包单位:1、地下室防水工程:地下室(包括设备管道层)防水工程执行《地下工程防水技术规范》GB50108-2008;本工程根据地下室使用功能,防水等级为二级,外贴外防的原则。
地下室底板具体做法:A:防水混凝土底板 B:50 厚 C20 细石混凝土 C:10 厚低标号砂浆D:3.0 厚自粘聚合物改性沥青防水卷材(聚酯胎)E:20 厚 1:2.5 水泥砂浆找平层 F:150 厚C15 混凝土垫层 G:素土夯实。
配电间采用一级防水 A:防水混凝土底板 B: 50 厚 C20 细石混凝土 C:10 厚低标号砂浆 D:3.0 厚自粘聚合物改性沥青防水卷材(聚酯胎)两道 E:20 厚1:2.5 水泥砂浆找平层 F:150 厚 C15 混凝土垫层 G:素土夯实。
地下室顶板具体做法:A:素土回填 B:土工布一层 C:15 厚滤水板(要求封样)D:40 厚(最薄处,1%坡向四周)C20 细石混凝土保护层,内配Φ4@200双向钢筋网 E: 10 厚低标号砂浆 F:JS 防水涂料三遍 1.5 厚 G:抗渗砼顶板。
钢筋混凝土自防水抗渗等级 S6:地下室外墙防水做法:A:50(30)厚挤塑板保护层,自下往上高度贴至覆土标高止 B: JS 防水涂料三遍 1.5 厚 C: 抗渗砼墙板2、屋面防水工程:本工程地上屋面防水等级为Ⅰ级,设防要求为两道,不上人保温屋面采用水泥砂浆进行完全覆盖。
保温平屋面具体做法:(1)50 厚C20 细石混凝土(原浆收光)于平屋面,内配Φ4@200双向钢筋网,纵横10mm 宽,分隔缝间距6×6m设置,密封胶填缝(四周墙根处均按此设置)(2)60 厚XPS 挤塑聚苯板(增加 25%)(3)3 厚APF 自粘卷材(4)C20 细石混凝土找坡,与钢筋砼结构板同时浇筑(2%找坡)(5)现浇钢筋砼结构板保温坡屋面具体做法:(1)彩色水泥瓦(2)30 厚C20 细石防水混凝土,内配Φ4@200双向钢筋网(3)60 厚XPS 挤塑聚苯板(增加 25%)(4)3 厚APF 自粘卷材(5)现浇钢筋砼结构板3、厨卫间、阳台防水工程:(1)卫生间:内墙:12 厚1:3 水泥砂浆掺 5%防水剂粗拉毛平顶:建筑腻子批嵌二编,白色内墙乳胶漆一底二遍地面:20 厚 1:3 水泥砂浆找坡,1:2 水泥砂浆抹面处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
丰台商务综合体项目地下防水工程监理实施细则总监理工程师:编制人:北京兴电国际工程管理有限公司第六十六项目监理部年月日目录一、工程概况 (3)二、监理工作的流程 (5)三、监理工作的依据 (6)四、监理工作的要点 (7)四、监理工作的方法和措施 (29)一、工程概况:丰台区花乡四合庄1516-25、27地块商业金融项目位于北京丰台区, 北邻五圈路, 东邻国际汽车博览中心东路, 南邻五圈南路, 西邻国际汽车博览中心西路。
项目由办公楼,酒店及附设的购物中心组成,为一大型的综合发展项目。
25#地块的1号办公商业楼等3项是由3栋高层办公和裙楼购物中心组成,3个主楼地上12层,3栋主楼之间用连廊连接,地下部分3层,建筑总长219m,总宽57.3m,总高度59.85m (北楼)、51.45m(中楼、南楼),连廊高度15.2m,属于A类高度高层建筑。
地上建筑面积为63979平方米,地下建筑面积为40505平方米。
B3层层高3.8m,B2层层高4.5m,B1层层高6.5m,首层层高6m,F2层层高4.8m,F3及以上层高为4.2m。
B3层局部为六级人防地下室,(平时为汽车库),B1作为商业功能,其他地下室主要作为停车场和机械、电气和给排水设备用房。
本工程基础采用带柱墩的平板式茷型基础,地下室防水等级为一级(不允许渗水,结构表面无湿渍)。
本工程地下室防水采用结构防水砼自防水与迎水面附加柔性防水层相结合的做法。
地下室基础底板和外墙抗渗等级为P8;人防地下室临空墙、顶板,地下室覆土顶板抗渗等级为P6。
地下室防水层设防高度应比室外地坪高出 300mm,并在端头固定密封,地下配电间四周混凝土结构应避开施工缝。
本工程卷材为SBS高聚物改性沥青防水卷材,采用热熔法施工,结构底板平面底层采用单面点粘铺贴,两幅间进行满粘,立墙及顶板部位的卷材全部采用满粘施工,转角处全部实粘。
外墙防水采用外防外贴法施工。
表1.1 地下室各部位防水做法二、编制依据:1、1号办公商业楼等三项工程设计图纸;2、施工合同文件、施工组织设计以及施工方案;3、监理合同以及本项目工程已批准的监理规划;4、《建筑工程施工质量验收统一标准》GB 50300—2013;5、《地下防水工程质量验收规范》GB50208-2011;6、《地下工程防水技术规范》GB50108-2008;7、《混凝土结构工程施工质量验收规范》GB50204-2002(2011版);8、《地下建筑防水构造图集》02J301;9、关于严格落实《地下防水工程质量验收规范》GB50208-2011的紧急通知:京建发【2013】198号;10、关于印发《北京市建设工程见证取样和送检管理规定(试行)》的通知:京建质【2009】289号;11、《工程建设标准强制性条文》(房屋建筑部分) 2013版12、《北京市地下室防水施工规程》DBJ/T01-69-2003三、监理工作流程:四质量控制点与预控措施5.1 监理交底:5.1.1 项目监理机构以会议形式进行监理交底。
5.1.2 监理交底会议的主要内容包括:1)阐明有关合同约定的参建各方单位责任、权利和义务。
2)监理工作内容、程序、方法和措施。
3)提出有关监理文件资料报审及管理要求5.2 专项防水施工方案审查:(同质量预控措施)5.3 测量成果复核:专业监理工程师应检查、复核施工单位施工单位现场施工的轴线控制网以及墙边线和基坑边线、标高控制点(线)等。
5.4 防水材料、构配件检验:(同质量预控措施)5.5 巡视和旁站监理:5.5.1 根据工程进展情况,对施工质量进行巡视及旁站监理。
5.5.2 监理人员对施工质量巡视应包括以下主要内容:1)施工单位是否按照工程设计文件、工程建设标准和批准的施工组织设计、专项防水方案施工。
2)使用的工程材料、构配件和设备是否合格。
3)施工现场管理人员,特别是施工质量管理人员是否到岗。
4)特种作业人员是否持证上岗。
5.5.3防水施工中,阴阳角附加层的施工属于关键工序,要求监理人员旁站,旁站的内容详见旁站监理细则。
六、工程质量验收:6.1卷材防水层验收标准6.1.1主控项目(1)卷材防水层所用卷材及主要配套材料必须符合设计要求。
检验方法:检查产品合格证、产品性能检测报告和材料进场检验报告。
(2)卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法均符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
6.1.2一般项目(1)卷材防水层的搭接缝应粘贴或焊接牢固,密封严密,不得有扭曲、折皱、翘边和气泡等缺陷。
检验方法:观察检查。
(2)采用外防外贴法铺贴卷材防水层时,立面卷材接槎的搭接宽度,高聚物改性沥青类防水卷材应为150mm,合成高分子类卷材应为100mm,且上层卷材应盖过下层卷材。
检验方法:观察和尺量检验。
(3)侧墙卷材防水层的保护层与防水层应结合紧密,保护层厚度应符合设计要求。
检验方法:观察和尺量检验。
(4)卷材搭接宽度的允许偏差应为-10mm。
检验方法:观察和尺量检查。
6.2子分部工程质量验收要求6.2.1地下防水工程质量验收的程序和组织,应符合现行国家标准《建筑工程施工质量验收统一规范》GB50300-2013的有关规定。
6.2.2检验批的合格判定应符合下列规定:(1)主控项目的质量经抽样检验全部合格;(2)一般项目的质量经抽样检验80%以上检测点合格,其余不得有影响使用功能的缺陷;对有允许偏差的检验项目,其最大偏差不得超过本规范规定允许偏差的1.5倍;(3)施工具有明确的操作依据和完整的质量检查记录。
6.2.3分项工程质量验收合格应符合下列规定;(1)分项工程所含检验批的质量均应验收合格;(2)分项工程所含检验批的质量验收记录应完整。
6.2.4子分部工程质量验收合格应符合下列规定:(1)子分部工程所含分项工程的质量均应验收合格;(2)质量控制资料应完整;(3)地下工程渗漏水检测应符合设计的防水等级标准要求;(4)观感质量检查应符合要求。
6.2.5地下防水工程竣工和记录资料应符合表6.1的规定:6.2.6地下防水工程应对下列部位作好隐蔽工程验收记录:(1)防水层的基层;(2)防水混凝土结构和防水层被掩盖的部位;(3)变形缝、施工缝、后浇带等防水构造做法;(4)管道穿过防水层的封固部位;(5)渗排水层、盲沟和坑槽;(6)结构裂缝注浆处理部位;(7)基坑的超挖和回填。
等等。
6.2.7地下防水工程的观感质量检查应符合下列规定:(1)防水混凝土应密实,表面应平整,不得有露筋、蜂窝等缺陷;裂缝宽度不得大于0.2mm,并不得贯通。
(2)水泥砂浆防水层应密实、平整、粘结牢固,不得有空鼓、裂纹、起砂、麻面等缺陷;(3)卷材防水层接缝应粘结牢固、封闭严密,防水层不得有损伤、空鼓、皱折等缺陷;(4)涂料防水层应与基层粘结牢固,不得有脱皮、流淌、鼓泡、露胎、皱折等缺陷;(5)变形缝、施工缝、后浇带、穿墙管、埋设件、预留通道接头、桩头、孔口、坑、池等防水构造应符合设计要求;(6)排水系统不淤积、不堵塞,确保排水畅通;(7)结构裂缝的注浆效果应符合设计要求。
等等。
6.2.8地下工程出现渗漏水时,应及时进行治理,符合设计的防水等级标准要求后方可验收。
6.2.9地下防水工程验收后,应填写子分部工程质量验收记录,随同工程验收验评资料分别由建设单位和施工单位存档。
七、监理工作方法和主要措施:7.1监理工作的主要方法包括:审查、巡视、监理报告、旁站、见证取样、验收和平行检验等。
7.2监理工作的主要措施:7.2.1 工程质量控制措施1)组织措施建立健全项目监理机构,明确质量控制的人员及其岗位职责,制定工作流程和相应的工作制度,落实质量控制责任。
2)技术措施熟悉工程防水设计文件,审查施工组织设计和施工方案的可行性,严格事前、事中和事后的质量检查和验收。
3)经济措施4)对报验资料不全、与合同文件约定不符、未经监理工程师质量验收合格的工程不予计量,并拒绝该部分工程款的支付。
5)合同措施加强合同管理,控制合同变更,在合同中应充分考虑影响工程质量的主要风险因素,并制定对策。
7.2.2工程进度控制1)工程进度控制基本程序承包单位编制施工总进度计划2)工程进度控制的内容与方法(a) 承包单位应根据建设工程施工合同的约定按时编制施工总进度计划、季度进度计划、月进度计划,并按时填写《施工进度计划报审表》,报项目监理部审批;(b) 监理工程师根据本工程的条件(工程的规模、质量标准、工艺复杂程度、施工的现场条件、施工队伍的条件等),全面分析承包单位编制的施工进度计划的合理性、可行性;(c) 监理工程师应根据施工方编制的防水施工进度计划,检查承包单位主要工程材料及设备供应等方面的配套安排;(d) 总进度计划由总监理工程师签署意见批准实施并报送建设单位。
3)进度计划的实施监督(a) 在计划的实施过程中,监理工程师对承包单位实际进度进行跟踪监督,并对实施情况进行动态控制;(b) 根据检查的结果对工程进度进行评价和分析。
发现严重偏离计划时,签发《监理通知》要求承包单位及时采取措施,实现计划进度的目标;必要时对计划进行调正,报项目监理部审批。
(c) 必须延长工期时承建单位应填报《工程延期申请表》,报项目监理部审批。
4) 控制进度风险的措施(a) 对工程总进度计划执行动态控制,合理调整。
(b) 对进度计划采取事前和事中控制。
(c) 及时掌握承包单位的工、料、机情况,根据信息对进度跟踪和预测。
(d) 采取进度专题会,分析原因,及时纠偏,避免进度滞后。
3)安全生产管理的监理措施项目监理机构通过日常巡视及安全检查,发现施工存在安全事故隐患的,应采用监理例会、专题会议、监理指令(口头指令、工作联系单、监理通知单、工程暂停令、监理报告)等方法向施工单位管理人员予以指出,及时消除安全事故隐患。
4)文明施工措施8.1围挡1)工地围挡按要封闭完整,相关高度、美化等按园区整体要求实施,严禁围挡外堆料;2)按照半年一粉刷,一季度一维护原则,做好围挡维护工作和形象保持工作;3)确定各单位工地周边道路占用责任范围,实行定期清扫、洒水维护,保持环境良好状态。
4)大门出口在土方阶段应有车辆清洗池和洗车机,非土方阶段也应有冲洗和处理设备。
8.2施工现场扬尘控制1)现场做好固化、硬化、覆盖、绿化工作,严禁黄土露天;2)场院内有专人进行经常性洒水、清扫等保持清洁工作;3)道路责任区进行经常性洒水、清扫等保持清洁工作;4)有粉尘、细微颗粒物的施工用料,应库房保管或进行严密性覆盖,严禁直接露天存放。
