变电所基础预埋技术交底

合集下载

技术交底01(现浇板内电线管敷设)

技术交底01(现浇板内电线管敷设)
容易出现的质量问题
原因和解决办法
跨接地线焊接长度不够,焊缝不饱满、出现夹渣、咬肉等
焊接长度不够:操作人员责任心不强,应加强自检、互检,班组长加强检查、督促、教育直至处罚。焊缝不合格一般由于技术水平不高,应加强技术培训。
9、变形缝的处理
尽量避免在顶板上做接线箱,有条件的情况下尽可能地把变形缝的接线箱安排在墙上,确实不能避免时,可以考虑以下做法:在变形缝的两侧各预埋一个接线箱。
容易出现的质量问题
原因和解决办法
钢管煨弯时出现凹扁过大、弯曲半径不够倍数
使用手动弯管器时,受力点要适当移动,不得用力过猛;使用液压弯管器时,模具要配套,焊接钢管的焊缝不应放在侧面;钢管直径大于80mm时,最好到专业厂家加工定做
8、跨接地线
对盒两端的钢管必须焊接跨接地线,并与灯头盒点焊,跨接地线的焊接长度不小于圆钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度为扁铁宽度的2倍。跨接地线规格见下表:
3、敷设管路
管路必须敷设在上下层钢筋之间,与钢筋绑扎固定。根据去向的不同,可以分为三种情况,第一种是从楼面内向上层引出的管路,第二种是从顶板向下引的管路,如向非承重隔墙板引出的开关管路,第三种是只在现浇顶板内敷设的管路。
(1)对第一种和第三种情况基本与PVC管做法相同。
(2)对第二种情况由于钢管不容易弯曲,只能提前测定好位置,在模板上用开孔器钻孔,将弯管插入模板下。
二、质量要求
(一)主控项目
1.金属的导管和线槽必须接地(PE)或接零(PEN)可靠,并符合下列规定:
(1)镀锌的钢导管、可绕性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4mm2;
(2)当非镀锌钢导管采用螺纹连接时,连接处的两端焊接跨接接地线;当镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线;

箱变基础浇筑技术交底技术交底

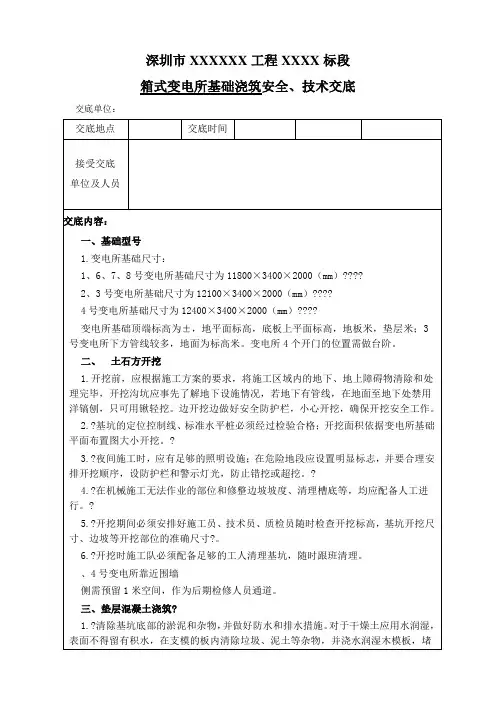

箱变基础浇筑技术交底技术交底

深圳市XXXXXX工程XXXX标段箱式变电所基础浇筑安全、技术交底交底单位:五、底板模板安装及混凝土浇筑?1.?底板浇筑厚度400mm,采用2层横竖筋16@200钢筋, C35混凝土浇筑,I型长12850mm, II型长13150mm ,III型长13450mm,宽4450mm。

2.?安装木模板时,要求支撑稳定、不松动。

模板安装后,应对断面尺寸、标高、钢筋保护层不得小于40mm等进行预检,均应符合要求。

?3.浇筑底板时应先浇水润湿。

浇筑时,应按顺序直接将混凝土倒入模中,不能集中一处倾倒,应均匀浇筑。

振捣时应沿底板浇筑的顺序方向,采用斜向振捣法,振捣棒与水平面倾角约30°左右。

棒头朝前进方向,插棒间距以50cm为宜,防止漏振。

振捣时?间以混凝土表面翻浆出气泡为准。

六、预埋件及接地1.变电所接地装置由两部分构成。

第一部分由变电所周围的水平接地体和垂直接地体组成的人工接地网;第二部分利用基础钢筋组成的自然接地网。

第一部分与第二部分的综合接地电阻不大于4Ω,施工完毕应进行测试。

2.本变电所人工接地网由水平接地体和垂直接地体共同构成,水平接地体采用50×5mm镀锌扁钢,垂直接地体采用8根φ25mm×铜包钢接地极,确保连接处具有良好的电气连接,运输、施工时防止铜层受损。

基础外围水平接地体敷设在现状地面1m 以下位置,垫层下方水平接地体在垫层下方敷设,垂直接地体沿水平接地体设置。

详见下图:50mm50m m涂塑钢管摆放示意图11.变电所基础两边,设置3处通风口,通风口尺寸为宽600mm 内高150-外高175mm ,距墙边150mm ;洞顶标高,具体位置如下图:预留通风口位置600600150通风口预埋位置示意图12.室外通风口用不锈钢丝网封闭防止动物进入,室外通风口上安装遮雨棚防止雨水进入。

详见下图:通风口制作示意图七、墙体及构造柱1.墙体采用C35混凝土浇筑,厚度为250mm ,钢筋预埋方式垂直受力筋2排12@150,水平受力筋2排12@150,拉结筋6@300,钢筋保护层不应小于40mm 。

变电所土建安全技术交底模板

变电所土建安全技术交底模板

一、交底目的为确保变电所土建施工安全,提高施工人员的安全意识,规范施工操作,特制定本安全技术交底。

二、交底对象全体参与变电所土建施工的施工人员、监理人员及管理人员。

三、交底时间[填写具体日期]四、交底内容1. 施工前的安全准备- 施工人员必须经过专业培训,掌握相关安全知识和操作技能。

- 施工现场应设置明显的安全警示标志,并确保其完好。

- 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。

- 施工现场应进行定期安全检查,及时发现并消除安全隐患。

2. 基础施工安全措施- 挖掘前应先探明地下管线,避免损坏。

- 挖掘深度超过2米时,应设置临时支护。

- 挖掘过程中应随时检查边坡稳定性,防止坍塌。

- 挖掘出的土方应堆放在指定位置,不得影响施工安全。

3. 主体结构施工安全措施- 钢筋施工应确保钢筋位置准确,绑扎牢固。

- 模板支撑体系应按设计要求搭设,确保其稳定性。

- 混凝土浇筑应均匀、连续,防止产生裂缝。

- 施工过程中应随时检查模板支撑体系的稳定性,防止坍塌。

4. 电气设备安装安全措施- 电气设备安装前应检查设备是否符合要求,并做好绝缘处理。

- 电气设备安装过程中应遵守操作规程,防止触电事故。

- 电气设备安装完成后应进行绝缘电阻测试,确保安全可靠。

5. 施工过程中的其他安全措施- 施工现场应设置安全通道,确保人员通行安全。

- 施工人员应穿戴安全帽、安全带等防护用品。

- 施工过程中应随时注意高空坠落、物体打击等危险。

- 施工结束后应清理施工现场,确保无安全隐患。

五、注意事项1. 施工人员必须严格遵守安全操作规程,不得违章作业。

2. 施工过程中应加强安全检查,及时发现并消除安全隐患。

3. 施工人员应积极参加安全培训,提高安全意识。

4. 施工现场应设立安全员,负责日常安全管理工作。

六、附则本安全技术交底自发布之日起实施,如有未尽事宜,由施工方负责解释。

七、交底人[填写交底人姓名及职务]八、验收人[填写验收人姓名及职务]九、日期[填写日期]。

箱式变电站基础技术交底

箱式变电站基础技术交底
模板安装前,必须校正钢筋位置和垂直度以及箍筋的间距,并且将模板内的杂物清理干净。
模板采用木模板,所有模板支撑要牢固,应保证模板有足够的刚度、强度、稳定性。
模板上下尺寸均需满设计要求。
4、浇筑混凝土
混凝土为C25,采用商混。
浇筑混凝土前必须检查模板支撑是否牢固,有无杂物并加以清除干净,及时调整钢筋,模板及地面要提前淋水使其湿润。
二、具体要求、
钢筋绑扎前必须做除锈、调直处理。钢筋混凝土保护层厚度:梁25mm、板15mm。
1、放线
根据箱式变电站安装的具体要求,由技术人员根具施工图基础尺寸进行放线。
2、钢筋制作
钢筋配制严格按照图纸设计要求配置,并根据图纸说明在主筋上画出箍筋位置(间距200mm),根据画线位置将箍筋套在主筋上逐个绑扎,箍筋与受力筋要保持垂直,箍筋弯钩叠合处应沿受力钢筋方向错开放置。
6、浆砌砖
在圈梁上砌砖,高0.7m、宽0.37m。砌筑前需先湿润混凝土表面。
施工采用挤浆法,每砌筑一块砖、均匀先铺底浆,再放砖块,要使灰缝挤实,砌体被贴紧。竖向灰缝为1cm,水平灰缝0.8cm,灰缝饱满。砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的三分之一,转角处相互咬砌搭接。采用M10水泥砂浆抹面,抹面要平整。
云南集锦公路养护工程有限公司榆神养护中心

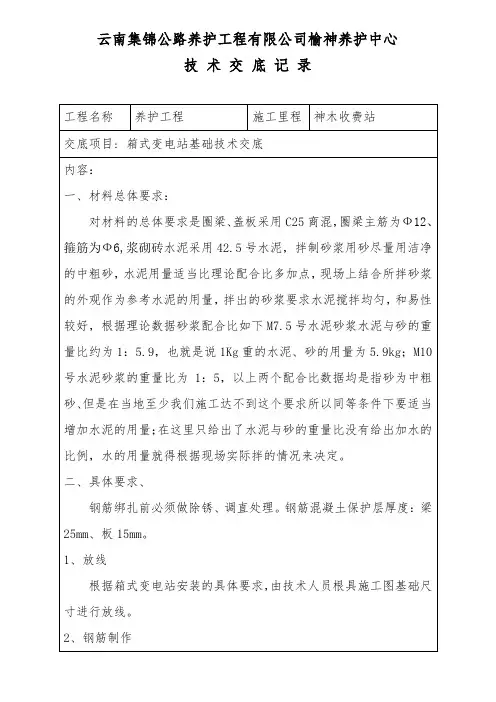

技 术 交 底 记 录
工程名称
养护工程
施工里程
神木收费站
交底项目: 箱式变电站基础技术交底
内容:
一、材料总体要求:
对材料的总体要求是圈梁、盖板采用C25商混,圈梁主筋为Ф12、箍筋为Ф6,浆砌砖水泥采用42.5号水泥,拌制砂浆用砂尽量用洁净的中粗砂,水泥用量适当比理论配合比多加点,现场上结合所拌砂浆的外观作为参考水泥的用量,拌出的砂浆要求水泥搅拌均匀,和易性较好,根据理论数据砂浆配合比如下M7.5号水泥砂浆水泥与砂的重量比约为1:5.9,也就是说1Kg重的水泥、砂的用量为5.9kg;M10号水泥砂浆的重量比为1:5,以上两个配合比数据均是指砂为中粗砂、但是在当地至少我们施工达不到这个要求所以同等条件下要适当增加水泥的用量;在这里只给出了水泥与砂的重量比没有给出加水的比例,水的用量就得根据现场实际拌的情况来决定。

水电预留预埋技术交底1

水电预留预埋技术交底1

水电预留预埋技术交底一、前言水电预留预埋技术交底是指在水电工程施工前,为了保证工程品质、强化施工安全,进行技术交底,具体包括设计图纸、施工方案、验收要求等方面。

水电预留预埋技术交底涉及到针对施工现场情况,摸清施工所需材料及技术工艺,为水电工程进展提供保障。

二、水电预留预埋技术要点1. 配合设计图纸施工水电工程施工必须按照设计图纸要求进行,如有任何变动必须通过修改图纸才能实施。

针对每一道施工工艺,必须按照设计要求制定施工方案,并经过相关验收才能进行下一步施工。

2. 预留预埋方案的制定水电工程施工必须制定详细的预留预埋方案,包括:预留预埋位置、规格、数量、深度、升降台安装位置等。

制定合理的预留预埋方案,有利于提高施工效率,降低施工成本。

预留预埋方案的制定必须按照设计图纸要求,并经过现场实际情况进行细化。

3. 预留预埋位置的核对在进行水电工程前必须进行预留预埋位置的核对,确保预留预埋位置正确无误。

核对过程中,必须按照设计图纸要求进行,并经过严格的验收。

4. 实现水电预留预埋纵深水电工程预留预埋的深度至关重要,过深过浅都会影响后续工程进展。

必须按照设计图纸要求进行预留预埋的深度实现,并严格按照相关验收要求进行验收。

三、水电预留预埋技术验收标准水电预留预埋技术验收标准是指在水电预留预埋技术施工期间,针对施工方案、验收要求及验收意见等方面进行的严格把关。

具体包括:1. 施工方案认真编制施工方案的编制必须详细、准确、完整,且符合设计图纸要求。

施工方案的编制必须有专业工程师进行,确保施工方案符合技术标准。

2. 施工现场验收水电预留预埋技术验收要求必须在施工现场进行,包括施工材料、工程施工、验收情况、施工质量等方面的细节检查。

现场验收必须有专业工程师进行,验收合格后才能进行下一步工程。

3. 施工前、中、后验收水电预留预埋技术的验收要求必须在工程施工前、中、后进行,如果发现任何不符合设计要求的地方,必须及时提出并进行修改。

电气工程预留预埋技术交底

电气工程预留预埋技术交底

施工单位:施工单位: 附图 6.1.1-15)在剪力墙上的户内强弱电箱直接预埋箱体,箱体内部采用对拉杆与角钢支撑,防止箱体承受外力变形如附图6.1.1-2。

附图 6.1.1-26)插座、开关盒等的安装高度见附表6.1。

附表6.1距地安装高度左右距离控制(m )备注序号位置及名称工程名称施工班组分部分项工程名称 一次预留预埋班组长签字交底时间主要成员签字交底人签字本交底单共7页第2页本交底单共7页第3页施工单位:本交底单共7页第5页1)土建拆除模板,将模板转移别处后,开始套管、线管等的清理工作。

2)安排2〜3人将拆除模板楼层内的所有线管及线盒、套管、预埋孔洞按施工图纸所标示全部敲打出来,清除线盒及套管、预埋孔洞内的堵塞材料。

在墙上预留的泡沫塑料一定要清除干净,尤其是封口胶要撕干净。

3)对线盒及预埋孔洞的尺寸复测。

对线管内不通畅的地方作好记录,如出现孔洞歪斜等情况,立马组织班组分析原因,及时组织人员整改。

通长焊接形成基础接地网。

利用无防水筏板板钢筋做接地体:按设计图尺寸位置要求,标好位置,将底板钢筋搭接焊好。

再将柱主筋(每处不少于2根)底部与底板筋搭接焊好,并在室外地面以下用热镀锌扁钢外甩两米与接地体钢筋筋焊接连通,清除焊渣,并将两根主筋做好标记,以便于引出和检查。

应及时请质检部门进行隐检,同时作好隐检记录。

本交底单共7页第6页施工单位:工程名称施工班组分部分项工程名称一次预留预埋班组长签字交底时间主要成员签字交底人签字本交底单共7页第7页。

变电所施工安全技术交底模板

变电所施工安全技术交底模板

一、交底目的为确保变电所施工过程中的安全,提高施工人员的安全意识,降低安全事故发生的风险,特制定本安全技术交底。

二、交底对象参与变电所施工的所有人员,包括施工人员、监理人员、管理人员等。

三、交底时间施工前及施工过程中,根据实际情况适时进行。

四、交底内容1. 施工环境及安全要求- 施工现场应保持整洁、有序,不得随意堆放材料、设备。

- 施工现场应设置明显的安全警示标志,如警示灯、警示牌等。

- 施工现场应设置必要的安全防护设施,如防护栏杆、安全网等。

2. 施工人员安全要求- 施工人员必须穿戴符合国家标准的安全防护用品,如安全帽、安全带、绝缘手套等。

- 施工人员必须接受安全教育培训,了解施工过程中的安全风险和预防措施。

- 施工人员必须遵守施工现场的安全规章制度,不得擅自离岗或进行危险作业。

3. 施工设备安全要求- 施工设备必须符合国家标准,并经过检验合格。

- 施工设备在使用前必须进行试运行,确保设备正常工作。

- 施工设备在使用过程中应定期检查、维护,发现问题及时处理。

4. 施工过程安全要求- 施工过程中应严格按照施工图纸和施工方案进行操作。

- 施工过程中应密切关注施工环境变化,发现异常情况立即停止施工,并及时报告。

- 施工过程中应遵守现场安全操作规程,不得违反操作规程进行作业。

5. 事故应急处理- 施工现场应配备必要的事故应急处理设施,如急救箱、消防器材等。

- 施工人员应熟悉事故应急处理程序,一旦发生事故,应立即采取应急措施,并及时报告。

- 施工单位应制定事故应急预案,并定期组织演练。

五、交底方式1. 由项目经理或技术负责人对施工人员进行安全技术交底。

2. 通过召开施工会议、发放安全技术交底资料等形式进行交底。

六、交底记录1. 交底人应详细记录交底内容,包括交底时间、地点、参与人员等。

2. 施工人员应认真学习安全技术交底内容,并签字确认。

七、附则1. 本安全技术交底模板适用于所有变电所施工项目。

2. 施工单位应根据实际情况对安全技术交底模板进行修改和完善。

变电站施工安全技术交底

变电站施工安全技术交底

变电站施工安全技术交底一、前言变电站施工是一项复杂且具有一定危险性的工作。

为了确保施工过程中的安全,保障施工人员的生命安全和身体健康,提高施工质量和效率,特进行本次施工安全技术交底。

二、工程概述本次施工的变电站位于_____,建设规模为_____,主要包括变压器、开关柜、控制柜等设备的安装以及相关线路的敷设等工作。

三、施工安全管理目标1、杜绝重伤及以上人身伤亡事故。

2、杜绝重大机械设备事故。

3、杜绝重大火灾事故。

4、杜绝重大交通责任事故。

5、杜绝重大环境污染事故。

6、确保施工人员的职业健康安全,职业病发病率为零。

四、施工安全组织机构及职责1、成立施工安全领导小组,由项目经理担任组长,项目副经理和安全负责人担任副组长,各施工班组长为成员。

2、项目经理是施工安全的第一责任人,全面负责施工现场的安全管理工作。

3、项目副经理负责组织实施各项安全技术措施,协调解决施工中的安全问题。

4、安全负责人负责监督检查各项安全制度和措施的落实情况,及时纠正违章行为。

5、施工班组长负责本班组的施工安全,组织本班组人员学习安全技术交底内容,落实各项安全措施。

五、施工安全管理制度1、安全生产责任制明确各级人员在施工过程中的安全职责,做到各司其职、各负其责。

2、安全技术交底制度在施工前,由技术人员向施工人员进行详细的安全技术交底,确保施工人员了解施工过程中的安全风险和防范措施。

3、安全检查制度定期进行安全检查,及时发现和消除安全隐患。

4、安全教育培训制度对施工人员进行定期的安全教育培训,提高施工人员的安全意识和操作技能。

5、安全奖惩制度对遵守安全制度、表现优秀的人员进行奖励,对违反安全制度的人员进行处罚。

六、施工安全技术措施1、基础施工安全技术措施(1)在进行基础开挖前,应进行详细的地质勘察和地下管线探测,制定合理的开挖方案。

(2)开挖过程中,应设置有效的支护和排水措施,防止坍塌和滑坡事故的发生。

(3)在坑边设置防护栏杆和警示标志,严禁无关人员靠近。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

变电所基础预埋技术交底
目录
一、变电所基础预埋施工 (1)
1、施工准备 (1)
2、测量定位 (1)
3、基础槽钢安装 (2)
4、接地线连接 (4)
二、技术标准 (5)
三、安全注意事项 (6)
一、变电所基础预埋施工
1、施工准备
(1)、依据施工图纸将基础槽钢安装所需预埋配件加工备齐。

(2)、按图纸尺寸将槽钢调平、调直,加工成整体框架,预埋接焊接时。

焊缝的抗拉、屈服等机械性能不能低于本体材料的机械性能,焊缝的表面应均匀、焊缝高度不能低于6mm,不得有漏焊、裂纹、夹渣、烧穿、弧坑等缺陷;预埋件表面及焊接处除锈后进行防腐处理,先涂一遍防锈漆,再涂两遍富锌漆;两预埋槽钢或导轨间的平行度、平直度及水平度误差不能大于1mm/m,全长范围内总误差不大于2mm;预埋件与其相应安装设备间的接触面需平整。

(3)、备好施工用工具,检修好机具。

2、测量定位
(1)、清理施工场地杂物、清扫结构地板及预留孔洞。

(2)、用钢卷尺测量和校核土建施工预留孔洞的位置尺寸是否符合设计图纸要求。

(3)、用水准仪测量室内标高,核对标高是否满足槽钢安装的要求。

3、基础槽钢安装
(1)、用水准仪测量各组槽钢,找出最高的一组,在最高的一组槽钢下加垫斜铁,调整槽钢至水平,在槽钢的腰上焊接固定角钢;当结构层预留有预埋件时,将槽钢直接与预埋件焊接,用膨胀螺栓将固定角钢牢固固定在结构层上,以此组槽钢为基准标高。

确定其它各组
槽钢位置,调整水平后牢固固定在结构层上。

(2)、以基准标高,确定其它各组槽钢位置,调整水平后牢固固定在结构层上。

对于直流设备,当采用膨胀螺栓固定基础槽钢时,根据杂散电流防护的需要,基础槽钢绝缘安装,安装时在膨胀螺栓上套一个环氧树脂做的绝缘套,使得膨胀螺栓与固定角钢间绝缘,从而避免了膨胀螺栓安装时碰到结构层钢筋造成的基础槽钢接地。

(3)、两预埋槽钢或导轨间的平行度、平直度及水平度误差不能大于1mm/m,全长范围内总误差不大于2mm;预埋件与其相应安装设备间的接触面需平整。

(4)、基础预埋件通过膨胀螺栓固定在结构层上。

直流柜基础
动力变压器接地扁钢焊接
接地扁钢下引
接地扁钢引至接地干线
4、接地线连接
设备连续布置时,基础预埋件需为连续整体;整体框架设两处接地扁钢,扁钢与预埋件间牢固焊接(直流设备除外),该接地扁钢就近经变电所设备开孔引至电缆夹层,夹层内外露长度不小于150mm,引出端开直径为12mm的螺栓连接孔,两处接地扁钢需焊接在同一槽钢上。

设备基础预埋件(直流设备除外)需与变电所接地干线扁钢进行连接。

过门接地扁钢预埋时不得使用搭接焊,需使用整体扁钢。

二、技术标准
两预埋槽钢间的平行度、平直度及水平度,误差不能大于1mm/m,全长范围总误差不大于2mm。

接地扁钢焊接时,要求不小于两倍搭接焊接,三边焊接,焊缝饱满,焊接完成后需磨光处理,不得点焊、漏焊;
接地扁钢下引时,必须使用排弯机握弯不能使用电焊机加热后握弯。

三、安全注意事项
1、进入现场必须戴安全帽、穿工作服、荧光服。

2、使用电气设备,电动工具要有可靠的保护接地措施,施工用的临时电源应带漏电保护装置,施工用电必须按照规定操作,不得随意拉接电缆取电;
3、焊接、打孔时,要带防护眼镜,工作地点下方不得站人;施工人员必须按照要求做好自身安全防护,室内电焊作业注意保证现场通风并做好防火措施。

4、电焊作业时,附近不得有易燃物品,电焊操作人员必须按照电焊操作相关规定进行操作。

5、施工现场特别是发电机、电焊机和配电箱处必须配上灭火器,施工操作范围必须有照明措施,且都要达到隧道施工的相关规定;
6、施工完毕做到工完料净、场地清洁。

切断电源,并检查作业地点后,方可离开。
