混凝土工程安全技术交底
混凝土工程安全技术交底

混凝土工程安全技术交底引言概述:混凝土工程是建造工程中常见的一种结构形式,其安全性关乎整个建造的稳定性和耐久性。
在进行混凝土工程施工前,必须进行安全技术交底,确保施工过程中安全可控。
本文将详细介绍混凝土工程安全技术交底的重要性及具体内容。
一、施工现场安全措施1.1 确保施工现场清洁整洁,避免杂物堆积,保持通道畅通,减少意外伤害的发生。
1.2 安排专人负责施工现场安全管理,定期检查施工现场安全设施的完好情况,及时处理安全隐患。
1.3 配备必要的安全防护设备,如安全帽、安全鞋、安全带等,确保施工人员的人身安全。
二、混凝土浇筑安全技术2.1 确保混凝土浇筑前已完成相关检查,包括模板安装、钢筋绑扎等工作,避免施工过程中浮现问题。
2.2 混凝土浇筑时应注意浇筑速度和浇筑高度,避免因浇筑速度过快或者高度过高导致混凝土分层或者渗漏。
2.3 严格控制混凝土浇筑的质量和厚度,避免因浇筑不均匀或者质量不达标导致结构强度不足。
三、混凝土养护安全技术3.1 养护混凝土时应根据气候条件合理安排养护时间和方法,避免因养护不当导致混凝土龟裂或者强度不足。
3.2 定期检查混凝土养护情况,及时补充养护水,确保混凝土养护效果良好。
3.3 避免在混凝土未彻底养护结束前进行其他施工,以免影响混凝土的强度和耐久性。
四、混凝土工程质量验收4.1 在混凝土工程完成后,应进行质量验收,检查混凝土的强度、密实性等指标是否符合要求。
4.2 确保混凝土工程的质量验收过程严格按照像关标准和规范进行,避免因验收不严谨导致质量问题。
4.3 对于质量不达标的混凝土工程,应及时整改并重新进行验收,确保工程质量符合要求。
五、安全技术交底记录5.1 在混凝土工程安全技术交底过程中,应做好相关记录,包括交底时间、内容、参预人员等信息。
5.2 交底记录应保存完整,作为工程质量和安全管理的重要依据,以备日后查证和追溯。
5.3 定期对安全技术交底记录进行检查和整理,及时更新和补充,确保记录的准确性和完整性。

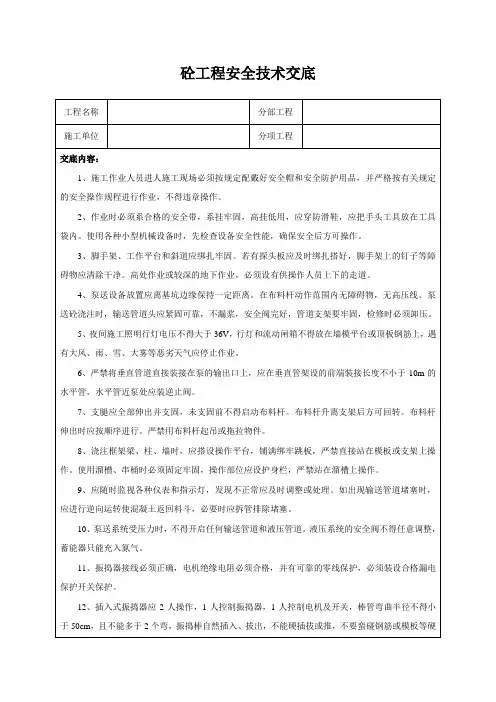

砼工程安全技术交底

6、严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前端装接长度不小于10m的水平管,水平管近泵处应装逆止阀。
7、支腿应全部伸出并支固,未支固前不得启动布料杆。布料杆升离支架后方可回转。布料杆伸出时应按顺序进行。严禁用布料杆起吊或拖拉物件。
14、臂架管与配管制的连接必须通过联接软管连接,严禁臂管与配管直接连接,软管前端砼出口处应与砼浇灌面保持一定距离。
15、用草帘或草袋覆盖混凝土时,构件表面的孔洞部位应有封堵措施并设明显标志,以防操作人员跌落。草帘或草袋等用完后随时清理,堆放到指定地点,并应在堆置地点设置消防设施。
16、在大风雪或暴风、雷雨的情况下(六级风以上),不得在露天进行高空作业。气温较低或又在高空或迎风方向连续作业时,应加强保暖,必要时休息取暖。
砼
工程名称
分部工程
施工单位
分项工程
交底内容:
1、施工作业人员进人施工现场必须按规定配戴好安全帽和安全防护用品,并严格按有关规定的安全操作规程进行作业,不得违章操作。
2、作业时必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内。使用各种小型机械设备时,先检查设备安全性能,确保安全后方可操作。
3、脚手架、工作平台和斜道应绑扎牢固。若有探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。高处作业或较深的地下作业,必须设有供操作人员上下的走道。
4、泵送设备放置应离基坑边缘保持一定距离。在布料杆动作范围内无障碍物,无高压线。泵送砼浇注时,输送管道头应紧固可靠,不漏浆,安全阀完好,管道支架要牢固,检修时必须卸压。
8、浇注框架梁、柱、墙时,应搭设操作平台,铺满绑牢跳板,严禁直接站在模板或支架上操作。使用溜槽、串桶时必须固定牢固,操作部位应设护身栏,严禁站在溜槽上操作。
混凝土工程安全技术交底

混凝土工程安全技术交底引言概述:混凝土工程安全技术交底是确保工程施工过程中安全的重要环节。
通过对施工人员进行安全技术交底,可以提高施工人员的安全意识,减少施工事故的发生,保障工程的顺利进行。
本文将从五个大点详细阐述混凝土工程安全技术交底的内容和重要性。
正文内容:1. 安全技术交底的目的和意义:1.1 提高施工人员的安全意识:通过安全技术交底,可以让施工人员了解工程施工中存在的安全隐患和风险,提高施工人员的安全意识,减少意外事故的发生。
1.2 保障工程质量和进度:安全技术交底可以确保施工人员按照规范和要求进行施工,保障工程质量和进度的同时,也能减少因施工事故引起的工期延误和额外成本。
2. 安全技术交底的内容:2.1 工程施工的安全规范和要求:交底时应详细说明工程施工的安全规范和要求,包括施工现场的安全管理、作业人员的安全防护措施、设备的安全操作等。
2.2 工程施工中的安全风险和预防措施:交底时应对工程施工中存在的安全风险进行详细说明,并提供相应的预防措施,如高处作业的防护、机械设备的使用注意事项等。
2.3 紧急情况的应急预案:交底时应向施工人员介绍紧急情况的应急预案,包括火灾、事故等突发情况的处理方法和应急逃生路线等。
3. 安全技术交底的方式和要求:3.1 交底方式:可以采用会议、培训、现场指导等方式进行安全技术交底,确保施工人员充分理解和掌握相关安全知识。
3.2 交底要求:交底时应确保施工人员参与交底并签字确认,以表明其已经理解和接受相关安全知识,并且要求施工人员在施工过程中严格按照交底内容执行。
4. 安全技术交底的时间节点:4.1 施工前交底:在工程施工前,对施工人员进行安全技术交底,确保施工人员在进入施工现场之前了解工程的安全规范和要求。
4.2 施工中交底:在施工过程中,根据工程进展情况,对施工人员进行安全技术交底,提醒施工人员注意施工中的安全风险和预防措施。
4.3 施工后交底:在工程施工结束后,对施工人员进行安全技术交底,总结工程施工中的安全经验和教训,为今后的工程施工提供参考。

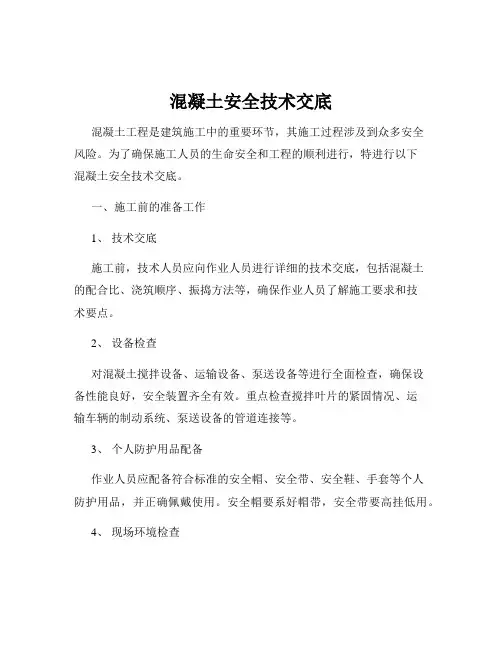

混凝土安全技术交底

混凝土安全技术交底混凝土工程是建筑施工中的重要环节,其施工过程涉及到众多安全风险。
为了确保施工人员的生命安全和工程的顺利进行,特进行以下混凝土安全技术交底。
一、施工前的准备工作1、技术交底施工前,技术人员应向作业人员进行详细的技术交底,包括混凝土的配合比、浇筑顺序、振捣方法等,确保作业人员了解施工要求和技术要点。
2、设备检查对混凝土搅拌设备、运输设备、泵送设备等进行全面检查,确保设备性能良好,安全装置齐全有效。
重点检查搅拌叶片的紧固情况、运输车辆的制动系统、泵送设备的管道连接等。
3、个人防护用品配备作业人员应配备符合标准的安全帽、安全带、安全鞋、手套等个人防护用品,并正确佩戴使用。
安全帽要系好帽带,安全带要高挂低用。
4、现场环境检查清理施工现场的障碍物,确保施工通道畅通。
检查作业面的支撑结构是否牢固,有无松动、变形等情况。
对施工现场的临边、洞口等危险部位要设置明显的警示标志。
二、混凝土搅拌与运输1、混凝土搅拌(1)操作人员应熟悉搅拌设备的操作规程,严禁违规操作。
(2)在搅拌过程中,严禁将手伸入搅拌筒内。
(3)搅拌设备运行时,要注意观察其运行状况,如有异常声响或异味,应立即停机检查。
2、混凝土运输(1)运输车辆要保持车况良好,制动系统灵敏可靠。
(2)在运输过程中,要控制车速,避免急刹车和急转弯,防止混凝土溢出。
(3)卸料时,要注意观察周围环境,避免碰撞行人或其他障碍物。
三、混凝土泵送1、泵送设备安装(1)泵送设备的安装要牢固可靠,基础要平整坚实。
(2)管道的连接要紧密,不得有松动和泄漏现象。
(3)在泵送设备的周围要设置防护栏杆,防止人员靠近。
2、泵送操作(1)操作人员要经过专业培训,持证上岗。
(2)在泵送前,要先进行试运转,检查各部位是否正常。
(3)泵送过程中,要时刻观察压力表的读数,当压力超过规定值时,要立即停机检查。
(4)严禁在泵送过程中拆卸管道或进行其他维修作业。
四、混凝土浇筑1、作业平台(1)浇筑混凝土时,要搭建牢固的作业平台,平台的脚手板要铺满、铺稳,不得有探头板。
混凝土工程安全技术交底

3.2.1、混凝土施工主要危险点有:机械使用,电源使用;
3.2.2、危险点预控措施:
(1)振捣棒等机械应由专人进行操作;
(2)机械操作人员应明确机械性能和操作规程;
(3)施工前应认真检查机械的状态,不得有带病机械进入现场进行施工;
(4)电源应由专人负责,用电机械的接入接出应由专业人员进行操作,其它施工人员严禁私自使用
3.4.5、工程建设项目的施工、生活用水,应按清、污分置方式,合理组织处理。
交底人签名
3.3.3、工程建设基础上施工过程中及竣工后,应及时修整和恢复在建设过程中受到破坏的生态环境,尽可能采取绿化措施;
3.3.4、工程建设项目的施工、生活用水,应按清、污分置方式,合理组织处理。
3.4、环境保护
3.4.1、加强原材料在运输中的管理,减少遗洒和杜绝超载。水泥进场后要及时入库严禁露天堆放,使用后的水泥袋要保管好。对于建筑垃圾要合理安排堆放地点和处理办法,严禁随意丢弃;
1.2、工作班前,应在搅拌机控制台旁以文字形式标明搅拌的混凝土采用的水泥品种和标号、混凝土配合比以及每盘混凝土各组成材料的实际用量。
1.3、混凝土为机械拌制应严格控制拌和时间和运输时间;
1.4、混凝土浇注前应检查模板内是否有杂物和泥土,将基础垫层用水冲洗干净,还应采取防跑漏浆的措施;并应检查和控制模板、钢筋、保护层等的尺寸、规格、数量和位置,其偏差应符合国家标准《混凝土结构工程施工及验收规范》的规定。
2.2、对各分项工程施工应有质检员参与并进性抽检,个别分项工程应请监理人员进行抽检;
2.3、严格控制施工误差,及时核对标高、几何尺寸,并检查工序质量,对有问题的工序要进行整改,坚决不得流入下道工序;
2.4、严格控制混凝土骨料质量,并随机进行抽检,对不合格的骨料坚决不准进场;
混凝土工程安全技术交底

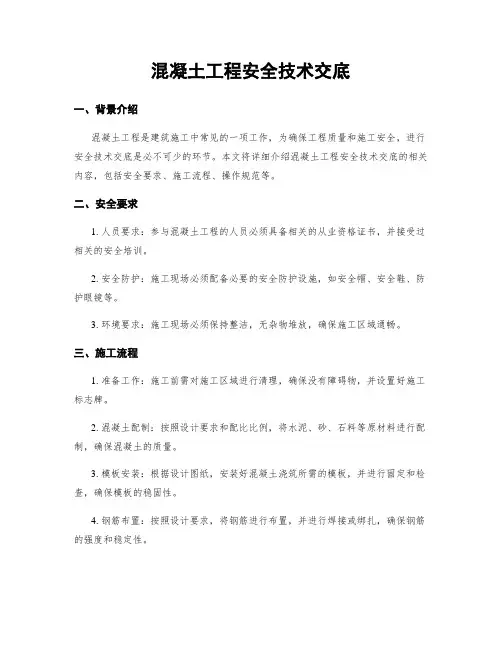

混凝土工程安全技术交底一、背景介绍混凝土工程是建筑施工中常见的一项工作,为确保工程质量和施工安全,进行安全技术交底是必不可少的环节。
本文将详细介绍混凝土工程安全技术交底的相关内容,包括安全要求、施工流程、操作规范等。
二、安全要求1. 人员要求:参与混凝土工程的人员必须具备相关的从业资格证书,并接受过相关的安全培训。
2. 安全防护:施工现场必须配备必要的安全防护设施,如安全帽、安全鞋、防护眼镜等。
3. 环境要求:施工现场必须保持整洁,无杂物堆放,确保施工区域通畅。
三、施工流程1. 准备工作:施工前需对施工区域进行清理,确保没有障碍物,并设置好施工标志牌。
2. 混凝土配制:按照设计要求和配比比例,将水泥、砂、石料等原材料进行配制,确保混凝土的质量。
3. 模板安装:根据设计图纸,安装好混凝土浇筑所需的模板,并进行固定和检查,确保模板的稳固性。
4. 钢筋布置:按照设计要求,将钢筋进行布置,并进行焊接或绑扎,确保钢筋的强度和稳定性。
5. 混凝土浇筑:在模板内将混凝土均匀地倒入,并用振动器进行振捣,确保混凝土的密实性。
6. 表面处理:在混凝土刚浇筑完后,及时进行表面处理,如抹平、养护等。
7. 后续工作:混凝土凝固后,进行模板拆除、清理工作,并进行必要的养护和检查。
四、操作规范1. 混凝土搅拌机操作规范:a. 操作前,检查搅拌机的电源和传动装置是否正常。
b. 将水泥、砂、石料等按照配比比例倒入搅拌机,并加入适量的水。
c. 启动搅拌机,搅拌混凝土至均匀。
d. 搅拌结束后,关闭搅拌机,清理残留物,保持设备清洁。
2. 混凝土浇筑操作规范:a. 浇筑前,检查模板的安装是否牢固,确保模板不会移动。
b. 控制混凝土的流速和流量,避免过快或过慢导致质量问题。
c. 浇筑时,需保持均匀性,避免出现空洞或漏浆现象。
d. 浇筑结束后,及时进行表面处理,确保混凝土的平整度和光滑度。
3. 钢筋布置操作规范:a. 根据设计要求,将钢筋按照预定位置进行布置,并进行焊接或绑扎。
混凝土工程安全技术交底

混凝土工程安全技术交底一、前期准备混凝土工程安全技术交底,是指施工单位在混凝土工程施工前,对本工程的安全技术进行交底说明,使施工人员对本工程的安全技术要求和注意事项有所了解,掌握安全技术,确保施工安全。
在进行混凝土工程安全技术交底前,需要做好前期准备工作:1.施工队伍维护安全交底会议的召开需要注意施工队伍的维护,切实获取参会人员的参与,使交底实现最大限度地效果。
2.备份资料需要准备备份资料,如安全技术要求、注意事项、应急措施、PPT等,以方便演示和参考。
3.现场布置需要对安全交底现场进行布置和调整,保证环境整洁、良好,确保会议顺利进行。
4.板凳设置为了遵守施工的现场要求,请在现场设置足够数量的板凳,确保施工人员的座位需求。
二、交底内容1.安全技术安排施工单位应根据实际情况,制定相关的安全技术安排,并要求施工作业员按照安全技术要求进行施工,防止人员受伤或是事故发生。
2.注意事项这是施工中需要特别注意的事项,如机械操作的要领、电气线路的特殊规定、作业的安全区域划分、材料储存的位置规定等。
3.应急措施考虑到施工中工人和机械出现异常情况的可能性,需要对应急措施,如突发危险情况的处置、消防措施、灾难事故处理等进行交底。
4.图形要求对影响混凝土工程质量的人员、材料、机具及工法等图形及施工方法,应责任单位之间互相研究,确保每一个详细细节得到落实。
三、交底要求1.技术要求技术要求是施工单位的基础性数据,应为施工人员介绍技术技能的重要部分。
2.要点说明要点说明是交底的重点之一,可以针对不同专业的施工过程进行必要的介绍,提醒班组长和施工人员注意特定的施工要素,提高施工效率。
3.反复强调交底内容需要有反复强调的内容,例如高空坠落防护、安全操作以及施工区域的标识等,使得施工人员理解到何时是安全施工。
4.交底的记录交底的过程中,可以让施工人员逐步记录相关事项,以便于以后查看及在施工过程中加以遵循。
4.施工行为的规范施工行为的规范通常会包括交底人员的职业操守、施工行为标准和规范等内容。
混凝土工程安全技术交底

混凝土工程安全技术交底一、安全技术交底的目的和重要性安全技术交底是指在施工前,施工单位向参与工程的相关人员详细介绍工程的安全技术要求、操作规程和安全注意事项的过程。
其目的是确保施工人员对工程安全技术要求的理解和掌握,提高工程施工过程中的安全性,减少事故发生的概率,保障施工人员的生命安全和身体健康。
二、安全技术交底的内容1. 工程概况介绍:包括工程名称、工程地点、工程规模、施工单位等基本信息的介绍,让参与工程的人员对工程有一个整体的了解。
2. 安全技术要求:详细介绍工程施工过程中的安全技术要求,包括但不限于以下内容:- 施工现场的安全防护要求:如施工现场的围挡、标识、警示灯等安全设施的设置要求,施工现场的通道、楼梯、扶手等的安全要求。
- 施工过程中的个人防护要求:如穿戴安全帽、安全鞋、防护眼镜、防护手套等个人防护用品的使用要求。
- 施工设备和机械的安全要求:如各类施工机械的操作要求、检修要求、维护保养要求等。
- 施工工艺和操作规程的安全要求:如混凝土浇筑、模板安装、脚手架搭设等操作过程中的安全要求。
- 施工材料的安全要求:如混凝土、钢筋等材料的存放、搬运、使用的安全要求。
3. 安全事故案例分析:通过分析过往工程中发生的安全事故案例,让参与工程的人员了解事故的原因、后果和教训,引起他们对安全问题的重视,提高他们的安全意识。
4. 安全应急预案:介绍工程施工过程中可能出现的突发情况和事故应急处理措施,包括疏散逃生路线、急救措施、报警电话等,确保施工人员在发生事故时能够迅速、有效地应对。
5. 安全考核和奖惩制度:明确工程施工中的安全考核标准和奖惩制度,激励施工人员积极参与安全管理,形成安全文化。
三、安全技术交底的方式和要求1. 交底方式:可以通过现场会议、培训讲座、图文并茂的PPT演示等形式进行安全技术交底。
交底内容应当准确、清晰、易于理解。
2. 交底对象:交底对象包括但不限于施工人员、监理人员、设计人员等相关人员,确保所有参与工程的人员都能够接受到安全技术交底。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.2、结构设计概况
序号 1 2
项目 基础类型 结构类型
3
建筑物地基
4
抗震设防烈度
5
抗震设防类别
6
设计使用年限
车库 主楼 地基土质层
地基承载力
内
容
梁板式筏形基础
框架-剪力墙结构 框架-剪力墙结构 ⑥卵石或⑥1 细沙;主台仓⑥卵石⑥1 细沙或
⑦粉质粘土
330KPa;主台仓 230Kpa
8度
标准设防类
50 年(耐久性年限 100 年)
14 钢 筋 保 护 层 及 钢
地下
外墙
迎土面 56mm,其余 15mm
表 C1-3

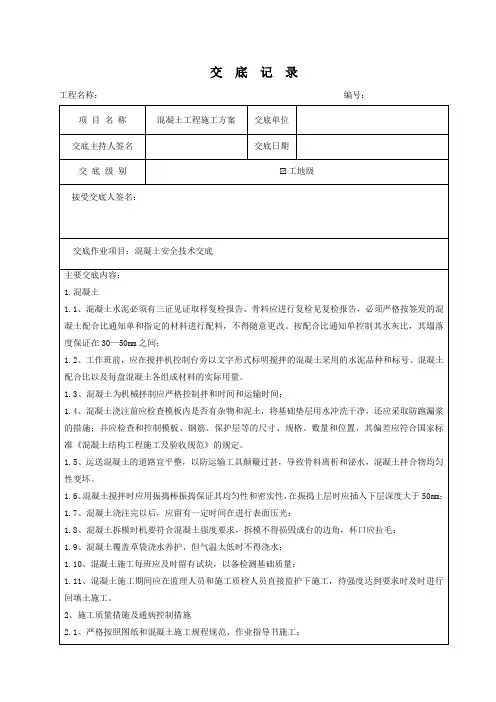

技术交底记录
工程名称
交底部位
工程编号
日期
筋连接件的保护 层厚度(mm)
基础
室内面 35 底部 56、板上铁 35 梁上铁及侧面 49
墙、板
外露构件 35mm,卫生间等潮湿环境构件 28mm,其余 21mm
地上
梁
外露构件 49mm,卫生间等潮湿环境构件
9.70
5.8
3.90
4.0
-0.10
4.8
-4.90
4.8
-9.70
5.8
-15.50
2.5、超过一定规模的危险性较大工程论证范围
部位
9~11/H~K 轴 顶板
8~9/E~G 轴 顶板
11~12/E~G 轴顶板
9~11/G~H 轴顶 板
9~11/H~K 轴 顶板
7~8/2/A~D 轴 顶板
厚度 (mm)
表 C1-3
技术交底记录
工程名称
交底部位
工程编号
日期
混凝土工程安全技术交底
第一章总体概况 1、编制依据
1.1、施工组织设计
施工组织设计 北京国际戏剧中心施工组织设计
编制单位
编制日期
技术部
2019 年 2 月
1.2、施工图
序号 1 2 3 4 5
图纸名称 建筑施工图 结构施工图 暖通施工图 给排水施工图 电气施工图
内 建筑面积 建筑高度
容
23326 万㎡ 建筑高度:24.8 米 (台塔)/16.8 米(檐口)
地上建筑耐火等级为一级, 地下耐火等级为一级
表 C1-3
工程名称 工程编号
4 基底绝对标高 建筑部位
技术交底记录
交底部位 日期
±0.000=45.700m
防水等级
5
地下室 底板外墙、
顶板
一级
2.4、层高、标高
部位 12~13/E-H
平面尺寸(m) 支撑高度(m) 施工总荷载 KN/㎡
5.05×19.3
7.5
16.4
搭设高度 8 米以上、跨度 18m 以上
标高
-17.6m~ -10.1m
范围
平面尺寸(m) 支撑高度(m) 跨度(m)
14.70
10.80
3.90
3.80 5.20 3.45
0.10 -5.10 -8.55
备注 备注
表 C1-3
技术交底记录
工程名称
交底部位
工程编号
地下三层 地下四层
屋面 三层 二层 一层 地下一层 地下二层 地下三层 地下四层
日期
3.50
-12.05
3.45
-15.50
剧场舞台表演区
/
14.70
5.0
18
《北京市建筑工程施工安全操作规程》
19 20 地方
《钢管脚手架、模板支架安全选用技术规程》 《建筑结构长城杯工程质量评审标准》
编号 GB 50204-2015 GB 50666-2011 GB 15831-2006 GB 50009-2012 GB 50026-2007 GB/T 17656-2018 GB 50300-2013 JGJ 130-2011
13 构件尺寸(mm)
300×500、300×600、300×700、300×800、300×1600、 300×1800、300×1900、400×400、400×500、400×
600、400×700、400×800、400×850、400×900、400 ×1000、400×1050、400×1200、400×2050、400×2100、
1.3、主要规范、规程
表 C1-3
技术交底记录
工程名称
交底部位
工程编号
日期
序号
名称
1
《混凝土结构工程施工质量验收规范》
2
《混凝土结构工程施工规范》
3
《钢管脚手架扣件》
4 国家
《建筑结构荷载规范》
5
《工程测量规范》
6
《混凝土模板用胶合板》
7
《建筑工程施工质量验收同一标准》
8
《建筑施工扣件式钢管脚手架安全技术规范》
12
合同范围
程、消防工程、智能化工程、幕墙工程以及室外工程等设计图纸显
示的全部工程
13
工期要求
开工日期 2019 年 02 月 28 日 竣工日期 2021 年 04 月 12 日
14
质量标准
合格,创“北京市结构长城杯金杯” 创“北京市建筑长城杯金杯 ”
15 安全文明施工要求
“北京市绿色安全样板工地”
9
《建筑施工高处作业安全技术规范》
10
《施工现场临时用电安全技术规范》
11
《建筑机械使用安全技术规程》
12 行业
13
《建筑施工模板安全技术规范》 《建筑工程大模板技术规程》
14
《建筑施工承插型盘扣式钢管支架安全技术规程》
15
《建筑施工安全检查标准》
16
《承插型盘扣式钢管支架构件》
17
《建筑施工扣件式钢管脚手架安全技术规范》
600×900、600×1000、600×1200、600×1300、700
×700、700×900、700×1300、700×1950、700×2500、 800×600、800×800、800×900、800×1000、800×1200、
800×1300、800×1500、900×1000、900×1300
构件抗渗等级 P6。
11
钢筋类别
HPB300 级、HRB400 级
E43xx 型焊条用于 Q235B 碳素结构钢焊接
12
焊条
E50xx 型焊条用于 HRB345B 低合金高强度结构钢
垫层 100
基础底板 500、700
墙
200、250、300、350、400、500、600、700
楼板
120、140、150、180、200、250、280
150 150 150 200 120 150
搭设高度 8 米以上
平面尺寸(m) 支撑高度(m)
14.9×11.4
8.35
6.7×14.7
10.15
5.9×14.7
10.15
14.9×6.2
33.7
14.9×11.4
18.68
10.3×26.2
18.35
标高 -17.6m~-9.25m -19.4m~-9.25m -19.4m~-9.25m -9.1m ~24.6m -9.1m ~9.58m
图纸编号
A-M-001~004、A-S-001~004、A-FP-001~005、A-SC-0101~003、 A-PT-LT001~008、A-DT-PD001~010、A-DF-WQB001~003
S0-001~S0-004、S1-001~S1-003、S2-001~S2-024、 S3-001~S3-014、S4-001~S4-004
350×350、500×500、600×600、600×700、600×750、
600×800、600×900、600×1000、600×2050、800× 柱
800、800×900、800×2050、900×900、900×1600、 1000×1000、直径 900
200×300、200×400、200×500、300×400、300×450、
北京鸿厦基建工程监理有限公司
建设综合勘察研究设计院有限公司
东城区质量技术监督局 北京城建亚泰建设集团有限公司
表 C1-3
技术交底记录
工程名称
交底部位
工程编号
日期
10
建筑面积
23326 ㎡
11
建筑类别
多层民用公共建筑
基坑支护、应急排水及土方开挖、地基与基础、主体结构、建筑装
饰装修、建筑屋面、给水、排水及采暖、通风与空调、建筑电气工
0.1m~18.45m
表 C1-3
技术交底记录
工程名称
交底部位
工程编号
日期
8~13/2/A~B 轴 顶板
150
7~8/1/E~G 轴 顶板
120
12~13/E~G 轴 顶板
120
35×9.5
18.35
7.8×11.3
10.78
8.2×15
10.78
施工总荷载 15KN/㎡以上
0.1m~18.45m -1.2m~9.58 m -1.2m~9.58 m
400×4150、500×400、500×500、500×600、500×650、
梁
500×700、500×800、500×900、500×1000、500×1200、
500×1400、500×1700、500×2700、550×700、550 ×900、600×600、600×650、600×700、600×800、
JGJ 80-2016 JGJ 46-2005 JGJ 33-2012 JGJ 162-2008 JGJ 74-2017
