工程联系单范本

合集下载

水利工程施工联系单

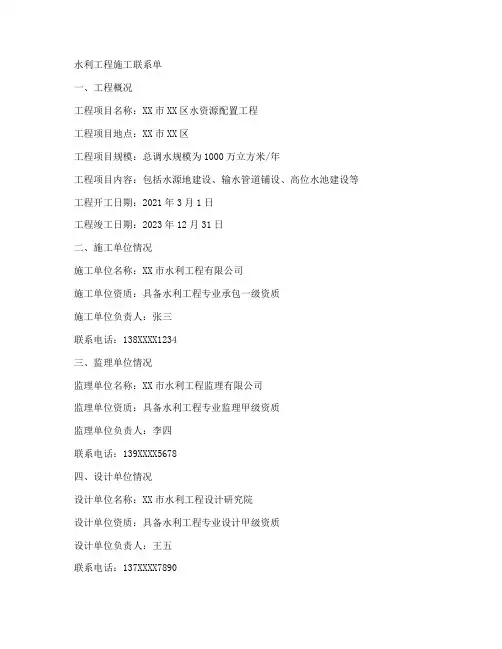

水利工程施工联系单

一、工程概况工程项目名称:XX市XX区水资源配置工程工程项目地点:XX市XX区工程项目规模:总调水规模为1000万立方米/年工程项目内容:包括水源地建设、输水管道铺设、高位水池建设等工程开工日期:2021年3月1日工程竣工日期:2023年12月31日二、施工单位情况施工单位名称:XX市水利工程有限公司施工单位资质:具备水利工程专业承包一级资质施工单位负责人:张三联系电话:138XXXX1234三、监理单位情况监理单位名称:XX市水利工程监理有限公司监理单位资质:具备水利工程专业监理甲级资质监理单位负责人:李四联系电话:139XXXX5678四、设计单位情况设计单位名称:XX市水利工程设计研究院设计单位资质:具备水利工程专业设计甲级资质设计单位负责人:王五联系电话:137XXXX78901. 工程进度:截至目前,水源地建设已完成80%,输水管道铺设已完成60%,高位水池建设已完成50%。

预计下一阶段施工进度如下:(1)水源地建设:剩余20%工程量,预计2021年6月完成;(2)输水管道铺设:剩余40%工程量,预计2021年9月完成;(3)高位水池建设:剩余50%工程量,预计2021年12月完成。

2. 工程质量:各参建单位严格遵循国家相关法律法规及行业标准,确保工程质量。

截至目前,工程质量总体良好,未出现重大质量问题。

3. 安全生产:施工单位高度重视安全生产,制定了一系列安全生产规章制度和应急预案。

截至目前,工程安全事故发生率均为零。

4. 问题及解决措施:(1)近期雨水较多,对输水管道铺设进度造成一定影响。

施工单位已调整施工计划,增加施工人员,确保工程进度不受影响。

(2)在高位水池建设中,发现部分地质条件较差,影响工程进度。

设计单位已重新优化设计方案,施工单位根据设计方案进行施工,确保工程进度不受影响。

六、其他事项1. 各参建单位应保持密切沟通,确保工程顺利推进。

2. 施工过程中如遇到问题,应及时向监理单位汇报,并由监理单位协调解决。

工程联系单范本大全

工程联系单范本大全

工程联系单范本大全编号:ECD-2022-001日期:2022年10月1日收件单位:XXX工程公司联系人:XXX地址:XXX市XXX街道XXX号邮编:XXXXXX内容:XXXXX工程合作事宜尊敬的XXX工程公司,您好!我司拟与贵公司合作开展XXXXX工程项目,特向贵公司致以崇高的敬意,并表示衷心的感谢。

为了进一步明确合作细节并确保项目进展顺利,特发此工程联系单,希望与贵公司建立紧密的沟通和联系,共同推动项目的顺利进行。

根据初步洽谈结果,合作事宜如下:1. 项目概述:XXXXX工程项目是一个XXXXX的工程,主要包括XXXXX、XXXXX等工作内容。

该项目的目标是XXXXX,希望通过我们双方的合作,共同实现该目标。

2. 合作方式:我司拟与贵公司以合作方式进行项目开展,具体合作方式将由双方协商决定,以达到双方互利共赢的目标。

3. 项目时间计划:项目预计开始时间为XXXX年XX月XX日,预计结束时间为XXXX年XX 月XX日。

具体时间计划将根据实际情况进行调整和确认。

4. 项目责任分工:为确保项目进展顺利,双方将按照各自的职责分工,明确责任范围和工作内容。

我司将负责XXXXX的工作内容,贵公司将负责XXXXX的工作内容。

5. 项目费用及支付方式:合作期间产生的费用将由双方根据实际情况进行商议和确定,支付方式可选择预付、押付或月结等方式。

希望双方在合作过程中相互信任、积极配合,共同努力,使项目取得圆满成功。

我们期待与贵公司的合作能够构筑起强大的合作伙伴关系,并共同开创美好的未来。

敬请贵公司对以上事宜进行确认,并请及时回复。

谢谢!此致,XXX公司(盖章)日期:2022年10月1日。

河堤施工工程联系单范本(3篇)

河堤施工工程联系单范本(3篇)

第1篇一、工程联系单基本信息1. 单位名称:[施工单位名称]2. 工程名称:[具体工程名称]3. 工程地点:[具体工程地址]4. 工程编号:[工程编号]5. 联系人:[联系人姓名]6. 联系电话:[联系电话]7. 传真号码:[传真号码]8. 邮箱地址:[邮箱地址]9. 制作日期:[填写日期]二、工程联系单内容1. 工程概况:- 本工程为[工程类型],主要包括[工程主要组成部分],工程总长度为[工程总长度]米,预计工期为[预计工期]。

- 工程建设规模:[工程建设规模],总投资:[总投资金额]。

2. 施工进度:- 本工程计划于[预计开工日期]开始施工,预计于[预计完工日期]完工。

- 目前施工进度:[填写实际进度,如已完成部分工程量、已完成分部分项工程等]。

3. 施工过程中遇到的问题及处理措施:- 问题一:[问题描述],处理措施:[具体处理措施]。

- 问题二:[问题描述],处理措施:[具体处理措施]。

- ...4. 施工材料及设备:- 本工程所需材料及设备清单如下:1. 材料名称:[材料名称],规格型号:[规格型号],数量:[数量]。

2. 设备名称:[设备名称],型号:[型号],数量:[数量]。

3. ...5. 施工质量及安全管理:- 施工过程中,严格按照国家相关施工规范和标准进行施工,确保工程质量。

- 加强施工现场安全管理,严格执行安全操作规程,确保施工人员生命财产安全。

6. 施工进度及质量保证措施:- 加强施工过程中的质量检查,确保工程质量达到设计要求。

- 制定合理的施工进度计划,确保工程按期完工。

7. 需协调解决的问题:- 问题一:[问题描述],协调措施:[具体协调措施]。

- 问题二:[问题描述],协调措施:[具体协调措施]。

- ...三、附件1. 施工图纸及技术规范2. 施工组织设计3. 施工进度计划4. 施工材料及设备清单5. 施工质量保证措施6. 施工安全管理措施7. 其他相关资料四、备注1. 本工程联系单一式三份,甲方、乙方、监理单位各保存一份。

工程联系单(格式及范例)

工程联系单(格式及范例)
施工单位(章)
监理单位(章)
设计单位(章)
建设单位(章)
负责人:
日期:
负责人:
日期:
负责人:
日期:
负责人:
日期:

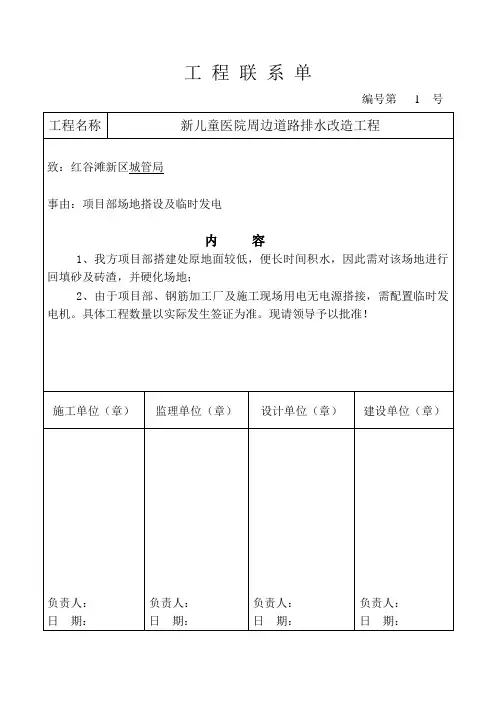

工程联系单
编号第1号
工程名称
新儿童医院周边道路排水改造工程
致:红谷滩新区城管局
事由:项目部场地搭设及临时发电
内 容
1、我方项目部搭建处原地面较低,便长时间积水,因此需对该场地进行回填砂及砖渣,并硬化场地;
2、由于项目部、钢筋加工厂及施工现场用电无电源搭接,需配置临时发电机。具体工程数量以实际发生签证为准。现请领导予以批准!
施工单位(章)
监理单位(章)
设计单位(章)
建设单位(章)ห้องสมุดไป่ตู้
负责人:
日期:
负责人:
日期:
负责人:
日期:
负责人:
日期:
工程联系单
编号第3号
工程名称
新儿童医院周边道路排水改造工程
致:红谷滩新区城管局
事由:施工材料确认
内 容
1、应建设、设计及监理单位要求,结合有关设计施工规范,本箱涵施工中所用对拉螺杆为止水型对拉螺杆。具体使用型号及工程数量以实际发生签证为准。以上事实望相关单位尽快到现场予以明确,以利于我方组织实施。
施工单位(章)
监理单位(章)
设计单位(章)
建设单位(章)
负责人:
日期:
负责人:
日期:
负责人:
日期:
负责人:
日期:
工程联系单
编号第2号
工程名称
新儿童医院周边道路排水改造工程
致:红谷滩新区城管局
事由:建筑材料二次搬运
内 容

工程施工联系单范本完整版(20例)

工程施工联系单范本完整版(20例)

工程名称联系单编号日期主题联系内容:我司目前已完成组织人员、材料、机械等方面的施工准备工作,为保证施工工期,先提请甲方尽快提供详勘报告1份,地形图1份,周边市政条件1份,我司在收到相关资料后,会尽快安排人员核对。

项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:目前地基与基础工程正在进行场地移交收尾工作,我司预计可于8月23日正式进场进行施工总承包的施工工作。

截止目前,我司仅收到一套招标施工图的签章版蓝图,为保证工程施工的合法合规,请业主尽快协调设计单位,按照合同要求补充提供7套签章版蓝图,保证项目顺利进行。

项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:根据电梯采购合同要求,中标人需向招标人提供电梯深化图,并由设计单位确认。

现电梯厂家已中标进场,并已完成井道、机房设计图,如附件1所示,现提请各单位予以确认。

项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:住院楼病房门MM1建筑施工图大样宽度为1300mm,结构施工图洞口宽度为1200mm,建筑施工图与结构施工图洞口尺寸不一致,是否按照建筑图施工?如按照建筑图施工,请甲方协调设计单位出具结构专业的设计变更。

项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程施工联系单范本5:设计问题(与现场不符)工程名称联系单编号日期主题联系内容:由于受现场施工条件制约,1栋办公楼首层结构梁钢筋及单侧模板已完成施工,原设计的双面钢板预埋件已无法进行现场焊接,现经过我司幕墙分包的计算,单面埋板也能满足原设计的要求,故建议取消原焊接双面钢板的做法,改为单面钢板,具体计算书详见附件1。

合同没签订工程联系单有效

合同没签订工程联系单有效

合同没签订工程联系单有效工程联系单通常包含以下几个基本要素:项目名称、甲方(发包方)和乙方(承包方)的名称及联系方式、工程项目的具体内容、施工的时间要求、质量标准、以及双方的权利义务等。

这些要素的详细记录,有助于在没有正式合同的情况下,明确双方的责任和期望。

我们来看一个具体的工程联系单范本:工程联系单项目名称:XX工程紧急维修甲方(发包方):XX有限公司乙方(承包方):YY建筑公司一、工程内容:甲方委托乙方对XX工程进行紧急维修,包括但不限于裂缝修补、结构加固等。

二、施工时间:乙方应于收到本联系单后三日内进场施工,并在两周内完成所有维修工作。

三、质量标准:乙方应保证维修工作符合国家相关建筑工程质量标准,并对工程质量负责。

四、权利义务:1. 甲方负责提供必要的施工条件和资料。

2. 乙方负责组织合格的技术人员和施工队伍,确保工程顺利进行。

3. 双方应遵守诚信原则,任何变更或补充均需书面形式确认。

五、其他事项:如有未尽事宜,双方应协商解决。

如发生争议,可提交甲方所在地人民法院诉讼解决。

甲方代表(签字):_______乙方代表(签字):_______日期:____年__月__日需要注意的是,虽然工程联系单在一定程度上可以作为双方合作的证明,但它并不等同于正式的合同。

因此,以下几点应当引起双方的高度重视:1. 工程联系单应当尽可能详细地描述工程项目的具体要求,以减少因理解偏差而产生的纠纷。

2. 联系单中的条款应当公平合理,避免因权利义务不明确而引发的问题。

3. 一旦条件允许,应尽快签订正式的工程合同,以明确双方的权利和义务,保障各自的法律利益。

4. 在实际操作中,应当收集保留好所有相关的文件和证据,以便在发生争议时能够提供支持。

建设项目工程施工联系单(3篇)

建设项目工程施工联系单(3篇)
(2)施工单位需每周向项目单位报送施工进度报告,内容包括:施工进度、已完成工程量、存在问题及解决方案等。
(3)项目单位将定期组织现场巡查,对施工进度进行监督。
3. 质量控制
为确保工程质量,现将质量控制相关事宜通知如下:
(1)施工单位应严格按照设计图纸和施工规范进行施工,确保工程质量。
(2)施工单位需建立健全质量管理体系,做好施工过程中的质量控制。
3)室外绿化植被死亡较多,影响景观效果。
(2)针对上述问题,已采取以下措施:
1)墙体裂缝已进行修补,加强后期养护。
2)重新调整水电管线布置,确保安全。
3)重新种植绿化植被,提高景观效果。
3. 施工安全
(1)在施工过程中,严格执行安全生产制度,确保施工安全。
(2)针对施工现场存在的安全隐患,已采取以下措施:
3. 本联系单自发送之日起生效,如遇特殊情况,可随时进行修改。
XX建设项目工程施工联系单
日期:2022年10月15日
第2篇
项目名称:XXX建设项目
工程地点:XXX市XXX区XXX路
项目单位:XXX房地产开发有限公司
施工单位:XXX建筑工程有限公司
一、联系事项
1. 施工现场管理
为确保施工现场安全、文明施工,现将施工现场管理相关事宜通知如下:
三、联系方式
1. 建设单位联系人:张经理,电话:138xxxx5678
2. 施工单位联系人:李工,电话:139xxxx5678
3. 监理单位联系人:王工,电话:137xxxx5678
四、其他事项
1. 请各相关单位按照施工进度计划,加强施工现场管理,确保项目按期完成。
2. 各单位在施工过程中,如遇到问题,请及时沟通,共同解决。

关于工程施工的联系单范本全部

关于工程施工的联系单范本全部

工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

深圳市建设局监制单位工程名称:赤湾社区工作站装饰工程深施综-15工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

注:现场签证必须及时办理。

工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

深圳市建设局监制单位工程名称:赤湾社区工作站装饰工程深施综-15注:现场签证必须及时办理。

深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

深圳市建设局监制深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

工程施工联系单工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

深圳市建设局监增加工程现场签证单深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程施工联系单工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程联系单
工程名称
凤凰苑安置小区污水改造工程
施工单位
安徽宏创建工有限公司
致:六安市规划设计研究院
联系事由:W-2工作井移位
在污水顶管施工过程中,由于新建的凤凰桥污水处理厂还未正常营运,而污水管网已经连通,导致污水在管网内快速聚集以致污水倒灌暴涨,我方被迫日夜排水在4月3日因雨天电路跳闸,几分钟内把我施工方的顶管机器设备淹毁,因此就地开挖,吊出机器维修。
项目负责人:晁浪清
2015 年4 月16 日
设计单位:经办人:Biblioteka 年 月 日监理单位:
经办人:
年 月 日
施工单位:安徽宏创建工有限公司
经办人:
年 月 日
此开挖处距W-2工作井有约10米,因此我施工方把此处作W-2工作井。由于小方河蓄水,地下水位上涨,我方在开挖5米多深处,遇到流沙,此处距小区11#楼基础只有5米,往下挖对楼房有影响,现把此井标高上抬30cm,抬高后此井标高比小区最低污水井标高低30cm,对污水排放不影响。
请领导予以批准!
施工单位:安徽宏创建工有限公司 凤凰苑项目部
