新房装修施工进度计划表Excel模板(完整版)
总工期:50天
施工形象进度计划表
装修施工进度计划表
序 号
第 X天 施工项目
1 参研图纸,确定做品
2 临时设施
3 材料准备,组织人员进场
4 脚手搭设
5 轻钢龙骨纸面石膏板吊顶施工
6 木龙骨铝塑板吊顶施工
7 电气管线敷设
8 楼地面花岗石铺贴9 地源自地砖铺贴10 墙面石材干挂施工
11 墙面细木制品施工
12 柜台施工
施工形象进度计划表
总工期:50天
48 50
施工形象进度计划表
总工期:50天
施工形象进度计划表
13 门窗及门窗套施工
14 钢化玻璃橱窗制安
15 无框玻璃门及电子感应门施工
16 细木制品油漆
17 顶墙面乳胶漆施工
18 灯具安装、地毯铺设、窗帘安装
2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 42 44 46
总工期:50天
19 清理整修 20 竣工验收
施工形象进度计划表
装修施工进度计划表
序 号
第 X天 施工项目
1 参研图纸,确定做品
2 临时设施
3 材料准备,组织人员进场
4 脚手搭设
5 轻钢龙骨纸面石膏板吊顶施工
6 木龙骨铝塑板吊顶施工
7 电气管线敷设
8 楼地面花岗石铺贴9 地源自地砖铺贴10 墙面石材干挂施工
11 墙面细木制品施工
12 柜台施工
施工形象进度计划表
总工期:50天
48 50
施工形象进度计划表
总工期:50天
施工形象进度计划表
13 门窗及门窗套施工
14 钢化玻璃橱窗制安
15 无框玻璃门及电子感应门施工
16 细木制品油漆
17 顶墙面乳胶漆施工
18 灯具安装、地毯铺设、窗帘安装
2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 42 44 46
总工期:50天
19 清理整修 20 竣工验收
合集下载

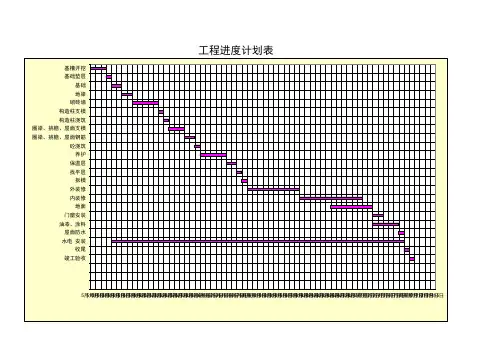

Excel生成—施工进度计划表
39578.00
基槽开挖 基础垫层
基础 地梁 砌砖墙 构造柱支模 构造柱浇筑 圈梁、挑檐、屋面支模 圈梁、挑檐、屋面钢筋 砼浇筑 养护 保温层 找平层 拆模 外装修 内装修 地面 门窗安装 油漆、涂料 屋面防水 水电51日月251日月351日月451日月51日月651日月751日月851日月952日月052日月152日月252日月352日月452日月52日月652日月752日月852日月953日月063日月16日1月日62月日63月日64月日65月日66月日67月日68月6日月96日1月061日月161日月261日月361日月461日月561日月61日月761日月861日月962日月062日月162日月262日月362日月462日月562日月62日月762日月862日月973日月07日1月日72月日73月日74月日75月日76月日77月日78月7日月97日1月071日月171日月271日月371日月41日5日
施工进度计划表excel模板
计划
柱钢结合处砼浇筑
1
实际
1、2、3楼梯支模、 计划
2 钢筋绑扎
实际
计划
1、2、3楼梯砼浇筑
3
实际
二、三层压型钢板 计划
4 安装
实际
计划2、3层钢筋绑扎5实际计划外墙做防水层砌筑
6
实际
计划
雨棚开挖基槽
7
实际
计划
雨棚支模钢筋绑扎
8
实际
计划
雨棚砼浇筑
9
实际
计划
卫生间砌筑
10
实际
计划
屋面彩钢制作安装
11
实际
施工进度计划表
日期 施工部位
3月份
4月份
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30
计划
外墙构件安装
12
实际
外墙保温、室外伞 计划
13
水
实际
计划
室内一层地面夯实
14
实际
计划
室内一层打混凝土
15
实际
外网进户电气管道 计划
16
实际
计划
17
实际
(注:室内电气及水暖随装饰工程进行)
注:此施工进度表仅作参考,如有特殊情况依现场实际进度调整。
建筑装修-施工进度计划表Excel表格
日
225 225 225
12 车库顶板
6月15日 7月20日 35
13 车库外墙及顶板防水 7月10日 8月10日 30
14 车库外防水保护 7月30日 8月20日 20
15 车库外侧及顶板回填土 8月10日 8月30日 20
16 车库内墙砌筑
7月15日 8月15日 30
17 门窗安装
8月5日 9月5日 30
18 车库内墙抹灰
8月10日 9月10日 30
19
车库出口玻璃幕及保温安 装
8月20日
9月20日
30
20 地面(不含交通及地坪) 8月30日 9月20日 20
21 室内涂料
10月1日
10月30 日
22 车库给排水、采暖 23 车库电气、照明 24 车库消防、通风
4月1日 4月1日 4月1日
11月15 11月日15 11月日15
施工进度计划
工程名称:
序 分部分项工程名
号
称
开始时 完成时 间间
天 数
2019年
四月份
五月份
六月份
七月份
八月份
Байду номын сангаас
23511223511223511223511223511223
1 施工前准备
3月25日 4月10日 15
2 车库基础土方
3月25日 4月20日 25
3 基础降水
3月25日 7月20日 15
4 塔吊基础
4月10日 4月25日 15
5 砖模
4月10日 4月25日 15
6 基础底板垫层
4月5日 4月20日 15
7 基础底板防水
4月25日 5月15日 20
225 225 225
12 车库顶板
6月15日 7月20日 35
13 车库外墙及顶板防水 7月10日 8月10日 30
14 车库外防水保护 7月30日 8月20日 20
15 车库外侧及顶板回填土 8月10日 8月30日 20
16 车库内墙砌筑
7月15日 8月15日 30
17 门窗安装
8月5日 9月5日 30
18 车库内墙抹灰
8月10日 9月10日 30
19
车库出口玻璃幕及保温安 装
8月20日
9月20日
30
20 地面(不含交通及地坪) 8月30日 9月20日 20
21 室内涂料
10月1日
10月30 日
22 车库给排水、采暖 23 车库电气、照明 24 车库消防、通风
4月1日 4月1日 4月1日
11月15 11月日15 11月日15
施工进度计划
工程名称:
序 分部分项工程名
号
称
开始时 完成时 间间
天 数
2019年
四月份
五月份
六月份
七月份
八月份
Байду номын сангаас
23511223511223511223511223511223
1 施工前准备
3月25日 4月10日 15
2 车库基础土方
3月25日 4月20日 25
3 基础降水
3月25日 7月20日 15
4 塔吊基础
4月10日 4月25日 15
5 砖模
4月10日 4月25日 15
6 基础底板垫层
4月5日 4月20日 15
7 基础底板防水
4月25日 5月15日 20

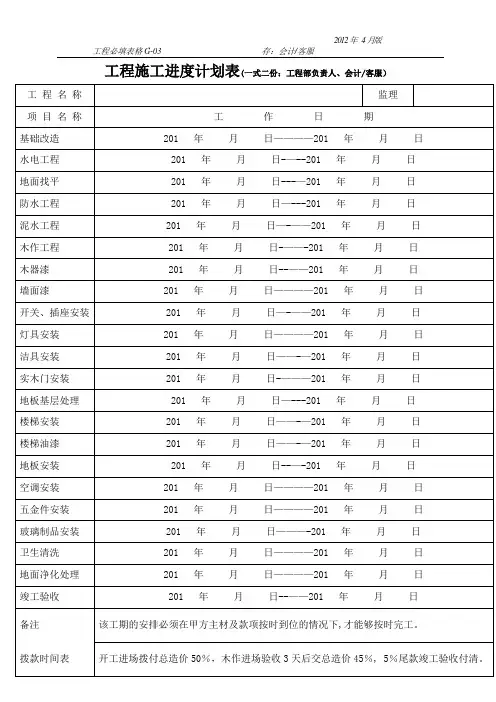

装修公司的工程施工进度计划表
备注
该工期的安排必须在甲方主材及款项按时到位的情况下,才能够按时完工。
拨款时间表
开工进场拨付总造价50%,木作进场验收3天后交总造价45%,5%尾款竣工验收付清。
洁具安装
201 年 月 日——-—201 年 月 日
实木门安装
201 年 月 日-———201 年 月 日
地板基层处理
201 年 月 日—---201 年 月 日
楼梯安装
201 年 月 日——-—201 年 月 日
楼梯油漆
201 年 月 日——-—201 年 月 日
地板安装
201 年 月 日--—-201 年 月 日
泥水工程
201 年 月 日—-——201 年 月 日
木作工程
201 年 月 日-——-201 年 月 日
木器漆
201 年 月 日--——201 年 月 日
墙面漆
201 年 月 日————201 年 月 日
开关、插座安装
201 年 月 日—-——201 年 月 日
灯具安装
201 年 月 日————201 年 月 日
工程施工进度计划表(一式二份:工程部负责人、会计/客服)
工 程 名 称
监理
项 目 名 称
工 作 日 期
基础改造
201 年 月 日————201 年 月 日
水电工程
201 年 月 日-—--201 年 月 日
地面找平
201 年 月 日---—201 年 月 日
防水工程
201 年 月 日—---201 年 月 日
空调安装
201 年 月 日————201 年 月 日
五金件安装
201 年 月 日—1 年 月 日———-201 年 月 日
该工期的安排必须在甲方主材及款项按时到位的情况下,才能够按时完工。
拨款时间表
开工进场拨付总造价50%,木作进场验收3天后交总造价45%,5%尾款竣工验收付清。
洁具安装
201 年 月 日——-—201 年 月 日
实木门安装
201 年 月 日-———201 年 月 日
地板基层处理
201 年 月 日—---201 年 月 日
楼梯安装
201 年 月 日——-—201 年 月 日
楼梯油漆
201 年 月 日——-—201 年 月 日
地板安装
201 年 月 日--—-201 年 月 日
泥水工程
201 年 月 日—-——201 年 月 日
木作工程
201 年 月 日-——-201 年 月 日
木器漆
201 年 月 日--——201 年 月 日
墙面漆
201 年 月 日————201 年 月 日
开关、插座安装
201 年 月 日—-——201 年 月 日
灯具安装
201 年 月 日————201 年 月 日
工程施工进度计划表(一式二份:工程部负责人、会计/客服)
工 程 名 称
监理
项 目 名 称
工 作 日 期
基础改造
201 年 月 日————201 年 月 日
水电工程
201 年 月 日-—--201 年 月 日
地面找平
201 年 月 日---—201 年 月 日
防水工程
201 年 月 日—---201 年 月 日
空调安装
201 年 月 日————201 年 月 日
五金件安装
201 年 月 日—1 年 月 日———-201 年 月 日

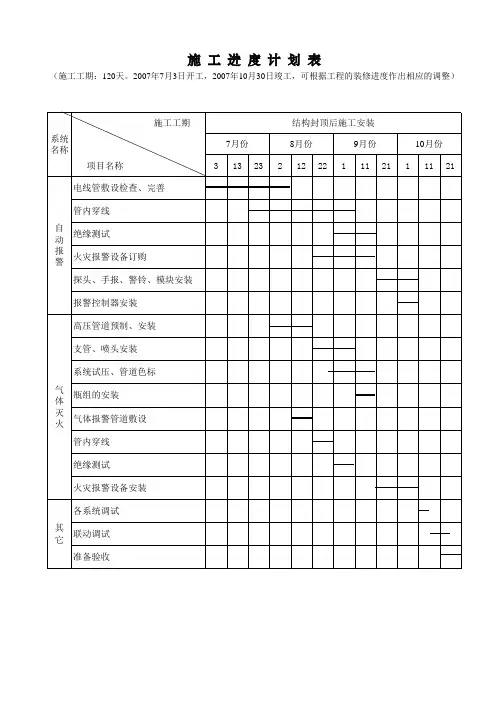

施工进度计划表(XLS格式)
结构封顶后施工安装 8月份 12 22 1 9月份 11 21 1 10月份 11 21
施 工 进 度 Βιβλιοθήκη 划 表(施工工期:120天。2007年7月3日开工,2007年10月30日竣工,可根据工程的装修进度作出相应的调整)
施工工期 系统 名称 项目名称 电线管敷设检查、完善 管内穿线 自 动 报 警 绝缘测试 火灾报警设备订购 探头、手报、警铃、模块安装 报警控制器安装 高压管道预制、安装 支管、喷头安装 系统试压、管道色标 气 体 灭 火 瓶组的安装 气体报警管道敷设 管内穿线 绝缘测试 火灾报警设备安装 各系统调试 其 它 联动调试 准备验收 3 7月份 13 23 2
室内装饰工程施工进度计划表
室内装饰工程施工进度计划表
项目背景
本文档旨在制定一份室内装饰工程施工进度计划表,以确保项目按时完成并满足质量要求。
工程概述
本室内装饰工程的目标是对指定场所进行装修和翻新,包括室内墙面、地板、天花板、照明、电气系统等方面的工作。
工期安排
根据项目大小和工作量,我们制定了以下施工进度计划表。
项目里程碑
- 工程准备完成,开始施工 - [日期]
- 墙面装修完成 - [日期]
- 地板装修完成 - [日期]
- 天花板装修完成 - [日期]
- 照明安装完成 - [日期]
- 电气系统安装完成 - [日期]
- 工程清洁和验收完成 - [日期]
资源分配
为了按计划顺利完成工程,我们将分配以下资源:
- 施工队伍:包括工程师、技工和劳工人员
- 材料采购:根据工程需求及时购买所需材料
- 工具和设备:确保施工过程中所需工具和设备的可用性
风险管理
在工程进行的过程中,可能会遇到以下风险:
1. 材料供应延迟:及时与供应商沟通,确保材料供应按计划到达工地
2. 不可预见的施工问题:及时调整工程进度,解决施工中遇到
的问题
项目验收
完成工程后,将进行最终验收。
如果工程符合预期的质量标准,按计划完成的话,工程将被视为合格并准备交付给客户。
总结
本文档为室内装饰工程施工进度计划表,旨在明确工程阶段、
里程碑、资源分配、风险及验收等关键信息。
遵循本计划,项目将
按时完成,达到预期质量目标。
住宅家装装修施工进度计划表excel表格模板
6
卫生间、厨房间轻钢龙骨吊顶基层、封 石膏板
7 石膏线条安装
8 顶面、墙面整体批灰、贴网布、罩油
9 固定衣柜、门套、台下柜、木饰面安装
10 地板木基层制作安装
11 顶面乳胶漆涂刷
12 玻璃、镜子安装及成品保护
13 墙面墙纸铺贴、软包等安装
14 门扇、五金配件安装
15 进户门套安装
16 进户门、进户门锁安装
住宅家装装修施工进度计划表
序 号 工程项目内容
日期
10月
11月
12月
20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20
一 施工准备:
1
各相关专业交接、复核验收(土建、安 装等)
① 工作面移交(根据土建实际交付时间)
② 1米水平线、轴线复核
③
结构(门、窗、预留洞)及开间、进深 复核
④ 卫生间、厨房、阳台交接蓄水试验
⑤ 土建、安装等整改
2 图纸核对
3 设计交底、技术交底
4 现场测量放完成面及形成CAD图纸
二 安装工程施工
1 给水管墙面放线定位、开槽、安装
2 给水管试压保温
3
强、弱电管线墙体定位、开槽、埋管、 埋盒
6 卫生间、厨房等墙砖、地砖铺贴
7 墙面、地面大理石铺贴
8 窗台板、大理石台板、石材门套等安装
9
墙地面砖勾缝、大理石地面打磨、镜面 处理
四 木作业及饰面工程施工
1 工厂加工木制品的现场尺寸复核及定制
2 吊顶轻钢龙骨、隔墙轻钢龙骨施工 3 隐蔽工程验收及整改
4 门框木基层及墙面木基层制作
装修工程施工进度表
23 墙面强弱电路测试
1 22
24 天花强弱电路测试
25
天花封石膏板、玻璃饰 面安装
26 卫生间铝扣板安装
1 22 11 15 5 16 20 5
27 贝壳马赛克材料到场
4 85
28 天花、墙面刮腻子
29 30 31 32
墙面木饰面、玻璃饰面 材墙料面到木场饰面板、玻璃饰 面大安理装石过门石、窗台板 安木装门到场
20 大理石楼梯踏步安装 20 30 11
21 墙面强弱电路测试
11 12 2
22 天花强弱电路测试
11 12 2
23 天花封石膏板、硅钙板 14 24 11
24 卫生间铝扣板安装
17 22 6
25 贝壳马赛克到场
13 14 2
26 天花墙面刮腻子
6 24 4
27 墙面木饰面、玻璃饰面 3 5 9
28 墙面木饰面板、玻璃饰 4 13 10
38 小便斗及马桶安装
9 10 2
39 墙面安装开关插座面板 7 8 2
40 木地板安装
9 14 6
41 抗静电地板安装
13 14 2
室内精装修工程进度表
预计工期:
第三层室内精装修
序 号
项
目
42 卫生间墙身镜安装
43 卫生间五金件安装
44 卫生间洗手盆安装
45 企业宣传栏展板、
46 房间标识牌安装
39 小便斗安装
11 12 2
室内精装修工程进度表
项目准备阶段
预计工期:
水电工程
泥瓦工程
序 号
项
目
40 墙面安装开关插座面板
41 卫生间墙身镜安装
42 卫生间五金件安装
装修工程施工进度计划表 (完整版)
序
工期(天)
2015.1
2015.11
2015.12
ห้องสมุดไป่ตู้
编制时间:2015年10月 1月
号 项目内容
16 18 20 22 24 26 28 30 1 3 5 7 9 11 13 15 17 19 21 23 25 27 29 1 3 5 7 9 11 13 15 17 19 21 23 25 27 29 31 2
16 卫生间地面基层找平
17
卫生间地面聚胺脂防 水、试水
18 卫生间墙面砖铺贴 19 卫生间地砖铺贴 20 成品卫生间隔断安装 21 卫生间洗手台安装 22 洁具龙头安装
23
电气配线
24
灯具安装
25 开关插座安装
26 防盗网制作安装
27 玻璃门、套装门安装
28
竣工验收
1 现场清洁、开工放线
2
砖砌体砌筑、踢打线 槽
3
电气线管敷设
4 地面玻化砖铺贴
5
踢脚线安装
6
石材铺贴
7 楼梯踏步砖铺贴
8
玻璃隔断安装
9 天棚龙骨制作安装 10 天棚石膏板安装 11 柜台制作安装 12 墙面制作基层木饰面 13 天花、墙面腻子工程
14 天花、墙面乳胶漆
15
卫生间给、排水管道 敷设工程
工期(天)
2015.1
2015.11
2015.12
ห้องสมุดไป่ตู้
编制时间:2015年10月 1月
号 项目内容
16 18 20 22 24 26 28 30 1 3 5 7 9 11 13 15 17 19 21 23 25 27 29 1 3 5 7 9 11 13 15 17 19 21 23 25 27 29 31 2
16 卫生间地面基层找平
17
卫生间地面聚胺脂防 水、试水
18 卫生间墙面砖铺贴 19 卫生间地砖铺贴 20 成品卫生间隔断安装 21 卫生间洗手台安装 22 洁具龙头安装
23
电气配线
24
灯具安装
25 开关插座安装
26 防盗网制作安装
27 玻璃门、套装门安装
28
竣工验收
1 现场清洁、开工放线
2
砖砌体砌筑、踢打线 槽
3
电气线管敷设
4 地面玻化砖铺贴
5
踢脚线安装
6
石材铺贴
7 楼梯踏步砖铺贴
8
玻璃隔断安装
9 天棚龙骨制作安装 10 天棚石膏板安装 11 柜台制作安装 12 墙面制作基层木饰面 13 天花、墙面腻子工程
14 天花、墙面乳胶漆
15
卫生间给、排水管道 敷设工程
家装工程施工进度计划表
2、确定铺砖方案
1、15日前订好门槛石。
2、15-20日现场量卫生间门、房门。
3、订做铝合金门。
木工施工
12月1-12日
1、木材料进场
2、现场核实确定施工图纸
1、订橱柜。
2、订衣柜。
油灰施工
12月13-25日
1、处理天花缝位
2、油灰材料进场
1、18日前灯具到现。
2、购买洁具。
3、订窗帘。
4、订防盗门。
工程施工进度计划表
施工工种
施工时段
装修公司工作安排计划
业主工作安排计划
开工
11月6日
1、开工
2、打墙
业主现场定水电位。
水电工施工
11月7-13日
1、购买水电水泥沙砖材料
2、做防水
3、水管试压
1、13日(周日)业主现场验收水电工程。
2、业主在13日前准备好地砖和地漏。
泥工施工
11月15-29日
1、购买水泥沙等材料
工程收尾
12月25-30日
细部处理
1、安装橱柜
2、安装热水器
3、安装空调4、安装防盗门来自5、安装窗帘完工
12月31日
完工验收
家具、家电等进场。
以上计划时间如施工过程中遇天气等非人为原因时间有所调整。
1、15日前订好门槛石。
2、15-20日现场量卫生间门、房门。
3、订做铝合金门。
木工施工
12月1-12日
1、木材料进场
2、现场核实确定施工图纸
1、订橱柜。
2、订衣柜。
油灰施工
12月13-25日
1、处理天花缝位
2、油灰材料进场
1、18日前灯具到现。
2、购买洁具。
3、订窗帘。
4、订防盗门。
工程施工进度计划表
施工工种
施工时段
装修公司工作安排计划
业主工作安排计划
开工
11月6日
1、开工
2、打墙
业主现场定水电位。
水电工施工
11月7-13日
1、购买水电水泥沙砖材料
2、做防水
3、水管试压
1、13日(周日)业主现场验收水电工程。
2、业主在13日前准备好地砖和地漏。
泥工施工
11月15-29日
1、购买水泥沙等材料
工程收尾
12月25-30日
细部处理
1、安装橱柜
2、安装热水器
3、安装空调4、安装防盗门来自5、安装窗帘完工
12月31日
完工验收
家具、家电等进场。
以上计划时间如施工过程中遇天气等非人为原因时间有所调整。
