《装饰工程计量与计价》课程标准

《装饰工程计量与计价》课程标准1.课程概述1.1课程性质本课程是工程造价专业的一门专业选修课程,涉及的是装饰预算员、装饰造价员岗位工作必备的基本理论知识。
课程主要介绍装饰工程造价的基本知识,装饰工程相关的定额计价、清单计价的编制内容、步骤与方法等。
主要培养学生运用清单计价规范和计价定额进行一般装饰工程造价的能力。
该课程前导课程是《建筑制图与识图》、《建筑构造》、《工程造价(定额原理)》、《建筑装饰材料与施工》等,后续课程是《工程造价算量及计价软件应用》、《工程造价管理及案例分析》等。
1.2课程定位本课程是造价专业的专业核心课程,对接的工作是装饰造价员,装饰预算员。
其职业标准有专业能力过关,能熟悉图纸,对现行的价目表,综合及各种定额,建材的价格必须熟悉,另外对工程量的计算公式,工程的结构做法,隐蔽工程,变更等专业要熟悉运用。
对装饰定额子目的套用,尤其是需要套用高的时,要具备说服甲方和监理方的能力。
在决算时不漏项,还应掌握一些会计知识。
通过学习应具快速准确地报价的能力。
2.课程设计思路装饰工程计量与计价是工程造价知识体系的重要组成部分。
为了培养学生对装饰工程定额计价和清单计价的能力,以适应装饰预算员和装饰造价员的岗位需求,设置了《装饰工程造价》课程。
本课程设计结合最新清单计价规范和计价定额,与企业教师共同制定课程标准。
教学过程以工作任务为引导,根据装饰工程主体工作界面按照从楼地面到墙柱面再到天棚的装饰顺序依次算量、计价展开,再扩展大零星的门窗、油漆涂料裱糊和其他零星项目的顺序安排学习项目,依据项目建立相应教学单元,学生在完成各单元学习的过程中获得完成工作任务的能力。
本课程考核采取理论与实践、结果与过程相结合,校企教师共同参与评价的方式,旨在培养学生装饰工程定额计价和清单计价的能力,为学生今后获得装饰造价员证书奠定基础。
3.课程目标通过本课程学习,使学生掌握楼地面、墙柱面、天棚等装饰工程定额计价和清单计价的基本理论、计算方法和步骤,从而熟练掌握装饰工程的工程量计算和计价,进而具备编制一般装饰工程预算、结算的能力,为今后从事造价工作奠定基础。
装修工程预算表制度规范

装修工程预算表制度规范第一章总则第一条为规范装修工程的预算管理,提高装修工程的经济效益,保障装修工程的质量和安全,根据国家相关法律法规,结合装修工程的实际情况,制定本规范。
第二条本规范适用于各类装修工程的预算编制、审核、执行及结算管理,具有指导性和约束性。
第三条装修工程预算应根据工程量清单和消耗量计划编制,经审核批准后执行。
第四条装修工程的施工单位应遵守本规范的规定,切实落实装修工程预算管理。
第五条相关部门应加强对装修工程预算的监督和检查,确保装修工程的质量和安全。
第二章预算编制第六条装修工程预算编制应以图纸设计和工程量清单为依据,按照相关规定和标准进行。
第七条装修工程预算编制应按照合理、准确、详细、完整的原则,确保工程量清单和消耗量计划的准确性。
第八条装修工程预算应包括工程费用、材料费用、设备费用、人工费用、管理费用、利润等内容,按照科学的方法进行核算。
第九条装修工程预算编制应注重节约资源、提高效益、降低成本,合理确定各项费用,确保预算合理性。
第十条装修工程预算编制应根据国家相关政策和规定,合理安排各项费用,不得违规操作。
第三章预算审核第十一条装修工程预算应经有关部门审核批准后方可执行,未经审核批准不得进行施工。
第十二条装修工程预算审核应根据工程量清单、消耗量计划、材料价格等内容进行核实,确保预算的准确性和合理性。
第十三条装修工程预算审核过程中,需对工程量清单的计算方式、材料的选用、价格的合理性等进行详细检查。
第十四条装修工程预算审核过程中,需对施工单位的资质、业绩、信誉等进行审核,确保施工单位的合法性和信誉度。
第十五条装修工程预算审核应及时审批,不得拖延工期,确保施工计划的正常进行。
第四章预算执行第十六条装修工程预算执行应严格按照审核批准的预算进行,不得私自调整。
第十七条装修工程预算执行过程中,需对工程质量、工程进度、材料使用等进行监督和检查,确保施工质量的过关。
第十八条装修工程预算执行过程中,需随时掌握进度、费用、质量等情况,及时调整和处理问题,确保工程的正常进行。
(整理)装饰工程预算3、4章

第三章天棚工程工程量清单设置与计价举例【例2】某工程现浇井字梁天棚如图3-2所示,麻刀石灰浆面层,计算工程量。
【解】天棚抹灰工程量计算如下:天棚抹灰工程量= 主墙间的净长度×主墙间的净宽度+ 梁侧面面积= [﹙6.60-0.24﹚×﹙4.40-0.24﹚+﹙0.40-0.12﹚×6.36×2+﹙0.25-0.12﹚×3.86×2×2-﹙0.25-0.12﹚×0.15×4]m2= 31.95 m2【例6】预制钢筋混凝土板底吊不上人型装配式U形轻钢龙骨,间距450mm ×450mm,龙骨上铺钉中密度板,面层粘贴6m厚铝塑板,尺寸如图3-5所示,计算天棚吊顶工程量。
【解】天棚吊顶工程量计算如下:天棚吊顶工程量= 主墙间的净长度×主墙间的净宽度–独立柱及相连窗帘盒等所占面积天棚吊顶工程量= [﹙12-0.24﹚×﹙6-0.24﹚-0.30×0.30]m2=67.65 m2【例9】根据图3-7计算主卧室轻钢龙骨吊顶工程量(墙厚240mm,混合砂浆抹墙面厚20mm)。
【解】主卧室轻钢龙骨面积=﹙1.5+3.0-0.24-0.02×2﹚×﹙3.5-0.24-0.02×2﹚m2=4.22×3.22 m2=13.59 m2【例13】某学院门厅采用不上人型轻钢龙骨(间距400×600),防火板基层,面层为铝塑板,具体做法如图3-10。
吊筋为φ8,板底标高为+4.500,有孔铝塑板价格为90元/m2,计算该分项工程的清单造价及综合单价。
(不考虑价差和费率调整)【相关知识】(1)《计价规范》工程量计算规则规定天棚吊顶按设计图示尺寸以水平投影面积计算。
(2)《计价表》工程量计算规则规定天棚龙骨的面积按主墙间的水平投影计算。
天棚饰面应按展开面积计算。
《浙江省房屋建筑与装饰工程预算定额》(2018版)

《浙江省房屋建筑与装饰工程预算定额》(2018版)交底培训浙江省建设工程造价管理总站2018年12月21日交底内容第一部分定额修订概况第二部分总说明及建筑面积计算规范第三部分定额章节第四部分定额附录第一部分定额修订概况✧一、定额修订特色✧二、定额修订水平1. 贴近本省建筑市场实际,对原有的定额项目进行结构性调整。
2. 接轨13国标清单计算规范,调整定额章节划分和项目设置。
3. 方便使用者实际操作,调整相应章节说明、工程量计算规则。
4. 科学确定量、价结构比例,合理调整定额人工消耗量。
✧ 1.测算选用的典型工程概况✧序号工程名称结构类型权数(%)1 多层住宅框架结构102 高层住宅框架结构403 高层公建(写字楼)框剪结构204 多层公建(教学楼)框架结构205 工业厂房钢结构10✧2. 定额水平变化的测算方法✧采用统一的2018版人工、材料、机械台班价格,分别套用2010版、2018版两种不同的定额消耗量,计算出工程直接费进行比较,再经过加权平均后,计算出2010版定额与2003版定额之间的定额水平变化幅度。
3. 定额总体水平变化的幅度定额水平变化幅度(%)人工材料机械台班合计定额直接费(%)10.17 1.33 1.04 12.54定额消耗量(%)34.4 2.13 14.25 ——第二部分总说明及建筑面积计算规范一、总说明二、建筑工程建筑面积计算规范一、总说明1. 定额的编制原则及依据2. 定额的作用及适用范围3. 定额水平及消耗量确定原则4. 有关问题的说明5. 定额的界定与解释、管理二、建筑工程建筑面积计算规范✧(一)规范修订的总体原则✧(二)术语✧(三)计算建筑面积的规定二、建筑工程建筑面积计算规范(一)规范修订的总体原则✧1.适用范围✧2.阳台面积计算以主体结构为主的原则✧3.可以利用的建筑空间都计算建筑面积✧4.一般计算原则二、建筑工程建筑面积计算规范(二)术语(主要术语介绍)✧1.建筑面积 2.建筑空间 3.围护结构✧4.围护设施 5.主体结构 6.结构层✧7.阳台 8.露台 9.雨蓬 10.台阶(三)计算建筑面积的规定(主要条款介绍)✧1.有关建筑物的建筑面积计算。

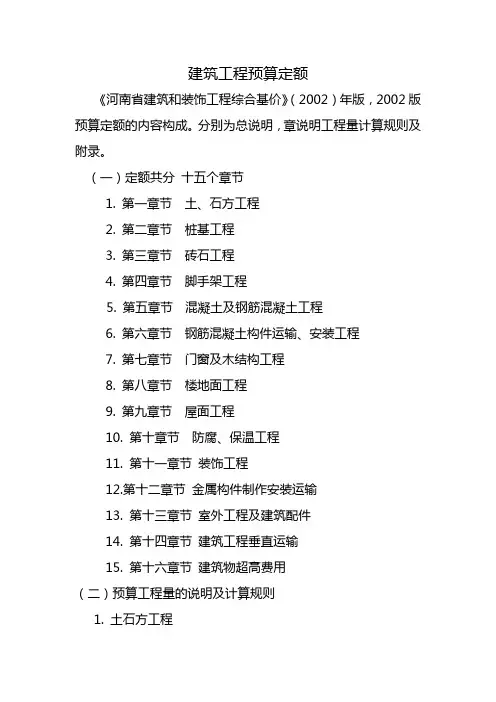

建筑工程预算定额

建筑工程预算定额《河南省建筑和装饰工程综合基价》(2002)年版,2002版预算定额的内容构成。
分别为总说明,章说明工程量计算规则及附录。
(一)定额共分十五个章节1. 第一章节土、石方工程2. 第二章节桩基工程3. 第三章节砖石工程4. 第四章节脚手架工程5. 第五章节混凝土及钢筋混凝土工程6. 第六章节钢筋混凝土构件运输、安装工程7. 第七章节门窗及木结构工程8. 第八章节楼地面工程9. 第九章节屋面工程10. 第十章节防腐、保温工程11. 第十一章节装饰工程12.第十二章节金属构件制作安装运输13. 第十三章节室外工程及建筑配件14. 第十四章节建筑工程垂直运输15. 第十六章节建筑物超高费用(二)预算工程量的说明及计算规则1. 土石方工程说明:人工挖土是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分请看P6。
机械挖运土定额是按壤土天然含水率为准制定:含水率大于25%时,定额人工、机械乘以系数1.15,若含水率大于40%时另行计算。
机械挖土方工程量,按机械挖土方90%、人工挖土方10%计算,人工挖土部分按相应定额项目人工乘以系数2。
降排水工程,本定额取定的抽水机、泵等机械设备,实际使用设备的型号及数量不同时也不调整。
计算规则⑴挖、填土方工程量按挖掘前的自然密实体积为准计算折算系数:注:表中的虚土是指未经填压自然堆成的土;天然密实土是指未经动的自然土(天然土);夯实图是指按规范要求经过分成碾压、夯实的土;松填土是指挖出的自然土,自然堆放未经夯实填在曹坑中的土。
⑵平整场地及碾压人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
挖、填厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
场地竖向布置挖填土方时,不再计算平整场地的工程量。
管道支架、下水道、化粪池、窨井等零星工程不能计算场地平整。
⑶挖掘基坑、基槽土方工程量,按下列规定计算基坑、基槽划分:凡图示沟槽底宽在3米以内,且槽长大于槽宽3倍以上的为沟槽;凡图示基坑面积在20m2以内(不包括加宽工作面)为基坑;凡图示沟槽底宽在3米以外,坑底面积20m2以外(不包括加宽工作面),平整场地挖土方厚度在30cm 以外,均按挖土方计算。
2013年甘肃省建筑与装饰工程预算定额说明(含章节说明)

甘肃省建筑与装饰工程预算定额(2013)计算规则第一章、土石方工程工程量计算规则及说明一、工程量计算规则1、土石方工程定额中的土壤及岩石类别,依据勘察设计单位的勘察资料和下表确定:2、土方体积,均以挖掘前的天然密实体积以m3计算.3、挖土应按设计室外地坪标高为准计算。
设计标高与自然标高差所发生的挖土或填土应另行计算。
4、土方运输体积=挖土体积-(回填土体积×1。
2),计算结果是正值时为余土外运,计算结果是负值时为土方回运。
5、回填土体积=挖土体积-设计室外地坪以下埋设的砌(浇)筑物所占的体积。
计算管道沟的回填土时,应减去直径在500mm以上的管道所占的体积,直径在500mm以下的管道所占体积可不扣除。
每m长管道应减去土方的体积,按下表计算:6、平整场地是指厚度在0.30m以内的挖、填、找平,以㎡计算.建筑物或构筑物的平整场地工程量应按外墙外边线,每边各加2m计算。
7、原土夯实、碾压,按设计图示尺寸以㎡计算。
8、填土夯实、碾压,按设计图示尺寸以m3计算。
9、凡平整场地厚度在0.30m以上,地槽(沟)底宽度在7m以上及地坑底面积在150㎡以上的挖土,均按挖土方计算。
凡坑底面积在150㎡以内的挖土,按挖地坑计算.10、凡地槽、地沟底宽在7m以内,且地槽、地沟长度大于地槽、地沟底宽3倍的挖土,应按挖地槽、地沟土方计算。
11、地槽、地沟的长度应按下列规定计算:(1)外墙的地槽按地槽中心线长度计算,内墙的地槽按地槽底部净长度计算,地槽边突出部分的体积应并入地槽内计算。
(2)主地沟按中心线长度计算,支地沟按净长度计算.地沟中各种井类及管道(不含铸铁管)接口等处需加宽增加的土方量,除底面积大于20㎡的井类挖土可将增加工程量并入管沟内计算外,其他均不应增加计算.(3)地沟中铺设铸铁管时,其管道接口处增加的挖土工程量,应按铸铁管道沟槽全部土方工程量增加2.5%计算.12、地槽、地沟底部宽度应按设计规定计算,设计无规定时,可按下列规定计算:(1)块石基础的地槽,可按块石基础底宽每边增加0。
房屋建筑与装饰工程预算定额

房屋建筑与装饰工程预算定额房屋建筑与装饰工程预算定额房屋建筑与装饰工程第一册:建筑工程册说明一、房屋建筑与装饰工程预算定额包括:土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,工程水电费,措施项目共十七章。
二、定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定运算高层建筑超高费。
三、定额装饰工程章节中已综合了层高3.6m以下的简易脚手架,层精湛过3.6m时,另执行第十七章措施项目相应定额子目。
四、定额中已综合了一样成品爱护费用,不得另行运算。
五、定额中注明的材料的材质、型号、规格与设计要求不同时,材料价格能够换算。
六、预拌混凝土价格中不包括外加剂的费用,发生时另行运算。
七、地基处理与边坡支护工程、桩基工程、金属结构工程、施工排水、降水工程中综合了工程水、电费,其他章节的工程水电费执行第十六章工程水电费相应定额子目。
八、定额中凡注明厚度的子目,设计要求的厚度与定额不同时,执行增减厚度定额子目。
九、本定额已综合考虑了各种土质〔山区及近山区除外〕,执行中不得调整。
十、金属构件、预制构件价格中包括了加工厂至安装地点的运输费用。
十一、镶贴石材、块料中的磨边、倒角费用已包含在材料价格中,不得另行运算。
十二、室外道路、停车场工程执行市政工程预算定额相应定额子目。
十三、室外管道工程执行通用安装工程预算定额相应定额子目。
十四、室外各种窨井、化粪池执行构筑物工程预算定额相应定额子目。
十五、建筑工程中设计有部分仿古项目的,执行仿古建筑工程定额相应子目。
十六、建筑物檐高的规定:建筑物檐高以室外设计地坪标高作为运算起点。
〔一〕平屋顶带挑檐者,算至挑檐板下皮标高;〔二〕平屋顶带女儿墙者,算至屋顶结构板上皮标高;〔三〕坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度;〔四〕阶梯式建筑物按高层的建筑物运算檐高;〔五〕突出屋面的水箱间、电梯间、亭台楼阁等均不运算檐高。
山西省建设工程计价依据》装饰工程预算定额编制说明

2011《山西省建设工程计价依据》装饰工程预算定额编制说明编制概况编制概况一、章、节、子目的设置2011装饰工程预算定额章、节划分情况总表-1二、定额水平的变化经测算定额水平变化不大,2011装饰工程预算定额较2005装饰消耗量定额水平仅提高了3%。
三、定额人工、材料、机械台班消耗量的确定1.人工消耗量的确定本次人工消耗量计算主要依据2008和1985劳动定额,对于劳动定额缺项的子目仍是通过参考省2005年消耗量定额和全国装饰工程消耗量定额、外省最新装饰定额等经过统计分析,综合确定人工消耗量。
2.材料消耗量的确定凡能计量的材料、成品、半成品本次定额中同样都按品种、规格逐一在定额子目中列出数量,并计入了相应损耗。
对于用量极小,难以用数量表示的零星材料,本次定额中是统一以其他材料费的形式表现的。
和2005消耗量定额略有不同。
3.机械台班消耗量的确定以手工操作为主的项目,其工人班组所配备的施工机械,是以小组产量来计算机械台班量的,并且不计幅度差。
机械原值在2000元以内、使用年限在2年以内、不够成固定资产的小型机械和消耗性工具,本次仍然没有列入定额子目中,在费用定额的工具用具使用费中统一考虑。
四、总说明中的变化1.增加人工、材料、机械台班单价确定的说明说明五.2条:人工单价是根据建设部、财政部建标[2003]206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
说明六.3条:材料价格是按2011年《太原地区建设工程材料预算价格》为依据,结合全省情况综合取定。
说明七.2条:本定额机械台班单价,是根据2001年国家颁布的《全国统一施工机械台班费用编制规则》,结合我省机械情况编制的。
2.总说明第8.1条:依据2008劳动定额,层高按3.3m考虑;除垂直运输及超高补贴费率注明其适用高度外,均是按建筑物檐口高度20m以下编制的。
3.总说明第8.2条:子目中包括了3.3m层高以内的简易脚手架的搭拆,层高超过3.3m时,脚手架的搭拆重新计算,根据施工组织设计另执行建筑工程预算定额相应子目,装饰定额子目中已包括简易脚手架的搭拆费用不扣除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、定额的应用
(一)定额项目的查阅方法
1、查阅定额前应明确的问题
(1)要认真阅读定额总说明和分部工程说明,熟 悉和掌握定额的适用范围,考虑的因素及有关规 定。
(2)要正确理解和熟记各分项工程(或配件)工 程量计算规则,掌握常用的分项工程的工程内容、 定额项目表内容和附注内容。
2020/5/1
如:(3-45)补。
2020/5/1
7
2.4 装饰工程预算定额
(二)定额基价的换算 确定施工图纸中某些分项工程(或配件)的预算
基价时,如果工程项目的工程内容与套用的相 应定额项目的要求不相一致,就要在定额规定 的范围内进行换算。使得施工图纸工程项目的 工程内容和建筑工程预算定额的要求相一致的 换算过程,就称为定额基价换算。
1
2.4 装饰工程预算定额
(3)要注意分项工程(或配件)的工程量计算单位 应与定额计量单位相一致,做到准确无误地套用定 额项目。
(4)要明确定额换算范围,正确使用定额附录资料, 熟练掌握定额换算方法。
2、定额项目的查阅方法
(1)直接套用定额项目。
当施工图纸的分部分项工程内容与所套用的相应定额 规定的工程内容相一致(或虽然不一致,但定额规 定不允许换算)时,则应直接套用定额。其方法步 骤如下:
建筑装饰工程预算表的表达形式,如下表所示。
2020/5/1
3
2.4 装饰工程预算定额
【示例2-1】某工程需100m2铝合金百叶窗,试确 定其预算价值。
解:以某省建筑装饰工程预算定额为例,计算步 骤如下:
a、根据工作内容,可查出铝合金百叶窗在定额手 册中3-71页第3-35分项目栏内。
b、经判断,该分项工程内容符合定额规定的工程 内容,可直接套用定额项目。
2020/5/1
6
2.4 装饰工程预算定额
(3)套用补充定额
料、新工艺、新结构,还尚未列入定额手册中或 定额手册中缺少某类项目时,为了确定整个建筑 装饰工程的预算价值,必须由甲乙双方制定一次 性补充定额时,就在所套用的补充定额的定额编 号右下角注明“补”字,以示区别。
5
2.4 装饰工程预算定额
(2)套用换算后的定额。 如果施工图纸的分部分项工程内容与定额规定的
工程内容不一致,并且定额规定允许换算,则 应在定额范围内进行换算,套用换算后的定额 单价。 当采用换算后的定额单价时,因所套用的定额项 目基价改变,须在原定额项目的定额编号右下 角注明“换”字,以示区别。如:(5-5)换。
解:以某省现行的建筑装饰工程预算定额为例,计算 步骤如下:
①从定额手册的附录二《材料预算价格》表中查出每 立方米1:2和1:2.5水泥砂浆的单价分别为285.13 和241.03元。
2020/5/1
12
2.4 装饰工程预算定额
②计算两种水泥砂浆的单价价差。 285.13-241.03=44.10(元) ③从楼地面工程的“汉白玉地面 ”项目表,查
预算价值=36887.18×256/100=94431.18元
⑥写出换算后的定额编号和定额基价。
(1-16)换的定额基价=36887.18元 2、材料价格不同的换算
由于建筑装饰材料的主要材料,如铝合金、不锈钢、 有色金属、大理石等,以及水泥、钢材、木材等的 现行价格与相应定额单位不同,导致定额单位的变 动。因此,必须对相应的材料价格进行换算。其换 算的方法步骤如下:
在“楼地面工程”说明中规定“水泥砂浆的配合比, 如设计规定与定额不同时,可以换算。”
下面简述几种常见的定额基价换算方法。
2020/5/1
9
2.4 装饰工程预算定额
(二)定额基价的换算
1、材料配合比不同的换算
由于水泥砂浆配合比的不同,而引起相应定额基价 的变动。因此,必须按定额的规定,进行定额的 换算。其换算的方法和步骤如下:
2020/5/1
4
2.4 装饰工程预算定额
c、由定额表中可查得,铝合金百叶窗100m2的定 额价为5 011.49元(采用的运输机械为卷扬 机)。其中:人工费921.44元,材料费为3 995.96元,机械费为94.09元,定额编号为335。将上述内容填入建筑装饰工程预算表内即 可。
2020/5/1
2020/5/1
8
2.4 装饰工程预算定额
(二)定额基价的换算
定额基价换算的实质就是按定额规定的换算范围、内 容和方法,对某些分项工程(或配件)预算的换算。 通常只有当设计图纸选用的材料的价格、用量、规 格和配合比等同定额规定有出入并允许换算时,才 能进行换算。
例如,定额总说明中规定“装饰材料中主材价格不同 时,可以换算。”
2020/5/1
2
2.4 装饰工程预算定额
①从定额手册目录中,找出所套用的工程项目所在 定额手册中的页数极其部位。
②判断工程项目的工程内容是否符合定额的规定。 当工程内容符合定额规定时,即可直接套用定额 单价(基价)。
③将定额单位(包括人工费、材料费、机械使用费) 和定额编号,填入建筑装饰工程预算表内。
消耗量×两种不同配合比砂浆的单价价差) (2-1) (5)计算预算价值,一般可按公式(2-2)进行计算。 预算价值=工程项目的工程量×换算后定额基价 (2-2) (6)写出换算后的定额编号,即(△-△)换。
2020/5/1
11
2.4 装饰工程预算定额
【示例2-2】某装饰工程汉白玉地面的工程量为256m2, 汉白玉采用1:2水泥砂浆结合,而定额单价是以1: 2.5水泥砂浆单价确定的,试确定换算后的定额基 价和预算价值。
(1)当工程内容规定的砂浆配合比与定额项目表 中不相符时,可从定额附录的《材料预算价格》 表中查需要进行换算的两种不同配合比砂浆每立 方米的单价。
2020/5/1
10
2.4 装饰工程预算定额
(2)计算两种不同配合比水泥砂浆单价的价差。 (3)从定额项目表中,查出该工程项目换算前的定额基价和
需要进行换算的砂浆定额消耗量。 (4)计算换算后的定额基价,一般可按公式(2-1)计算。 换算后的定额基价=换算前的定额基价±(应换算的砂浆定额
出每100m2汉白玉楼地面的砂浆消耗量为2.02m3, 定额基价为36789.10元(采用卷扬机)。 ④根据公式(2-1)计算换算后的定额基价。 换算后定额基价=36798.10+(2.02×44.10) =36887.18(元)
2020/5/1
13
2.4 装饰工程预算定额
⑤按公式(2-2)式计算预算价值。
