毛石挡土墙施工工艺方案

合集下载

毛石混凝土挡土墙施工设计方案

毛石混凝土挡土墙施工设计方案

毛石混凝土挡土墙施工设计方案一、工程概况本工程位于山区,地势较陡,土质较松软。

该毛石混凝土挡土墙的设计高度为5米,长度为50米。

要求挡土墙具有较好的抗滑性能和排水性能。

二、设计方案1.基坑开挖根据土质情况,基坑开挖深度应达到2米。

开挖后应清理基坑内残留的杂物和泥土,并确保基坑底部平整。

2.基础处理在基坑底部铺设一层透水性较好的过滤层,如细砂石层,厚度约为20cm。

然后浇筑基础混凝土,混凝土强度应满足设计要求,并设置必要的钢筋增强。

3.毛石混凝土挡土墙施工(1) 毛石挡土墙的面皮均由块状或板状毛石垒砌而成。

毛石大小应控制在20-40cm,形状应尽量规则,表面平整,无尖锐边角,以免对墙体结构产生影响。

(2)挡土墙后方设置排水层,在基坑底部与挡土墙背面之间设置一层透水性好的均质土层,作为排水层;并在排水层的顶部设置排水管,将排水管连接至合适的排水系统,确保排水顺畅。

(3)垫层处理。

在排水层上,与挡土墙外表面接触的区域设置一层均质土垫层,其目的是平整基面,以便砌筑挡土墙。

(4)毛石挡土墙的垒砌工艺采用梯形渐进式垒砌,即从底部开始,按照设计要求依次向上垒砌。

垒砌过程中应注意对挡土墙的水平和垂直度的控制,确保墙体的整体稳固性。

(5)在挡土墙的背面设置加固带,可以采用钢筋网等材料,并与挡土墙结构相连接,以提高整体的抗滑性。

4.挡土墙表面处理(1)首先清理挡土墙表面的杂物和泥土。

(2)使用适当的腻子材料将挡土墙表面进行平整处理,以便后续的涂层施工。

(3)在挡土墙表面涂刷适当的防水涂层,以提高挡土墙的抗渗性和耐久性。

5.施工安全措施在施工过程中,要严格按照相关工程规范和安全操作规程进行操作,并采取必要的防护措施,如搭设安全网、设置防护栏杆等,确保施工人员的安全。

三、施工进度安排以上为毛石混凝土挡土墙施工设计方案的简要说明,设计方案应根据具体工程情况进行调整和优化。

在施工中要严格按照设计要求和工程规范进行操作,确保施工质量和安全。

毛石挡土墙施工

毛石挡土墙施工

毛石挡土墙施工方案挡土墙施工方案一、基础施工二、1,对土质基槽应保持干燥。

雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填[或以碎石(砾)石夯填]至设计标高.三、2,挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工。

3,对山坡挡土墙,基趾部埋入深度和襟边距离应同时符合设计要求.4,采用倾斜地基时,应按设计倾斜挖槽,不行用填补法筑成斜面.5,在岩体破碎或土质松软,有水地段,宜择分段集中施工。

二、墙体砌筑与分段设置伸缩缝1,砌筑基础前,应将基底松软,风化表面清除干净,然后铺满砂浆,石质基坑内,基础紧靠坑壁砌筑,并插浆塞满间隙,使之结成整体;对土质基坑或风化软石基坑,在雨季施工时,应于基槽挖至设计高程,立即回填级配沙石.2,重力式挡土墙分段砌筑,必须按设计要求10m-20m间距,留出2cm宽伸缩缝,外墙面1:0.12,内墙面1:0.5的坡度砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐。

三、回填用料与泄水孔设置1,砌体出地面后,砌缝强度容许(胶结强度达到处70%),即可及时回填.内摩擦角大于30度,重度=18KN/m3时,分层夯实,密实度大于94%,墙后填料中的树皮,草根等杂物应清除干净.2,挡土墙在砌筑过程中,必须随时掌握砌到一定高度后按设计要求尺寸位置设置泄水孔,并在进水孔墙背做好反滤防渗隔水设施,从第一排泄水孔至顶上一排泄水孔回填50cm厚砂卵石,第一排泄水孔进水口以下应铺设一层20cm厚的不透水夯实土层;反滤层第一排泄水孔应高于沟底0.3m设置。

四、砌石工程材料的质量1,石砌体用的水泥,片石,砂,及水等要求质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质。

2,石料强度不得低于30Mpa,无裂缝,不易风化.3,块石最不边长及中间厚度不小于25cm,宽度不超过厚度的二倍。

用于镶面时,应凿去棱凸角,表面凹陷部分不得超过2cm。

毛石挡土墙工艺流程

毛石挡土墙工艺流程

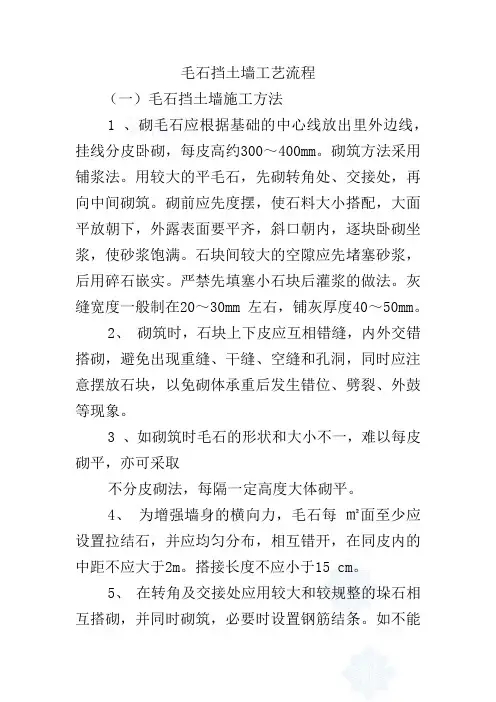

毛石挡土墙工艺流程(一)毛石挡土墙施工方法1 、砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每皮高约300~400mm。

砌筑方法采用铺浆法。

用较大的平毛石,先砌转角处、交接处,再向中间砌筑。

砌前应先度摆,使石料大小搭配,大面平放朝下,外露表面要平齐,斜口朝内,逐块卧砌坐浆,使砂浆饱满。

石块间较大的空隙应先堵塞砂浆,后用碎石嵌实。

严禁先填塞小石块后灌浆的做法。

灰缝宽度一般制在20~30mm 左右,铺灰厚度40~50mm。

2、砌筑时,石块上下皮应互相错缝,内外交错搭砌,避免出现重缝、干缝、空缝和孔洞,同时应注意摆放石块,以免砌体承重后发生错位、劈裂、外鼓等现象。

3 、如砌筑时毛石的形状和大小不一,难以每皮砌平,亦可采取不分皮砌法,每隔一定高度大体砌平。

4、为增强墙身的横向力,毛石每㎡面至少应设置拉结石,并应均匀分布,相互错开,在同皮内的中距不应大于2m。

搭接长度不应小于15 cm。

5、在转角及交接处应用较大和较规整的垛石相互搭砌,并同时砌筑,必要时设置钢筋结条。

如不能同时砌筑,应留阶梯形斜槎,其高度不应超过1.2m 不得留锯齿形直槎。

6 、毛石每日砌筑高度不应超过1.2m,正常气温下,停歇4h 后可继续垒砌。

每砌3~4 层应大致找平一次,中途停工时,石块缝隙内应填满砂浆,但该层上表面须待继续砌筑时再铺砂浆。

砌至设计高度时,应使用平整的大石块压顶并用水泥砂浆全面找平。

7 、挡土墙施工工艺流程如下图:8 、料石的砌筑方法与混凝土砌块基本相同,砌筑形式有全顺、丁顺叠砌丁顺组砌等方式,第一皮及每个楼层的最上一皮丁砌。

组砌前应按石料及灰缝平均厚度计算层数,立皮数杆。

砌筑时,上下皮应错缝搭接;砌体转角交接处,石块应相互搭接。

料石宜用“铺浆法”砌浆,铺浆厚度20~30mm,垂直缝填满砂浆并插捣至溢出为止。

灰缝厚度为10~20mm。

如在墙转角或交接处石块搭砌有困难时,则应每隔~1.5m 高度设置钢筋网或钢筋拉结条。

毛石挡土墙施工方案表

毛石挡土墙施工方案表

毛石挡土墙施工方案表
一、施工前准备工作
在进行毛石挡土墙的施工之前,需要进行以下准备工作:
1.设计与规划:根据实际需求和地形情况设计毛石挡土墙的形式和尺
寸。

2.材料准备:准备足够数量的毛石、水泥、沙子等施工所需材料。

3.设备检查:检查施工所需的工具和设备是否完好,确保施工顺利进
行。

二、施工步骤
1. 地基处理
•清理施工区域,确保地基平整、干净。

•在地基上铺设一层厚度适中的砂子,用于作为基础层。

2. 石材摆放
•将毛石按照设计要求逐层摆放在基础层上,保证每层石头之间紧密贴合,排列整齐。

•注意选择石头的大小和形状,使其在外观和功能上达到最佳效果。

3. 砌筑过程
•采用湿拌水泥的方式,将毛石固定在地基上。

•在石头之间填充适量水泥浆,以提高挡土墙的稳定性和耐久性。

4. 护面处理
•在挡土墙的表面涂抹一层水泥砂浆,用来修饰和保护石头表面,增加挡土墙的美观性。

三、验收及注意事项
在施工完成后,需进行挡土墙的验收工作,确保施工质量符合要求。

同时,还需注意以下事项:
1.注意施工过程中的安全措施,确保施工人员和周围环境的安全。

2.每一步施工都需细心操作,保证毛石挡土墙的稳固性和美观性。

3.施工期间需避免雨水侵蚀,防止水泥未完全固定而导致施工质量问题。

4.在挡土墙完全干燥硬化之前,避免外力撞击或挤压,以免损坏施工效
果。

通过以上施工方案表详细介绍了毛石挡土墙的施工流程和注意事项,只有在严
格遵循方案要求的基础上进行施工,才能确保毛石挡土墙的质量和耐久性。

毛石挡土墙施工工艺方法

毛石挡土墙施工工艺方法

毛石挡土墙施工工艺方法摘要:毛石挡土墙作为一种常见的挡土结构,具备较好的景观效果和土壤保护能力。

本文将介绍毛石挡土墙的施工工艺方法,包括选择材料、基础施工、石块拼接和固定等步骤。

引言:毛石挡土墙是一种将天然石块与混凝土结合使用的挡土结构。

它不仅具备优美的景观效果,还能够有效地抵抗土壤的冲蚀和坡面的滑坡。

因此,在城市建设和园林绿化中得到广泛应用。

本文将详细介绍毛石挡土墙的施工工艺方法,帮助读者了解如何正确地进行施工。

一、选择材料1. 石块选择:选择具有坚固性和美观性的天然石块作为挡土墙的主要材料。

石块应具备适当的大小和形状,以便于拼接。

2. 混凝土选择:选择高强度和耐久性良好的混凝土作为固定石块的背填材料。

混凝土应满足设计要求,并应使用专业的混凝土搅拌设备进行搅拌。

二、基础施工1. 地面清理:清除基础施工区域上的杂草、石块和其他杂物,确保施工区域平整。

2. 基础开挖:按照设计要求进行基础挖掘,保证基础宽度和深度符合要求。

3. 基础加固:在基础底部铺设一层厚度适当的砂石层,在基础两侧设置钢筋网,并按照设计要求进行钢筋连接和固定。

三、石块拼接1. 排石块:根据设计要求,在基础上方开始排放石块,注意石块之间的间隙要合理,并保证整体稳固。

2. 固定石块:使用专业的石块固定背夹,将石块与基础连接并固定,确保整个挡土墙的稳定性。

四、固定1. 背填混凝土:在石块之间和墙体背后进行背填混凝土,填充到设计要求的高度,确保石块牢固无移动。

2. 养护:对挡土墙进行适当的养护,包括喷水保湿和覆盖防水材料等,以保证混凝土的硬化和石块的固定。

结论:毛石挡土墙作为一种常见的挡土结构,在工程中起到了重要的作用。

正确的施工工艺方法是保证挡土墙稳定性和耐久性的关键。

本文详细介绍了毛石挡土墙的施工工艺方法,包括选择材料、基础施工、石块拼接和固定等步骤。

希望能够提供给读者一些有关毛石挡土墙施工方面的参考和指导。

毛石挡土墙施工工艺方法

毛石挡土墙施工工艺方法

毛石挡土墙施工工艺方法(1)灌砌用块石无一定形状规则,块重应大于25KG,中部厚度不小于15cm。

垫层宜选用质地坚硬、粒径为5-20mm的优质碎石。

超径颗粒含量不应大于5%,逊径颗粒含量不应大于10%,针片状颗粒含量不应大于15%。

(2)采用坐浆法分层浇筑,浆铺厚度3-5cm,随铺浆随砌石,砌缝用砂浆填充饱满,不得无浆直接铺靠,砌缝内砂浆应插捣密实,严禁先堆砌石块再用砂浆灌缝。

石块间较大的空隙,应先灌填砂浆并认真捣实,再用碎石块嵌实,严禁采用先填碎石,后填砂浆的方法。

(3)上下层砌石错缝砌筑,砌体外露面应平整美观,外露面上的砌缝应预留约4cm深的空隙,以备勾缝处理,水平缝宽应不大于2.5cm,竖缝宽应不大于4cm,浆砌石平整度不大于2.5cm。

(4)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可继续施工,在继续砌筑前,应将原砌体表面的浮渣清除。

砌筑时应避免震动下层砌体,砌体层间缝如间隔时间较长,应凿毛处理。

(5)勾缝前必须清缝,用水冲净并保持缝槽内湿润,砂浆应分次向缝内填充密实,勾缝砂浆标号M12.5,应按实有砌缝勾平缝,凹缝砌筑完毕后,应保持砌体表面湿润做好养护。

(6)墙背后填料采用含砾中砂回填,土中不得含植物根茎、砖瓦垃圾等杂质,分层铺筑,均匀压实,压实密度不小于0.93。

(7)泄水孔进水处设置反滤层,反滤层采用卵石、砂砾石等透水性材料。

(8)墙身设置Φ100mm泄水孔,间距1m,上下左右交错设置。

(9)施工前做好做好施工排水,保持基坑干燥,墙身出地面后,基坑必须及时回填夯实。

(10)基槽开挖至构筑物底板设计高程,局部软弱不良土质须彻底清除,然后以良好的级配碎石分层夯实回填,每层厚度30cm,每边宽出基地不小于30cm,按1:1放坡,压实系数不小于0.95,处理后的地基承载力特征值须大于1400KPa。

(11)挡土墙每10米设一道伸缩缝,缝宽为2cm,采用高压聚乙烯闭孔泡沫塑料板填缝。

毛石挡土墙工程施工工艺

毛石挡土墙工程施工工艺

毛石挡土墙工程施工工艺一、施工前准备1.设计准备在施工毛石挡土墙前,首先需要进行详细的设计工作。

设计师需要根据实际情况确定挡土墙的高度、坡度、结构形式和石材种类等参数。

设计师还需要针对挡土墙工程的基础条件和周边环境,进行相关的地质勘察和分析,确保挡土墙能够稳固地固定在土壤中。

2.采购材料在进行施工前,需要提前准备好所需的毛石、水泥、砂浆、钢筋等材料。

毛石通常选择坚硬的石材,质地坚硬、颗粒饱满,能够有效地固定土壤。

水泥和砂浆用于胶结毛石,使其形成坚固的结构。

3.施工人员培训在进行毛石挡土墙施工前,施工队需要进行相关的培训,掌握施工工艺和安全规范。

施工队员需要了解挡土墙的施工原理、结构要求和材料使用方法,确保施工质量和安全。

二、施工工艺1.基础处理在进行毛石挡土墙施工前,需要对基础进行处理。

首先清理基础表面的杂物和松散土壤,确保基础平整。

然后进行基础的浇筑和坚固处理,以确保挡土墙的稳定性。

2.验收毛石在进行毛石挡土墙施工前,需要对采购的毛石进行验收。

验收毛石时,需要检查石材的硬度、颗粒大小、颜色和形状等参数,确保毛石符合设计要求。

3.石墙拼接在进行毛石挡土墙施工时,首先需要将毛石按照设计要求进行拼接。

在拼接毛石时,需要注意选择合适的石块,并确保石块之间的间隙不超过5毫米,以便后续施工。

4.毛石胶结在进行毛石挡土墙的胶结时,首先需要在石墙表面涂抹一层水泥浆,以增加毛石和水泥砂浆的附着力。

然后将水泥砂浆均匀地涂抹在石墙表面,将毛石和水泥砂浆粘合在一起。

5.钢筋加固在毛石挡土墙的施工中,如果挡土墙高度较高或者受到较大的水土压力,需要进行钢筋加固。

首先在石墙的内侧嵌入横竖交错的钢筋,然后将钢筋与毛石和水泥砂浆固定在一起。

6.挡土墙护面在毛石挡土墙的施工中,为了增加挡土墙的美观性和使用寿命,可以在挡土墙表面进行护面处理。

护面处理通常有喷涂防腐涂料、涂刷护面漆、粘贴瓷砖等方式,根据实际需求进行选择。

7.挡土墙围封在毛石挡土墙施工完成后,需要对挡土墙周围进行围封处理。

浆砌毛石挡土墙施工方案1

浆砌毛石挡土墙施工方案1

浆砌毛石挡土墙施工方案1
一、施工前准备
在进行浆砌毛石挡土墙施工之前,需要做好以下准备工作:
•确定挡土墙的设计尺寸和形状;
•准备好所需要的毛石、水泥、砂浆等材料;
•对施工现场进行清理,确保施工环境整洁;
•安排好施工人员,保证施工队伍的配合。

二、施工工艺
1. 挖掘基坑
根据设计要求,挖掘出符合挡土墙尺寸的基坑,基坑底部需平整。

2. 铺设基础
在基坑底部铺设一层碎石或砾石,压实打磨后,再进行混凝土基础的浇筑。

3. 砌筑挡土墙
从基础开始砌筑挡土墙,首先将浆砌毛石嵌入到混凝土中,然后用水泥砂浆将毛石进行填缝固定。

4. 补充填土
待挡土墙砌筑完成后,将砌墙后的空隙填充土方,压实,并保持墙体两侧坡度合适。

5. 整体验收
等所有工序结束后,对挡土墙进行整体验收,确保墙体结实牢固,无空鼓、开裂等质量问题。

三、施工注意事项
•在施工过程中,要严格按照设计要求和工艺标准施工,保证挡土墙的质量;
•砌筑毛石挡土墙时,要根据毛石的形状和大小进行合理的布置,以确保墙体的均衡和美观;
•施工现场要保持整洁,定期清理杂物,以确保施工安全。

通过以上施工方案,可以有效地指导毛石挡土墙的施工过程,确保挡土墙的质量和美观度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

毛石挡土墙施工工艺方案1、材料要求:1.1墙体采用的毛石混凝土,所用石料要求坚硬、密实、质地适当细致、色泽均匀、禁止使用风化石、水锈石、凸凹石块、卵石和薄毛石等。

1.2毛石强度应大于30MPa,最小厚度150mm,毛石掺量占总体积25%以下。

1.3墙顶地面现浇C20混凝土厚20cm,将墙顶地面封闭,方针地表水下渗。

1.4墙背填料为砂质粘土。

2、毛石混凝土施工工艺2.1测量放样定位和挡墙选型:2.1.1、施工前,根据设计图纸,使用全站仪放出边线桩及基槽开挖范围,在开挖边界外5m设保护桩,便于施工中随时检查。

2.1.2、基底开挖到位后,并经建设单位、监理单位会同我司相关人员,对环境挡墙(室外楼梯)等基础开挖后的实际的基底(原地貌)高程,进行实测并形成收方资料。

2.1.3、根据实测的基底(原地貌)高程和拟定挡墙顶高程,计算挡墙总高来对挡墙进行选型。

由于图集为1m整高数计,如墙高非整数,当非整数小于0.5m时,其截面尺寸可采用插入法;当非整数大于0.5m时应往上取用墙高为整数的断面,只修改墙高和强顶宽度。

2.1.4、回填区的重力式挡墙需采用扩展基础,按04J008的19页执行。

2.2、基槽开挖土方开挖、回填:2.2.1采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时修整达到设计要求。

2.2.2、本工程设计图中挡墙选用04J008第56页的FJB2~FJB4,挡墙基底(Bd)为1810~2570mm宽,挡土墙纵坡i基底不宜大于5%。

当大于5%时,应在纵坡向将基础做成台阶式。

台阶高度不宜大于0.5m。

2.2.3、挡墙基槽换土回填深度大于2.0m,换填开挖宽度为:挡墙基底宽度(Bd)加上每边加宽0.5米,即Bd+0.5m×2。

挡墙基槽开出的土方采用自卸车运至空旷地,进行晾干、筛选,以备作为填料使用。

当基槽开挖全段完成后才开始整平并碾压密实。

2.2.4、土方开挖前,提前采用机械修建运土便道。

修建便道存在挖土和填土,填土尽量采用砂土或泥岩,并将用于挡墙的毛石筛选出不符合要求的作铺设运土便道面层,保证运土车辆行驶安全。

具体的运输路线应因地制宜来设置道路,前提是减少成本运输,加快施工进程,临时便道的修建还应在建设单位、审计单位、监理单位共同约定和现场收方为准。

2.2.5、采用符合要求的砂土与碎石拌和均匀(碎石占砂土的40%),采用自卸车装运至回填区,每层铺填厚度不大于250mm。

由于挡墙修建处均与建筑基础相邻较近,采用人工夯实(采用振动夯土机夯实)。

换土回填夯实地基的承载力的特征值fa≥150Kpa。

2.2.6、重力式挡墙的埋深必须大于800mm,前趾顶面必须不低于回填土下200mm,换土回填时必须根据这两个原则来设置基底。

3、模板安装采用木模加工,应保证混凝土表面平整光滑。

选用15mm厚九夹板作为模板材料,骨架采用45×100×3000规格的木方。

3.1、制作木模板时,事先应熟悉图纸,核对各部尺寸,其类型应尽量统一,便于重复使用,但始终须保持表面平整、形状正确,有足够强度和刚度。

木模的接缝可做成平模或企口缝,当采用平缝时,应采取措施,防止漏浆。

安装模板时,须考虑浇筑混凝土的工作特点与浇筑的方法相适应,在必要的地方可以设置活板或天窗,以便于混凝土的灌注,振捣及模板内杂物的清扫。

3.2、模板安装前应采用全站仪在基底进行放线定位,将基底的Bd的水平净距作为边线,画线后并采用Φ16的钢筋作定位设置。

3.3、墙体模板一般由侧板、立挡、横挡、斜撑和水平组成。

斜撑的下端需有垫板,垫板的固定,在泥地上用木桩,在混凝土上可用预埋件或筑临时水泥墩子。

当墙模较高时也可用对拉螺栓固定,或与斜撑结合使用,但斜撑与模板横带水平交角不宜大于45°。

3.4、墙模施工时,先弹出中心线和二边线,选择一边先装竖立挡、横挡及斜撑并钉侧板,在顶部用线锤吊直,拉线找平,撑牢钉实,待基面清理干净,再竖另一端模板。

为保证墙体混凝土厚度,一般情况均加撑头或内撑。

为便于拆模和混凝土表面整洁光滑,应在模板上涂刷隔离剂。

施工中搭设的脚手架与模板不应发生联系。

3.5、模板的拆除:不承重的侧模,可在混凝土强度能保证其表面及棱角不因拆模损坏(一般抗压强度达到2.5Mpa)时拆除,具体时间可参考相关规范。

挡墙断面:FJB2 ~ FJB44、毛石混凝土挡墙技术指标4.1、挡墙每2.5米埋直径100mmPVC泄水孔,立面上呈梅花分布,最下排泄水孔距地300。

环境挡墙迎土面反滤水层的具体作法按《挡土墙04J008图集》18页中B型大样施工,滤水层所用材料均为30mm~50mm粒径的碎石。

4.2、挡墙均应在坡脚设置截水沟,截水沟及挡墙顶栏杆作法详建筑有关图集、景观专业施工图。

4.3、墙后及墙趾前在回填土中掺入不小于40%的碎石,回填土均分层夯实,挡墙砌体强度达到70%时后,才进行夯填(在不影响墙身稳定的情况下),墙顶应夯实且用粘土作封闭处理。

4.4、挡墙每10米设置伸缩缝(岩石区15米),不同持力层间应设伸缩缝,缝宽20,填沥青麻丝,并沿内外顶三方填塞深度200。

4.5、毛石挡墙看面平整度要求±20mm。

4.6、环境挡墙施工不得对主体结构、基础造成影响,并分段跳槽施工。

4.7、挡墙定位说明:挡墙顶面外角点。

4.8、环境挡墙的回填工程施工均满足《土方与爆破工程施工及验收规范》GBJ201-83的相关要求。

4.9、挡墙施工中设计图无明确要求时,按国家相关规范以及规定执行,同时根据相关的图纸会审纪要、设计变更、各种技术变更等进行施工。

4.10,为了保证施工安全土方开挖应遵循以下原则:环境挡墙基础(迎土面)与边坡的距离为0.8米;挡墙(迎土面)的边坡放坡比例为1:1。

结构挡墙(迎土面)的边坡与环境。

5、毛石混凝土的浇筑:浇筑混凝土前,应全面地进行复查,检查模板标高、截面尺寸、接缝、支撑等是否符合设计要求。

5.1、毛石混凝土以现浇为宜,为考虑施工方便可分为二次进行,先浇底板,然后再浇立壁。

底板应作施工缝处理并待混凝土强度达2.5Mp以上时,方可进行凿毛冲洗及安装立壁模板等工序。

5.2、为便于分段分层浇筑和混凝土振捣,宜在墙模侧面设置不小于30cm高的门子洞作浇筑口,以便装料溜糟浇筑,门子洞的上下间距不宜超过2.0m,采用地泵或泵车时可另作考虑。

护壁的浇筑与墙身同步进行,分层浇筑振捣。

5.3、为防止离析,从高处向模板内倾卸混凝土时,应符合以下几个要求:(1)自由倾落高度一般不宜超过2.0m;(2)当高度在2.0m以内时,可使用导管或串筒;(3)在串筒出料口下面,混凝土的堆积高度不宜超过1.0米。

5.4本工程均采用商品混凝土。

5. 5施工时应严格控制模板变形,准确控制外形尺寸,并派专人在四周观察,防止跑浆、爆模,以保持线形顺适。

基础、墙身浇筑采用C25毛石混凝土,采用的毛石质量符合要求。

浇筑时采用分层浇筑,每层厚度不超过50cm,大致水平,分层振捣,边振捣边往里加毛石,毛石数量不超过混凝土体积的25%,加毛石时应注意,毛石与模板之间的距离不得小于10cm,毛石与毛石之间的距离不得小于20cm。

在浇筑前每一石块用干净水洗静使其彻底饱和,底层亦应干净并湿润。

5.6混凝土浇筑工作宜连续进行,一次浇完,并应在前层所浇的混凝土尚未初凝以前,即将此层混凝土浇筑捣实完毕。

混凝土的最大间歇时间是根据水泥凝结时间、水灰比及水泥的硬化条件等情况而定,当缺乏资料难以确定时,可通过实验测定。

5.6若混凝土的间歇时间已经超过上述规定,而前层混凝土已开始凝结,此时应中断浇筑,但必须按施工缝处理,其方法如下:a需要达到的强度,一般最低为1.2Mpa,待前层混凝土具有一定强度后;b凿除混凝土表面的水泥砂浆和松弱层,并凿毛后用水冲洗干净;c对垂直施工缝应刷一层水泥净浆,水平缝铺一层后1~2cm的1:2砂浆。

为增加混凝土界面强度,代替凿毛处理的传统做法,可采用界面剂或ZV胶聚合物砂浆,则效果更佳。

5.7注砼前,应对支架、模板、钢筋和预埋件进行检查,并做好记录,符合设计要求后方可浇注。

模板内的杂物、积水和钢筋上的污垢应清理干净。

模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。

浇注砼前,应检查砼的均匀性和坍落度。

5.8浇注砼使用插入式振动器时,移动间距不应超过振动器作用半径的1.5倍;与侧模应保持50~100mm的距离;插入下层砼50~100mm;每一处振动完毕后应边振动边徐徐提出振动棒;应避免振动棒碰撞模板、钢筋及其他预埋件。

对每一振动部位,必须振动到该部位砼密实为止。

密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。

5.9砼的浇注应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间或能重塑的时间。

砼的运输、浇注及间歇的全部时间不得超过表的规定,当需要超过时应预留施工缝。

5.10施工缝的位置应在砼浇注之前确定,宜留置在结构受剪力和弯矩较小且便于施工的部位,并应按下列要求进行处理:①洗凿毛时,须达到0.5Mpa;②用人工凿除时,须达到2.5Mpa;③用风动机凿毛时,须达到10Mpa;5.11在浇注过程中或浇注完成时,如砼表面泌水较多,须在不扰动已浇注砼的条件下,采取措施将水排除。

继续浇注砼时,应查明原因,采取措施减少泌水。

5.12结构砼浇注完成后,对砼裸露面应及时进行休整、抹平,待定浆后再抹第二遍并压光或拉毛。

当裸露面面积较大或气候不良时,应加盖防护,但在开始养生前,覆盖物不得接触砼面。
