泵房防水施工方案
泵房施工方案(2)

泵房施工方案(2)一、前言泵房是供水系统中一个关键的设施,其施工质量直接影响着供水系统的正常运行。
本文将从施工前的准备工作、基础施工、建筑结构施工、设备安装等几个方面介绍泵房的施工方案。
二、施工准备在正式施工之前,需要做好以下几个方面的准备工作:1.勘察设计审核:对泵房的勘察设计进行审核,确保设计符合相关标准和规范。
2.材料准备:准备施工所需的各类材料、设备,确保施工过程中不会因为材料短缺而延误工期。
3.施工队伍安排:安排合适的施工队伍,保证施工人员具备相关经验和技能。
4.施工方案制定:制定详细的施工方案,明确施工过程中的各项工作内容和责任。
5.安全预防措施:制定施工安全预防措施,确保施工过程中不发生安全事故。
三、基础施工1.场地准备:清理施工场地,确保施工区域平整、无障碍物。
2.基础浇筑:按照设计要求进行基础的浇筑,确保基础稳固、承重能力强。
3.地下管道敷设:在基础浇筑完成后,进行地下管道的敷设工作,确保管道布置合理、通畅。
四、建筑结构施工1.主体结构施工:按照设计图纸进行主体结构的搭建,确保结构稳固、符合设计要求。
2.外墙装饰:进行外墙的装饰工作,确保外墙美观、防水性能好。
3.屋面施工:进行屋面的施工工作,确保屋面防水、耐久。
五、设备安装1.泵设备安装:根据设计要求安装泵设备,确保设备位置准确、连接牢固。
2.控制系统安装:安装控制系统设备,确保系统运行稳定、可靠。
3.电气设备接线:进行电气设备的接线工作,确保电气设备正常运行。
六、总结泵房施工是一个综合性的工程,需要各个方面的配合,才能确保施工质量和进度。
通过本文对泵房施工方案的介绍,希望可以帮助相关人员更好地进行泵房施工,确保供水系统的正常运行。
消防工程施工方案消防水泵房的防水处理

消防工程施工方案消防水泵房的防水处理消防工程施工方案消防水泵房的防水处理消防水泵房是消防系统的核心部件之一,其正常运行对于消防安全至关重要。
为了确保消防水泵房的防水效果,本文将介绍消防水泵房防水的处理方法和具体步骤。
一、材料准备1. 防水涂料:选择适合水泵房环境的高质量防水涂料,确保其防水性能。
2. 防水卷材:根据实际情况选择合适的防水卷材,如SBS卷材或PVC卷材。
3. 基层处理材料:根据基层情况选择合适的基层处理材料,如水泥砂浆、玻璃纤维网格布等。
二、基层处理1. 清理基层:清除水泵房墙面、地面上的水泥渣、灰尘等杂物,确保基层表面干净。
2. 基层修补:对于存在裂缝或不平整的基层,使用水泥砂浆进行修补,确保基层的平整度和结实度。
3. 基层预处理:使用专用的基层处理材料进行涂刷,增强基层的附着力和密封性。
三、防水处理1. 防水涂料涂刷:使用刷子或辊筒均匀涂刷防水涂料于墙面和地面,确保涂层的厚度均匀、无漏涂现象。
2. 防水卷材铺贴:将防水卷材按照规范要求由下而上铺贴于墙面和地面,注意卷材之间的搭接和密封处理。
3. 角部处理:对于水泵房的转角、接缝处,使用防水涂料进行加固和密封处理,防止水泄露。
四、注意事项1. 温度要求:防水施工过程中,环境温度不低于5℃,防水涂料和卷材的施工温度要求在5℃-35℃之间。
2. 干燥时间:施工完成后,需保证施工区域保持干燥,避免雨水、蒸汽等进入,影响防水效果。
3. 质量检验:施工完成后,进行防水层的质量检验,并及时修补和处理不合格部分。
结语:以上是消防水泵房防水处理的基本步骤和注意事项。
在消防工程施工中,防水是必不可少的环节,只有确保消防设备的正常运行和防水效果,才能有效保障人员和财产的安全。
因此,施工方应严格按照以上步骤进行消防水泵房防水处理,确保消防系统的可靠性和稳定性。
泵房水下防水施工方案

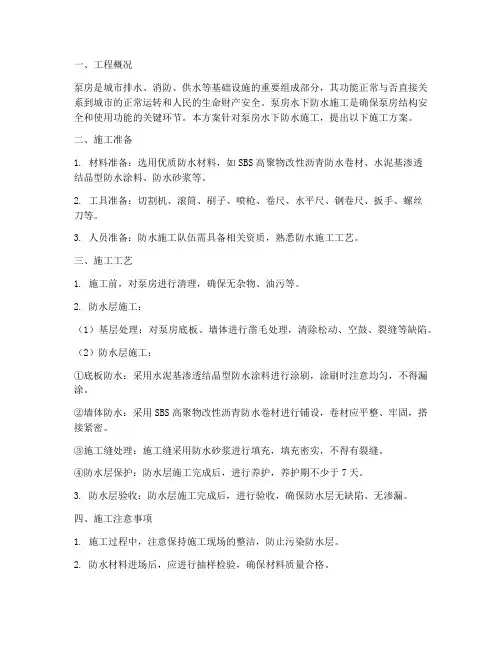

一、工程概况泵房是城市排水、消防、供水等基础设施的重要组成部分,其功能正常与否直接关系到城市的正常运转和人民的生命财产安全。
泵房水下防水施工是确保泵房结构安全和使用功能的关键环节。
本方案针对泵房水下防水施工,提出以下施工方案。
二、施工准备1. 材料准备:选用优质防水材料,如SBS高聚物改性沥青防水卷材、水泥基渗透结晶型防水涂料、防水砂浆等。
2. 工具准备:切割机、滚筒、刷子、喷枪、卷尺、水平尺、钢卷尺、扳手、螺丝刀等。
3. 人员准备:防水施工队伍需具备相关资质,熟悉防水施工工艺。
三、施工工艺1. 施工前,对泵房进行清理,确保无杂物、油污等。
2. 防水层施工:(1)基层处理:对泵房底板、墙体进行凿毛处理,清除松动、空鼓、裂缝等缺陷。
(2)防水层施工:①底板防水:采用水泥基渗透结晶型防水涂料进行涂刷,涂刷时注意均匀,不得漏涂。
②墙体防水:采用SBS高聚物改性沥青防水卷材进行铺设,卷材应平整、牢固,搭接紧密。
③施工缝处理:施工缝采用防水砂浆进行填充,填充密实,不得有裂缝。
④防水层保护:防水层施工完成后,进行养护,养护期不少于7天。
3. 防水层验收:防水层施工完成后,进行验收,确保防水层无缺陷、无渗漏。
四、施工注意事项1. 施工过程中,注意保持施工现场的整洁,防止污染防水层。
2. 防水材料进场后,应进行抽样检验,确保材料质量合格。
3. 防水层施工过程中,注意施工环境,避免防水层受到损害。
4. 防水层施工完成后,加强养护,确保防水效果。
五、施工进度安排1. 施工前准备:1天2. 防水层施工:3天3. 防水层验收:1天4. 总工期:5天六、施工质量保证措施1. 严格按照施工规范和设计要求进行施工。
2. 选用优质防水材料,确保防水效果。
3. 加强施工过程中的质量监控,发现问题及时整改。
4. 施工完成后,进行防水层验收,确保防水效果达到设计要求。
通过以上施工方案的实施,确保泵房水下防水施工质量,为城市基础设施的正常运行提供有力保障。
泵房工程施工方案

水泵房工程施工技术方案1结构型式概述水泵房为现浇钢筋混凝土箱形结构,位于5#、6#修船坞之间,紧接着坞口,二坞共用。
平面尺寸沿船坞纵向长度为39m,横向宽度底部为49m,上部为33m;水泵房结构自上而下共分为三层:电机层(标高为-1.5~+4.Om,板厚4OOmm)、水泵层(标高为-8.5~-1.5m,板厚IOoOmm)和流道层(标高为-14.5m〜-8.5m),底板厚度为200Omm,底标高为-14.5m;水泵房南北墙厚度为1.99m,东西闸门墙(包括8OOmm宽闸门井)厚度为365Omm,导流层隔墙厚度为12OOmm。
顶板厚度一般为600mm,上面开若干设备吊装孔和通风孔。
水泵房两侧船坞底板设有集水池(底标高-12.5m)与水泵房导流层相连。
这部分底板厚度与泵房底板相连,厚度为2000mm。
船坞底板两侧的排水明沟与集水池相通。
水泵房主要附属设施有:80T门座起重机轨道二条、160T龙门起重机轨道一条及系船柱与橡胶护舷等设施。
2主要实物工程量主要实物工程量表5.3.1水泵房结构复杂,平、立面变化较大,施工投入大。
1.1.2 水泵房位于船坞的最低处,施工中受地下水及雨水的影响较大,现场作业不方便。
1.1.3 预留孔洞及设备预埋件较多,施工质量要求高。
1.1.4 混凝土防渗质量要求高,外墙需做防水涂层。
1.1.5 泵房混凝土为大体积混凝土,施工时,必须采取有效措施,防止出现温度裂缝。
5.4 总体施工工艺及施工安排5.4.1 施工顺序施工顺序为基坑开挖一铺设素混凝土垫层一浇注泵房底板一施工灌浆止水帷幕T浇注泵房上部结构。
5.4.2 施工分层水泵房底标高为-14.5m,顶标高为+5.8m,高度为20.3m,采取分层进行施工,共分七层进行,自下而上依次为-14.5〜-11.5m、-11.5〜-.0m、-9.0〜-6.5m、-6.5〜-1.5m、-1.5〜+0.7m、+0.7〜+4.0m、+4.0〜+5.8m。
泵房施工方案(3)

泵房施工方案(3)
在泵房的施工设计中,为确保项目顺利进行并保证工程质量,需要细致规划每一个施工环节。
以下是一个泵房施工方案的第三部分:
1. 设备安装
1.1 泵类设备安装
•确保泵的基础安装牢固,避免振动过大
•安装泵时应根据平面布置图,调整泵的进出水口位置
•调整泵的进出水管道连接方向和位置,确保管道连接牢固
1.2 配电系统安装
•按照电气布局图进行电气设备的安装
•接线要求符合安全标准,避免电路短路或漏电
•安装过程中要注意绝缘处理和接地的可靠性
2. 管道敷设
2.1 进出水管道敷设
•管道敷设要符合设计要求,保证管道畅通无阻
•定期清洗管道内部,防止杂物堵塞管道
•安装阀门和流量计,方便日常维护和管理
2.2 排水管道敷设
•排水管道要确保坡度和排水方向正确,避免积水
•使用耐腐蚀材料,预防管道生锈及堵塞
•定期检查排水管道,确保排水畅通
3. 测试与调试
•完成设备安装后,进行设备联调测试,确保泵房设备运行正常
•对泵房系统进行试运行,检查泵的工作状态和水流情况
•调试过程中要严格遵守安全操作规程,确保人员和设备安全
结语
在泵房施工过程中,设备安装、管道敷设和测试调试是至关重要的环节。
只有严格按照设计要求和安全规范进行施工,才能确保泵房设备正常运行,为后续的使用提供可靠保障。
希望该方案能够为泵房施工提供一定的参考和指导。

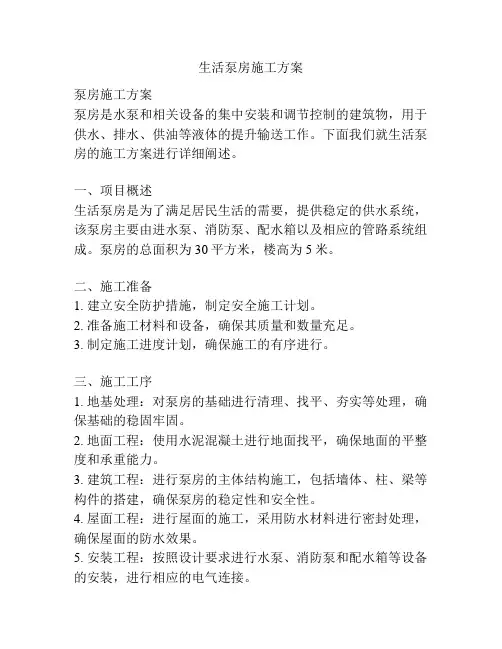

生活泵房施工方案

生活泵房施工方案泵房施工方案泵房是水泵和相关设备的集中安装和调节控制的建筑物,用于供水、排水、供油等液体的提升输送工作。
下面我们就生活泵房的施工方案进行详细阐述。
一、项目概述生活泵房是为了满足居民生活的需要,提供稳定的供水系统,该泵房主要由进水泵、消防泵、配水箱以及相应的管路系统组成。
泵房的总面积为30平方米,楼高为5米。
二、施工准备1. 建立安全防护措施,制定安全施工计划。
2. 准备施工材料和设备,确保其质量和数量充足。
3. 制定施工进度计划,确保施工的有序进行。
三、施工工序1. 地基处理:对泵房的基础进行清理、找平、夯实等处理,确保基础的稳固牢固。
2. 地面工程:使用水泥混凝土进行地面找平,确保地面的平整度和承重能力。
3. 建筑工程:进行泵房的主体结构施工,包括墙体、柱、梁等构件的搭建,确保泵房的稳定性和安全性。
4. 屋面工程:进行屋面的施工,采用防水材料进行密封处理,确保屋面的防水效果。
5. 安装工程:按照设计要求进行水泵、消防泵和配水箱等设备的安装,进行相应的电气连接。
6. 管路工程:进行进、出水管道和配水管道等的布置和连接,确保管路的畅通。
7. 装修工程:进行泵房内部的装修,包括墙面涂料、地面砖、天花板等的装饰,使其美观大方。
8. 运行调试:进行泵房设备的运行调试,测试其工作稳定性和正常运行的情况。
四、施工安全措施1. 按照相关标准和规范进行施工,确保施工的安全性。
2. 严格执行安全操作规程,做好施工现场的安全防护措施。
3. 进行安全教育和培训,提高工人的安全意识和技能水平。
4. 定期进行安全检查和隐患排查,及时整改存在的安全隐患。
通过以上的施工方案,我们可以确保生活泵房的施工质量和安全性。
同时,也能够提高泵房的运行效率和稳定性,满足居民的生活需求。
施工过程中,需要充分考虑设计要求,合理安排施工进度,严格执行施工安全措施,确保施工的顺利进行。
雨水泵房施工方案

雨水泵房施工方案关键信息:1、施工项目:雨水泵房施工2、施工期限:____________________________3、施工质量标准:____________________________4、施工安全责任:____________________________5、工程造价及支付方式:____________________________6、违约责任:____________________________7、争议解决方式:____________________________1、工程概述11 雨水泵房的位置和规模111 详细说明雨水泵房的具体地理位置及占地面积等相关信息。
112 阐述雨水泵房的设计容量和预期处理雨水的能力。
12 施工目的和要求121 明确建设雨水泵房的主要目的,如排水防涝、保障区域雨水排放等。
122 列出施工应满足的各项技术要求和规范标准。
2、施工准备21 技术准备211 组织施工人员熟悉施工图纸和相关技术规范。
212 进行施工技术交底,确保施工人员了解施工流程和质量要求。
22 材料准备221 列出所需的主要建筑材料,如钢筋、水泥、砖块等。
222 确定材料的采购渠道和质量检验标准。
23 设备准备231 配备所需的施工机械设备,如起重机、搅拌机等。
232 对设备进行调试和维护,确保其正常运行。
24 现场准备241 清理施工现场,确保施工场地平整、无障碍。
242 搭建临时设施,如工棚、仓库等。
3、施工流程31 基础工程311 进行土方开挖,确保基础的尺寸和深度符合设计要求。
312 浇筑基础混凝土,做好养护工作。
32 主体结构施工321 搭建泵房的钢筋框架。
322 浇筑混凝土墙体和顶板。
33 设备安装331 安装雨水泵房内的各类设备,如水泵、管道等。
332 进行设备的调试和试运行。
34 附属设施施工341 建设泵房的围墙、大门等附属设施。
342 铺设周边道路和排水管道。
4、施工质量控制41 材料质量控制411 对进入施工现场的材料进行严格检验,不合格材料严禁使用。
雨水泵房施工方案

雨水泵房施工方案单位工程名称:雨水泵房编制单位:吉林省电力建设总公司吉林江南项目部编写:技质部:审核:安监部:批准:编制日期:目录1.编制依据 (2)2.工程概况及主要工程量 (2)3.施工准备 (3)4.施工进度计划 (3)5.劳动力计划 (4)6.施工方案 (4)7.施工保证工措施 (10)1.编制依据1.1国家及部颁有关现行标准、规范、规定1.1.1《电力建设施工及验收技术规范》建筑工程篇 SDJ69-1987;1.1.2《电力建设安全工作规程》 DJ5009.1-2002;1.1.3《电力建设安全健康与环境管理工作规定》 2002-01-21;1.1.4《建筑施工高处作业安全技术规定》 JGJ 46-88;1.1.5《火电施工质量检验及评定标准》土建工程篇1.1.6《混凝土结构工程施工质量验收规范》 GB50204-2002;1.1.7《钢结构工程施工质量验收规范》 GB50205-2001;1.1.8《建筑地基基础工程施工质量验收规范》GB50202-20021.1.9《地下防水工程施工质量验收规范》GB50208-20021.1.10《砌体工程施工质量验收规范》GB50203-20021.1.11《建筑施工碗扣式钢管脚手架安全技术规范》JGJ 166-20081.1.12国家有关安全、防火、消防和卫生规范及规定;1.2.图纸见2X300MW机组新建工程,卷册号《F212S-T5401》2. 工程概况及主要工程量2.1工程概况本工程座落在江南热电厂院内西北角,建筑面积190㎡.为2X300MW机组新建工程雨水泵房,分地上、地下两部分,地下部分为钢筋砼水池,地上部分是砖混结构泵房;±0.00 m相当于总图绝对标高201.000m,室内外高差200㎜。
由吉林省电力勘测设计院设计,吉林省电力建设总公司总承包。
2.2主要工程量3.施工技术准备3.1技术准备:3.1.1组织员工学习图纸,进行施工前的技术交底:3.1.2组织特殊工种培训学习,进行上岗考核;3.1.3对材料计算学习,提出材料计划;3.1.4编制钢筋下料委托计划,申报钢筋备料计划:3.1.5各种机械进行自检维修,试运转;3.1.6材料试验送检工作:做好钢筋等原材料的取样送检工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临西县地表水厂工程
二级泵房、提升泵房
防水专项方案
编制人:
审核人:
审批人:
编制日期:年月日
目录
一、工程概况
二、编制依据
三、材料选用
四、防水施工工艺
五、蓄水试验
六、渗水的处理
七、成品保护
八、安全文明及环保要求
一、工程概况:
本工程位于临西县城,提升泵房、二级泵房为框架结构,地下一层,地上1层。
提升泵房建筑面积98.56m²,其中地下77.44㎡,地上21.12㎡;二级泵房建筑面积216.08㎡,其中地下162.8m²,地上53.28m²。
本工程泵房底标高分别为-3.93、-3.82米,混凝土自防水,强度C30,抗渗等级S6,墙体做法:钢筋混凝土墙,20厚1:2水泥砂浆找平层,基层处理剂一遍,高聚物改性沥青防水卷材,20厚1:3水泥砂浆保护层,3:7回填灰土;底板做法:素土夯实,100厚C15混凝土垫层,20厚1:2水泥砂浆找平层,基层处理剂一遍,高聚物改性沥青防水卷材,点粘350号石油沥青油毡一层,50厚C20混凝土保护层,钢筋混凝土底板。
为了确保工程防水质量,特制订如下施工方案:
二、编制依据:
1、设计图纸。
2、施工组织设计。
3、SBS改性沥青防水卷材图集。
4、88J6-1地下工程防水图集。
三、材料选用:
防水材料:进场材料需有合格证、材质报告且应做现场抽样检测。
要求如下:
a. 聚酯胎SBS改性沥青防水卷材的外观质量要求及物理性能要求
b. 现场抽样复验要求:
四、防水施工工艺:
1、工艺流程
基层检查、清扫、修补→刷冷底油→细部附加层处理→大面积防水卷材铺贴→收头处理→第一层清理、检查、整改、验收→第二层防水层施工验收→水泥砂浆保护层2、基层处理
1)卷材防水层的基层必须无空鼓、起砂、裂缝、松动、凹凸不平等缺陷,表面平整光滑、干净。
2)铺贴卷材前,在基面上涂刷基层处理剂(冷底子油),基层处理剂配制与施工应符合下列规定:
①基层处理剂应与卷材及胶粘剂的材性相容;
基层处理剂采取涂刷法施工,涂刷应均匀一致、不露底,基层处理剂涂刷完毕,必须经过8h以上达到干燥程度方可用热熔法施工,以避免失火。
3、细部附加层加强处理
1)对于阴阳角,管道根部以及变形缝等部位应做增强处理。
并在转角、阴阳角等特殊部位,增贴一层相同的附加层,附加层宽度为500mm。
先按细部形状将卷材剪好,视长度、开头合适后,再将卷材的底面用手持汽油喷灯烘烤,待底面呈熔融状态,即可立即粘贴,在涂刷一道底油的基层上,压实铺牢。
立面与平面的转角处,卷材的接缝应留在平面距立面不小于600mm。
2)池壁施工缝部位:附加宽度600加强层,加强层与基层,非加强层采取满粘法连接。
3)卷材顶端做法:池壁顶部预留25x40凹槽,防水卷材封头置于凹槽内,使用密封胶封闭,1:2.5水泥砂浆堵严。
4)预留孔、洞部位:卷材铺至孔、洞边20mm,收头聚氨酯密封。
(临时用卷材封堵,后期进行密封)。
4、防水层施工
底板、侧壁防水施工工序采用外防外贴法,防水施工前,应先进行清理,修补找平,做好阴阳角及管根圆弧处理,并做好阴阳角及管根部附加层处理。
按规定错槎搭接向上铺贴,并做好收头处理。
开始粘贴立面卷材时,先将下面接头部位各层防水卷材清理干净,墙面用1:2砂浆修平,清理、修补好,干燥后涂刷底油,再进行大面积铺贴。
在墙面上卷材应垂直方向自下而上铺贴,压紧卷材推油向上,压实刮平,封严接口,一层铺贴完再铺上一层,交接处采用交叉搭接。
相邻卷材搭接宽度大于100mm。
上下层接缝相互错开1/3宽度以上,向上接长应错槎形接缝连接,上层卷材盖过下层卷材大于150mm。
5、防水保护层
卷材防水层完工并经验收合格后及时做保护层。
底板防水保护层采用50mm厚C20细石混凝土。
墙立面保护层采用抹20mm厚1:3水泥砂浆做保护层。
五、蓄水试验
(一)充水
1)向水池内充水宜分两次进行:第一次充水为设计水深的1/2;第二次充水为至设计水深。
2)相邻两次充水的间隔时间,不应小于24h。
3)每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。
当发现渗水量过大时,应停止充水。
待作出处理后方可继续充水。
(二)水位观测
1)充水时的水位可用水位标尺测定。
2)充水至设计水深可进行渗水量测定时,应采用水位测针测定水位,水位测针的读数精度应达到1/10mm。
3)充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
4)测读水位的初读数与末读数之间的间隔时间,应为24h。
5)连续测定的时间可依据实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。
六、渗水的处理
1、池壁裂缝的处理:采用涂抹环氧树脂浆液,其处理要点是先清洁需处理的表面,然后用丙酮或二甲苯或酒精擦洗,待干燥后用毛刷反复涂刷环氧浆液,每隔3~5min 左右为止能有效防止渗漏。
2、穿墙管处渗漏处理:将穿墙管四周松动的混凝土凿开,清理干净后,用防水嵌缝油膏热灌注冷凝作防水层,再分层抹2~3mm防水素浆,再按设计要求重新做防水层。
3、施工缝处渗漏治理:将施工缝渗漏处沿缝凿槽,清理干净后,在漏水较大部位处埋设引水管,把缝内主要漏水引出缝外,然后打注浆眼,进行0.3Mpa压力化学注浆,用快速堵漏灵做5~10mm防水层,再分层抹2~3mm防水素浆,再按设计要求重新做防水层。
七、成品保护
1 已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。
3 变形缝、管等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。
4 防水层施工完毕,应及时做好保护层。
5 施工中不得污染已做完的成品。
八、安全文明及环保要求
1、新进场的人员必须进行安全教育。
2、进入施工现场的人员必须按规定戴好安全帽,并且现场严禁吸烟。
3、防水施工中用于溶解基层处理剂的有机溶剂应有专人妥善保管,特别是甲醛及苯类溶剂应采取有效的防止中毒。
4、防水所用的卷材、胶粘剂、基层处理剂、二甲苯等,均属易燃物品,存放和操作应远离火源,在通风、干燥的室内存放,防止发生意外。
5、防水作业人员通过培训考试合格后方可持证上岗;施工作业人员必须持证上岗并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章。
6、施工时,需备二只以上消防灭火器,放在附近,以防万一。
7、在施工用电时必须安全用电,不得私自乱接、拉电线,同时把防火防盗工作及时落实到班组和责任人。
8、施工时,不应太大量施工,保持一定的限度。
以免空气中含有大量有毒物质而造成中毒等意外。
9、卷材的废弃边角料不得随意丢弃,边角料集中放置。
