改造工程季节施工措施电梯更新施工方案及技术措施季节施工措施
第一小节改造工程季节施工措施电梯更新施工方案及技术措施季节施工措施更新11#楼16#楼的4部电梯,增加节能运行控制,电梯均作为消防电梯,其中:1000kg、1.6m/s、16层站有机房电梯两部,600kg、1.6m/s、16层站有机房电梯两部,为了不影响居民的正常生活活动,电梯需要逐一更新,具体施工方案及技术措施由专业分包单位编制。
第二节第四节一、秋季施工秋冬季节是改造工程施工的黄金期,本工程根据施工进度所涵盖的项目有外墙保温,外墙涂料,由于秋冬季节气候特殊,须做好“三防”:防风、防冻、防滑。
1、“三防”组织措施项目经理为安全第一责任人,全面负责防风安全措施的落实。
安全员每天在现场监督室外室外拆除护栏、空调和临时设施的搭建、安装、防风措施设置等情况。
施工期间,每天均需有专人查询、记录天气预报,遇到大风警示预报的情况,须在第二天施工人员入场前对临时设施进行结构安全检查,结构已经损坏的,须立即对进行拆除或加固。
在施工现场准备安全隔离设施,一旦发生安全事故,立刻疏散人群,并在周围设置安全区。
2、“三防”技术措施(1)及时收听天气预报,与气象台、气象站保持联系,防止寒流、大风的突然袭击。
(2)大风来临前,按照“三防”应急预案,对独立的机械、脚手架、未安装好的钢筋、临时设施等进行检查、处置和加固。
堆放在屋面的机械、零星材料要堆放加固好,不能加固的东西即使搬运至地面,所有高空人员撤至安全地带。
大风、寒流过后要立即对模板、钢筋,特别是脚手架、电线电路进行安全检查,发现问题即使处置。
(3)对项目部办公室等大型设施进行定期、全面、仔细的安全检查,对安全存在隐患部位进行整改,安排专职人员进行复查。
(4)加强对高空作业人员的安全教育,做好防护措施,超过五级大风停止任何高空作业。
(5)专职安全人员加强在寒流、大风时候巡查,发现安全隐患及时整改和上报,确保无安全隐患。
二、雨季施工1、雨期施工概况据本地区气象条件和工程施工进度安排,本工程施工期间正值本年度雨季期间。
雨期施工是影响工程施工进度和质量的重要方面,在施工中将采取一系列有针对性的技术措施和管理措施,合理的进行施工部署保证施工的顺利进行。
2、雨期施工内容及重点(1)在今年雨施期间,我项目部面临的任务重、困难较大,工程量大、工期较紧,必须在各方面做好充分的准备和周密的安排。
本工程雨期施工主要内容有:脚手架施工、电动吊篮施工、外墙外保温及涂料、屋面保温及屋面防水、门窗施工、外线工程等,为确保工程的顺利施工,雨季施工安全防护将做为项目部雨施工作的重点。
(2)雨期施工重点:1)合理布置现场排水系统(包括排水路径、方法和挡水措施)。
2)建筑物防雷,临电线路检查。
3、雨期施工部署及材料准备(1)雨季施工总体部署成立雨季施工(防汛)领导小组,全面领导雨施期间的施工指挥工作,建立健全值班和气象记录制度,及时做好值班和气象记录,做好交接班工作,发现阴雨天气预报及时通知作好准备。
防汛组织机构项目经理(组长):负责雨施期间的全面管理工作。
现场经理(副组长):组织和检查安全、机械、工序安排和文明施工方面是否落实雨施措施。
负责检查消防保卫、环境卫生、人员健康和后勤保障等工作。
总工程师(副组长):负责组织方案的编制和审批,并组织技术人员提供技术保障。
专业负责人(组员):按雨施方案组织本专业全体人员落实。
材料组长(组员):指导和督促材料组保证雨施材料及时进场。
外包队负责人(抢险队长):根据方案和交底,教育和组织全体施工人员做好每一步工作。
各组员:监督、检查施工人员的工作情况并提供指导。
(2)以预防为主,使受雨水潮湿影响大的工序如外墙保温、防水工程等避开雨天施工,并采取防雨措施。
雨季施工前认真查阅施工图纸、方案、相关安全质量规范,找出雨季施工中要进行的分项工程及所用的人、机、料、施工工艺、安全质量施工注意点等,作到雨季施工中重点突出、心中有数。
(3)提前做好雨季施工安排雨期来临前在施工现场及提前做好排水措施,保证水流畅通、不积水。
道路两旁根据现场情况设置好排水沟或其他排水设施,保证雨后正常通行。
施工期间所用机械应做好防雷、防雨、防潮等措施。
机电设备的电闸箱安装接地保护装置。
原材料及半成品的保护:对怕雨淋的材料采取防雨措施,可放入棚内或屋内,垫高码放并通风良好。
劳动力安排:对各分包单位划定防雨责任区,在遇大雨以上的天气时,随时都能调动劳动力,出现问题及时排除。
物料安排:雨季到来之前,提前做好物资、材料的准备,包括排水设备、防雨材料及施工应急用电的准备工作。
配备设备及物资表由项目经理组织项目部生产、技术、材料、安全等各部门相关人员在雨期来临前进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备防雨、防护、外脚手架、电动吊篮等项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水下水管道,清理雨水排水口,保证雨天排水通畅;各专业各工种必须做一次全面的有针对性的安全技术交底,在交底中必须有防雨、防雷、防触电、防坍塌及紧急情况的抢险措施。
(4)临电的防雨安全措施雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。
室外配电箱内应加工制作成防雨型,电箱应加设防雨罩。
配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。
从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。
(5)设专职人员收集气象资料。
4、具体防雨措施(1)原材料及半成品的储存和堆放砂浆、腻子等松散建筑装饰材料全部存放于库房内,保证不漏、不潮,下面应架空通风,避免积水。
堆在室外的原材料及半成品怕雨淋的材料采取防雨措施,放入棚内,垫高码放并通风良好。
能放在施工楼层内的尽量存放在楼内。
必须存放于室外的材料堆放下垫20cm高木方,防止雨水浸泡,上面铺盖塑料布,防止雨淋。
(2)临时用电准备雨期前应全面检查照明和动力线有无混线,漏电,电线有无腐蚀,埋设是否牢靠等,以保证雨季正常供电。
施工现场照明灯具与易燃物尖保持不小于300mm的安全距离。
临时灯具、碘钨灯、行灯等灯具应有专人负责保管,用后及时断电并收回。
照明线路不得拴在金属架上,且严禁在地面上乱拉、乱拖。
施工现场所用配电箱必须符合部颁标准的规定,并由主管电器工程师审验,安全部门监督检查合格方可使用。
雨期前后要对所有电气设备进行遥测,要经常检修施工现场临电电气设备线路,测试接地保护和绝缘性能,并采取必要的防雨、防潮、防淹措施。
配电箱、电闸箱及手持电动工具的漏电保护装置一定要安全可靠。
(3)机电设备及材料防护准备施工现场的机电设备(配电盘、闸箱、电焊机等)要有可靠的防雨措施。
机械设备的所有电闸箱下部要砌500mm高台,台上满铺5㎝厚脚手板,设接地设施,四周用钢筋焊好防护栏。
电闸箱上部搭设防雨防砸棚,防雨层采用石棉瓦铺设,在棚四周支设钢管,前后高差为300mm以保证其流水坡度。
机电设备的电闸箱安装接地保护装置。
在雨期到来前,作好防雷装置,安全检查部门在雨期前要对避雷装置作一次全面检查,确保防雷。
(4)装修工程雨期装修施工应精心组织,合理安排雨期装修施工。
装修作业前要收听天气预报,确认无雨后方可进行施工。
各种需防潮防雨的装修材料应按物质保管规定,入库或覆盖防潮布存放,防止变质实效。
如白灰等易受潮的材料应放于室内,垫高并覆盖塑料布。
对易受污染的外装修,要制订专门的成品保护措施。
雨天楼梯间等公共部位部分施工时,应避免操作人员将泥水带入楼内内造成污染,一旦污染楼地面应及时清理。
装修用门窗必须在室内存放,并架空放置,门窗等必须立放,防止变形。
外饰面涂料施工应避免雨天作业,已完成的部分,应注意保护,以防雨水冲刷。
大雨过后,要对屋面、墙体、门窗等防水质量进行检查,发现问题立即处理。
雨季到来时,施工预留孔洞应采取临时封堵措施,防止雨水进入建筑内。
(5)防水工程防水工程不宜安排在雨期施工应尽量避开雨期,下雨时应停止防水施工,对已施工部位用塑料布进行覆盖;雨后如发现防水层被雨水冲刷破坏时,应返工重做。
雨期期间防水施工,要经常注意当地近期天气预报,利用晴好天气施工。
找坡层施工过程中或施工完做防水层前,遇雨天(包括小雨天气)必须用塑料布进行覆盖;雨后发现防水层被雨水冲刷破坏时,应返工重做。
(6)外线工程管沟开挖必须要注意气象预报,严禁在大雨之前大量开挖土方。
管沟一次开挖不宜过长,并按规定进行放坡,必要时可设临时的支撑,沟两侧2米范围内严禁存土及堆放重物,沟底应设排水沟和集水坑,设置潜水泵,以及时排出雨水。
沟内存水时,必须先抽水,待沟内基本干燥后,方可回填。
雨期前,所有给水管线的管头,一律都要堵封严。
井、池的预留洞口也应临时封闭。
施工过程中管道排完之后要及时矫正,应当日浇筑混凝土固定管路并封闭两端管口,防止泥水进入。
雨期内,排气管两端及三通等其它甩口均应填上,以免泥水进入管内。
若浇筑砼前,遇雨或沟内灌水,应将管道全部拆除,清除后,方可施工。
浇筑完砼后,一定要采取养护措施,以防日晒及雨水冲刷。
(7)屋面工程屋面工程应尽可能在雨期前施工完,并安好水落管,如果排水口不能及时安装,应在此处先铺一层卷材。
保温层的铺设必须避开雨天,并及时做找平层和防水层,以免保温层含水过多,影响保温隔热效果。
如做防水前遇雨,应将保温层或找平层覆盖。
雨后继续施工时,必须对保温层进行取样测定含水率,含水率低于9%方可施工。
防水层施工不得在雨天进行。
新做的防水层遇雨时,应用塑料薄膜盖严,不得使新做的防水层遭到冲刷。
卷材防水每天均应做好收头工作。
屋面卷材防水施工要保证防水基层的干燥程度,如含水率大于9%时,禁止防水层的施工。
雨天严禁进行卷材施工,风力≥5级时也不得施工。
屋面如有露水潮湿,应待其干燥后方可铺贴卷材,并避免在高温烈日下施工。
必须采取必要的措施防止发生火灾、中毒、烫伤、坠落等工伤事故。
屋面施工应沿雨水流向的逆方向进行。
若屋面防水工程暂不施工,则需对屋面的各种洞口周边采取砌2皮砖封板的方法,保证不让雨水渗流入室内。
(8)脚手架和吊篮工程及时观看天气预报,雨季前要对脚手架和吊篮进行全面检查,在工作面、马道等人员通行的地方设必要的防滑设施。
脚手架立杆底座必须牢固,并加扫地杆,外用脚手架要与墙体拉接牢固。
在距脚手架外立杆外设排水沟,及时将雨水排走,以免脚手架基础被雨水浸泡造成沉陷。
设专人在雨前检查立杆垫木是否有效,有无塌陷;雨后基础有无沉陷,立杆有无下沉,脚手架有无变形,如有不正常之处,须迅速加以加固和修整。
检查吊篮的是否已停置在最低位置,电源开关和电源箱门是否已关上。
检查屋面的防护措施是否齐全。
做好吊绳的固定工作。
检查完毕后要经过现场工程师的签字确认。
雨停后,经专人检查合格后,方允许上篮施工。
大雨期间,不得进行脚手架和吊篮的搭设和拆除;大雨、大风后应及时对脚手架和吊篮进行检查修理,有安全隐患的整改合格后方可投入使用。
旧城改造冬、雨季施工阶段的防护措施
旧城改变冬、雨季施工阶段的防护措施
1、冬季施工时,对施工作业面、垂直运输设备、脚手架及施工现场主要道路实行防滑措施。
2、大雪后必需将架子上的积雪清扫洁净,并检查其坚固性,如有松动下沉现象,准时进行处理。
3、电源开关、掌握箱等设施要加锁,并设专人定期漏电爱护器是否灵敏有效。
4、做好电器设备的防雨工作,各种露天电器设备必备有防雨罩,并有电工特地管理,防止漏电触电。
5、上人跑道必需设防滑条,雨天必需对上人跑道及操作平台等进行检查。
6、塔吊及电梯必需设有防雷装置,防止雷击。
7、做到整个施工现场的排水畅通,雨后准时清除积水,保持整个施工现场的干净。
- 1 -。

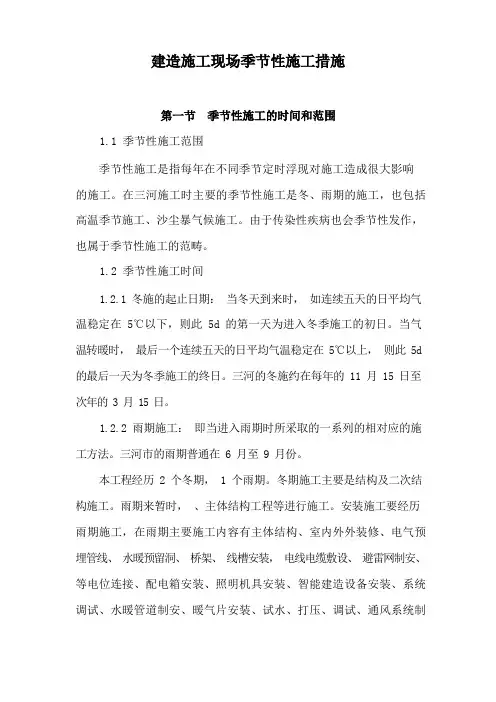

建筑施工现场季节性施工措施
1.1 季节性施工范围季节性施工是指每年在不同季节定时浮现对施工造成很大影响的施工。
在三河施工时主要的季节性施工是冬、雨期的施工,也包括高温季节施工、沙尘暴气候施工。
由于传染性疾病也会季节性发作,也属于季节性施工的范畴。
1.2 季节性施工时间1.2.1 冬施的起止日期:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此 5d 的第一天为进入冬季施工的初日。
当气温转暖时,最后一个连续五天的日平均气温稳定在5℃以上,则此 5d 的最后一天为冬季施工的终日。
三河的冬施约在每年的 11 月 15 日至次年的 3 月 15 日。
1.2.2 雨期施工:即当进入雨期时所采取的一系列的相对应的施工方法。
三河市的雨期普通在 6 月至 9 月份。
本工程经历 2 个冬期, 1 个雨期。
冬期施工主要是结构及二次结构施工。
雨期来暂时,、主体结构工程等进行施工。
安装施工要经历雨期施工,在雨期主要施工内容有主体结构、室内外外装修、电气预埋管线、水暖预留洞、桥架、线槽安装,电线电缆敷设、避雷网制安、等电位连接、配电箱安装、照明机具安装、智能建造设备安装、系统调试、水暖管道制安、暖气片安装、试水、打压、调试、通风系统制安。
2.1 冬季施工部署2.1.1 为确保冬期施工质量和顺利进行,项目经理部将成立以项目经理为组长的领导小组和以项目总工程师为组长的冬期施工领导小组。
2.1.2 组织机构届时项目部成立冬期施工领导小组,全面负责领导冬期施工各项工作。
组长:项目经理(主抓全面工作)副组长:生产经理(施工组织、具体落实)项目总工程师(方案措施制定、定期检查实施情况)组员:各栋号工长(按方案措施执行)技术组成员(制定技术措施)材料组成员(冬施物资材料供应)2.1.3 冬施准备工作现场设施:冬施现场要及早动手安排准备工作,在 10 月底前达到冬施条件。
自来水管要进行深埋,埋深不足 800mm 的要覆盖保温,暂不用的水龙头要封闭,冬施用的水龙头要安装回水装置和保温,不得有常流水现象。
房屋建筑工程季节性施工措施
房屋建筑工程季节性施工措施为掌握施工主动权,必须及时掌握气象动态,预测季节时间,妥善做好工作的调度、材料防护的准备工作。
(一)夏期施工措施1、夏季调整工作时间,尽量避开高温,并做好职工的防暑降温工作。
2、砼搅拌站应搭设搅拌棚。
砂石材料在砼浇筑前用冷水淋洒,使其蒸发散热,砼出机温度控制在25℃左右。
3、砼浇筑时,模板上浇水湿润,砼坍落度大于8CM,在浇筑后2-3小时即进行覆盖养护,浇水次数应适当增加,保持砼表面湿润,并要派专人负责。
墙体及粉刷适时也需保养。
4、提前准备防暑保健药品,每天做好职工茶水膳食工作,搞好环境饮食卫生和疾病的预防工作。
(二)雨期施工措施1、做好场地排水工作,修设路旁排水沟,做到有组织排水,以保证水流通畅,雨后基坑、场地不积水,道路不滑不陷,不积水,保持道路通畅,并结合现场情况,备潜水泵2台,以防万一,道路脚手要做好防滑措施。
2、高层机械设备及脚手搭设,模板安装、电气线路架必须牢固,能经受住暴风雨袭击,现场机械棚搭设严密,防止漏雨,机电设备采用防雨防淹措施,加强电气线路检查,坑基、塔吊四周要及时排除地表水,保证雨后机械正常使用。
3、雨后及时测定砂、石含水率,及时调整砼、砂浆配合比。
4、屋面保温、防水施工应在雨季前施工完毕,并抓紧做好防水层,安装好临时排水口,保证室内装修正常进行。
外装修期间雨水管配合安装,并且要一次安装到底,防止墙面污染,凡污染处应及时清理、冲洗。
所有进料口以及出料口周围用塑料薄膜覆盖,保护装饰不受污染。
(三)冬期施工措施1、冬期施工准备冬期施工时,应做好材料温度的测定和有关施工记录。
施工人员应认真做好有关施工记录、积累资料,并加强冬季施工技术交底工作。
2、砖砌体的冬期施工(1)石灰膏应用草帘覆盖防冻,如有冰块雪霜必须清除后才能使用。
(2)砂浆拌制所用水泥宜用普通硅酸盐水泥,所用砂不得含有冻块和直径大于1CM的冻结块。
时,砖应浇水,采用喷壶随浇随砌,但表面不得有冰霜。
季节性施工方案及保证措施
季节性施工方案及保证措施第一节、冬季施工方案一、工程概况本工程要经过冬季施工,拟进入冬季施工的项目有钢筋工程、砼工程、模板工程。
当日平均气温连续5d稳定低于+5o C或5o C以下时,或者最低气温降低到0o C或0o C以下时,必须采取相应的技术措施方能达到质量要求,凡连续五天平均气温高于+5o C时即解除冬期施工。
二、施工准备1、组织措施A、在入冬前,组织专人编制冬季施工方案,并组织有关人员学习和交底。
B、对冬季施工的各个工作人员组织专门的技术业务培训,学习本工作范围的有关知识,明确职责。
C、与当地气象台联系或制定天气预报,及时接收天气预报,防止寒流突然袭击。
2、技术准备A、复核施工图纸,查对其是否有不适应冬季施工要求的分项工程。
B、对砼工程及时和商品砼厂家联系,对冬季施工砼的要求和采取的措施充分沟通。
3、现场准备A、计算变压器容量,接通电源;B、检查各种机电设备、给排水管道是否完好,做好保温防冻措施;C、做好施工道路、临时通道的防滑措施;D、加强消防器械的检查和管理,加强现场火源的管理,防止煤气中毒。
4、材料准备A、同商品砼公司一起落实外加剂事宜。
B、根据冬季施工方案采购好施工用的保温覆盖材料及工具、设备。
5、钢筋工程由于贵阳地区最低温度达到-5o C的时候比较少,所以钢筋工程不必采取特殊的施工措施。
6、砼工程(1)冬期浇筑的混凝土,在受冻前,混凝土的抗压强度不得低于下列规定:硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为设计的混凝土迁都标准值的30%。
(2)混凝土浇筑前,应清除模板和钢筋上的冰雪和泥块,用热水冲湿模板。
(3)在钢筋混凝土中掺用氯盐类防冻剂时,氯盐掺量按无水状态计算不得超过水泥重量的1%。
掺用氯盐的混凝土必须振捣密实。
采用素混凝土时氯盐掺量不得大于水泥重量的3%。
(4)砼所用骨料必须清洁,不得含有冰、雪等冻结物及易冻裂的矿物质。
在掺用含有钾、钠离子防冻剂的砼中,不得混有活性骨料。

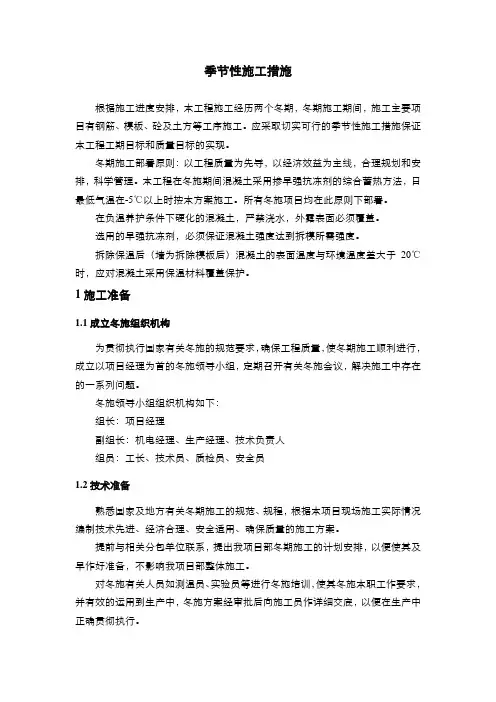

季节性施工措施
季节性施工措施根据施工进度安排,本工程施工经历两个冬期,冬期施工期间,施工主要项目有钢筋、模板、砼及土方等工序施工。
应采取切实可行的季节性施工措施保证本工程工期目标和质量目标的实现。
冬期施工部署原则:以工程质量为先导,以经济效益为主线,合理规划和安排,科学管理。
本工程在冬施期间混凝土采用掺早强抗冻剂的综合蓄热方法,日最低气温在-5℃以上时按本方案施工。
所有冬施项目均在此原则下部署。
在负温养护条件下硬化的混凝土,严禁浇水,外露表面必须覆盖。
选用的早强抗冻剂,必须保证混凝土强度达到拆模所需强度。
拆除保温后(墙为拆除模板后)混凝土的表面温度与环境温度差大于20℃时,应对混凝土采用保温材料覆盖保护。
1施工准备1.1成立冬施组织机构为贯彻执行国家有关冬施的规范要求,确保工程质量,使冬期施工顺利进行,成立以项目经理为首的冬施领导小组,定期召开有关冬施会议,解决施工中存在的一系列问题。
冬施领导小组组织机构如下:组长:项目经理副组长:机电经理、生产经理、技术负责人组员:工长、技术员、质检员、安全员1.2技术准备熟悉国家及地方有关冬期施工的规范、规程,根据本项目现场施工实际情况编制技术先进、经济合理、安全适用、确保质量的施工方案。
提前与相关分包单位联系,提出我项目部冬期施工的计划安排,以便使其及早作好准备,不影响我项目部整体施工。
对冬施有关人员如测温员、实验员等进行冬施培训,使其冬施本职工作要求,并有效的运用到生产中,冬施方案经审批后向施工员作详细交底,以便在生产中正确贯彻执行。
提前与有关气象部门联系,获得中(旬)、长(月)期气象预报,以便根据气温合理安排生产,在寒流突然袭击、气温大幅下降前做好生产调整。
提前做好有关冬施的试验、实验,获得本项目冬施的有关数据。
1.3材料、设备准备根据审批的冬施方案,按需要量提出各种材料计划,并做好材料的检、试验及报验工作。
根据冬施期间的工程量,施工进度,确定冬施材料的数量及进场时间,由专人负责,确保材料按时进场,并妥善保管。
季节性施工措施及方案
1 季节性施工措施及方案1.1 季节性施工概况如皋的气候基本特征是四季分明,气候温和,雨水充沛,日照充足,无霜期较长。
如皋属亚热带,属东亚季风区的一部分。
受太阳辐射和季风环流的影响,形成了冬季低温少雨量夏季高温多雨,四季分明的亚热带季风气候。
由于距海较近,受海洋调节较明显,气温的日较差和年较差都较小。
近海的位置使得如皋深受夏季风的影响,水汽充足,降水充沛,年降雨量在1000毫米以上。
降水主要集中于夏季,但是,由于夏季风势力各年强弱不等,因而降水量的年际变化较大。
全市年平均太阳辐射总量为476090焦耳/平方厘米,年平均风速为3.3米/秒。
梅雨显著,夏雨集中;梅雨是南方地区的气候特色之一,而且差异很大,一般入梅期在6月中旬,出梅期在7月中旬的旬初,梅雨期近一个月。
最早入梅在5月底,最迟出梅可至7月底。
夏雨集中是季风气候的特征之一,是雨带缓行北上的结果,夏雨集中程度越向北越大,6、7、8三个月自南向北占全年降水量的35-45%。
本工程将历经数个冬季和雨季,期间还会经历台风、高温等特殊季节。
综合本工程总体工期网络计划安排,我单位将在施工组织,现场管理和总包协调方面采取一系列有效措施,保证工程的顺利进行。
1.2 季节性施工特殊标志的含义本工程施工时间长达36个月,在施工过程中将遭遇雨季、冬季、夏季等恶劣天气,为此,针对如皋地区各季节中的特殊天气情况,制定本工程特殊天气下的施工措施。
项目安全1.3 雨季施工措施及方案1.3.1 雨季施工概述如皋市降水特征主要有:年平均降水量在1000mm,夏季6-8月降水最多,春季次之,冬季最少。
时冷时暖,时晴时雨为如皋市春季气候的特色。
春季3、4、5三个月降水量较多。
梅雨显著,夏雨集中。
梅雨是本地区的气候特色之一,而且差异很大,一般入梅期在6月中旬,出梅期在7月中旬的旬初,梅雨期近一个月。
最早入梅在5月底,最迟出梅可至7月底。
夏雨集中是季风气候的特征之一,是雨带缓行北上的结果,夏雨集中程度越向北越大,6、7、8三个月自南向北占全年降水量的35-45%。
季节性施工技术保证措施
季节性施工技术保证措施第十章季节性施工技术措施根据工程进度计划,工程施工时处于冬雨季、夏季季节,为确保工程质量和施工进度要求,特制订如下措施:一、夏季施工措施1、对高温、高空作业人员进行体检,且要搭设休息棚。
2、浇砼前,模板、施工缝应浇水冲洗。
砼浇捣后应及时采用草包覆盖,指派专人进行浇水养护,使覆盖的草包保持湿润。
3、砌砖时,应采取使砖块加以湿润措施,砂浆稠度大些。
4、夏季施工时应注意防台风措施,对机械设备、架体等进行加固,遇六级以上强台风时,塔吊、施工电梯应停止作业。
5、夏季施工同时应加强防雷措施,保护建筑物,起重设备不受雷击,应加以避雷和可靠的接地。
二、雨季施工措施1、雨季施工应保持现场排水畅通,排水设施完善,及时把现场内积水排除干净。
2、准备好防雨设备和机具。
3、浇砼时,水灰比要适当减少,刚浇好砼如遇大雨应用塑料布加草包覆盖养护。
4、砌砖时,应减少砂浆稠度。
四、台风季节施工措施1、加强台风季节施工时的信息反馈工作。
收听天气预报,并及时做好防范措施。
台风到来前进行全面检查。
2、对各楼层的堆放材料进行全面清理,在堆放整齐的同时必须进行可靠的压重和固定,防止台风来到时将材料吹散。
3、对外架进行细致的检查,加固。
竹笆、挡笆和围网增加绑扎固定点,外架与结构的拉结要增加固定点,同时外架上的全部零星材料和零星垃圾要及时清理干净。
4、塔吊和电梯的各构件细致检查一遍,同时塔吊的小车和钓钩要停靠在最安全处,封锁装置必须可靠有致。
对塔吊拔杆进行了的限位的应将拔杆用缆风绳固定在可靠的结构上。
驾驶室的门窗关闭锁好。
5、施工电梯停到地面,关好驾驶室门窗。
6、台风来到时各机械停止操作,人员停止施工。
7、台风过后对各机械和安全设施进行全面检查,没有安全隐患时才可恢复施工作业。
季节性施工方案及措施
季节性施⼯⽅案及措施1)对施⼯现场的道路在开⼯时要按照正式道路基层处理要求进⾏施⼯,作到道路不积⽔。
2)在道路⼀侧设排⽔沟,排⽔沟在⾬季期间要经常维护,保持通畅。
场地内部道路要作好有组织排⽔,以防场区内有积⽔影响施⼯。
3)检查脚⼿架⽴杆底脚必须设置垫⽊,并加设扫地杆,同时保证排⽔良好,避免积⽔浸泡。
所有马道设置防滑条。
4)室外露天的中、⼩型机械需按规定搭设防⾬棚,电闸箱防漏电保护装置要灵敏有效,同时设专⼈定期检测并做好记录。
5)⾬季前要对避雷装置进⾏⼀次全⾯的检查,遇雷⾬天停⽌使⽤⾼⼤设备,以防雷击。
6)机电设备需经常检查接零、接地保护,所有机械棚要搭设严密,防⽌漏⾬,随时检查漏电装置功能是否灵敏有效。
5.⾬季物资准备1)项⽬部在开⼯时即准备好⾬季物资。
2)⾬季物资主要包括:潜⽔泵、污⽔泵、沙袋、消防⽔带、塑料布、苫布、⾬具、⽊⽅、铁锹、镐等。
3)⽔泵要保证运转良好,及时保养并增加⼀定数量应急泵。
(5)物资存放、保管1)⽔泥全部⼊仓库,保证不漏、不潮,下⾯架空通风。
2)⽔泥、砂等材料有⾜够的储备,保证⼯程顺利施⼯,库房及堆放场地四周要求有良好的排⽔,并做好相应的围闭措施。
3)模板、脚⼿架、⽊⽅、管材等堆放场地均在底部垫⽅⽊,上⾯⽤苫布遮盖以防⾬淋。
4)考虑场地内部分区域低于市政道路标⾼,局部材料堆场、加⼯区及库房做垫⾼处理保证在市政路标⾼⼀致不积⽔。
⼆、主要项⽬⾬季施⼯措施1.钢筋⼯程1)钢筋堆放时,下部要垫混凝⼟条块,⾬天要覆盖塑料布。
2)钢筋⾬后要对表⾯进⾏检查,做好除锈⼯作。
3)⾬天不得在⽆任何防⾬措施的场地进⾏焊接施⼯。
4)焊接接头焊后不能⽴即接触⾬⽔。
5)焊接设备注意防潮、防⾬和防⾼温。
26)焊⼯加⼯设置防⾬棚。
7)钢筋直螺纹接头安装防护帽。
2.模板⼯程1)模板应选择耐⾬⽔冲刷的模板脱模剂,⼤⾬过后要检查⼀下,如有冲洗掉的现象及时补刷。
2)⽀撑要牢固,并随时进⾏检查;⽀撑落在⼟地上时应加通长垫板。
季节性安全施工措施
季节性安全施工措施1)季节性安全施工措施一夏季安全施工措施(一)保健措施(1)对高温作业人员进行入暑前的健康检查,凡不合格者,均不能在高温条件下作业。
(2)炎热时期应组织医务人员深入工地现场进行巡回和防治观察。
(3)高温天气期间,应作好各种降温工作。
(4)高空作业应配备饮用水、降温饮料及防暴晒降温有关用品。
(二)安全保证措施(1)加强施工管理,确保各分局部项工程的施工严格按照国家标准、规范施工, 不能因高温而影响工程质量。
(2)采取合理的劳动休息制度,适当调整作息时间。
(3)改善职工生活条件,确保防暑降温物品及设备落到实处。
(4)根据施工现场的实际情况,尽可能调整劳动力组织,采取勤倒班方法,缩短一次连续作业时间,确保人员施工过程中的安全。
2)季节性安全施工措施一雨季安全施工技术措施施工时注意天气变化情况,保证摊铺和碾压成活等工序,抢在下雨之前完成修筑。
底层时,应使当天摊铺的材料,在收工前至少碾压1—2遍。
雨季施工前,应先完成涵洞、边沟、截水沟、排水沟等设施,并做好防水、防洪、排水工作。
路堤边坡防护工程未完成之前采取临时防护措施,在成型路床顶分段设土质挡水带集水,在边坡上以水泥石粉渣加固临时急流槽排水,以保护边坡。
混凝土在雨季施工时应对堆料场做好排水工作,不使原材料中混入泥浆。
假设有泥浆,应加以冲洗、筛过。
对水泥仓库应严格保护,尤其在水泥运输中途不能使水泥受雨淋而受潮结硬,对仓库要经常检查。
混凝土浇捣前必须和气象站密切联系,有大雨和中雨均不得浇捣。
假设因工期关系有小雨时必须浇捣,那么必须准备足够的防雨设施和覆盖用的油布、塑料布等,并设法准备适量的雨蓬,以便在雨淋时应用。
雨季混凝土施工要充分做好运输、劳力准备,使浇筑、振捣成活各工序间距要缩短,中间遇雨即盖上蓬布继续施工,尽量坚持完成。
反对盲目施工,绝对杜绝纵向、竖向施工缝。
雨季期间安排计划,应集中工力分档分段突击,完成一段再开一段,切忌在全线大挖大填。
老旧小区改造工程施工方案及技术措施
老旧小区改造工程施工方案及技术措施一、前期准备工作在开始施工前,需要进行全面的前期准备工作,包括:1. 调查研究:对老旧小区进行全面的调查研究,了解小区的使用情况、存在的问题、居民需求等。
2. 方案设计:根据调查结果制定改造方案,包括建筑结构改造、设备设施更新、环境改善等。
3. 资金筹集:确定改造所需的资金来源,包括政府补助、居民缴纳费用等。
4. 法律审批:进行相关的法律审批手续,包括土地规划、施工许可等。
5. 居民沟通:进行与居民的沟通,了解他们的需求和意见,并争取他们的支持和配合。
6. 施工准备:准备所需的材料、设备和人力资源,并确保施工期间的安全措施。
二、建筑结构改造老旧小区的建筑结构可能存在老化、开裂、腐蚀等问题,需要进行相应的改造和修复:1. 结构检测:对小区内的建筑进行全面的结构检测,了解到存在的问题,制定相应的修复方案。
2. 基础处理:对基础进行加固处理,如进行地基处理、增加承重墙等。
3. 主体结构加固:根据检测结果,对主体结构进行加固处理,如增加钢筋、加固梁柱等。
4. 墙体修复:对老化、开裂的墙体进行修复,如重新粉刷、填补裂缝等。
5. 屋面改造:进行屋面的翻新和防水处理,确保屋面的安全性和耐用性。
三、设备设施更新老旧小区的设备设施可能过时、不安全,需要进行相应的更新和升级:1. 电力系统改造:对老旧的电线、电缆进行更换和升级,提高供电的质量和稳定性。
2. 燃气系统改造:进行燃气管道、热水器等设备的检修和更换,确保燃气供应的安全性和可靠性。
3. 供水系统改造:对老旧的水管进行更换和升级,提高供水的质量和可靠性。
4. 消防系统改造:对老旧的消防设备进行检修和更换,提高消防设备的作用效果。
5. 电梯更新:对老旧的电梯进行检修和更换,确保其安全可靠。
四、环境改善老旧小区的环境可能存在垃圾堆放、绿化不良等问题,需要进行相应的改善措施:1. 垃圾处理:对小区内的垃圾进行集中处理,建立垃圾分类和回收制度,提高垃圾处理效率。
