地铁盾构区间孤石探测及处理方案
地铁盾构法隧道孤石工程分类及处理对策

就 国内地铁 盾构 隧道来 讲 , 已遇 到孤石 的工程 多 在广州 、 深圳 、 成都 、 北京 等地 。孤 石 的生成 呈 现地 域
性特征 , 分布呈现随机性特征 ; 孤石 的存在往往 与所处 城市 的地质演化 过程 紧密 相关 , 还与 工程 项 目所在 地 的工程地质环 境 紧密相 关 。然 而 , 单个 工程 孤立 起 把
大大增加 , 同时盾 构 掘进 困难 , 地层 扰动增 加 , 地表 沉 降加重 , 更严重的有可能造成进一步 的工程事故 。
必要时应进行补充勘察。人工填石 型孤 石是 由曾经发 生过 的明确 的工程 活 动形成 的, 勘察 时候 可 以查 阅 在
工程资料来进行参 考。勘察 应采 取 点 面结合 的方式 , 勘察孔可以采用纯勘探孔 , 以确定孤石 位置 为 目的, 同
大楼旁边 , 此孤石
群在勘察 阶段并 没有被发现 , 施工 时通过 补勘才探
作者简介 : 李乾 , , 男 工学硕 士 , 工程 师 , 要从事岩 土工程 、 下工 主 地 程等领域的设计 、 工与科研工作 ,k l z @1 3.o 施 sye z 6 c m e
明位置 ( 见图 2 。 )
}2
孤石现 象及存 在特征
盾构法应用初 期 , 在上 海地 区相应 地层 多为 软土
的 处理 对策 。
关键词
城 市轨道 交通 ; 孤石 ; 工填 石 ; 积层孤 石 ; 人 沉
淤 泥 质 地 层 , 工 中 未 遇 到 孤 石 处 理 问 题 。广 州 市 地 施
残 积 层 孤 石 ; 理 技 术 处
盾构在遇到孤石时采用的推进参 数和 工程措施进 行 了
构掘进至月 亮大 道下方时 , 遭遇大

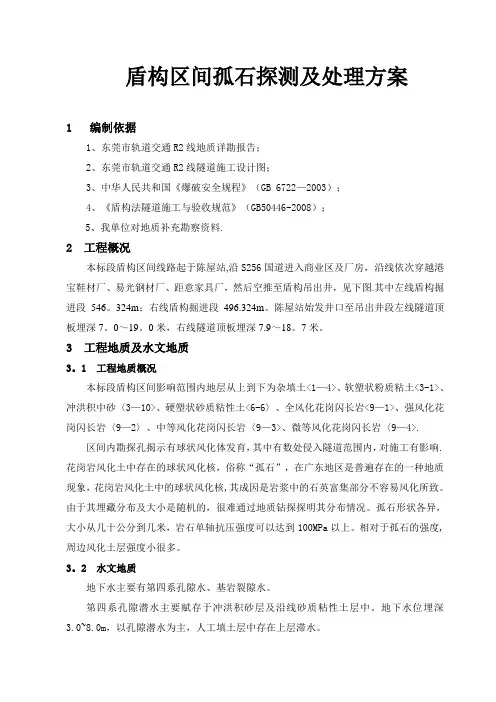

盾构区间孤石爆破施工方案

盾构区间孤石探测及处理方案1 编制依据1、东莞市轨道交通R2线地质详勘报告;2、东莞市轨道交通R2线隧道施工设计图;3、中华人民共和国《爆破安全规程》(GB 6722—2003);4、《盾构法隧道施工与验收规范》(GB50446-2008);5、我单位对地质补充勘察资料.2 工程概况本标段盾构区间线路起于陈屋站,沿S256国道进入商业区及厂房,沿线依次穿越港宝鞋材厂、易光钢材厂、距意家具厂,然后空推至盾构吊出井,见下图.其中左线盾构掘进段546。
324m;右线盾构掘进段496.324m。
陈屋站始发井口至吊出井段左线隧道顶板埋深7。
0~19。
0米,右线隧道顶板埋深7.9~18。
7米。
3 工程地质及水文地质3。
1 工程地质概况本标段盾构区间影响范围内地层从上到下为杂填土<1—4>、软塑状粉质粘土<3-1>、冲洪积中砂〈3—10>、硬塑状砂质粘性土<6-6〉、全风化花岗闪长岩<9—1>、强风化花岗闪长岩〈9—2〉、中等风化花岗闪长岩〈9—3>、微等风化花岗闪长岩〈9—4>.区间内勘探孔揭示有球状风化体发育,其中有数处侵入隧道范围内,对施工有影响.花岗岩风化土中存在的球状风化核,俗称“孤石”,在广东地区是普遍存在的一种地质现象,花岗岩风化土中的球状风化核,其成因是岩浆中的石英富集部分不容易风化所致。
由于其埋藏分布及大小是随机的,很难通过地质钻探探明其分布情况。
孤石形状各异,大小从几十公分到几米,岩石单轴抗压强度可以达到100MPa以上。
相对于孤石的强度,周边风化土层强度小很多。
3。
2 水文地质地下水主要有第四系孔隙水、基岩裂隙水。
第四系孔隙潜水主要赋存于冲洪积砂层及沿线砂质粘性土层中。
地下水位埋深3.0~8.0m,以孔隙潜水为主,人工填土层中存在上层滞水。
基岩裂隙水主要赋存于岩石强、中等风化带中.基岩的含水性、透水性受岩体的结构、构造、裂隙发育程度等的控制,由于岩体的各向异性,加之局部岩体破碎、节理裂隙发育,导致岩体富水程度与渗透性也不尽相同。
深圳市城市轨道交通7号线BT项目7304-1盾构区间孤石探测及处理施工方案8.5jia终稿

深圳市城市轨道交通7号线BT项目7304-1标福民站~皇岗口岸站~福邻站区间工程盾构区间孤石探测及处理方案中国水利水电第四工程局有限公司2014 年8 月目录1编制依据 (1)2.工程概况 (1)3.工程地质及水文地质 (2)3.1工程地质 (2)3.2水文地质 (2)4.盾构机在软土地层中掘进遇到孤石的危害 (3)5.孤石情况及主要工程量 (3)5.1孤石分布情况 (3)6.孤石处理方案 (7)6.1盾构隧道补充勘察 (7)6.2施工过程中对孤石的预测和判断 (7)6.3勤检查、勤更换刀具 (8)7.孤石处理方法 (8)7.1处理方法 (8)7.2袖阀管地面注浆施工 (8)7.2.1加固范围 (8)7.2.2注浆预留孔施工 (8)7.2.3注浆施工方法 (10)6.2.4试验及检测 (12)6.3 “孤石”爆破处理方案 (13)6.3.1 爆破施工目的 (13)6.3.2爆破方案 (13)(1)爆破参数设计 (13)6.3.3爆破安全校核 (20)6.3.4爆破施工方案 (21)8. 质量保证措施 (23)9.安全生产措施 (24)10. 施工现场环境保护措施 (24)11.应急预案 (26)11.1紧急风险处理 (26)11.2事故应急响应 (26)盾构区间孤石探测及处理方案1编制依据1、深圳地铁7号线7304-1标福民-皇岗口岸-福邻区间地质补勘岩土工程勘察报告;2、深圳市轨道交通7号线隧道施工设计图;3、中华人民共和国《爆破安全规程》(GB 6722-2003);4、《盾构法隧道施工与验收规范》(GB50446-2008);5、我单位对地质补充勘察资料。
2.工程概况深圳地铁7号线BT项目7304-1标福民站~皇岗口岸站~福邻站区间工程,盾构机均有皇岗口岸站始发.【福民站~皇岗口岸站】区间左线设计里程范围为左DK18+500.653~左DK19+173.733,长链2.613m,全长675.693m。
花岗岩地层地铁隧道盾构孤石探测及处置新方法

钻探 + 地 面钻 孔爆 破 ” 的全 套 地铁 隧道 盾 构孤 石 预
测及 处 置新方 法 , 并 成 功 应用 于 深 圳 地 铁 7号 线 盾 构施 工 之 中 , 取得 了很 好 的效果 , 该方 法能 够 为微动
译和 判断盾构前方“ 孤 石” 的分布形态 , 根 据解译成果对预测“ 孤石 ” 位置进行加 密地质补勘钻探 , 验证和修正解译结果 的准确
性, 在探 明盾构前 方“ 孤石” 分布位置及 大小后 , 采取地 面钻孔 爆破或 冲孔 的方法最 终破 除孤 石。工程 应用结 果表 明, 该 方法 取 得 了很好 的效果 , 能够为微 动探测理论 的发展及孤石探测工程 应用提供 科学合理 的指导。
第1 5卷
第2 6期
2 0 1 5年 9月 科学 Nhomakorabea技
术
与
工
程
Vo 1 . 1 5 No . 2 6 S e p. 2 01 5
1 6 7 1 —1 8 1 5 ( 2 0 1 5 ) 2 6 — 0 0 1 1 — 0 8
S c i e n c e T e c h n o l o g y a n d E n g i n e e r i n g
效 途 径 解 决 这 个 问题 。 提 出采 用 “ 微 动探 测 +加 密 地 质 补 勘 钻 探 +地 面 钻 孔爆 破 ” 的 全 套 地 铁 隧 道 盾 构 孤 石 预 测 及 处 置 新 方
法, 详细 阐释 了新方 法的原理及 实施步骤 , 并将其 应用于具体工程实例。通过获取 已揭露“ 孤石”的 H / V 曲线形 态特 征, 来 解
关键词 花 岗岩地层 中 图法 分类 号
浅谈地铁盾构的孤石处理策略

浅谈地铁盾构的孤石处理策略1 孤石的危害1.1 工期在实际的施工过程中遇见孤石、孤石群及基岩突起,由于掘进的难度非常大,降低劳动效率,从而严重影响工期,也使安全管理的难度进一步增大。
1.2 效益在实际的施工过程中遇见孤石不仅仅影响开挖的速度,而且对于施工中人、材、机等费用的增加也是非常大的。
在盾构掘进的过程中遇见孤石可能会出现刀座变形、刀盘变形、刀盘受力不均匀导致主轴承受损或主轴承密封被破坏、刀具磨损严重等需更换刀盘、刀具,刀盘磨耗导致刀盘强度和刚度降低。
从而增加成本,减少效益,使好多项目面临亏损的境地。
2 方法的探讨与研究2.1 厦门地铁1号线的地质、水文概况本工程的位于厦门市,工程地质情况是自上而下情况为粉质粘土、粗砂、全风化花岗岩。
水文地质情况:砂土富水性好,为强透水层,含水量较大。
2.2 孤石探测方法为探明孤石的分布情况,采用以钻探为主,孤石探测分为出现可能性最大、很大、较大及一般等四个区域,其划分的方法采用地质分析法、工程调查法和物探方法,再结合钻孔进行验证的综合探测方案。
2.3 孤石爆破试验经过实际的地质勘查结果显示如果遇见孤石或孤石群,我们要确定孤石的大小以及分布情况,通过勘察孤石的大小与分布来确定爆破的数量、分布以及炮眼的大小。
首先我们进行孤石爆破试验,进行爆破炮眼的布置以及炮眼深度的确定,在进行地勘报告的分析后确定装药量,通过试验来确定孤石爆破的技术参数。
3 孤石处理方法3.1 爆破处理在经过地勘勘察之后对于出现大面积孤石的地区采取静态爆破,在进行炮眼布置时应该依据地勘报告的孤石面积来设置炮眼的间距和装药的数量以及爆破的形式,考虑到实际施工中盾构机的实际出土能力,应该将孤石爆破的粒径越小越好,这样有利于盾构机的开挖与出土。
为了达到这一效果,我们在进行炮眼设置和药量计算时都要充分地考虑到这个问题,在实际的爆破过程中要精准地计算出炮眼的位置和深度以及装药量。
3.1.1 孤石爆破参数。
盾构区间孤石处理方案

盾构区间孤石处理方案一、前言。
盾构机在盾构区间掘进的时候啊,要是遇到孤石,那就像开车在路上突然遇到个大石头墩子,可麻烦了。
所以呢,咱们得有个妥善的处理方案。
二、孤石的探查。
1. 地质勘探。
首先啊,在盾构施工前,就得把地质勘探工作做细致喽。
不能像走马观花似的,得像侦探找线索一样。
多采用钻探、物探等各种方法,尽量把孤石的位置、大小、形状还有硬度这些情况都摸个大概。
就好比相亲之前,先把对方的基本情况了解清楚嘛。
2. 盾构机实时监测。
盾构机掘进的时候也不能放松警惕。
盾构机上的各种监测设备就像是它的眼睛和耳朵,一旦发现掘进参数不正常,比如推力突然增大,速度明显减慢,那很可能就是碰到孤石这个“调皮鬼”了。
这时候就得赶紧停下来好好研究研究。
三、孤石处理的方法。
1. 地面预处理。
(1)爆破法。
要是孤石离地面比较近,而且周围环境允许的话,爆破法就像个大力士,能把孤石炸个粉碎。
不过呢,这可得小心再小心,就像放鞭炮得远离易燃物一样。
要做好防护措施,控制好爆破的药量和方向,不能让它到处乱飞,伤到周围的建筑或者居民。
(2)冲孔桩法。
这个方法就比较温和一点,像用小锤子慢慢敲碎孤石。
通过冲孔桩把孤石一点点地破碎或者挤到旁边去。
但是这个过程也得盯着点,就像熬粥得看着火候,不然要是没处理好,盾构机掘进的时候还是会碰到麻烦。
2. 盾构机内处理。
(1)直接破碎。
如果孤石不是特别大特别硬,盾构机上的刀具就可以像牙齿咬坚果一样,直接把孤石破碎掉。
不过呢,这对盾构机的刀具要求可高了,就像让拳击手赤手空拳去打硬石头,得确保刀具够锋利、够结实才行。
而且在破碎的时候,要合理调整盾构机的掘进参数,不能太猛也不能太弱,得刚刚好。
(2)开仓处理。
当孤石比较难搞的时候,就得开仓处理了。
这就像给盾构机做个小手术一样。
不过开仓可是个技术活,得先确保仓内的安全,像把空气、压力这些都调整好,然后工人进去,拿着各种工具,像冲击钻之类的,对着孤石一顿操作,把它处理掉。
浅谈地铁盾构施工偶遇孤石处理技术

在确定进仓时间后,应在之前及时对开挖仓进行渣土置换,第一步采用比重为1.1-1.15,粘度为20-23S的稀泥浆进行土仓渣土大循环浆液置换(注入泥浆量与实际出渣量应保持一致),使浆液在地层中形成较厚的泥膜渗透带,然后浆液站调浆进行第二步操作。第二步采用比重为1.15-1.2,粘度为25-30S的泥浆再进行大循环浆液置换(注入泥浆量与实际出渣量应保持一致),使浆液在开挖面表面进一步形成较厚的致密泥皮,静止2小时后观察液面稳定情况。第三步当气泡仓液位完全稳定后,进行开挖仓气体置换密封实验。降压或升压的过程中,严格控制降升速度,液面变化的速度控制在2cm/min之内,切口压力波动控制在设定值的正负0.1bar之内。第四步当气体置换完毕并停止泥浆循环之后,为了确保在长时间进仓作业过程中开挖仓内泥浆质量的稳定,必须采用粘度不小于40S,比重不小于1.2的高质量泥浆直接用同步注浆泵向开挖仓进行补注。确保掌子面稳定。
⑧各个手动球阀开关必须正常;
⑨流量计工作必须正常;
⑩各个密封门开关必须正常;
⑾各个加热装置加热必须正常。
(3)应急供电及供气
①应急供电模式:在地面配置一台250kw柴油发电机作为应急备用电源与盾构机连接,满足意外断电情况时空气压缩机、水泵、照明及其他应急设备的负荷,由盾构工区与项目部电工负责协调落实。
参考文献:
[1]《CJJ 217-2014盾构法开仓及气压作业技术规范》CJJ217-2014
关键词:地铁;盾构;孤石;带压开仓
前言:孤石是指存在于软质风化层中的花岗岩球状风化体,球状风化是花岗岩层中十分常见的现象,属于花岗岩的不均匀风化。由于孤石埋藏分布是随机的,且形状各异,大小不一,岩土分布变化剧烈。目前地质勘探技术难以探测清除孤石的分布。盾构施工过程中遭遇孤石可能出现的主要问题有:刀具磨损严重、刀座变形,且更换困难;刀盘磨耗导致刀盘强度和刚度降低,刀盘变形;刀盘受力不均匀导致主轴承受损或主轴承密封被破坏、刀盘堵塞、盾构负载加大;被刀盘推向隧道侧面的大漂石甚至导致盾构转向,偏离隧道轴线;地层裂隙发育,地下水丰富,螺旋机易喷涌等;对盾构工程施工极为不利。
盾构施工范围内孤石探查与处理关键技术研究

盾构施工范围内孤石探查与处理关键技术研究发布时间:2022-02-14T05:42:42.684Z 来源:《建筑工人》2021年第11期作者:邓小杰[导读] 盾构施工范围内遇到孤石处理方法主要要三种:地面钻孔取石、钻孔破碎、地下爆破,每种方法各有利弊,本文根据福州地铁1号线施工中遇到孤石处理过程进行总结分析,对孤石探测、孤石处理、爆破技术及经验教训进行详细阐述和技术研究,在孤石定位、处理总结出一套较为完整及可推广的经验,为相识工程施工提供很好的参考。
邓小杰福州地铁集团有限公司 350009摘要:盾构施工范围内遇到孤石处理方法主要要三种:地面钻孔取石、钻孔破碎、地下爆破,每种方法各有利弊,本文根据福州地铁1号线施工中遇到孤石处理过程进行总结分析,对孤石探测、孤石处理、爆破技术及经验教训进行详细阐述和技术研究,在孤石定位、处理总结出一套较为完整及可推广的经验,为相识工程施工提供很好的参考。
关键词:盾构孤石探查处理关键技术0引言近年来,随着地铁建设施工迅速发展,盾构施工遇到复杂问题也不断呈现,其中就存在盾构遇到孤处理的难题,由于孤处理成功与否将直接对盾构设备造成影响,制约施工进度、增加工程造价,本文结合福州地铁1号线几处孤石处理经验,对孤石的探查、处理进行研究,旨在提升盾构施工孤石处理技术水平,促进相关技术发展。
1 工程背景盾构在孤石地层掘进给施工带来很大的不确定性,主要因孤石分布不均、大小位置难以准确确定,处理工序极其复杂,难度大。
福州地铁1号线存在孤石的代表性标段为土建04标和土建07标段。
04标孤石主要在屏-东区间,鼓一小处孤石位于640环位置 ,卫生厅处孤石位于140环位置,孤石节理较发育,倾角多为40~50度,微张,矿物成分主要为石英颗粒、长石及白云母,中粗粒结构为主,岩体较完整,属中、微风化花岗岩,最大孤石尺寸约为1.5*4*11m,地质条件极为复杂,且两区间紧邻福建省政府,地面交通繁忙。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
盾构区间孤石探测及处理方案编制:复核:审批:二○一一年七月二十八日盾构区间孤石处理方案一、工程概况武汉市轨道交通二号线一期工程第xx标段盾构工程包括【积玉桥站~螃蟹甲站】、【螃蟹甲站~体育南路站(盾构区间部分)】二个盾构区间。
盾构机自积玉桥站始发,到达螃蟹甲站后过站,再从螃蟹甲站东端头二次始发,掘进完xx盾构隧道后,从紫砂路盾构井和体育南路站盾构井解体吊出。
在紫沙路下,左线盾构下穿已建成的明挖出入场线隧道结构,两结构间净距离仅为1.7m。
且两隧道结构在平面上呈小角度斜交,相交段长度约为80m。
出入场线在该相交处采用了SMW工法桩,在SMW工法桩施工过程中,发现在地面以下14m~20m范围内存在孤石,盾构穿越此处时必须对孤石进行提前处理。
目前,530、531两台盾构机刀盘的开口率以及刀具的配置是适用于软土的地层施工掘进。
如遇到孤石地层会造成掘进困难,若处理不好,会引起较严重的土工问题。
二、盾构机在软土地层中掘进遇到孤石的危害在盾构法隧道施工过程中,可能遇到随机分布的孤石,且孤石形状大小各异、强度不一,而基岩使隧道内岩土层软硬不均。
在这类地层中掘进效率低,刀盘刀具磨损严重,易产生卡刀、斜刀、掉刀、刀具偏磨、线路偏移等,处理起来速度比较慢,严重影响施工进度,有的甚至因施工无法进展而不得不变更设计,花费成本较高,经济效益差;怎样处理好盾构掘进过程中所遇到的球状花岗岩和基岩突起,是我部盾构施工过程中的技术难题。
目前,530、531两台盾构机只在刀盘边缘装配有7把滚刀,掘进时若碰到孤石,靠边缘的7把滚刀很难将孤石破碎。
在软土地层中,盾构机掘进时滚刀很难产生足够的反力将孤石破碎。
若孤石不破碎,盾构机掘进时,孤石会在刀盘前方随着盾构机掘进方向移动,对地层造成很大的扰动。
此外,对盾构机刀盘的主轴承、刀盘的钢结构产生伤害,对刀具产生破坏。
盾构机的掘进姿态很难控制。
三、孤石处理方案1、盾构隧道补充勘察为了进一步准确掌握孤石的分布情况,为孤石处理方案提供依据,必须对沿线补充勘察,进行详细了解。
采用地质探测仪对孤石进行探测,发现孤石后对该地段进行加密补勘,探测宽度为7.0m,间距0.5米,详细掌握孤石的强度、大小及分布。
孤石探测方案详见附图《xx区间紫沙路段孤石探测点位分布图》。
2、施工过程中对孤石的预测和判断掘进过程中注意观察盾构机掘进的异常情况以及掘进参数的异常变化(例如速度突然变慢、推力、扭矩突然增大、刀盘振动、盾构机有异响声等),判断是否碰上孤石。
掘进过程中随时监测刀具和刀盘的受力状态,确保其不超载并观测刀盘是否受力不均,以防刀盘产生变形。
3、勤检查、勤更换刀具在孤石群这种地层中施工,刀具(包括刀盘)的磨损和破损是很严重的,其主要原因是工作面的地质环境变化非常频繁。
因此,对刀具和刀盘的检查和更换就更要成为一种例行工作,要提前在地面选择合理位置进行加固处理。
四、孤石处理方法1、处理方法(1)对RQD值小于25%的孤石或孤石周围地层能够较好使其在盾构机刀盘转动时不随之发生转动的孤石,可采取盾构机直接破碎通过;(2)对RQD值大于25%的孤石,不能通过盾构机直接破除的孤石,可预先采取如下措施:①当孤石较小时,对孤石周边风化土层进行袖阀管地面或洞内预加固,以提供盾构机破岩和人工破岩的条件。
地面袖阀管注浆洞内注浆加固岩石裂机分裂孤石人工破除孤石②洞内静态爆破或火药爆破。
③地面钻孔爆破或冲孔破除孤石。
④压气作业条件下人工破除孤石,破除时可采用岩石分裂机等设备。
压气作业⑤很大的孤石采用地面挖竖井的方法进行破处,后回填密实盾构通过的方法。
进入开挖面或冲孔碎岩等方式清除孤石和基岩突起,其对于工作人员和工程项目都很危险,开挖面崩塌可能会使施工人员伤亡,或冲孔碎岩不彻底等,也可能引起隧道顶部地面过大的沉降。
为此,最优的办法是从地面对孤石和基岩突起提前预处理,使其破碎成粒径较小的碎块,以便盾构机顺利通过。
结合本工程可能存在孤石的地质情况,采用洞内爆破和地面注浆及爆破两种方法。
如在补勘中未发现的孤石,进行地面注浆前,应通过盾构机超前注浆孔及径向孔向掌子面注膨润土,防止注浆困住盾构机。
2、袖阀管地面注浆施工2.1加固范围注浆加固范围为隧道外侧1.5m宽,隧道底1m深,隧道顶3m高。
注浆孔地面布置按间距1m,扩散半径按0.75m考虑,浆液为水泥-水玻璃双液浆,注浆压力、浆液配比等参数根据现场试验确定,并根据试验调整相应的注浆孔间距。
2.2注浆预留孔施工(1)测量放样放样前线对地下构筑物及管线进行调查,可根据实际情况进行调整。
测量人员根据图纸要求进行放样。
(2)造孔钻机引孔深度为隧道以下1m。
为减少地基的附加沉降,造孔过程中严格控制用水量,间隔跳孔施工。
对斜孔的施工,应根据设备承台类型及所处的空间位置,严格控制钻孔倾角。
各钻孔孔位应按现场的布设标志进行施工,无特殊情况不得随意更改,对需要更改的孔位,必须事先征得业主有关部门及相关人员的同意和确认。
造孔至设计深度后,及时往孔内注入按规定配制好的套壳料,在孔内注满套壳料的同时,下入已封底的袖阀管。
下入袖阀管过程中,认真检查各连接处是否密封可靠,防止套壳料进入袖阀管内造成管内堵塞而报废。
袖阀管直径为50 mm 。
(3)预埋注浆管①钻孔设备及材料XB-500型百米液压式回旋钻机、钻杆、钻头(110mm和89mm两种型号)、套管、袖阀管、标贯锤、岩芯管、粘土粉等。
②注浆设备YSB-250/120 型半液压式注浆机、搅拌机、压力泵、砂浆泵、双向密封注浆芯管、注浆镀锌管、压力表、注浆高压管等。
③施工工艺流程定孔位钻孔至设计深度注入套壳料下袖阀管套壳料养护注浆2.3注浆施工方法采用先外围后中间,同排隔孔注浆,邻排错开注浆的原则。
注浆材料为纯水泥浆,水泥为普通硅酸盐水泥,强度等级为Po42.5R。
注浆压力0.3~0.5 MPa,流量15~20 L /min,浆液水灰比0.8~1,注浆节长0.5 m,单位水泥注入量100~150 kg/m。
注浆工艺流程图如下:2.3.1钻孔钻孔孔位及钻孔深度严格按照设计进行。
钻孔前确定孔位位置,检查钻机机身的水平度及钻杆的垂直度,要求钻机基本水平,钻孔垂直偏差小于l%。
开孔采用Φ110mm口径钻头,待钻进2~3m时,换Φ89mm口径钻头,直至终孔。
钻孔采用膨润性粘土泥浆护壁。
(1)成孔标准钻孔深度达到设计孔深或钻进比较困难,且接近钻孔设计深度时可终孔。
终孔时确记录钻孔深度,并注意对孔口和孔壁的保护。
(2)钻孔注意事项①开孔前确保钻机的水平和垂直;钻孔时保持中速,遇到硬层时减速慢钻,防止卡钻。
②泥浆护壁要做好,防止塌孔。
③作好钻孔的详细记录,主要孔位的钻进深度误差控制在100 mm以内。
2.3.2下套壳料成孔后应立即灌注套壳料。
灌注套壳料的目的是在袖阀管周边形成一道密封圈,防止浆液随意渗透,达不到设计单孔渗透扩散范围的要求,同时能起到劈裂注浆的效果。
套壳料采用膨润性粘土粉和水泥浆搅拌而成的悬浊液体。
配制参数为:水灰比为1:0.8~1:1,水泥和膨润性粘土粉的比例为1:1~1:2。
拌制方法是:先拌制水泥浆,然后加粘土粉搅拌均匀,使之形成悬浊浆液。
采用钻机泥浆泵灌注套壳料,先在终孔处灌注,然后缓慢提升钻杆,同时控制进料量大小,严防钻杆提升过快而进料量小,使泥浆掺和到套壳料中。
套壳料从孔口溢出表示灌注完成。
2.3.3下袖阀管套壳料灌注完毕后,应立即埋插袖阀管。
因套壳料的填充下管阻力较大,可以在袖阀管中灌人适当清水,缓慢压管人孔,直至钻孔深度。
严禁用力过大,防止管被压弯曲或折断。
每下完一节管接头处粘结牢固。
袖阀管应埋插在孔位中心,这样套壳料就能均匀地固结在袖阀管周围,注浆效果更为明显。
袖阀管的制作:袖阀管采用Φ48PVC管加工而成,依据钻孔需要,袖阀管一般设计成4.0m /节和2.0m /节。
其大样图如下。
每隔0.35m 钻设一圈 6个射浆孔( 梅花形布置),用软橡胶套包粘好。
2.3.4注浆当套壳料达到预定强度(即套壳料自袖阀管埋插之后10~12h)后,进行注浆。
在注浆过程中应注意以下几个方面:(1)每次正式注浆前,均要用清水试泵,看注浆机性能是否良好。
(2)注浆前在地表及地下均设置监测点,注浆前、注浆中及注浆后及时监测,作到及时反馈信息,指导现场注浆施工。
(3)预先打设探测孔,用静力触探的方法探测注浆层的厚度和密实度。
(4)注浆过程中力求连续作业,确保注浆达到设计效果和防止浆液堵管。
(5)注浆顺序遵循先外围后中间的原则。
采取自下而上、分段注浆法进行注浆。
(6)注浆压力宜控制在0.15~0.5 MPa 间。
(7)应遵循自下而上,逐节灌注的原则。
注浆节长为0.5 m,按单位水泥注入量100~150 kg/m 分节控制,使地层各层位均能达到均匀注入的效果。
(8)严格按试验得出的经验配合比进行配制浆液,并结合实际的地质情况进行适当调整。
(9)注浆时,可以将注浆孔阀门稍稍打开一下,从流出的水中观察是否有浆液的存在,以便及时推测浆液扩散的动态情况。
(10)详细记录注入浆量和注浆压力,根据隧道内和地表的监测数据分析注浆的效果。
(11)严格控制注浆流量在7~10L/S,对填充型灌注时也不宜大于20 L/S。
(12)正式注浆后当压力达到或超过0.5 MPa,或者出浆量小于1.1 l/min时应停止注浆,严防爆管喷漏浆液伤人。
(13)每次注浆完毕或中途停止时,应及时用清水冲洗干净管中的残留浆液,以备多次重复灌浆。
(14)严格控制浆液水灰比及其搅拌时间,使浆液具有较好的流动性。
(15)注浆前后分别做标准贯人试验,检测注浆前后土体的物理力学性能,未达到设计要求,再进行二次注浆,直至达到设计要求。
2.4试验及检测袖阀管加固施工结束后,对注浆体强度、承载力等进行了检测,检查的孔数为5%,不合格率小于20%,满足规范要求。
