工程施工降水是保证地下部分施工顺利进行的重要措施。

在地下水位较高的地区进行基坑开挖时,由于含水层被切断,地下水会不断地渗流入基坑,导致基坑浸水,使施工条件变差,地基承载力下降,甚至可能引起流砂、管涌和边坡失稳等现象。

因此,为确保基坑施工安全,必须采取有效的降水和排水措施,也称降水工程。

常用的降水方法有以下几种:1. 集水井降水:集水井降水是利用井点管将基坑内的水收集起来,通过排水管排出坑外。

集水井降水适用于基坑面积较小、水位较高的场合。

施工时,应在基坑四周布置井点管,并在井点管的顶部设置集水井,通过排水管将水排出。

2. 深井降水:深井降水是通过深井将地下水抽出来,降低地下水位。

深井降水适用于水位较高、降水深度较大的场合。

施工时,应在基坑中央或周边布置深井,利用水泵将地下水抽出。

3. 电渗井点降水:电渗井点降水是利用电渗作用,通过井点管将地下水中的离子带出,降低地下水位。

电渗井点降水适用于土体渗透性较差、水位较高的场合。

施工时,应在井点管中设置电极,通过电流将地下水中的离子带出。

4. 管井降水:管井降水是通过在基坑周边布置管井,利用管井中的水泵将地下水抽出来。

管井降水适用于基坑面积较大、水位较高的场合。

施工时,应在基坑周边布置管井,并在管井中设置水泵,将地下水抽出。

5. 喷射井点降水:喷射井点降水是利用喷射泵将地下水抽出来,降低地下水位。

喷射井点降水适用于水位较高、降水深度较大的场合。

施工时,应在基坑周边布置喷射井点,利用喷射泵将地下水抽出。

在选择降水方法时,应根据实际的自然环境中岩土渗透系数来选择合适的降水方法。

同时,降水工程的施工方案应根据基坑的尺寸、形状、水位高度、土质条件等因素进行设计,确保降水效果。

在施工过程中,应加强对降水工程的监测,及时调整施工方案,确保施工安全。

基坑降水有哪几种方法

基坑降水有哪几种方法

基坑降水有哪几种方法基坑降水是指在基坑施工过程中,为了保证基坑内部的安全施工和施工人员的安全,需要通过各种方法将基坑内的积水排除出去的过程。

基坑降水的方法有多种,下面将逐一介绍。

首先,常见的基坑降水方法之一是利用抽水泵进行排水。

抽水泵是一种专门用于排水的设备,通过泵的运转可以将基坑内的积水抽出,达到降水的目的。

这种方法操作简单,效果明显,适用于基坑水位较低的情况。

其次,利用井点排水也是一种常见的基坑降水方法。

井点排水是指在基坑周边设置井点,通过井点中的管道将基坑内的积水抽出。

这种方法可以有效地控制基坑周边的地下水位,适用于基坑降水范围较大的情况。

另外,利用地下水位降低的方法也是一种常用的基坑降水手段。

通过在基坑周边进行抽水降低地下水位,从而达到降低基坑水位的目的。

这种方法适用于基坑周边地下水位较高的情况,可以有效地减少基坑降水的工作量。

此外,利用防渗墙进行基坑降水也是一种常见的方法。

在基坑周边设置防渗墙,阻止地下水流入基坑,从而减少基坑内的积水。

这种方法适用于基坑周边地下水位较高,且基坑工程周期较长的情况。

最后,利用降雨排水系统进行基坑降水也是一种常用的方法。

通过设置排水管道和排水设施,及时将降雨水排出基坑,保持基坑内的干燥状态。

这种方法适用于降雨频繁的地区,可以有效地减少基坑内的积水。

综上所述,基坑降水有多种方法,包括利用抽水泵、井点排水、地下水位降低、防渗墙和降雨排水系统等。

在实际工程中,需要根据基坑周边地质条件、工程周期和降水量等因素综合考虑,选择合适的降水方法,确保基坑施工的顺利进行。

基坑降水方法

基坑降水方法

基坑降水方法一、集水坑降水开挖区定位放线后,在开挖区间的周边及区间内分别开挖深度为1.5m左右的集水坑,集水坑尺寸为4×2×1.5m,砖砌体采用水泥砂浆砌筑,根据施工时的水量大小布置降水坑的间距。

开挖区周边的降水坑通过抽水泵阻止开挖区间外的水往区间内渗流,区间内的降水坑通过抽水泵把开挖区间内的上层滞水输送到基坑水处理设施,达标回用。

在开挖过程,也保持抽水,以防止周边的污水流入坑中。

二、深井降水基坑暴露时间段内持续降水,根据本工程地质条件及开挖深度,所以我方选择在基坑内采用全滤管自流深井降水,降水后水位位于坑底2.0m以下,坑外观测水位比原地下水位下降深度不宜大于0.5m,基坑开挖至坑底,在井点管位置设置排水孔,然后拆除井点管,待回填平整时方可封孔。

1、工艺流程深井降水工艺流程图2、全滤管自流深井施工方法(1)井位测量根据施工方案的平面布置图测放井位,施工现场根据具体地质条件适当调整井位和井间距。

(2)成孔护筒埋设护筒埋入原状土中,管外中粘性土填实土封闭,护筒上部高出地面0.3m左右。

(3)钻机安装钻机根据测量孔位中心点准确就位,调平使其稳固。

(4)钻进成孔采用2台泥浆循环钻机成孔,泥浆护壁。

成孔垂直偏差控制在1%内,钻孔孔深比设计井深深1.0m,井底回填粒径为3~15mm的0.5m厚碎石过滤层。

(5)清孔换浆为保证孔壁不形成过厚的泥浆,当钻孔钻至底板0.5m位置时即加清水调浆,同时防止泥浆过洗,造成塌孔。

(6)下井管下管前须测量孔深,检查过滤器是否符合要求,包网缠丝是否符合要求,井管焊接牢固、垂直、不透气,下到设计深度后,井管固定居中。

下管过程连续进行,不得中途停止。

井管采用无砂砼管。

(7)填滤料滤料采用绿豆砂和中粗砂,并在无砂砼管外包裹金属丝滤网。

填料前测量井管内的深度,填料过程中随填随测滤料的高度。

连续进行填滤料工作,中途不得停止。

(8)封闭井口采用粘土封孔,围填前将粘土捣碎后填入,然后在井口管外做好封闭工作。

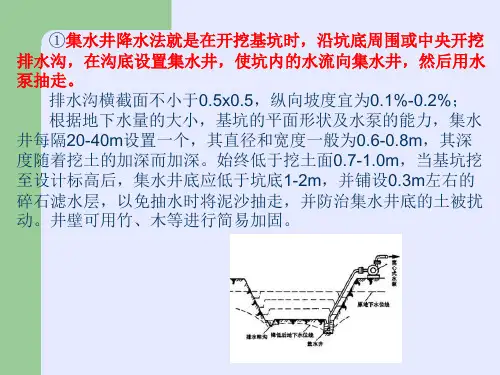

地面排水集水井降水及井点降水

地面排水集水井降水及井点降水

施工技术
1—承压完整井;2—承压非完整井;3—无压完整井;4—无压非完整井
施工技术
(2)Q(涌水量)的计算:按水井理论进行计算。
① 无压完整井
② 无压非完整井 按下表取用,当查得的数值大于实际含水层厚度时,取实际 含水层厚度。
(3)确定井点管数量及间距 ① 单根井点管的出水量
q 65dl3 K
施工技术
(3)计算 完备的轻型井点设计内容,除包括平面设计和高程设 计外,尚应确定井点的数量/间距。 轻型井点的计算内容主要包括:井点系统涌水量Q、单 根井点管的最大出水量q及井点管数量与间距确定。 1)井点的类型
根据水有无压力及水井底部是否接触不透水层,可以 将水井分为四种类型,不同类型水井的Q(涌水量)的求解 方法各不相同。
(2)平面布置: 轻型井点的平面布置可采用单排布置、双排布置、 环形布置或U形布置,井点管的间距一般为0.8-1.5m, 由计算和经验确定。 a)单排布置:适用于基坑(槽)宽度小于6米, 且降水深度不超过5米的情况; b)双排布置:适用于基坑(槽)宽度大于6米或 地质不良的情况; c)环形布置:适用于大面积基坑; d)U形布置:适用于考虑土方降水法。就是在基坑开挖 前,在基坑周围埋设一定数量的井点管,利用抽水设备从 中抽水,使地下水位降落到坑底以下,直至基础工程施工 完毕为止。
特点:降水效果好,从根本上避免了流砂现象的发生, 但施工技术复杂,成本较高,对周围环境影响较大。 井点类别主要有:轻型井点;喷射井点;电渗井点; 管井井点及深井泵等。 (1)轻型井点:最普通常用的井点,可分为一级、两 级、多级轻型井点。
(2)高程布置: 井点管的埋置深度h(不包括滤管),可按下式计 算。 式中: -----井点管埋置面至坑底部的距离(m); -----降低后的地下水位线至基坑 中心底面的距离,安全储备 高度,一般为0.5~1m; -----水力坡度,环形井点为1/10, 单排井点为1/4; -----井点管至基坑中心的水平距离 (m)。

井点降水施工方法

井点降水施工方法

井点降水施工方法
(1)降水井布置
基坑降水以管井井点降水为主,排水沟明排为辅。

坑内降水主要以降压井和疏干井为主,每口降水井降水范围200平方米,井点埋设深度L=h+5m(h为基坑深度)。

基坑开挖前20天必须采用真空深井进行井点降水,坑内降水深度宜控制在坑底以下1m,坑外设置水位观测孔,施工时严格控制坑外水位变化幅度。

开挖至坑底施工底板时,在底板设置泄水孔,待顶板覆土及内部铺装层施工完成后方可封孔。

开挖过程中,应做好基坑内的排水工作,如在雨季施工,须配备足够的抽水设备, 并做好基坑外的排水、截水工作。

基坑内排水沟在施工垫层前应分段用粘土回填,以免水在沟内流动破坏地基土体。

基坑内外均需设置适量的水位观测孔,以便监测基坑内地下水位及降水对坑外水位的影响,控制周围地面的沉降。

降水过程中应加强对地下管线的监测,为减少基坑降水对周边建构筑物、地下管线的影响,在建构筑物与基坑之间宜设置回灌井,视地下水位监测情况进行地下水回灌。

图7.6-1 降水井构造图
图1-2 降水井封堵示意图
(2)施工工艺
采用泥浆循环钻进、机械吊装下管成井施工流程
井点测量定位→挖井口、安护筒→钻机安装、就位→钻孔成孔→底砾垫层→吊放井管→井管与孔壁间的砾石过滤层→洗井→井管内
下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕封井。

根据井点平面布置,使用全站仪测放井位,井位测放误差小于30cm。

当布设的井点受地面障碍物影响或施工条件影响时,现场可作适当调整(详见专项施工方案)。

基坑降水方法

基坑降水方法

基坑降水方法基坑降水是指在基坑开挖过程中,为了降低地下水位而采取的一系列工程措施。

基坑降水方法的选择和实施对于基坑工程的安全和顺利进行至关重要。

下面将介绍几种常见的基坑降水方法及其适用情况。

首先,常见的基坑降水方法之一是井点降水法。

这种方法适用于基坑边缘较深的情况,通过在基坑周围打井点,利用井点抽水将地下水位降低。

井点降水法的优点是降水效果好,对周边环境影响小,适用于较深的基坑降水。

其次,压井降水法也是一种常用的基坑降水方法。

这种方法适用于基坑周边地下水位较高,地下水渗透能力较强的情况。

通过在基坑周边打压井,利用压井管道对地下水进行压井排水,将地下水位降低。

压井降水法的优点是可以有效控制地下水位,适用于地下水渗透能力较强的情况。

另外,还有一种常见的基坑降水方法是抽水井降水法。

这种方法适用于基坑边缘较浅,地下水位较高的情况。

通过在基坑周边打抽水井,利用抽水机抽取地下水,将地下水位降低。

抽水井降水法的优点是操作简单,适用于地下水位较高的情况。

除了以上介绍的几种常见的基坑降水方法外,还有其他一些特殊情况下的降水方法,如地下水封围护法、地下水隔离法等。

在选择和实施基坑降水方法时,需要根据具体的基坑工程情况和地下水环境特点进行综合分析,选择合适的降水方法,并严格按照相关规范和标准进行操作,确保基坑降水工程的安全和有效进行。

总的来说,基坑降水是基坑工程中非常重要的一环,选择合适的降水方法并严格按照要求进行实施,对于保障基坑工程的安全和顺利进行具有重要意义。

希望本文介绍的基坑降水方法能够为相关工程技术人员提供一定的参考和指导,确保基坑降水工程的顺利进行。

井点法

井点法

井点降水法和冻结法一、井点降水法井点降水法是在基坑开挖前,在基坑四周埋设一定数量的滤水管(井),利用抽水设备抽水使所挖的土始终保持干燥状态的方法。

井点降水法所采用的井点类型有:轻型井点、喷射井点、电渗井点、管井井点、深井井点等。

(1)轻型井点:轻型井点是沿基坑四周每隔一定距离埋入井点管(直径38-- 51MM,长5--7M的钢管)至蓄水层内,利用抽水设备将地下水从井点管内不停抽出,使原有地下水降至坑底以下。

在施工过程中要不断的抽水,直至施工完毕。

(2)喷射井点:如果仍采用轻型井点要采用多级井点,就会增加基坑挖土量、延长工期并增加设备数量,显然不经济。

因此,当降水深度超过8m时,宜采用喷射井点,降水深度可达8--20m。

喷射井点的设备,主要由喷射井管、高压水泵和管路系统组成。

(3)电渗井点:对于渗透系数很小的土(K小于0.1m/d),因土粒间微小空隙的毛细血管作用,可以采用的方法。

电渗井点是井点管作阴极,在其内侧相应地插入钢筋或钢管做阳极,通入直流电后,在电场的作用下,使土中的水流加速向阴极渗透,流向井点管。

这种方法耗电多,只在特殊情况下使用。

(4)管井井点:管井井点就是沿基坑每隔一定距离设置一个管井,每个管井单独用一台水泵不断抽水来降低水位。

这在地下水量大的情况下比较适用。

(5)深井井点:当降水超过15m时,在管井井点采用一般的潜水泵和离心泵满足不了降水的要求,可加大管井深度,改采用深井泵即深井井点来解决。

深井井点一般可降低水位30--40m,有的甚至可以达到100m以上。

常见的深井泵有两种类型:电动机在地面上的深井泵及深井潜水泵(沉没式深井泵)。

二、冻结法冻结法一种施工方法,最早用于俄国金矿开采,后由德国工程师用于煤矿矿井建设获得专利技术趋于成熟,现在已广泛应用于地铁、深基坑、矿井建设等工程中。

基本原理冻结技术是利用人工制冷技术,使地层中的水结冰,把天然岩土变成冻土,增加其强度和稳定性,隔绝地下水与地下工程的联系,以便在冻结壁的保护下进行地下工程掘砌施工的特殊施工技术。

井点降水

井点降水
一、集水坑降水法
二、井点降水法
一、集水坑降水法
集水井设置: 四周的排水沟及集水井一般应设置在基础 范围以外,地下水流的上游,基坑面积较大时,可在基坑范 围内设置盲沟排水。根据地下水量、基坑平面形状及水泵能 力,集水井每隔30~40m设置一个。
集水坑的直径或宽度一般为0.6~0.8m,其深度随着挖土 的加深而加深,并保持低于挖土面0.7~1.0m。坑壁可用竹、 木材料等简易加固。当基坑挖至设计标高后,集水坑底应低 于基坑底面1.0~2.0m,并铺设碎石滤水层(0.3m厚)或下 部砾石( 0.1m厚)上部粗砂(0.1m)的双层滤水层,以免 由于抽水时间过长而将泥砂抽出,并防止坑底土被扰动。
第五节 人工降低地下水位
思考题: 1.为什么要进行基坑降水? 2.什么情况下的基坑才需要做降水? 3.基坑降水的方法有几种?
第五节 人工降低地下水位
基坑工程中的降低地下水亦称地下水控制,即在基坑工程 施工过程中,地下水要满足支护结构和挖土的施工要求,并且 不因地下水位的变化,对基坑周围的环境和设施带来危害。 降水目的: 1、防止涌水、流沙,保证在较干燥的状态下施工; 2、防止滑坡、塌方、坑底隆起; 3、减少坑壁支护结构的水平荷载。
一、集水明排法
(一)集水明排法施工
集水井法是在基坑开挖过程中,沿坑底的周围或中央开挖排 水沟,并在基坑边角处设置集水井,将水汇入集水井内,用水泵 抽走。这种方法可用于基坑排水,也可用于降水。
▪ 施工方法是:开挖基坑或沟槽过程中,遇到地下水或地表水时,
在基础范围以外地下水流的上游,沿坑底的周围开挖排水沟, 设置集水井,使水经排水沟流入井内,然后用水泵抽出坑外。
▪ 集水坑降水法适用于水流较大的粗粒土层的排水、降水,也
可用于渗水量较小的粘性土层降水,但不适宜于细砂土和粉 砂土层,因为地下水渗出会带走细粒而发生流砂现象。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基坑开挖前5种常用井点降水方法井点降水法是在基坑开挖前,在基坑四周埋设一定数量的滤水管(井),利用抽水设备抽水使所挖的土始终保持干燥状态的方法。

井点降水法所采用的井点类型有:
轻型井点
喷射井点
电渗井点
管井井点
深井井点等
1、轻型井点
轻型井点是沿基坑四周每隔一定距离埋入井点管(直径38—51m m,长5—7m的钢管)至含水层内,利用抽水设备将地下水从井点管内不停抽出,使原有地下水降至坑底以下。

在施工过程中要不断的抽水,直至施工完毕。

2、喷射井点
如果仍采用轻型井点要采用多级井点,就会增加基坑挖土量、延长工期并增加设备数量,显然不经济。

因此,当降水深度超过8m时,宜采用喷射井点,降水深度可达8--20m。

喷射井点的设备,主要由喷射井管、高压水泵和管路系统组成。

3、电渗井点
对于渗透系数很小的土(K小于0.1m/d),因土粒间微小空隙的毛细血管作用,可以采用的方法。

在饱和黏土中插入两根电极,通入直流电时,黏土粒即能沿电力线向阳极移动,称为电泳;而水分子则向阴极移动称为电渗。

电渗井点就是运用上述电渗现象,将一般轻型井点或喷射井点的井管作为阴极,并在其内侧相距约1.2m处增设对应的垂直阳电极。

阳极可用钢筋或其他金属材料插入,通电后土层中的水分子即能迅速渗至井管周围,便于抽出排水。

这种方法耗电多,只在特殊情况下使用
4、管井井点
管井井点就是沿基坑每隔一定距离设置一个管井,每个管井单独用一台水泵不断抽水来降低水位。

这在地下水量大的情况下比较适用。

接头处理:采用不少于2层60目塑料滤网包裹封缠。

最下部一节为沉淀管,以免接缝处挤入泥砂淤塞管井。

水泵:水泵的选型取决于出水量和抽水高度。

4.1管井成井工艺流程
4.2管井施工质量要求
降水施工的井深、井距必须根据设计要求定位、施工。

降水深度要达到设计要求,其水位线位于基坑底部下2m,基坑干燥。

井管抽水采用潜水泵抽水。

泵位于井管内距井盘底座约0.5m,用钢丝绳固定于井面,通过胶皮管将水从井中提至地面排掉,其中电气设备应安装控制装置,根据水量大小,使之抽水和停抽时问相配合达到施工需要。

不许出现死井,洗井一定要及时,抽水及时,从而保证降水效果良好。

井管全面抽水到土方开挖一般应提前10~15d。

5、深井井点
当降水超过15m时,在管井井点采用一般的潜水泵和离心泵满足不了降水的要求,可加大管井深度,改采用深井泵即深井井点来解决。

深井井点构造一般与管井井点相同,可降低水位30--40m,有的甚至可以达到100m以上。
