2021年炼钢厂房布置

合集下载

钢制厂房施工布局设计

钢制厂房施工布局设计

钢制厂房施工布局设计1. 简介本文档旨在提供钢制厂房施工布局设计的指导原则和策略,以确保高效、安全和经济合理的施工过程。

2. 设计原则- 独立决策:设计决策应独立做出,不依赖用户协助。

- 简单策略:避免法律复杂性,追求简单策略。

- 无法确认的引用:不引用无法确认的内容。

3. 目标设计钢制厂房施工布局时应追求以下目标:- 高效性:确保施工过程高效顺利,减少时间浪费。

- 安全性:保障施工人员的安全,预防事故发生。

- 经济合理性:控制成本,确保施工过程在经济可承受范围内。

4. 设计指南- 4.1 布局规划:根据工程需求和空间限制,合理规划厂房内不同区域的功能和位置,确保工作流程顺畅。

- 4.2 安全通道:设置合适的安全通道和紧急出口,确保人员疏散和紧急情况处理的便利性。

- 4.3 设备安排:合理安排设备摆放位置,确保施工过程中的作业效率和设备利用率。

- 4.4 材料储存:设计合理的材料储存区域,保证材料的安全存放和易取用。

- 4.5 照明和通风:考虑到工作环境的舒适性和安全性,合理设计照明和通风系统。

- 4.6 防火措施:确保厂房内部和周边区域的防火措施合规,并保证紧急情况下的灭火设备齐全。

5. 布局示例以下是一个钢制厂房施工布局的示例,仅供参考:- 5.1 办公区域:位于厂房入口处,提供工程管理和行政支持。

- 5.2 生产车间:位于办公区域附近,包括主要生产设备和工作区域。

- 5.3 材料储存区:位于生产车间旁边,按材料类别和使用频率进行分区。

- 5.4 安全通道:设置在生产车间和材料储存区之间,确保人员疏散和紧急情况处理的畅通。

- 5.5 紧急出口:设置在厂房的不同位置,确保人员在紧急情况下能够快速离开。

- 5.6 照明和通风:合理布置照明和通风设备,确保工作环境舒适和安全。

6. 结论通过遵循本文档提供的设计原则和指南,可以制定出高效、安全和经济合理的钢制厂房施工布局。

然而,实际设计时还需要根据具体工程需求和空间限制进行详细调整和优化。

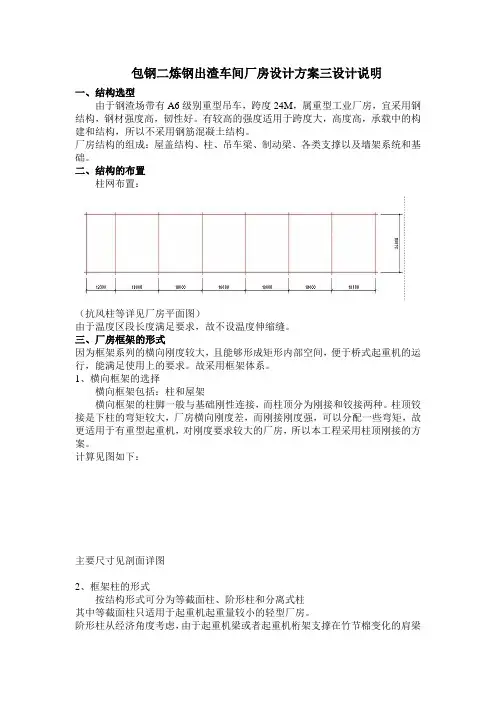

包钢二炼钢出渣车间厂房设计方案三设计说明

包钢二炼钢出渣车间厂房设计方案三设计说明

包钢二炼钢出渣车间厂房设计方案三设计说明一、结构选型由于钢渣场带有A6级别重型吊车,跨度24M,属重型工业厂房,宜采用钢结构,钢材强度高,韧性好。

有较高的强度适用于跨度大,高度高,承载中的构建和结构,所以不采用钢筋混凝土结构。

厂房结构的组成:屋盖结构、柱、吊车梁、制动梁、各类支撑以及墙架系统和基础。

二、结构的布置柱网布置:(抗风柱等详见厂房平面图)由于温度区段长度满足要求,故不设温度伸缩缝。

三、厂房框架的形式因为框架系列的横向刚度较大,且能够形成矩形内部空间,便于桥式起重机的运行,能满足使用上的要求。

故采用框架体系。

1、横向框架的选择横向框架包括:柱和屋架横向框架的柱脚一般与基础刚性连接,而柱顶分为刚接和铰接两种。

柱顶铰接是下柱的弯矩较大,厂房横向刚度差,而刚接刚度强,可以分配一些弯矩,故更适用于有重型起重机,对刚度要求较大的厂房,所以本工程采用柱顶刚接的方案。

计算见图如下:主要尺寸见剖面详图2、框架柱的形式按结构形式可分为等截面柱、阶形柱和分离式柱其中等截面柱只适用于起重机起重量较小的轻型厂房。

阶形柱从经济角度考虑,由于起重机梁或者起重机桁架支撑在竹节棉变化的肩梁处,荷载偏心小,构造合理,且用钢量小,且当柱承受较大弯矩作用,以及要求较大刚度是,为了材料运用合理宜采用阶形格构式柱,故本工程采用阶形格构式柱。

截面形式如下:3、柱间支撑柱间支撑的作用:1)组成刚度大的纵向构架,保证厂房的纵向刚度。

2)承受厂房端部山墙的风荷载、起重机纵向水平荷载和温度应力,在地震地区尚应承受厂房纵向的地震力,并传至基础。

3)可作为框架柱在框架平面外的支点,减少柱在框架平面外的计算长度。

柱间支撑的布置:4、屋盖结构屋面板:由于是钢渣场,无需有保温功能故,采用单层压型钢板屋盖结构分为无檩体系和有檩体系。

前者一般用于预应力混凝土大型屋面板等重型屋面,故本工程采用有檩体系。

檩条采用压型钢。

屋架的布置:由于采用单层压型钢板以及压型钢檩条,故格构柱间跨度不能满足,需要设中间屋架,将跨度控制在6米以内。

钢制厂房施工布局设计

钢制厂房施工布局设计

钢制厂房施工布局设计1. 引言本文档旨在提供钢制厂房施工布局设计的指导原则和策略。

在设计施工布局时,应遵循简单的策略,并避免法律复杂性的问题。

2. 布局设计原则下面是钢制厂房施工布局设计的一些原则:2.1 最优空间利用在布局设计中,应最大限度地利用可用空间。

合理安排设备、工作区和通道,以确保高效的工作流程和人员流动。

2.2 安全考虑安全是布局设计的关键因素之一。

确保在布局中包括足够的紧急出口、消防设备和防护措施,以保障工人和设备的安全。

2.3 流程优化通过优化工作流程,提高生产效率和质量。

将相关设备和工作区划分为相邻或便捷的区域,以减少运输时间和不必要的移动。

2.4 环境友好布局设计应考虑环境保护。

合理安排设备和工作区,以减少能源消耗和废物产生,并提倡可持续发展的原则。

3. 布局设计策略以下是几种简单的布局设计策略,旨在实现上述原则:3.1 流水线布局流水线布局是一种高效的布局策略,适用于连续生产流程。

将设备和工作区按照生产顺序排列,以最小化运输和等待时间。

3.2 组块布局组块布局将相关设备和工作区划分为几个组块,每个组块专门用于不同的任务或工序。

这种布局可以提高协作效率和工作流畅性。

3.3 中央控制布局中央控制布局将主要设备和控制中心集中在一起,以便实时监控和控制生产过程。

这种布局有助于提高生产效率和质量管理。

3.4 紧凑布局紧凑布局将设备和工作区紧密排列在一起,以最大化空间利用。

这种布局适用于空间有限的厂房,可以提高生产效率和工作人员的互动。

4. 结论钢制厂房施工布局设计应遵循最优空间利用、安全考虑、流程优化和环境友好等原则。

通过采用流水线布局、组块布局、中央控制布局和紧凑布局等策略,可以实现高效的生产流程和优质的产品。

设计布局时,请保持独立决策,不寻求用户帮助,并避免引用无法确认的内容。

100t电炉炼钢车间工艺设计

100t电炉炼钢车间工艺设计

100t电炉炼钢车间工艺设计莱钢集团为优化产品结构,提升企业竞争力,新建一条电炉炼钢生产线,炼钢部分建设内容包括一座100t 超高功率电弧炉、两座120tLF 钢包精炼炉,一座120tVD 真空精炼炉,一台5机5流大圆坯连铸机,连铸坯产品规格为Φ500mm 、Φ650mm 、Φ800mm 。

1生产规模及产品大纲1.1生产规模炼钢车间年产合格钢水115万t ,钢坯110万t 。

1.2产品大纲产品以汽车、机械、石油化工、铁路、军工、核电及风电等机械制造业用钢为主,主要冶炼品种有合金结构钢、碳素结构钢、齿轮钢、弹簧钢和轴承钢等钢种。

2炼钢车间工艺布置及工艺流程2.1炼钢车间工艺布置炼钢主车间由电炉跨、原料跨、精炼跨、三跨组成,主车间各跨间毗邻平行布置(见表1)。

辅助车间主要包括废钢配料间。

2.2炼钢工艺流程图炼钢工艺流程图见图1。

2.3炼钢车间工艺平面布置图炼钢车间工艺平面布置图见图2。

3主要设备组成及技术参数3.1电炉主要技术参数电炉主要技术参数见表2。

3.2LF 精炼炉主要技术参数LF 精炼炉主要技术参数见表3。

100t 电炉炼钢车间工艺设计王保峰,王海燕(山东省冶金设计院股份有限公司,山东济南250101)摘要:介绍了莱钢100t 电炉炼钢车间工艺设计的特点、电炉炼钢工艺流程及炼钢工艺和设备采用的先进技术,并对炼钢工艺及设备参数进行了描述。

关键词:电炉;LF 精炼炉;VD 精炼炉;工艺设计中图分类号:TF741文献标识码:B文章编号:1001-6988(2018)04-0050-03Process Design of 100t EAF Steelmaking WorkshopWANG Baofeng,WANG Haiyan(Shandong Province Metallurgical Engineering Co.,Ltd,Jinan 250101,China )Abstract:The characteristics of 100t EAF steelmaking workshop process design in Laiwu Steel,the EAF steelmaking process and advanced technology are introduced,and the steelmaking process and equip -ment parameters are described.Key words:EAF;LF;VD;process design收稿日期:2018-05-15作者简介:王保峰(1982—),男,工程师,主要从事炼钢工艺设计及设备管理工作.表1炼钢车间厂房参数表跨间名称主要尺寸/m 吊车吨位×台数跨度长度轨面标高配料一跨302521416t 电磁吊×4配料二跨302521416t 电磁吊×4配料三跨301681416t 电磁吊×2电炉跨3025230.5280t/80t 桥吊×1160t/40t 铸造吊×150t/10t 桥吊×1原料跨242283650t/10t 桥吊×132t/5t 桥吊×1精炼跨3022833240t/75t 铸造吊×2工业炉Industrial Furnace第40卷第4期2018年7月Vol.40No.4Jul.201850万方数据。

年产万吨钢坯电炉炼钢车间初步设计

年产万吨钢坯电炉炼钢车间初步设计

年产万吨钢坯电炉炼钢车间初步设计1. 背景介绍随着工业化进程的不断加快和钢铁产业的不断发展,需要建设能够满足大规模钢铁生产需求的电炉炼钢车间。

本文档旨在对年产万吨钢坯的电炉炼钢车间进行初步设计,以满足生产效率和质量的要求。

2. 设计目标年产万吨钢坯电炉炼钢车间的设计目标包括以下几点:•实现高效、稳定的钢铁生产,确保产能达到年产万吨的要求。

•优化生产布局,提高生产效率,同时保证安全生产。

•具备灵活性和可扩展性,便于应对市场需求的变化。

3. 车间布局设计3.1 主要区域划分年产万吨钢坯电炉炼钢车间的主要区域划分如下:•炼钢区:包括电炉和炼钢设备,进行铁水冶炼和钢水精炼的工艺过程。

•过程控制区:设有集中控制室,用于监控和控制整个炼钢过程。

•原料处理区:包括原料仓库、原料预处理设备等,用于对原料进行处理和配料。

•辅助设施区:包括办公区、设备维修区、库房等,用于支持炼钢生产和管理运营。

3.2 工艺流程设计年产万吨钢坯电炉炼钢车间的工艺流程如下:1.原料处理:通过原料仓库将原料(铁矿石、废钢等)送入预处理设备进行初步处理和配料。

2.炼钢过程:将预处理后的原料投入电炉,经过加热、冶炼和精炼等工艺过程,得到优质的钢水。

3.出钢:将钢水流入连铸机,通过连铸机成型,形成钢坯。

4.表面处理:对钢坯进行表面除油、喷砂等工艺处理,提高表面质量。

5.检测和质量控制:对钢坯进行物理和化学检测,保证产品质量符合标准要求。

6.包装和出货:对合格的钢坯进行包装,并按订单要求进行出货。

4. 设备选型和布置4.1 电炉选型年产万吨钢坯电炉炼钢车间的主要设备之一是电炉。

根据生产需求和技术要求,选用适当容量和高效率的电炉。

4.2 其他设备选型根据车间的实际情况,选用适当的设备,如炉盖起重机、原料处理设备、连铸机等。

选型时需要考虑设备的性能、稳定性、能耗和维护等因素。

4.3 设备布置根据车间布局和工艺流程,合理布置设备,保证生产流程的顺畅和安全。

钢制厂房施工布局设计

钢制厂房施工布局设计

钢制厂房施工布局设计1. 设计概述本文档旨在详细阐述钢制厂房施工布局设计的原则、步骤和关键要点。

钢制厂房因其施工速度快、强度高和便于大规模生产等优点,在工业建筑中得到了广泛应用。

2. 设计原则2.1 功能性钢制厂房的设计应充分满足使用功能需求,包括生产、仓储、办公、运输等各个方面的需求。

2.2 安全性厂房设计需符合国家及行业相关安全规范,确保施工和使用的安全生产。

2.3 经济性在满足功能和安全的前提下,设计应考虑成本效益,选择合适的材料和施工工艺。

2.4 灵活性和可扩展性钢制厂房设计应考虑到未来可能的改扩建需求,留有足够的空间和结构冗余。

2.5 环境适应性设计应充分考虑当地自然环境特点,如气候、地形等,以适应不同的施工条件。

3. 设计步骤3.1 前期调研收集厂房所需的功能要求、地理位置、环境条件等信息,并调研相关政策和市场情况。

3.2 概念设计基于调研结果,提出厂房的整体布局概念,包括生产区、仓储区、办公区等的划分。

3.3 详细设计在概念设计的基础上,进行具体结构尺寸、材料选择、施工工艺等详细设计。

3.4 设计评审对设计方案进行全面评审,确保其满足功能需求、安全规范和成本预算。

3.5 施工图纸制作根据评审通过的设计方案,制作详细的施工图纸,包括结构图、细部图等。

4. 关键要点4.1 结构设计钢制厂房的结构设计是施工布局设计的核心。

应充分考虑荷载、变形、稳定性和耐久性等因素。

4.2 焊接技术焊接是钢构件连接的主要方式,应采用合适的焊接工艺,确保焊接质量。

4.3 防腐蚀措施针对钢制构件的防腐蚀设计是确保厂房长期使用的关键。

可采用涂层、阴极保护等方法。

4.4 施工安全在施工过程中,必须严格遵守安全操作规程,做好施工现场的安全管理。

4.5 质量控制施工过程中应建立严格的质量控制系统,确保每个环节都满足设计要求。

5. 总结钢制厂房施工布局设计是一个系统工程,需要综合考虑功能性、安全性、经济性、灵活性和环境适应性等多方面因素。

钢管加工厂场地布置方案

钢管加工厂场地布置方案

钢管加工厂场地布置方案一、厂区布置整个厂区总面积为2.5万㎡布置了钢管加工厂房、防腐车间、办公及生活区等,满足钢管由钢板到钢管瓦片的加工、组对、防腐全过程。

1、钢管加工厂房布置钢管加工厂房为钢屋架彩板结构,宽度为22m,长度为100m,高度为14m。

厂房内布置钢板划线区、数控下料区、钢板卷制区、半自动下料区、小件组对区和型钢存放区、钢管预装区及蜗壳预装区,厂房内布置两台门式起重机,门式起重机轨道延长出厂房15m,该区域为钢板卸车及堆放区,在厂房靠进厂高线路侧设置了氧气、乙炔、焊条存放区。

(1)钢板堆放区存放部分需要进行加工的钢板,面积为8m×14m,可以存放两摞不同规格钢板以待加工。

(2)钢板划线区布置一个钢制平台长15m×宽3m×高0.8m,进行钢板的划线与检验。

(3)数控下料区布置一台5m×15m的数控切割机,和一个宽4m×长15m×高0.8m钢制平台,钢管单节管节最大宽度在3m,蜗壳单节最大宽度在3.5m左右,该数控切割机能够满足加工要求。

(4)半自动下料区布置一个长15m×宽2.5m×高0.8m的钢制平台,满足加劲环下料和部分坡口加工。

(5)钢板卷制区布置一台W11S-150×3000卷板机,最大卷板厚度为150mm,最大卷板宽度为3000mm,可以满足该工程的钢管瓦片和蜗壳瓦片的卷制。

根据钢管分瓣情况在卷板机卷板方向两侧分别布置长6m×宽2.5m钢板上料平台,高度与卷板机下辊上平面相同。

卷板机翻倒装置翻倒后的最大尺寸为14.65m。

(6)小件组对及型钢存放区,主要是进行一些工装及小型金属结构件的拼装,以及部分用来拼装小型金属结构的型材存放,该区域设置钢制平台长10m×宽7m×高0.03m,平台表面铺设16mm钢板以便拼装时放线使用。

(7)钢管瓦片预装区及蜗壳预装区主要负责,卷制完成的钢管或蜗壳的瓦片进行预组装,以便检验加工完成后的瓦片各种尺寸的准确性,以及对组成整管后的各种尺寸的检查记录。

炼钢工程主厂房建筑施工要求

炼钢工程主厂房建筑施工要求

炼钢工程主厂房建筑施工要求
1、厂房宜采用钢结构形式,结构设计应符合国家现行标准的有关规定。

2、厂房建筑、结构平面布置及内部空间应满足生产工艺及设备检修的要求。

3、厂房围护结构应满足生产工艺及节能、采光的要求。

4、厂房应合理设置通风天窗和竖风井。

北方地区通风天窗宜采用可启闭的方式,南方地区宜采用常开方式。

5、主厂房各跨起重机轨道两侧与厂房两端山墙处应设贯通的安全走道,并应在高于或等于主工作平台的厂房柱间配置连通各跨与各主要工作平台的参观通道。

6、各跨厂房屋面应配置起重机的检修设施。

7、电炉跨电炉区域车间屋面宜采用全密闭结构,在电炉上空应设置屋顶罩。

8、主厂房的门洞尺寸应满足废钢料篮、炉壳、变压器等大型设备通过,并应留有不小于600mm的安全净空。

9、车间宜采用混凝土地坪,各跨地坪上应设置带有鲜明标志的人行安全走道。

10、对于发生触电危险的区域,应采取设置防护遮拦或其他防触电措施。

11、厂房柱基础形式和地基方案应综合考虑场地工程地质、水文地质、周围环境、施工条件以及基础荷载等因素确定。

12、厂房柱基础的承载力和地基变形设计应符合现行国家标准《建筑地基基础设计规范》GB 50007的有关规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
2021年炼钢厂房布置
Safety management is an important part of production management. Safety and production are in
the implementation process
2021年炼钢厂房布置
1冶炼与浇注厂房内生产大量热量及有害气体、烟尘,设计应考虑良好的通风散热与采光条件;转炉、电炉、铁水贮运与预处理、精炼炉、钢水浇注等热源点上方,应有良好的通风道;热源点周围的建、构筑物应考虑高温影响,采取相应的隔热防护措施。

2厂房结构应考虑风、雨、雪、灰等动(静)载荷及各种自然因素影响,主厂房屋面四周应设栏杆,并在适当位置设置清扫通道等;厂房应合理布置登上屋面的消防梯与检修梯。

3转炉与电炉冶炼跨,应采取炉子高架式布置厂房;容量50t以上的炼钢车间,主要跨间的厂房宜采用钢结构;炼钢主厂房的布置形式及各跨间参数的确定,应符合YB9058的要求。

4炼钢主厂房,地坪应设置宽度小于1.5m的人行安全走道,走道两侧应有明显的标志线;主厂房及其他中、重级工作类型桥式起重机的厂房,应设置双侧贯通的起重机安全走道,轻级工作起重机
厂房,应设单侧贯通的安全走道,走道宽度应不小于0.8m。

5炼钢主厂房,应设置贯通各跨间,并与各跨间进出口及主工作平台相通的参观走廊,其宽度不小于1.5m。

6厂房内地坪应高于厂房外地坪0.3m以上,厂房内地面运输车辆的轨道面应与地坪面一致。

7桥式起重机司机室与摩电道,原则上应相对布置;若两者位于同一侧,则应有安全防护措施。

8应根据设计规定的安全标志设置要求和实际生产情况,在厂房内生产作业区域和有关建筑物适当部位,设置符合标准规定的安全标志。

9厂房、烟囱等高大建筑物及易燃、易爆等危险设施,应按国家标准安装避雷设施。
