JL32监理月报(xx监理[2013]月报 008号)2013年第 08期31日日至2013 年10月2013 年10月1工程名称: XXXX发包人: XX 监理机构:总监理工程师:日日期: 2013 年 11 月 1目录1.工程描述2.监理机构运行情况3.承包人现场情况4.工程质量控制情况评析5.工程进度控制情况评析6.工程投资控制情况评析7.施工安全及文明工地创建情况8.监理工作小结9.存在问题及有关建议10.下月工作安排11.工程大事记12.附表1)、完成工程量月统计表深圳市小型水库除险加固工程—长流陂水库监理月报(10月份)一、工程描述1.1工程概况XX。

现状长流陂水库主要建筑物由大坝、输水涵管及溢洪道等组成,为均质土坝,坝顶高程25.68~26.37m,最大坝高17.00m,正常蓄水位23.00m,相应库容512.6万m3。

根据《防洪标准》(GB50201-94)与《水利水电工程等级划分及洪水标准》(SL252-2000)规定,长流陂水库为小(1)型水库,水库枢纽工程等别为Ⅳ等,主要水工建筑物级别为4级;防洪标准设计洪水重现期为50年一遇(P=2%),校核洪水重现期为500年一遇(P=0.2%)。

鉴于深圳市是一座大城市,考虑下游防洪要求,本次除险加固工程长流陂水库主要建筑物级别提至3级,防洪标准设计洪水重现期按100年一遇(P=1%),校核洪水重现期按1000年一遇(P=0.1%)确定。

根据市水务局水资源处《关于全市小型水库除险加固工程(第二批)优化设计的函》及与宝安区水务局共同分析、协商,确定本次长流陂水库除险加固施工图阶段取消原初步设计的防渗设计内容,新增扩宽改造溢洪道并在溢洪道前新建闸门挡水方案,以提高正常蓄水位,从而达到水库扩容目的。

经过本次对水文资料,调节计算以及调洪演算等重新复核,水库坝址以上集雨面积8.6km2,坝址以上主要河流长度L=6.42km,比降J=0.012。

扩容后水库蓄水位为24.10m,相应库容622.70万m3,水库正常蓄水位提高1.10m,相应库容增加了110.10万m3;100年一遇设计洪水位为24.86m,相应库容699.77万m3,;1000年一遇校核洪水位为25.28m,总库容746.97万m3。

小水库监理月报

小水库监理月报

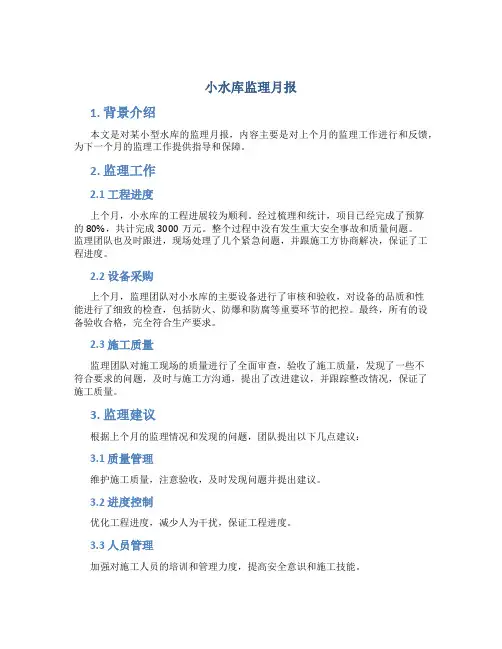

小水库监理月报1. 背景介绍本文是对某小型水库的监理月报,内容主要是对上个月的监理工作进行和反馈,为下一个月的监理工作提供指导和保障。

2. 监理工作2.1 工程进度上个月,小水库的工程进展较为顺利。

经过梳理和统计,项目已经完成了预算的80%,共计完成3000万元。

整个过程中没有发生重大安全事故和质量问题。

监理团队也及时跟进,现场处理了几个紧急问题,并跟施工方协商解决,保证了工程进度。

2.2 设备采购上个月,监理团队对小水库的主要设备进行了审核和验收,对设备的品质和性能进行了细致的检查,包括防火、防爆和防腐等重要环节的把控。

最终,所有的设备验收合格,完全符合生产要求。

2.3 施工质量监理团队对施工现场的质量进行了全面审查,验收了施工质量,发现了一些不符合要求的问题,及时与施工方沟通,提出了改进建议,并跟踪整改情况,保证了施工质量。

3. 监理建议根据上个月的监理情况和发现的问题,团队提出以下几点建议:3.1 质量管理维护施工质量,注意验收,及时发现问题并提出建议。

3.2 进度控制优化工程进度,减少人为干扰,保证工程进度。

3.3 人员管理加强对施工人员的培训和管理力度,提高安全意识和施工技能。

4.上个月,小水库的施工工作基本按照计划推进。

但仍需加强质量管理、进度控制和人员管理等方面的工作。

监理团队将会在下个月的工作中进一步加强监管,推进工程的安全和质量,确保小水库工程的顺利完成。

本文档重点介绍了小水库的监理工作情况,包括工程进度、设备采购和施工质量等方面,给出了相关建议,并对下个月的监理工作提供了指导和保障。

水利监理月报【范本模板】

水利监理月报【范本模板】

JL32 监理月报(2012年 6月)(监理[2012]月报6号)合同编号:监理月报一式 3 份,由监理机构填写构、发包人各1份。

JL25监理月报(监理[2012]月报6号)2012年第 6 期2012 年 5 月26日至 2012 年6月 25 日工程名称:发包人 :监理机构:总监理工程师:日期: 2012 年6月25 日一、本月工程施工情况二、工程质量控制情况(1)监理部严格按照设计文件及相关规范对工程质量控制。

(2)现场组织业主现场代表对溢洪道闭启室框架混凝土钢筋、模板尺寸验收,经现场业主、监理验收合同后方可继续浇筑混凝土.(3)现场监理对坝顶路面及溢洪道混凝土浇筑、帷幕灌浆进行旁站。

(4)本月坝枢工程大坝路面混凝土监理抽检2组。

(5)本月完成9个单元工程,经评定全部合格。

(6)完成主坝4个分部工程的验收。

现场监理通过巡视检查加强隧洞掘进线型检查,对施工过程岩性变化进行记录。

(1)现场监理通过巡视检查加强现场管理房室内、外装修的质量控制,要求严格按照设计文件及相关规范对工程质量控制。

(2)本月完成6个单元工程,经评定全部合格。

督促复建路工程对已完分部工程项目所属单元工程评定资料及相关检查、作好检测资料清理及整理,作分部工程验收准备。

三、工程进度控制情况1. 大坝枢纽工程本月完成坝顶路面浇筑及溢洪道上部结构梁、板、柱模板安装,正在进行右坝延伸段帷幕灌浆工作,坝枢工程工程上游盖重接近尾声.2。

本月因降雨较多,导致工程受天气影响进度缓慢.3。

现场监理督促施工单位在保证工程质量、安全的情况下加快施工进度,合理组织施工资源投入,按期完成施工任务。

2.现场监理督促施工单位在保证工程质量、安全的情况下加快施工进度。

本月管理房工程进行室内装修,正在进行配电房外墙施工。

四。

工程资金控制情况本月未支付进度款。

要求施工单位严格按照施工图纸及施工合同文件组织施工,控制工程投资。

五。

施工安全监理情况大坝高边坡施工作业人员未系安全带,部分人员未戴安全帽;大坝上乙炔、氧气瓶安全距离不够;大坝灌浆平台安全防护措施不到位;闸门处安全警示标志不完善.已要求施工单位严格按相关安全规范施工,并复查符合要求。

水利工程监理部监理月报(参考)

水利工程监理部监理月报(参考)

贵州省安顺市镇宁县白沙水库项目工程监理月报四川瑞泰工程项目管理有限公司白沙水库工程监理部二○一八年二月二十八日贵州省安顺市镇宁县白沙水库项目二月份工程监理月报批准: 帅云杰校核: 帅云杰编写: 黄伟四川瑞泰工程项目管理有限公司白沙水库工程监理部二○一八年二月二十八日第一篇大事记(2023年01月01日~2023年01月31日)1.2023年2月5日导流洞贯通;2.2023年2月8日市水务局领导到工地现场慰问白沙水库项目各参建方并召开现场协调会;第二篇工程进展及形象面貌1.11.施工形象面貌1.2二月份实物工程量完毕情况本月实物工程量完毕情况表1.2一月份工程形象面貌本工程已完毕进场公路1.45km, 场内公路工程1.25km。

弃渣场工程(完毕基础解决496.5m, 箱涵钢筋砼完毕98.5m, 完毕Ø1000涵管埋设400m)。

料场覆盖层剥离(完毕78900m³)及场地平整(完毕2800㎡), 临时道路完毕0.71km。

生活营区建设(营房面积完毕2100㎡)及场地平整(完毕3560㎡)。

临时施工用电线路及变压器(完毕输电线路5km, 完毕630KV A变压器一台, 400KV A 变压器一台。

施工用高位水池(完毕两个: 一个82m³、一个15m³)。

(1)截止目前工程进展如下:导流洞工程: 进口土石方明挖27000 m³, 出口土石挖明挖22100 m³, 洞身开挖已所有完毕(326.5m)。

并完毕临时支护工作, 垫层砼所有浇完, 正在进行隧洞砼浇准备工作, 完毕形象进度: 65%。

(2)大坝开挖: 左坝肩开挖85100 m³, 右坝肩开挖68200 m³, 坝基开挖开进行中。

完毕形象进度75%。

(3)料场开采:覆盖层剥离开挖78900 m³, 完毕形象进度20%。

(4)渣场工程:箱涵施工完毕98.5m, 完毕Ø1000涵管埋设400m, 完毕弃渣28300 m³。

(完整word版)水利监理月报

(完整word版)水利监理月报

JL25监理月报(监理[ 2018 ]月报 001 号)2018 年第 1 期2018 年 5 月1 日至2018 年 5 月25 日工程名称:防汛抗旱补助资金项目发包人:监理机构:总监理工程师:日期:2018 年x 月xx 日目录1、本月工程施工概况2、工程质量控制情况3、工程进度控制情况4、工程投资控制情况5、施工安全监理情况6、文明施工监理情况7、合同管理的其他工作情况8、监理机构运行情况9、监理工作小结10、存在问题及有关建议11、下月工作安排12、监理大事记13.附表(1)合同完成工程额月统计表(2)工程质量月评定统计表(3)工程质量平行检测试验月统计表(4)变更月统计表1、本月工程施工概况(1)沟道疏浚治理完成200m,合同工程量为200m,完成合同工程量的100%。

(2)沟道堤防砌护完成38m,合同工程量为38m,完成合同工程量的100%。

(3)生产桥1座,跌水1座,入沟砌护1处,沟道防冲截墙5座。

(4)de110pvc管完成1500m,合同工程量为1500m,完成合同工量的的100%。

土方开挖2250m³,合同工程量为2250m³,完成合同工程量的100%。

土方回填2250m³,合同工程量为2250m³,完成合同工程量的100%。

2、工程质量控制情况工程质量是工程建设的核心,是监理工作的重点。

我项目监理部本着“百年大计,质量第一”的精神对工程质量进行全面控制和管理,保证工程质量目标的实现。

工程项目质量控制总目标是:通过有效的控制手段和措施,使工程质量符合承包合同和国家有关规程规范的要求。

工程质量监理的重点是施工阶段的质量控制。

对影响工程质量的人、机、料、法、环进行全面控制。

从工程开工准备,到工程竣工验收实行全过程质量监控。

质量控制的方法(1)本工程在实施过程中,我项目监理部实行“预防为主”的工作方针,对特殊部位和关键工序,行使全面、全过程的跟踪或旁站监理。

某水库工程监理月报

某水库工程监理月报

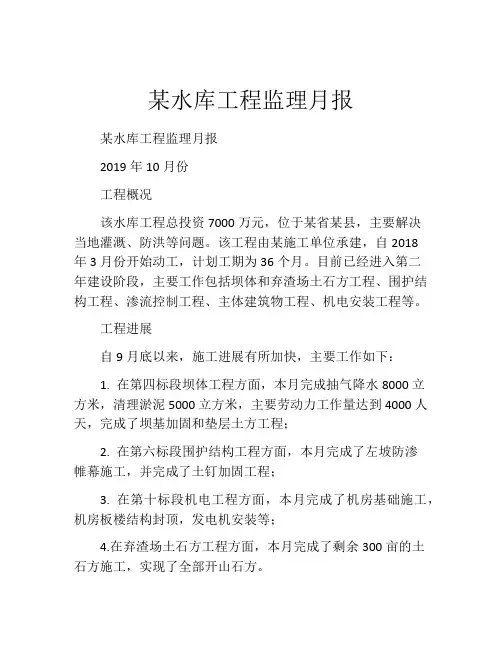

某水库工程监理月报某水库工程监理月报2019年10月份工程概况该水库工程总投资7000万元,位于某省某县,主要解决当地灌溉、防洪等问题。

该工程由某施工单位承建,自2018年3月份开始动工,计划工期为36个月。

目前已经进入第二年建设阶段,主要工作包括坝体和弃渣场土石方工程、围护结构工程、渗流控制工程、主体建筑物工程、机电安装工程等。

工程进展自9月底以来,施工进展有所加快,主要工作如下:1. 在第四标段坝体工程方面,本月完成抽气降水8000立方米,清理淤泥5000立方米,主要劳动力工作量达到4000人天,完成了坝基加固和垫层土方工程;2. 在第六标段围护结构工程方面,本月完成了左坡防渗帷幕施工,并完成了土钉加固工程;3. 在第十标段机电工程方面,本月完成了机房基础施工,机房板楼结构封顶,发电机安装等;4.在弃渣场土石方工程方面,本月完成了剩余300亩的土石方施工,实现了全部开山石方。

监理情况1. 本月未发生重大施工事故,现场安全管理得到了有效控制;2. 施工单位严格按照建设规划和施工方案进行施工,监理单位进行现场监管、质量检查和验收,保证了工程质量,发现的问题及时进行整改;3. 工程项目管理人员对环境保护、文明施工等措施进行落实和监管,施工现场卫生整洁,未发现环境污染等问题;4. 在工程变更管理方面,工程项目管理人员按照相关规定及时向业主报告和提交工程变更申请,未出现变更后重新规划和施工的情况。

存在问题1. 在弃渣场土石方工程中,出现了部分土方未按照规划设计挖方的情况,已责令施工单位及时整改,后续将严格监管;2. 在第七标段渗透控制工程中,出现渗透压力较大的问题,工程项目管理人员及时报告并与施工单位协商整改,后续将进行跟踪和监管。

下一步工作计划1. 继续按照施工方案进行施工,并对存在问题进行整改和监管;2. 加强现场安全管理,控制施工风险;3. 完成主要机电设备安装和调试,保证设备运行稳定;4. 加强与业主的沟通和协调,确保工程按预算和进度计划进行。

水利工程监理部监理月报(参考).doc

贵州省安顺市镇宁县xxxx项目工程监理月报xxxx工程项目管理有限公司xxxx工程监理部二○一八年二月二十八日xxxx项目二月份工程监理月报批准:校核:编写:xxxx工程项目管理有限公司xxxx工程监理部二○一八年二月二十八日第一篇大事记(2018年01月01日~2018年01月31日)1.2018年2月5日导流洞贯通;2.2018年2月8日市水务局领导到工地现场慰问xxxx项目各参建方并召开现场协调会;第二篇工程进展及形象面貌1、施工形象面貌1.1二月份实物工程量完成情况本月实物工程量完成情况表1.2一月份工程形象面貌本工程已完成进场公路1.45km, 场内公路工程1.25km。

弃渣场工程(完成基础处理496.5m,箱涵钢筋砼完成98.5m,完成Ø1000涵管埋设400m)。

料场覆盖层剥离(完成78900m³)及场地平整(完成2800㎡),临时道路完成0.71km。

生活营区建设(营房面积完成2100㎡)及场地平整(完成3560㎡)。

临时施工用电线路及变压器(完成输电线路5km,完成630KV A变压器一台, 400KV A 变压器一台。

施工用高位水池(完成两个:一个82m³、一个15m³)。

(1)截止目前工程进展如下:导流洞工程:进口土石方明挖27000 m³,出口土石挖明挖22100 m³,洞身开挖已全部完成(326.5m)。

并完成临时支护工作,垫层砼全部浇完,正在进行隧洞砼浇准备工作,完成形象进度:65%。

(2)大坝开挖:左坝肩开挖85100 m³,右坝肩开挖68200 m³,坝基开挖开进行中。

完成形象进度75%。

(3)料场开采:覆盖层剥离开挖78900 m³,完成形象进度20%。

(4)渣场工程:箱涵施工完成98.5m,完成Ø1000涵管埋设400m,完成弃渣28300 m³。

1.3完成情况比较与分析导流洞完成情况较好;左右坝肩开挖情况不理想,主要原因是:1、进场道路路况较差;2、挖运设备不足;3、左坝肩受迁坟的影响;4、右坝肩受塌方的影响坏损。

监理月报本月工作总结5篇

监理月报本月工作总结5篇#__监理月报本月工作总结1在这里要首先要感谢公司领导,同事对我一年来的工作关怀及帮助表示真诚的感谢。

进入__公司,我走上了监理工程师的岗位。

虽然有许多艰辛,但是伴着领导的关怀,同事的关心,一步步充实着走了过来。

在这里我们感觉到了家庭般的温暖,我们是家庭成员,公司就是我们的家。

站在专监的岗位,需要学习较强的专业技术和刚正不阿的良好品德。

我们应该学习老前辈的工作经验,他们的工作特点,学习他们的人际关系的协调,我们应该不时的交流工作经验,利用具体事例,达到了预期目的。

我们每一位监理人员,要对照自己的工作找出差距、不足,像优秀的监理人员学习;我们应以老同志的经验为基础,工作之初就高起点、严要求,来共同提高我们的服务水平、树立我们的形象、拓展我们的发展空间。

其次是关于监理人员工作方面的问题:(一)是注重集体学习和自己学习的统一。

我们单位监理人员的专业素质参差不齐,其水平远远不能满足市场需求,大多数监理人员来自纯技术或施工企业,知识结构较为单一、组织协调能力不足,缺少年富力强的骨干人才。

所以我们一定要注重学习,到工地不说外行话,并能切实解决工程中出现的问题,为建设单位出谋划策。

早来的监理员要不断进取,起到带头作用,新来的人员要拼命学习,注重实践,干一点会一点,注重经验的积累,应尽快赶上。

(二)是注重工作方法,搞好关系协调。

目前监理的形势要求我们监理人员,一是业务水平要高,一心一意靠在工程上。

二是要搞好关系协调。

监理是一种服务行为,我们是通过自己的专业劳动得到建设单位认可,取得报酬。

我们到工地上,一定要摆正位置,不能以行家自居、以法律执行者的口气,告诉建设单位按照规范规程和法律法规应该怎么做,而是要善于说明情况,让建设单位明白这样做的好处。

对施工单位也不要以管理者自居,要把查出的问题说清楚,说清楚后要加强检查验收,确实无法解决的,要让建方、项目总监进行协调。

否则关系弄僵,工作也干不好。

水利工程监理月报范文(必备12篇)

水利工程监理月报范文(必备12篇)1 总则工程项目基本概况工程概况长沙市岳麓区莲花镇莲花河(莲花社区段)综合整治工程位于岳麓区莲花镇境内,地处湘江三级支流莲花河中游,闸址控制流域面积,河流干流长,坡降‰。

莲花河流域属于亚热带季风性湿润气候区,春雨、夏热、秋燥、冬寒,四季分明,极端最高气温℃,极端最低气温℃,年平均气温℃。

多年平均降雨量1515mm,降雨主要集中在3-8月,占全年的70%以上,其中以5、6两月最多,占全年的。

多年平均蒸发量为,主要集中在5-9月,其中以7月份蒸发量最大。

多年平均风速为,历年最大风速为,多年平均汛期的最大风速为。

综合整治工程主要项目内容为三座水闸重建、河道疏浚和堤防建设。

工程设计标准工程等级为四等,主要建筑物为四级,次要和临时建筑物为五级,工程按地震烈度7度设防。

工程建设内容、工程量及项目划分本工程项目建设内容及工程量为:1、土方机械开挖河道疏浚:、土方回填压实:、香根草护坡:㎡4、草皮护坡:㎡5、导流明渠土方开挖及土方回填各、土围堰填筑与移走:、施工道路工程临时道路:2300米8、M10浆砌片石:740m39、三个坝砼总量:、砂石垫层:468m311、钢筋加工与安装:吨12、伸缩缝:192㎡13、止水带:、雷格网:762㎡15、自倾门制安装:168㎡16、原栏河坝拆除:558m3为了便于控制和验收,根据《水利水电工程施工质量评定规程(试行)》(SL176-1996)、《堤防工程施工质量评定与验收规程》(SL239-1999)、《堤防工程施工规范》(SL260-98)确定的原则,结合本工程的情况,初步划分单位工程和分布工程。

详见本工程初步项目划分表(见下表)佛山**联围0+780~2+150段岸线整治及堤围加固工程基础土方开挖按90米左右划分单元工程松木桩基础按100米左右划分单元工程土方回填按280方左右划分单元工程悬臂式挡土墙砼按40米左右划分单元工程浆砌石挡土墙按90米左右划分单元工程砼路面按300米左右划分单元工程干砌石护脚按90米左右划分单元工程植草护坡按90米左右划分单元工程砼栏杆按300米左右划分单元工程堤围灌浆按90米左右划分单元工程工程项目主要目标本工程概算总投Z 万元。

监理月报5篇_范文

《监理月报》监理月报(一):监理月报监理月报由项目总监理工程师组织编写,由总监理工程师签认,报送建设单位和本监理单位,报送时间由建设单位和监理单位协商确定,一般在收到承包单位项目经理部报送来的工程进度,汇总了本月已完工程量和下月计划完成工程量表、工程款支付申请表等相关资料后,5~7d内提交。

监理月报的资料有以下几点,根据建设工程规模大小决定汇总资料的详细程度,具体为:1、工程概况:本月工程概况,本月施工基本状况。

2、本月工程形象进度。

3、工程进度:本月实际完成状况与计划进度比较;对进度完成状况及采取措施效果的分析。

4、工程质量:本月工程质量分析;本月采取的工程质量措施及效果。

5、工程计量与工程款支付:工程量审核状况;工程款审批状况及支付状况;工程款支付状况分析;本月采取的措施及效果。

6、合同其他事项的处理状况:工程变更;工程延期;费用索赔。

7、本月安全监理状况及下月安全监理的重点。

8、本月监理工作小结:对本月进度、质量、安全、工程款支付等方面状况的综合评价;本月监理工作状况;有关本工程的推荐和意见;下月监理工作的重点。

监理月报封面的格式如下:_________工程监理月报年度:_________月份:_________总监理工程师:__________________监理有限公司_________项目监理部_________年_________月_________日监理月报(二):监理月报范本]1、本月工程描述三标段:中铁局本月主要工作资料为:迎水坡混凝土板防护工程、路缘石铺设的施工。

四标段:公司本月主要施工资料为:混凝土护脚齿墙土方填筑、复合土工膜铺设、面板护坡砂砾石垫层、迎水坡混凝土板防护工程的施工。

五标段:市公司本月主要施工资料为:排水闸5个闸墩及胸墙从高程为23、5至27、661m的钢筋混凝土浇筑、工作桥钢筋混凝土浇筑、排水泵站负二层墙体钢筋混凝土的施工。

点评:(1、本月工程描述)①只交待了各标段这个月在干什么,究竟是工程的什么部位、桩号,3、4标段都没有交待。
