济宁市任城区梦园南区住宅建筑外墙节能改造冬期施工方案一标段工程名称:济宁市任城区梦园南区住宅建筑外墙节能改造专项建设单位:济宁市任城区住房和城乡建设局监理单位:山东恒信监理公司施工单位:山东正恒工程有限公司编制日期:2015/12/5目录一、编制依据及原则-----------------------------------------------------3二、施工工艺--------------------------------------------------3三、施工组织管理职责------------------------------------------3四、施工质量保证措施----------------------------------------5五、质量标准------------------------------------------------6六、冬季施工措---------------------------------------------7七、冬期施工安全保证措施-----------------------------------8随着天气变冷,这段时间也正是质量问题高发期。
为确保施工质量,减少返工,保证济宁市任城区梦园南区住宅建筑外墙节能改造工程一标段的施工工期。
特制定本外墙保温冬季施工方案。
一、编制依据及原则1、编制依据济宁市属寒冷地区,冬期负温时间较长,风速较快。
根据建筑施工图中《济宁市任城区梦园南区住宅建筑外墙节能改造专项》,结合现行国家、行业和地方有关规程、规范《外墙外保温工程技术规程》GB/T 7106-2008、《建筑技能改造技术规程》JGJ/T 129-2012 、《建筑工程施工质量验收统一标准》(GB550300-2001)及《建筑工程冬期施工规程》(JGJ104-97)有关规定,结合我市多年冬期施工的实际情况,特制定外墙保温冬期施工技术方案。
冬期施工的划分当昼夜日平均气温(最高和最低气温的平均值或当地时间6时、14时、22时室外气温的平均值)连续5d低于5。
C或最低气温低于-3。
C时,即进入冬期施工。
根据当地多年气象资料,济宁市从11月中旬至3月中旬为冬施期。
1月份气温最低。
2、编制原则确保工程质量,减少返工,降低成本,缩短工期。
二、施工工艺1.基面处理:1.1障碍物的清除旧楼上的突出障碍物要提前进行清除,如护栏、晾衣架等防碍保温施工的物件。
1.2旧涂料墙面的处理(1)乳胶漆外墙保温做法(位置、颜色详立面图)a.基层处理(a)抹灰层破损处,清理浮层至主墙面,用1:2.5水泥砂浆分层找补抹平。
(b)抹灰层未破损处,清理外墙腻子及涂料等至抹灰层b.用粘结砂浆粘贴50mm厚B1级聚苯板(≥18kg/m3),辅以8mm*102mm(变更为8mm*125mm)保温钉固定(保温钉每平方米不少于8个)c.5mm厚抗裂砂浆复合140g/m2耐碱网格布一道d.刮柔性耐水腻子两遍e.刷底漆一遍f.弹性乳胶漆面层二遍(2)一体板外墙保温做法(位置、颜色详立面图)a.基层处理(a)抹灰层破损处,清理浮层至主墙面,用1:2.5水泥砂浆分层找补抹平。
(b)抹灰层未破损处,清理外墙腻子及涂料等至抹灰层b.用粘结砂浆粘贴仿石聚苯保温一体板,辅以专用锚栓固定。
注:一体板保温层为B1级聚苯板(≥18kg/m3),总厚度55mm,应保证完工后与乳胶漆外墙平齐;板件拼缝、收头节点做法以及专用锚栓规格、数量等应满足一体板厂家相关技术要求.(3)首层挑阳台直接接触室外的砼底板保温做法a.基层处理(a)抹灰层破损处,清理浮层至主墙面,用1:2.5水泥砂浆分层找补抹平。
(b)抹灰层未破损处,清理外墙腻子及涂料等至抹灰层b.用粘结砂浆粘贴65mm厚B1级聚苯板(≥18kg/m3),辅以8mm*102mm(变更为8mm*125mm)保温钉固定(保温钉每平方米不少于8个)c.5mm厚抗裂砂浆复合140g/m2耐碱网格布一道d.刮柔性耐水腻子两遍e.刷底漆一遍f.刷白色弹性乳胶漆面层二遍(4)窗户四周窗口及女儿墙内侧做法如下a.基层处理(a)抹灰层破损处,清理浮层至主墙面,用1:2.5水泥砂浆分层找补抹平。
(b)抹灰层未破损处,清理外墙腻子及涂料等至抹灰层b.25厚胶粉聚苯颗粒保温层。
c.5mm厚抗裂砂浆复合140g/m2耐碱网格布一道d.刮柔性耐水腻子两遍e.刷底漆一遍f.弹性乳胶漆面层二遍三、施工组织管理职责(1)项目经负责组织技术负责人、施工员、质检员、安全员每天进行安全质量巡视责任到人。
(2)技术负责人负责监督文件和资料控制、检查和试验状态及设备控制、质量记录控制、内部质量审核、纠正预防措施等要素的具体实施。
(3)施工员认真进行施工自查、互查。
对违反技术质量操作规程的作业应及时制止、纠正。
并按质量控制流程图实施。
(4)质检员独立、客观开展质检工作,对质量检验不合格有权责令整改。
(5)安全员应每天巡视工程中存在的安全隐患。
四、施工质量保证措施3.1施工顺序从下至上,从左至右。
3.2聚笨板铺装前,要检查尺寸与方正是否合格,是否有破损等,确保EPS板满足工艺要求。
3.3聚笨板要错缝铺装,错缝宽度不小于100mm。
3.4网格布采用搭接方式铺装,水平搭接100mm,垂直搭接100mm。
网格布施工粘贴前必须抹一遍抹面砂浆,严禁干挂网。
3.5要严格遵守施工工序的时间间隔。
3.6在聚笨板上施涂粘合砂浆。
使用点框法时,应确保粘合腻子的涂抹面积超过聚氨酯板面积的60%。
板四周均匀涂抹上一层粘合砂浆,涂抹宽度为50mm,厚度为10mm,并在板的一边留出50 mm宽的排气孔。
中间部分点粘直径100mm,10mm厚,中心距离200mm3.7为保证施工质量,加长锚固钉。
由图纸原设计的Ф8*102mm规格的锚固钉变更为Ф8*125mm规格的锚固钉。
五、质量标准1.保证项目1.1聚氨酯板、网格布的规格和各项技术指标,保温粘合剂、保温抹面砂浆必须符合有关国家标准和规程的要求。
检验方法:检查出厂合格证或进行复检。
1.2聚氨酯板必须与墙面粘结牢固,无松动和虚粘现象。
检查数量:按楼每20米长抽查一处(每处3延长米),但不少于3处。
检查方法:观察和用手推拉检查。
1.3粘合腻子与聚氨酯板必须粘结牢固,无脱层、空鼓。
面层无爆灰和裂缝。
检查数量:同5.1.2。
检查方法:用小锤轻击和观察检查。
检查施工记录。
2基本项目2.1每块聚氨酯板与墙面的粘接总面积大于或等于60%。
检查数量:按楼每20米长抽查一处,但不少于3处,每处检查不少于2块。
检验方法:尺量检查取其平均值。
注:检验应在粘结剂凝结前进行。
2.2EPS板碰头缝不抹粘合剂。
检查数量:同5.1.2。
检查方法:观察检查。
2.3网格布应横向铺设,压贴密实,不能有空鼓、皱折、翘曲、外漏等现象,搭接宽度左右不得小于100mm,上下不得小于100mm。
检查数量:同5.1.2。
检查方法:观察及尺量检查。
3允许偏差项目3.1聚氨酯板粘贴的允许偏差应符合下表的规定。
项次项目允许偏差(mm)检查方法1 表面平整 3 用2m靠尺和楔型塞尺检查2 立面垂直3 用2m托线板检查3 阴阳角垂直 3 用2m托线板检查4 阴阳角方正 3 用200mm方尺检查5 接缝高差 1.5 用直尺检查3.2保温墙面层允许偏差及检查方法应符合下表的规定。
项次项目允许偏差(mm)检查方法1 表面平整 4 用2m靠尺和楔型塞尺检查2 立面垂直 4 用2m托线板检查3 阴阳角垂直4 用2m托线板检查4 阴阳角方正 4 用200mm方尺检查5 伸缩缝平直 3 拉5m线和用直尺检查六、冬季施工措施1、现阶段温度变化非常大,施工时应随时关注天气预报(气温变化),若出现降温和雨雪天气时,应停止施工。
若白天温度高,早九点至下午三点前进行抹面施工,早九点前及下午三点后进行粘贴保温板施工。
2、现阶段施工时,还应注意:(1)由于气温较低聚合物胶浆中的胶粉溶解速度可能会降低,在调制聚合物胶浆时,要适当延长搅拌时间,胶灰比应在规定范围内使用,不要将材料搅拌过稀,否则会加长凝固时间;(2)网格布禁止用水浸泡,防止出现网格布被冻坏;(3)抹面施工时尽量选取中午时间施工,减少温度波动的影响;(4)因气温降低,粘结砂浆凝固时间长。
保温板粘贴后及时用锚固钉固定,防止脱落。
3、在施工时按照先施工北立面、山墙,最后进行南立面(冬天关照时间相对长)的施工顺序。
4、注意工地所用材料的储存条件:所有的液体料或膏状料贮存温度不应低于5。
C,应置于室内并覆盖棉毡等提高贮存温度。
所有粉体材料应与干燥处贮存。
5、如果温度突然骤降,各工程要停工,材料员尽量做好材料计划,避免剩余材料过多;施工现场条件比较差对于贮存材料非常不利。
6、粘结砂浆,抗裂砂浆以及公司各种配套材料严禁添加任何防冻剂、早强剂等辅助材料。
防冻剂、早强剂只对水泥硬化起作用,对于聚合物成膜无作用。
七、冬期施工安全保证措施针对冬季施工气温低、干燥、安全隐患多等特点,重点做好文明施工、安全生产和防寒保暖等工作。
1、加强用电管理,严防火灾危害,冬季温度低同时是取暖用电高峰。
专职安全员和电工应对施工和生活用电设备进行巡视检查,配足没火设备,预防火灾发生,严禁采用电炉子等取暖设施;更不准用碘钨灯在室内、现场进行取暖。
2、加强对易燃。
易爆物品的储存、运输、使用和管理,现场所有的易燃物品应专门堆放,易燃物堆放距离应符合防火规定,易燃物堆放区应设置足够的消防器材。
3、低温季节应根据进度计划,合理安排生产班次和劳动作息时间,尽量减少低温时段施工,避免冻害。
4、高空作业在冬季施工中应注意:(1).进入施工现场必须佩带安全帽,吊篮施工人员必须佩带安全绳、安全锁。
(2).施工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危险人身安全的,必须停止作业。
(3).本工程为旧楼改造工程,居民流动性大。
严禁高空落物,施工作业场所所有可能坠落的物件,应一律先行撤除或加以固定。
高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸。
工具应随手放人工具袋;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件及余料和废料均应及时清理运走,不得随意乱置或向下丢弃。
传递物件禁止抛掷。
(4).雨天和雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施。
凡水、冰、霜均应及时清除。
遇有5级以上大风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业,暴风雪及台风暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。
外墙抹灰冬季施工方案11篇
外墙抹灰冬季施工方案外墙抹灰冬季施工方案11篇为了保障事情或工作顺利、圆满进行,时常需要预先开展方案准备工作,方案是阐明行动的时间,地点,目的,预期效果,预算及方法等的书面计划。
怎样写方案才更能起到其作用呢?下面是小编帮大家整理的外墙抹灰冬季施工方案,欢迎大家分享。
外墙抹灰冬季施工方案1一、施工准备(一)、技术准备1、首先熟悉、了解并审查图纸设计以及会审记录、工程洽商、变更等内容。
掌握墙体砌筑工程的长度、宽度、高度等几何尺寸,以及墙体轴线、标高、构造形式等内容情况。
2、根据现场条件,完成工程测量控制点的定位、移交、复核工作。
3、完成进场材料的见证取样复核及砌筑砂浆的适配工作。
4、施工前组织施工人员进行安全、技术、质量、环境交底工作。
(二)、材料准备1、根据设计要求将砌体所选用材料提前进场,并做好检验、复试工作,同时应符合有关验收标准及施工图纸要求。
2、对进场的材料进行数量以及外观质量的验收工作,并按照施工方案及施工平面图进行分类堆放。
3、砂浆强度等级必须符合设计要求。
(1)水泥:一般采用32.5级或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥。
(2)砂:一般宜用中砂并不得含有有害物质,勾缝宜用细砂,各项指标符合规范和设计要求。
(3)水:使用自来水或天然洁净可供饮用的水。
(4)塑化材料:有石灰膏、磨细石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不少于7d,严禁使用冻结和脱水硬化的石灰膏。
4、砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证及试验单。
(三)、作业条件1、基槽或基础垫层已完成,并验收办完隐检手续。
2、弹好基础或墙身轴线及边线,经复核,办理验线手续。
3、常温施工时,砌砖前1天应将砖浇水湿润,雨天作业不得使用含水率饱和状态的砖。
4、砌筑部位的灰渣、杂物应清除干净,基层浇水湿润。
5、基槽安全防护已完成,无积水,并通过质检员的验收。
6、脚手架应随砌随搭设;运输通道通畅,各类机具应准备就绪。
旧楼暖气改造施工方案(3篇)
第1篇一、项目背景随着我国城市化进程的加快,许多老旧小区的供暖设施已经不能满足现代居民的生活需求。
为了提高居民的生活质量,保障居民冬季供暖需求,现对某老旧小区的暖气系统进行改造。
本方案旨在详细阐述旧楼暖气改造的施工流程、施工技术及质量控制措施。
二、项目概况1. 项目名称:某老旧小区暖气改造工程2. 项目地点:某市某区某街道某小区3. 项目规模:共计200户居民,改造面积约为2万平方米4. 项目内容:暖气管道更换、暖气片更换、暖气系统改造、控制系统升级等5. 项目周期:60天三、施工方案1. 施工准备(1)施工组织成立项目组,明确项目经理、技术负责人、施工负责人等岗位职责,确保施工顺利进行。
(2)施工人员组织具备相关资质的施工队伍,对施工人员进行专业培训,确保施工质量。
(3)施工材料采购符合国家标准的暖气管道、暖气片、阀门、保温材料等施工材料。
2. 施工流程(1)现场勘查对施工现场进行勘查,了解原有暖气系统的布局、管道走向、暖气片安装位置等,为后续施工提供依据。
(2)拆除原有暖气系统拆除原有暖气管道、暖气片等设备,确保拆除过程中不损坏其他设施。
(3)施工放线根据设计图纸,对施工现场进行放线,确定管道走向、暖气片安装位置等。
(4)管道安装1)铺设主管道:按照设计要求,铺设暖气主管道,确保管道平直、无扭曲。
2)铺设支管道:按照设计要求,铺设暖气支管道,确保管道连接牢固、密封性良好。
3)安装阀门:在管道上安装阀门,便于调节暖气系统。
(5)暖气片安装1)拆除原有暖气片:拆除原有暖气片,确保拆除过程中不损坏其他设施。
2)安装新暖气片:按照设计要求,安装新暖气片,确保安装牢固、美观。
(6)控制系统升级1)拆除原有控制系统:拆除原有控制系统,确保拆除过程中不损坏其他设施。
2)安装新控制系统:按照设计要求,安装新控制系统,确保控制系统运行稳定、可靠。
(7)试运行1)进行系统打压测试:对暖气系统进行打压测试,确保管道无泄漏。
旧楼改造冬季施工方案
旧楼改造冬季施工方案红桥区老旧小区及远年住房改造工程冬季专项施工方案编制人:初审人:审核人:审批人:年月日中益诚达建设集团有限公司目录一、工程概况 ..................................................................... 错误!未定义书签。
二、编制依据: ................................................................. 错误!未定义书签。
三、施工准备 ..................................................................... 错误!未定义书签。
四、内、外墙粉刷冬施工艺.............................................. 错误!未定义书签。
五:屋面防水SBS防水施工.............................................. 错误!未定义书签。
六、维修房屋外檐墙面修补.............................................. 错误!未定义书签。
七、更换PVC下水管......................................................... 错误!未定义书签。
八、砖砌体砌筑工程 ......................................................... 错误!未定义书签。
九、抹灰工程 ..................................................................... 错误!未定义书签。
一、工程概况工程名称:红桥区老旧小区及远年住房改造工程三条石街道、西沽街道、西于庄街道施工标段建设单位:天津市红桥区房地产管理局监理单位:河南宏业建设管理股份有限公司施工单位:中益诚达建设集团有限公司质量要求:国家验收规范合格标准座落地点:天津市红桥区施工范围:红桥区老旧小区及远年住房改造工程三条石街道、西沽街道、西于庄街道施工,主要包括三条石街道、西沽街道、西于庄街道3个街道、共计4个小区(御河湾新苑、流霞里、流霞新苑、祥居公寓)的老旧小区及远年住房的建筑修缮工程、防水工程、装饰装修工程、排水工程、电气工程、照明工程等。
改造工程冬季施工方案
改造工程冬季施工方案
一、背景
随着城市建设的不断升级和更新,改造工程成为现代城市建设的重要一环。
而随着冬季的来临,施工环境面临一系列挑战,需要制定相应的施工方案,以确保工程顺利进行。
二、冬季施工特点
1.气温低:冬季气温较低,对施工材料和设备的影响较大。
2.天气多变:冬季天气多变,雨雪天气较频繁,对施工进度会产生影
响。
3.短暂的白昼:冬季白天时间短,施工时间有限,需要有效安排工作
计划。
4.安全隐患增加:冰雪天气容易导致施工场地安全隐患增加,需要加
强安全防范措施。
三、冬季施工方案
1. 施工材料选择
考虑到冬季气温较低的特点,需选择能够适应低温施工的材料,例如耐寒型混凝土、低温粘结剂等,以确保施工质量。
2. 施工设备保养
冬季气温较低对施工设备的影响较大,需加强设备保养工作,定期检查设备状态,确保设备正常运转,避免因设备故障延误施工进度。
3. 安全防范措施
冬季施工场地安全隐患增加,需要加强安全防范措施,设置防滑设施、加强现场安全管理、定期清理冰雪等,确保施工现场安全。
4. 施工时间安排
冬季白天时间短,需合理安排施工时间,充分利用白天时间进行施工,避免夜间施工增加安全风险。
5. 废弃物处理
冬季气温较低,废弃物处理也需要特别注意,避免因废弃物堆积导致环境污染或影响施工进度。
四、结语
冬季是施工工程中较为特殊的时段,合理制定冬季施工方案对改造工程的顺利进行具有重要意义。
通过选择适应低温施工的材料,加强设备保养,加强安全防范措施等措施,可以有效应对冬季施工带来的各种挑战,确保工程顺利进行。

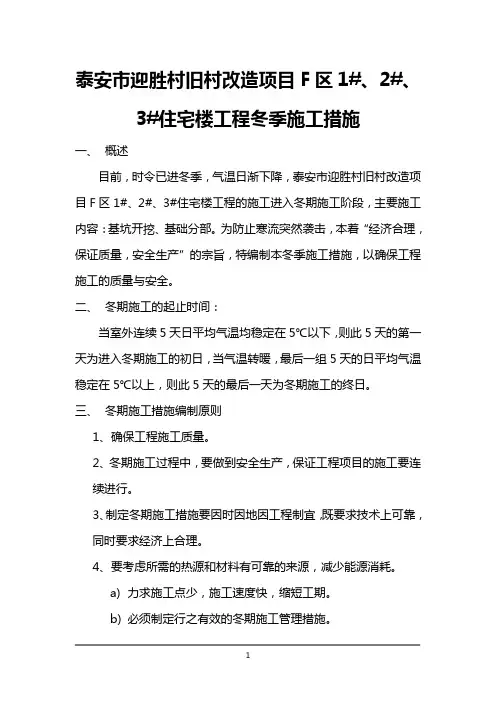

泰安市迎胜村旧村改造项目冬季施工措施
泰安市迎胜村旧村改造项目F区1#、2#、3#住宅楼工程冬季施工措施一、概述目前,时令已进冬季,气温日渐下降,泰安市迎胜村旧村改造项目F区1#、2#、3#住宅楼工程的施工进入冬期施工阶段,主要施工内容:基坑开挖、基础分部。
为防止寒流突然袭击,本着“经济合理,保证质量,安全生产”的宗旨,特编制本冬季施工措施,以确保工程施工的质量与安全。
二、冬期施工的起止时间:当室外连续5天日平均气温均稳定在5℃以下,则此5天的第一天为进入冬期施工的初日,当气温转暖,最后一组5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬期施工的终日。
三、冬期施工措施编制原则1、确保工程施工质量。
2、冬期施工过程中,要做到安全生产,保证工程项目的施工要连续进行。
3、制定冬期施工措施要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理。
4、要考虑所需的热源和材料有可靠的来源,减少能源消耗。
a)力求施工点少,施工速度快,缩短工期。
b)必须制定行之有效的冬期施工管理措施。
四、冬期施工的准备工作(一)施工现场的准备工作:1、排除现场积水,对施工现场进行必要的修整,截断流入现场的污水源,做好排水措施。
消除现场施工用水造成的场地结冰现象。
2、施工场地有积雪时,要及时清扫。
3、保证消防道路的畅通。
4、冬期施工用水管线要埋入土壤冻深线以下,必要时沿管线铺设地段的土壤要采取保温覆盖。
外露管线要用保温材料包好,做好外露管线的保温工作以防止管线冻结,造成管线破裂或通水不畅。
(二)施工材料的准备1、材料的准备:保温材料的选择:冬期施工所用保温材料要求其保温性能好、价格便宜、就地取材,并且必要时,还要求有良好的防火性能。
根据使用部位,选用如下:小车、灰浆桶机具保温:选用聚苯乙烯泡沫板等。
暖棚保温:选用帆布蓬。
门窗洞口填闭保温:选用塑料布、草帘子。
2、外加剂的准备根据外加剂的使用工程部位、工程量,计算出外加剂需用量计划,报材料供应部分。
对市场上销售的外加剂,要事先做好复试工作,确保其性能达到技术要求。
室外装修工程冬季施工方案
室外装修工程冬季施工方案一、冬季施工环境分析冬季施工主要受到以下几方面环境因素的影响:1.低温:冬季气温较低,对水泥的凝固及材料的粘附、凝固等性能产生影响,加快水泥凝固速度,使得材料的粘结性差,增加施工的难度。
2.降雪:降雪会对工地交通、材料运输、施工安全等方面产生影响,增加施工风险。
3.湿气:冬季空气湿度大,易导致材料吸湿,降低材料的质量,影响施工质量。
以上因素对冬季施工带来了一定的挑战,施工单位需要根据实际情况,制定可行的施工方案。
二、冬季施工方案1.材料筛选在冬季施工中,需要选择适合低温环境下施工的材料,比如低温抗冻砂浆、低温抗冻混凝土等,以保证施工质量。
2.施工计划调整由于冬季天气不稳定,施工单位需要根据天气情况及时调整施工计划,合理安排施工流程,避免天气造成不必要的影响。
3.加强保温措施在冬季施工中,需要加强工地的保温措施,比如搭建临时棚篷、加强室外保温等,以降低低温对施工的影响。
4.合理安排作业时间在冬季施工中,尽量避免在早晚气温较低的时候进行施工,可以合理安排作业时间,以保证施工质量。
5.加强安全措施冬季施工中,需要加强现场安全管理,做好防滑、防寒、防风等措施,确保施工人员的安全。
6.加强材料保护冬季气候湿冷,需要加强材料的保护工作,确保材料的质量,防止受潮、冻裂等问题发生。
7.加强质量监控冬季施工中,需要加强对施工质量的监控,确保施工品质,可采取抽检、加强检查等方式,及时发现问题并进行处理。
总之,冬季是室外装修工程的一个挑战,但只要施工单位合理制定施工方案,采取有效措施,就能够保障施工进度和施工质量。
同时,也需要加强与监理单位、材料供应商等多方合作,共同应对冬季施工带来的挑战,确保工程顺利完成。
外墙工程冬期施工方案
外墙工程冬期施工方案一、前言外墙工程是建筑施工中的重要部分,它不仅影响着建筑物的外观和美观度,还关系到建筑物的防水、保温和隔热等功能。
在冬季,由于气温低、降雪等恶劣气候条件的影响,外墙工程的施工面临着一定的困难。
因此,制定合理的冬期施工方案对外墙工程的顺利推进具有重要意义。
本文将从冬季天气条件、施工条件、施工技术和施工安全等方面,探讨外墙工程冬期施工方案。
二、冬季天气条件1.气温低:冬季气温较低,会影响外墙材料的粘接和固化时间;2.降雪:降雪天气会增加外墙施工的难度,并对材料的保护提出了更高的要求;3.冰冻:地面可能出现结冰现象,增加了施工人员的操作难度。
三、施工条件1.材料储存:材料储存要求防潮、遮阳;2.设备运输:设备运输受道路结冰、积雪等影响,需要加强安全防范;3.人员安全:施工人员的身体健康和安全需要得到保障。
四、施工方案1.合理安排施工时间:冬季白天短夜长,要合理安排施工时间,尽量利用好白天的光照;2.加强材料保护:对外墙材料要做好防水、防雪、防冻的保护措施;3.加强现场管理:加强对施工现场的管理,确保设备和材料的储存;4.加强安全措施:加强对施工人员的安全教育和管理,提高施工人员的安全防范意识。
五、施工技术1.选择合适的材料:要选择适合冬季施工的外墙材料,避免由于温度低影响材料的粘接和固化;2.合理施工工艺:合理安排施工工艺,对于需要粘接的材料要做好预热处理;3.加强施工质量监控:加强对施工质量的监控,确保施工过程不因天气原因影响施工质量。
六、施工安全1.冬季施工安全教育:加强对施工人员的安全教育,提高他们的安全防范意识;2.设备安全防范:加强对施工设备的安全防范,确保设备正常运行;3.现场安全管理:对施工现场的安全管理要求更严格,确保施工人员的安全。
七、结语冬季外墙工程施工受到气温低、降雪、地面结冰等不利因素的影响,需要施工单位和相关部门合作,制定合理施工方案,加强管理和现场监督,确保施工质量和施工安全。
老旧小区改造冬季和雨季施工方案
老旧小区改造冬季和雨季施工方案冬季施工方案的准备和实施需要严格按照标准进行。
首先,冬季施工的时间应该在室外日平均气温连续5天稳定低于5℃时开始,而在室外日平均气温连续5天稳定高于5℃时结束。
其次,施工前需要进行充分的准备工作,包括清理现场、检查机械设备和临时设施、保温水管、阀门井、消防栓、龙头等,以及为职工生活区做好取暖保温的准备工作。
此外,还需要制定有效的冬季施工方案,选择合理的施工方法,并对施工技术进行交底和培训,以确保施工的安全和文明。
最后,需要提前组织有关机具、外加剂和保温材料进场,备好彩条布、防火帘、塑料布等作为施工作业面及周边环境的保温。
在施工过程中,需要严格按照要求进行砼出料温度、到达现场温度、防冻剂类型及掺加时间、砼塌落度等方面的要求,并及时做好冬期施工准备工作,避免因气温突变造成质量事故或停产。
1.施工过程中采用蓄热法养护混凝土。
本工程冬季使用的商品混凝土不能使用氯盐类防冻剂,应采用引气剂或引气减水剂,并通知搅拌站提前进行外加剂选择和复试工作。
2.防冻剂的选用应根据气温和养护措施来确定。
在日最低气温为-5℃以下,采用塑料布和保温材料覆盖养护时,可采用早强剂或早强水剂。
在日最低气温为-5℃至-10℃时,应分别采用规定温度为-5℃、-10℃的防冻剂。
3.施工时优先选用硅酸盐水泥和普通硅酸盐水泥,水泥标号不应低于今42.5,最小水泥用量不应少于400KG/m3,水灰比不应大于0.6(水:水泥,包括外掺混合料),并严格控制砼塌落度。
为避免达到坑冻临界强度前受冻破坏,要求砼经运输到达现场温度不低于15℃,经泵送入模后温度不低于10℃。
因此,应与搅拌站合作研究可行的运输路线,并应有多种方案配合,以防止因交通堵塞或恶劣天气而中断砼和供应。
在砼运输过程中,应对砼罐体采取保温措施以防止热量损失过快。
4.在砼浇筑前,应清除模板和钢筋上的冰霜、雪和污垢。
砼送至浇筑部位后,应采取快速布料、快速振捣,并及时覆盖保温。
建筑装饰工程幕墙工程冬季施工方案
建筑装饰工程幕墙工程冬季施工方案建筑装饰工程幕墙工程是指在建筑外立面安装钢结构、玻璃、石材等材料,形成一个整体的外立面。
在冬季施工幕墙工程时,由于低温、降雪等恶劣气候条件,施工难度较大,需要采取一系列的措施来确保施工质量和工人的安全。
下面是一个针对幕墙工程冬季施工的方案。
1.温度控制:冬季气温低,会影响建筑材料的性能,尤其是玻璃的温度敏感性较高。
因此,需要对施工现场进行加温,保持适宜的施工环境温度。
可以采用临时搭建的临时加温棚,并使用电暖器或空气加热器进行加热。
2.防风防雨措施:冬季的强风和降雪可能会对施工现场造成影响,造成施工材料的损坏,也对工人的安全构成威胁。
因此,在施工前需要进行风险评估,并采取相应的防风防雨措施,例如加固施工架、选用结实的材料、加装雨棚等。
3.施工速度控制:在低温环境下,施工材料的粘结性和固化速度会减慢,影响施工质量。
因此,在施工计划制定时需要考虑到这一因素,并合理安排施工的节奏和工序。
同时,可以采取加热施工材料、提高施工现场温度等措施来加快施工速度。
4.施工材料的选择:冬季施工时,需要选择适合低温环境的施工材料。
例如,采用低温温度固化的胶粘剂,保证在低温下粘结效果良好;选用高温熔接的防水材料,确保施工效果可靠。
5.施工人员的防寒保护:对施工人员来说,低温天气可能会对身体造成不适和健康影响。
因此,需要提供必要的防寒保护措施,如提供保暖服装、手套、防滑鞋等。
施工人员还需要进行体能训练,增强抵抗寒冷的能力。
6.安全措施:冬季施工的安全风险较高,尤其是在雪天和冰冻天气下的高空作业。
因此,需要加强对施工现场的管理,包括悬挂安全网、设置防滑设施、加强教育培训等,确保施工人员的安全。
综上所述,冬季施工幕墙工程需要针对低温、降雪等恶劣气候条件采取相应的措施。
通过合理控制温度、采取防风防雨措施、调整施工速度、选择适合低温环境的材料、提供防寒保护和加强安全措施,可以确保施工质量和工人的安全。
外墙工程冬季施工方案(3篇)
第1篇一、前言冬季施工在外墙工程中是一项具有挑战性的工作,由于气温较低,施工环境复杂,对施工质量、安全及进度都会产生一定影响。
为确保冬季外墙工程顺利进行,特制定以下施工方案。
二、施工条件1. 基层墙体已验收合格,门窗框及墙身上各种进户管线、水落管支架、预埋件等按设计安装完毕。
2. 剪力墙平整度用2m靠尺检查,最大偏差大于4时,应用20厚1:3水泥砂浆找平;最大偏差小于4时,不平处用1:3水泥砂浆修补平整。
3. 砌体墙用20厚1:3水泥砂浆找平。
4. 基层墙体及找平层应干燥。
5. 施工现场环境温度和墙体表面温度在施工后24小时内不得低于5℃,风力不大于5级。
6. 夏季施工时应该采取有效措施,防止雨水冲刷墙面。
三、施工工具1. 电热丝切割器、开槽器、壁纸刀、螺丝刀、钢锯条、剪刀、电动搅拌器、冲击钻、电锤、刷子、粗砂纸及常用工具。
2. 防冻剂、保温材料、密封膏等。
四、施工工序1. 配专用粘结剂:按照产品说明书要求,将粘结剂与水按比例混合均匀。
2. 基层墙体处理:刷界面剂一道,粘贴挤塑板,预粘板边网格布条。
3. 钻孔及安装固定件:在挤塑板上钻孔,安装固定件。
4. 挤塑板打磨找平:使用砂纸对挤塑板进行打磨,确保平整度。
5. 刷界面剂:在挤塑板上刷界面剂一道。
6. 抹底层聚合物砂浆:按照产品说明书要求,将聚合物砂浆与水按比例混合均匀,抹在挤塑板上。
7. 埋贴网格布:在聚合物砂浆上埋贴网格布。
8. 抹面层聚合物砂浆:在网格布上抹面层聚合物砂浆。
9. 嵌密封膏:在面层砂浆上嵌密封膏。
10. 喷(涂)面层涂料:按照产品说明书要求,喷涂或涂刷面层涂料。
五、施工注意事项1. 冬季施工期间,注意保持施工现场温度,确保施工质量。
2. 使用防冻剂、保温材料等,降低冬季施工对材料性能的影响。
3. 加强施工人员的安全教育,确保施工安全。
4. 定期检查施工进度和质量,确保工程按期完成。
5. 遇到恶劣天气,应暂停施工,待天气好转后再继续施工。
