节材措施
节材措施1.钢筋节才措施
1、钢筋下料前,绘制详细的下料清单,清单内除标明钢等筋长度、支数等外,还需要将同直径钢筋的下料长度在不同构件中比较,在保证质量、满足规范及图集要求的前提下,将某种构件钢筋下料后的边角料用到其他构件中,避免过多废料出现。
使用预拌混凝土和预拌砂浆。
准确计算采购数量、供货频率、施工速度等,在施工过程中动态控制。
2、根据钢筋计算下料的长度情况,合理选用12m、9米钢筋,减小钢筋配料的损耗;钢筋直径≥16的采用连接机械连接,避免钢筋搭接而额外多用材料。
3、将ф6、ф8、ф10、ф12钢筋边角料中长度大于850mm的筛选出来,单独存放,用于填充墙拉接筋、构造柱纵筋及箍筋、过梁钢筋,变废为宝,以减小损耗。
4、优化钢筋配料和钢构件下料方案。
钢筋及钢结构制作前对下料单及样品进行复核,无误后方可批量下料,将钢筋中的下脚料用于制作马镫,剪力墙中的蹄子筋。
5、本工程为节约钢材使用量、大于等于16的钢材全部采用套筒直螺纹连接。
4、钢筋废料用于制作板的马櫈筋、剪力墙的梯子筋,非承重结构采用钢筋头连接配筋
5、当板厚≤140mm,板受力筋和分布筋≤10,时马凳筋直径采用ф8;当140mm<h≤200MM,板受力筋<=12时,马凳筋直径采用ф10;当200mm<h≤300mm 时,马凳直径可采用ф12;当300mm<h≤500mm时,马凳直径采用ф14;当500mm<h≤700mm时,马凳直径可采用ф16;厚度大于800mm最好采用钢筋支架或角钢支架。
每米设置通长马蹬,成一字型布置。
控制马櫈数量、防止过多
6、ф6钢筋下脚料制作混凝土同条件养护保护笼,刷防锈漆。
三、模板节才措施
1. 模板采用厚竹胶板、5*5方管为主龙骨,辅以5*8木楞间距不大于30
公分,方管与木方混合使用、加大周转次数,节省木材的消耗量,降低造价。
2.顶板模板安装前采用激光水平仪,控制模板水平度。
3.为防止混凝土在硬化过程中与模板粘结,影响脱模,支模前清理模板表面、涂刷隔离剂,对其要求不粘结、易脱落、不污染混凝土、易操作、易清理、无害人体、不腐蚀模板。
4.末班安装时底模与侧模采用*双面胶带粘接后,拼接,加固轻拿轻放,避免损伤模板。
5.在靠近模板电焊钢筋时,在施工焊口处模板面采用铁皮垫隔离,以免火烧模板面。
6.安装前应将水电通风各专业按图审核就位,以免二次开洞,破坏模板。
、
7.模板拆除时,制定拆模顺序,根据施工现场所在地的温度情况,掌握好混凝土初凝时间,拆模时不得用铁撬撬开模板,保护好模板边角与混凝土边角,严禁仍、敲、砸等现象破坏模板。
8.模板配置时,设专人专岗进行模板设计优化、制作配板图尺寸、对于不大于30公分废角料可用于制作柱子的护角,楼梯的踏板等。
9.废旧模板的可回收利用可制作垃圾箱,脚手架的护板,后浇带的封堵等
11.将米以上的木方短木收集堆放整齐用接木机接至3到6米,可重复使用。
12.梁柱支模断面尺寸采用规范负误差
13. 对拉螺栓除锈,文明拆除提高周转使用
四、混凝土节材措施
1.根据施工现场的布置情况,浇筑混凝土时确定混凝土泵车的位置,避免发生二次倒置泵车。
2.浇筑时设专人指挥浇筑混凝土,切记:天女散花,分配好工人作业。
模板必须使用米挂杆进行抹面。
3.砼浇筑标高控制:在浇筑砼时,事先在柱柱插筋上设置好标高控制点标记,在砼浇捣过程中派专人负责基础梁面砼收头工作。
4.混凝土浇筑前,经工地预算处核实后订购商品混凝土,严格按图纸设计规范浇筑、避免发生超量,混凝土不足等现象发生的二次订购现象的发生。
5.剩余混凝土时、可用于场地的硬化。
制作混凝土预制砖、预支梁等。
本工程采用80型地泵,混凝土浇筑完后泵管内的混凝土人工处理,清洗后用小推车推至现场混凝土预制砖作业区去,做预制砖。
6.严格控制混凝土车内的混凝土方量,并每100车抽查2车进行过称检查,争取亏损量控制在1%之内。
7. 本工程采用商品混凝土和商品砂浆。
例如商品混凝土集中搅拌,比现场搅拌可节约水泥10%,减少砂石现场散堆放、倒放等造成的损失达5%~7%。
8.砼掺加早强剂、提前拆模、加快施工进度,减少料具租赁费
9.砼养护塑料薄膜重复使用
二次结构
1、大截面砌块代替小截面砌块砌筑,节约砂浆
2、加强砌筑质量管理,严格控制墙的平整度垂直度,减少抹灰层厚度
3、外保温板施工,事先排板、定尺采购
4加气块小料用于屋面保温层
5碎砌块用于封堵脚手眼
6限额领料、限额消耗,对原料、主要材料、燃料等有消耗定额的材料,按消耗定额和一定时期的计划产量或工程量领发料;对没有制定消耗定额的辅助材料,按下达的限额指标领发料。
对领发次数较多的材料,一般使用限额领料单在限额范围内领用;对领发次数不多的材料,可将限额表和领料单结合使用;所有超过限额的材料领用,必须说明原因,经有关人员审批后,另行填制领料单领用。
实行限额领料制度,可以有效地控制材料的领发,及时反映材料领用限额的执行情况,有利于节约使用材料
7审核材料计划、防止材料进早进多进错
8严格料具进场检查验收手续、防止以次充好以少充多等作弊行为
9现场楼梯、临边、施工电梯口、电梯井口了防护设施工具化、实现周转使用
10零星材料和小型设备由劳务队伍自购、自管、自耗。
11加强安全保卫、防止料具丢失.
12砌砖下面的三皮过河砖使用剩余混凝土预制砖。
食堂节材降耗的方法有哪些
食堂节材降耗的方法有哪些食堂节材降耗是指在食堂运营中,通过合理使用食材、控制损耗和浪费,减少食材的消耗量,提高食材利用率的一种管理方法。
以下是一些食堂节材降耗的具体方法:1. 合理采购:通过合理的采购规划,根据食堂的实际需求量进行采购,避免采购过多而导致食材过期损耗。
食堂可以根据就餐人数和菜品种类制定每日食材的采购计划,避免过量采购造成浪费。
2. 优化菜单设计:根据食材的季节性和市场价格波动,合理调整菜单,选择价格较低的食材,减少成本。
同时,合理安排菜品的搭配,充分利用食材,避免出现剩余食材的情况。
3. 加强食材存储管理:食材的正确存储可以延长食材的保鲜期,减少食材的腐败损耗。
食堂应加强库房管理,对食材进行分类存放,并采取适当的保鲜措施,如封存、冷藏等,确保食材的质量和新鲜度。
4. 提高员工技能水平:提高员工的烹饪技能和食材利用能力,让他们能够充分利用食材,避免食材浪费。
食堂可以组织培训课程,加强员工对食材处理和利用技巧的培训,提高他们的专业水平。
5. 合理控制菜品制作量:根据就餐人数和实际需求量,合理控制菜品的制作量,避免出现过量制作而导致的食材浪费。
食堂可以通过统计数据和历史就餐量来估计需求量,以此为依据调整菜品的制作量。
6. 严格控制餐盘和食堂自助餐桌的取餐规则:食堂可以采取限制取餐次数、设置餐盘大小等措施,引导就餐者减少食物浪费。
另外,食堂可以设置食物回收桶,鼓励就餐者将剩余食物扔入回收桶,降低食物浪费。
7. 宣传节约用餐的理念:食堂可以通过张贴宣传海报、播放宣传片等形式,向就餐者宣传节约用餐的重要性,引导他们从小事做起,减少食材浪费。
可以通过举办节约用餐的宣传活动,提升就餐者对节约用餐的关注度。
8. 定期监测与分析:食堂应定期对食材损耗情况进行监测和分析,找出造成浪费的原因,并采取相应的措施进行改进。
可以通过制定食材损耗的统计指标,对食材的使用情况进行量化评估,及时掌握食材的浪费情况,有针对性地采取措施降低浪费。
建筑绿色施工节材与材料资源利用技术措施
建筑绿色施工节材与材料资源利用技术措施一、节材技术措施1.建筑材料减耗采用预制建筑方法,尽量减少砖、石等传统建筑材料的使用,改用轻型墙材如轻钢龙骨、轻质隔墙板等,减少材料资源的消耗。
2.废弃物再利用将施工过程中产生的废弃物进行分类处理,对可再利用的废弃物进行回收利用。
例如,将石膏板碎片用作饰面材料,将废旧木材用于制作家具等。
3.精简施工工序通过优化施工工艺、提高施工效率,精简施工工序,减少不必要的建筑材料的使用,达到节约资源的目的。
1.采用可再生材料选择使用可再生材料,如竹木材料替代传统木材,利用竹子和快速生长树木作为建筑材料,减少对森林资源的消耗,并避免破坏生态环境。
2.使用环保材料优先选用无甲醛、无重金属等有害物质的环保材料,如水泥制品、无毒无害的建筑涂料和胶黏剂等,减少对环境的污染。
3.循环利用建筑材料在拆除和改建旧建筑时,尽量将可再利用的材料进行分类收集和处理,以便在新建筑中再次使用,延长材料的使用寿命,并减少新材料的消耗。
三、绿色施工技术措施1.节能施工采用节能施工设备和施工机械,如低噪音低振动设备,减少能源消耗和噪音污染。
2.环保施工使用环保型施工材料和工艺,减少对环境的污染。
例如,在施工过程中使用零排放的机械设备,减少施工噪音和尾气的排放。
3.建筑节能技术在建筑设计和施工中采用节能技术,如高效保温材料的使用、太阳能热水器、LED照明等,减少能源的消耗。
4.建筑节水技术采用节水设备和技术,如灰水回收装置、节水器具等,减少建筑施工过程中的水资源消耗。
5.绿色运输在建筑材料的运输过程中,选择使用低碳、环保的交通工具,减少对环境的影响。
综上所述,建筑绿色施工通过节材和材料资源的利用技术措施,实现了对环境的保护和对资源的节约。
在建筑施工过程中,可以通过合理选择材料、精简工序、废弃物再利用等措施,减少对环境的污染和对材料资源的浪费,提高建筑质量和工程效益。
同时,通过采用节能、环保和可持续发展的技术,减少能源和水资源的消耗,实现绿色可持续发展。
施工期间节材措施
施工期间节材措施
序
号

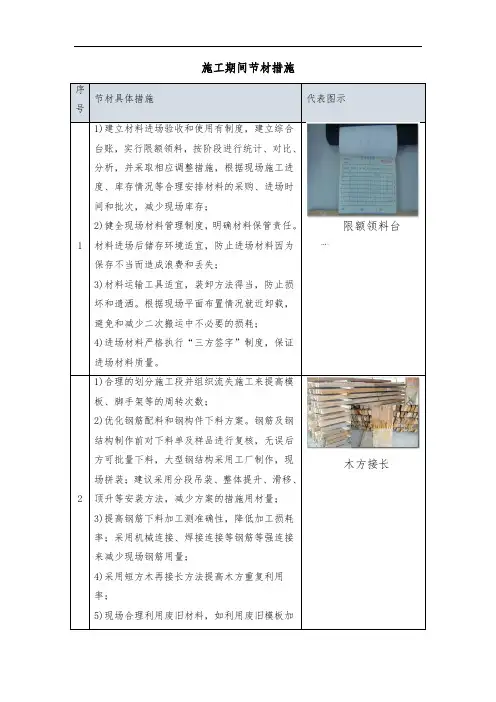

节材具体措施代表图示
1 1)建立材料进场验收和使用有制度,建立综合台账,实行限额领料,按阶段进行统计、对比、分析,并采取相应调整措施,根据现场施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少现场库存;
2)健全现场材料管理制度,明确材料保管责任。
材料进场后储存环境适宜,防止进场材料因为保存不当而造成浪费和丢失;
3)材料运输工具适宜,装卸方法得当,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运中不必要的损耗;
4)进场材料严格执行“三方签字”制度,保证进场材料质量。
2 1)合理的划分施工段并组织流失施工来提高模
板、脚手架等的周转次数;
2)优化钢筋配料和钢构件下料方案。
钢筋及钢
结构制作前对下料单及样品进行复核,无误后
方可批量下料,大型钢结构采用工厂制作,现
场拼装;建议采用分段吊装、整体提升、滑移、
顶升等安装方法,减少方案的措施用材量;
3)提高钢筋下料加工测准确性,降低加工损耗
率;采用机械连接、焊接连接等钢筋等强连接
来减少现场钢筋用量;
4)采用短方木再接长方法提高木方重复利用
率;
5)现场合理利用废旧材料,如利用废旧模板加
限额领料台
账
木方接长。
绿色施工的节材措施
绿色施工是一种可持续发展的建筑施工方法,通过减少资源浪费、降低能源消耗和环境污染,以及提高建筑物的效能和可再生性,实现对环境的保护和资源的合理利用。
其中,节材措施是绿色施工中的重要组成部分,促进了可持续建筑的实现。
以下是一些常见的节材措施:
1.建筑设计优化:优化建筑设计,确保最佳空间利用和功能布局,避免过度设计和浪费。
通过合理规划建筑平面、人流、采光和通风等,减少建筑结构和装饰材料的使用量。
2.建材选择:选择环境友好、可再生和可回收利用的建筑材料。
优先选择低能耗、低污染的环保建材,如低VOC(挥发性有机化合物)的涂料、环保木材等。
3.废弃材料回收和再利用:将施工过程中产生的废弃材料进行分类、分解和回收利用,最大程度地减少材料的浪费。
例如,对废弃混凝土进行再生利用,作为新的建筑材料使用。
4.精细施工和构件定制:精确计算和精细施工,避免不必要的材料浪费。
根据实际需要定制构件,避免使用过多的标准化构件,减少材料的浪费。
5.节约用水:在施工过程中,合理利用水资源,减少水的浪费。
通过使用节水器具、优化施工工艺和收集雨水等方式,降低施工中的用水量。
6.运输优化:优化建材和设备的运输过程,减少运输能耗和尾气排放。
选择就近供应建材和使用公共交通工具等方式,降低运输对环境的影响。
实施这些节材措施不仅有助于减轻对自然资源的压力,还可以降低建筑施工对环境的影响,推动绿色建筑和可持续发展。
同时,施工单位应合理规划和管理施工过程,加强与供应商和业主的合作,共同推动绿色施工的实施和落地。
建设工程施工节材与材料资源利用
建设工程施工节材与材料资源利用目录节材与材料资源利用节材措施节水措施节能措施节地措施节材与材料资源利用1 节材措施1、图纸会审时,审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%。
2、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。
3、现场材料堆放有序。
储存环境适宜,措施得当。
保管制度健全,责任落实。
4、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。
根据现场平面布置情况就近卸载,避免和减少二次搬运。
5、采取技术和管理措施提高模板、脚手架等的周转次数。
6、优化安装工程的预留、预埋、管线路径等方案。
7、应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。
第二节结构材料1、推广使用预拌混凝土和商品砂浆。
准确计算采购数量、供应频率、施工速度等,在施工过程中动态控制。
结构工程使用散装水泥。
2、推广使用高强钢筋和高性能混凝土,减少资源消耗。
3、推广钢筋专业化加工和配送。
4、优化钢筋配料和钢构件下料方案。
钢筋及钢结构制作前应对下料单及样品进行复核,无误后方可批量下料。
5、优化钢结构制作和安装方法。
大型钢结构宜采用工厂制作,现场拼装;宜采用分段吊装、整体提升、滑移、顶升等安装方法,减少方案的措施用材量。
第三节周转材料1、选用耐用、维护与拆卸方便的周转材料和机具。
2、优先选用制作、安装、拆除一体化的专业队伍进行模板工程施工。
3、模板应以节约自然资源为原则,推广使用定型钢模、钢框竹模、竹胶板。
4、施工前应对模板工程的方案进行优化。
多层、高层建筑使用可重复利用的模板体系,模板支撑宜采用工具式支撑。
5、现场办公和生活用房采用周转式活动房。
现场围挡应最大限度地利用已有围墙,或采用装配式可重复使用围挡封闭。
力争工地临房、临时围挡材料的可重复使用率达到70%。
2 节水措施1、施工中采用先进的节水施工工艺。
2、施工现场喷洒路面、绿化浇灌不宜使用市政自来水。
节水节地与节材措施
节水节地与节材措施引言随着全球人口的增加和经济的发展,人类对水资源、土地资源和物资的需求不断增加。
然而,水资源、土地资源和物资是有限的,必须合理利用和保护。
为了实现可持续发展,我们需要采取节水节地和节材措施,以减少资源的消耗和浪费。
本文将介绍节水节地和节材措施的意义、实施方法和效果,以及给出一些可行的建议。
节水措施意义水是我们生活和生产中不可或缺的资源,但是全球水资源的供应面临着日益严峻的挑战。
因此,采取节水措施是至关重要的。
节水措施旨在减少水的使用量,延长水资源的利用寿命,并降低对水资源的依赖。
通过节水措施,我们可以保护水资源,促进可持续发展。
实施方法•改变水的使用习惯:学会合理使用水,比如尽量采用洗澡而不是洗浴,使用高效节水器具等。
•优化农业灌溉系统:改善农田的排水系统,提高灌溉效率,减少灌溉水的浪费。
•推广水资源回收利用技术:通过处理废水、雨水收集和利用等方式,实现水的再利用,减少对自然水资源的消耗。
•完善水资源管理政策:建立健全的水资源管理机制,加强水资源调度和监控,提高水资源的综合利用效率。
效果采取节水措施可以带来多重效果: - 延长水资源的利用寿命,保护水资源。
-减少对自然水资源的依赖,降低水资源危机的风险。
- 降低用水成本,提高资源利用效率。
- 缓解环境压力,降低水污染和水生态系统破坏的风险。
节地措施意义土地是人类生存和发展的基础,但是土地资源的供给是有限的。
随着城市化进程的不断加快,土地资源的减少和浪费已经成为一个全球性的问题。
为了实现可持续发展,我们需要采取节地措施,合理利用土地资源。
实施方法•健全土地使用规划:制定合理的土地利用规划,合理分配不同用途的土地,减少土地的浪费。
•推广精细农业技术:提高农业生产效率,减少耕地的使用面积,实现高产低耗。
•加强城市土地管理:加强城市土地利用的管理和规划,遏制城市土地的无序扩张。
•提高土地利用效率:改善土地利用方式,推广集约化、多层化等土地利用方式,提高土地利用效率。
建筑工程节电、节水、节材节约措施
建筑工程节电、节水、节材节约措施一、节电措施1、分路用电:施工现场根据有关要求采用三级配电、二级漏电保护系统,分路供电。
2、大型机械用电控制:根据现场实际情况选用合适型号大型机械,吊运物品按类集中堆放,充分利用运能,减少运能浪费,有效节约电能。
人货电梯由专人管理,三层以下仅作材料运输,同时两部电梯按单双层分层停靠,充分利用人货电梯运能,以节约电能。
3、过载保护装置:生活区宿舍安装过载保护装置,宿舍内如使用电加热器等大功率电器,保护装置会自动过载保护断电,延迟30s后再重新启动,有助宿舍用电的安全管理,同时有效节约电能。
4、太阳能热水器:现场生活区浴室安装2台太阳能热水器,可以大量节约生活用电。
5、节能灯具使用:现场办公区及宿舍区所有照明均采用节能灯具,共计84盏,按照每盏普通灯泡60W,采用节能灯12W,每盏节约48W,按照平均每天照明6小时计算,每日可节约约108度电。
节能产品配制率达到100%。
二、节水措施1、分路用水:施工现场根据现场实际情况,采取分路供水,并安装计量水表。
2、雨水、废水循环再利用:雨水生活废水通过现场明沟排水流经设置的三级沉淀池,经沉淀后后进入循环水池,然后采用手动压力泵集中回收后,用于洗车、场地洒水、降温、冲厕所等,减少自来水用量,以达到节水目的;每日收集水量1.5吨,可实现每日节水1.5吨。
流程:雨水、生活废水→排水明沟→沉淀池循环水池→泵送再利用(道路洒水、车辆冲洗)3、节水设施利用:节水龙头:办公室生活区全部安装节水龙头,共计安装54只。
计量水表:安装水表,用水过量时进行限量控制。
手动冲水箱:现场厕所安装手动冲水箱,避免浪费,按照每天工作4h,可节水1t。
节水型产品安装计量装置配制率达到100%。
三、材料节约措施1、钢材节约措施:本工程结构钢筋采用直螺纹套筒连接,同时钢筋合理下料,节省钢筋用量。
2、加气混凝土砌块节约:工程隔墙采用加气混凝土砌块及干粉砂浆砌筑,在墙体砌筑前进行合理排列,同时联系供货商定期回收碎砖,通过粉碎回炉,实现资源的回收再利用。
节材措施——精选推荐
节材措施节材措施1.钢筋节才措施1、钢筋下料前,绘制详细的下料清单,清单内除标明钢等筋长度、⽀数等外,还需要将同直径钢筋的下料长度在不同构件中⽐较,在保证质量、满⾜规范及图集要求的前提下,将某种构件钢筋下料后的边⾓料⽤到其他构件中,避免过多废料出现。
使⽤预拌混凝⼟和预拌砂浆。
准确计算采购数量、供货频率、施⼯速度等,在施⼯过程中动态控制。
2、根据钢筋计算下料的长度情况,合理选⽤12m、9⽶钢筋,减⼩钢筋配料的损耗;钢筋直径≥16的采⽤连接机械连接,避免钢筋搭接⽽额外多⽤材料。
3、将ф6、ф8、ф10、ф12钢筋边⾓料中长度⼤于850mm的筛选出来,单独存放,⽤于填充墙拉接筋、构造柱纵筋及箍筋、过梁钢筋,变废为宝,以减⼩损耗。
4、优化钢筋配料和钢构件下料⽅案。
钢筋及钢结构制作前对下料单及样品进⾏复核,⽆误后⽅可批量下料,将钢筋中的下脚料⽤于制作马镫,剪⼒墙中的蹄⼦筋。
5、本⼯程为节约钢材使⽤量、⼤于等于16的钢材全部采⽤套筒直螺纹连接。
4、钢筋废料⽤于制作板的马櫈筋、剪⼒墙的梯⼦筋,⾮承重结构采⽤钢筋头连接配筋5、当板厚≤140mm,板受⼒筋和分布筋≤10,时马凳筋直径采⽤ф8;当140mm6、ф6钢筋下脚料制作混凝⼟同条件养护保护笼,刷防锈漆。
三、模板节才措施1. 模板采⽤1.5厚⽵胶板、5*5⽅管为主龙⾻,辅以5*8⽊楞间距不⼤于30公分,⽅管与⽊⽅混合使⽤、加⼤周转次数,节省⽊材的消耗量,降低造价。
2.顶板模板安装前采⽤激光⽔平仪,控制模板⽔平度。
3.为防⽌混凝⼟在硬化过程中与模板粘结,影响脱模,⽀模前清理模板表⾯、涂刷隔离剂,对其要求不粘结、易脱落、不污染混凝⼟、易操作、易清理、⽆害⼈体、不腐蚀模板。
4.末班安装时底模与侧模采⽤0.5*0.5双⾯胶带粘接后,拼接,加固轻拿轻放,避免损伤模板。
5.在靠近模板电焊钢筋时,在施⼯焊⼝处模板⾯采⽤铁⽪垫隔离,以免⽕烧模板⾯。
6.安装前应将⽔电通风各专业按图审核就位,以免⼆次开洞,破坏模板。
节材与材料资源利用措施
节材与材料资源利用措施1)建立建筑、设备与系统的维护制度,减少因维修带来的材料消耗;2)建立耗材管理制度,选用绿色材料。
1节约钢材(1)、工程竖向钢筋接头采用电渣压力焊连接方式,尽量避免使用冷接搭接方式,节省绑扎搭接长度。
对梁及大底板钢筋采用直螺纹技术连接。
做好钢筋计算工作,确保翻样的损耗率小于1.625%。
(2)、项目部做到了深化研究设计图纸,合理进料。
现场对工人进行详细的技术、质量交底,减少因返工造成钢筋或其他材料不必要的浪费。
(3)、充分利用短、废料钢筋,增加钢筋利用率。
对现场使用过的短废料钢筋加工成马凳作为钢筋支架,较细的废钢筋加工成吊钩,用于吊挂灭火器,废钢管用于脚手架硬拉接、钢平台预埋件,旧彩钢板用于施工机械的防雨盖板等。
(4)、大临设施活动房全部选用彩板。
(5)现场保管:在施工现场,钢材必须妥善保管,堆放顺序与构件制作、工程安装顺序相配合,周转期短的避免长期存放。
(6)施工过程中派专人控制钢筋单位的加工损耗,降低钢材消耗;并做好防锈处理,不可与酸、盐、油一起存放,以防止钢筋腐蚀带来的不必要损失。
2节约混凝土现场临时道路和硬地坪做法中,利用建筑垃圾和道渣等来填充,预计可节约混凝土约150M3。
(1)、项目部在混凝土浇注方面,每次都详细核对图纸,做到精确计算,拌站订货时最后保留10m3左右的机动,确保最后二车数据的精确。
(2)、浇捣前安排质量人员会同木工监护对模板支撑系统进行仔细复查,以避免或减少爆模造成的混凝土浪费,每次浇注混凝土后的余料进行合理利用,利用混凝土搅拌车及泵管内的余料制作保护层垫块以及对临时道路进行修补。
(3)、浇捣时安排关砌旁站,严格控制结构标高,力求将标高控制在规范允许的最大负偏差。
(4)、施工现场按照永久和临时道路相结合布置,形成环形通道。
(5)、项目部在混凝土浇筑的放量测量方面,每次都详细核对图纸,做到精确计算,向供应单位订货时,最后保留10 M3左右的机动余地,确保最后二车数据的精确,从开工到现在,混凝土浇筑在确保质量的前提下,控制误差仅在1-2 M3之间。
材料节约措施
第七章材料节约措施(一)选定先进的施工方案,选好合理的材料商和供应商,多询价,使所采用的材料价格合理。
(二)降低材料成本(1)推行限额领料对施工主要材料实行限额发料,按理论用量加合理损耗的办法与施工作业队结算,节约时给予奖励,超出时由施工作业队自行承担,从施工作业队结算金额中扣除,这样施工作业队将会更合理的使用材料,减少了浪费损失。
(2)组织材料合理进出场一个项目往往有多种材料,所以合理安排材料进出场的时间特别重要。
首先应当根据定额和施工进度编制材料计划,并确定好材料的进出场时间。
因为如果进场太早,就会早付款给材料商,增加公司贷款利息,还可能增加二次搬运费,有些易受潮的材料更可能堆放太久导致不能使用,需重新订货,增加成本;若材料进场太晚,不但影响进度,还可能造成误期罚款或增加赶工费。
其次应把好材料领用关和投料关,降低材料损耗率。
材料的损耗由于品种、数量、铺设的位置不同,其损耗也不一样。
为了降低损耗,应根据天气因素及其他因素将进场的材料进行合理的摆放。
(三)严把工程质量关严把每道工序的质量关,争取一次验收成功,杜绝材料及人员的浪费。
(四)加强现场管理1、加强对计量工作和计量器具的管理对进人现场的各种材料要加强验收、保管,最大限度地减少材料的人为和自然耗损。
2、加强材料的平面布置及合理码放,防止因堆放不合理造成的损坏和浪费。
3、搅拌站要严格实现配比的过磅计量,且计量准确,杜绝因配比不准造成的水泥、石料的浪费。
4、施工现场设立垃圾分拣站,并及时分拣、回收、利用。
5、搞好限额领料工作要按照《限额领料法》和《限额领料考评标准》的要求认真落实,避免只干不算或先干后算的情况发生。
6、用经济手段管理好材料《签订材料承包经济合同》严格执行材料节奖超罚的制度。
(五)管理措施。
1、建立建全的各种材料浪费罚款制度,并由各班长签字确认,增强各班及工人的材料节约意识。
