深基坑开挖方案(平台10米)

一、工程概况森林名苑住宅小区南侧紧邻鸡西市森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民小区。

施工场地内高差较大,高低不平,自然地面最大高差为12米。

B区第三标段9#、13#、14#、17#、18#新建住宅楼,建筑面积68121.09平方米;剪力墙结构,13#、14#、17#、18#为地下一层,地上17层;9#为地下一层,地上9层;地下一层为丁戊类库房,地上为住宅,17#楼地下一层部分为车库;层高3米,建筑设计使用年限50年,设防烈度6度,二类高层,耐火等级二级。

13#、14#、17#、18#楼为桩基础,采用钻孔压灌超流态混凝土桩,9#楼为筏板基础。

二、专项施工方案编制依据1、工程勘察院提供的岩土工程勘测报告2、《建筑地基基础设计规范》GB50007-2002;3、《建筑基坑工程技术规程》DBJ08-61-97;4、《建筑桩基技术规范》JGJ94-94;5、《建筑地基处理技术规范》JGJ79-2002;6、《混凝土结构设计规范》GB 50010-2002;7、《建筑机械使用安全技术规程》JGJ33-2001;8、国家及黑龙江省的其他施工规范、质量标准和文明施工规定。

三、地质条件1、持力层为第四层,桩端进入持力层深度1.500m。

地质情况分布2、场地周边环境条件鸡西市位于黑龙江省东南部,因市区地处鸡冠山西麓而得名,东、东南以乌苏里江和松阿察河为界与俄罗斯隔水相望,西、南与牡丹江市接壤,北与七台河市相连。

鸡西市地处中纬度带,鸡西市最大冻土深度2.5米,施工季节4月至11月。

森林名苑住宅小区南侧紧邻森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民小区。

施工场地内高差较大,高低不平,自然地面最大高差为12米。

四、施工总体方案根据”先深后浅”的施工原则,为了尽快安排动土开工,加快施工进度,采用机械挖土,人工配合修整,自卸车运土的办法。

由于五个标段基础基本同时开挖,现场无存放土条件,所以卸土选择的原则是就远低点,待基础回填时用自卸车拉回。

13#楼±0标高为229.2m,17#楼标高±0标高为224.5m。

13#楼开挖深度为±0以下8.3m;17#楼开挖深度为±0以下9.3m。

车库开挖深度为±0以下6.5m。

13#楼南侧现场实际标高为227.0m左右,17#楼北侧现场实际标高为222.5m左右,13#楼至17#楼北侧为斜坡。

结合现场实际情况及地质条件,13#楼、17#楼采用整体开挖至基础底标高,考虑到地库全部为独立基础,基坑开挖时地库位置开挖到基础顶标高,独立基础单独开挖施工。

基坑放坡为阶梯放坡形式,中间平台宽10m。

13#楼一次放坡高度为4m,二次放坡高度为2m,放坡系数为1:0.25;17#楼一次放坡高度为4.5m,二次放坡高度3.8m,放坡系数为1:0.25。

13#楼与17#楼基础底标高高差为5.8m,17#楼与地库基础开挖后标高高差为2.8m。

基坑开挖马道设在17#地库东侧,开挖顺序:13#楼-17#楼地库-17#主楼,全部由西向东向地库东侧马道开挖。

根据地质勘察报告,勘察深度内未发现地下水,局部有上层有滞水,水量不大,施工时可采取简易排水既能解决问题。

1、准备工作1)在水准基点复测合格的前提下,利用往返测量在基坑附近稳固处布设多个高程控制点,经复核符合精度要求后,作为基坑开挖施工及基坑周边沉降观测的标高控制点。

2)利用建设单位交桩提供的森林名苑坐标系控制点引测通视条件较好的工程放线坐标控制点若干,作为基坑开挖期间围护结构位移观测及基坑内施工结构放线的坐标控制点。

3)施工机械施工机械设备表2、标高控制开挖过程中,必须严格控制挖土标高,误差不得大于20mm,对较深的地方,测量人员要经常测量和校核标高,当快挖到设计标高时,将标高移入槽底,撒上白灰点,以便挖机操作人员控制挖土深度。

土方开挖时,由专人在现场进行指挥,特别是积水井,为防止超挖和保持基坑边坡坡度正确,不破坏基底土的结构,机械开挖至接近设计标高或边坡边界时,应在基底标高以上预留20~30cm厚土层,由人工修整。

在开挖土方时, 安排二人用全站仪和水准仪进行轴线、中心点和桩的标高测量, 确保位置正确和开挖土方时不得超挖。

3、土方开挖1)施工前,须清除施工区域内的障碍物,做好测量控制网的测设(包括轴线和水准点),并标识清楚。

另要确定基坑施工所需的水源、电源。

道路、排水和临设等已按施工平面布置图准备就绪。

2)基坑开挖程序:各项准备→由高到低分层开挖同时做好临时排水系统→工人配合修坡施工→二次分层开挖同时做好临时排水系统→工人配合修坡施工→基底收尾开挖。

注意:基底收尾开挖时,等到基础快施工时才用人工挖除,防止基底被水浸泡。

遵循先深后浅及退行法挖土的施工工序。

3)如挖坑时有小部分超挖,用与岩层相同标号砼充填,与地基土基本相同的密实度。

施工人员需根据技术部门的具体处理措施执行,不得随意填平。

5)挖土前做好基坑内外的截流措施,以保证坑内良好的施工条件。

土方开挖由专人指挥,采取分层开挖。

并严格遵循“有组织分层开挖、严禁超挖乱挖”及“大基坑小开挖”的原则。

本工程边坡处平均开挖约9米深,设计边坡非常陡,开挖时注意按设计规范要求坡度开挖,周边超载不得超过设计荷载限制条件,并且及进行边坡维护施工,同时派人工进行边坡土方挖除,及时保证边坡不失稳。

则当挖至标高接近基础底板标高时,边抄平边配合人工清基底,防止超挖,当挖至最后挖机装土死角处时,用人工开挖并移至坑边,然后用挖机装车带走。

6)为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下一道工序的施工。

如因特殊情况不能立即进行下一道工序时,可预留15~20cm厚覆盖土层,待下道工序即将施工前再挖去。

7)基坑边角部位、机械开挖不到的部位,应用少量人工配合开挖和清底、清坡,将松土清至机械作业半径范围内,再用机械装车运走或在旁边堆放。

8)在基坑边缘上侧堆土或堆放材料时,应与基坑边缘保持2m以上的距离,以保证基坑边坡的稳定。

4、土方开挖质量要求:1)土方严格按本方案和围护方案及有关施工规范的要求施工;2)机械挖土标高控制偏差±10cm,人工挖土修整标高控制偏差±5cm。

3)机械挖土至地库独立基础以上100mm时,采用人工修土,确保不扰动基础以下土层。

5、土方开挖质量措施:1)开挖前做好施工技术交底工作。

2)在土方施工过程中及时做好各种测量与控制,包括基坑边坡稳定和水位观测。

3)机械挖土过程中需配备足够人力,随时配合清槽修坡,将土堆在挖土机开挖半径内,确保工程质量。

4)需人工配合挖土位置,严禁使用机械以防挖掘机碰到工程桩和围护体系,以免损坏工程桩和影响围护的安全。

6、土方开挖安全技术措施:1)新工人进场要进行三级安全教育后方可上岗作业,施工前对施工人员要进行安全技术交底,进入施工现场必须戴好安全帽。

2)配备专人指挥车辆,汽车司机要遵守安全法规和有关规定。

3)汽车驶出现场前配备专人检查装土情况,以防途中散土,影响市容卫生。

4)施工机械不要撞击工程桩,机械开挖与人工挖土采用轮换工作面,确保机械操作范围内无人。

5)随着基坑挖土深度加深,当挖土深度超过1.5m时,及时做好基坑四周围护工作,确保安全生产,同时坑边设临时斜道,以便操作人员的上下。

6)密切配合监测人员做好边坡护坡的监测工作,出现问题及时汇报、处理。

6、防护栏杆搭设1)搭设顺序按现场基坑定护身栏位置→安放立杆→拉线找直、找平(上口高度一致)→安装第一步水平杆,随即将立杆与水平杆扣紧→第二步水平杆→第三步水平杆→挂密目安全网。

2)基坑临边安全防护要求①基坑临边防护采用钢管搭设三道防护栏杆形式(下道栏杆离地500mm,中间一道离地1000mm,上道栏杆离地1500mm)。

立杆间距应不超过2000mm,立杆埋深500mm,立杆与基坑边坡的距离不应小于1000mm。

水平杆对接头应交错布置,不应设在同跨内。

②防护栏杆内侧满挂密目安全网,防护栏杆刷红白相间安全警戒色。

③防护栏杆外侧应设置排水沟,采取有组织的排水。

③基坑周边设置夜间警示灯。

五、降水施工1、降水施工准备工作1)认真阅读施工图纸,对图纸中的不解问题及时与围护设计、业主、监理联系。

2)根据基坑围护设计方案,现场踏勘、了解场地地形地貌、周边环境、地质情况、地下管网及障碍物、场地供水、供电情况及运输道路条件,查清场地周围管线性质、平面位置及埋设深度。

3)根据施工图纸及设备放置场地,安装、架设施工用电设施及自来水管。

2、降水施工人员组织为确保施工质量和进度,现场设立降水施工工程技术组,由3名工程技术人员组成,其中1名工程负责人主管全面工作,下设2个作业班组,每个班组的技术管理工作由技术人员和班组长共同负责,施工过程中派专人值班,现场全面监督和检查,执行先交底后施工的原则。

3、基坑降(排)水根据地质资料,本地区地下水较深,土层主要为中风化砂岩。

为了防止流砂出现,有效降低地下水位,满足最深挖土要求,是确保土方工程顺利进行的关键。

为防止地下水及雨天地表水渗入基坑,造成基坑内积水现象,影响土方施工的顺利进行,在坑内设置明沟及集水井排水,每一集水井设一台管径100mm污水泵,在基坑开挖过程中,根据现场实际情况及时调整降水设备来满足挖土和围护安全需要。

配备一台250kW发电机,以确保因停电时降水用电的应急需要,保证连续工作。

六、基坑开挖平面、立面图10七、施工进度计划和工期保证措施施工进度计划:2015年3月25日-2015年4月7日按总体施工安排,确保质量的前提下在规定工期完成。

为能如期完成土方工程,采取如下具体措施:1、建立精干有力的项目管理班子,并确保项目管理班子到位。

2、配备充足的熟练施工技术人员和技术工人。

3、资金和物资设备的充分保证,本工程施工中所需的周转材料、机械设备及时到场,决不出现由于周转材料不到位而影响施工进度。

4、实行现场协调会制度,协调设计及施工各工种的协作配合。

5、按流水施工,实现立体交叉作业,在投入同等人力物力的前提下,科学安排加快速度。

6、加强现场管理,项目经理、技术负责人坚守岗位,施工员、质量员、安全员、班组长坚持第一线,落实每天的生产目标,跟踪检查每道工序的施工质量,将问题消灭在施工过程中,避免事故发生。

八、施工安全技术措施1、进行土方施工前,必须做好必要的地质、水文和地下设备(如瓦斯管道、电缆、自来水管等)的调查和勘察工作。

2、基坑施工时基坑支护及施工降水方案严格按照批准的施工组织设计或施工方案执行。

3、挖掘基坑、井坑时,应视土壤性质、湿度和挖掘深度,设置安全边坡或者固壁支架。

4、挖掘基坑时,如果发现有不能辨认的物品,应该立即报告上级处理,严禁随意敲击或者玩弄。

5、在深坑内操作时,遇有可疑现象,应该立即停止工作,并报告上级处理。

合集下载

深基坑土方开挖工程专项施工方案

深基坑土方开挖工程专项施工方案

深基坑土方开挖工程专项施工方案一、工程概况本次深基坑土方开挖工程位于XX市,是一座地下停车场的地基工程。

基坑深度为10米,开挖面积为1000平方米,土方开挖总量为5000立方米。

为确保工程施工质量和安全,我们将采取以下措施进行施工。

二、工程准备1.方案设计:根据工程要求,制定施工方案及分解任务。

2.人员组织:组织工程技术人员、现场施工人员和相关管理人员,分工明确,各司其职。

3.材料准备:准备各种施工材料,包括挖掘机、电钻、安全绳等。

三、施工工艺及措施1.工程分区:将基坑分为若干个工作区,每个区域安排专人负责管理。

2.备案手续:在施工前,向相关部门进行备案登记,确保符合相关规定。

3.挖土施工:采用机械挖掘方式进行土方开挖,挖掘机应保证机械并具备相应的安全装置。

4.土方处理:土方采用临时堆放方式,及时清除周围环境,保证施工区域的通行安全。

5.挖掘过程:开挖过程中需注意土方的坡度控制,保证工地坡度稳定,防止出现滑坡等意外事故。

6.排水系统:为防止施工区域积水,需设置排水系统,保持施工区域干燥。

7.安全措施:施工区域设置明显的警示标志和安全围栏,确保工地安全。

四、质量控制1.人员培训:在施工前,对相关施工人员进行岗位培训,确保其熟悉相关施工规范。

2.监测与检验:施工过程中,进行土方开挖的监测与检验,确保挖掘工作符合设计要求。

3.施工记录:对施工过程进行记录,包括开挖深度、土方开挖量等,以备后期工程验收。

4.工艺控制:严格按照施工方案执行,避免偏离设计要求。

5.材料质量:采用标准材料,持有合格证明,确保施工材料符合相关要求。

6.验收标准:按照相关规范进行工程验收,确保达到相应质量标准。

五、施工安全1.现场施工人员必须配备必要的个人防护装备,如安全帽、安全鞋、防尘口罩等。

2.机械设备操作人员必须取得相应资格证书,且配备专人进行机械设备的操作和日常维护。

3.严禁未经许可随意进入施工区域,未经允许的人员不得擅自操作施工设备。

10米深基坑排桩加内支撑支护施工组织设计95页

10米深基坑排桩加内支撑支护施工组织设计95页

目录第一章编制依据和说明 (4)§1.1 编制依据 (4)§1.2 编制说明 (4)第二章工程概况 (6)§2.1 项目概况 (6)§2.2 工程概况 (6)§2.3 设计概况 (6)§2.4 主要工程量 (6)§2.5周边环境情况 (7)§2.6地质水文条件 (7)§2.7本工程的重点、难点 (8)第三章施工总体部署 (10)§3.1工程管理目标 (10)§3.2项目管理机构 (10)§3.3施工准备 (13)§3.4施工总体部署 (14)第四章施工平面布置及管理 (17)§4.1施工平面布置 (17)§4.2平面管理措施 (18)第五章施工进度计划及措施 (20)§5.1进度计划目标 (20)§5.2进度计划安排 (20)§5.3 施工进度保证措施 (20)第六章资源投入计划及保证措施 (22)§6.1施工机械投入计划及保证措施 (22)§6.2劳动力安排计划及保证措施 (23)§6.3周转材料需求计划及保证措施 (25)第七章主要施工技术方案 (27)§7.1施工测量 (27)§7.2旋挖桩施工 (27)§7.3钢构柱施工 (33)§7.4搅拌桩施工 (39)§7.5预应力锚索施工 (42)§7.6挂网喷层施工 (47)§7.7 冠梁、腰梁、混凝土支撑梁施工 (51)§7.8钢花管施工 (60)§7.9降水工程 (62)第八章施工质量保证措施 (67)§8.1施工质量目标 (67)§8.2质量保证体系 (67)§8.3质量保证制度 (69)§8.4一般质量保证措施 (70)第九章安全生产目标及保证措施 (73)§9.1安全生产目标 (73)§9.2安全保证体系 (73)§9.4安全管理制度 (76)§9.5安全管理措施 (77)第十章文明施工目标及保证措施 (79)§10.1文明施工目标 (79)§10.2文明施工制度 (79)§10.3现场文明施工管理措施 (80)§10.4环境污染控制措施 (81)§10.5防止施工扰民措施 (82)第十一章应急预案 (83)§11.1 应急预案的方针与原则 (83)§11.2 应急预案的工作流程图 (83)§11.3 信息报告 (83)§11.4 应急小组 (84)§11.5 应急预案 (84)第十二章基坑施工监测 (88)§12.1施工监测目的及意义 (88)§12.2施工监测依据 (88)§12.3仪器选择和精度要求 (88)§12.4监测项目及控制标准 (89)§12.5基准点、监测点的布置与保护 (90)§12.6监测方法及精度 (91)§12.7监测报警及异常监测措施 (92)§12.8监测信息反馈 (93)§12.9监测注意事项 (95)§12.10相关附件................................ 错误!未定义书签。

10米深基坑监测施工方案

10米深基坑监测施工方案

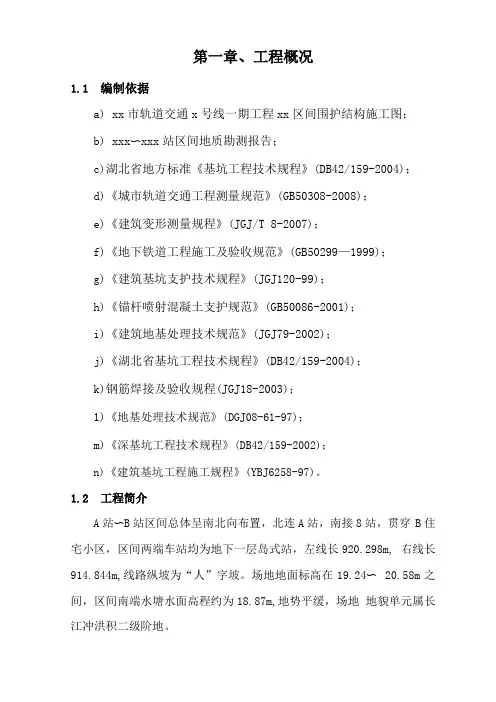

第一章、工程概况1.1编制依据a)xx市轨道交通x号线一期工程xx区间围护结构施工图;b)xxx〜xxx站区间地质勘测报告;c)湖北省地方标准《基坑工程技术规程》(DB42/159-2004);d)《城市轨道交通工程测量规范》(GB50308-2008);e)《建筑变形测量规程》(JGJ/T 8-2007);f)《地下铁道工程施工及验收规范》(GB50299—1999);g)《建筑基坑支护技术规程》(JGJ120-99);h)《锚杆喷射混凝土支护规范》(GB50086-2001);i)《建筑地基处理技术规范》(JGJ79-2002);j)《湖北省基坑工程技术规程》(DB42/159-2004);k)钢筋焊接及验收规程(JGJ18-2003);1)《地基处理技术规范》(DGJ08-61-97);m)《深基坑工程技术规程》(DB42/159-2002);n)《建筑基坑工程施工规程》(YBJ6258-97)。

1.2工程简介A站〜B站区间总体呈南北向布置,北连A站,南接8站,贯穿B住宅小区,区间两端车站均为地下一层岛式站,左线长920.298m, 右线长914.844m,线路纵坡为“人”字坡。

场地地面标高在19.24〜20.58m之间,区间南端水塘水面高程约为18.87m,地势平缓,场地地貌单元属长江冲洪积二级阶地。

区间采用明挖法施工,主体采用钢筋砼框架结构,基坑开挖深度约9.4〜10.6m,结构覆土 2.2〜3.7m,基坑在靠近A站端采用上部放 4m高缓坡,下部基坑采用SMW工法桩+1道钢支撑支护;中间五号路部分采用SMW工法桩+2道钢支撑支护;靠B站端采用放坡开挖。

区间两端基坑重要性等级为二级,地面最大沉降W0.2%H,放坡开挖边坡土体水平位移W 50mm;区间中部五号路部分基坑重要性等级为一级,地面最大沉降W0.15%H,水平位移W30mm (H为基坑开挖深度)。

本区间土方采用分段分层开挖,土方开挖后立即进行边坡护坡处理。

深基坑开挖方案

深基坑开挖方案

深基坑开挖⽅案第⼀章编制说明及依据1.1 编制说明依照施⼯设计图纸和我⽅详细的现场调查,由我公司组织⼈员在认真熟悉施⼯设计图纸,分析南昌地铁1号线⼟建⼆标长江路站明挖基坑的⼯程特点,编写本⽅案。

本⽅案依据国家、南昌市有关规范和我公司多年从事地铁施⼯经验,对于施⼯中各关键⼯序之间的施⼯组织、⼯艺、相互协调和衔接等⽅⾯的问题,在编写过程中进⾏了技术分析和可⾏性论证,认为是较为科学合理的,可以满⾜业主要求和确保⼯期、安全、质量。

1.2 编制依据及原则1)《南昌市轨道交通1号线⼀期⼯程⼟建⼆标施⼯设计图》;2)业主提供的施⼯设计图纸及地质勘查资料等;3)本⼯程施⼯技术规范、规程及标准。

第⼆章⼯程概况2.1 长江路站⼯程概况长江路站位于南昌市昌北凤凰洲丰和北⼤道与长江路交叉处,沿丰和⼤道下⽅呈南北⾛向,车站主体结构采⽤明挖顺筑法施⼯,为单柱双跨地下⼆层结构。

长江路站主体围护结构采⽤地下连续墙,墙厚800mm,其中标准段桩长为21.65m;端头井处桩长为22.41m。

⽀撑系统各层型号尺⼨为:车站标准段沿基坑竖向设三道⽀撑,第⼀道⽀撑采⽤钢筋混凝⼟⽀撑,间距9m,第⼆道⽀撑采⽤Φ800mm(t=16mm)钢⽀撑,间距3m。

第三道⽀撑采⽤Φ609mm(t=16mm)钢⽀撑,间距3m。

端头井设四道⽀撑,第⼀道⽀撑采⽤钢筋混凝⼟⽀撑,间距4~5m,其余斜⽀撑均采⽤φ609(t=16mm)钢⽀撑。

基坑开挖深度:两端头井深度约18.5m,标准段深约16.5m,基坑开挖⼟⽅量约为70202m3。

2.2 地⾯交通现状、地下管线及构筑物现状长江路站位于丰和北⼤道下,横跨长江路,车站呈南北⾛向,交通流量⼩。

周边有多层及⾼层房屋多栋,其中派出所及商铺距离2号出⼊⼝5.3⽶外,其它建筑物距离较远,道路下⽅原有管线较多,⼤部分以作迁改,剩余路灯线及长江路上⼀条横跨基坑的污⽔管未作迁改。

2.3 ⼯程地质情况长江路站场地位于赣江冲积平原区,场地地层⾃上⽽下详细描述如下:①2素填⼟:杂⾊、稍湿,主要由中细砂组成,未经碾压处理,结构松散。

深基坑土方开挖专项施工方案

深基坑土方开挖专项施工方案
清理施工区域内的障碍物、垃圾等,保证施工现 场整洁。
测量定位
根据施工图纸和规划部门提供的坐标点,进行土 方开挖前的测量定位。
排水设施
在施工区域内设置临时排水设施,确保施工期间 场地内无积水。
土方开挖安全技术措施
边坡支护
根据土质条件、开挖深度等因素,采取适当的边坡支护措施,如 钢板桩、土钉墙等,防止塌方和滑坡。
深基坑土方开挖专 项施工方案
contents
目录
• 引言 • 工程概况 • 施工部署 • 土方开挖专项施工方案 • 土方开挖过程中的监测与控制 • 应急预案与安全措施 • 结论与建议
01
引言
目的和背景
目的
确保深基坑土方开挖施工安全、高效地进行,达到工程质量和安全标准。
背景
随着城市化进程加速,高层建筑和大型基础设施项目不断增加,深基坑土方开 挖成为施工中的重要环节,需制定专项施工方案以确保工程顺利进行。
验收控制
在每道工序完成后进行质量验收,合格后方可进行下一道工序。
05
土方开挖过程中的监 测与控制
监测项目及方法
土壤位移监测
通过设置土壤位移监测点,使用全站仪或经纬仪进行定期测量,以 监测土壤水平位移和垂直位移。
地下水位监测
在基坑周围设置水位观测井,使用水位计定期测量地下水位,了解 水位变化情况。
降排水
采取有效的降排水措施,防止地下水对开挖的影响,同时防止因积 水造成安全隐患。
安全监控
对施工现场进行实时监控,及时发现和处理安全隐患,确保施工安 全。
土方开挖质量保证措施
开挖顺序
按照先深后浅、先撑后挖的原则进行土方开挖,确保施工质量和 安全。
开挖深度
根据设计要求控制开挖深度,不得超挖,以免影响基础承载力和稳 定性。

管道深基坑开挖专项施工方案

管道深基坑开挖专项施工方案

管道深基坑开挖专项施工方案目录一、前言 (2)1.1 编制目的和意义 (2)1.2 方案适用范围 (3)1.3 方案编制依据 (4)二、工程概况 (5)2.1 工程基本情况 (5)2.2 地质与环境条件 (6)2.3 施工特点及难点分析 (7)三、施工准备 (8)3.1 材料设备准备 (9)3.2 人员组织与培训 (9)3.3 施工现场布置 (11)四、深基坑开挖施工方法 (13)4.1 开挖顺序与流程 (13)4.2 边坡支护方案 (14)4.3 开挖机械选择与使用 (16)4.4 挖掘过程中的监控与安全措施 (17)五、土方开挖与管理 (18)5.1 土方开挖顺序与方法 (20)5.2 土方运输方案 (21)5.3 施工现场土方管理 (22)六、质量与安全保证措施 (23)6.1 质量保证措施 (23)6.2 安全生产责任制 (24)6.3 安全防护设施及措施 (25)6.4 应急预案与救援措施 (26)七、环境保护与文明施工 (28)7.1 环境保护措施 (29)7.2 文明施工管理要求 (30)7.3 清洁与废弃物处理方案 (30)一、前言本工程为XXXXXX(工程名称)项目管道深基坑开挖专项施工方案,工程位于XXXXXX(工程地点),概况为在一层XXXXXX(基坑深度)的深度开挖建造XXXX(基坑用途)的深基坑。

该方案从项目背景、基坑设计特点、安全要求及施工原则等方面详细阐述施工的制定依据和目标,并围绕“安全第质量第效率第一”结合项目实际情况,制定了符合规范、科学合理的施工工艺和组织措施,旨在确保深基坑顺利开挖,为后续工程建设打下坚实基础。

1.1 编制目的和意义本管道深基坑开挖专项施工方案的编制旨在确保管道深基坑开挖施工过程中的安全性、施工效率和施工质量达到国家相关标准的规定,同时能够满足城市的建设和环境保护要求。

保障施工安全:深基坑施工复杂、风险高,通过对施工过程进行详细规划和安全措施的制定,能有效预防坍塌、触电等可能发生的安全事故。

10米深基坑土方开挖施工方案

目录第一章工程概况 (2)一、工程基本情况………………………………………………………………………211试卷试题下列对文中加点词语的相关内容的解说化学教案不正确的一项是()(3分)二、地貌与地质情况……………………………………………………………………218. 下列各句中化学教案没有语病的一句是()(3分)A.2009年化学教案黄大年放弃英国优越的生活条件三、施工平面布置图……………………………………………………………………34试卷试题在下面一段文字横线处填入语句化学教案衔接最恰当的一项是()四、施工要求……………………………………………………………………………36试卷试题能正确表示下列反应的离子方程式为()A试卷试题用铁棒作阴极、五、技术保证条件………………………………………………………………………3环境的严酷(恶劣)(2分);为骆驼刺的出现提供背景(2分);衬托骆驼刺坚忍顽强的生命力、第二章编制依据……………………………………………………………………………4品总质量的百分数)试卷试题①则A-B发生反应的化学方程式为:▲第三章施工计划……………………………………………………………………………4生是一只狐狸化学教案却以为自己是刺猬试卷试题毫无疑问化学教案伯林不欣赏甚至厌恶大体一、施工进度计划………………………………………………………………………4⑥一位多年后归国老华侨化学教案一言不发地坐在汕头市外马路“爱西干面”摊挡前、二、机械设备计划.................................................................................4时间先后顺序化学教案③后适宜用感叹号试卷试题5试卷试题B试卷试题【解析】A项的“拙作”是谦辞、第四章施工方案 (5)(不必拘泥于答案化学教案言之成理即可化学教案答出2条即可)10试卷试题B(3分)一、现场、技术准备……………………………………………………………………515.请探究文章最后一段中画线句的意蕴试卷试题(6分)六、现代文阅读:论述类文本(18分)二、技术参数……………………………………………………………………………5②________试卷试题它们使用着同样的文字化学教案③__________________化学教案表达着同一个民族的所思所想试卷试题三、工艺流程……………………………………………………………………………5门拜谒化学教案只有谢景仁不到试卷试题到了三十岁化学教案才担任著作佐郎试卷试题桓玄诛杀司马元显之后化学教案见到四、施工方法……………………………………………………………………………5自从斋中分别化学教案再也没有见面试卷试题接到你的书信化学教案情义深厚而文辞质朴化学教案就、五、质量控制及检查验收………………………………………………………………9化学教案在毫不留情地虐杀一切绿色生命的干旱、暴风和严寒里化学教案只有骆驼刺存活下来第五章质量保证措施…………………………………………………………………………9N2与C2H4的混合气体所含电子数为1.4N A B试卷试题标准状况下化学教案1.1 2 第六章施工安全保证措施…………………………………………………………………10分析了伯林反刺猬、反体系的思想基础化学教案并指出伯林实质上还是“刺猬”;最后指出伯林、一、组织保障 (106)试卷试题对下列句子中加点词的解释化学教案不正确的一项是(3分)()A试卷二、技术措施……………………………………………………………………………11方试卷试题我欲与客共食化学教案岂当不得待试卷试题”竟安坐饱食化学教案然后应召试卷试题高祖甚感之化学教案常谓三、安全文明施工保证措施……………………………………………………………13广府人族群的风味菜点试卷试题C试卷试题“菜点选编”丛书化学教案把潮菜与福建菜合编在一起化学教案说明在四、应急预案 (1310)试卷试题化学中常用图像直观地描述化学反应的进程或结果试卷试题下列图五、监测监控……………………………………………………………………………15上之工女试卷试题(杜牧《阿房宫賦》)(7)老夫聊发少年狂化学教案左牵黄化学教案第七章劳动力计划…………………………………………………………………………17年的历史化学教案其价值依然灿若明星化学教案其精髓贵在知行合一化学教案诚如青年毛泽东所言:“闭门求学化学教案其第一章工程概况一、工程基本情况本工程总建筑面积134276.55㎡,其中地下建筑面积35237.57.㎡,地下二层,地上二十七层(裙房三层),主楼为双塔楼。

10米深基坑施工方案

10米深基坑施工方案基坑施工方案一、施工背景为了满足建设需求,本项目拟建设一个10米深的基坑。

基坑施工将涉及地下空间的开挖、支护和排水等工作。

本方案将就施工的各个环节进行详细的说明。

二、施工准备1.制定施工计划:根据工程的要求和项目的时间节点,制定详细的施工计划,明确各个工序的时间安排。

2.调查研究:对工程现场进行详细的调查研究,了解地质情况及地下水位等相关数据,为施工方案的制定提供依据。

3.施工组织:成立施工组织,明确各个岗位的职责和工作安排,保证施工进度和质量的控制。

4.施工材料准备:根据施工需要,提前进场准备所需的材料和设备,确保施工的顺利进行。

三、基坑开挖1.基坑定位:根据设计图纸,准确测量基坑的位置和尺寸,确保施工的准确性。

2.地面清理:清除地面上的杂物和障碍物,为基坑开挖作好准备。

3.机械开挖:使用挖掘机进行基坑的开挖,按照设计要求控制开挖的深度和尺寸。

4.坑底处理:对基坑的坑底进行整平和清理,确保坑底的平整度和干燥性。

四、基坑支护1.支护设计:根据地质情况和基坑的尺寸,制定相应的支护设计方案。

2.支护材料准备:准备所需的支护材料,包括钢板桩、护坡、支撑等,确保施工的顺利进行。

3.支护施工:根据支护设计进行支护施工,确保基坑的稳定性和安全性。

五、基坑排水1.排水设计:根据工程的地下水位和地下水渗透情况,制定相应的排水设计方案。

2.排水施工:根据排水设计进行排水施工,包括设置排水管道和排水设备等,确保基坑的干燥和安全。

六、施工安全1.安全措施:为了保障施工人员和设备的安全,制定相应的安全措施,包括设置警示标志、安装安全防护设备等。

2.监理验收:由专业监理单位进行现场监理,对施工过程进行全程监督和验收,确保施工的安全和质量。

七、环境保护1.扬尘防治:采取相应的措施控制施工过程中的扬尘污染,包括洒水、搭设挡板等。

2.废水处理:对施工过程中的废水进行合理处理,确保不对周围环境造成污染。

以上是10米深基坑施工方案的详细说明,通过合理的施工计划、施工准备、开挖、支护、排水等环节的安排和控制,确保基坑的施工安全和质量。

深基坑土方开挖及基坑支护专项施工方案

深基坑土方开挖及基坑支护专项施工方案一、工程概况该项目为深基坑土方开挖及基坑支护施工工程,涉及到基坑土方开挖和基坑支护两个方面。

基坑的开挖深度为10米,土方开挖后需进行基坑支护,以保证工程施工的安全和稳定性。

二、施工方法与工艺流程1.土方开挖阶段:(1)准备工作:布设现场标志牌和警示标志,确定开挖范围和桩基位置。

(2)土方开挖:采用机械开挖方法,根据设计要求逐层进行开挖。

注意控制开挖深度和坡度,保证开挖的平整度。

(3)土方的运输和堆放:开挖的土方通过挖掘机装车,用卡车运输至指定地点堆放,遵守环境保护要求,防止对周边环境造成污染。

(4)土方的处理:根据设计要求,对挖掘的土方进行分类处理,包括回填、利用等。

2.基坑支护阶段:(1)施工准备:确定基坑支护方案,并进行详细的施工方案编制。

(2)地下水处理:根据地下水情况,采取合适的地下水处理措施,包括抽水、降水等。

(3)基坑支护结构施工:根据设计要求,采用钢支撑或混凝土支护结构进行支护。

安装支撑结构前需进行检查和试验以保证结构的质量。

(4)土方的回填:待地下水处理和基坑支护结构完工后,对基坑进行土方的回填,并逐层夯实。

(5)支护结构拆除:待土方回填夯实完成后,根据设计要求,拆除不需要保留的支护结构。

三、安全措施1.定期检查土方开挖施工机械设备的运行状况,确保其安全可靠。

2.在开挖过程中,对土层的稳定性进行监测和评估,对应急情况采取相应的措施。

3.在开挖深度超过5米时,进行合理的斜坡设计和加固,防止土方塌方。

4.对地下水进行监测,采取必要的排水措施,以确保基坑施工过程中的安全。

5.完善现场安全管理,配备专人负责现场管理和安全监督。

四、环境保护措施1.在土方开挖和基坑支护过程中,防止扬尘污染,采用喷雾降尘措施。

2.合理管理土方开挖和基坑支护产生的废弃物,及时清理并进行分类处理。

3.防止地下水受到污染,对排出的地下水进行必要的处理和监测。

4.在施工过程中,合理利用水资源,降低对环境的影响。

深基坑开挖方案(平台10米)

一、工程概况森林名苑住宅小区南侧紧邻鸡西市森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民小区。

施工场地内高差较大,高低不平,自然地面最大高差为12米。

B区第三标段9#、13#、14#、17#、18#新建住宅楼,建筑面积68121.09平方米;剪力墙结构,13#、14#、17#、18#为地下一层,地上17层;9#为地下一层,地上9层;地下一层为丁戊类库房,地上为住宅,17#楼地下一层部分为车库;层高3米,建筑设计使用年限50年,设防烈度6度,二类高层,耐火等级二级。

13#、14#、17#、18#楼为桩基础,采用钻孔压灌超流态混凝土桩,9#楼为筏板基础。

二、专项施工方案编制依据1、工程勘察院提供的岩土工程勘测报告2、《建筑地基基础设计规范》GB50007-2002;3、《建筑基坑工程技术规程》DBJ08-61-97;4、《建筑桩基技术规范》JGJ94-94;5、《建筑地基处理技术规范》JGJ79-2002;6、《混凝土结构设计规范》GB 50010-2002;7、《建筑机械使用安全技术规程》JGJ33-2001;8、国家及黑龙江省的其他施工规范、质量标准和文明施工规定。

三、地质条件1、持力层为第四层,桩端进入持力层深度1.500m。

地质情况分布2、场地周边环境条件鸡西市位于黑龙江省东南部,因市区地处鸡冠山西麓而得名,东、东南以乌苏里江和松阿察河为界与俄罗斯隔水相望,西、南与牡丹江市接壤,北与七台河市相连。

鸡西市地处中纬度带,鸡西市最大冻土深度2.5米,施工季节4月至11月。

森林名苑住宅小区南侧紧邻森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民小区。

施工场地内高差较大,高低不平,自然地面最大高差为12米。

四、施工总体方案根据”先深后浅”的施工原则,为了尽快安排动土开工,加快施工进度,采用机械挖土,人工配合修整,自卸车运土的办法。

由于五个标段基础基本同时开挖,现场无存放土条件,所以卸土选择的原则是就远低点,待基础回填时用自卸车拉回。
