流水施工测验题(含答案)教学提纲

合集下载

施工组织流水作业练习 2

施工组织流水作业练习 2

第一部分流水施工一、习题精析(一)、单项选择题1.流水施工的施工过程和流水强度属于()A、技术参数B、时间参数C、工艺参数D、空间参数2.由于某工程项目在第i施工段上的第2施工过程采用新技术施工,无标准定额可循,所以只能根据相关专家经验估算其流水节拍。

已知对该施工过程进行估算得到的最短估算时间、最长估算时间、最可能估算时间分别为12d、22d、14d,则该施工过程的期望时间应为( )A.15dB.16dC.18dD.14d3.在流水施工中,造成专业队窝工是由于出现( )A. M0=NB. M0>N C、M0 <N D、M0≤N4.某项目组成甲、乙、丙、丁共4个专业队在5个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为( )周。

A.91B.30C.26D.245.浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的( )。

A.流水步距B.流水节拍C.技术间歇D.组织间歇6.由5个熟练木工组成的木工队,在异型混凝土浇注段上制作安装100m2的特殊曲面木模。

根据企业的统计资料,已知一般曲面木模的制作安装每工日完成5 m2,特殊曲面木模的难度系数为2.,每天两班工作制,则木工队在该施工的流水节拍为()A、4天B、6天 C.8天 D.10天7.某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。

根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进厂,该项总工期为()周。

A.49B.52C.55D.568.某工程有2个施工过程,技术上不准搭接,划分4个流水段,组织2个专业队进行等节奏流水施工,流水节拍为4天,则该工程的工期为( )天。

A.18B.20 c.22 D.249.全长l0km的一级公路,按照异节奏流水组织施工,计划分10段施工,每段长lKm,分路槽开挖、路基、路面和配套设施4个施工过程,预计各施工过程单段施工时间分别为20天、40天、40天和20天,则公路工程计算总工期为( )。

流水施工测试题及答案

流水施工测试题及答案

流水施工测试题及答案一、单选题(每题2分,共10分)1. 流水施工中,相邻两个施工段的施工时间间隔称为()。

A. 流水步距B. 施工间隔C. 施工段D. 流水节拍答案:A2. 下列哪项不是流水施工的特点?()A. 连续施工B. 均衡施工C. 间歇施工D. 有节奏施工答案:C3. 流水施工的组织方式不包括()。

A. 无节奏流水施工B. 有节奏流水施工C. 异节奏流水施工D. 并行施工答案:D4. 流水施工中,施工段的划分依据是()。

A. 施工工艺B. 施工组织C. 施工设备D. 施工材料答案:A5. 流水施工的施工顺序是指()。

A. 施工段的先后顺序B. 施工过程的先后顺序C. 施工阶段的先后顺序D. 施工工序的先后顺序答案:A二、多选题(每题3分,共15分)1. 流水施工的优点包括()。

A. 提高劳动生产率B. 缩短工期C. 降低成本D. 提高工程质量答案:ABCD2. 流水施工的组织形式有()。

A. 等节奏流水施工B. 异节奏流水施工C. 无节奏流水施工D. 随机流水施工答案:ABC3. 流水施工中,影响施工进度的因素包括()。

A. 施工工艺B. 施工设备C. 施工人员D. 施工材料答案:ABCD4. 流水施工中,施工段的划分原则是()。

A. 施工工艺相似B. 施工设备相同C. 施工材料一致D. 施工人员相同答案:ABC5. 流水施工中,施工进度的控制方法包括()。

A. 网络计划技术B. 甘特图C. 里程碑计划D. 资源优化答案:ABCD三、判断题(每题1分,共5分)1. 流水施工必须在所有施工段同时开始施工。

()答案:错误2. 流水施工中,施工段的划分越细,施工效率越高。

()答案:错误3. 流水施工可以有效地利用资源,减少浪费。

()答案:正确4. 流水施工适用于所有类型的工程项目。

()答案:错误5. 流水施工中,施工段的划分应考虑施工工艺的连续性。

()答案:正确四、简答题(每题5分,共10分)1. 简述流水施工的基本原理。

[工程类试卷]流水施工原理练习试卷1及答案与解析

[工程类试卷]流水施工原理练习试卷1及答案与解析
(C)各个专业工作队在各施工段上能够连续作业
(D)所有施工过程的各个施工段上的流水节拍均相等
(E)同一施工过程在各个施工段上的流水节拍相等
24无节奏流水施工的特点是( )。
(A)相邻施工过程的流水步距不尽相等
(B)专业工作队数等于施工过程数
(C)各施工过程在各施工段的流水节拍不全相等
(D)各施工过程在各施工段的流水节拍全相等
(E)专业工作队数不等于施工过程数
19划分施工段一般应遵循的原则有( )。
(A)同一专业工作队在各个施工段上的劳动量应大致相等
(B)每个施工段内要有足够的工作面,满足合理劳动组织的要求
(C)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合
(D)施工段的时间参数要满足合理组织流水施工的要求
(E)对于多层建筑物、构筑物或需要分层施工的工程,要确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工
20下列关于流水施工参数的叙述,正确的有( )。
(A)工艺参数通常包括施工过程和流水强度
(A)流水节拍
(B)施工段
(C)流水步距
(D)工期
3区别流水施工组织方式的特征参数是( )。
(A)流水节拍
(B)流水步距
(C)施工段数
(D)施工工期
4流水步距的数目取决于( )。
(A)总的施工过程数
(B)参加流水的施工过程数
(C)流水节拍
(D)施工段数
5下列关于流水施工的描述中,有误的是( )。
(A)等节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工
(A)流水节拍
(B)流水步距
(C)流水强度
(D)流水施工工期

流水施工习题测验(答案)【完整版】

流水施工习题测验(答案)【完整版】

流水施工习题测验(答案)【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)流水施工总复习(答案)一、单项选择题1.某根底工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( B )天。

A. 55B. 11C. 8D. 652.某根底工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,那么流水步距与流水施工工期分别为( A )天。

A. 5和17B. 5和19C. 4和16D. 4和263.某根底混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( D )天。

A. 15B. 10C. 8D. 54.将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是( C )。

A.重新划分施工过程数B.改变流水节拍值C.增加专业工作队数D.重新划分施工段5.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。

其中,有利于资源供给的施工组织方式是( C )。

A.依次施工和平行施工B.平行施工和流水施工C.依次施工和流水施工D.平行施工和搭接施工6.组织流水施工时,流水步距是指( C )。

A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间7.在以下施工组织方式中,不能实现工作队专业化施工的组织方式是( C )。

A.依次施工和流水施工B.平行施工和流水施工C.依次施工和平行施工D.平行施工和搭接施工8.组织建设工程依次施工时,其特点包括( B )。

A.每个专业队在各段依次连续施工B.每个专业队无法按施工顺序要求连续施工C.各施工段同时开展相同专业的施工D.同一时间段内各施工段均能充分利用工作面9.根底工程划分4个施工过程〔挖基槽、作垫层、混凝土浇筑、回填土〕在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水施工工期为( C )天。

建筑工程流水施工 习题

建筑工程流水施工 习题

建筑工程流水施工一、名词解释1.依次施工:也称为顺序施工,是以施工过程或施工段为对象一个接一个地组织施工的方法。

2.平行施工:所有施工对象同时开工,同时完工的组织施工的方法。

3.流水施工是指:根据建筑工程项目所划分的区段,组织若干施工班组,按一定的时间间隔投入施工,施工班组依次从一个施工区段转移到另一个施工区段,陆续开工,陆续完工,总体保持连续均衡施工的一种组织方式。

4.横道图又叫水平图表,图中横向表示时间进度,纵向表示施工过程或专业施工队的编号。

图表中线条的长度表示计划中的施工过程在某施工段上的作业持续时间,横道线条的位置表示各施工过程的开始和结束时刻,以及它们之间相互配合的关系。

5.单位工程流水:所有工作队在一个施工对象的各施工区域中依次连续地完成各自同样的工作,直至单位工程完成。

6.群体工程流水:又称为大流水施工,是指所有工作队在一个建筑群的各单项工程或单位工程中依次连续地完成各自同样的工作,按照这种方式组织的流水称为群体工程流水。

7.工艺参数:在组织流水施工时,用来表达流水施工在施工工艺上开展的顺序及其特征的参数均称为,包括:施工过程数和流水强度。

8.施工过程数是指:工程对象在组织流水施工中所划分的施工过程数目,以n表示。

9.流水强度是指:每一施工过程在单位时间内所完成的工程量。

10.空间参数:在组织流水施工时,用来表达流水施工在空间布置上所处状态的参数,包括:施工段数、工作面和施工层数三项。

11.施工段是指:将工程在平面上划分为若干个独立的施工区段,其数量为施工段数,用“m”表示。

12.时间参数:用来表达流水施工在时间上排列所处状态的参数,包括:流水节拍、流水步距、间歇时间、搭接时间、工期。

13.流水节拍是指:同一施工过程的施工班组在同一施工段中进行连续作业的持续时间,以t i表示。

14.流水步距是指:相邻两个施工过程的施工班组先后进入同一施工段时的时间间隔,用符号“K i,,i+1”表示(i表示前一个施工过程,i+1表示后一个施工过程)。

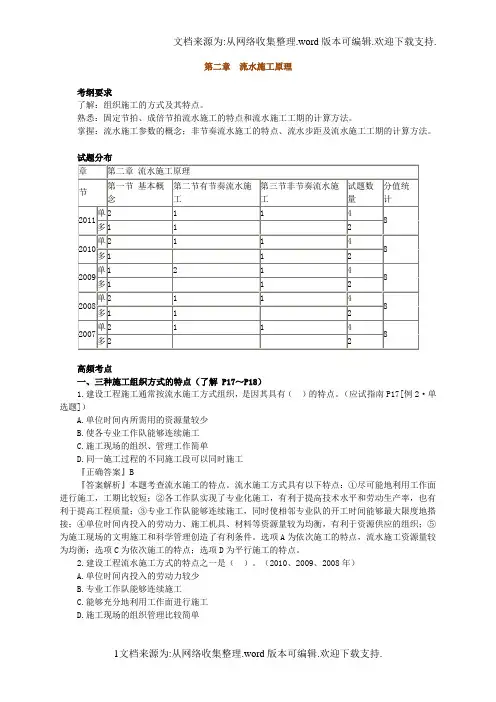

流水施工原理习题集答案

流水施工原理习题集答案

第二章流水施工原理考纲要求了解:组织施工的方式及其特点。

熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。

掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。

试题分布高频考点一、三种施工组织方式的特点(了解 P17~P18)1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。

(应试指南P17[例2·单选题])A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单D.同一施工过程的不同施工段可以同时施工『正确答案』B『答案解析』本题考查流水施工的特点。

流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。

选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。

2.建设工程流水施工方式的特点之一是()。

(2010、2009、2008年)A.单位时间内投入的劳动力较少B.专业工作队能够连续施工C.能够充分地利用工作面进行施工D.施工现场的组织管理比较简单『正确答案』B『答案解析』参见教材P18。

3.建设工程平行施工的特点包括()。

(2011、2007、2006、2005年)A.可以充分利用工作面进行施工B.单位时间内投入的资源量较少C.施工现场的组织管理比较简单D.劳动力及施工机具等资源无法均衡使用E.各专业工作队能够连续作业『正确答案』AD『答案解析』参见教材P18。

4.建设工程组织依次施工时,其特点包括()。

(2004年)A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业『正确答案』ABD『答案解析』参见教材P18。

完整版流水施工试题

完整版流水施工试题

一、是非题1.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。

2.在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。

3.流水节拍是指一个专业队在一个施工过程工作所需要的持续时间。

4.工艺参数是指流水步距、流水节拍、技术间歇、搭接等。

5.空间参数主要有施工段、施工工艺、施工层。

6.为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。

二、单选题1、缩短工期也不能无限制增加施工班组内人数,这是因为受到( )限制。

A.工作面B .劳动力C .生产资源D.工程款2、工作面、施工层在流水施工中所表达的参数为()。

A.空间参数B.工艺参数C.时间参数D.施工参数3、施工段,施工层在流水施工中所表达的参数为()。

A.空间参数B.工艺参数C.时间参数D.一般参数4、某流水施工过程,施工段m=4,施工过程n=6,施工层r=3 ,则流水步距的个数为()。

A.17B.11C.5D.35、某住宅楼由六个单元组成,其基础工程施工时,拟分成三段组织流水施工,土方开挖为9600m。

,选用两台挖土机进行施工,采用一班作业,两台挖掘机的台班产量定额均为则流水节拍应为( )d。

A .32 B16 C48D86 、流水施工的横道图能够正确地表达( ) 。

A. 工作之间的逻辑关系B .关键工作C. 关键线路D .工作开始和完成的时间7 、组织等节奏流水施工的前提是( )。

A. 各施工过程施工班组人数相等 B .各施工过程的施工段数目相等C. 各流水组的工期相等 D .各施工过程在各段的持续时间相等8、某工程由A、B、C 三个施工过程组成,有2 个施工层;现划分为四个施工段,流水节拍均为3d,试组织流水施工,该项目工期为( ) 。

A .21B 48C .30D .209、不属于无节奏流水施工的特点是( )。

A. 所有施工过程在各施工段上的流水节拍均相等B.各施工过程的流水节拍不等,且无规律C. 专业工作队数目等于施工过程数目D.流水步距一般不等1 / 510、在组织多幢同类房屋施工时,当资源充足和工作面允许的条件下,应采用()。

建筑工程流水施工试题及答案

建筑工程流水施工试题及答案

第二章建筑工程流水施工试题及答案一、填空:1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。

2.流水施工的表示方法有三种:水平图表(横道图) 、垂直图表(斜线图) 和网络图。

3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。

4.流水施工的基本参数包括工艺参数、时间参数和空间参数。

5.工艺参数包括流水过程(数) 和流水强度。

6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。

7.空间参数包括工作面(大小) 、施工段(数) 和施工层(数)。

8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。

9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。

10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。

11. 分部工程流水施工是组织流水施工的基本方法。

12. 分别流水法是组织单位工程或群体工程流水施工的重要方法。

13. 分项工程流水是组织流水施工的基本单元。

14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。

15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。

16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。

17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。

18.流水强度分为机械施工流水强度和手工作业流水强度。

19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。

20.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。

二、名词解释:1.顺序施工顺序施工也称依次施工,是按照建筑工程内部各分项、分部工程内在的联系和必须遵循的施工顺序,不考虑后续施工过程在时间上和空间上的相互搭接,而依照顺序组织施工的方式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

流水施工测验题(含答
案)
流水施工测验题(答案)
班级学号姓名成绩
1、某分部工程划分为A、B、C、D四个施工过程,分三个施工段组织流水施工,流水节拍均为4天。

试组织等节拍等步距流水施工,计算流水步距和工期,并绘制施工进度计划表。

解:M=3,N=4,t=4天,K= t=4天,T=(M+N-1)t=(3+4-1)×4=24(天)
2、某分部工程划分为A、B、C、D、E五个施工过程,分四个施工段组织流水施工,流水节拍均为3天,A、B间有1天技术组织间隙,B、C间有1天搭接。

试组织等节拍不等步距流水施工,计算流水步距和工期,并绘制施工进度计划表。

解:M=4,N=5,t=3天。

因为K=t+t j-t d,
所以K A·B=3+1-0=4天,K B·C=3+0-1=2天,K C·D=3+0-0=3天,K D·E=3+0-0=3天,
T=(M+N-1)t+∑t j-∑t d=(4+5-1)×3+1-1=24(天)
3、某钢筋混凝土工程由支模、扎筋、浇混凝土 3 个施工过程组成 , 它在平面上划分为 4 个施工段 ,该 3 个施工过程在各个施工段上的流水节拍依次为2 天、 2 天和 1 天,试组织成倍节拍流水施工,计算各施工过程所需的班组数、工期,并绘制施工进度计划表。

解:m=4,K=t min=1天,
b支=2/1=2(个),b扎=2/1=2(个),b浇=1/1=1(个),
∑b i=2+2+1=5(个),
T=(m+∑b i -1)k=(4+5-1) ×1=8(天)
施工进度计划表
4、某分部工程划分为A、B、C三个施工过程,分五个施工段组织流水施工,流水节拍分别为t A=1d,t B=3d,t C=2d,A、B间有2天技术组织间隙,B、C间有1天搭接。

试组织不等节拍流水施工,计算流水步距和工期,并绘制施工进度计划表。

解:因为t A<t B,所以K A·B=1+2-0=3(天);
因为t B>t C,所以K B·C=5×3-(5-1)×2+0-1=6(天)。

T=∑K i·i+1+T N =3+6+5×2=19(天)
施工进度计划表
5、根据下表所给数据(单位:天),组织无节奏流水施工,计算流水步距和工期,并绘制施工进度计划表
施工过程
施工段
①②③④
A 3 5 3 4
B 2 3 2 3
C 4 5 3 5
D 3 4 2 3 解:(1)求流水步距
用累加数列错位相减取大差法
3 8 11 15 2 5 7 10
4 9 12 17
— 2 5 7 10 — 4 9 12 17 — 3 7 9 12
3 6 6 8 -10 2 1 -2 -2 -17
4 6
5 8 -12
K A·B=8 K B·C=2 K C·D=8
(2)计算工期
T=∑K i·i+1+T N=(8+2+8)+(3+4+2+3)=30(天)
(3)施工进度计划表。
