室内涂刷乳胶漆施工工艺标准

合集下载

天棚、墙面喷刷乳胶漆的施工工艺标准

天棚、墙面喷刷乳胶漆的施工工艺标准

第五章第六章第七章主要分项工程施工方案和技术措施六、油漆、涂料、裱糊工程的主要施工方法(一)天棚、墙面喷刷乳胶漆的施工工艺标准喷乳胶漆施工工艺标准适用于建筑室内的天棚、墙面刮腻子刷涂料面层。

1、施工材料和施工机具(1)施工材料:(A)聚醋酸乙烯乳液(白乳胶)、羧甲基纤维素、粘结剂等。

(B)耐水腻子。

醇酸清漆或其它基层处理剂。

的确良布。

(2)施工机具:高凳、脚手楹、小铁锹、擦布、羊毛辊、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子。

2、工艺流程:3、操作工艺:(1)糊的确良布:将陶粒板与陶粒隔墙面满粘的确良。

先在板面薄刷一层稠度较低的白乳胶,随即粘贴的确良布。

用中刮刀从下而下,从左至右刮平压实,赶出的确良间的气泡。

糊布搭接长度10cm,阴角搭接长度15cm;(2)刮第一遍腻子:用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干部利索。

干燥后磨砂纸,将浮腻子及斑迹磨光再将面层清扫干净。

腻子粉要搅拌均匀,不得有凝块。

(3)刮第二、第三遍腻子:第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢皮刮板满刮腻子,将顶棚面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。

顶棚刮腻子厚度≤10mm;(4)刷第一遍乳胶漆:先将天棚面清扫干净,用布将粉尘擦掉。

乳胶漆用滚筒涂刷。

乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。

(5)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。

漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。

(6)刷第三遍乳胶漆:做法同第二遍乳胶漆。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷地从一头开始,逐渐滚向另一头,要上下顺刷互相衔接,避免出现干燥后接头。

本遍乳胶漆在临交工前涂刷。

4、成品保护:(1)涂刷时,不得污染地面、门窗、玻璃等已完工程。

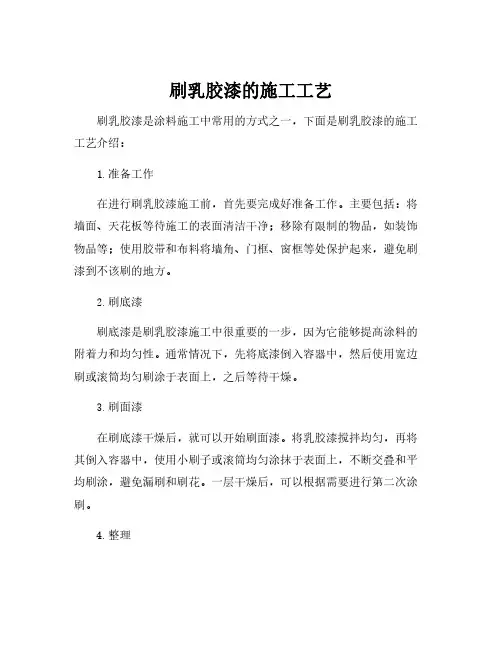

刷乳胶漆的施工工艺

刷乳胶漆的施工工艺

刷乳胶漆的施工工艺
刷乳胶漆是涂料施工中常用的方式之一,下面是刷乳胶漆的施工工艺介绍:
1.准备工作
在进行刷乳胶漆施工前,首先要完成好准备工作。

主要包括:将墙面、天花板等待施工的表面清洁干净;移除有限制的物品,如装饰物品等;使用胶带和布料将墙角、门框、窗框等处保护起来,避免刷漆到不该刷的地方。

2.刷底漆
刷底漆是刷乳胶漆施工中很重要的一步,因为它能够提高涂料的附着力和均匀性。

通常情况下,先将底漆倒入容器中,然后使用宽边刷或滚筒均匀刷涂于表面上,之后等待干燥。

3.刷面漆
在刷底漆干燥后,就可以开始刷面漆。

将乳胶漆搅拌均匀,再将其倒入容器中,使用小刷子或滚筒均匀涂抹于表面上,不断交叠和平均刷涂,避免漏刷和刷花。

一层干燥后,可以根据需要进行第二次涂刷。

4.整理
在刷漆完成后,及时清理刷具和舍弃废料。

等待涂料完全干燥后,再进行下一步工序。

以上是关于刷乳胶漆的施工工艺介绍,希望有所帮助。

乳胶漆施工工艺流程及施工方法

乳胶漆施工工艺流程及施工方法

乳胶漆施工工艺流程及施工方法乳胶漆是一种常用的墙面装饰漆,具有环保、易施工、维护方便等特点,被广泛应用于家庭装修中。

下面我将就乳胶漆的施工工艺流程和施工方法进行详细介绍。

一、乳胶漆施工工艺流程1.墙面准备:将墙面清理干净,清除旧漆层、灰尘、油污等,修补墙面的裂缝、洞眼,在墙面上涂上底漆。

2.铺盖保护:将地面、家具、门窗等用塑料布、纸板等遮盖好,保护好不需要涂漆的部分。

3.底漆处理:按照涂刷规定的底漆种类和比例,将底漆搅拌均匀后涂刷在墙面上,底漆的作用是提高墙面附着力、调节墙面吸水性能等。

4.补充基层:使用腻子或修补剂进行基层补充,防止墙面出现裂缝、砂眼等问题。

5.砂光处理:待基层干燥后,使用砂纸对墙面进行砂光处理,以增加漆膜与墙面的附着力和光滑度。

6.涂刷中涂:选择与面漆颜色相同或相近的中涂,按照乳胶漆与稀释剂的比例进行混合,使用刷子或辊涂法均匀涂刷在墙面上,注意避免留下刷痕和肌理。

7.等干燥:中涂干燥后,根据需要可以进行二道中涂或直接进行下一步。

8.涂刷面漆:选择适合的面漆进行涂刷,按照乳胶漆与稀释剂的比例进行混合后,使用刷子或辊涂法均匀涂刷在墙面上,注意避免留下刷痕和肌理。

9.二次砂光:面漆干燥后,使用更细的砂纸对墙面进行二次砂光处理,修整墙面,使其更加光滑。

10.清理和验收:等待面漆完全干燥后,清理墙面周围的保护设备和废弃物,进行施工质量验收。

二、乳胶漆施工方法1.刷子涂刷法:使用刷子进行涂刷是常见的方法,选用适合的刷子,从墙面上部往下部移动,在一定时间内保证刷漆的速度和力度均匀,避免出现刷痕和颜色不均的情况。

2.辊涂法:使用辊子进行涂刷可以提高施工效率,选用开毛辊子,在丘状沟槽上均匀涂刷乳胶漆,从上到下,从左到右,保持力度和速度的一致。

3.喷涂法:喷涂法适用于大面积的墙面涂刷,需要专业的喷涂设备和经验操作。

将乳胶漆稀释适当后,喷涂在墙面上,均匀涂刷,注意避免喷浆过密或过稀。

4.毛刷抹平法:使用毛刷抹平法适用于小面积或细节处的处理,先使用刷子均匀涂刷乳胶漆,再用干净的干刷进行抹平,使漆膜更加均匀。

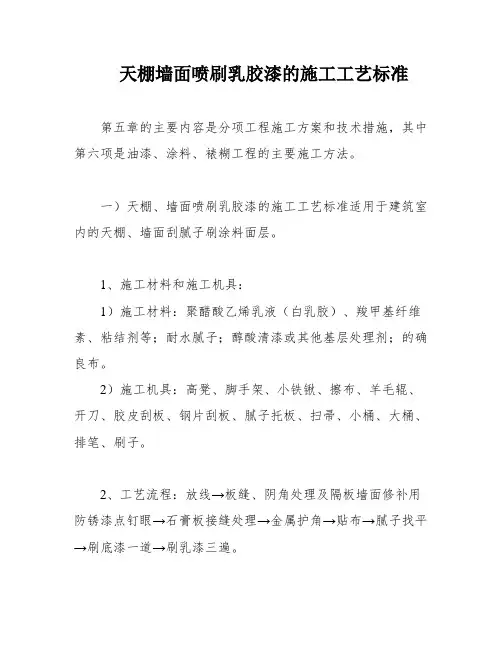

天棚墙面喷刷乳胶漆的施工工艺标准

天棚墙面喷刷乳胶漆的施工工艺标准

天棚墙面喷刷乳胶漆的施工工艺标准第五章的主要内容是分项工程施工方案和技术措施,其中第六项是油漆、涂料、裱糊工程的主要施工方法。

一)天棚、墙面喷刷乳胶漆的施工工艺标准适用于建筑室内的天棚、墙面刮腻子刷涂料面层。

1、施工材料和施工机具:1)施工材料:聚醋酸乙烯乳液(白乳胶)、羧甲基纤维素、粘结剂等;耐水腻子;醇酸清漆或其他基层处理剂;的确良布。

2)施工机具:高凳、脚手架、小铁锹、擦布、羊毛辊、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子。

2、工艺流程:放线→板缝、阴角处理及隔板墙面修补用防锈漆点钉眼→石膏板接缝处理→金属护角→贴布→腻子找平→刷底漆一道→刷乳漆三遍。

3、操作工艺:1)糊的确良布:将陶粒板与陶粒隔墙面满粘的确良。

先在板面薄刷一层稠度较低的白乳胶,随即粘贴的确良布。

用中刮刀从下而下,从左至右刮平压实,赶出的确良间的气泡。

糊布搭接长度为10cm,阴角搭接长度为15cm。

2)刮第一遍腻子:用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利索。

干燥后磨砂纸,将浮腻子及斑迹磨光再将面层清扫干净。

腻子粉要搅拌均匀,不得有凝块。

3)刮第二、第三遍腻子:第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢皮刮板满刮腻子,将顶棚面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。

顶棚刮腻子厚度应≤10mm。

4)刷第一遍乳胶漆:先将天棚面清扫干净,用布将粉尘擦掉。

乳胶漆用滚筒涂刷。

乳胶漆使用前应搅拌均匀,适当加水稀释,防止第一遍漆刷不开。

干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。

5)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。

漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。

6)刷第三遍乳胶漆:做法同第二遍乳胶漆。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷地从一头开始,逐渐滚向另一头,要上下顺刷互相衔接,避免出现干燥后接头。

天棚、墙面喷刷乳胶漆的施工工艺标准

天棚、墙面喷刷乳胶漆的施工工艺标准

天棚、墙面喷刷乳胶漆的施工工艺标准The pony was revised in January 2021第五章主要分项工程施工方案和技术措施六、油漆、涂料、裱糊工程的主要施工方法(一)天棚、墙面喷刷乳胶漆的施工工艺标准喷乳胶漆施工工艺标准适用于建筑室内的天棚、墙面刮腻子刷涂料面层。

1、施工材料和施工机具(1)施工材料:(A)聚醋酸乙烯乳液(白乳胶)、羧甲基纤维素、粘结剂等。

(B)耐水腻子。

醇酸清漆或其它基层处理剂。

的确良布。

(2)施工机具:高凳、脚手楹、小铁锹、擦布、羊毛辊、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子。

2、工艺流程:3、操作工艺:(1)糊的确良布:将陶粒板与陶粒隔墙面满粘的确良。

先在板面薄刷一层稠度较低的白乳胶,随即粘贴的确良布。

用中刮刀从下而下,从左至右刮平压实,赶出的确良间的气泡。

糊布搭接长度10cm,阴角搭接长度15cm;(2)刮第一遍腻子:用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干部利索。

干燥后磨砂纸,将浮腻子及斑迹磨光再将面层清扫干净。

腻子粉要搅拌均匀,不得有凝块。

(3)刮第二、第三遍腻子:第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢皮刮板满刮腻子,将顶棚面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。

顶棚刮腻子厚度≤10mm;(4)刷第一遍乳胶漆:先将天棚面清扫干净,用布将粉尘擦掉。

乳胶漆用滚筒涂刷。

乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。

(5)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。

漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。

(6)刷第三遍乳胶漆:做法同第二遍乳胶漆。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷地从一头开始,逐渐滚向另一头,要上下顺刷互相衔接,避免出现干燥后接头。

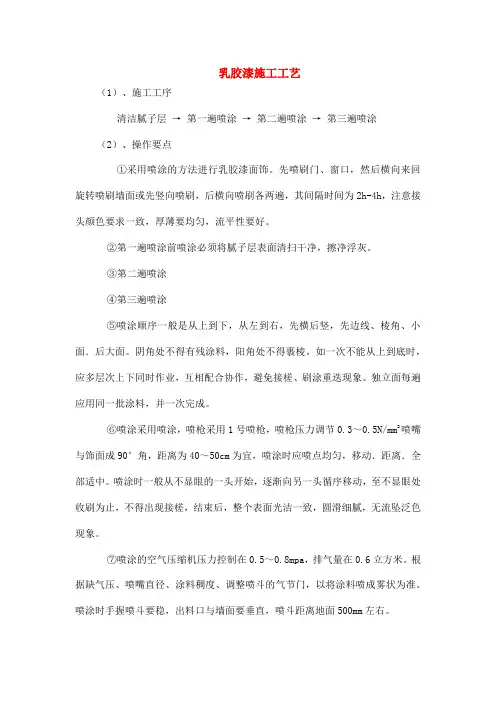

乳胶漆施工工艺

乳胶漆施工工艺

乳胶漆施工工艺(1)、施工工序清洁腻子层→第一遍喷涂→第二遍喷涂→第三遍喷涂(2)、操作要点①采用喷涂的方法进行乳胶漆面饰。

先喷刷门、窗口,然后横向来回旋转喷刷墙面或先竖向喷刷,后横向喷刷各两遍,其间隔时间为2h-4h,注意接头颜色要求一致,厚薄要均匀,流平性要好。

②第一遍喷涂前喷涂必须将腻子层表面清扫干净,擦净浮灰。

③第二遍喷涂④第三遍喷涂⑤喷涂顺序一般是从上到下,从左到右,先横后竖,先边线、棱角、小面.后大面。

阴角处不得有残涂料,阳角处不得裹棱。

如一次不能从上到底时,应多层次上下同时作业,互相配合协作,避免接槎、刷涂重迭现象。

独立面每遍应用同一批涂料,并一次完成。

⑥喷涂采用喷涂,喷枪采用1号喷枪,喷枪压力调节0.3~0.5N/mm2喷嘴与饰面成90°角,距离为40~50cm为宜,喷涂时应喷点均匀,移动.距离.全部适中。

喷涂时一般从不显眼的一头开始,逐渐向另一头循序移动,至不显眼处收刷为止,不得出现接槎,结束后,整个表面光洁一致,圆滑细腻,无流坠泛色现象。

⑦喷涂的空气压缩机压力控制在0.5~0.8mpa,排气量在0.6立方米。

根据缺气压、喷嘴直径、涂料稠度、调整喷斗的气节门,以将涂料喷成雾状为准。

喷涂时手握喷斗要稳,出料口与墙面要垂直,喷斗距离地面500mm左右。

⑨喷射施工之前,将施工面层浮尘擦去,再喷头道浆,而将施工面层浮尘擦净,再喷头道浆。

⑨在分层喷涂时,上下涂料层搭接处颜色要一致,厚薄要均匀,且要防止喷漏与流淌。

质量要达到一米正斜视喷刷均匀,无流型、疙瘩、溅沫等现象,颜色一致,无砂眼、无划痕。

⑩喷涂时,将墙面所有其它的饰面全部用报纸遮盖严实,以免出现污染。

八、天棚工程1)、石膏板造型天棚吊顶施工1、施工顺序弹线→安装吊杆→安装龙骨及配件→校平→安装罩面石膏板。

2、操作要点(1)依据顶棚设计标高,沿墙面四周弹线,作为顶棚的标准线,其水平允许偏差15mm。

(2)依据大样图确定吊点位置弹线,并复验吊点间距。

(完整)乳胶漆施工要求以及施工步骤

(完整)乳胶漆施工要求以及施工步骤

乳胶漆施工要求以及施工步骤相信大家都知道乳胶漆,是目前墙面处理主流材料.乳胶漆的施工工艺也是很有讲究,错一步都会影响其装修质量.下面就由小编为大家介绍一下乳胶漆施工要求和施工工艺吧!1.材料要求(1)涂料:设计规定的乳胶漆,应有产品合格证及使用说明.(2}调腻子用料:滑石粉或大白粉、石膏粉、狡甲基纤维素聚醋酸乙烯乳液。

(3)颜料:各色有机或无机颜料。

2.主要工具主要有高凳、脚手板、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子等。

3.作业条件(1)墙面应基本干燥,基层含水率不大于10%.(2)抹灰作业全部完成,过墙管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。

(3)门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。

(4)冬期要求在采暖条件下进行,环境温度不低于5c°.4。

操作工艺(1)工艺流程清理墙面→修补墙面→刮腻子→刷第一遍乳胶漆→刷第二遍乳胶漆→刷第三遍乳胶漆。

(2)施工操作1)清理墙面:将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

2)修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平干燥后用砂纸把凸出处磨掉,将浮尘扫净。

3)刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况为三遍,腻子重量配比为乳胶:滑石粉(或大白粉):2%梭甲基纤维素=1:5:3。

50厨房、厕所、浴室用聚醋酸乙烯乳液:水泥:水=1:5:1耐水性腻子.第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留搓,每刮一刮板最后收头要干净利落.干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。

第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。

4)刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。

内墙乳胶漆粉刷施工方法

内墙乳胶漆粉刷施工方法

内墙乳胶漆粉刷施工方法1、作业条件1).墙面原乳胶漆已铲除完成。

2).过墙管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。

3).门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。

2、操作工艺1).工艺流程:清理墙面→修补墙面→刮腻子→刷第一遍乳胶漆→刷第二遍乳胶漆→刷第三遍乳胶漆2).清理墙面:将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

3).修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸凸出处磨掉,将浮尘扫净。

4).刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况为三遍,厨房、厕所、浴室用聚醋酸乙烯乳液:水泥:水=1:5:1耐水性腻子。

第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。

干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。

第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。

5).刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。

先将墙面清扫干净,用布将墙面粉尘擦掉。

乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢固的毛理掉。

乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。

6).刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。

漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。

7).刷第三遍乳胶漆:做法同第二遍乳胶漆。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。

3、质量标准1).保证项目:材料品种、颜色应符合设计和选定样品要求,严禁脱皮、漏刷、透底。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室内涂刷乳胶漆施工工艺标准
1. 适用范围
本工艺标准适用于建筑工程室内粉刷层及纸面石膏板等材料表面的涂刷乳胶漆工程。

2. 施工准备
2.1材料
2.1.1 乳胶漆(各种规格、型、成品应符合设计要求)。

2.1.2 滑石粉、石膏粉、羧甲基纤维素、聚醋酸乙烯乳液等调腻子用料。

2.1.3 各色有机或无机颜料。

2.1.4 各种型号砂纸。

2.2 机具
油灰刀、橡皮刮子、钢片刮板、羊毛排笔、滚涂辊子等。

2.3 作业条件
2.3.1 各种材料、工具均已到场、配套、备齐。

2.3.2 地面施工完毕。

墙面、顶棚饰面均已完成,若为粉刷层,则应基本干燥含水率不大于10%。

若为纸面石膏板等面层,则嵌缝等工作已结束。

2.3.3 门、窗框均已安装就位。

2.3.4 过墙管道、孔、洞等均堵实且粉刷找平并干燥。

2.3.5 室内环境温度应保持在5℃以上。

2.3.6 操作高凳等已安装好,并经有关方验收。

2.3.7 做好样板间,并经有关方鉴定认可。

2.4作业人员
一般宜4人为一组(也可根据工作量,操作面大小,增减人员),三人在操作前场,一人在后场组织统一配料,管理工具运送料具等工作。

3. 工艺流程
3.1首先将墙面、顶棚面的灰尘、松动渣粒、污垢等清理干净。

3.2修补墙面
提前2—3天将墙面缺角处、坑凹、缝隙等修补、找平、干燥后用砂纸磨平,并将浮尘扫净。

修补砂浆可用1:2水泥砂浆,可掺水泥重量15%左右的石膏粉。

3.3涂刷封闭底漆、界面剂。

可根据设计要求,涂刷各种品牌的封闭底漆和界面剂。

3.4批灰
批灰遍数一般为3遍。

批灰腻子重量配合比为乳胶:滑石粉=1:5:3.5。

第一遍用胶刮板横向满,一刮板紧接一刮板,接头不得留槎,每一刮板最后收头要干净利落。

干燥后磨砂纸,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。

第二遍用胶皮刮竖向满刮,所用材料及方法同第一遍腻子,干燥后用砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙、顶面刮平刮光,干燥后用细砂纸磨平磨光,不能将批灰腻子磨透。

3.5刷第一遍乳胶漆
涂刷顺序是先刷顶棚后刷墙面,墙面是先刷上面后刷下面。

先将墙、顶面清扫干净,用布将墙、顶面粉尘擦掉。

乳胶漆用排笔涂刷,使用新排笔时,应将松动的排笔毛理掉。

乳胶漆使用前应搅拌均匀,可适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,干燥后用砂纸磨光,清扫干净。

3.6刷第二遍乳胶漆
待第一遍乳胶漆干后,至少应不少于2小时后方可刷涂第二遍。

第二遍乳胶漆涂刷操作同第一遍,使用前充分搅拌,如不很稠,则不宜加水,以防露底。

漆膜干燥后,用细砂纸将墙壁面小疙瘩和排笔毛打磨掉,磨光后,清扫干净。

3.7刷第三遍乳胶漆
第三遍乳胶漆涂刷操作同第二遍。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,依次刷向另一头,要上下顺刷互相衔接,后一刷紧接着前一刷,避免干燥后出现漏刷现象。

3.8滚涂
也可用滚涂的方法涂刷乳胶漆。

其常用工具为滚筒,可分为平滚筒和花滚筒两种。

操作方法分为垂直滚涂和水平滚涂两种,操作时应注意,辊刷上不能沾太多的乳胶漆,滚涂时的滚压方向应一致,一辊压一辊的从左到右,从上到下,不得遗漏。

操作应迅速均匀。

其它同刷把涂刷乳胶漆操作程序。

4. 质量标准
4.1主控项目
4.1.1 水性涂料涂饰工程所用涂料的品种、型号和性能符合设计要求。

检验方法:检查产品合格证书、性能检测报告和进场验收记录。

4.1.2 水性涂料涂饰工程的颜色、图案应符合设计要求。

检验方法:观察。

4.1.3 水性涂料涂饰工程应涂饰均匀,粘结牢固,不得漏涂、透底、起皮和掉粉。

检验方法:观察,手摸检查。

4.1.4 水性涂料涂饰工程的基层处理应符合《GB50210-2001》里的10.1.5条的要求。

检验方法:观察,手摸检查,检查施工记录。

4.2一般项目
4.2.4 涂层与其它装饰材料和设备衔接处应吻合,界面应清晰。

检验方法:观察。

4.3质量记录
4.3.1 涂饰工程的施工图、设计说明及其他设计文件。

4.3.2 材料的产品合格证书、性能检测报告和进场验收记录。

4.3.3 施工日志
4.3.4 《GB50210-2001》表10.2(水性涂料涂饰工程检验批质量验收记录)。

4.4质量控制点
4.4.1 基层修补处理。

4.4.2 砂纸打磨。

4.4.3 涂刷间隔时间(前一遍应干燥后才可刷后一遍)。

4.4.4 乳胶漆与其它装饰材料及设备间衔接应吻合。

5. 就注意的质量问题
5.1表面粗糙、有疙瘩。

主要原因是基层表面污物未清理干净,砂纸打磨不够或漏磨,使用的工具清洁,有杂物混入涂料中,操作现场不干净,有尘土飞扬或落入刚涂刷的涂饰面层上。

因而操作时一定要注意保持现场环境洁净。

5.2透底
产生的原因是漆膜太薄,因而在刷漆时除应注意不漏刷外,还应保持乳胶漆的稠度,不可加水过多。

5.3接槎明显
涂刷时要上下顺刷,后一排笔紧挨着前一排笔,若间隔时间过长,就容易看出接头,因此在大面积涂刷时,应合理配备操作人员。

以利互相衔接。

5.4刷纹明显
在操作中应注意统一调配乳胶漆稠度,排笔或滚筒蘸漆量要适当,选择合适的刷把和滚筒。

6. 成品保护
6.1涂刷墙面的乳胶漆未干前,室内不得清扫地面,以免尘土沾污墙面,漆面干燥后也不得贴近墙面泼水。

6.2涂刷墙面完工后要有专门措施保护墙面,如专人值班看护,维护栏绳等。

6.3涂刷墙面时,不得污染地面、门窗玻璃等其它已完项目。

施工环境温度应在5℃—35℃区间。

7. 安全健康与环境保护
7.1本工艺标准所用材料必须是经有关部门批准认可的环保产品,严禁使用有毒体
含量超标的材料。

7.2施工操作面必须空气流畅,劝有特殊情况则应有通风换气设施。

7.3 操作人员应进行安全教育及安全交底方可进入施工现场。

7.4 严禁在现场抽烟、生火。

7.5 操作高凳、架子等应经有关人员验收合格后方可使用。

7.6 涂刷材料应有专用库房,且应有妥善的存放位置和防火、防爆措施。

相关文档
最新文档
