搅拌站验收报告

一、工程概况中水电岚海(福建)商品混凝土拌和站位于福建省平潭县澳前镇陇南村,占地20000m。

平潭搅拌站的建设总体规模按60万方/年规划,分两期建设,一期按30万方/年设计,并将二期工程的土建工程并入一期建设。

一期工程包括拌和站内的全部一、二期的全部构筑物及附属建筑物、站区供配电、供排水、交通道路、安全防护、污水处理与环保设施等项目。

二、工程施工起止时间本工程从2010年4月份开工建设,原计划于2010年12月投产,期间由于征地拆迁等客观原因,建设地址进行了两次变更,最后于2011年6月才进行了正常的施工。

第一条生产线于2011年10月20日投产,第二条生线于2012年6月10日投产。

到目前为止,按批准的一期工程的建设内容,除综合楼、车库、油库和空压机房,料仓顶盖经公司同意作为甩项处理,其它项目均按设计内容全部完成。

12三、完成的主要工程量234四、施工机构组成 1、施工管理机构设臵:岚海澳前搅拌站在设计中采用了较高的技术标准,且施工条件复杂,为确保高速优质地完成本工程的施工任务,本着保证工期、质量、安全的原则,同时便于内外协调,成立中中国水利水电第十六工程局有限公司平潭环岛路项目经理部,全权负责工程项目的组织、实施和管理。

项目部设于平潭县北厝镇北厝村澳仔自然村村道边。

本工程的项目经理是施工企业法人代表在该项目上的全权委托代理人,是施工项目全过程中所有工作的总负责人;下分设职能管理部门和施工工区,分别由项目经理、总工程师、项目副经理、项目书记直接负责管理;施工工区长由具备一定的管理经验和技术的人员担任。

5篇二:搅拌站验收汇报材料郑焦城际铁路黄河桥二分部搅拌站验收汇报材料中铁大桥局集团一公司郑焦城际黄河桥项目部二分部2010年12月30日二分部搅拌站验收汇报材料一、混凝土工厂概况郑焦城际黄河桥项目部二分部承担工程区段为部分主桥及北岸2滩地引桥。

我部设立的混凝土工厂占地总面积为19950m(29.92亩),包括一座搅拌站、内外存料区、洗石筛砂区、试验室及生活区。

施工场地内地坪全部硬化,振动压路机碾压后浇筑20cm厚c20混凝土,满足重载车通行要求。

(一)搅拌站我部建立的混凝土工厂设置一座2hzs120型混凝土搅拌站,包含两台js2000d型搅拌机,采用国际先进的设备和生产工艺流程,生产能力可达120m3/小时。

搅拌站主楼与操作室均采用扩大基础,粉罐为150吨容量,采用钢管桩基础,并在顶部及底部将每一侧的六个粉罐进行连接,形成一个整体,增强稳定性。

搅拌站全套设备全部采取防护措施,主楼、操作室及外加剂桶均用彩钢板封闭围护。

配料机设置在钢结构存料大棚内。

(二)存料区根据选定的原材料的规格配备相应的储存场地,存料场分内外存料场两处存储空间。

外存料场存砂区与存石区分别位于工厂两侧,分别可存砂3600m3,存石4500m3。

内存料场采用钢结构大棚封闭,分4个存料区,每个存料区均可存料690m3。

冬期施工棚内将设置火炉,保证存料大棚内温度不低于5℃,大棚内设置温度计,派专人进行温度观测并形成记录。

(三)洗石、筛砂区为保证混凝土的质量,严格控制原材料质量,特设置洗石机和筛砂机各一台。

(四)水、电、蒸汽等配套设施工厂内单独设置一个120m深水井,用以供应搅拌站及厂内生活用水。

为保证冬期施工质量设置蒸汽锅炉一台,锅炉安装后外部砌筑锅炉房。

锅炉主要主要供汽方向为拌合用水。

场地上下水、蒸汽及主电路均采用预埋管道布设,并设置辅助明沟排水,保证场地内无积水。

二、试验室及人员配置1、为工程施工的需要,二分部设立试验室分部,承担郑焦黄河桥二分部的现场试验检测工作。

试验室建筑面积155.5m2,设有混凝土室、标准养护室(38.9m2)、办公室。

配备各类检测人员5名,其中助理工程师3名,试验员2名全部持证上岗。

主要仪器设备齐备,承担集料试验、水泥混凝土和砂浆强度试验等项目的检测工作。

2、组织管理机构及岗位职责为了实现科学管理、安全生产,及时有效的满足现场施工的需求,特成立了在项目部直接领导下、以混凝土工厂厂长为主要负责人的管理体系。

我部混凝土工厂由项目部直接管理,混凝土工厂设厂长一名、质量技术负责人一名;工厂建立了厂长负责制,各级岗位职责分工明确,各项工作已具体分工到主要工序负责人,细化分工,责任明确,人员配备满足要求;管理机构内部文件基本齐全。

为满足生产需要,施工人员配置数量及职责如下表:施工人员配置表三、质量保证措施为了实现科学管理、安全生产,及时有效的满足现场施工的需求,混凝土工厂已建立完善各种管理制度及施工预案,分别为:1、混凝土工厂组织管理机构及岗位职责2、混凝土工厂质量保证体系及管理制度3、混凝土工厂机械设备操作规程4、混凝土工厂机械设备维修及保养制度5、混凝土工厂设备事故应急预案6、混凝土工厂夏季和冬季混凝土施工措施7、混凝土工厂文明施工及环境保护措施8、混凝土工厂施工各项应急预案。

四、结语我部承担的施工区段混凝土总方量约为26万m3,施工高峰期混凝土用量预计每天1500m3左右,混凝土工厂日生产能力在2800 m3左右,能够满足施工生产需要。

我部自2010年10月20日开始进行混凝土工厂建设,于2010年11月28日经黄河桥业主指挥部及总监办初验合格。

经过整改,现混凝土工厂已达到复验验收条件,请各位专家领导给我们提出宝贵意见。

篇三:混凝土搅拌站验收申请** 混凝土拌和站验收申请表**混凝土拌和站申请单位:**项目经理部二○一一年十一月二十一日拌和站验收报审表工程名称:** 施工标段:3标施工单位:**编号:2011-001 拌和站验收项目和结论(一)拌和站验收项目和结论(二)**混凝土拌和站验收申请报告**高速公路有限公司:****高速公路扩建工程3标混凝土拌和站位于**市**新区**街**村,线路里程为**,占地**亩,其中料仓占地约**平方米,可储料约**吨。

本站配备1台hzs120拌和楼,每小时可生产60方。

本站承担**高速公路扩建工程3标制梁场预制25米t梁453片,预制板梁155片,预制30米预应力小箱梁10片、现浇箱梁48联及线下工程的混凝土施工生产任务,混凝土总方量约**万方。

现拌和站已按照施工合同的有关规定建设完成,今向**高速公路有限公司提出验收申请,恳请予以验收。

****高速公路扩建工程3标项目部 2011年11月21日篇四:砼搅拌站安全验收评价120m/h商品砼搅拌站项目3安全验收评价报告二0一二年二月120m/h商品砼搅拌站项目3安全验收评价报告二0一二年二月评价人员技术专家姓名签字编写报告人员表声明为保证本报告的准确、公正、真实、有效,对该项目指派到现场进行实地勘测、检查工作。

根据实地检查回来的数据编制本报告,对本报告结论负法律责任。

特此声明单位(盖章):年月日篇五:搅拌站验收项目及表格混凝土拌和站验收项目及方法1. 申请混凝土拌和站验收提交材料分数一式三份,待审查合格后,施工单位、监理单位和建设单位各留一份。

2. 提交材料项目 2.1申请表(见附页)2.2拌和站人员从业资格证书。

现场对照人员查看证件和身份证。

2.3设备检定证书。

现场查看证件和实地标签。

2.4混凝土外加剂试验报告。

现场查看试验报告和记录。

2.5执行的标准、规范、规程及管理文件清单。

现场查看清单和实物。

以上证书提交申请材料时可以是复印件或扫描件,在现场复查时提交原件。

3. 验收项目3.1组织机构及人员组织机构设置合理,分工明确;配置检测试验机构和专业人员;混凝土搅拌操作人员、特殊工种和试验人员应持证上岗,其它人员应参加过相关培训学习。

现场对照人员查看证书和身份证,以及有关培训或学习记录。

3.2仪器设备符合项目要求,全部通过检定。

现场查看证件和实物标签。

3.3搅拌站工作规章制度。

至少应建立以下规章制度,并做到思路清晰、内容全面、方法流程正确、责任明确、操作性强,并由负责人审批。

3.3.1组织与管理机构图。

现场查书面和上墙图文。

3.3.2工作程序与质量管理。

现场查书面和上墙图文。

3.3.3岗位责任制。

现场查书面和上墙图文。

3.3.4仪器设备操作规程、保养维修及管理。

现场查书面和上墙图文。

3.3.5仪器设备的计量检定、校准及管理。

现场查书面和上墙图文。

3.3.6搅拌站安全、卫生、环保管理知道。

现场查书面和上墙图文。

3.3.7文档资料管理制度。

现场查书面和上墙图文。

3.3.8有关标准、规范、流程、方法等技术文件齐全。

现场查目录清单和实物。

3.3.9混凝土配合比控制和管理制度。

现场查书面和上墙图文。

3.3.10混凝土生产、运输和调度管理制度。

现场查书面和上墙图文。

3.3.11原材料质量控制措施。

现场查书面和上墙图文。

3.4现场管理3.4.1料场场地和行车道路必须进行地基处理和表明硬化,并满足重载车辆通行要求;场地应排水设施完善、排水畅通,无明显积水和坑凹现象。

现场实地查看。

3.4.2砂子、碎石必须实行分区存放,按“待检区”和“合格区”分别设置,并每个区内应按不同品种和规格用隔离墙分离,同时设置或预留必要的冲洗或筛分设施。

现场实地查看。

3.4.3“合格区”的砂子、碎石应采用牢固的棚架进行遮挡防护,达到遮阳、放雨、防尘等目的,并设置或预留夏季降温和冬季保温措施,保证混凝土温度符合要求。

现场实地查看。

3.4.4所用水泥、粉煤灰应妥善保管,防止受潮、变质。

实地查看。

3.4.5各种原材料要求进行产品标识,做到标识内容齐全、醒目和规范。

现场实地查看。

3.5混凝土试拌。

在报审钱必须进行混凝土试拌,报监理工程师旁站并形成记录和签认。

现场查看试验报告和记录。

3.6生产能力。

设备配置和生产能力满足供应管段工程需要。

与管段工程量、工期等进行对比分析。

合集下载

混凝土搅拌站环保验收监测报告

混凝土搅拌站环保验收监测报告

混凝土搅拌站环保验收监测报告混凝土搅拌站环保验收监测报告是对混凝土搅拌站环保设施进行验收和检测后所出具的报告,主要内容包括:
1.概述:简述项目基本情况、验收依据、验收内容、验收时间、验收地点等。

2.搅拌站概况:介绍搅拌站的规模、工艺流程、生产设备和环保设施等。

3.监测依据和监测内容:列出监测的依据标准和具体监测的内容,如废气、废水、噪
声等。

4.监测结果分析:对各项监测数据进行汇总和分析,得出结论。

5.验收结论:根据监测结果,对搅拌站的环保设施进行评估,给出是否合格的结论。

6.建议和改进措施:针对存在的问题,提出改进建议和措施,促进搅拌站的可持续发
展。

在出具混凝土搅拌站环保验收监测报告时,需要注意以下几点:
1.确保监测数据的准确性和可靠性,严格按照相关标准和规范进行操作。

2.对监测结果进行全面、客观的分析,避免遗漏或夸大事实。

3.根据实际情况给出合理的评估结论,同时注意表述清晰、简洁明了。

4.对存在的问题和建议措施进行详细说明,为搅拌站的改进提供有益的参考。

总之,混凝土搅拌站环保验收监测报告是确保搅拌站环保设施正常运行的重要依据,也是企业可持续发展的重要保障。

因此,需要重视监测报告的编制和执行,确保其科学性和实用性。

搅拌站标准化建设检测验收

搅拌站标准化建设检测验收

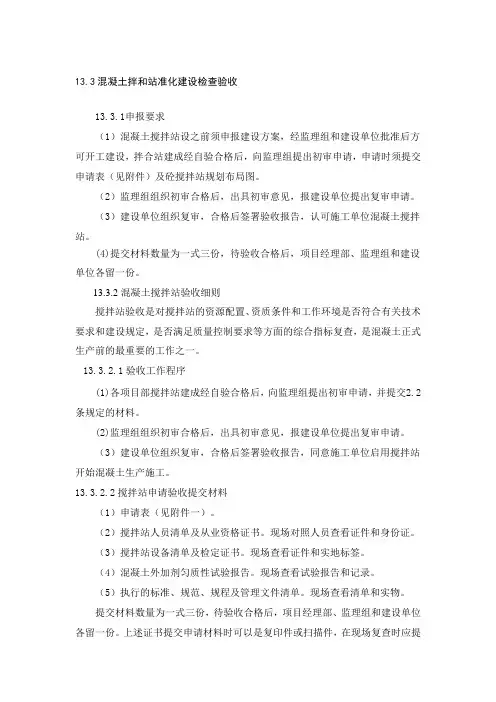

13.3混凝土拌和站准化建设检查验收13.3.1申报要求(1)混凝土搅拌站设之前须申报建设方案,经监理组和建设单位批准后方可开工建设,拌合站建成经自验合格后,向监理组提出初审申请,申请时须提交申请表(见附件)及砼搅拌站规划布局图。

(2)监理组组织初审合格后,出具初审意见,报建设单位提出复审申请。

(3)建设单位组织复审,合格后签署验收报告,认可施工单位混凝土搅拌站。

(4)提交材料数量为一式三份,待验收合格后,项目经理部、监理组和建设单位各留一份。

13.3.2混凝土搅拌站验收细则搅拌站验收是对搅拌站的资源配置、资质条件和工作环境是否符合有关技术要求和建设规定,是否满足质量控制要求等方面的综合指标复查,是混凝土正式生产前的最重要的工作之一。

13.3.2.1验收工作程序(1)各项目部搅拌站建成经自验合格后,向监理组提出初审申请,并提交2.2条规定的材料。

(2)监理组组织初审合格后,出具初审意见,报建设单位提出复审申请。

(3)建设单位组织复审,合格后签署验收报告,同意施工单位启用搅拌站开始混凝土生产施工。

13.3.2.2搅拌站申请验收提交材料(1)申请表(见附件一)。

(2)搅拌站人员清单及从业资格证书。

现场对照人员查看证件和身份证。

(3)搅拌站设备清单及检定证书。

现场查看证件和实地标签。

(4)混凝土外加剂匀质性试验报告。

现场查看试验报告和记录。

(5)执行的标准、规范、规程及管理文件清单。

现场查看清单和实物。

提交材料数量为一式三份,待验收合格后,项目经理部、监理组和建设单位各留一份。

上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件。

13.3.2.3验收项目(1)组织机构及人员:组织机构设置合理,分工明确;配置检测试验机构和专业人员;混凝土搅拌操作人员、特殊工种和试验人员均应持证上岗,其它人员应参加过相关培训学习。

现场对照人员查看证件和身份证,查培训记录和考试成绩、岗位证件或抽查考核(笔试或提问)。

现场试验室搅拌站验收程序

现场试验室搅拌站验收程序

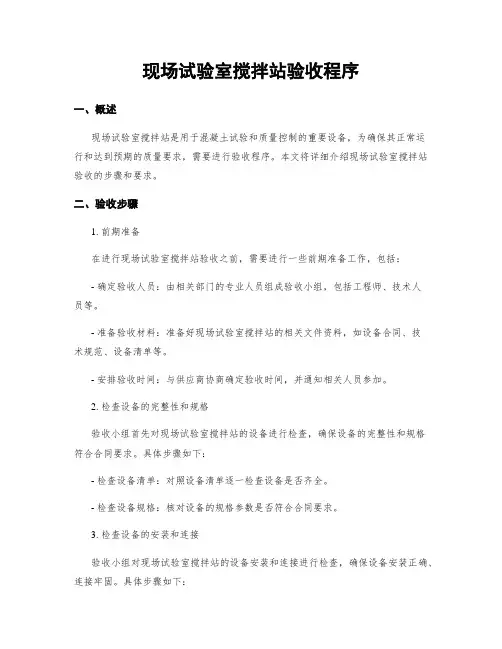

现场试验室搅拌站验收程序一、概述现场试验室搅拌站是用于混凝土试验和质量控制的重要设备,为确保其正常运行和达到预期的质量要求,需要进行验收程序。

本文将详细介绍现场试验室搅拌站验收的步骤和要求。

二、验收步骤1. 前期准备在进行现场试验室搅拌站验收之前,需要进行一些前期准备工作,包括:- 确定验收人员:由相关部门的专业人员组成验收小组,包括工程师、技术人员等。

- 准备验收材料:准备好现场试验室搅拌站的相关文件资料,如设备合同、技术规范、设备清单等。

- 安排验收时间:与供应商协商确定验收时间,并通知相关人员参加。

2. 检查设备的完整性和规格验收小组首先对现场试验室搅拌站的设备进行检查,确保设备的完整性和规格符合合同要求。

具体步骤如下:- 检查设备清单:对照设备清单逐一检查设备是否齐全。

- 检查设备规格:核对设备的规格参数是否符合合同要求。

3. 检查设备的安装和连接验收小组对现场试验室搅拌站的设备安装和连接进行检查,确保设备安装正确、连接牢固。

具体步骤如下:- 检查设备基础:检查设备的基础是否牢固,是否符合设计要求。

- 检查设备连接:检查设备的管道连接、电气连接等是否正确、牢固。

4. 进行设备功能测试验收小组对现场试验室搅拌站的设备进行功能测试,确保设备能够正常运行。

具体步骤如下:- 检查电气系统:检查设备的电气系统是否正常,包括电源、开关、控制面板等。

- 进行试验操作:按照设备操作手册进行试验操作,测试设备的各项功能是否正常。

5. 进行设备性能测试验收小组对现场试验室搅拌站的设备进行性能测试,确保设备能够达到预期的性能要求。

具体步骤如下:- 进行混凝土试验:使用现场试验室搅拌站进行混凝土试验,测试其搅拌效果、搅拌时间等性能指标。

- 检查试验结果:根据试验结果评估设备的性能是否符合要求。

6. 编制验收报告验收小组根据现场试验室搅拌站的实际情况编制验收报告,详细记录设备的检查、测试结果和评估结论。

验收报告应包括以下内容:- 设备基本信息:包括设备名称、型号、出厂日期等基本信息。

关于搅拌站和试验室检查情况汇报

关于搅拌站和试验室检查情况汇报

关于中铁二十三局搅拌站和试验检查情况汇报

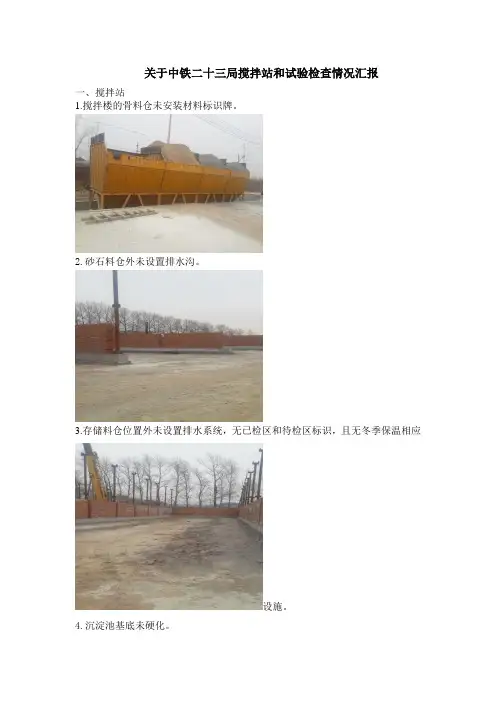

一、搅拌站
1.搅拌楼的骨料仓未安装材料标识牌。

2.砂石料仓外未设置排水沟。

3.存储料仓位置外未设置排水系统,无已检区和待检区标识,且无冬季保温相应
设施。

4.沉淀池基底未硬化。

5.砂石骨料清洗机未安装调试。

6.备用发电机未安装调试。

7部分浇凝材料料仓口未上锁。

8.外加剂桶未搭设雨棚。

9.搅拌站至2015年4月17日,时间报警共计2511次,初级报警131次,中级报警14次,高级报警21次。

处理方式:调整搅拌时间,初级报警调整料斗下料口高度,中级报警降低混凝土标号处理,高级报警废除混凝土料。

处理后照片:
以上需改正内容均已通知搅拌站负责人尽快进行处理,并将处理结果及时上报。

二、试验室
1.留样室管理制度未上墙。

2.万能试验机无安全防护网,混凝土试件压力机无安全防护罩。

3.土工室仪器设备(如液塑限仪)运转调试及标定记录填写不齐全。

4.试验室申报验收资料中部分检测项目因母体试验室的资质不具备检测条件,
需要改为委外试验。

5.原来的委外试验检测机构不具备检测锚具和钢绞线的资质,需另行确认。

6.无项目中心实验室的母体试验室授权签字证明文件。

7.无负压筛自检报告。

以上内容均通知实验室负责人进行尽快处理,并将处理结果及时上报。

重庆鑫益成建筑材料有限公司预拌商品混凝土搅拌站竣工环保验收公示

重庆鑫益成建筑材料有限公司预拌商品混凝土搅拌站竣工环保验收公示

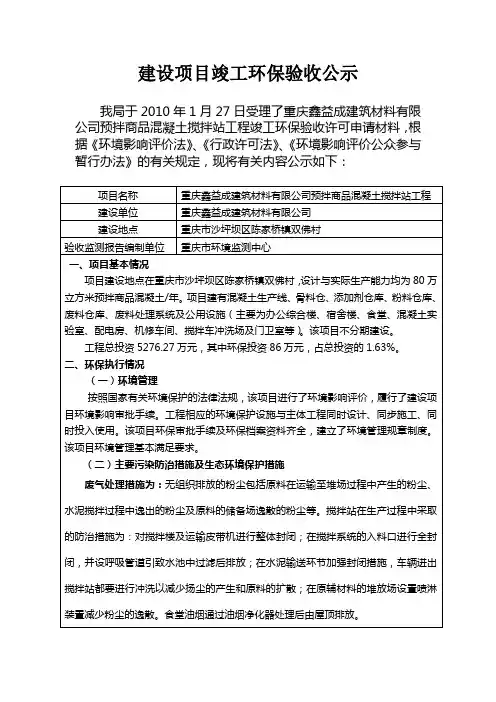

建设项目竣工环保验收公示
我局于2010年1月27日受理了重庆鑫益成建筑材料有限公司预拌商品混凝土搅拌站工程竣工环保验收许可申请材料,根据《环境影响评价法》、《行政许可法》、《环境影响评价公众参与暂行办法》的有关规定,现将有关内容公示如下:
即日起,公众可以在5日内以电话、信函、邮件、传真或其他方式,向我局受理中心咨询相关信息,并提出有关意见和建议。

联系电话:89181938 89181939
传真:89181940
电子邮箱:cqjgc2008@
联系地址:重庆市渝北区冉家坝旗山路252号
邮编:401147
重庆市环境保护局
2010年1月27日。

东昌沥青搅拌站验收报告

东昌沥青搅拌站验收报告

桂林东昌建材有限责任公司沥青混合料搅拌站项目竣工环境保护验收监测报告表建设单位:桂林东昌建材有限责任公司编制单位:广西桂林金桂环境监测有限公司二〇一九年九月1原料堆场地磅化粪池地面硬化排水沟垃圾桶厨房(集气罩)2办公楼配电房废弃水箱燃油锅炉排气筒沥青废气排气筒目录前言 (1)表一建设项目竣工环境保护验收基本概况 (2)表二工程建设情况 (4)表三主要污染源、污染物处理和排放流程 (11)表四环评报告表主要结论及审批部门批复 (12)表五验收监测质量保证及质量控制 (16)表六验收监测内容 (17)表七验收监测结果 (21)表八验收监测结论 (24)附图:附图1:项目地理位置图附图2:项目平面布置图附件:附件1:环评批复附件2:监测报告附表:三同时信息登记表前言桂林东昌建材有限责任公司沥青混合料搅拌站项目由桂林东昌建材有限责任公司建设。

项目位于灵川县灵川镇灵勃路老知青农场。

桂林东昌建材有限责任公司创建于2006年2月,前身为原灵川县东风水泥厂,始建于1992年,位于桂林市灵川县322线国道灵勃路口两公里处,占地127亩。

本项目2017年7月开工建设,2018年11月建成,员工工作制度为一班倒,每天工作8小时,能达到原环评设计生产能力年产30万吨沥青混凝土。

广西宇宏环保咨询有限公司受桂林东昌建材有限责任公司委托编制桂林东昌建材有限责任公司沥青混合料搅拌站项目环境影响评价报告表,灵川县环境保护局于2017年7月17日下发了灵环管表【2017】10号《关于桂林东昌建材有限责任公司沥青混合料搅拌站项目环境影响报告表的批复》。

按《建设项目环境保护设施竣工验收管理规定》(国家环保总局[2001]第13号令)、《建设项目竣工环境保护验收暂行办法》的要求,桂林东昌建材有限责任公司对该项目环评报告表提出的环保措施落实情况、环保审批意见落实情况以及环境保护管理措施的实施情况等进行了全面检查,通过现场踏勘对项目环保设施设计、建设和运行情况进行了调查核实,编写了建设项目环境保护验收自查报,并委托广西桂林金桂环境监测有限公司编制桂林东昌建材有限责任公司沥青混合料搅拌站项目竣工环境保护验收监测方案,委托广西科瀚环境科技有限公司对项目废气、噪声环境进行现场监测,在此基础上广西桂林金桂环境监测有限公司在整理分析监测数据及调查结果的基础上,编制了《桂林东昌建材有限责任公司沥青混合料搅拌站项目竣工环境保护验收监测报告表》。

施工监理单位工地试验室搅拌站验收办法

施工监理单位工地试验室搅拌站验收办法施工监理单位工地试验室搅拌站验收办法为统一验收标准,规范验收程序,确保工程检测质量,建设一流客运专线。

现将施工监理单位项目部工地试验室(中心试验室)、下属各工区(分部)工地试验室(分室)及混凝土搅拌站的验收要求规定如下,请遵照执行。

一、项目部工地试验室(中心试验室)验收项目及注意事项工地试验室应由具有规定资质等级并经计量认证的母体试验室授权,并应通过有关方面的检查验收,其试验检验能力应与工程性质和规模相适应。

试验检验人员应经过专门培训,取得规定资格后,持证上岗。

试验检验所用的仪器设备应按需要配置齐全,其技术性能满足使用要求,工作状态良好,并且必须按规定的周期进行检定、校验。

试验检验的方法和环境条件必须符合相关标准的规定。

1.基本验收项目⑴母体试验室资质证书复印件及附件(正本),验证原件;⑵被授权人的授权书复印件(含授权检测项目的清单),验证原件;⑶被授权人的工作简历,全部试验室人员的名单简历表及学历证书、技术职称证、上岗证复印件,验证原件;⑷试验检测报告批准人(签发人)必须是经局集团公司报铁道部批准的母体试验室合法授权签字人,验证原件;⑸试验仪器台账(送检、自检分列),所配试验仪器设备与投标承诺相一致,满足工程需要;⑹试验仪器设备的计量检定证书复印件,证书上应有检定结论及测试数据附件,验证原件;(7)委外单位资质、合同及试验项目清单;(8)岗位责任制、管理制度、工作制度、操作规程、自校规程等应齐全;(9)试验仪器设备摆设合理,并附有标识牌;(10)水泥室、土工室、集料室、混凝土室要分设;(11)标准养护室必须采用自控仪(温度、湿度);操作间应符合温、湿度的要求;(12)试验检测用的标准、规范、规程齐全;(13)试验室概况、试验室平面布置图、人员分工方框图等。

2 、验收程序⑴自验:授权单位及项目部应对工地试验室进行自查自验,并出具自验评估报告,合格后方可签发授权书;⑵初验:监理项目部审核施工单位报验资料(含自检结论),审查合格后,监理站派员现场核实试验仪器设备、试验人员和环境条件是否满足使用要求,进行初步验收,提出意见;⑶验收:通过初验后,由建设单位组织,监理单位参加的正式验收。

搅拌站督查工作总结

搅拌站督查工作总结
搅拌站是建筑工程中必不可少的设备,它主要用于混凝土、水泥和其他建筑原料的搅拌和搅拌。

搅拌站的质量直接关系到工程的质量和进度,因此搅拌站的督查工作显得尤为重要。

在过去的一段时间里,我们对搅拌站的督查工作进行了全面总结,现将总结报告如下:
一、加强搅拌站的设备管理。

搅拌站的设备管理是督查工作的重点之一。

我们对搅拌站的设备进行了全面的检查和维护,确保设备的正常运转。

同时,我们还对设备的使用情况进行了统计和分析,为设备的更新和维护提供了科学依据。

二、强化搅拌站的生产管理。

搅拌站的生产管理是督查工作的另一个重点。

我们对搅拌站的生产计划进行了严格的执行和监督,确保生产进度和质量。

同时,我们还对搅拌站的生产过程进行了全面的检查和监控,及时发现和解决生产中的问题。

三、加强搅拌站的安全管理。

搅拌站的安全管理是督查工作的基础。

我们对搅拌站的安全设施进行了全面的检查和维护,确保安全设施的完好和有效。

同时,我们还对搅拌站的安全制度进行了全面的宣传和培训,提高了员工的安全意识和技能。

四、加强搅拌站的环境管理。

搅拌站的环境管理是督查工作的新要求。

我们对搅拌站的环境影响进行了全面的评估和监控,采取了一系列的环保措施,确保搅拌站的环境友好和可持续发展。

综上所述,搅拌站的督查工作是一项复杂而重要的工作,需要全面的管理和监督。

我们将继续加强对搅拌站的督查工作,确保搅拌站的安全、环保和高效生产。

搅拌站验收收申请报告

一、报告概述本报告针对我公司建设的混凝土搅拌站进行验收申请。

该搅拌站位于广西南宁横州市新福镇,紧邻新福水上服务区施工点,占地面积约为16400平方米。

自建设以来,我们严格按照国家相关标准和行业规范,秉承高起点规划、高标准建设、高水平管理的理念,积极统筹协调相关资源,细化各项安全质量管控工作要求,努力克服施工重难点问题,确保了搅拌站建设进度和质量。

现将搅拌站建设及验收情况汇报如下:二、搅拌站建设情况1. 设施设备本搅拌站由两台HZS180型混凝土搅拌主机、四个150吨水泥罐、两个150吨粉煤灰罐、两个150吨矿粉罐、八个堆料仓及拌合控制室组成。

场内设工地试验室、管理人员及工人办公生活区,全面负责生产标段建设所需的约36.5万立方米混凝土,预计日产量最高峰达4000立方米,满足项目高峰期混凝土最大需求量2100立方米。

2. 安全环保为落实安全环保要求,搅拌站整体采用全封闭式生产,场内料仓安装了喷淋系统,能够有效防止对周边范围造成粉尘及噪声污染。

3. 建设进度自搅拌站开工以来,我们严格按照建设进度计划,精心组织,合理安排,确保了搅拌站建设按期完成。

三、验收申请1. 验收条件根据《混凝土搅拌站建设规范》(GB 50164-2011)及相关标准,本搅拌站已具备以下条件:(1)设备设施齐全,符合国家标准和行业规范要求;(2)搅拌站建设符合环保要求,具有完善的粉尘、噪声等污染控制措施;(3)搅拌站人员配备齐全,具备相应的资质和技能;(4)搅拌站已按照规定进行了设备检定和试验,确保设备性能稳定可靠;(5)搅拌站已建立了完善的质量管理体系,确保混凝土质量符合设计要求。

2. 验收申请为确保搅拌站顺利投入生产,我们特向贵单位申请验收。

现将验收申请材料提交如下:(1)搅拌站建设施工许可证;(2)搅拌站建设验收申请表;(3)搅拌站建设施工记录;(4)搅拌站设备检定证书;(5)搅拌站人员从业资格证书;(6)搅拌站混凝土外加剂试验报告;(7)搅拌站执行的标准、规范、规程及管理文件清单;(8)搅拌站组织机构及人员配置情况;(9)搅拌站仪器设备配置情况;(10)搅拌站工作规章制度。

拌合站验收资料

一、混凝土拌和站验收申报表XXX交通项目混凝土拌和站验收申请表申请单位:XXXXXXXXXXXX标项目经理部搅拌站名称:XXXXXXXXX标拌和站拌和站验收报审表工程名称:合同段:编号:注:本表一式3份,施工单位1份,监理单位1份,公司安质部1份。

被检单位:日期:被检单位:日期:被检单位:日期:二、混凝土拌和站供应范围和时间混凝土拌和站供应范围:XXXXXXXXXXXXXXX标范围内所需混凝土(DK ~DK 段范围内的桥梁、路基、沥林站、无碴轨道道床等)供应时间:混凝土拌和站验收合格至工程完工。

三、混凝土拌和站基本情况混凝土拌和站基本情况搅拌站平面布置图四、试验工作开展的说明XXXXXXX标项目经理部中心试验位XXXXXXXX路混凝土拌合站内,试验室建筑面积共347㎡。

中心试验室拟开展的项目为1、金属钢材常规试验;2、水泥常规试验;3、骨料常规试验;4、混凝土试验;5、砂浆试验;6、土工试验;7、混凝土外加剂常规试验、8粉煤灰常规检测、9、砼耐久性试验,10、路基地基检测。

中心试验室委外检测项目如下:五、相关标准规范XXXXXXXXXXXX标拌和站文件清单XXXXXXXXXXXXXXX标项目经理部拌和站文件清单六、搅拌站技术性能参数混凝土搅拌站主要技术参数型号:2×HZS90T混凝土搅拌站9.2KW七、搅拌站管理制度7.1.搅拌站仪器设备管理制度7.1.1.仪器设备管理制度(1)设备的使用应实行:定机、定人、定岗,并上报年度机械操作人员花名册;设备的安全、使用、维修、保管(包括随机工具和资料)工作应落实到人。

(2)设备操作人员必须经过培训考核合格后持证上岗;新购设备工作前,应进行操作培训。

(3)应执行设备交接班制度,并填写设备运转记录和交接班记录。

(4)上场设备应按规定喷有设备管理编号,并有安全标识标志。

(5)罐车使用应执行国家有关罐车的规定、标准,按规定路线行驶、操作程序使用、指定地点停放。
