目录第一章设备人员动员周期和设备、人员、材料运到施工现场的方法 (1)第一节设备、人员动员周期 (1)第二节设备、人员、材料运到施工现场的方法 (1)第二章主要工程项目的施工方案、施工方法 (3)第一节综合说明 (3)一、工程简介 (3)二、主要工程数量 (3)三、工程重、难点及采取的对策 (4)第二节施工组织及资源配置计划 (5)一、施工组织机构及职责 (5)二、资源配置计划 (6)第三节施工总平面布置及临时工程方案 (13)一、施工总平面布置 (13)二、施工生活及办公驻地布置 (13)三、施工便道布置 (13)四、临时水、电方案 (14)五、临时生产、生活用房 (14)六、砼拌合站及工地试验室 (14)七、梁体预制场 (14)八、钢筋加工场 (15)九、弃土场 (15)十、炸药库 (15)第四节总体施工方案 (15)一、路基施工方案 (15)二、涵洞、通道的施工方案 (16)三、桥梁工程施工方案 (16)三、隧道工程施工方案 (17)一、路基土石方施工 (18)二、涵洞及通道施工方法 (26)三、路基排水工程施工方法 (27)四、防护工程施工方法 (28)第六节桥梁工程施工方法 (34)一、施工组织 (34)二、桥梁基础工程施工 (35)四、墩台身及盖梁施工 (38)五、梁体工程施工 (41)六、桥面系施工 (50)第七节隧道工程施工方法 (51)一、施工组织 (51)二、洞口开挖 (51)三、洞身开挖 (52)四、初期支护 (62)五、超前支护 (67)六、仰拱与铺底 (68)七、隧道防、排水 (68)八、二衬施工 (70)九、隧道砼路面施工 (72)十、隧道围岩监控量测 (73)十一、辅助施工 (74)第三章各分项工程施工顺序及进度计划安排 (75)第一节各分项工程施工顺序 (75)一、施工准备 (75)二、路基工程 (75)三、桥梁工程 (75)四、隧道工程 (76)第四章工期保证体系及保证措施 (77)第一节工期保证体系 (77)第二节工期保证措施 (78)一、工期目标 (78)二、工期保证措施 (78)三、冬季、雨季施工安排 (78)第五章工程质量管理体系及保证措施 (80)第一节质量保证体系 (80)第二节工程质量保证措施 (80)第六章安全生产管理体系及保证措施 (83)第一节安全目标 (83)第二节安全保证体系 (83)第三节安全管理制度 (83)第四节安全保证措施 (84)第七章环境保护、水土保持保证体系及保证措施 (87)第一节环境保护、水土保持保证体系 (87)(一) 环境保护目标 (87)(二) 水土保持目标 (87)第二节环境保护、水土保持措施 (87)一、环境保护组织措施 (87)二、环境保护技术措施 (89)三、水土保持措施 (89)第八章文明及规范化施工、文物保护保证体系及保证措施 (90)第一节文明及规范施工保证体系 (90)一、文明施工目标 (90)二、文明及规范施工保证体系 (90)第二节文明及规范施工措施 (91)一、文明施工管理措施 (91)二、施工现场文明及规范施工措施 (91)第三节文物保护保证体系 (93)一、文物保护目标 (93)二、文物保护体系 (93)第四节文物保护措施 (93)第九章项目风险预测与防范,事故应急预案 (95)第一节项目风险预测与防范 (95)一、风险预测 (95)二、风险防范 (95)三、风险转移 (96)四、风险管理机构设置 (96)第二节突发事件的具体预案措施 (97)一、建立突发应急小组组织机构 (97)二、应急组织机构职责 (97)三、小组工作程序 (98)四、突发事件的应急预案 (99)五、日常检查和演习 (101)六、事故调查 (101)第十章其它应说明的事项 (102)第一节协作与配合措施 (102)一、与相邻标段配合 (102)二、与设计单位配合 (102)三、与监理配合 (102)四、与业主配合 (102)第二节廉政措施 (102)第一章设备人员动员周期和设备、人员、材料运到施工现场的方法第一节设备、人员动员周期设备、人员动员周期详见表1.1-1表1.1-1 设备、人员动员周期表分项工程名称设备动员周期人员动员周期施工准备测量仪器10天项目经理部主要负责人员12人测量试验人员8人专家组人员2人工程部长、工程师8人部分施工人员200人30天试验仪器10天挖掘机、推土机、装载机、发电机、运输车辆,变压器、砼拌和站15天路基、防护、涵洞工程推土机、装载机、挖掘机、平地机、压路机、自卸汽车、洒水车等15天路基施工一队、路基施工二队路基施工三队、路基施工四队路基施工五队、高边坡防护一队高边坡防护二队、涵洞一队、涵洞二队、涵洞三队15天桥梁工程起重设备,钢筋加工机械、砼拌和站、砼输送车、模板、预应力张拉设备、钻机等20天桥梁一队桥梁二队桥梁三队桥梁四队20天架桥机120天隧道工程砼喷射机、空压机、整体式模板衬砌台车、反击式破碎设备等25天隧道施工一队隧道施工二队隧道施工三队25天注:动员周期是指签订合同书之日算起。

高速公路工程各分项工程施工顺序

高速公路工程各分项工程施工顺序

高速公路工程各分项工程施工顺序施工中要合理安排,按照确保重点、多配合少干扰的原则统筹安排各工序的施工顺序及相互间的衔接。

第一节路基施工顺序进场后首先进行施工便道施工,路基开工前先安排改线、改沟,再分别从制梁场、互通多点施工路基。

路基施工时优先安排填挖平衡段施工,减少因隧道开挖弃碴量供应的矛盾。

挖方采取纵向分段,横向分层,自上而下开挖;填方采取先进行基底处理,后分段从下而上逐层平铺填筑,最后刷坡修整成型。

第一节防护及排水工程施工顺序一、防护工程先施工高填方路段挡土墙,再施工低填方路段挡土墙和护肩。

同时对危险路段及时进行防护施工。

防护工程随挖、填进度分段修筑。

二、排水工程有截水沟的挖方路段,开挖前进行截水沟施工,填方路段填筑前进行坡脚排水沟施工,挖方路堑段排水沟在路堑开挖完成后,及时进行,在路基施工的全过程中适时形成临时排水系统,保证施工区域内排水通畅。

第一节桥涵工程施工顺序一、桥梁工程桥梁同时进行施工,每座桥开工前先逐根钻探桩位地质,报批后开始施工钻孔桩基础。

预制梁桥按基础→墩台身→盖梁→架梁→桥面铺装等的顺序施工。

现浇梁按基础→墩台身→支架→箱梁浇筑→桥面铺装等的顺序施工。

二、涵洞工程先安排预制场路基下的两座涵洞,为预制场开路。

各涵洞均按基础→涵身→盖板→防水层的顺序施工。

涵洞工程要根据路基施工情况展开施工。

第一节隧道工程施工顺序由于本隧道只能从进口独头掘进。

因此,上场后首先将进口施工便道修到洞口。

洞口地表排水系统完成后进行洞口段坡面防护,然后进行明洞施工、侧壁导坑开挖、扩挖、衬砌、洞内路面以及隧道附属工程等顺序施工。

高速公路三大系统施工顺序

高速公路三大系统施工顺序

施工顺序监控系统工程监控系统工程主要包括监控中心分项工程、电缆桥架、供电电缆分项工程。

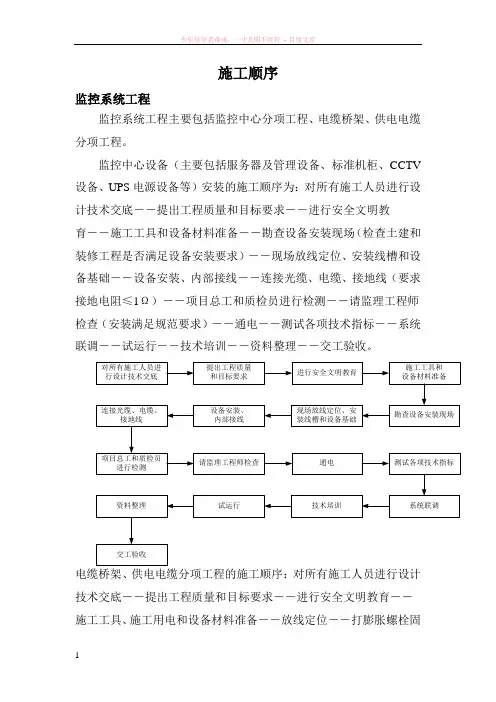

监控中心设备(主要包括服务器及管理设备、标准机柜、CCTV 设备、UPS电源设备等)安装的施工顺序为:对所有施工人员进行设计技术交底――提出工程质量和目标要求――进行安全文明教育――施工工具和设备材料准备――勘查设备安装现场(检查土建和装修工程是否满足设备安装要求)――现场放线定位、安装线槽和设备基础――设备安装、内部接线――连接光缆、电缆、接地线(要求接地电阻≤1Ω)――项目总工和质检员进行检测――请监理工程师检查(安装满足规范要求)――通电――测试各项技术指标――系统联调――试运行――技术培训――资料整理――交工验收。

对所有施工人员进行设计技术交底提出工程质量和目标要求进行安全文明教育施工工具和设备材料准备勘查设备安装现场现场放线定位、安装线槽和设备基础设备安装、内部接线连接光缆、电缆、接地线项目总工和质检员进行检测请监理工程师检查通电测试各项技术指标系统联调技术培训试运行资料整理交工验收电缆桥架、供电电缆分项工程的施工顺序:对所有施工人员进行设计技术交底――提出工程质量和目标要求――进行安全文明教育――施工工具、施工用电和设备材料准备――放线定位――打膨胀螺栓固定电缆桥架安装支架――布放电缆桥架(同时连接跨接地线)――敷设电缆――测试电缆绝缘电阻――质检员和监理工程师检查安装满足规范要求――连接电缆通电――技术培训――试运行――资料整理――交工验收。

对所有施工人员进行设计技术交底提出工程质量和目标要求进行安全文明教育施工工具和设备材料准备勘查设备安装现场现场放线定位打膨胀螺栓固定电缆桥架安装支架布放电缆桥架敷设电缆测试电缆绝缘电阻质检员和监理工程师检查连接电缆通电技术培训试运行资料整理交工验收通信系统工程主要为设备安装调试分项工程。

通信设备安装调试分项工程的施工顺序为:对所有施工人员进行设计技术交底――提出工程质量和目标要求――进行安全文明教育――施工工具和设备材料准备――勘查现场(检查土建和装修工程是否满足设备安装要求)――现场放线定位、安装线槽和设备基础――设备安装(传输、电源、改造扩容等所有通信设备)、内部接线――连接光缆、电缆、接地线(要求接地电阻≤1Ω)――项目总工和质检员进行检测――请监理工程师检查(安装满足规范要求)――通电――测试各项技术指标――系统联调――试运行――技术培训――资料整理――交工验收。

高速公路各分部工程的施工顺序

高速公路各分部工程的施工顺序

高速公路各分部工程的施工顺序本合同段左右线隧道全长5175m,洞口场地狭窄,可利用场地少,地质构造复杂,不良地质多见,软弱围岩占全长的比例52.14%,工程内容多,工程量大,标准高,工期紧。

存在相当大的施工困难,为确保实现工期目标,力争提前,施工中必须多工作面同时展开,多工序平行流水作业。

为避免施工中出现相互干扰,必须切实做好各分项工程的施工顺序安排。

施工顺序安排原则一、施工总原则充分利用车行横洞作为辅助导坑,增加工作面,采用“左洞半断面超前,右洞全断面稳进,分部开挖作业,平行交错推进,衬砌完善配套”互通关联的多工作面施工方案。

二、具体原则(1)突出开挖重点,及早进场,及早进洞,全面展开;(2)强化支护,左洞半断面超前,右洞全断面推进,加快形象进度;(3)尽快利用车行横洞,增加辅助工作面,展开多面施工;(4)合理调度,交叉利用横通道,减少干扰;(5)仰拱先行,衬砌紧跟,增加投入,快速安全;(6)统筹安排,合理计划,均衡生产,科学管理,确保工期。

施工顺序安排一、总体施工顺序雁门关隧道6B 合同段总体施工顺序见图9-1,平面开挖施工顺序见图9-2。

图9-2 总体施工顺序图二、各主要分项工程的施工顺序(一)洞口工程1. 洞口土石方开挖洞口土石方开挖施工顺序见图9-3。

图9-3 洞口土石方开挖施工顺序图2. 明洞施工明洞施工顺序见图9-4。

图9-4 明洞施工施工顺序图3. 洞身开挖洞身开挖施工顺序见图9-5。

图9-5 洞身开挖施工顺序图4. 超前支护超前支护施工顺序见图9-6。

图9-6 超前支护施工顺序图5. 初期支护初期支护施工顺序见图9-7。

图9-7 初期支护施工顺序图6. 仰拱填充仰拱填充施工顺序见图9-8。

图9-87. 两次衬砌两次衬砌施工顺序见图9-9。

图9-9 两次衬砌施工顺序图8. 洞内混凝土路面洞内混凝土路面施工顺序见图9-10。

图9-2-10 洞内混凝土路面施工顺序图冬雨期的施工安排冬期施工安排一、冬期施工安排室外日平均气温连续5d 稳定低于5℃时,即进入冬期施工。

高速公路工程首件制管理制度

高速公路工程首件制管理制度

实施过程:项目负责人对首件工 程进行全面检查,确保符合要求 后再进行后续施工
添加标题
添加标题
添加标题
添加标题
案例背景:该工程是某地区重点 建设项目,采用了首件制管理制 度
实施效果:该工程在实施过程中 未出现重大质量问题,进度得到 有效控制,节约了成本
案例选择:选取具有代表性的高速公路工程首件制管理案例 案例分析:分析案例中首件制管理制度的执行情况、效果及存在的问题 案例总结:总结案例中首件制管理制度的优点和不足,并提出改进建议 案例应用:探讨如何将案例中的首件制管理制度应用到其他高速公路工程中
应用范围:适用于各类高速公路工程,尤其适用于复杂结构和高难度施工工艺的工程
实施效果:提高工程质量、保障施工安全、缩短工期、降低成本等
未来发展:不断完善和优化首件制管理制度,提高其在高速公路工程建设中的普及率和 应用效果
成立首件制管理小组 明确各部门的职责分工 建立完善的沟通协调机制 制定并执行严格的考核制度
,A CLICK TO UNLIMITED POSSIBILITES
汇报人:
目录
CONTENTS
添加标题
定义:高速公路工程首件制管理制度是指在高速公路工程建设中,对每个分项工程的首件施工工 艺、流程、质量标准等进行全面细致的检验和评估,以确保后续施工顺利进行的管理制度。
添加标题
目的:通过首件制管理制度的实施,可以及时发现和解决施工中的问题,提高工程质量,减少后 期维护成本,同时为后续施工提供经验和借鉴,促进整个高速公路工程建设的高效、优质完成。
绩效考核:将首件制管理制度的执行情况纳入相关人员的绩效考核, 激励员工积极参与和遵守制度。
优化和完善:根据评估结果和反馈意见,不断优化和完善首件制管理 制度,提高其科学性和可操作性。

高速公路9标单位分部分项工程划分

高速公路9标单位分部分项工程划分

高速公路9标单位分部分项工程划分高速公路工程是一项复杂而庞大的项目,涉及到许多不同的单位、分部和分项工程。

下面分别介绍一下高速公路工程的单位、分部和分项工程划分。

一、单位划分:1.设计单位:负责进行高速公路的规划设计工作,包括道路线形、路基砂石、路面结构、桥梁隧道、交通标志标线等各个方面的设计。

2.施工单位:负责根据设计单位提供的图纸和规范要求进行实际的施工工作,包括路基填筑、路面铺设、桥梁建设、隧道开挖等各项施工工作。

3.监理单位:负责对施工单位的工作进行监督和检查,确保施工过程中符合设计要求和规范要求,以及保证工程质量的监管单位。

4.环评单位:负责进行项目的环境影响评估,评估项目对周边环境的影响,并提出相应的环境保护建议。

5.土地征收单位:负责对需要建设高速公路的土地进行征收,并进行相应的补偿工作。

二、分部划分:高速公路工程一般可以分为以下几个分部:1.土建分部:包括路基、路面、桥梁、隧道等土建工程的施工。

2.机电分部:包括路灯、交通信号灯、风电设备等机电工程的安装及调试。

3.交通分部:包括交通标志、交通标线、交通信号等与交通安全相关的工程。

4.绿化分部:包括高速公路两侧的绿化带、隔离带、人行道等相关的绿化工程。

5.管道分部:包括给水管道、排水管道、燃气管道等基础设施工程。

三、分项工程划分:高速公路工程按照不同的施工内容可以划分为以下分项工程:1.路基工程:包括挖土方、填土方、夯实方、桩基处理等各个方面的工程。

2.路面工程:包括沥青混凝土、水泥混凝土、铺装养护等与路面相关的工程。

3.桥梁工程:包括桥梁的设计、施工、养护等各个环节。

4.隧道工程:包括隧道的开挖、支护、洞口处理等与隧道相关的工程。

5.管线工程:包括给水管道、排水管道、燃气管道等管线的设计、施工及养护。

6.电气工程:包括道路照明、交通信号、电缆敷设等与电气相关的工程。

7.绿化工程:包括绿化带、隔离带、人行道等与绿化相关的工程。

以上仅为高速公路工程单位、分部和分项工程划分的一些基本概念和划分方式,具体的划分还需要根据具体的项目要求和规范要求来进行。

高速公路各分项工程的施工顺序

高速公路各分项工程的施工顺序
(3)以组织流水施工,均衡生产为基本方法。
1.1.2具体部署
软土地基处理先开工;一般地段截水沟、涵洞、桥梁基础先施工,路基开挖结合路基填筑进行;先完成干扰大的地段。桥梁施工中,先安排大桥桩基础施工,有水中桩的桥梁桩基先施工;桥台施工结合路基填筑施工。路基防护配合路基施工进行。
具体安排分三个阶段。
第一阶段:施工准备。组织人员、机械设备进场,进行临时设施的施工、技术资料的审核、线路复测及构造物放样、编制实施性施工组织设计。
第二阶段:主体工程施工阶段。主要完成软土地基的处理、截水沟、涵洞、路基土石方的开挖及填筑、防护、桥梁的下部结构、梁体的预制及架设、桥梁的现浇、桥面铺装,隧道开挖、衬砌、路面等工程的施工。
第三阶段:工程竣工收尾阶段。进行临时用清退与复耕、施工现场的清理、竣工资料的整理并提交竣工验交申请书。
1.3 各分项工程施工计划
高速公路各分项工程的施工顺序
1.1 总体思路
1.1.1工期安排原则
(1)依据工程数量,项目办阶段计划,结合我单位的技术、装备实力和类似工程的施工经验以及本工程的机械设备、人员、资金等资源,运用科学的施工计划,统筹兼顾,合理进行工期安排。
(2)在保证施工安全、工程质量的基础上,优化资源配置,充分发挥企业综合优势,确保在计划工期内保质保量的完成施工任务。
2009年12月1日至2010年1月31日。
1.3.6.6桥面铺装及人行道
2010年2月1日至2010年9月27日。
1.3.7隧道工程
1.3.7.1洞口工程
2009年11月1日至2010年3月31日。
1.3.7.2洞身开挖
2010年1月1日至2010年7月31日。
1.3.7.3初衬
2010年1月1日至2010年7月31日。

高速公路单位、分部、分项工程具体划分要求

高速公路单位、分部、分项工程具体划分要求

附件1:单位、分部、分项工程具体划分要求一、单位工程划分:1、路基工程:每10Km或每标段划分一个单位工程;2、路面工程:每10Km或每标段划分一个单位工程;3、桥梁工程:每座整体式的特大桥、大桥分别划分为一个单位工程;每座分离式的特大桥、大桥按左右幅分别划分为一个单位工程;中桥不论整体式还是分离式,以每座桥划分为一个单位工程;4、互通立交工程:每个互通立交工程划分为一个单位工程;5、隧道工程:特长隧道可按左、右线划分为两个单位工程,每座长隧道划分一个单位工程,一个合同段内多个中、短隧道可合并为一个单位工程;6、环保工程:每个标段划分一个单位工程;7、交通安全设施:每20公里或每标段划分为一个单位工程。

二、分部工程划分:1、路基工程:1)1-3Km路段的路基土石方工程、排水工程、砌筑防护工程均划分为一个分部工程,具体划分段落需考虑以大型结构物分隔,避免出现一段排水、砌筑防护、路基填方工程分为两个分部;如整体式路基土石方工程按整幅进行划分,分离式路基左右幅也为一个分部工程,划分应结合桥、隧分布情况和土石方自然段落进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界;分项工程的划分宜以自然段、小型构筑物结合分部工程划分,软土地基直接明确到具体的处治形式,如:CFG桩、袋装砂井等;排水工程、防护工程的分部工程划分的长度,尽可能与路基土石方分部工程划分的长度相一致,分项工程划分段落与分部工程一致,并直接明确到具体的结构形式,除互通区外,不设立子分项工程;2)每座小桥及符合小桥标准的通道、人行天桥、渡槽划分为一个分部工程,可将每个墩台作为一个子分部工程,分项工程根据实际情况参照桥梁工程分项工程的划分,除互通区外,不设立子分项工程;3)当平均墙高达到或超过6m,且墙身面积不小于1200m2时,为大型挡土墙,每处可划为一个分部工程,悬臂式和扶壁挡土墙,桩板式、锚杆、锚碇板和加筋挡土墙每处可划为一个分部工程;4)每1-3公里路段内的涵洞(通道)工程可划为一个分部工程,每道涵洞(通道)划分为一个子分部工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.3.6桥梁工程
1.3.6.1基础工程
2009年10月1日至2010年4月30日。
1.3.6.2墩台工程
2009年11月1日至2010年6月30日。
1.3.6.3梁板预制
2009年12月1日至2010年5月31日。
1.3.56.4梁体安装
2010年2月1日至2010年8月31日。
浇梁
(3)以组织流水施工,均衡生产为基本方法。
1.1.2具体部署
软土地基处理先开工;一般地段截水沟、涵洞、桥梁基础先施工,路基开挖结合路基填筑进行;先完成干扰大的地段。桥梁施工中,先安排大桥桩基础施工,有水中桩的桥梁桩基先施工;桥台施工结合路基填筑施工。路基防护配合路基施工进行。
具体安排分三个阶段。
第一阶段:施工准备。组织人员、机械设备进场,进行临时设施的施工、技术资料的审核、线路复测及构造物放样、编制实施性施工组织设计。
1.3.7.4二衬
2010年2月1日至2010年9月15日。
1.3.7.5边沟、电缆沟
2010年8月1日至2010年10月15日。
1.3.7.6防火涂料
2009年9月1日至2010年10月31日。
1.3.7.7路面
2010年9月16日至2011年11月27日。
1.3.8交工验收
2010年11月28日至2010年12月27日。
1.3.2路基工程
1.3.2.1路基处理
2009年9月16日至2009年11月15日。
1.3.2.2路基填筑
2009年9月21日至2010年4月27日。
1.3.3涵洞
2009年10月1日至2010年2月27日。
1.3.4通道
2009年10月1日至2010年2月27日。
1.3.5防护及排水
2010年1月1日至2010年8月31日。
根据各作业队的工程任务分配情况和本标段的工程特点及总工期要求,分5个专业施工队同时开工,以均衡生产的原则安排施工,在业主要求的工期内完成施工任务。
关键工程工期如下:
路基土石方8个月完成;涵洞通道、中小桥6个月完成;大桥14个月完成;长隧道15个月完成。
1.3.1施工准备
2009年8月28日至2009年10月31日。
高速公路各分项工程的施工顺序
1.1 总体思路
1.1.1工期安排原则
(1)依据工程数量,项目办阶段计划,结合我单位的技术、装备实力和类似工程的施工经验以及本工程的机械设备、人员、资金等资源,运用科学的施工计划,统筹兼顾,合理进行工期安排。
(2)在保证施工安全、工程质量的基础上,优化资源配置,充分发挥企业综合优势,确保在计划工期内保质保量的完成施工任务。
2009年12月1日至2010年1月31日。
1.3.6.6桥面铺装及人行道
2010年2月1日至2010年9月27日。
1.3.7隧道工程
1.3.7.1洞口工程
2009年11月1日至2010年3月31日。
1.3.7.2洞身开挖
2010年1月1日至2010年7月31日。
1.3.7.3初衬
2010年1月1日至2010年7月31日。
第二阶段:主体工程施工阶段。主要完成软土地基的处理、截水沟、涵洞、路基土石方的开挖及填筑、防护、桥梁的下部结构、梁体的预制及架设、桥梁的现浇、桥面铺装,隧道开挖、衬砌、路面等工程的施工。
第三阶段:工程竣工收尾阶段。进行临时用清退与复耕、施工现场的清理、竣工资料的整理并提交竣工验交申请书。
1.3 各分项工程施工计划
