天棚工程施工技术方案

合集下载

天棚工程施工技术方案

天棚工程施工技术方案

天棚工程施工技术方案一、项目背景天棚工程是一种室内装修常见的工程项目,旨在给室内空间增加多样性和美观度,提升整体装修效果。

本方案旨在介绍天棚工程施工的技术要点和方案。

二、施工材料1. 方木:采用优质木材作为方木,尺寸为50×50mm,在安装天棚时起到支撑作用,并保持整体结构的稳定性。

2.装饰贴面:根据设计要求,选择适当的贴面材料,如石膏板、轻钢龙骨、铝扣板等。

3.安装附件:包括吊钩、膨胀螺丝、悬挂链等,用于将天棚固定在室内天花板上。

三、施工流程1.准备工作:根据设计图纸确定天棚的位置和尺寸,清理施工现场,确保无杂物影响施工进程。

2.安装方木:根据天棚的尺寸和形状,在天花板上标出标高点,并将方木按照设计要求剪裁成相应的尺寸,用膨胀螺丝将方木固定在标高点上。

3.安装吊钩:根据天棚设计的要求,在方木上钻孔,安装吊钩。

吊钩的数量和位置应根据天棚的大小和形状来确定,以保证整体结构的稳定性。

4.铺设贴面材料:根据设计要求,选择适当的贴面材料,将其剪裁成正确的尺寸,并用螺丝将其固定在方木上。

在安装过程中,需要注意贴面的平直度和尺寸的准确性,确保贴面无缝连接。

5.安装悬挂链:根据设计要求,在贴面的外部边缘处安装悬挂链,以增加整体结构的稳定性和美观度。

6.检查验收:完成施工后,进行严格的检查和验收,确保天棚的质量和安全性。

如存在问题,及时进行修正和改进。

四、施工要点和注意事项1.设计合理:天棚工程的设计应符合室内装修的整体风格和要求,考虑到天花板的承重能力和施工难度,合理安排天棚的尺寸和形状。

2.结构稳定:选择适当的材料和安装附件,保证天棚的结构稳定性,以防止松动和坍塌的风险。

施工过程中要注意规范安装,避免出现质量问题。

3.施工平整:在贴面安装过程中要注意材料的平整度和尺寸的准确性,以保证贴面的美观度和整体效果。

4.安全施工:施工过程中要注意安全防护,佩戴适当的安全帽、手套和安全靴,确保施工时不会发生意外事故。

天棚工程工程施工方案(3篇)

天棚工程工程施工方案(3篇)

第1篇一、工程概况本工程为某商业综合体天棚工程,建筑面积约为20000平方米,采用现代简约风格设计,主要功能为展示、休闲和购物。

天棚结构采用轻钢龙骨石膏板吊顶,表面涂装环保涂料,以满足美观、环保、防火等要求。

二、施工准备1. 技术准备:组织施工人员学习天棚施工图纸,明确施工工艺、技术要求及施工顺序。

2. 材料准备:按照设计要求,准备轻钢龙骨、石膏板、环保涂料等材料,确保材料质量合格。

3. 机械设备准备:准备电动工具、手动工具、电动吊车等机械设备,确保施工过程中顺利进行。

4. 人员准备:组织施工人员参加培训,提高施工技能和安全意识。

三、施工工艺1. 施工顺序:测量放线→搭建龙骨框架→安装石膏板→表面涂装→质量检查。

2. 测量放线:根据设计图纸,对天棚进行测量放线,确定龙骨位置。

3. 搭建龙骨框架:采用轻钢龙骨,按照设计要求搭建框架,确保龙骨间距均匀、牢固。

4. 安装石膏板:将石膏板固定在龙骨上,注意板缝对齐,表面平整。

5. 表面涂装:待石膏板安装完成后,对天棚表面进行环保涂料涂装,确保涂层均匀、光滑。

6. 质量检查:对施工过程中的每一个环节进行严格检查,确保天棚质量符合设计要求。

四、施工要点1. 龙骨框架:确保龙骨框架牢固、间距均匀,满足承载要求。

2. 石膏板安装:注意板缝对齐,表面平整,避免出现翘曲、裂缝等现象。

3. 表面涂装:确保涂层均匀、光滑,无气泡、漏涂等缺陷。

4. 安全文明施工:加强施工现场安全管理,确保施工人员安全。

五、工期安排1. 施工准备:5天2. 龙骨框架搭建:10天3. 石膏板安装:15天4. 表面涂装:5天5. 质量检查及整改:5天总计:40天六、质量保证措施1. 严格控制材料质量,确保所用材料符合设计要求。

2. 严格按照施工工艺进行施工,确保施工质量。

3. 加强施工过程中的监督检查,及时发现并解决质量问题。

4. 完成施工后,进行质量验收,确保工程质量达到设计要求。

通过以上施工方案的实施,确保天棚工程顺利进行,达到预期效果。

天棚工程施工方案

天棚工程施工方案

天棚工程施工方案一、工程概况天棚工程是指在建筑物屋顶或室内装饰上方搭建一层独立的构筑物,用以增加屋顶或室内的美观性和功能性。

本次施工任务是在商业大厦的屋顶上搭建一层天棚,用于搭建休闲区和自助餐厅,总建筑面积为1000平方米。

二、施工工艺1.图纸设计和材料准备施工方案确定后,应委托专业设计院进行详细设计,并确保符合建筑设计规范和要求。

同时,需要按照设计要求准备所需的材料,包括钢结构、玻璃、灯具等。

2.搭建钢结构在屋顶上依据设计图进行标线,然后按照标线在屋顶上用钢管搭建起整个天棚的骨架结构。

钢结构的搭建需要确保稳固,可以采用焊接和螺栓连接等方式。

3.安装玻璃幕墙在钢结构骨架搭建完成后,根据设计要求,安装玻璃幕墙。

先将预先制作好的玻璃幕墙依次安装到钢骨架上,使用专用密封胶进行固定和密封。

4.安装天棚顶部设施在天棚骨架上安装天棚顶部设施,如遮阳蓬、水proof顶、太阳能板等。

这些顶部设施能够起到保护作用,一方面可以遮阳,避免雨水进入天棚,另一方面还可以利用太阳能板进行电力的收集。

5.进行装饰装修完成天棚的基本施工后,进行装饰装修工程。

包括地面铺设、墙面涂刷、天花板安装等。

这些工程需要根据设计要求进行施工,以达到美观舒适的效果。

6.安装灯具和空调根据天棚使用需求,确定安装灯具和空调。

灯具的选择应符合天棚的整体风格,空调的安装需要根据天棚的面积和使用人数来确定,保证舒适的温度和通风效果。

7.系统验收和调整在天棚工程完成后,需进行系统验收和调整,确保电气、照明、空调等设备运行正常,并对有问题的地方进行调整和修复,确保天棚的正常使用。

三、注意事项1.安全施工施工过程中应加强安全意识,严格遵守安全操作规程,保证施工人员的人身安全。

需要进行高空作业时,要进行适当的防护措施,如安装防护网、固定安全带等。

2.材料选择在进行天棚施工时,需要选用符合建筑设计要求的优质材料。

特别是天棚的结构材料和玻璃幕墙的选择,要保证其品质可靠,防水性能好,能够承受风雨侵蚀。

天棚工程施工方案

天棚工程施工方案

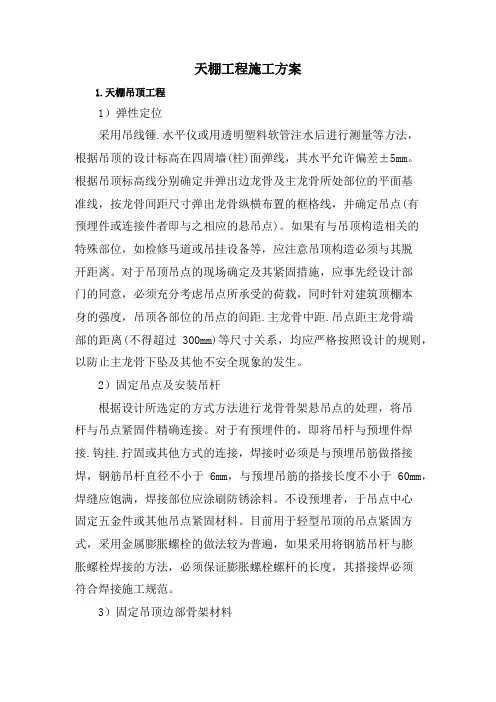

天棚工程施工方案1.天棚吊顶工程1)弹性定位采用吊线锤.水平仪或用透明塑料软管注水后进行测量等方法,根据吊顶的设计标高在四周墙(柱)面弹线,其水平允许偏差±5mm。

根据吊顶标高线分别确定并弹出边龙骨及主龙骨所处部位的平面基准线,按龙骨间距尺寸弹出龙骨纵横布置的框格线,并确定吊点(有预埋件或连接件者即与之相应的悬吊点)。

如果有与吊顶构造相关的特殊部位,如检修马道或吊挂设备等,应注意吊顶构造必须与其脱开距离。

对于吊顶吊点的现场确定及其紧固措施,应事先经设计部门的同意,必须充分考虑吊点所承受的荷载,同时针对建筑顶棚本身的强度,吊顶各部位的吊点的间距.主龙骨中距.吊点距主龙骨端部的距离(不得超过300mm)等尺寸关系,均应严格按照设计的规则,以防止主龙骨下坠及其他不安全现象的发生。

2)固定吊点及安装吊杆根据设计所选定的方式方法进行龙骨骨架悬吊点的处理,将吊杆与吊点紧固件精确连接。

对于有预埋件的,即将吊杆与预埋件焊接.钩挂.拧固或其他方式的连接,焊接时必须是与预埋吊筋做搭接焊,钢筋吊杆直径不小于6mm,与预埋吊筋的搭接长度不小于60mm,焊缝应饱满,焊接部位应涂刷防锈涂料。

不设预埋者,于吊点中心固定五金件或其他吊点紧固材料。

目前用于轻型吊顶的吊点紧固方式,采用金属膨胀螺栓的做法较为普遍,如果采用将钢筋吊杆与膨胀螺栓焊接的方法,必须保证膨胀螺栓螺杆的长度,其搭接焊必须符合焊接施工规范。

3)固定吊顶边部骨架材料对于无附加荷载的轻便吊顶,其L形轻钢龙骨或边角铝型材等,较常用的设置方法是用水泥钉按400~600mm的钉距与墙.柱面固定。

应注意建筑基体的材质情况,对于有附加荷载的吊顶,或是有一定承重要求的吊顶边部构造,有的需按900~1000mm的间距预埋防腐木砖,将吊顶边部支撑材料与木砖固定。

无论采用何种方法,吊顶边部支撑材料底面均应与吊顶标高基准线一平且牢固可靠。

4)安装主龙骨承载龙骨(大龙骨.主龙骨)安装就位后,以一个房间为单位进行调平。

天棚工程施工工艺及施工方案

天棚工程施工工艺及施工方案

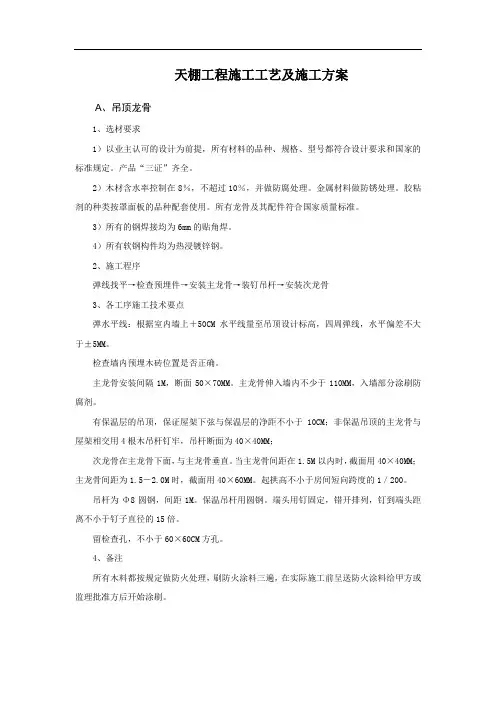

天棚工程施工工艺及施工方案A、吊顶龙骨1、选材要求1)以业主认可的设计为前提,所有材料的品种、规格、型号都符合设计要求和国家的标准规定。

产品“三证”齐全。

2)木材含水率控制在8%,不超过10%,并做防腐处理。

金属材料做防锈处理。

胶粘剂的种类按罩面板的品种配套使用。

所有龙骨及其配件符合国家质量标准。

3)所有的钢焊接均为6mm的贴角焊。

4)所有软钢构件均为热浸镀锌钢。

2、施工程序弹线找平→检查预埋件→安装主龙骨→装钉吊杆→安装次龙骨3、各工序施工技术要点弹水平线:根据室内墙上+50CM水平线量至吊顶设计标高,四周弹线,水平偏差不大于±5MM。

检查墙内预埋木砖位置是否正确。

主龙骨安装间隔1M,断面50×70MM。

主龙骨伸入墙内不少于110MM,入墙部分涂刷防腐剂。

有保温层的吊顶,保证屋架下弦与保温层的净距不小于10CM;非保温吊顶的主龙骨与屋架相交用4根木吊杆钉牢,吊杆断面为40×40MM;次龙骨在主龙骨下面,与主龙骨垂直。

当主龙骨间距在1.5M以内时,截面用40×40MM;主龙骨间距为1.5-2.0M时,截面用40×60MM。

起拱高不小于房间短向跨度的1/200。

吊杆为Φ8圆钢,间距1M。

保温吊杆用圆钢。

端头用钉固定,错开排列,钉到端头距离不小于钉子直径的15倍。

留检查孔,不小于60×60CM方孔。

4、备注所有木料都按规定做防火处理,刷防火涂料三遍,在实际施工前呈送防火涂料给甲方或监理批准方后开始涂刷。

B、吊顶石膏板面层石膏板由凝固的石膏浆夹在两张厚的砂纸中间组成.(一)质量要求1、整体表面平顺,无下坠感或悬挑现象。

2、板材平直方正,无缺楞掉角缺陷。

3、外观接直,宽窄一致,不得有错缝。

4、弹性平顶的最低层为斜切边缘石膏板。

(二)材料要求1、石膏板。

2、规格2400*1200*12mm防火石膏板材质检测符合GB9775优等品标准。

(三)施工工艺石膏板安装1、用适当的工具和锯子钻孔,以保证洞孔的精确、干净、整洁及准确,不使邻近的表面变形。

天棚工程工程施工方案

天棚工程工程施工方案

天棚工程施工方案一、工程概况本项目为天棚工程施工,主要包括新建天棚、旧天棚改造、天棚照明系统升级等工程。

天棚面积约为XX平方米,建筑高度为XX米,结构形式为钢结构和玻璃幕墙。

工程地点位于XX市XX区XX路XX号。

二、工程目标1. 确保工程质量达到设计要求和规范标准,满足使用功能需求。

2. 确保工程安全,防止安全事故的发生。

3. 确保工程进度,按时完成工程任务。

4. 降低工程成本,提高投资效益。

三、施工部署1. 组织机构:成立天棚工程施工项目组,负责组织、协调、管理和控制工程施工。

2. 施工队伍:根据工程需要,组织专业化的施工队伍,进行技能培训和技术交底,确保施工人员熟悉工程要求和技术规范。

3. 施工材料:选择合格的天棚材料供应商,对材料进行严格审查,确保材料质量。

4. 施工设备:配置足够的施工设备,保证施工顺利进行。

四、施工进度计划1. 施工准备阶段:进行施工现场调查,制定施工方案,组织施工队伍,准备施工材料和设备,预计耗时1个月。

2. 施工阶段:按照施工图纸和规范要求,进行天棚结构施工、玻璃幕墙施工、照明系统安装等,预计耗时3个月。

3. 验收阶段:进行自检、互检、交接检和竣工验收,确保工程质量达到优良标准,预计耗时1个月。

五、施工方法及技术要求1. 天棚结构施工:采用钢结构焊接,并进行防腐、防火处理。

焊接质量应符合国家现行标准,结构安全系数应满足设计要求。

2. 玻璃幕墙施工:玻璃幕墙应符合国家现行标准和设计要求,安装应牢固、平整、垂直。

玻璃幕墙的密封胶条应符合防水、防尘、隔音等要求。

3. 照明系统施工:照明系统应符合设计要求,灯具安装应牢固、安全,线路连接应可靠,照明效果应达到设计标准。

六、质量保证体系1. 建立质量管理体系,明确质量管理职责和流程。

2. 加强施工过程控制,实行施工质量自检、互检、交接检制度。

3. 对施工材料进行严格审查,确保材料质量。

4. 加强施工人员培训和技术交底,提高施工技能。

吊顶天棚工程施工方案和技术措施(一)2024

吊顶天棚工程施工方案和技术措施(一)2024

吊顶天棚工程施工方案和技术措施(一)引言概述:吊顶天棚工程施工方案和技术措施是在建筑装饰中一个重要的工作环节。

本文将从吊顶天棚工程的设计、施工前准备、施工技术措施、材料选择和安全保障五个方面进行详细阐述,旨在提供一个全面、系统的吊顶天棚工程施工方案和技术措施。

正文:一、吊顶天棚工程设计1.确定吊顶天棚的功能需求,例如遮盖管线、改善吸声效果等。

2.根据建筑空间特点和设计要求,选择合适的吊顶类型,如石膏板吊顶、金属吊顶、吊板等。

3.根据设计方案进行吊顶天棚的平面图和剖面图设计,确保施工的准确性和一致性。

4.考虑吊顶天棚与其他装修构件的协调性,尤其是与照明、空调系统的设计。

二、施工前准备1.制定详细的施工方案和工艺流程,明确施工的步骤和要求。

2.检查施工现场的安全环境,清理障碍物,确保施工的顺利进行。

3.检查施工所需的材料和工具,确保其质量和能力符合要求。

4.与相关施工方和监理单位进行沟通,确认施工计划和进度。

三、施工技术措施1.进行天棚平面的精确定位和标高控制,确保吊顶的平整度和水平度。

2.根据设计方案,进行吊顶构件的连接和固定,采用合适的工艺和方法。

3.进行吊顶天棚的防水处理,防止水汽渗透和漏水现象。

4.采用适当的吊装方式,保证吊顶天棚的安装正确、牢固。

5.对施工过程中出现的问题及时进行调整和解决,确保施工进度和质量。

四、材料选择1.根据设计要求和施工实际情况,选择适用的吊顶材料,如石膏板、金属材料、阻燃板等。

2.确保吊顶材料的质量达到相关标准,具有较好的防水、防火和抗震性能。

3.选择符合环保要求的材料,减少室内空气污染和对人体健康的影响。

4.与相关供应商和厂家进行沟通,了解材料的特性和使用方法。

五、安全保障1.施工人员应严格按照相关安全规范操作,佩戴必要的安全装备。

2.对施工现场进行安全隐患排查,及时消除可能引发事故的因素。

3.定期组织安全培训和教育,提高施工人员的安全意识和技能。

4.建立施工质量检查制度,确保吊顶天棚的质量符合要求。

天棚工程施工方案

天棚工程施工方案

天棚工程施工方案天棚工程施工方案一、工程概况该天棚工程位于某办公楼的大厅内,总面积约200平方米,设计要求为简约大气,同时能够起到吸音、照明和装饰的作用。

本方案将使用轻钢龙骨结构,配以石膏板、LED灯带和装饰性吊灯等材料,以实现设计要求。

二、施工流程1. 进场准备:清理现场,搭起场地办公室,安装施工相关设备。

2. 施工布线:根据天棚的设计要求,进行电缆的布线工作,保证照明设备和音响设备的正常使用。

3. 安装轻钢龙骨:根据设计图纸的尺寸要求,将轻钢龙骨按照适当的间距固定在天花板上。

4. 安装石膏板:将石膏板根据尺寸要求剪切并固定在轻钢龙骨上,确保牢固可靠。

5. 打磨涂料:对安装好的石膏板进行打磨,使其表面光滑平整。

然后,进行底漆涂刷,待其干燥后,再进行面漆涂刷,最后进行面漆的修整工作。

6. 灯光安装:根据设计图纸的要求,在石膏板上开孔,然后将LED灯带、吊灯等照明设备安装到预定位置,并根据需求连接电源。

7. 清理收尾:对施工区域进行清理,清除垃圾,确保环境整洁。

三、施工要点1. 按照设计图纸进行精确测量,确保天棚大小和位置的准确性。

2. 选择优质材料,确保施工质量。

轻钢龙骨应采用耐腐蚀、强度高的材料,石膏板应选用防潮、环保、阻燃等性能的优质产品。

3. 施工过程中要做好安全防护工作,员工必须佩戴好安全帽、防护眼镜等必要的个人防护装备。

4. 施工队伍要有经验丰富的施工人员,能够熟练操作相应的工具和设备,确保施工效果和进度。

5. 在施工过程中,严格遵守相关施工标准和规范,确保工程质量。

6. 在施工完毕后,对工程进行验收,确保工程符合设计要求。

四、施工前的准备工作1. 制定详细的施工计划,并合理安排施工人员和设备。

2. 确保所需材料及设备的供应,以免发生中断工作的情况。

3. 进行施工现场的勘测和平整,清理并处理好地面状况。

4. 特殊工艺的施工需要提前进行工艺调研和技术培训,确保施工过程中的顺利进行。

5. 确保施工工程与设计图纸完全一致,避免误差和浪费。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第三节天棚工程施工技术方案一、天花刷乳胶漆施工方案(1)材料要求1)乳胶漆:乳胶漆按组分可分为乙酸乙烯、丙稀酸等,按照性质分为油性和水性。

根据墙面基层和使用部位的要求选用不同的乳胶漆。

乳胶漆应有产品合格证及检测报告、产品说明书、环保指标达到国家有关标准。

2)墙面、天花腻子:一般采用成品腻子现场调制而成,腻子可分为防水和非防水两种。

要求腻子必须合格。

(2)主要施工机具脚手架、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、碘钨灯、砂布、排笔、涂刷、滚筒(滚涂时用)、喷枪(喷涂时用)(3)施工作业的相关条件1)墙面应基本干燥,墙面基层的含水率不大于10%。

旧墙面应将疏松的基层铲除并修补完成。

2)抹灰作业全部完成,过墙的管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。

3)门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。

4)冬期施工必须有采暖条件,环境温度不低于5℃。

(品牌不同有不同的温度要求)5)做好样板间并签定合格。

(4)施工工序流程墙面、天花清理→基层处理→刮腻子→刷第一遍乳胶漆→刷第二遍乳胶漆→ 刷第三遍乳胶漆(5)施工工艺方法1)清理墙面、天花:施工前将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

对于老墙面按墙面抹灰的材料进行处理:混合抹灰墙面比较疏松可以全部铲除后挂网抹灰,或者满贴的确良布后处理;墙面为水泥砂浆墙面应将空鼓墙面局部切除后抹灰修补,并注意养护,新旧砂浆交接处应贴布处理。

2)基层处理:墙面、天花不平处和有裂缝处用水石膏找平修补,干燥后用砂纸打平,将浮尘扫净。

3)刮腻子:墙面、天花腻子的遍数可由墙面平整程度决定,一般情况为三遍,腻子重量比为乳胶:滑石粉:乳胶=1:5:3.5。

厨房、厕所、浴室用聚醋乙烯乳液:水泥:水=1:5:1耐水性腻子。

第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留茬,每刮一板最后收头要干净利落。

干燥后砂纸磨平,将浮腻子及斑迹磨光,再将墙面、天花清扫干净。

第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面、天花刮平刮光,干燥后用细砂纸磨光,不得遗漏或将腻子磨穿。

4)刷第一遍乳胶漆:涂刷顺序是先上后下。

先将墙面清扫干净,用布将墙面粉尘擦掉。

乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢的毛理掉。

乳胶漆使用前应充分搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。

5)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防止透底。

漆膜干燥后,用细砂纸将墙面小疙瘩和排笔打磨掉,磨光滑后清扫干净。

6)刷第三遍乳胶漆:做法同第二遍乳胶漆。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。

(6)质量标准1)主控项目:1、材料的品种,颜色、图案应符合设计和选定的样品要求。

2、涂料涂刷应均匀、粘结牢固,不得漏图、透底、起皮和掉粉。

2)一般项目二、石膏板天花吊顶施工方案(1)材料要求1)本工程采用U形系列龙骨,60*27*1.2mm主龙骨、50*20*0.6mm辅龙骨、ф10吊杆、12mm石膏板等材料。

2)零配件:有吊杆、花篮螺丝、射钉、自攻螺钉。

3)粘结剂:应按主材的性能选用,使用前作粘结试验。

(2)施工准备:1)现场的施工要求:1、材料应存放在干燥的室内,在使用前不应破坏包装,以免质量受损。

2、材料摆放、保存应根据厂商要求。

其中绝对禁止将材料直接置于地上。

石膏板宜随到随安装,不宜在现场长时间堆放。

3、楼层内各类主要管线完,空调、新风等顶面系统验收合格成后再进行罩面板安装。

4、安装现场保持干燥,地面不应有积水。

5、安装前,应对现场进行清洁,清除积垢、灰尘、油污、杂物。

6、在安装位置上残留的水泥、必须铲除,地面不平整应予修复。

2)主要机具:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等。

(3)操作工艺1)工艺流程:施工准备→基层处理→弹线→打眼、安装吊筋→安装龙骨→安装罩面板→接缝处理2)安装吊筋1、按照吊顶的设计标高要求,在四周墙面上弹线,标出吊顶位置。

在天花上弹线,标出吊杆的吊点位置。

弹线必须清晰、位置必须准确。

确定吊杆位置并与原预留吊杆焊接,如原吊筋位置不符或无预留吊筋时,采用M10 膨胀螺栓在顶板上固定,吊杆采用φ10 钢筋加工。

2、反向支撑适用在:装饰吊顶完成面到建筑楼顶板面,大于1.5m小于3m的范围内。

大于这个范围需要设置提供连接的转换层结构。

3、当吊筋长度大于1.5m时应设置反支撑,反向支撑就是在正常吊杆的情况下,从吊杆的下端斜向顶棚安装连接一个拉杆,拉杆要有一定的刚度,与吊杆形成一个稳固的三角形。

防止吊顶在气压变化的时候向上变形,形成穹顶,造成吊顶破坏。

在反向支撑安装的布局上,按图示方式布置,其中斜支撑角度应在30~45度之间, 不应在同一直线上,应为梅花型分布,间距不超过1米,可根据实际情况调整。

直角反向支撑的设置方式。

反向支撑结构的上部需要与建筑结构或承重构件相连,通过吊顶荷载计算,合理安排间距和受力位置。

3)边龙骨安装:沿墙面安装边龙骨。

4)承载龙骨安装。

1、在天花上沿弹线安装吊杆,两根吊杆间距不应超过1000mm。

2、当采用角龙骨吊杆时,可直接用螺丝将角龙骨与承载主龙骨固定;当采用螺纹吊杆时,可用承载龙骨吊件将吊杆和承载龙骨连接起来。

3、承载主龙骨靠墙端可搁置在边龙骨上。

4、承载主龙骨间距不应超过1200mm,龙骨接头要错开。

5、当吊顶长度超过单根主龙骨长度时,主龙骨连接件可将两根承载龙骨连接延长。

6、当吊顶跨度大于10m时,跨中部位龙骨应适当起拱,且起拱高度不应小于跨度的0.5%。

5)次龙骨安装1、次龙骨同承载龙骨互相垂直布置,通过次龙骨挂件固定在承载龙骨上。

2、次龙骨中心点间距一般为400mm,在潮湿环境下以300mm为宜。

次龙骨靠墙端可卡入边龙骨。

6)横撑龙骨安装1、根据设计要求,在次龙骨之间应安装横撑龙骨。

2、横撑龙骨间距一般为600mm。

横撑龙骨用挂件固定在覆面龙骨上。

7)开洞制作1、当全部吊顶龙骨安装完毕后,再在需开洞位置另行安装附加龙骨,制作洞口。

2、洞口位置应避开承载龙骨,若无法避开则应采取相应加强措施。

3、当吊挂物重量较大时,应用吊杆将其同楼板或屋面板直接固定,严禁将其安装在龙骨上。

8)管线安装1、各种电线尾端定位应在石膏板安装前完成。

2、安装饰面板前必须完成吊顶内管道和设备的调试和验收。

3、管线完成后,才能继续其它安装程序。

9)填充物安装1、当吊顶有较高隔声、防火要求时,可内置填充物。

2、填充物可为岩棉、玻璃棉。

10)罩面板安装1、施工过程中注意各工种之间配合,待顶棚内的风口、灯具、消防管线等施工完毕,并通过各种试验后方可安装面板。

2、罩面板应从墙的一侧端头开始,顺序安装。

3、罩面板长向必须垂直次龙骨安装。

4、相邻两张罩面板自然靠拢(留缝在5MM),切断边错开,不得形成通缝。

5、罩面板板边应位于龙骨的中央,罩面板同龙骨的重叠宽度应不小于15mm。

6、罩面板板侧口应同墙面顶紧,不留空隙(隔声、防火吊顶例外)。

7、两层罩面板之间必须满涂乳胶漆。

第二层罩面板必须与第一层错缝安装。

8、自攻螺丝应用电动螺丝枪一次打入。

自攻螺丝应陷入罩面板表面0.5mm~1mm深度为宜,且不应切断护面层。

沿包边安装自攻螺丝,自攻螺丝距板边应大于10mm,相邻两颗螺丝间距(纵向)约150mm~170mm。

沿切断边安自攻螺丝,自攻螺丝距板边应大于15mm,相邻两颗螺丝间距(横向)约200mm。

9、板边螺丝间距200mm为宜,板中螺丝间距300mm为宜。

11)接缝处理1、拌制嵌缝膏,拌和后静置15分钟,开始进行嵌缝处理。

2、检查板缝是否清洁,无污物。

3、将嵌缝膏填入板间缝隙,压抹严实,厚度以不高出板面为宜。

4、待其固化后,再用嵌缝膏涂抹在板缝两侧罩面板上,涂抹宽度自板边起应不小于50mm。

5、将接缝纸带贴在板缝处,用抹刀刮平压实,纸带与嵌缝膏间不得有气泡。

6、保证嵌缝纸带中线同石膏板板缝中线重合,使嵌缝纸带在相邻两张罩面板上的粘贴面积相等。

7、将接缝纸带边缘压出的嵌缝膏刮抹在纸带上,抹平压实,使纸带埋于嵌缝腻子中。

8、上述工序完成后静置,待其凝固。

(凝固时间见嵌缝膏包装上的说明)9、用嵌缝膏将第一道接缝覆盖,刮平,宽度较第一道接缝每边宽出至少50mm。

10、上述工序完成后静置,待其凝固。

(凝固时间见嵌缝膏包装上的说明)11、用嵌缝膏将第二道接缝覆盖,刮平,宽度较第二道缝每边宽出至少50mm。

12、待其凝固后,用砂纸轻轻打磨,使其同板面平整一致。

13、若遇切割边接缝则每道嵌缝膏的覆盖宽度应放宽10cm。

12)转角处理1、将不平的切断边用打磨器磨平光滑。

2、将嵌缝膏抹在转角线及转角两面,嵌实抹平。

3、将护角纸带沿中线对折,扣在转角处。

用抹灰刀压实,使其同嵌缝膏粘贴牢固。

4、表面处理同接缝。

13)螺丝端头处理用嵌缝膏直接抹在螺丝端头上,压实刮平。

(4)质量标准1)主控项目1、吊顶标高、尺寸、起拱和造型应符合设计要求。

2、饰面材料的材质、品种、规格、图案和颜色应符合设计要求。

3、吊杆、龙骨和饰面材料的安装必须牢固。

4、吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。

金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。

5、罩面板的接缝应按其施工工艺标准进行板缝防裂处理。

安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。

2)一般项目1、饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。

压条应平直、宽窄一致。

2、饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。

3、金属龙骨的接缝必须平整、吻合、无翘曲。

4、暗龙骨吊顶安装的允许偏差必须符合规范的要求,见下表:暗龙骨吊顶安装的允许偏差(mm)(5)应注意的质量问题:1)吊顶不平:原因在于大龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致。

施工时应检查各吊点的紧挂程度,并接通线检查标高与平整度是否符合设计和施工规范要求。

2)轻钢骨架局部节点构造不合理:在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合图册及设计要求。

3)轻钢骨架吊固不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。

4)罩面板分块间隙缝不直:施工时注意板块规格,拉线找正,安装固定时保证平正对直。
