屋面隔汽层、防水层技术交底

合集下载

施工技术交底(屋面隔汽层工程)

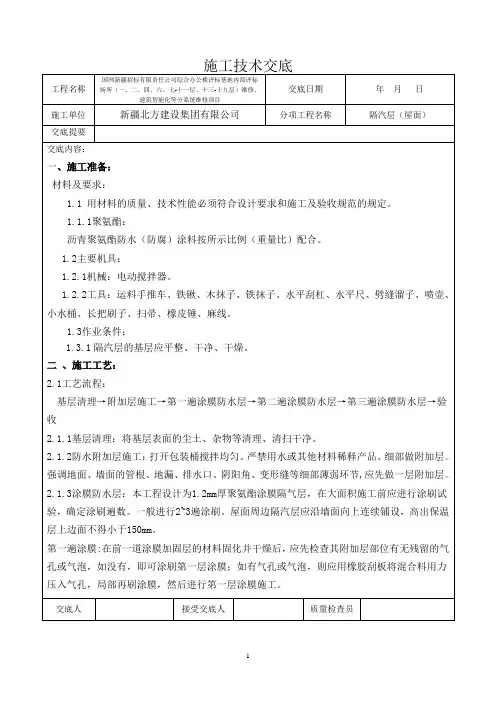

施工技术交底(屋面隔汽层工程)

工程名称国网新疆招标有限责任公司综合办公楼评标基地内部评标场所(一、二、四、六、七-十一层、十三-十九层)维修、建筑智能化等分系统维修项目交底日期年月日施工单位新疆北方建设集团有限公司分项工程名称隔汽层(屋面)交底提要交底内容:一、施工准备:材料及要求:1.1 用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。

1.1.1聚氨酯:沥青聚氨酯防水(防腐)涂料按所示比例(重量比)配合。

1.2主要机具:1.2.1机械:电动搅拌器。

1.2.2工具:运料手推车、铁锹、木抹子、铁抹子、水平刮杠、水平尺、劈缝溜子、喷壶、小水桶、长把刷子、扫帚、橡皮锤、麻线。

1.3作业条件:1.3.1隔汽层的基层应平整、干净、干燥。

二、施工工艺:2.1工艺流程:基层清理→附加层施工→第一遍涂膜防水层→第二遍涂膜防水层→第三遍涂膜防水层→验收2.1.1基层清理:将基层表面的尘土、杂物等清理、清扫干净。

2.1.2防水附加层施工:打开包装桶搅拌均匀。

严禁用水或其他材料稀释产品。

细部做附加层。

强调地面、墙面的管根、地漏、排水口、阴阳角、变形缝等细部薄弱环节,应先做一层附加层。

2.1.3涂膜防水层:本工程设计为1.2mm厚聚氨酯涂膜隔气层,在大面积施工前应进行涂刷试验,确定涂刷遍数。

一般进行2~3遍涂刷。

屋面周边隔汽层应沿墙面向上连续铺设,高出保温层上边面不得小于150mm。

第一遍涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。

交底人接受交底人质量检查员工程名称国网新疆招标有限责任公司综合办公楼评标基地内部评标场所(一、二、四、六、七-十一层、十三-十九层)维修、建筑智能化等分系统维修项目交底日期年月日施工单位新疆北方建设集团有限公司分项工程名称隔汽层(屋面)交底提要交底内容:涂刮第二道涂膜:第一道涂膜固化后,即可在其上均匀的涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,涂刮第二道与第一道相间隔的时间一般不小于24h,亦不能大于72h。

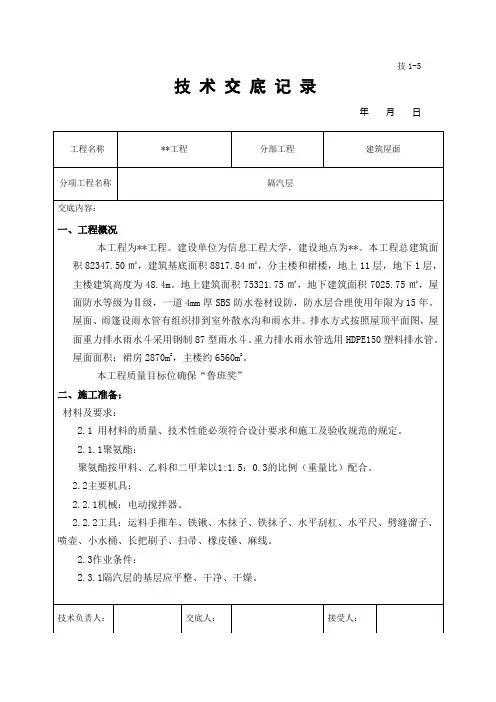

隔汽层技术交底

隔汽层技术交底
3.1.1基层清理:将基层表面的尘土、杂物等清理、清扫干净。
3.1.2防水附加层施工:打开包装桶搅拌均匀。严禁用水或其他材料稀释产品。细部做附加层。强调地面、墙面的管根、地漏、排水口、阴阳角、变形缝等细部薄弱环节,应先做一层附加层。
3.1.3涂膜防水层:本工程设计为1.2mm厚聚氨酯涂膜隔气层,在大面积施工前应进行涂刷试验,确定涂刷遍数。一般进行2~3遍涂刷。屋面周边隔汽层应沿墙面向上连续铺设,高出保温层上边面不得小于150mm。
技术负责人:
交底人:
接受人:
郑州市工程质量监督站监制
技1-5
技 术 交 底 会 签 栏
年 月 日
工程名称
**工程
分部工程
建筑屋面
分项工程名称
隔汽层
接受交底人签名:
技术负责人:
交底人:
接受人:
郑州市工程质量监督站监制
第一遍涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。
涂刮第二道涂膜:第一道涂膜固化后,即可在其上均匀的涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,涂刮第二道与第一道相间隔的时间一般不小于24h,亦不能大于72h。技1-5技 术 交 底 记 录
年 月 日
工程名称
**工程
分部工程
建筑屋面
分项工程名称
隔汽层
4.2、渗漏:一般发生在地漏、管根、伸缩缝等处,施工中要加强检查,认真操作。
五、成品成品保护:
5.1、涂膜防水层施工完成,应及时采取保护措施,不得损坏,操作人员不得穿钉子鞋作业。
5.2、涂膜防水层施工后未固化前不允许上人行走踩踏。

屋面隔汽层、防水层技术交底

屋面隔汽层、防水层技术交底
5、 卷材铺贴工艺。
先把卷材按位摆正,点燃喷灯(喷灯距卷材左右),用喷灯加热卷材和基层,待卷材表面熔化后,即向前滚铺,加热要均匀,滚压时不要卷入空气和异物,要求压实、压平。在卷材还未冷却前,用抹子把边封好,再用喷灯均匀细致地把接缝封好。特别注意边沿和复杂部位,以防翘边。
6、防水施工时应做好节点、附加层和屋面排水比较集中部位(如屋面转角处、烟道根部、卫生间出气杠、排气帽等)的处理,然后由屋面最低标高处向上施工。
技术员 : 质检员:
交底人:
C2-03
技术、质量交底记录
工程名称
编 号
交底项目
隔汽层防水层施工
交底日期
2015年6月11日
交底内容
隔汽层防水层施工技术交底
三、SBS防水卷材防水层的细部构造
1、隔汽层、防水层阴阳角部位应增铺附加层。
2、SBS防水卷材收头,应固定密封。
3、SBS防水卷材收头:在墙上做成凸线,SBS防水卷材收头应在凸线底下固定密封,距屋面找平层最低高度不应小于250mm。
四、质量保证措施
1、屋面工程必须按照设计要求和屋面技术规范和公司作业指导书规定的有关内容组织施工,冷底子油刷完自检合格,找项目部验收,做完附加层找项目部验收,隔汽层做完,找项目部验收,防水层做完,找项目部验收,每施工完一道工序,必须进行自检,然后验收,如不找项目部验收,停工整顿,一切后果防水施工班组自行负责。
9、SBS防水卷材采用热熔铺贴法施工,卷材铺贴后,应立即用滚筒和刮板滚平刮实,排除基层与卷材间空气,并消除皱折。
10、伸出屋面的管道四周,防水收头处应用金属箍箍紧,并用密封材料封严,水落口应设球型网罩或铁栅罩。
11、烟道防水施工至檐线底部,排气管、套管等部位上返250mm 。

屋面工程施工技术交底

屋面工程施工技术交底

技术交底记录编号工程名称交底日期施工单位分项工程名称屋面工程交底提要屋面工程技术交底交底内容:一、施工准备1.1技术准备屋面工程施工前,项目有关技术、施工管理人员均要熟悉图纸,掌握施工图中平屋面的做法、材料要求、验收标准以及细部构造及技术要求。

技术部编制屋面工程施工方案,报监理审批后进行施工技术交底工作。

确定防水专业施工队的选择,办理资质审查审批手续。

防水层施工必须由具备防水资质的施工单位进行施工,施工人员必须全部持证上岗。

根据要求提出材料计划和排好施工进度计划,为施工作好提前准备。

技术员根据屋面施工方案,编制具有可操作性的施工技术交底,指导工人施工。

屋面工程施工中,按施工工序、层次进行检验,合格后方可进行下道工序、层次的作业。

对现场作业指挥责任人进行方案交底,落实材料造型技术要求,及对厂家技术质量情况把关。

屋面施工应采取样板先行原则,先进行样板施工,再进行大面积施工。

1.2材料准备进场的所有材料均应有合格证明,检验报告;需进场复试的项目应在监理见证下进行取样复试,复试结果合格后上报监理,经监理同意后方可使用。

施工材料表:序号材料名规格用途备注1XPS保温板50厚,导热系数≤0.03WW/mk,密度≥25kg/m³,燃烧性能等级B1级。

保温层2SBS改性沥青防水卷材3mm厚(Ⅱ型)防水层3轻骨料混凝土CL7.5找坡层4水泥砂浆1:2.5、1:3的水泥砂浆找平层5聚合物水泥基防水涂料2厚隔汽层6塑料薄膜0.4厚隔离层7细石混凝土C20保护层1.3施工工具机具名称规格型号单位数量用途手动切割机100W台1材料切割小平铲50~100mm个5清理基层、局部扫帚常用把5清扫基层铁抹子常规个10修补基层及末端收头抹平灭火器个10灭火手工工具:铁铲、喷壶、拍板、刮杠、抹子、灰桶、钢丝刷、线锤、挂线板、小线和刷子、橡皮锤、墨斗、卷尺、发条刀、抹刀、滚筒、压辊等。

1.4作业条件各种穿过屋面的预埋管件、孔洞已修补好;屋面的女儿墙、雨水口、出屋面管道、设备基础等均按设计图纸要求施工完毕。

屋面工程技术交底

屋面工程技术交底

屋面工程技术交底标题:屋面工程技术交底引言概述:屋面工程技术交底是指在施工前,工程负责人向施工人员详细说明屋面工程的施工要求、技术标准和安全注意事项,确保施工过程顺利进行,工程质量达到标准要求。

一、材料准备1.1 确认材料种类和数量:根据设计图纸和施工方案,确认所需材料的种类、规格和数量。

1.2 检查材料质量:对于屋面工程所使用的材料,要进行质量检查,确保符合相关标准和要求。

1.3 储存材料:妥善储存屋面工程所需的材料,避免受潮、变形或者损坏。

二、施工工艺2.1 基层处理:在进行屋面施工前,要对基层进行处理,确保基层平整、坚固。

2.2 防水层施工:根据设计要求,采用适当的防水材料进行屋面防水层的施工,保证屋面防水性能。

2.3 施工工艺控制:严格按照施工方案进行操作,控制好施工工艺,避免浮现质量问题。

三、安全注意事项3.1 安全防护:施工人员要做好安全防护工作,佩戴好安全帽、安全带等防护用具。

3.2 高空作业:屋面工程通常需要在高空进行,要加强高空作业的安全管理,确保施工人员的安全。

3.3 防火防爆:屋面工程中常涉及到明火作业,要注意防火防爆措施,确保施工安全。

四、质量验收4.1 施工过程监督:工程负责人要对施工过程进行监督,确保施工符合技术要求。

4.2 质量检查:在施工完成后,要进行质量检查,确保屋面工程质量符合相关标准。

4.3 整改措施:如发现质量问题,要及时采取整改措施,确保工程质量达到要求。

五、交底记录5.1 编制交底记录:在屋面工程技术交底结束后,要对交底内容进行记录,包括施工要求、安全注意事项等。

5.2 交底确认:施工人员要对交底内容进行确认,确保理解并遵守相关要求。

5.3 交底归档:将交底记录归档保存,作为屋面工程施工过程中的重要参考资料。

总结:屋面工程技术交底是确保工程质量和安全的重要环节,惟独做好技术交底工作,才干保证屋面工程施工顺利进行,达到预期效果。

在实际施工中,要严格按照技术要求进行操作,做到材料准备充分、施工工艺规范、安全注意事项到位、质量验收严格、交底记录完善,确保屋面工程质量和安全。

防水技术交底

防水技术交底
高分子防水卷材铺贴
高分子防水卷材铺贴时。先在铺贴部位将高分子防水卷材预放3至12米(地下工程可预放2-3米)找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
铺贴方法:将水泥胶用毛刷涂到基层(找平层)和卷材对应的表面厚约1.0mm,然后粘贴卷材,同时在卷材上表面用刮板将粘贴接面排气压实,排出多余部分粘接胶。
接缝施工
接缝涂胶部位要求基层干净、干燥。接缝不允许有露底、打皱、翘曲、起空现象。用聚氨酯胶接缝时应在粘接胶固化后进行,具体操作方法:翻起上层卷材,将胶涂在下层卷材上,涂胶应连续均匀,厚度在1.Omm左右,涂胶后粘合压实。翻起时应防止高分子防水卷材与基层剥离。
5.质量标准
(1)主控项目:
1)所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。
2.主要机具
电动搅拌器、铁棍、压滚、刮板、铁桶、笤帚、小线、钢卷尺、剪刀
3.作业条件
(1)卷材防水层的基层表面应平整,不得有开裂,起砂等缺陷,管根及阴阳角处,应抹成圆弧或八字角。
(2)基层表面应具有一定的强度,以上人踩不坏为准,泛水应符合设计要求,施工环境温度应不低于5℃。
(3)找平层连接的地漏、管根、出水口、卫生洁具根部等边沿处,收头要圆滑,部件安装必须牢固,用密封膏封严,经检查并办完隐蔽工程验收。
(4)在通风条件较差,光线不足,操作困难的场所施工,应采取通风、照明等措施。
4.操作工艺
工艺流程:
(1)基层表面必须平整、坚固、不得照先低后高,先细部后整体的顺序进行。
(3)结合层的水泥胶浆要搅拌均匀,卷材与基层粘结牢固。

屋面隔汽与防水技术交底

屋面隔汽与防水技术交底
工程名称
博朗地产金石滩项目1#-34#建筑
交底部位
屋面隔汽与防水
施工单位
江苏南通三建集团有限公司
日期
交底内容:
屋面隔汽与防水施工
1.施工准备
(1)技术准备:熟悉图纸,了解掌握屋面自粘、热熔卷材的施工工艺,按工程总进度计划及月度、周进度计划,合理安排材料机具人员进出施工。按施工方案和技术规程对操作者进行技术交底并下达作业指导书。
4.2施工操作要点
4.2.1基面施工
1)待基层验收合格后,均匀地涂刷一遍配套的专用基层处理剂(冷底油),底油做到均匀不露白。待基层处理剂表面干燥后(指触不粘)即可进行隔汽卷材施工。
2)在冷底油干燥后首先做好节点的加强处理。如阴阳角(阴阳角倒圆角处理)、天沟、檐沟、屋面烟囱、穿出构件、避雷等。
3)弹出卷材铺贴基线
4.4.2隔气层施工
1)该项目为坡屋面且坡度比较大,因此卷材的铺贴方向宜垂直于屋脊。
2)按照事先弹好的基线先预铺卷材调整卷材方向。调整卷材顺直后揭掉卷材自粘保护膜自粘到基面上,是隔气层卷材平整顺直不得扭曲并且务必与基面满粘。满粘搭接边的搭接要求(搭接宽度:长边搭接10cm,短边搭接15cm)并搭接严实不能出现虚搭接。
(3)材料准备:隔汽卷材自粘性改性沥青铝箔面耐酸碱隔汽卷材、防水层4mm厚板岩面SBS改性沥青防水卷材,做好复试,报监理验收合格后方可使用。各种材料、工具、操作人员及防护用具施工前必须到位。基层处理剂(冷底子油)、防水卷材、天然气等进场后要分类设专门库房存放,存放地点要有明显标牌并设置消防器材。
2.主要材料要求
A、1.2mm厚自粘性耐酸碱特殊金属面层隔汽卷材采用VEDAG公司生产的Vedatectsk-d蒸汽阻拦卷材。
该隔汽层的产品特点:

屋面隔汽层安全技术交底模板

屋面隔汽层安全技术交底模板

一、工程名称:________________________二、工程地点:________________________三、施工单位:________________________四、编制日期:________________________五、编制依据:1. 《建筑工程安全生产管理规定》2. 《屋面工程技术规范》3. 《建筑防水工程技术规范》4. 《施工现场安全检查标准》六、交底内容:一、工程概况1. 工程名称:________________________2. 施工地点:________________________3. 施工单位:________________________4. 施工期限:________________________二、屋面隔汽层施工安全要求1. 施工人员必须具备相应的专业技能和安全生产知识,了解屋面隔汽层施工的相关安全操作规程。

2. 施工前应进行安全教育培训,提高施工人员的安全意识,确保施工安全。

3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

三、施工人员安全要求1. 施工人员必须穿戴符合安全要求的工作服、安全帽、防滑鞋等个人防护用品。

2. 施工人员不得酒后作业,不得在施工现场嬉戏打闹。

3. 施工人员应遵守施工现场的安全规定,不得擅自离岗、串岗。

4. 施工人员应随时注意施工现场的安全状况,发现安全隐患及时报告。

四、施工机械设备安全要求1. 施工机械设备必须符合国家安全生产标准,确保设备安全可靠。

2. 施工前应检查机械设备是否完好,发现问题及时修理或更换。

3. 机械设备操作人员应持证上岗,严格按照操作规程进行操作。

4. 施工现场应设置机械设备的安全防护装置,确保操作人员安全。

五、施工材料安全要求1. 施工材料必须符合国家质量标准,确保材料质量。

2. 施工材料应分类堆放,标识清晰,不得混放。

3. 施工材料应远离火源、水源,防止火灾、水灾事故发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、质量保证措施
1、屋面工程必须按照设计要求和屋面技术规范和公司作业指导书规定的有关内容组织施工,冷底子油刷完自检合格,找项目部验收,做完附加层找项目部验收,隔汽层做完,找项目部验收,防水层做完,找项目部验收,每施工完一道工序,必须进行自检,然后验收,如不找项目部验收,停工整顿,一切后果防水施工班组自行负责。
技术员:质检员:
交底人:
C2-03
技术、质量交底记录
工程名称
编号
交底项目
隔汽层防水层施工
交底日期
2015年6月11日
交底内容
隔汽层防水层施工技术交底
三、SBS防水卷材防水层的细部构造
1、隔汽层、防水层阴阳角部位应增铺附加层。
2、SBS防水卷材收头,应固定密封。
3、SBS防水卷材收头:在墙上做成凸线,SBS防水卷材收头应在凸线底下固定密封,距屋面找平层最低高度不应小于250mm。
五、安全保证措施
1、屋面施工时,现场严禁烟火并配备适当灭火器材伤下面操作人员。
3、塔吊吊物时,各操作人员注意观察,以免塔吊吊物时伤人。
4、操作人员必须戴绝缘手套,使用的电线必须完好,找专业电工接线,严禁私接乱接。
5、屋面施工时安全绳设置好,系好安全带,上下屋面走安全通道,严禁攀爬架体。
3、涂刷冷底子油要均匀,不得有空白、麻点、气泡,涂刷时间一般在铺卷材前1~2d进行,使油层干燥而又不沾染灰尘。也可在涂刷6h后铺贴卷材(以不粘脚为好)。
4、隔汽层铺贴4mm厚SBS、做完保温及找平层后再涂刷冷底子油,做4mm厚SBS卷材防水层,隔汽层与防水层之前均做附加层,在屋面泛水的阴角部位、雨落口、烟道与伸出屋面管道等部位先作好附加层,每边宽为250mm。
5、卷材铺贴工艺。
先把卷材按位摆正,点燃喷灯(喷灯距卷材0.3m左右),用喷灯加热卷材和基层,待卷材表面熔化后,即向前滚铺,加热要均匀,滚压时不要卷入空气和异物,要求压实、压平。在卷材还未冷却前,用抹子把边封好,再用喷灯均匀细致地把接缝封好。特别注意边沿和复杂部位,以防翘边。
6、防水施工时应做好节点、附加层和屋面排水比较集中部位(如屋面转角处、烟道根部、卫生间出气杠、排气帽等)的处理,然后由屋面最低标高处向上施工。
7、铺贴在水落管口处的卷材应采用相应的剪裁铺贴法贴入杯口。8、卷材与基层的粘结方法采用满粘法。在屋面拐角、落水口、收头等节点部位、必须仔细铺平、贴紧、压实、收头牢靠。铺贴卷材应采用搭接法,相邻两幅卷材的搭结缝均应错开,各层卷材的搭接长度,长边不小于80mm,短边不小于100mm,搭接缝应顺流水方向搭接,搭接接头应用抹刀再热熔抹压一遍。
技术、质量交底记录
工程名称
编号
交底项目
隔汽层防水层施工
交底日期
2015年6月11日
交底内容
隔汽层防水层施工技术交底
一、工程概况:
二、施工工艺
1、隔汽层、防水层工程施工前,应对基层进行检查,发现薄弱环节先行处理,经验收符合规范要求后方可进行防水层施工
2、本工程采用热熔铺贴法施工,在干燥的基层上涂刷SBS改性沥青防水卷材冷底子油。
9、SBS防水卷材采用热熔铺贴法施工,卷材铺贴后,应立即用滚筒和刮板滚平刮实,排除基层与卷材间空气,并消除皱折。
10、伸出屋面的管道四周,防水收头处应用金属箍箍紧,并用密封材料封严,水落口应设球型网罩或铁栅罩。
11、烟道防水施工至檐线底部,排气管、套管等部位上返250mm。



项目经理:工长:施工班组:



项目经理:工长:施工班组:
技术员:质检员:
交底人:
2、屋面基层经处理后应在雨后或持续淋水2小时进行检查,若有渗漏水应进行处理,防水找平层施工完后,应用2m直尺检查其平整度,其最大间隙不得大于5mm,屋面排水坡度符合设计及规范要求,排水系统应畅通。
3、卷材的粘接、搭接应符合规范要求。卷材铺贴应避免过分拉紧和皱折,基层与卷材间排气应畅通,粘贴滚压要密实,不允许有翘边和脱层现象。
