工程项目投标书技术标样本目录一、投标书 (1)二、投标报价表 (3)三、法定代表人身份证明、授权委托书 (6)四、合同实质性条款承诺书 (8)五、承包价款的确定方法(含优惠说明) (14)六、施工图预算价计算书及工程量计算手稿 (17)七、施工组织设计 (18)第一章工程概况 (19)第二章主要施工方法 (24)第三章劳动力计划 (62)第四章主要施工机械计划 (64)第五章工程质量保证措施 (66)第六章确保安全施工的技术组织措施 (112)第七章确保工期的技术组织措施 (130)第八章施工工期网络图 (141)第九章施工总平面布置图 (142)第十章拟投入本工程施工的项目经理、技术负责人及主要技工人员名单 (143)八、投标保证金交付证明复印件 (147)九、拟投入的项目经理及技术负责人简历和相关证件 (148)十、其它资料 (151)施工组织设计第一章工程概况工程概况本工程位于建设路段北侧,交通方便,施工便利。

住宅楼工程共六层,带半地下室及局部坡屋顶,砖混结构,建筑面积约4735平方米;办公楼工程共四层,框架结构,建筑面积约2590平方米,目前建设规划已批准,建设资金已经落实,三通一平已经完成,已具备开工条件。

一、土建工程1、建筑筑部分:住宅楼建筑物平面呈一字形,东西长50.64m,南北宽3.84m,每层层高3.0m,建筑物总高度为21.00m,室内外高差为1.0m。

办公楼建筑物平面呈一字形,东西长48.80m,南北宽12.40m,一层、四层层高3.9m,二层、三层层高3.6m,建筑物总高度为24.40m,室内外高差为0.9 m。

2、结构部分住宅楼工程基础采用筏板基础。

地耐力特征值为150KPa。

钢筋砼结构:构件均采用砼为C25,垫层的砼为C10。

砖砌体:采用MU10烧结普通砖。

砂浆:±0.000以下采用M10水泥砂浆,±0.000以上至11.98采用M10混合砂浆。

11.98以上采用M7.5混合砂浆。

投标书技术标范本完整版

投标书技术标范本完整版

投标书技术标范本完整版投标书技术标范本一、引言本投标书为参预投标活动的技术标部份,旨在向投标人提供详细的技术方案和解决方案,以满足招标单位的需求。

本章将详细介绍我们的技术能力、项目规划和实施策略,并提供相关的参考资料和案例分析。

二、技术能力2.1 公司概述在这一部份中,我们将介绍我们的公司概况,包括注册资本、员工数量、公司历史以及相关资质证书等。

同时,我们还将附上我们的组织结构图以及领导层的介绍和连系方士。

2.2 技术团队我们公司拥有一支强大的技术团队,其中包括各类专业技术人员,如工程师、设计师、研发人员等。

他们拥有丰富的项目经验和专业知识,并能够提供全方位的技术支持。

2.3 技术实力我们公司在技术方面具备先进的设备和先进的技术手段。

我们拥有世界一流的技术设备和实验室,并与多家知名的研究机构和大学建立了密切的合作关系,以保持我们的技术处于率先地位。

三、项目规划3.1 目标与需求分析在这一部份中,我们将对招标单位提出的需求进行深入分析,了解项目的目标和具体要求,以便为项目的规划和实施提供更好的指导。

3.2 解决方案根据需求分析的结果,我们将提供一个全面的解决方案。

我们将详细介绍我们的技术方案和实施计划,包括项目的整体架构、功能模块和实施流程等。

3.3 项目进度计划在这一部份中,我们将详细说明项目的实施计划和时间表。

我们将列出关键里程碑和工作节点,并按照时间顺序安排各项的完成时间。

四、技术方案4.1 系统架构在这一部份中,我们将介绍系统的总体架构和模块划分。

我们将详细描述系统的各个模块的功能和相互关系,并提供相应的系统流程图和示意图。

4.2 技术选型我们将根据项目的需求和技术要求,选择最适合的技术和工具。

我们将详细介绍我们所选用的技术和工具的特点和优势,并解释为何选择这些技术和工具。

4.3 数据安全和保密我们将说明我们的数据安全和保密措施,包括数据加密、权限管理和数据备份等。

我们将详细介绍我们的安全策略和技术手段,以保障项目的数据安全和保密。

(完整word版)建筑工程投标书(技术标)

(完整word版)建筑工程投标书(技术标)

目录第一章编制依据及原则(一)、编制依据(二)、编制原则第二章工程综述(一)、总体概要(二)、现场情况(三)、施工环境情况第三章总体施工策划及部署(一)、项目组织机构(二)、施工部署原则(三)、项目管理目标第四章施工顺序、施工总进度安排(一)、总体施工顺序安排(二)、总体施工进度计划安排第五章施工准备(一)、施工技术准备(二)、物资准备(三)、施工机械选型与准备(四)、主要管理人员和劳动力准备(五)、现场准备第六章施工部署及协调(一)、施工总体部署(二)、施工协调第七章分部分项的施工方法(一)、工程测量工程施工方法(二)、土方与基础工程施工方法(三)、主体工程施工方法(四)、砌体工程(五)、外脚手架及卸料平台(六)、砌体工程质量控制流程(七)、模板工程质量控制流程(八)、钢筋工程质量控制流程(九)、砼工程质量控制流程(十)、现浇板防裂缝施工方法(十一)、工程质量检验流程(十二)、屋面工程施工方法(十三)、装饰装修工程施工方法(十四)安装项目第八章质量安全保证体系和措施第九章临时设施项目安排第十章主要机具计划安排第十一章施工各项技术保证措施第十二章季节施工措施第十三章配合政府主管部门的工作制度第十四章附图表拟投入的主要施工机械设备表劳动力计划表工程质量的管理控制网络图施工安全的管理控制网络图施工进度计划施工现场布置图第一章编制依据及原则(一)编制依据:1、编制依据:*****教学楼工程招标文件。

现行国家各种施工技术标准,安全操作规程,验收规范及有关规定。

现场勘察所获得的有关信息。

该区地形、地质、水文、气象等自然条件。

已建成类似工程的经历。

2、国家现行技术规范及设计技术标准:《建设工程项目管理规范》GB/T50326-2001《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基础工程施工质量验收规范》GB/T50202-2002《砌体工程施工质量验收规范》GB50203-2002《混凝土结构工程施工质量验收规范》GB50204-2002《屋面工程质量验收规范》GB50207-2002《住宅装饰装修工程施工规范》GB50327-2001《建筑装饰装修工程质量验收规范》GB50210-2001《地下防水工程质量验收规范》GB50208-2002《钢筋焊接接头试验方法标准》JGJ/T27-2001《建筑地面工程施工质量验收规范》GB50209-2002《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑电气工程施工质量验收规范》GB50303-2002《建筑施工安全检查标准》JGJ59-1999《建筑工程质量管理条例》《中华人民共和国建筑法》《中华人民共和国安全生产法》《企业施工工艺标准》其他相关技术规范及检验标准3、现场踏勘的实际情况、我公司实际施工经验能力、我公司机械设备装备能力、我公司施工技术与管理水平以及我公司多年来工程实践中积累的施工及管理经验。

建筑工程投标书技术标

建筑工程投标书技术标

目录第一章编制依照及原则(一)、编制依照(二)、编制原则第二章工程综述(一)、整体纲要(二)、现场状况(三)、施工环境状况第三章整体施工策划及部署(一)、项目组织机构(二)、施工部署原则(三)、项目管理目标第四章施工次序、施工总进度安排(一)、整体施工次序安排(二)、整体施工进度计划安排第五章施工准备(一)、施工技术准备(二)、物质准备(三)、施工机械选型与准备(四)、主要管理人员和劳动力准备(五)、现场准备第六章施工部署及协调( 一)、施工整体部署(二)、施工协调第七章分部分项的施工方法(一)、工程测量工程施工方法(二)、土方与基础工程施工方法(三)、主体工程施工方法(四)、砌体工程(五)、外脚手架及卸料平台(六)、砌体工程质量控制流程(七)、模板工程质量控制流程(八)、钢筋工程质量控制流程(九)、砼工程质量控制流程(十)、现浇板防裂痕施工方法(十一)、工程质量检验流程(十二)、屋面工程施工方法(十三)、装饰装饰工程施工方法(十四)安装项目第八章质量安全保证系统和举措第九章暂时设备项目安排第十章主要机具计划安排第十一章施工各项技术保证举措第十二章季节施工举措第十三章配合政府主管部门的工作制度第十四章附图表拟投入的主要施工机械设备表劳动力计划表工程质量的管理控制网络图施工安全的管理控制网络图施工进度计划施工现场部署图第一章编制依照及原则( 一) 编制依照:1、编制依照:*****教课楼工程招标文件。

现行国家各样施工技术标准,安全操作规程,查收规范及有关规定。

现场勘探所获取的有关信息。

该区地形、地质、水文、气象等自然条件。

已建成近似工程的经历。

2、国家现行技术规范及设计技术标准:《建设工程项目管理规范》GB/T50326-2001《建筑工程施工质量查收一致标准》GB50300-2013《建筑地基础工程施工质量查收规范》 GB/T50202-2002《砌体工程施工质量查收规范》 GB50203-2002《混凝土结构工程施工质量查收规范》 GB50204-2002《屋面工程质量查收规范》 GB50207-2002《住所装饰装饰工程施工规范》GB50327-2001《建筑装饰装饰工程质量查收规范》 GB50210-2001《地下防水工程质量查收规范》 GB50208-2002 《钢筋焊接接头试验方法标准》 JGJ/T27-2001《建筑地面工程施工质量查收规范》GB50209-2002《建筑给水排水及采暖工程施工质量查收规范》 GB50242-2002 《建筑电气工程施工质量查收规范》 GB50303-2002 《建筑施工安全检查标准》 JGJ59-1999《建筑工程质量管理条例》《中华人民共和国建筑法》《中华人民共和国安全生产法》《公司施工工艺标准》其余有关技术规范及检验标准3、现场踏勘的本质状况、我公司本质施工经验能力、我公司机械设备装备能力、我公司施工技术与管理水平以及我公司多年来工程实践中累积的施工及管理经验。

技术标投标书.docx

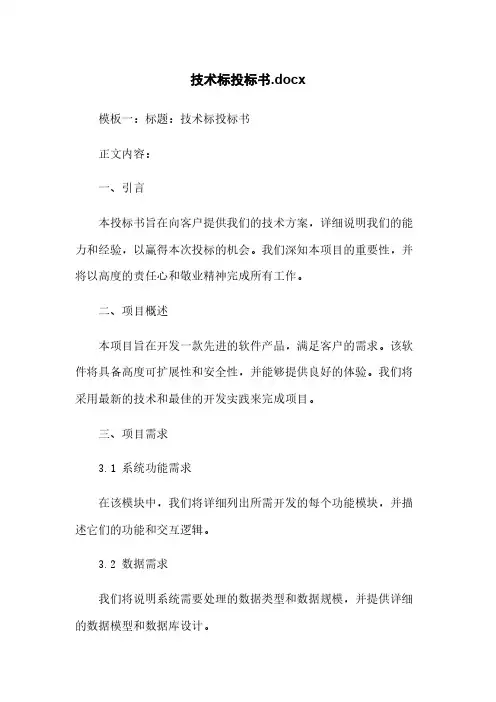

技术标投标书.docx

技术标投标书.docx模板一:标题:技术标投标书正文内容:一、引言本投标书旨在向客户提供我们的技术方案,详细说明我们的能力和经验,以赢得本次投标的机会。

我们深知本项目的重要性,并将以高度的责任心和敬业精神完成所有工作。

二、项目概述本项目旨在开发一款先进的软件产品,满足客户的需求。

该软件将具备高度可扩展性和安全性,并能够提供良好的体验。

我们将采用最新的技术和最佳的开发实践来完成项目。

三、项目需求3.1 系统功能需求在该模块中,我们将详细列出所需开发的每个功能模块,并描述它们的功能和交互逻辑。

3.2 数据需求我们将说明系统需要处理的数据类型和数据规模,并提供详细的数据模型和数据库设计。

四、技术方案4.1 技术架构我们将介绍系统的整体技术架构和组件,包括前端、后端和数据库。

4.2 开发工具和平台选择我们将详细列出使用的开发工具和平台,包括编程语言、集成开发环境等。

4.3 开发方法论我们将描述我们的开发方法论,包括敏捷开发、测试驱动开发等。

五、项目管理计划5.1 项目进度计划我们将提供详细的项目进度计划表,包括每个阶段的时间安排。

5.2 风险管理计划我们将列出可能出现的风险,并提供相应的应对措施。

六、团队架构与资源配置我们将介绍项目团队的架构和成员角色,以及所需的人力资源和设备资源。

七、费用与报价我们将提供项目的费用估算和报价,并说明费用包括的内容和支付方式。

八、合作模式与合同条款我们将提供合作的具体模式和合同条款,包括保密协议、合同期限等。

九、附件1. 附件一:需求规格说明书2. 附件二:数据模型设计3. 附件三:项目进度计划表附件所涉及的法律名词及注释:1. 合同条款:指双方签署的具有法律效力的文件,用于明确双方的权利和义务。

2. 保密协议:指双方在合作过程中对保密信息的保护和使用约定。

模板二:标题:技术标投标书正文内容:一、引言本投标书是我们公司对于本次投标项目的技术方案的详细描述,旨在展示我们的技术实力和专业能力,以赢得本次投标的机会。

投标书模板(技术标)

投标书模板(技术标)

投标书模板(技术标)投标书模板(技术标)一、项目背景分析1.1 项目介绍在这一章节中,我们将对该项目的背景进行详细分析,包括项目的名称、地点、规模和目标等。

1.2 市场需求分析在这一章节中,我们将对该项目所针对的市场需求进行深入研究,包括市场规模、增长趋势、竞争对手等。

二、技术方案及实施计划2.1 技术方案概述在这一章节中,我们将提供一个总体的技术方案概述,包括我们的解决方案和所采用的技术。

2.2 技术方案细节在这一章节中,我们将进一步详细说明我们的技术方案,包括硬件设备的选型、软件开发计划等。

2.3 实施计划在这一章节中,我们将提供一个详细的实施计划,包括项目的时间表、里程碑和资源安排等。

三、技术专家及团队介绍3.1 技术专家介绍在这一章节中,我们将介绍我们所提供的技术专家团队,包括他们的个人资历和相关经验。

3.2 团队配备在这一章节中,我们将说明我们团队的配备情况,包括人员数量、角色分工和管理体系等。

四、项目风险评估及应对措施4.1 项目风险评估在这一章节中,我们将对该项目的风险进行评估,并提出相应的应对措施。

4.2 应对措施在这一章节中,我们将具体说明我们所采取的应对措施,以降低项目风险并保证项目的顺利进行。

五、技术服务及支持5.1 技术培训在这一章节中,我们将提供我们所提供的技术培训服务,包括培训内容、方式和计划等。

5.2 技术支持在这一章节中,我们将说明我们所提供的技术支持服务,包括响应时间、服务方式和人员配备等。

六、价格及支付方式6.1 价格明细在这一章节中,我们将详细列出我们的价格明细,包括硬件设备的价格、软件开发费用等。

6.2 支付方式在这一章节中,我们将说明我们的支付方式,包括分期付款、质保金等相关事项。

七、附件本所涉及附件如下:1. 附件一:技术方案详细说明2. 附件二:技术专家简历3. 附件三:实施计划图表...八、法律名词及注释本所涉及的法律名词及注释如下:1. 法律名词一:注释一2. 法律名词二:注释二...。

土石方工程投标书技术标.doc

土石方工程投标书技术标.doc

土石方工程投标书技术标.doc第一篇范本:一:前言本文档是土石方工程投标书技术标,旨在详细说明土石方工程投标书的技术要求和标准。

本文档包含了以下章节的内容。

二:投标人概况1. 公司介绍2. 经验和资质3. 施工组织架构4. 项目管理能力三:工程概况1. 工程背景2. 工程范围3. 工程进度计划4. 工程资源四:技术要求1. 土石方工程设计要求2. 施工方法及工艺流程3. 施工设备和工具要求4. 施工人员要求5. 质量控制措施6. 安全预防措施五:工程量清单1. 工程量计算方法2. 工程量清单表六:投标报价1. 工程费用预算2. 施工期限及违约责任附件:1. 公司资质证书2. 相关项目经验证明文件法律名词及注释:1. 投标人:指拟参与土石方工程投标的企业或个人。

2. 工程背景:指土石方工程的前期准备工作,包括工程地理情况、工程特征等。

3. 施工组织架构:指土石方工程施工方的管理层级和职责分工等。

第二篇范本:一:前言本文档是土石方工程投标书技术标,目的是提供详细的技术要求和标准,以便投标人参与土石方工程投标时使用。

本文档包括以下章节的内容。

二:投标人概况1. 公司简介1.1 公司背景1.2 公司规模2. 企业资质2.1 资质证书2.2 相关经验证明3. 施工管理体系3.1 组织架构3.2 资源配置3.3 项目管理经验三:工程概况1. 工程背景1.1 建设背景1.2 工程规模2. 工程范围2.1 区域范围2.2 工程内容3. 工程进度计划3.1 建设周期3.2 工期安排4. 工程资源4.1 人力资源4.2 物资配备四:技术要求1. 设计要求1.1 土石方工程设计标准1.2 施工技术要求2. 施工方法2.1 清表法2.2 系数法3. 施工设备和工具要求3.1 设备清单3.2 工具配备4. 施工人员要求4.1 资质要求4.2 岗位要求5. 质量控制措施5.1 质量监督管理5.2 质量验收标准6. 安全预防措施6.1 安全管理体系6.2 安全技术措施五:工程量清单1. 工程量计算方法1.1 施工数量计算1.2 工程量验算2. 工程量清单表六:投标报价1. 工程费用预算1.1 费用组成1.2 费用计算方式2. 施工期限及违约责任 2.1 工期要求2.2 违约责任条款附件:1. 公司资质证书2. 项目经验证明文件法律名词及注释:1. 施工管理体系:指土石方工程施工方的组织管理架构和相关管理程序。

投标书技术标完整版

投标书技术标完整版

投标书技术标HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】目录1、全面性工程概况、施工组织方案;施工机械设备、劳动力投入计划;质量、工期、投资控制方案;文明施工措施;施工总进度计划(附图);施工现场平面布置(附图);2、可行性施工措施及计划;施工现场流水段的划分;施工现场流水作业;施工现场交叉作业;施工现场机具配置和布置;3、针对性施工的重点和关键部位处理质保体系;3.3安保体系;3.4创优措施;3.5安全措施;3.6文明施工和防止扰民措施。

4、先进性采用的新工艺、新技术、新设备;在确保工程质量前提下,有降低成本、缩短工期、减轻劳动强度、提高进度的方案;在执行国家强制性条文前提下体现施工的先进性措施。

5、强制性防治质量通病的措施;行国家强制性条文的保证措施6、承诺保修承诺和违约经济处罚承诺;工程质量争优承诺及保证质量措施。

1、全面性工程概况、施工组织方案1.工程简介、概况2.施工总体部署(1)、工程目标质量目标国家标准合格工期目标计划开工日期:2013年5月25日计划竣工日期2013年10月30日,总工期为160天。

文明安全施工目标奎屯市建筑工程安全文明工地标准。

现场环境管理目标营造以绿地、清水、蓝天、白云为背景的绿色家园。

3.组织管理机构及职责(1)、施工组织管理机构为了确保上述各项目标的实现,我公司将成立“国药集团新特药业有限公司奎屯物流配送中心工程项目经理部”,配备强有力的管理班子,施工管理人员选用政治素质高、技术业务能力强、有丰富的施工和管理协调经验的人员组成。

制定严格的岗位责任制,落实到人,各负其责。

项目经理为国家二级项目经理,主持过同类工程施工,具有现代化施工管理水平,能够为业主提供全方位,高品质的服务。

现场成立6部1办,各职能部门负责组织指挥现场施工和各项工作的管理实施。

组织管理机构图见下业:国药集团新疆新特药业公司奎屯物流中心工程现场组织管理机构图组织实施施工组织设计和施工方案,组织落实施工管理的各项措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程项目投标书技术标样本目录一、投标书 (1)二、投标报价表 (3)三、法定代表人身份证明、授权委托书 (6)四、合同实质性条款承诺书 (8)五、承包价款的确定方法(含优惠说明) (14)六、施工图预算价计算书及工程量计算手稿 (17)七、施工组织设计 (18)第一章工程概况 (19)第二章主要施工方法 (24)第三章劳动力计划 (62)第四章主要施工机械计划 (64)第五章工程质量保证措施 (66)第六章确保安全施工的技术组织措施 (112)第七章确保工期的技术组织措施 (130)第八章施工工期网络图 (141)第九章施工总平面布置图 (142)第十章拟投入本工程施工的项目经理、技术负责人及主要技工人员名单 (143)八、投标保证金交付证明复印件.................................................. . 147九、拟投入的项目经理及技术负责人简历和相关证件................................ . 148十、其它资料.................................................................. . 151施工组织设计第一章工程概况工程概况本工程位于建设路段北侧,交通方便,施工便利。

住宅楼工程共六层,带半地下室及局部坡屋顶,砖混结构,建筑面积约4735平方米;办公楼工程共四层,框架结构,建筑面积约2590平方米,目前建设规划已批准,建设资金已经落实,三通一平已经完成,已具备开工条件。

一、土建工程1、建筑筑部分:住宅楼建筑物平面呈一字形,东西长50.64m,南北宽3.84m,每层层高3.0m,建筑物总高度为21.00m,室内外高差为1.0m。

办公楼建筑物平面呈一字形,东西长48.80m,南北宽12.40m,一层、四层层高3.9m,二层、三层层高3.6m,建筑物总高度为24.40m,室内外高差为0.9 m。

2、结构部分住宅楼工程基础采用筏板基础。

地耐力特征值为150KPa。

钢筋砼结构:构件均采用砼为C25,垫层的砼为C10。

砖砌体:采用MU10烧结普通砖。

砂浆:±0.000以下采用M10水泥砂浆,±0.000以上至11.98采用M10混合砂浆。

11.98以上采用M7.5混合砂浆。

办公楼工程基础采用混凝土条形基础。

地耐力特征值为140KPa。

钢筋砼结构:基础采用砼为C30,梁板柱采用C30,其它采用C25,垫层的砼为C10。

砖砌体:采用MU10烧结普通砖。

砂浆:±0.000以下采用M10水泥砂浆,±0.000以上砌体采用B06级A3.5加气混凝土砌块,砂浆:±0.000以上采用M7.5混合砂浆。

.3、装饰部分住宅楼:屋面:屋面采用98ZJ001-屋6,防水层为SBS。

楼地面:均为水泥砂浆楼地面。

内墙面:卫生间、厨房间为水泥砂浆打底,分别粘贴白色瓷砖到1.5m、1.8 m,其余均为混合砂浆抹灰,外批仿瓷涂料。

外墙面:为彩色喷塑外墙,详见立面图。

顶棚:混合砂浆抹灰,外批仿瓷涂料。

门窗:门为木门,窗为塑钢窗、铝合金窗。

办公楼:屋面:屋面采用98ZJ001,屋面防水等级为Ⅱ级,防水层为SBS。

楼地面:卫生间、洗浴间为陶瓷地板砖,其它房间为抛光地板砖。

内墙面:卫生间、洗浴间为水泥砂浆打底,瓷砖贴到2.7m,其它房间墙面为混合砂浆,外批仿瓷。

外墙面:为外墙乳胶漆,面砖饰面。

顶棚:混合砂浆抹灰,外批仿瓷涂料。

门窗:门为木门,窗为塑钢窗、铝合金窗。

二、安装部分:住宅楼:本楼配电系统采用TN-S接地方式。

电源直埋引进,卫生间做局部等电位联结,做法见97SD567,接地电阻R≤4欧姆。

楼内配线采用BV-500铜芯塑料绝缘线穿阻燃型PVC管沿墙、地板、柱、梁、天棚暗敷。

避雷接地极:利用基础钢筋作自然接地体,基础内的钢筋利用(Φ10-Φ14)4根或(Φ16及以上)2根沿基础外围焊接成一闭环,所有引下线均与闭环焊接其它基础内钢筋的连接均应焊接。

避雷引下线:利用构造柱内2根钢筋焊接做为一组引下线。

给排水工程:室内上水管采用铝塑管,下水管采用硬聚氯乙烯管,粘结接口。

暖气:暖气管道采用碳素钢管,DN<50mm用普通焊接钢管,DN≥50mm采用无缝钢管,散热器选用钢制辐射双风道散热器ZGFS-600。

办公楼:本楼包括配电照明、电话、电视、宽带网及屋顶防雷,电源由室外埋地引入,采用电缆进线引入总配电箱,进线段穿钢管保护。

电源经总配电箱分配至各层配电箱。

避雷接地极:利用基础钢筋作自然接地体,基础内的钢筋利用(Φ10-Φ14)4根或(Φ16及以上)2根沿基础外围焊接成一闭环,所有引下线均与闭环焊接其它基础内钢筋的连接均应焊接。

避雷引下线:利用构造柱内2根钢筋焊接做为一组引下线。

给排水工程:室内给水管采用钢塑管,排水管采用硬聚氯乙烯管,粘结接口。

暖气:暖气管道采用热镀锌钢管,DN>32mm焊接,DN<32mm为丝接,散热器采用SGZ 型钢制柱型散热器。

三、工程建设目标:1、质量目标:保证达到国家施工验收规范合格标准。

2、工期目标:245个日历天,即2004年2月16日开工,2004年10月17日。

3、安全管理及现场保卫、消防工作管理目标杜绝重大安全事故,轻伤率在5‰以下。

现场无材料丢失,无打架斗殴现象出现,无火灾事故发生。

4、成本管理目标加强成本管理控制,采取先进的施工工艺和施工方法,注意材料和能源节约,杜绝铺张浪费,力争成本降低5‰。

5、劳动生产率管理目标按劳动定额实行计件工资制,加强机械化施工力度,力争将人工工资控制在70元/m2以内。

6、三大主材节约指标三大主材力争节约5‰。

7、文明施工,环境保护管理目标。

做到文明施工,施工现场整洁、干净、不污染周围居民生活环境,达到市级文明工地标准第二章主要施工方法一、施工准备1、技术准备:2、施工及质量控制计划3、工程材料准备:组织人员对建材市场进行调查,制订建材合格供应商名单,制订材料技术档案及供应计划。

对供应商进行筛选。

4、生产准备:⑴、施工用水:根据施工图纸、工程量、建筑面积、结构形式及层高等,结合我公司以往工程施工经验,现场施工用水以最大消耗量消防用水耗量确定。

施工现场消防用水消耗量:q5=5L/S。

供水管径:d=4Q÷πv1000=(4×5)÷3.14×1.5×1000)=0.065m供水总管确定用DN65mm钢管,消防栓用DN50钢管。

其它用水地方采用DN32mm,DN20mm 钢管,均埋地布置。

⑵、施工用电:进场总线采用BLX50mm2铝芯橡皮线,现场主线用35mm2铜线,支线用25mm2铜线,电线架设严格按照三相五线制架设,动力线和照明线分开,并按规程设置漏电保护装置。

5、机械设备准备:根据施工组织设计,对大中型机械全部进行检修,使机械设备处于完好待命状态,制订大型机械设备进场计划,满足工程需求。

6、劳动力准备:根据本工程的特点,我公司将安排技术力强、业务素质高的专业施工队伍和施工班组,及时安排进场,由项目部统一指挥,协调施工,加快施工进度,提高工程质量,并保证工程能连续施工。

对所有进场施工队伍先进行劳动纪律、法律法规和安全技术操作等方面的教育。

做到文明施工、遵章守纪。

二、工程测量定位及施工垂直度和水平度的施工方法:1、采用先进的测量设备:工程测量定位放线采用经纬仪进行;楼层轴线的引入也采用经纬仪,准确可靠,可确保结构垂直度,水平度控制采用精密水准仪,对各种标高进行准确的水平控制。

2、轴线控制:⑴、根据院内坐标控制网及总平面图提供位置设置基准水准点,设在建筑物以外不受影响、不受干扰的地点并用混凝土固定保护。

⑵、根据建设单位提供总平面图上所示方位、朝向定出基准点,用经纬仪测量定位,用钢尺丈量平面及开间尺寸。

⑶、测量由主轴线交点处开始,测量各轴线,最后将经纬仪移到对角点进行校核闭合无误,总体尺寸及开间尺寸复核准确,再把轴线延伸到建筑物外的轴线桩上。

⑷、分画轴线开间尺寸,用总长度尺寸进行复核,尽量减少分画尺寸积累误差。

⑸、延伸轴线桩设在距基坑边1.5m以外,并标画出各纵横轴线代号,且牢固、稳定、便于监控。

3、施工抄平放线:⑴、基础施工抄平线:a.根据基础平面图及大样图,按建筑物的轴线定位,连结相应的轴线,计算开挖放坡坡度,定出开挖边线位置。

b.用水准仪把相应的标高引测到水平桩或轴线桩上,并画标高标记。

c.基坑开挖完成后,基坑坑底开挖宽度要通线校核,坑底深度经水平标高校核无误后,并把轴线和标高引移到基坑,在基坑中设置轴线,基础边线及高程标记。

在垫层面上放出(弹墨线)墙或基础平面尺寸。

d.钢筋砼条形基础模板完成后,按设计图纸要求校核模板安装的几何尺寸,在模板周边放出基础面的标高线,并用钉子标示(在竖向钢筋上用红漆油标示),墙、柱的轴线和边线标记,延长线引至基础边线外,方便施工复核。

e.基础施工完成后,把轴线引测至基础面,并按施工图放出有关的墙和柱等截面尺寸线,预留孔洞、管道、埋件等按施工图纸在相应的位置上放出有关的标示(包括标高和截面等几何尺寸)。

⑵、主体结构施工抄平放线:a.结构平面的施工放线:根据已有控制网点的主轴线精确引测到各层楼上,特别是±0.00层的控制线传递到上一层楼面。

再根据各层施工平面图放出相应的轴线及墙、柱、梁和各种洞口等的平面位置。

b.高程施工测量:各层墙接蹉、柱筋绑扎安装完毕后把水准点结合建筑物各层相应的标高引测至竖向钢筋上,用红油漆标示,再按施工图在墙、柱筋上相应位置标上梁(板)底及板面等的标高标记,在拆除模板后,把水准点标高精确引测到柱上并选择便于向上传递位置做好标记,作为向上传递的控制点,再根据施工图用钢尺量度传递到各层(要注意减少积累误差)。

c.先根据各层平面的轴线和各层建筑施工平面图,放出墙体的平面轴线、墙边线及门窗、洞口等位置。

⑶、装饰施工抄平放线:a.室内装饰:根据建筑施工图弹出相应的全部墨线,包括脚线、墙裙线、顶棚顶高程线、梁底水平线、装饰线及窗台、门窗顶、压顶、楼梯步级等的墨线。

b.外墙装饰:要按图放出凹凸线、门窗顶、窗台线、立边线、装饰线、女儿墙压顶线等平直及大小的控制线。

c.外墙面的饰面材料应按块料的规格和设计要求的图案放出分格、分色、布料墨线及收边、收口、斜水等控制线,力求饰面缝线纵横畅顺。

d.屋面防水层、找平(坡)层等按图纸要求放控制线,并在其完成面上按图纸和规范要求,放出脊缝、顺水缝、饰面层收口及分隔缝的控制线。

4、沉降观测:根据要求在一层框件柱上+0.5m处埋设沉降观测点(用φ18圆钢加工),纵向每15m 设一个,每个转角处均设一个,要求埋没时进行第一次观测,以后每增加一层荷载观测一次,结构阶段每施工一层观测一次,结构封顶再进行一次,装饰阶段每二月一次,竣工验收进行一次。
