桥梁混凝土裂缝处理专项方案

合集下载

道路桥梁混凝土裂缝问题及处理措施

道路桥梁混凝土裂缝问题及处理措施

道路桥梁混凝土裂缝问题及处理措施摘要:道路桥梁中混凝土出现的裂缝会严重影响工程性能,威胁行人、行车安全。

道路桥梁混凝土的施工裂缝可能是某一个因素导致的,也有可能是多个因素共同作用的结果。

不同作用模式下的混凝土裂缝形态不同。

要想真正减少混凝土裂缝的出现,防止裂缝的进一步扩大,必须对混凝土裂缝形成机制进行分析,从而“对症下药”,及时对出现的混凝土裂缝进行修复处理,从而实现裂缝的可防可控,提高道路桥梁的结构强度。

关键词:道路桥梁;混凝土;裂缝问题;处理措施1道路桥梁裂缝类型道路桥梁裂缝有不同分类方式,根据道路桥梁工程中混凝土裂缝的形式,可将裂缝分为八字型裂缝、X型裂缝、垂直裂缝、水平裂缝。

八字型裂缝形如汉字“八”,如图1所示。

当混凝土材料不合格,砂石、水泥配合比不合理,骨料分布不均匀时,在运营期因塑性收缩常出现八字型裂缝。

X型裂缝形如字母“X”,如图2所示。

X型裂缝形成机理较为复杂,主要是不均匀温度梯度导致不均匀温度应力,从而引起X型裂缝。

图1八字型裂缝图2X型裂缝垂直裂缝如图3所示,垂直裂缝常在桥梁或道路跨中出现,主要是因为截面抗拉强度和抗弯强度不足,在不均匀沉降或外力作用下导致混凝土拉裂。

水平裂缝如图4所示,混凝土施工时压实度不够或压实不均匀,混凝土路面切缝不及时,都会导致道路桥梁混凝土出现水平横向裂缝。

图3垂直裂缝图4水平裂缝2道路桥梁施工中混凝土裂缝成因分析2.1材料裂缝施工材料作为建筑施工的重要物质基础,其性能和质量会影响建筑工程的整体质量。

为进一步提高混凝土施工的质量,应从材料角度做出分析和研究,保障材料的性能符合于实践施工标准才能有效解决混凝土裂缝问题。

混凝土并不是单一的材料构成,而由多种材料共同搅拌融合而成。

因此,混凝土在搅拌过程中和材料选择中都受到各方面因素的影响,导致了材料并不符合施工需求,而出现混凝土裂缝。

例如混凝土搅拌时相关工作人员并没有严格按照相应的施工标准和施工规范进行拌和工作,在材料与材料之间的比例分配上不够合理。

混凝土裂缝处理方案

混凝土裂缝处理方案

混凝土裂缝处理方案目录一、裂缝现状分析 (1)1.1 裂缝类型及数量 (1)1.2 裂缝宽度及深度 (2)1.3 裂缝出现时间 (3)二、裂缝成因分析 (4)2.1 设计原因 (5)2.2 施工原因 (6)2.3 环境因素 (7)三、处理原则与方案选择 (8)3.1 处理原则 (9)3.2 方案选择依据 (10)四、处理方案设计 (11)4.1 材料选择及性能要求 (12)4.2 施工方法及工艺流程 (13)4.3 质量控制要点及安全措施 (14)一、裂缝现状分析温度裂缝:由于混凝土浇筑后水泥水化反应产生大量热量,导致混凝土内部温度升高,当内外温差过大时,产生温度应力,从而导致裂缝的产生。

收缩裂缝:混凝土在硬化过程中,由于水分蒸发和体积收缩,产生收缩应力,当收缩应力超过混凝土抗拉强度时,产生收缩裂缝。

施工裂缝:施工过程中,由于模板支撑不牢固、混凝土振捣不均匀等原因,导致混凝土内部产生应力集中,从而产生裂缝。

荷载裂缝:在结构使用过程中,受到外部荷载作用,当荷载超过结构承载能力时,产生荷载裂缝。

1.1 裂缝类型及数量初期裂缝:在混凝土浇筑后不久即出现的裂缝,通常是由于混凝土内部水分蒸发过快或温度变化过快引起的。

初期裂缝通常较细小,不会对结构安全产生影响。

中期裂缝:在混凝土浇筑后的一段时间内出现的裂缝,通常是由于混凝土内部水分蒸发和温度变化不均匀引起的。

中期裂缝通常较宽,但仍不会对结构安全产生严重影响。

后期裂缝:在混凝土浇筑后的较长时间内出现的裂缝,通常是由于混凝土内部应力集中或荷载作用引起的。

后期裂缝通常较深且宽度较大,可能会对结构安全产生严重影响。

贯穿性裂缝:贯穿整个混凝土结构的裂缝,通常是由于混凝土强度不足或荷载作用过大引起的。

贯穿性裂缝会对结构安全产生严重威胁,需要及时进行处理。

表面裂缝:出现在混凝土表面的裂缝,通常是由于混凝土表面保护层损坏或施工质量不良引起的。

表面裂缝一般不会对结构安全产生直接影响,但需要进行修补以保持外观美观。

桥梁混凝土裂缝处理专项方案

桥梁混凝土裂缝处理专项方案

梧州环城公路工程桥梁混凝土裂缝处理专项方案编制:审核:审批:西部中大建设集团有限公司梧州环城公路工程№2合同段(一工区)桥梁混凝土裂纹处理专项方案一、工程概况K1+722冲口高架大桥,上构采用9*30米(左幅)、8*30米(右幅)先简支后连续预应力砼T梁,下构桥台采用柱式台,桩基础,桥墩为柱式墩,桩基础;K5+192.853仁义桂江大桥,主桥采用64+120+64m预应力混凝土连续钢构桥,马武高速岸引桥上构为7*40m先简支后连续预应力混凝土T梁,苍郁高速岸引桥上构为6*40m先简支后连续预应力混凝土T梁,下构桥墩为柱式墩,基础除0#桥台为扩大基础,其余均采用钻孔灌注桩;K7+852福禄河大桥,上构采用7*30米(左幅)、8*30米(右幅)先简支后连续预应力砼T梁,下构桥台采用U型桥台,明挖扩大基础,桥墩为柱式墩,桩基础。

二、原因分析桥梁混凝土出现细微裂纹的原因主要有以下几点:桥梁混凝土采用高强度混凝土,混凝土自身收缩徐变影响较大,属于早期初凝、终凝前产生的自身收缩裂纹。

桥梁施工时,现场赶工期,混凝土强度未达到100%的情况下,现场通车施工下个部位产生裂纹。

现场施工时,存在养护不及时、不到位现象,造成混凝土内外温差过大,产生裂纹。

三、修补方案根据《公路养护技术规范》要求,裂缝限值见下表,在桥梁日常管理中也是以该《规范》作为观测、监控、处理桥梁结构裂缝的依据。

1、裂缝处理(表面封闭)对于预应力结构裂缝宽度〈0.15mm ,普通混凝土结构裂缝〈0.25mm ,采用表面封闭法,其施工工序为:①清理混凝土表面,使沿裂缝走向范围露出坚实平整的混凝土表面,清除表面浮尘,表面清理范围以裂缝位置拓宽不少于10~25mm 为原则。

②除去裸露钢筋表面的锈迹及油污。

③清除裂缝内的灰尘等杂物。

④采用改性环氧树脂胶进行封闭:在缝口处理后,采用裂缝封闭胶或改性环氧树脂适当加压刮抹。

(2)混凝土结构修补胶封闭裂缝施工工序①使用材料混凝土结构修补胶封闭裂缝施工,按厂家要求的配比充分混合,经业主批准后使用;混凝土结构修补胶的安全性能指标应符合下表的要求。

2023混凝土质量缺陷专项修补方案(通用5篇)

2023混凝土质量缺陷专项修补方案(通用5篇)

2023混凝土质量缺陷专项修补方案(通用5篇)混凝土质量缺陷专项修补方案1__X工程在混凝土结构自检验收过程中,发现少数楼层局部楼板存在裂纹,这些裂纹大多集中在大跨度板如客厅,卧室等部位,形状多为无规则曲线,少为网状;长度为几公分到1米多不等,深度有几毫米到十几公分不等;有的位于板上表面,有的位于板下表面,有的则形成上下贯穿的裂纹继而产生渗漏现象。

裂缝产生原因分析和处理方案如下。

一、裂缝产生的原因裂缝的成因较为复杂,比如板的跨中无抗裂钢筋网,板角及墙体的阳角处未设置足够的负筋等,本方案主要要从施工及管理方面进行分析,具体如下:1、楼面砼上荷载过早或荷载过于集中及支座处的负弯矩施工中在混凝土未达到规定强度,过早拆模,或者在混凝土未达到终凝时间就上荷载等。

这些因素都可直接造成混凝土楼板的弹性变形,致使砼早期强度低或无强度时,承受弯、压、拉应力,导致楼板产生内伤或断裂。

施工中不注意钢筋的保护,把板面负筋踩弯等,板的负筋位置偏下,致使板在负弯矩范围内首先开裂,继而在荷载作用下裂缝继续延伸。

终凝后上荷过于集中也会造成网状裂缝。

2、楼板内埋设电线套管板内PVC管使板内有效截面受到不同程度的削弱。

又因该管与混凝土的线胀系数不一致,粘结效果差,这时沿电线套管埋设方向就有可能因为应力集中而出现裂缝。

还有,水电管线多管重叠,致使板的有效厚度减少,沿管线方向会造成裂缝。

3、砼欠振或振捣不密实及支撑体系拆除后,砼在自身重力及(或)施工荷载作用下楼板在支座附近上部及跨中底部产生水平拉力,因欠振或振捣不密实砼内部压应力小于拉力而产生裂缝;另外混凝土初凝前不能有效振捣的搓毛造成裂缝是主要原因。

4、任意加大砼坍落度为了施工方便,任意加大板的砼坍落度,甚至在现场加水,造成浆料过多,混凝土离析;混凝土浇筑时表面为刮平方便随意浇水,部分浆料相对集中,表面收缩过大造成裂缝。

5、养护不当养护不当也是造成现浇混凝土板裂缝的主要原因。

过早养护会影响混凝土的胶结能力。

混凝土出现裂缝处理方案

混凝土出现裂缝处理方案

混凝土出现裂缝处理方案一、裂缝检查。

1. 先拿着个手电筒,像侦探似的沿着混凝土表面仔细瞅瞅这些裂缝。

看看裂缝的长短、宽窄,是那种细细的小缝儿呢,还是宽得有点吓人的大口子。

二、裂缝原因分析。

1. 要是这混凝土刚浇好没多久就裂了,很可能是养护没做好。

就像刚种下的小树苗,不浇水就容易干枯一样,混凝土不养护好,水分跑太快,它就容易裂。

2. 如果是在结构承受了很大压力的地方裂了,那可能是结构受力设计有点问题,就好比一个人扛了太重的东西,腰就容易闪着。

3. 还有温度的影响,热胀冷缩嘛。

大夏天太阳一晒,混凝土就像被火烤的红薯,膨胀得厉害;到了晚上一冷,就又缩回去了,这么一胀一缩的,也容易出现裂缝。

三、不同裂缝宽度的处理方法。

(一)小于0.3毫米的裂缝。

1. 表面修补法。

先把裂缝周围的灰尘、杂物啥的打扫干净,就像给伤口消毒前要擦干净周边一样。

然后用环氧树脂浆液或者水泥浆,用小刷子轻轻地刷在裂缝上,把裂缝填满填实。

这就好比给小伤口贴上创可贴,把它封住,不让外界的东西进去捣乱。

(二)0.3 2毫米的裂缝。

1. 注射法。

在裂缝上每隔一定距离(比如说10 20厘米)钻个小孔,这孔就像给裂缝打针的针眼。

把专门的修补胶液,像打针一样注射到这些孔里,让胶液充满裂缝。

这胶液就像医生给病人注射的药水,能把裂缝的“病”治好。

注射完了之后,再把这些小孔用水泥砂浆或者其他材料堵上,就像打完针后用棉球堵住针眼一样。

(三)大于2毫米的裂缝。

1. 开槽填补法。

用小切割机沿着裂缝切出一个小槽来,这槽不能太宽也不能太窄,大概1 2厘米宽就行,就像在地上挖个小沟渠。

把槽里的杂物清理干净,然后用水泥砂浆或者环氧砂浆把槽填满。

填的时候要压实了,就像填坑的时候要把土踩实一样,保证填补得牢固。

四、后续观察。

1. 处理完裂缝可不能就撒手不管了。

过个几天,再拿着手电筒去看看这些裂缝有没有新的变化,是已经愈合得差不多了呢,还是又有新的裂缝冒出来了。

2. 如果是比较重要的混凝土结构,像大楼的柱子、桥梁的大梁之类的,那还得用仪器检测一下结构的强度、稳定性有没有恢复到正常水平,就像给人做完手术要复查一样。

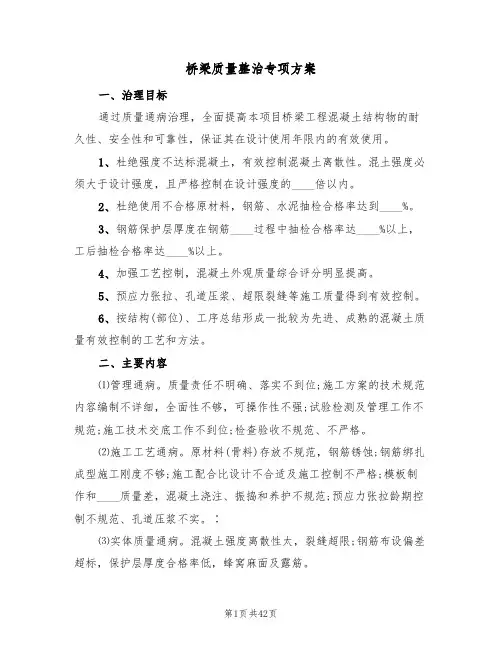

桥梁质量整治专项方案(二篇)

桥梁质量整治专项方案(二篇)
(3)偏斜过大时,回填粘土,待沉积密实后再钻。
(4)钻孔过程中采用定位导向架对钻杆进行定位。
3、钻孔灌注桩孔深不足
原因分析:
(1)孔壁坍塌,土方淤积于孔底。
(2)清孔不足,孔底回淤。
预防措施:
(1)吊放钢筋笼时不得碰撞孔壁。
(2)必须二次清孔,清孔后的泥浆密度小于1.15。
(3)尽量缩短成孔后至浇筑砼的间隔时间。
⑷确保施工工艺。混凝土构件交工后外露面模板应使用钢模板,其它面及芯模必须具有足够刚度,所有模板角隅处尽量做成圆弧形,所有模板支架均应经过计算和验算,保证其安全稳定。
钢筋加工与____要规范,钢筋截断弯曲前,均应按设计图编制钢筋下料表,经监理工程师认可后方可施工。钢筋绑扎要规范,保证足够施工刚度,所有梁板及绑扎成型后整体移动的钢筋网片,均应在模架上进行并适当增加焊接点。
预防措施:
(1)将导管提出,将散落在孔底的混凝土拌和物用反循环钻机的钻杆通过空压机吸出,不得已时需将钢筋笼提出采取复钻清除,重新灌注。
(2)若是第
二、三种情况,拔换原管下新管;或用原导管插入续灌,但灌注前应将进入导管内的水和沉淀土用吸泥和抽水的方法吸出,如系重下新管,必须用潜水泵将管内的水抽干,才可继续灌注混凝土,导管插入混凝土内应有足够的深度,大于____米。续灌的混凝土配合比应增加水泥量,提高稠度后灌入导管内。
一、下部结构施工
(一)钻孔灌注桩
1、钻孔灌注桩坍孔
原因分析:
(1)陆上护筒底部和四周未用粘土填实。
(2)孔内水位高度不够,不足以平衡水头压力。
(3)当钻至砂层等强透水层时,水源补给不足引起孔内水位急剧下降。
(4)出现较强承压水时,易导致孔底翻砂和孔壁坍塌。
(5)钻孔附近的振动影响。

桥梁裂缝修补方案

桥梁裂缝修补方案

桥梁裂缝修补方案桥梁是连接两个地点的重要交通设施,经常承受着车辆和行人的重压,因此在使用过程中很容易出现裂缝。

裂缝的存在会影响桥梁的结构稳定性和使用寿命,因此需要及时进行修补。

本文将介绍一些常见的桥梁裂缝修补方案。

一、表面裂缝修补方案表面裂缝是桥梁上最常见的问题之一,主要是由于混凝土材料的收缩、温度变化以及车辆荷载等原因引起的。

对于表面裂缝的修补,可以采用以下几种方法:1. 填缝剂修补:填缝剂是一种专门用于填充裂缝的材料,可以填平裂缝并且具有一定的粘结性,能够有效防止裂缝的进一步扩展。

填缝剂有硅酮填缝剂、聚氨酯填缝剂等多种类型,可以根据具体情况选择合适的填缝剂。

2. 喷涂修补:喷涂修补是一种常用的表面裂缝修补方法,可以使用喷涂机将修补材料均匀地喷涂在裂缝表面,形成一层保护膜。

这种修补方法具有较好的密封性和耐久性,适用于较大面积的表面裂缝修补。

3. 表面砂浆修补:表面砂浆是一种用于修补混凝土表面缺陷的材料,可以填平裂缝并且具有一定的强度和耐久性。

修补时可以先清理裂缝表面的杂物和松散部分,然后将表面砂浆涂抹在裂缝上,最后进行养护。

二、深层裂缝修补方案深层裂缝是指裂缝的深度超过一定范围,需要进行深度修补的情况。

对于深层裂缝的修补,可以采用以下几种方法:1. 钢筋加固:钢筋加固是一种常用的深层裂缝修补方法,可以通过在裂缝周围埋设钢筋,并使用钢筋混凝土进行修补,增加桥梁的承载能力和抗裂性能。

2. 预应力加固:预应力加固是一种通过施加预应力力量来修补深层裂缝的方法,可以使用预应力钢束将裂缝两侧的构件紧密连接起来,提高桥梁的整体承载能力和抗裂性能。

3. 桥梁加固板:桥梁加固板是一种用于修补深层裂缝的专用材料,可以通过将加固板粘贴在裂缝表面,使其与桥梁构件紧密连接,增加桥梁的整体强度和稳定性。

三、裂缝预防措施除了及时修补已经出现的裂缝,还应采取一些预防措施,防止裂缝的产生和扩展。

以下是一些常见的裂缝预防措施:1. 混凝土配合比优化:合理的混凝土配合比可以改善混凝土的抗裂性能,减少裂缝的产生。

桥梁混凝土裂缝的处理方法

桥梁混凝土裂缝的处理方法

桥梁混凝土裂缝的处理方法裂缝的处理方法1、表面修补法适用于对承载能力没有影响的表面裂缝的处理,也适用于大面积细裂缝防渗、~20mm,宽浆分3~43)采用环氧粘贴玻璃布:玻璃布使用前应在碱水中煮沸30~60分钟,然后用清水漂净并晾干,以除去油脂,保证粘结。

一般贴1~2层玻璃布。

第二层玻璃布的周边应比下面一层宽10~12mm,以便压边。

4)表面涂刷油漆、沥青:涂刷前混凝土表面应干燥。

5)表面凿槽嵌补:沿混凝土裂缝凿一条深槽,槽内嵌水泥砂浆或环氧胶泥、聚氯乙烯胶泥、沥青油膏等,表面作砂浆保护层。

槽内混凝土面应修理平整并清洗干净,不平处用水泥砂浆填补,保持槽内干燥,否则应先导渗、烘干,待槽内干燥后再行嵌补。

环氧煤焦油胶泥可在潮湿情况下填补,但不能有淌水现象。

嵌补前先用素水泥浆或稀胶泥在基层刷一层,然后用抹子或刮刀将砂浆或环氧胶泥、聚氯乙烯胶泥嵌入槽内压实,最后用1:2水泥砂浆抹平压光。

在侧面或顶面嵌填时,应使用2小于冲洗、,除浅0.5m管(一般用直径19~38mm的钢管作灌浆管,钢管上部加工丝扣)安装前应在外壁裹上旧棉絮并用麻丝缠紧,然后旋入孔中,孔口管壁周围的孔隙用旧棉絮或其它材料塞紧,并用水泥砂浆或硫磺砂浆封堵,防止冒浆或灌浆管从孔口脱出。

试水是用0.098~0.196MPa压力水作渗水试验,采取灌浆孔压水、排气孔排水的方法,检查裂缝和管路畅通情况,然后关闭排气孔,检查止浆堵漏效果,并湿润缝面以利于粘结。

灌浆应采用425号以上的普通水泥,细度要求经6400孔/cm2的标准筛过筛,筛余量在2%以下,可使用2:1、1:1、0.5:1等几种水灰比的水泥净浆或1:0.54:0.3(即水泥:粉煤灰:水)的水泥粉煤灰浆,灌浆压力一般为0.294~0.491MPa,压浆完毕时浆孔内应充满灰浆,并填入湿净砂,用棒捣实,每条裂缝应按压浆顺序依次进行,当出现大量渗漏情况时,应立即停泵堵漏,然后继续压浆。

、丙1小3图形和改变结构受力图形的两种方法,亦可分为非预应力加固和预应力加固两类。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁混凝土裂缝处理专
项方案
Document number:BGCG-0857-BTDO-0089-2022
梧州环城公路工程
桥梁混凝土
裂缝处理专项方案
编制:
审核:
审批:
西部中大建设集团有限公司
梧州环城公路工程№2合同段
(一工区)
桥梁混凝土裂纹处理专项方案
一、工程概况
K1+722冲口高架大桥,上构采用9*30米(左幅)、8*30米(右幅)先简支后连续预应力砼T梁,下构桥台采用柱式台,桩基础,桥墩为柱式墩,桩基础;
K5+仁义桂江大桥,主桥采用64+120+64m预应力混凝土连续钢构桥,马武高速岸引桥上构为7*40m先简支后连续预应力混凝土T梁,苍郁高速岸引桥上构为6*40m先简支后连续预应力混凝土T梁,下构桥墩为柱式墩,基础除0#桥台为扩大基础,其余均采用钻孔灌注桩;
K7+852福禄河大桥,上构采用7*30米(左幅)、8*30米(右幅)先简支后连续预应力砼T梁,下构桥台采用U型桥台,明挖扩大基础,桥墩为柱式墩,桩基础。

二、原因分析
桥梁混凝土出现细微裂纹的原因主要有以下几点:
桥梁混凝土采用高强度混凝土,混凝土自身收缩徐变影响较大,属于早期初凝、终凝前产生的自身收缩裂纹。

桥梁施工时,现场赶工期,混凝土强度未达到100%的情况下,现场通车施工下个部位产生裂纹。

现场施工时,存在养护不及时、不到位现象,造成混凝土内外温差过大,产生裂纹。

三、修补方案
根据《公路养护技术规范》要求,裂缝限值见下表,在桥梁日常管理中也是以该《规范》作为观测、监控、处理桥梁结构裂缝的依据。

1、裂缝处理(表面封闭)
对于预应力结构裂缝宽度〈,普通混凝土结构裂缝〈,采用表面封闭法,其施工工序为:
(1) 裂缝检查,处理:裂缝缝口表面处理,做到工作面平顺、干燥、无油污。

裂缝缝口表面处理工艺如下:
①清理混凝土表面,使沿裂缝走向范围露出坚实平整的混凝土表面,清除表面浮尘,表面清理范围以裂缝位置拓宽不少于10~25mm 为原则。

②除去裸露钢筋表面的锈迹及油污。

③清除裂缝内的灰尘等杂物。

④采用改性环氧树脂胶进行封闭:在缝口处理后,采用裂缝封闭胶或改性环氧树脂适当加压刮抹。

(2)混凝土结构修补胶封闭裂缝施工工序
混凝土表面处理
在胶泥上涂刷一层环氧树脂胶液
混凝土结构修补胶封闭
洁净表养护
检查质量
①使用材料
混凝土结构修补胶封闭裂缝施工,按厂家要求的配比充分混合,经业主批准后使用;
混凝土结构修补胶的安全性能指标应符合下表的要求。

将混凝土结构修补胶按厂家要求比例称量准确后放置调和板上,调和均匀。

一次调和量以可使用时间内用完为准;将拌和好的A级混凝土结构修补胶均匀地刮涂在构件表面裂缝处,使其将裂缝完全封闭;混凝土结构修补胶封闭裂缝完毕,待其固化后,进行表面清理,使表面平滑。

2、裂缝处理(压力灌胶)
对于预应力结构裂缝宽度≥,普通钢筋混凝土结构裂缝宽度≥
采用灌注混凝土裂缝修补胶液封闭裂缝法,将裂缝修补胶浆液注入结构物内部裂缝中去,已达到封闭裂缝,恢复并提高结构强度、耐久性及抗渗透性的目的,使混凝土结构恢复整体性。

(1)钻孔
在裂缝表面进行骑缝钻孔,以此作为灌浆导向孔。

(2)清缝及裂缝表面处理
所有孔眼使用高压空气吹洗干净,使其不让灰渣阻塞,之后沿裂缝从上而下将两边3cm~4cm范围内的灰尘、浮浆用小锤、手铲、钢刷、砂纸、毛刷依次处理干净,将构件表面整平,凿除突出部分,表面处理的深度不小于3mm,然后用丙酮擦洗,清除裂缝周围的油污,清除时注意不要将裂缝堵塞。

(3)粘贴灌浆嘴及裂缝表面封闭
粘贴灌浆嘴底盘的铁锈必须除净,并用丙酮擦洗干净,然后将专用胶泥均匀的抹在底盘周围,厚度1~2毫米,与孔眼对准粘贴在裂缝上,灌浆嘴的间距根据缝长及裂缝的宽窄以~厘米为宜,一般宽缝可稀,窄缝宜密,每一道裂缝至少须有一个进浆孔的排气孔。

灌浆孔眼对中保证导流畅通,灌浆嘴应粘贴牢固,四周抹成鱼脊状进行封闭。

为使混凝土缝隙完全充满浆液,并保持压力,同时又保证浆液不大量外渗,必须对已处理过的裂缝表面(除孔眼及嘴子外)用聚合物水泥砂浆沿裂缝走向从上至下均匀涂刷两遍进行封闭(宽度6~8cm),形成封闭带。

(4)压气试验
封闭带硬化后,需进行压气试验,以检查封闭带是封严,压缩气体通过灌浆嘴,气压控制在~。

此时,在封闭带及灌浆嘴周围可涂上肥皂水,如发现通气后封闭带上有泡沫出现,说明该部位漏气,对漏气部位可再次封闭。

试气对于竖向缝可从下而上,水平向缝由低端向高端进行。

(5)灌浆操作
①灌注裂缝采用空气水泵压注法,压浆嘴与灌浆嘴用聚氯乙烯高压透明管相连接,连接要密实,不能漏气。

②在灌浆过程中注意控制力,裂缝宽度较大的,如果进浆顺畅,压力宜控制在,如果裂缝进浆不畅,可把泵压控制在。

③灌浆次序:对于水平裂缝,宜由低端逐渐压向高端;对于竖向裂缝,宜由下向上逐渐压注;从一端开始压浆后,另一端的灌注嘴在排出裂缝内气体后喷出浆液与压入的浆液浓度相同时,可停止压浆,在保持压力下封堵灌浆嘴。

④其他工作
对于已灌完的裂缝,待浆液固化后将灌浆嘴一一拆除,并将粘贴灌浆嘴用专用树脂胶泥抹平,最后对每一道裂缝表面再涂一层聚合物水泥浆,确保封闭严实,并使其颜色与原混凝土结构表面尽量保持一致;灌浆工作完毕后,用压缩空气将压浆罐和注浆管中残液吹净,并使用丙酮冲洗管路及工具,以备下次使用。

⑤修补裂缝灌缝胶的各项性能指标应满足下表的有关要求。
