四川省理塘县拉波乡拉曲河防洪治理
拉洛水利枢纽及配套灌区工程

规划历程
2005年2月,西藏自治区编制完成《西藏自治区夏布曲干流综合规划报告》,提出了建设夏布曲干流控制性 工程——拉洛水利枢纽工程及配套灌区工程的规划方案。
2005年4月21—23日,水利部水利水电规划设计总院在北京召开了《规划报告》审查会议,同意《规划报告》 并形成了审查意见。
2006年5月9日西藏自治区以《西藏自治区人民政府关于夏布曲干流综合规划的批复》对规划报告进行了批复。 2012年10月,国家发展改革委以发改投资﹝2011﹞1522号文批复了该规划方案 。 2014年6月9日正式开工。 2016年9月30日截流成功。 预计2020年投入使用。
生态建设效益:预计到2020年四大灌区生态建设面积为24.12万亩,将对防风固沙、防减灾等发挥巨大生态 作用。生态扶贫点建设效益。四大灌区的宜垦土地开发,为生态移民、扶贫搬迁政策的实施提供了基本条件和可 靠的保证,使贫困人口能够“搬得出、留得住、富得起”。同时,将实施通水、通路、通电、通信和通广播电视 建设,改善群众生活条件。
拉洛水利枢纽及配套灌区工程自正式开工建设以来,严格遵照国家基本建设程序和项目建设“四制”。目前, “三通一平”第一批、第二批工程已全面完成,累计完成投资16.37亿元,其中2014年年底前完成投资2亿元, 2015年完成工程建设投资14.37亿元。已完成“三通一平”工程、隧洞、总干渠、分干渠、监理等39个项目的招 标工作,中标总金额15.91亿元。
主要荣誉
2023年1月,入选“人民治水·百年功绩”治水工程项目名单。 2023年4月消息,拉洛水利枢纽及配套灌区工程鱼道获得吉尼斯世界纪录最高海拔鱼道认证。
感谢观看
该工程具有灌溉、生态效益、供水、生态扶贫点建设、发电和防洪等综合效益。
灌溉效益:四大灌区是日喀则地区的粮食生产基地,但由于水利设施缺乏,土地基本处于干旱且无灌溉设施 状态。工程建成后,农田灌溉保证率将达75%,预计到2020年,四大灌区将发展灌溉耕地21.27万亩,工程建成时, 年均灌溉效益约为2.43亿元。
西藏自治区昌都地区怒江一级支流卓玛朗错曲流域综合规划建设项目设计书

西藏自治区昌都地区怒江一级支流卓玛朗错曲流域综合规划建设项目设计书1项目立项情况1.1.规划名称项目规划名称:西藏自治区昌都地区怒江一级支流卓玛朗错曲流域综合规划建设项目。
1.2.立项依据《中华人民共和国水法》规定:“水资源属于国家所有,开发、利用、节约、保护、管理水资源和防治水害必须编制流域综合规划”。
卓玛朗错曲流域现有水资源未综合开发,现有水利设施不完善,达不到应有的经济效益;为完善流域内防洪减灾、水资源综合利用、水资源与水生态环境保护、流域综合管理体系;全面规划、统筹兼顾、标本兼治、综合治理,科学治水、依法治水,协调好上下游、左右岸、流域与区域以及涉水行业之间的关系,充分发挥卓玛朗错曲流域的多种功能和综合利用效益,实现经济持续健康发展和社会和谐稳定提供有力支持。
一是根据流域及相关区域经济社会发展现状和发展态势,结合全地区主体功能区划,分析研究其对水资源综合利用和防治水害的需求,从保障经济社会可持续发展要求出发,合理确定不同河段治理、开发和保护的功能定位和主要任务,科学确定规划目标,根据流域水资源和水环境对经济社会发展的承载能力,分析研究制定流域开发与保护的控制性指标;二是加强水资源和水环境承载能力分析,研究经济社会发展与水资源和水环境承载能力的协调性,加强水生态与水环境保护的研究,做好流域内各类河流河段功能区划,提出各功能区的开发利用限制条件,正确处理开发与保护的关系,规范水能资源的开发;三是根据流域经济社会发展布局和流域经济社会全面协调可持续发展的要求,结合各河段水资源开发利用功能区划,研究流域水资源供需平衡,水资源承载能力和水环境承载能力,研究流域可调水量及其影响,统筹协调兴利与除害、开发与保护、整体与局部、近期与长远等关系,统筹协调供水、灌溉、水力发电等涉水部门利益和矛盾,提出流域水资源综合利用规划方案,充分发挥河流的多种功能和综合利用效益;四是在现有的流域水功能区划的基础上,进一步完善流域水功能区划,分析研究水体纳污能力及污染物排污总量限制,提出水质保护要求,分析研究水生态与水环境的主要制约因素、开发利用限定条件及控制因素,拟定水生态与水环境保护方案;五是根据流域治理开发和保护的规划方案,从维护河流健康、保障水资源可持续利用、发挥政府对流域涉水涉河事务社会管理的职能和提高公共服务水平的要求出发,研究提出保障流域综合管理的重大政策措施,提出实现水利现代化管理的要求和建议,对怒江一级支流卓玛朗错曲流域进行综合规划。
孟底沟水电站左、右岸场内交通及自然边坡防治工程

孟底沟水电站左、右岸场内交通及自然边坡防治工程孟底沟水电站是雅砻江中游七级开发方案中的第五个梯级,上游与楞古梯级衔接,下游与杨房沟梯级衔接,枢纽区位于四川省甘孜州与凉山州交界的雅砻江干流上,水库区涉及到甘孜州的康定市、九龙县、雅江县和凉山州的木里县。
电站经九龙县、大沱,沿锦屏对外交通专用公路至漫水湾转运站里程约311km,电站经九龙县、康定、雅安到成都公路里程约602km。
坝址位于孟底沟沟口下游约0.3km处,水库长约54.5km,坝址集水面积79564km2,多年平均流量887m3/s,多年平均径流量279.72亿m3。
采用坝式开发,坝型为混凝土双曲拱坝,最大坝高198.00m。
水库正常蓄水位2254.00m,死水位2248.00m,总库容8.85亿m3,调节库容0.860亿m3,具有日调节性能。
电站装机2400MW,安装4台混流式水轮发电机组,单机容量600MW;与两河口水电站联合运行枯水年枯期平均出力840.9MW,多年平均年发电量104.05亿kWh。
施工工作内容包括(但不限于):(1)路基土石方工程承包人应完成本合同施工图纸所示的路基挖方、路基填方、排水和特殊路基处理等及其有关的作业。
(2)路面工程承包人应完成本合同施工图纸所示的(在已完成并经监理人验收合格的路基上铺筑)底基层、基层和面层,以及修筑路面附属设施及其有关的作业。
(3)桥梁及涵洞工程承包人应完成本合同施工图纸所示的桥梁、涵洞及其附属结构物的施工。
(4)隧道工程承包人应完成本合同施工图纸所示的隧道施工,包括隧道的施工准备、洞口与明洞工程、洞身开挖、洞身衬砌、防水与排水、监控量测、特殊地质地段施工与地质预报等以及其他有关隧道工程的施工作业。
(5)沿线设施及预埋管线工程承包人应完成本合同施工图纸所示的包括护栏、道路交通标志、道路交通标线、预埋(预留)基础等及有关作业。
水文水资源环境管理与防洪减灾措施探讨_3

水文水资源环境管理与防洪减灾措施探讨发布时间:2023-03-16T03:17:48.309Z 来源:《新型城镇化》2023年2期作者:才央1 次吉卓玛2 达娃曲桑3[导读] 水文水资源环境管理是防治洪涝灾害的基础性工作。
近年来我国各地区水文水资源管理不断完善,水利工程建设取得了较大进展,在一定程度上降低了灾害带来的影响。
1.西藏自治区水文水资源勘测局林芝水文水资源分局2.西藏自治区水文水资源勘测局日喀则水文水资源分局江孜水文站3.西藏自治区水文水资源勘测局山南水文水资源分局羊村水文站摘要:水文水资源生态环境保护与防洪减灾措施,是人类对洪水的防范,尽管人类与洪水斗争了几千年,但是,至今仍在斗争。
因为洪水灾害可能是毁灭性的,洪水到来可能造成的伤亡人数和经济损失往往是难以统计的。
在发展中国家,在自然灾害造成的死亡人数中,有95%-97%是由洪水造成的。
同时,90%的自然灾害每年给世界经济造成60亿美元的损失。
中国有很多河流,这些河流也经常出现洪水,这些自然灾害在中国政府的领导下,基本上都可以抵御,但洪水的爆发也使人民的生命和财产受到了损失。
因此,水利工作者要加强对水文水资源生态环境保护与防洪减灾措施的探讨,要把对生态环境保护与防洪减灾措施做好,尽量的减少洪水造成的灾难,为保护人民的生命和财产负责。
关键词:水文水资源;环境管理;防洪减灾1水文水资源环境管理与防洪减灾的重要性水文水资源环境管理是防治洪涝灾害的基础性工作。
近年来我国各地区水文水资源管理不断完善,水利工程建设取得了较大进展,在一定程度上降低了灾害带来的影响。
但由于各地区水文水资源管理水平不一,受自然因素、气候环境等多种因素的影响,近年来洪涝灾害仍频繁发生,威胁着人们的生命安全与财产安全,严重制约了地区经济社会高质量发展。
对此应充分认识水文水资源管理与防洪减灾的重要性,不断完善相关制度体系,更新监测检测设备,提升群众防洪减灾意识,确保水文水资源环境管理与防洪减灾工作的顺利进行。
生态环境部关于金沙江上游波罗水电站环境影响报告书的批复

生态环境部关于金沙江上游波罗水电站环境影响报告书的批复文章属性•【制定机关】生态环境部•【公布日期】2024.08.23•【文号】环审〔2024〕82号•【施行日期】2024.08.23•【效力等级】行政许可批复•【时效性】现行有效•【主题分类】环境影响评价正文关于金沙江上游波罗水电站环境影响报告书的批复环审〔2024〕82号华电金沙江上游水电开发有限公司:你公司《关于恳请审批金沙江上游波罗水电站环境影响报告书的请示》(金电司安环〔2024〕6号)收悉。
经研究,批复如下。
一、该项目位于四川省甘孜藏族自治州白玉县、德格县和西藏自治区昌都市江达县交界的金沙江上游河段,坝址位于西藏自治区昌都市江达县波罗乡藏曲汇口以上3.5公里处。
坝址上距规划的岗托水电站坝址约103公里,下距在建的叶巴滩水电站坝址约72公里。
工程任务以发电为主。
电站采用坝式开发,最大坝高134米,水库正常蓄水位2989米,相应库容6.22亿立方米,调节库容0.86亿立方米,具有日调节性能。
电站总装机容量96万千瓦,多年平均年发电量38.92亿千瓦·时。
工程枢纽主要由挡水建筑物、泄水建筑物、引水发电建筑物等组成。
挡水建筑物为碾压混凝土重力坝,采用全坝身泄洪和挑流消能;引水发电建筑物布置于右岸,地下发电厂房内安装3台混流式水轮发电机组,单机容量32万千瓦。
该项目是国家“十四五”规划纲要确定的西南水电基地和《“十四五”现代能源体系规划》确定的金沙江上游水电基地的规划建设项目,总体符合《金沙江上游水电规划报告》及规划环评、相关文件的要求。
项目实施将对水环境、生态等产生不利影响,在严格落实环境影响报告书提出的各项生态环境保护措施和本批复所提要求后,不利生态环境影响可以得到一定缓解或控制。
我部原则同意环境影响报告书的环境影响评价总体结论和拟采取的生态环境保护措施。
二、主要生态环境影响(一)水环境影响。
工程建设后将淹没金沙江干流天然河道71.16公里,河段流态由急流型转变为缓流型。
1989年巴塘6.7级地震群现场工作纪事

第8期(总第464期)国 际 地 震 动 态No.8(SerialNo.464)2017年8月RecentDevelopmentsinWorldSeismologyAugust,2017檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭檭殐殐殐殐亲历地震预报总结报告 编者按:国家地震科技创新工程包括:“透明地壳、解剖地震、韧性城乡和智慧服务”4个科学研究方向。
“解剖地震”是其中十分重要的科学研究方向,也是地震预测科学研究的基础。
为了更好的对历史大地震进行深入研究,发展地震预测科学理论和总结地震预测实践经验,中国地震学会地震预报专业委员会在中国地震局监测预报司的支持下,决定成立“亲历地震预报过程总结专家组”,对自邢台地震以来的显著地震的预报过程进行解剖、清理与总结,以期提升对地震预报过程的认识。
中国地震学会地震预报专业委员会在每年的地震预报论坛学术交流中就清理总结报告组织交流研讨。
清理总结报告与论坛学术交流摘要集一并刊出。

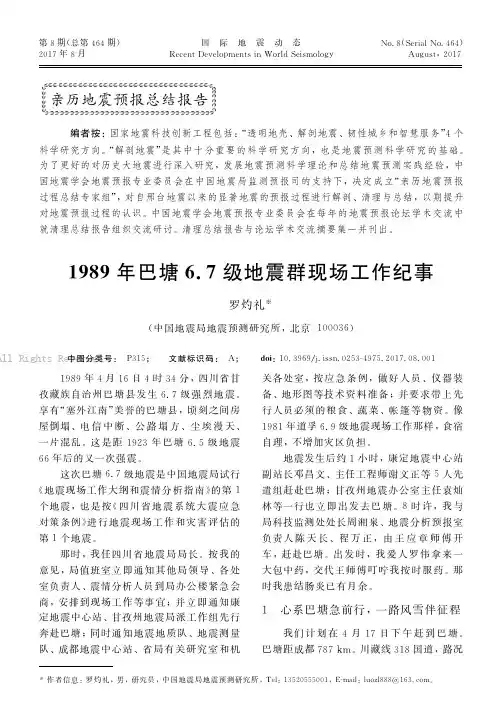

1989年巴塘6.7级地震群现场工作纪事罗灼礼※(中国地震局地震预测研究所,北京100036)中图分类号: P315; 文献标识码: A; 犱狅犻:10.3969/j.issn.0253 4975.2017.08.001 1989年4月16日4时34分,四川省甘孜藏族自治州巴塘县发生6.7级强烈地震。
享有“塞外江南”美誉的巴塘县,顷刻之间房屋倒塌、电信中断、公路塌方、尘埃漫天、一片混乱。
这是距1923年巴塘6.5级地震66年后的又一次强震。
这次巴塘6.7级地震是中国地震局试行《地震现场工作大纲和震情分析指南》的第1个地震,也是按《四川省地震系统大震应急对策条例》进行地震现场工作和灾害评估的第1个地震。
那时,我任四川省地震局局长。
按我的意见,局值班室立即通知其他局领导、各处室负责人、震情分析人员到局办公楼紧急会商,安排到现场工作等事宜;并立即通知康定地震中心站、甘孜州地震局派工作组先行奔赴巴塘;同时通知地震地质队、地震测量队、成都地震中心站、省局有关研究室和机关各处室,按应急条例,做好人员、仪器装备、地形图等技术资料准备;并要求带上先行人员必须的粮食、蔬菜、帐篷等物资。
打响防污治污“三大战役”

打响防污治污“三大战役”作者:彭纳来源:《四川党的建设·城市版》2016年第09期省委十届八次全会审议通过的《关于推进绿色发展建设美丽四川的决定》明确提出,力争用5年的时间基本解决全省突出的环境问题,而其中特别指出在这场与时间赛跑的“争斗”中,我们将会遭遇包括大气、水以及土壤三个方面污染防治的“三大战役”,“战役”的成败事关我省环保整体的成败。
“三大战役”的集结号已经吹响。
沙化治理打了漂亮一仗【档案】地点:甘孜州理塘县理塘县城区海拔4000米以上,被誉为“世界高城”,国道318穿城而过。
来往在318线上的人们,都将理塘作为一个地标,其在驴友心中有着里程碑式的意义。
然而,多年来,这里的人们始终围绕着沙进人退,还是人进沙退的主题进行着博弈。
据2009年第四次沙化土地监测数据显示,理塘沙化土地总面积已经达到568065亩。
追溯其沙化原因,除了恶劣的自然环境所致外,还有草地重用轻管,超载过牧等人为因素。
理塘的治沙之路艰难曲折。
在沙地上撒草种,每亩撒15斤,其中14斤都有可能腐烂,即使当年长出草来,第二年因“根基不牢”也不再发芽。
为了让种下去的草能生根发芽,理塘县环境保护和林业局技术人员颇费了一番功夫,他们将搬过干草皮剩余的土运到沙地进行回填,撒上适合高海拔地区生长的披碱草、黑麦草等,然后再将沙地翻一遍。
通过技术人员的不断摸索、学习、实践,草种终于深深地落下了根,一片片草终于染绿了草场。
解决了种草的问题,如何解决流动沙地又成了新问题,打“铆钉”成为了解决之道,利用草原上废弃的干草皮墙,用干草皮墙在流动的沙地上打成网格,然后在网格中填上土,再撒上草种。
有了“铆钉”还不行,还必须在出沙口砌挡墙堡坎,一个沟一个沟扎断,有效地防止治好了的土地再次被沙淹没。
同时,在四周插上高山柳枝条,防止沙被吹走,这些行之有效的办法,终于把固沙的难题解决了。
在高海拔沙化治理这一世界性难题上,我们打了一个漂亮仗。
然而,治沙的战役却并没有取得决定性胜利。
河道防洪治理工程建设项目工程概况及内容

河道防洪治理工程建设项目工程概况及内容1.K工程概况一、工程概况1.项目名称:省冕宁县泸沽镇、铁厂乡孙水河防洪治理工程建设项目L建设地点:省冕宁县3,投标范围:本项目施工图纸及工程量清单的全部内容施工招标4.计划工期:工程计划总工期均为:90日历天计划开工日期:2012年3月10日计划竣工日期:2012年6月10日5.质量要求:合格6.建设规模及主要建设内容:冕宁县孙水河(2011年度)地方工程河道综合治理长度约2500m,左岸新建防洪堤起点邓家湾大桥,终点孙水村二组下方,长约2426.46m;右岸新建防洪堤起点邓家湾大桥,终点果胜村四组,长约1330.95m。
两岸共计约3757.01m。
河道清淤疏浚约1078m o二、施工技术要点1、本工程主要采用的施工规范及技术标准主要有: (1)《水利水电工程验收规程》;(2)《水利水电工程施工测量规范》;(3)《碾压式土石坝施工规范》;(4)《土坝坝体灌浆技术规范》;(5)《水工建筑物水泥灌浆施工技术规范》;(6)《水闸施工规范》;(7)《砌体工程质量验收规范》;(8)《水工混凝土施工规范》等。
2、坝体填筑应采用大型机械进行碾压,以确保施工质量,大型机械无法碾压的边角地带,应采用振动夯板进行夯实修理。
3、浆砌石结构采用铺浆法砌筑,要求错缝搭接、砂浆饱满、线条顺直;石料规格满足相应规范要求。
4、混凝土及砂浆原材料和施工工艺应满足相应规范要求。
三、其它说明1、图纸中未尽事宜,严格按照相应规范、规程执行。
2、由于现场实际情况发生改变,需作设计变更时,施工方或业主应及时通知现场设计代表,以便及时处理。
3、隐蔽工程和关键部位的验收方法按相关规范要求执行。
四、环保、水保环境保护:施工过程中,一是加强环境保护,修建沉淀池对废水进行处理,修建临时厕所,配备垃圾桶;二是加强施工人员健康保护,对施工人员检疫防疫,对排泄物进行消毒,配备头盔等。
水土保持:对新开料场,先将表层耕植土剥离堆在一边再进行取料,工程完成后恢复耕植土进行复耕;对渣场修建挡墙,种植灌木,撒播草籽;对临时道路种植灌木,撒播草籽。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况及施工条件1.1工程概况1.2市场供应条件1.3发包人提供的条件1.4施工通信条件1.5主要控制工期第二章施工部署2.1施工动员2.2人员、物资、机械、设备进场2.3技术准备2.4测试、试验工作安排2.5场地清理第三章施工总进度计划3.1编制依据及原则3.2工期安排3.3关键线路3.4进度保证措施第四章施工总布置4.1施工总布置原则4.2施工交通运输4.3施工工厂4.4布置规划第五章施工方案与技术措施5.1 施工临时工程5.1.1、施工导流5.1.2、施工交通5.1.3、施工供电5.1.4、房屋建筑工程5.2 土石方开挖施工5.3 砂卵石回填施工5. 4 放浪墙及基础(C25砼)5.5 C25素砼堤体5.6穿堤涵管5.7 河道疏浚工程第六章资源配备计划6.1劳动力的安排计划6.2劳动力保证措施6.3机械设备安排计划6.4主要材料和构件计划第七章季节施工技术措施7.1雨季施工措施7.2夏季施工措施7.3冬季施工措施7.4安全度汛措施第八章现场施工组织管理体系8.1 施工组织机构关系图8.2 管理体制8.3 项目经理部组织机构运作职能8.4 合同管理8.5 施工管理8.6 考核与兑现8.7 施工准备第九章工程进度计划与措施9.1保证工期方案9.2工期保证体系9.3工期保证措施第十章质量管理体系与措施10.1 质量方针、原则10.2 工程质量的控制标准10.3 施工质量管理体系10.4 质量保证的行政管理措施10.5 质量保证的技术措施10.6 质量保证的资源配备10.7 工程质量的控制措施第十一章安全管理体系与措施11.1 安全监控指标11.2 安全保证体系11.3 安全保证措施第十二章文明施工措施第十三章环境保护管理体系与措施13.1 环境保护和水土保持措施13.2 水质保护13.3 大气污染和噪声防治13.4 弃渣和垃圾处理13.5 施工人员健康保护13.6 施工区水土保持第十四章地上地下管线保护措施14.1 具体保护措施14.2 组织管理措施14.3 发生意外的情况的处置方案第十五章民工工资支付保证措施附表一拟投入本项目的主要施工设备表附表二拟配备本项目的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图附表六临时用地第一章工程概况及施工条件1.1工程概况项目名称:XX省理塘县拉波乡拉曲河防洪治理工程计划工期:120日历天,具体开工时间以监理工程师下发的开工令为准。
建设地点:理塘县拉波乡。
建设规模: 新建防洪堤全长4758m,河道疏浚3456m质量要求:达到国家现行施工验收规X合格标准。
1.2市场供应条件1、建筑材料所需建材主要指块(卵)石、砂卵石等材料。
根据工程需求量,砂石料部分采用外购,部分采用砂卵石开挖料,部分采用砂砾石料场开采,能满足本工程用量及质量要求。
2、现场施工条件1)交通条件该工程对外交通以公路运输为主。
场内交通运输以现有公路为依托,需要新建部分施工道路,以满足场内施工要求。
本工程需要新建施工便道。
2)市场供应条件工程区附近具备机械设备的修配能力,可作为工程机修、汽修的主要依托。
当地剩余劳动力丰富,能为工程施工提供足够的劳动力。
3)其他材料水泥、钢筋、管材、木材以及油料等材料,均可以在附近市场购买。
1.3发包人提供的条件1、施工用地发包人在开工以前办好施工征地,保证承包人进场施工。
2、施工供电用水施工用电用水从发包人指定的接入点接引,做好线路架设及管道埋设工作。
1.4施工通信条件工程区有通信网络,拟配备一定数量的报话机保持现场施工管理联系,对外通信采用手机进行。
办公区安装座机,进行文件传真等通信联系。
1.5主要控制工期工期为120日历天,初步拟定施工准备5天,完成主要临建设施及施工用水、用电的接入。
主体工程施工110天,包括围堰施工、基础开挖、基础处理、堤防施工等。
收尾工程项目施工5天,主要包括围堰拆除、临建设施拆除及竣工验收等。
总工期控制在120日历天内。
第二章施工部署如果中标,我公司将按招标文件要求,在一周内组织施工队伍进场,积极开展各项施工准备工作。
在施工准备阶段着重抓好以下几方面工作:2.1施工动员中标后,利用3~5天时间分层次地进行开工动员。
首先由项目经理召集各施工队负责人用1天时间进行施工动员;其次由各施工队负责人用1~2天时间对其管辖X围内管理人员进行施工动员;再次由管理人员用1~2天时间对各施工作业工长、组长及专业作业人员进行施工动员。
经过动员,应达到以下效果:⑴施工动员普及率达到95%以上;⑵所有施工人员大致了解工程的基本情况,清楚工程特点、施工方法及注意事项,做到人人心中有数;⑶所有施工人员的安全意识、质量意识和环保意识得到明显加强;⑷提高认识、统一思想、振奋精神,保证全体施工人员以饱满的热情、高昂的士气投入到施工中去。
2.2人员、物资、机械、设备进场人员及物资设备的进场,总体原则是根据工程施工进度的实际需要或根据监理的要求,分期分批地进入现场,并依据实际情况随时进行调整。
首批人员和机械设备在开工前一周进场。
前期进场的设备主要有载重自卸汽车、挖掘机、装载机、发电机、压路机(10t以上)、混凝土搅拌机、小型机具及试验测试仪器等。
首批人员设备进场后,除立即进行场内的各项施工准备工作以外,还对进场路进行必要的整修和适当的加宽,并着手开始修建临时设施,办理相关开工手续。
2.3技术准备第一批施工人员进驻现场后,即着手进行技术准备工作,技术准备为外业技术准备和内业技术准备。
⑴内业技术准备要开展的工作主要包括以下内容:①认真阅读、审核施工图纸,查看有关施工规X,编写审核报告;②编写实施性施工组织设计、各种针对性保证措施及重点工序的作业指导书;③进行临时工程设施建设的具体设计;④编写各种针对性的保证措施;⑤根据合同条款、技术规X的规定与要求,采集各种临时设施的符合性数据;⑥根据招标、合同文件的要求编写应提供给业主和监理工程师的其它资料。
⑵外业技术准备工作主要包括以下几个方面:①现场详细调查和补充地质勘察资料;②现场测量控制桩橛交接埋设与复测;③各种工程材料的调查与便桥性测试分析并编写试验报告;④各种计量仪器设备的测试,并办理计量合格证书;⑤采集施工作业中所涉及的各种外部数据,如既有桥涵的通行荷载能力、周围河道水位变化情况等。
技术准备工作应做到:准备项目齐全、执行标准正确、内容完善齐备、超前计划布局、及时指导交底、重在检查落实。
2.4测试、试验工作安排测试、试验工作是控制整个工程精度和质量的关键因素,因此必须做好测试、试验工作的前期准备工作,为施工过程的全面质量控制打下一个良好的基础,使工程顺利进行并圆满完成。
⑴按照统一的规划布置,建立现场实验室,购置、调入前期准备工作中必须的试验、测量、测绘仪器及设备,安排试验、测量人员进场,进行1至2天的短期培训,提高认识,同时熟悉施工现场;⑵指派有关技术人员接收测量基准点、基准线和水准点及其基本资料和数据,然后与监理人共同校核基准点、基准线的测量精度,对所接收的资料和数据进行复核,并按国家测绘标准和本工程施工精度要求,测设用于工程施工的控制网;⑶集中对调入现场的测量、测绘、试验仪器设备进行维护、检修,校核,对需要认证的测量、计量仪器设备及时与当地的技术监督机构、标准计量单位取得联系,进行认证工作,统一计量标准和单位;⑷积极与当地的技术监督部门,质量检验部门及相关机构建立联系,以便其对整个施工过程进行监督、检验及提供相关技术服务;⑸对前期进场的施工用料及计划采购的施工用料,如水泥、骨料、及工程指定的其它材料进行取样试验,为之后的施工工作提供可靠的技术依据;⑹通过现场勘察及工艺试验选定前期施工的工艺流程、施工方法,确定施工参数,制定质量控制标准,编制施工现场工艺试验报告,并将有关材料报送监理人审批。
2.5场地清理施工人员进驻现场后立即开始场地清理工作,严格按照图纸所示或监理的指示,清理工地X围内阻碍施工的各种构筑物、障碍物以及树杆、树墩、树根及其它植物。
为临时工程和主体工程施工创造必要的条件。
清理场地的X围为施工需要的X围,作业时要小心谨慎,发现异常情况立即通知监理并遵从其指示,同时处理好与其它施工单位及地方居民或单位间的协调工作。
第三章施工总进度计划3.1编制依据及原则(1)依据招标文件、初步设计文件、工程量清单及国家及部颁相关技术规X;(2)根据本公司可调用的机械设备、技术能力及类似工程施工经验;(3)按照资源配备合理、工期优化的原则,加强过程控制,使工程施工充分体现快速、优质、低耗;(4)全面分析关键线路上各项目的施工方案,据实考虑关键项目的施工强度,力求进度计划合理可靠;(5)保证按期并力争提前各控制性进度,优质、高效地完成本标段施工,是本施工进度计划的根本控制目标。
3.2工期安排1、施工准备工程(1)开工后5日内临时风、水、电设施形成,地质复查、测量控制网基本完成。
(2)开工后7日内,临建房屋、施工工厂、场内交通全部形成。
2、堤防工程开工后10日内,完成围堰及部分基础开挖,局部具备混凝土浇筑条件,混凝土浇筑与基础开挖穿插施工,部分地段基础处理根据工程进展及时安排,为后续施工创造条件。
总的主体工程在110日历天内完工。
3、工程竣工安排5天进行收尾工作及竣工验收工作,收尾工作包括临建设施拆除、场地恢复及资料准备等。
3.3关键线路依据施工总进度规划,本工程关键线路上项目有:工程开工→土方及砂卵石开挖→堤防建设→回填→收尾及工程竣工。
3.4进度保证措施1、组织保证措施我公司将选调经验丰富、责任心强的工程技术、经济、行政等各类专业管理干部,组成本标施工项目经理部,并从公司选派参加过同类型工程的年富力强的项目经理,全权负责现场各方面的工作,工程实行项目法管理,做到统一组织、统一计划协调、统一现场管理、统一物资供应、统一资金收付。
建立健全项目管理机构,明确各部门、各岗位的职责X围,为该项目配备足够的能胜任工程管理的各类专业技术管理人员,建立以经营管理部为主,生产调度部、工程管理部、质量安全部和机电物资部协调配合的进度计划落实体制,确保各项工程的施工进度得到控制和及时调整,满足总进度要求。
2、计划控制保证措施一旦由本公司中标,我们将按招标文件要求,在工程师安排召开的施工前进度会议后3天内,向工程师提交初始工程进度,待工程师批准后,再编制详细工程进度。
在初始工程进度批准后7天内,完成详细工程进度编制并提交给工程师。
施工队和班组制订每周工作计划以至每日实施计划,把全部工作纳入严密的计划控制之下。
加强对计划的检查、跟踪、督促,建立月会、周会、日碰头制度,及时检查工程进展和计划执行情况,认真分析可能出现的问题,尽可能地做好各方面的充分估计和准备,避免一切可预见的不必要的停工和延误。
