屋面淋水蓄水试验记录表

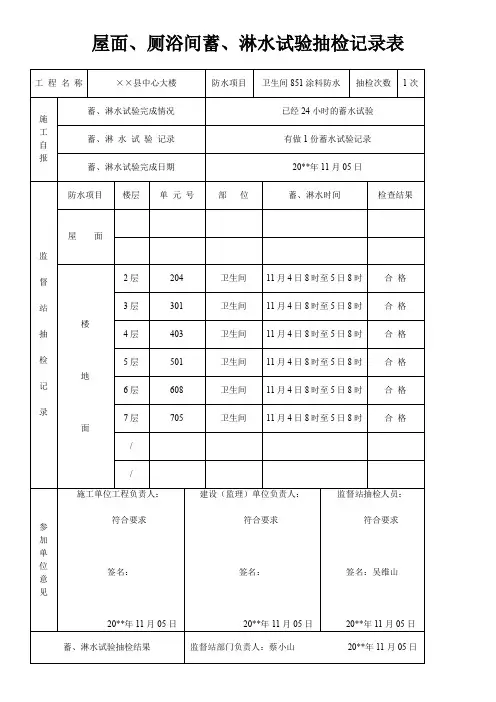

屋面、厕浴间蓄、淋水试验抽检记录表

工程名称
××县中心大楼
防水项目
卫生间851涂料防水
抽检次数
1次
施
工
自
报
蓄、淋水试验完成情况
已经24小时的蓄水试验
蓄、淋水试验记录
有做1份蓄水试验记录
蓄、淋水试验完成日期
20**年11月05日
监
督
站
抽
检
记
录
防水项目
楼层
单元号
部位
蓄、淋水时间
检查结果
屋面
楼
地
面
2层
204
厨房卫生间、屋面、墙面试水记录附图
单位工程名称:××县投诉中心大楼施工单位:**省××建筑工程有限公司
说明:1、厨房、卫生间的851防水涂料施工完成并于干燥后即进行试水。
2、于10月11日10时20分最后1间蓄完水开始计时至12日10时30分已满24小时。
3、经逐一观察所有厨房、卫生间的底板(即下层的天棚)均未发现渗漏水现象。
20**年11月05日
建设(监理)单位负责人:
符合要求
签名:
20**年11月05日
监督站抽检人员:
符合要求
签名:吴维山
20**年11月05日
蓄、淋水试验抽检结果
监督站部门负责人:蔡小山20**年11月05日
注:1、本表一式3份,施工、建设(监理)、监督站各1份。2、屋面全数检查,厕浴间按总间数15%抽查。
厨房、卫生间分布示意图
制图人:制图日期:20**年10月12日
卫生间
11月4日8时至5日8时
合格
3层
301
卫生间
11月4日8时至5日8时
合格
外墙、屋面、卫生间、厨房、阳台淋水、蓄水试验验收记录表

工程名称:
栋号:
单元号:
房间号:
检查验收内容
淋水、蓄水持续时间(小时)试验日期Leabharlann 试验结果备注检
查
部
位
说明
1.如验收发现有渗漏需在备注说明,监理和项目组100%跟踪维修过程并再次办理验收手续。
2.此表将作为防水节点子分项工程款拨付依据。
3.此表由监理单位统一填写、收集,并作为监理资料归入监理竣工资料中。
4.此表一式二份,监理、项目组各一份。
监理专业工程师:
项目组:
总监理工程师:
项目经理:
年月日
年月日
屋面淋水蓄水试验检查记录范文.docx

附件:屋面淋水、蓄水试验检查记录工程名称齐鲁康居住宅小区住宅楼试验日期试水方式√ 第一次试水□第二次试水试水日期鲁 JJ —068从 09 年8月 1日9时 10 分至 09 年 8 月2日11时10分检对细部构造(屋面天沟、檐沟、檐口、泛水、水落口、变形缝、伸出屋面管道等)、接缝处和保护层进行淋水、蓄水检查(蓄水深度为10cm, 蓄水最深度为20cm)。
淋水试验持续时间为4h(应不小于查2h);蓄水检查,蓄水时间为26h(应不小于24h)。
每 6小时检查一次,四次均无渗无漏为合格。
方检查内容:排水坡度、蓄水时间、蓄水深度、检查次数、管道周围渗水情况,排水后有无积水等。
法及内容检查结果复查意见复查人:复查日期:- -试验人员:施项目专业质量检查员:工单项目 ( 专业 ) 技术负责人:位监理工程师 ( 建设单位项目技术负责人) :监理( 建设)单位年月日年月日山东省建设工程质量监督总站监制地下室防水效果检查记录鲁 JJ — 069试水方法干手触摸湿斑,吸墨纸贴附试验日期工 1 、试验部位:地下室外墙;程2、依据:《地下防水工程质量验收规范》GB50208-2002第 8.0.8 条、附录 C及施工方案;试 3 、检查方法及内容:检查人员用干手触摸湿斑,无水分浸润感觉。
用吸墨纸或报纸贴附,纸不变颜验色。
检查时,要用粉笔构画出湿渍范围,然后用钢尺测量高度和宽度,计算面积,标示在“展开图”上。
部附件:背水内表面的结构工程展开图位及情况试验结果复查意见复查人:试验人员:施项目专业质量检查员:工单项目 ( 专业 ) 技术负责人:位复查日期:监理工程师 ( 建设单位项目负责人) :监理建设单位年月日年月日山东省建设工程质量监督总站监制厕所、厨房、阳台等有防水要求的地面泼水、蓄水试验检查记录鲁 JJ — 070工程名称齐鲁康居住宅小区住宅楼试验日期从年月日时分试水方式口第一次试水口第二次试水试水日期至年月日时分1、试验部位:2、依据:《建筑地面工程施工质量验收规范》GB50209-2002及施工方案;检3、检查方法及内容:采用泼水和蓄水方法,在门口用砂浆做挡水台,地漏周围挡高或用物封堵,然后放水,查蓄水深度为 30mm,最浅处不小于20mm,蓄水时间为 24h,每 6小时检查一次,四次均无渗漏为合格。
屋顶淋水试验记录表

屋顶淋水试验记录表
试验信息
- 试验日期:[填写试验日期]
- 试验地点:[填写试验地点]
- 试验人员:[填写试验人员姓名]
试验目的
本次屋顶淋水试验的目的是评估屋顶防水系统的性能,确保其抵御雨水的渗透,并验证防水材料和安装的质量。
试验过程
1. 试验准备:
- 清理屋顶表面,确保没有杂物;
- 准备试验设备,如水龙头、水管等;
- 确定试验区域。
2. 试验步骤:
- 将水龙头连接至水管,并将水管连接至试验区域;
- 打开水龙头,开始淋水;
- 淋水时间为[填写淋水时间],期间观察屋顶表面是否有渗漏现象;
- 记录任何渗漏的位置和程度。
3. 试验结果:
- 在试验过程中,未观察到任何屋顶渗漏现象;
- 屋顶防水系统证明了良好的性能,并能有效抵御雨水的渗透。
结论
根据本次屋顶淋水试验的结果,可以得出以下结论:
- 屋顶防水系统具有优秀的性能,能够有效防止雨水渗透;
- 防水材料和安装工艺符合要求,质量可靠。
下一步行动
根据屋顶淋水试验的结果,可以考虑以下下一步行动:
- 如有发现任何渗漏或质量问题,及时修复或改进相应部分;
- 定期进行屋顶维护和巡检,确保防水系统的持续有效性。
以上为屋顶淋水试验记录表。
*注意:本文档仅提供试验记录和结论,并不涉及法律内容。
在实际项目中,请确保遵循适用法律和规章制度。
*。
屋面淋水,蓄水试验检查记录

屋面淋水,蓄水试验检查记录
屋面淋水、蓄水试验检查记录
工程名称:鲁JJ-068
试验日期:年月日
试水方式:都市果岭15#楼平屋面
试水次数:第一次试水
方法及内容:对细部构造(屋面天沟、檐口、泛水、水落口、变形缝、伸出屋面管道等)、接缝处和保护层进行蓄水检查(蓄水最深度为20cm)。
蓄水检查时间为24小时(不应小于24小时)。
排水后无积水。
检查结果:经蓄水检查,屋面无渗、漏现象,符合标准。
复查意见:
复查人。
复查日期:年月日
试验人员:
项目专业质量检查员:
项目(专业)技术负责人:
监理工程师(建设单位项目技术负责人):年月日施工单位:
监理(建设)单位:。
屋面蓄水淋水试验表

屋面蓄水(淋水)试验及地下室
防水效果检查记录
注:该记录系根据《屋面工程质量验收规范》GB50207-2002及《地下防水工程质量验收规范》GB50208-2002的有关规定制订。
屋面工程验收应有雨后或持续淋水或蓄水检验记录,屋面蓄水时间不应小于24h ,雨水或持续淋水不应小于2h ,然后每隔3h 检查一次是否有渗漏和积水情况。
地下室的变形缝、施工缝、后浇带、穿墙管道、埋设件等设置构造严禁渗漏。
工程名称:
共 页第 页
屋面防水工程施工单位:
地下室防水工程施工单位: /
屋面雨水或淋水时间自 月
日
时至
月
日
时
室外地下水最高时间自
年 月 日
至
年 月 日
检查情
况 第一次观察检查屋面时间自 月 日 时至 月 日 时检查结果(有无渗漏积水等情况): 无渗水,漏水
第二次观察检查屋面时间自 月 日 时至 月 日 时检查结果(有无渗漏积水等情况): 无渗水,漏水
第三次观察检查屋面时间自 月 日 时至 月 日 时检查结果(有无渗漏积水等情况)
: 无渗水,漏水 施工单位: 监理(建设)单位:
检查人:
旁站监督人:
年 月 日
施工单位复查意见:
监理(建设)单位核查意见: 检查合格
同意验收
项目专业监理工程师(建 设单位项目技术负责人):
施工单位项目 专业技术负责人:
监理(建设)项目部(章):
年 月 日
年 月 日
湘质监统编
施2002-25。
屋面淋水蓄水试验检查记录

附件:屋面淋水、蓄水试验检查记录
山东省建设工程质量监督总站监制地下室防水效果检查记录
山东省建设工程质量监督总站监制
厕所、厨房、阳台等有防水要求的地面泼水、蓄水试验检查记录
山东省建设工程质量监督总站监制外墙、外窗淋水试验记录
给水管道水、气压试验记录
山东省建设工程质量监督总站监制室内排水管道通水试验记录
山东省建设工程质量监督总站监制室内排水管道通球试验记录
山东省建设工程质量监督总站监制室内铸铁排水管道灌水试验记录
山东省建设工程质量监督总站监制卫生器具满水试验记录
山东省建设工程质量监督总站监制
采暖系统调试记录
山东省建设工程质量监督总站监制电气照明通电试运行记录
注:试运行时间:公建应为24h,民用住宅应为8h,每2h记录运行状态1次,检查结论栏可根据需要分格记录。
山东省建设工程质量监督总站监制
电气照明(动力)全负荷试运行记录
山东省建设工程质量监督总站监制电气绝缘电阻测试记录
注:此表适用于单相、单相三线、三相四线制、三相五线制的照明、动力线路及电缆、设备器具等绝缘电阻的测试。
山东省建设工程质量监督总站监制
电气接地电阻测试记录
山东省建设工程质量监督总站监制漏电保护器检测记录
注:竣工验收前应对所有漏电保护装置检测漏电动作电流值,并用按钮和插座检验器检查线路漏电与相序是否符合规范要求。
山东省建设工程质量监督总站监制
等电位联结测试记录
山东省建设工程质量监督总站监制大型灯具安装过载试验记录
山东省建设工程质量监督总站监制风管强度检测记录
山东省建设工程质量监督总站监制风管系统漏风量检测记录。
屋面防水层淋水及蓄水试验记录【范本模板】

施工单位质量检查员:
监理工程师:
4.3。16 卷材防水层不得有渗漏或积水现象.检验方法:雨后或淋水、蓄水试验。
5。3。10 涂膜防水层不得有渗漏或积水现象。检验方法:雨后或淋水、蓄水试验。
6.1.8 细石混凝土防水层不得有渗漏或积水现象。检验方法:雨后或淋水、蓄水试验。
8.2.6蓄水屋面防水层施工必须符合设计要求,不得有渗漏现象.检验方法:蓄水至规定高度观察检查。
10.0.5检查屋面有无渗漏、积水和排水系统是否畅通,应在雨后或持续淋水2h后进行.有可能作蓄水检验的屋面,其蓄水时间不应少于24h。
试验过程记录
说明:
1、2008年1月9日至10日大雨,进行屋面防水层雨后试验观察,蓄水高度大于20mm。雨后检查所有可能渗水的地方,均未发现渗水现象,积水和排水系统畅通。
建筑屋面泼水(蓄水)检查记录表
(GB50207-2002)表3。0。9编号:
工程名称
临海市广达工艺品有限公司宿舍楼工程
施工单位
浙江东源建设有限公司检测部位源自屋面试验方法蓄水检验
质量要求和
检验方法
GB50207-2002《屋面工程施工质量验收规范》
3.0。12屋面工程各分项工程的施工质量检验批量,应按屋面面积每100㎡抽查一处,每处10㎡,且不得少于3处。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
h
无渗漏
无渗漏
年 月 日 试验结果: 结论: 年 月 日 年 月 日 年 月 日 年 月 日
施 工 单 位 参 加 人 员监理(建设)单位参加人员
试验操作人员记 录 员质 检 员专业技术人员
实 际24h实 际20cm
说明:淋水、蓄水屋面部位应绘制A4纸标示图,作为本表附件。
蓄 水 试 验
蓄水时限最高处水深cm蓄水面积㎡有无渗漏
规 范24h规 范20cm
规 范2.0h规 范
实 际2.0实 际
淋蓄水试验工程部位6#楼屋面结构层防水试验日期 年 月 日
淋 水 试 验
淋水时限淋水量L/㎡·min淋水面积㎡有无渗漏
防水分包单位项目经理施工员班组长
总承包单位***屋面防水类别及等级
屋面防水施工分包单位资质等级证号
01.屋面淋水蓄水试验记录
陕ZKZ-010101
工程名称***建设单位***
陕西省建筑工程施工质量验收技术资料统一用表
工程质量控制资料表
分部工程01.建筑与结构子分部工程01.屋面淋水蓄水试验记录
年 月 日 年 月 日
陕西省建设工程质量安全监督总站编印·P·
施工单位专业技术负责人:监理工程师(建设
单位项目技术负责人):
加人员
0101
月 日
·P·
