塔式起重机安装安全技术交底

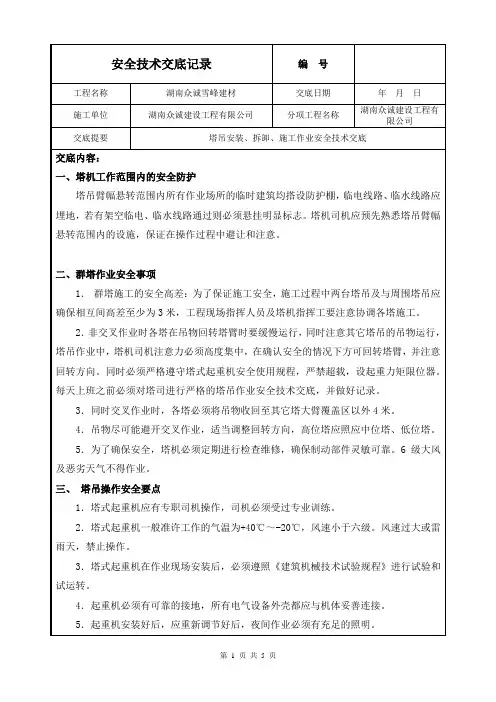

塔吊安装、拆除、施工作业安全技术交底

2.7注意拆下来的零部件的保管与堆放,联接螺栓、销轴及开口销等由拆装小组派人收管。
2.8除了上述要求外,其它要求均按《塔机使用说明书》和有关安全操作规程执行。
五、塔吊使用、安拆过程中的安全注意事项
坚持“安全第一、预防为主”的方针,严格按《建筑机械使用安全技术规程》进行施工。
二、群塔作业安全事项
1.群塔施工的安全高差:为了保证施工安全,施工过程中两台塔吊及与周围塔吊应确保相互间高差至少为3米,工程现场指挥人员及塔机指挥工要注意协调各塔施工。
2.非交叉作业时各塔在吊物回转塔臂时要缓慢运行,同时注意其它塔吊的吊物运行,塔吊作业中,塔机司机注意力必须高度集中,在确认安全的情况下方可回转塔臂,并注意回转方向。同时必须严格遵守塔式起重机安全使用规程,严禁超载,设起重力矩限位器。每天上班之前必须对塔司进行严格的塔吊作业安全技术交底,并做好记录。
2.2现场设安全标志,隔离带安排专人看守;
2.3操作人员在高空作业时,工具、螺栓、螺帽等都必须放置在安全位置,以防高空落体伤人。
六、塔吊安装拆卸过程中意外情况的应急程序
在塔吊安装、拆卸过程中一旦发生意外情况,较轻负伤人员应由现场有关人员送往医院诊治;较重或重大伤亡事故,包括机械重程度损坏的事故,应当立刻组织抢救伤员,
安全技术交底记录
编号
工程名称
湖南众诚雪峰建材
交底日期
年月日
施工单位
湖南众诚建设工程有限公司
分项工程名称
湖南众诚建设工程有限公司
交底提要
塔吊安装、拆卸、施工作业安全技术交底
交底内容:
一、塔机工作范围内的安全防护
塔吊臂幅悬转范围内所有作业场所的临时建筑均搭设防护棚,临电线路、临水线路应埋地,若有架空临电、临水线路通过则必须悬挂明显标志。塔机司机应预先熟悉塔吊臂幅悬转范围内的设施,保证在操作过程中避让和注意。
塔吊安装安全技术交底三篇

塔吊安装安全技术交底三篇篇一:塔吊安装拆除安全技术交底篇二:塔吊安装拆除安全技术交底篇三:塔吊安装安全技术交底一、施工条件:三通一平已形成,施工现场与相邻周边已做好临时围挡,施工区与生活区、办公区分区围挡已做好,施工手续基本到位,具备开工条件。
二、塔吊安装前的准备工作:1、了解现场布局和土质情况,清理障碍物。
2、施工项目部提供塔机的基础图以及有关技术资料,以便按照要求制作基础,达到安装条件。
3、据建筑物和施工需要确定地基位置,按基础图所规定技术要求进行地基设置。
4、了解现场布局和土质情况,清理安装区域内地面和空间的障碍物,保证拆塔时附近场地能满足临时堆放塔身构件和地面上吊车及安装人员的工作环境。
备吊装机械,枕木,木楔以及足量的铅丝,杉木,旧钢丝绳,绳卡等常用工具。
5、安装注意事项:(1)、起重机的安装与拆卸须按说明书规定的要求和顺序进行。
(2)、本机采用三项四线共电,临本不与本机身相接,塔身采用专线设的接地线可靠接地,接地电阻不得大于4欧姆(重复接地电阻不大于10欧姆)。
(3)、塔机回转半径以外的5—10M不应有高低压线杆,(低压杆力星药业项目塔吊安拆施工安全技术交底5M,高压杆10M)。
(4)、在安装时,对部件接通电源前或安装完毕对整机各部接通电源前,应摇测各部对地的绝缘电阻,电动机绝缘电阻不应低于0.5兆欧.,导线间,导线与地之间的绝缘电阻不小于1兆欧.。
三、塔式起重机的安装与拆卸:采用16T汽车起重机及其它邻近的塔式起重机等进行本独立式塔机安装作业,其安装步骤为: 1、安装底架2、吊装第二个标准节,注意有踏步的一面要与建筑长度方向垂直。
3、在地面组装好提升架整体吊装,将提升架套装在塔身的外面,注意,如起重设备的起吊能力不足25T,液压系统只能分开吊装。
4、吊装上、下支座。
在地面先将上、下支座、回转支承、回转机构连接好,一起进行吊装,为便于提升架与下支座对接,在吊装下支座前先使顶升横梁两端销轴落入踏步槽内,临时启动油泵顶升提升架,使提升架上端连接法兰上。
塔吊安装技术交底15篇

塔吊安装技术交底15篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!塔吊安装技术交底15篇【第1篇】塔吊安装工程安全技术交底(1)专人指挥,相互配合,确保安全生产。
塔吊安装技术交底

建筑B-12 技术质量交底记录建设单位上海工业自动化仪表研究院有限公司工程名称新建生产及辅助用房项目交底日期交底地点项目部会议室交底部位塔吊安装引用规范规程《STT373塔式起重机使用说明书》《TC7525塔式起重机使用说明书》《建筑机械使用安全技术规程》 JGJ33-2012《塔式起重机安全规程》 GB5144-2006《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-2010《建筑施工高处作业安全技术规范》JGJ33-2012《建筑施工起重吊装安全技术规范》JGJ276-2012控制要点:一、塔机设置概况根据施工部署,本工程塔吊共设置3台,其中1#厂房东侧布置1台TC7525-16D(1#塔吊),2#厂房西侧布置1台TC7525-16D(2#塔吊),3#厂房低跨处布置1台STT373A(3#塔吊),以满足厂房及地下室结构建筑材料的垂直运输需要。
(2)STT373A塔吊三、塔吊预埋支腿安装与施工(1)混凝土基础表面积水抽干,基坑内不得有积水。
(2)建筑物总接地上引出二根偏铁至基础表面露出300mm。
作为塔基的接地,其接地电阻不大于4Ω。
(3)预埋柱脚的固定。
1)TC7525-16D塔吊2)STT373A塔吊(4)预埋支腿的混凝土浇筑施工1)将组合成的预埋支腿安装基准线放入基坑内钢筋中,并在预埋支腿下设置一可调整垫块或铁凳。
2)预埋支腿插入基坑时,不得剪断钢筋或较少钢筋数量。
3)严格按塔吊说明书要求锚固脚外露长度。
4)以主弦杆上端为基准,测量预埋支腿的平整度,平整度误差:小于标准节横截面的5)浇筑混凝土,待混凝土强度达到施工要求后,方能拆除预埋连接框架或加强节。
备注:基础混凝土浇筑振捣时,振动机械或其它辅助机械严禁碰触预埋固定支腿,否则待混凝土强度达标后,会造成预埋支腿的偏位现象,无任何可补救整改措施!四、塔吊安装前的准备工作(1)根据施工方案要求对塔机进行合理的布置和准确的定位。
塔吊安装技术交底流程

塔吊安装技术交底流程一、交底前的准备。
咱得先说说交底前的那些事儿。
这就像是一场大戏开演前的准备工作,可不能马虎。
施工单位得把参与塔吊安装的人员都召集起来,就像开个大家庭会议一样。
这里面包括安装工人啦,还有现场的安全管理人员,一个都不能少。
然后呢,交底资料得准备齐全。
这资料可不是随便弄弄的,得详细得很。
要有塔吊的说明书,就像它的出生证明和使用手册一样重要。
还有安装方案,这方案得写得明明白白,从塔吊的型号,到安装的具体步骤,再到安全注意事项,都得在里面。
这些资料就像是演员的剧本,每个人都得好好熟悉。
二、安装人员的资质审查。
这一步可关键啦。
咱们不能让没有本事的人去安装塔吊,那可就像让不会开车的人去开赛车一样危险。
安装人员得有相关的资格证书,得是经过正规培训的。
比如说,塔式起重机安装拆卸工,那得有这个证才能上岗。
而且,这些人员的经验也很重要。
就像老司机一样,经验丰富的安装人员在安装过程中能更好地应对各种突发情况。
施工单位要把这些人员的证书都检查一遍,就像检查入场券一样严格。
三、塔吊的基本情况介绍。
这时候,就该把塔吊这个“主角”好好介绍一下啦。
要告诉大家塔吊的型号,不同的型号就像不同性格的人一样,安装的方式和注意点也有差别。
比如说,有些塔吊可能比较小巧灵活,有些就比较大型笨重。
再说说塔吊的组成部分,什么起重臂啦,平衡臂啦,标准节啦,就像介绍人的四肢和身体一样。
让大家知道每个部分是干什么的,这样在安装的时候才能心里有数。
还有塔吊的性能参数,像最大起重量啊,最大起升高度啊,这就像是塔吊的能力值,大家得清楚它能做多少事,可不能让它干超出能力范围的活儿。
四、安装场地的要求。
安装塔吊的场地那也是有讲究的。
就像我们盖房子得选个好地基一样。
场地得平整坚实,不能坑坑洼洼的,要是场地不平,塔吊站在上面就像人站在摇晃的船上一样,多危险呀。
周围的空间也得够,塔吊在工作的时候起重臂是要转动的,要是周围的建筑物或者其他障碍物离得太近,那起重臂就施展不开了。

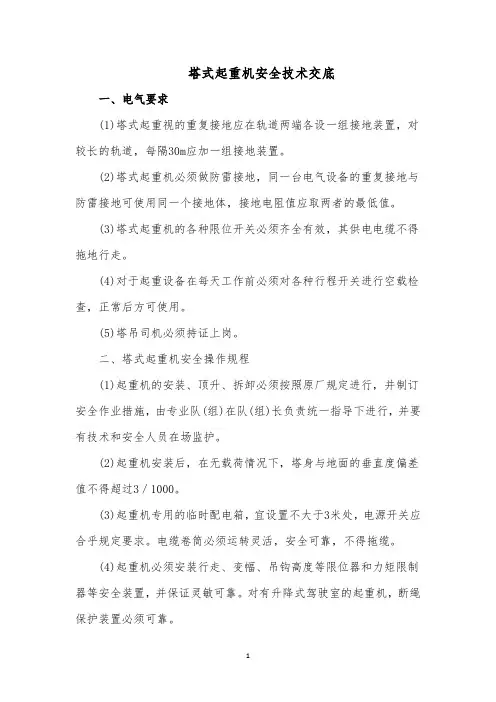

塔式起重机安全技术交底

塔式起重机安全技术交底一、电气要求(1)塔式起重视的重复接地应在轨道两端各设一组接地装置,对较长的轨道,每隔30m应加一组接地装置。
(2)塔式起重机必须做防雷接地,同一台电气设备的重复接地与防雷接地可使用同一个接地体,接地电阻值应取两者的最低值。
(3)塔式起重机的各种限位开关必须齐全有效,其供电电缆不得拖地行走。
(4)对于起重设备在每天工作前必须对各种行程开关进行空载检查,正常后方可使用。
(5)塔吊司机必须持证上岗。
二、塔式起重机安全操作规程(1)起重机的安装、顶升、拆卸必须按照原厂规定进行,并制订安全作业措施,由专业队(组)在队(组)长负责统一指导下进行,并要有技术和安全人员在场监护。
(2)起重机安装后,在无载荷情况下,塔身与地面的垂直度偏差值不得超过3/1000。
(3)起重机专用的临时配电箱,宜设置不大于3米处,电源开关应合乎规定要求。
电缆卷筒必须运转灵活,安全可靠,不得拖缆。
(4)起重机必须安装行走、变幅、吊钩高度等限位器和力矩限制器等安全装置,并保证灵敏可靠。
对有升降式驾驶室的起重机,断绳保护装置必须可靠。
(5)起重机的塔身上,不得悬挂标语牌。
(6)检查轨道应平直、无沉陷、轨道螺栓无松动,排除轨道上的障碍物,松开夹轨器并向上固定好。
(7)作业前重点检查:1)机械结构的外观情况,各传动机构应正常;2)各齿轮箱、液压油箱的油位应符合标准;3)主要部位连接螺栓应无松动;4)钢丝绳磨损情况及穿绕滑轮应符合规定;5)供电电缆应无破损。
(8)起重机在中波无线电广播发射天线附近施工时,凡与起重机接触的作业人员,均应穿戴绝缘手套和绝缘鞋。
(9)检查电源电压应达到380V,其变动范围不得超过±20V,送电前启动控制开关应在零位。
接通电源,检查金属结构部分无漏电后方可上机。
(10)空载运转,检查行走、回转、起重、变幅等各机构的制动器、安全限位、防护装置等确认正常后,方可作业。
(11)操纵各控制器时应依次逐级操作,严禁越档操作。
塔式起重机安全技术交底

塔式起重机安全技术交底一、一般要求:(1)塔吊司机和信号人员,必须经专门培训,由有关部门发给操作证。
(2)实行专人专机管理,机厂负责制,严格交接班制度。
(3)新安装的或大修后的塔吊,必须按说明书要求进行整机试运转。
(4)塔吊距架空输电线应保持安全距离。
(5)司机室内应配备适用的灭火器材。
二、操作前要求:(1)认真阅读塔机说明书,司机必须遵照不同的塔机说明书要求使用。
(2)检查路基是否符合说明书要求。
清扫轨道及路基,不得有障碍物,以免发生电缆线拉断或塔机出轨事故。
(3)检查各安全装置是否齐全有效。
检查方法应该在作空载试车的同时进行各限位试验,不能只检验安全装置的完好程度而不按规定作运行试验。
(4)做空载试运行。
施工中塔吊的各种运行动作,都要在使用前,用不同速度进行空车试验,试车中应注意各部件及传动声响的检查。
三、操作中的要求(1)第一次吊重物时,不要吊起后立即提升到所需高度,要先进行试吊,做到慢起钩,重物离地面50cm左右时稍停,认为没有问题时再继续走升。
(2)当挂好钢丝绳索具或吊钩钢丝绳绷紧时,操作人员要立即远离吊重物,防止重物坠落伤人。
(3)司机得到指挥人员明确后,方可开始操作;动作前先鸣铃示意,如发现信号不清,不要随意操作。
(4)规定塔吊每班应有两名司机,一名司机操作,另一名在地面监护,以避免因指挥不当发生事故。
(5)提升重物时,要确认货物的真实重量,要做到不超过规定的荷载,不得超载作业。
(6)不准起吊被埋住、冻粘的物件,否则因重量不清,发生超载事故。
(7)不准斜吊重物,避免造成塔吊失稳。
(8)起重臂改变仰角时,必须空载进行,变幅时,不能同时做其他动作。
(9)禁止做快速回转,因为回转速度过快会造成:构件就位困难,塔身过大扭矩和重物的过大离心力容易发生危险。
(10)两台塔吊在同一条轨道上作业时,应保持安全距离。
(11)操作中遇大风(六级以上)等恶劣气候,应停止作业,将吊钩升起,夹好轨钳,当风力达到十级左右时,吊钩落下勾住轨道,并在塔身结构架上拉四根钢丝绳,固定在地锚上。
塔式起重机安装拆卸安全技术交底

塔式起重机安装拆卸安全技术交底一、安全标准及作业前准备1. 相关安全标准和法规在进行塔式起重机的安装和拆卸工作时,需要遵守以下相关安全标准和法规:•《建筑施工企业安全生产管理规定》;•《建筑起重吊装机械安全技术监察规程》;•《塔式起重机使用与维护规定》;•《特种设备安全法》;•国际标准ISO9001:2000。
2. 作业前准备在进行塔式起重机的安装和拆卸工作前,需要进行以下作业准备工作:•确定施工现场的环境和地形条件,做好现场的整理和清理工作;•检查起重机的工作条件,如地基、支撑和制动装置是否合适;•清理和检查起重机各部件的磨损情况,确认是否需要更换;•对施工人员进行安全教育和培训,提高他们的熟练程度和技能水平;•分工合作,确定各人员的职责和工作任务;•对现场施工环境进行火源限制和消防措施管理。
二、塔式起重机安装的安全技术交底1. 塔身吊装在进行塔身吊装的过程中,需注意以下安全事项:•确定合适的坠物保护设施,防止坠物对施工人员和设备造成伤害;•制定合理的拆卸方案,按照计划执行拆卸操作;•确保塔身吊装的钢丝绳和吊钩等吊装机构设备的安全可靠;•确保吊装机构钢丝绳的状态和张力良好、无扭曲、裂口、断根、冒股现象;•吊装至指定位置后,及时进行固定和支撑,确保塔身的安全牢固。
2. 起重臂的安装在进行塔式起重机起重臂安装的过程中,需注意以下安全事项:•确定合适的坠物保护设施,防止坠物对施工人员和设备造成伤害;•确定起重臂的重心位置,确定合适的安装方法和方案;•确认起重臂的吊装机构设备的安全可靠;•确保吊装机构钢丝绳的状态和张力良好、无扭曲、裂口、断根、冒股现象;•确认吊装高度和位置不超过规定要求,在起重机进行操作时,避免超载。
3. 安装塔顶在进行塔式起重机安装塔顶的过程中,需注意以下安全事项:•确定合适的坠物保护设施,防止坠物对施工人员和设备造成伤害;•选择适当的起重机进行安装,因为高空操作容易影响安全;•确定塔顶的设计结构和尺寸,避免发生塔顶尺寸不合适的情况;•确认起重机支撑和耐力,避免塔式起重机失稳;•塔顶安装完成后,进行检查确认,并进行钢结构的固定和支撑,确保塔顶的稳定和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔机安装安全技术交底
1.起重机械安装作业必须由有经过上级主管部门颁发安装许可资格的队伍负责及经有关行政部门培训,取得特种作业证人员,并持证上岗。
2.进入施工作业现场必须戴好安全帽,穿工作鞋。
高空作业必须正确使用安全带,并遵守现场各项安全文明规定。
3.必须了解并严格按照说明书中所规定的安装程序及安装方案书所要求进行作业。
严禁对产品说明书规定的拆装程序进行任何改动。
4.必须了解、熟知各拆装部件的拼装与相连处所采用的联接形式和联接部件的尺寸、规定及要求,并了解各吊装件重量和吊点位置。
5.高处安装作业,需其他人员配合时,待与对方叫应后方可开始工作。
工作人员所用的工具必须装袋随身携带。
需要他人传递工具时,不得抛掷。
6.严禁酒后从事塔吊安装工作。
7.整个安装过程都必须设专人指挥。
8.安装工作应在风力小于5级的情况下进行,遇有大雨、大雾等恶劣天气必须停止安装。
9.顶升作业应在白天进行,若遇特殊情况需在夜间作业时,必须备有充分的照明设备。
10.顶升作业必须有专人看管电源,专人操作液压系统和专人紧固(销)螺栓,专人负责顶升横梁。
11.顶升作业必须在四级风力以下进行。
安装时如突然遇到风力增大、天气变恶劣时,必须停止作业,并紧固好连接(销)螺栓,使上下塔身连为一体。
12.顶升前必须预先将电缆线放松,放松程度略大于顶升高度。
13.在顶升过程中,严禁旋转塔帽及其它作业。
14.顶升时,如发生故障,必须立即停机检查。
在未排除故障前,不得继续顶升作业。
15.每次顶升前后,都必须认真做好准备工作和收尾检查工作,特别是顶升结束后,必须检查各连接销、螺栓是否按规定紧固,有无松动,外套架滚轮与塔身标准节的间隙量是否调整好,操作杆是否回到中间位置,液压系统的电源是否切断。
16.各种安全防护装置齐全,动作灵活可靠。
17.钢丝绳连接起重臂端部的一端用3个以上U型卡紧固,绳卡间距大于16d。
绳头距最后一绳卡的长度应≥40mm,并采用钢丝捆扎。
绳卡滑鞍放在钢丝绳工作受力的一侧,U型螺栓扣在钢丝绳的尾端,不得正反交错设置绳卡。
钢丝绳受力前固定绳卡,受力后再度紧固。
钢丝绳在滚筒端的固定,应用两个以上压板固定在滚筒侧方。
钢丝绳出绳端必须在滚筒下方。
