场地平整工程施工方案标准化管理部编码-[99968T-6889628-J68568-1689N]目录(一)总体说明1、编制说明1.1 编制范围本施工组织设计编制范围为:上海临港新城东港区一期工程陆域堆场地基处理。

1.2 编制依据1.2.1 依据业主所发招标文件和上海临港新城东港区一期工程陆域堆场地基处理项目场地平整工程现场踏勘考察的实际情况。

1.2.2 依据土石方工程施工技术规范。

1.2.3 依据对施工现场考察了解的施工条件、周围环境及我公司的综合施工生产能力和资源状况。

1.3 编制原则1.3.1 以科学先进的施工管理、施工方法和施工工艺为手段。

1.3.2 以满足施工安全、工程质量要求和施工工期为目标。

2、工程概况2.1 地理位置2.1.1临港新城重装备区上海临港新城东港区一期工程陆域堆场地基处理场地平整工程位于E4路以东、D1路以南,海堤路以北,E41路以东,面积约为23万平方米。

2.2 交通、通讯条件交通条件便利。

沿线工程施工和生活用水便利。

电力发达,可就近搭接。

施工用电条件良好。

3、工程质量、安全目标3.1 质量目标本工程的质量目标是:一次验收合格。

3.2 安全目标安全生产是企业取得良好经济效益的重要手段之一。

我公司将严格执行国家及建设部等部门颁发的有关施工技术安全规则,坚持文明施工,做好施工现场的环境保护和劳动保护工作。

积极与有关部门取得联系,确保现有道路上的车辆的安全运行和施工安全。

施工中的机械作业等遵守相应的操作规程,并责任到人。

杜绝因工死亡和行车安全事故的发生,因工重伤率控制在0.6‰以下。

4、总体施工方案及施工进度计划4.1 总体施工方案根据现场考察情况,施工队伍进场后,先行修通各主要施工区域的施工便道,清理施工现场的腐质土和开挖排水土沟,再进行场地平整土方开挖及回填,最后进行场地边坡清理及场地的完善。

4.1.1土方均采用机械化作业方式进行施工。

由于土方工程受雨天影响较大,主要抓紧晴天的施工,尽量避开雨天。

土方平整施工方案(3篇)

土方平整施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,占地面积约XX平方米,主要包括土方平整、基础施工、主体结构施工等部分。

土方平整工程是整个施工过程中的重要环节,直接影响到后续施工的顺利进行。

为确保工程质量和施工进度,特制定本施工方案。

二、施工准备1. 施工组织设计根据工程特点,成立土方平整施工项目部,明确项目经理、技术负责人、质量负责人等岗位职责,确保施工组织有序、高效。

2. 施工图纸及资料收集整理施工图纸、地质勘察报告、设计变更文件等相关资料,确保施工依据准确、完整。

3. 施工人员及设备(1)施工人员:组织具备相关资质和经验的施工人员,进行岗前培训,确保人员素质满足施工要求。

(2)施工设备:准备挖掘机、推土机、压路机、洒水车等土方平整施工设备,并进行检查、调试,确保设备性能良好。

4. 施工材料(1)土方材料:根据工程需求,采购合格的原材料,如砂石、土等,并进行检验,确保材料质量。

(2)混凝土材料:采购符合设计要求的混凝土材料,并进行检验,确保混凝土强度满足设计要求。

三、施工工艺及方法1. 施工工艺流程(1)施工放样:根据设计图纸,确定施工范围、标高、坡度等,并进行现场放样。

(2)土方开挖:采用挖掘机进行土方开挖,确保开挖深度、宽度、坡度等符合设计要求。

(3)土方运输:采用推土机将土方运输至指定位置,并进行堆放。

(4)土方平整:采用推土机进行土方平整,确保平整度、坡度等符合设计要求。

(5)碾压:采用压路机进行碾压,确保土方密实度满足设计要求。

(6)洒水保湿:采用洒水车进行洒水保湿,防止土方干燥、开裂。

(7)检测验收:对平整度、密实度、坡度等指标进行检测,确保施工质量符合设计要求。

2. 施工方法(1)土方开挖:采用挖掘机进行土方开挖,开挖过程中注意保护地下管线、树木等设施。

(2)土方运输:采用推土机将土方运输至指定位置,运输过程中注意安全,防止土方洒落。

(3)土方平整:采用推土机进行土方平整,确保平整度、坡度等符合设计要求。

场地平整工程施工方案(完整版)

场地平整工程施工方案(完整版)

目录(一)总体说明 (1)1、编制说明 (1)2、工程概况 (1)3、工程质量、工期及安全目标 (2)4、总体施工方案及施工进度计划 (2)5、施工组织 (3)(二) 施工组织设计文字说明 (8)1、主要工程项目的施工方案、施工方法 (8)2、确保工程质量和工期的措施 (12)3、工期保证措施 (15)4、雨天施工措施 (16)5、质量、安全保证体系 (16)6、安全保证体系 (19)7、文明施工管理 (22)8、拟投入本工程的主要施工机械设备表 (25)(一)总体说明1、编制说明1.1 编制范围本施工组织设计编制范围为:上海临港新城东港区一期工程陆域堆场地基处理。

1.2 编制依据1.2.1 依据业主所发招标文件和上海临港新城东港区一期工程陆域堆场地基处理项目场地平整工程现场踏勘考察的实际情况。

1.2.2 依据土石方工程施工技术规范。

1.2.3 依据对施工现场考察了解的施工条件、周围环境及我公司的综合施工生产能力和资源状况。

1.3 编制原则1.3.1 以科学先进的施工管理、施工方法和施工工艺为手段。

1.3.2 以满足施工安全、工程质量要求和施工工期为目标。

2、工程概况2.1 地理位置2.1.1临港新城重装备区上海临港新城东港区一期工程陆域堆场地基处理场地平整工程位于E4路以东、D1路以南,海堤路以北,E41路以东,面积约为23万平方米。

2.2 交通、通讯条件交通条件便利。

沿线工程施工和生活用水便利。

电力发达,可就近搭接。

施工用电条件良好。

3、工程质量、安全目标3.1 质量目标本工程的质量目标是:一次验收合格。

3.2 安全目标安全生产是企业取得良好经济效益的重要手段之一。

我公司将严格执行国家及建设部等部门颁发的有关施工技术安全规则,坚持文明施工,做好施工现场的环境保护和劳动保护工作。

积极与有关部门取得联系,确保现有道路上的车辆的安全运行和施工安全。

施工中的机械作业等遵守相应的操作规程,并责任到人。

场地平整施工方案

场地平整施工方案

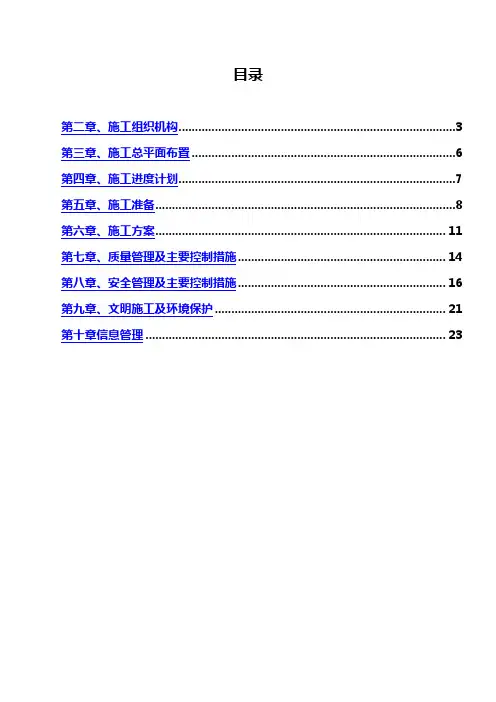

目录第二章、施工组织机构 (3)第三章、施工总平面布置 (6)第四章、施工进度计划 (7)第五章、施工准备 (8)第六章、施工方案 (11)第七章、质量管理及主要控制措施 (14)第八章、安全管理及主要控制措施 (16)第九章、文明施工及环境保护 (21)第十章信息管理 (23)第一章、工程概况及特点1.1编制说明1.1.1适用范围及编制目的1适用范围:用于220千伏哈密南郊输变电工程220kV南郊变电站3场地平整施工作业.. 2编制目的:场地平整是将需进行建设范围内的自然地面;通过人工或机械挖填平整改造成为设计所需的平面;以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求;并尽量使土方挖填平衡;减少运土量和重复挖运..场地平整是整个工程建设的基础;它的质量好坏;将直接关系到变电工程施工和运行过程中的整体安全..为保证本工程场地平整的施工质量;同时保证施工安全;特编制此方案..1.1.2编制依据1国核电力规划设计研究院设计施工图、图纸会审纪要及设计提供的有效技术资料等..2国家现行有关规程、规范和标准..3本公司有关文件..1.2工程量1.3工程特点1.3.1设计特点1本工程采用1985年国家高程基准;1954年北京坐标系;中央子午线为9300ˊ00"..2场地采用平坡式竖向布置;由西向东排水;排水坡度1.0%..3填方区填土应分层压实;压实系数≥0.94;填料中碎石粒径不应大于250mm..4场平可先填土至略低于设计标高约0.18米标高处;待站内建构筑物基础全部施工完成后;按竖向布置图的设计标高把剩余土方精平至场地设计标高..1.3.2施工特点及难点1工期紧;工程量大;填方总量34255.286m3;挖方总量34284.4m3..2场地高差大;最大挖方深度为2.475m;最大填方高度为4.237m;最大高差为6.405m..3地质条件差、场平压实要求高、现场施工用水量不足:本站站区上层表面原土均为粉细砂;缺水;场平过程中需大量浇水方能达到设计压实系数;而现场水资源不足;如何平衡洒水量将是施工过程中一大难点..第二章、施工组织机构2.1施工组织机构图见下图2.22.2.1其有效运行..2.2.2项目副经理兼副总指挥1负责场地平整施工全过程的生产、劳动组织管理和调度..2负责对施工的过程进行控制;下达施工计划..3负责施工质量监控、安全监察和文明施工的组织管理..4项目经理不在时;代其行使项目经理职责..2.2.3项目总工兼副总指挥1负责场地平整施工全过程的技术管理工作..2负责督促人员组织、材料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施..3负责督促安全目标的实施、质量目标的落实;负责落实场地平整施工过程中质量、安全措施的实施情况..4负责落实场地平整施工期间信息管理工作的实施情况..5负责落实项目法人、监理部门在场地平整施工过程中对工程技术、质量、安全、文明施工等方面的要求..2.2.4技术负责场地平整施工过程中所有的技术工作;落实技术作业指导书的实施;认真阅读设计文件和施工图纸;负责对施工人员进行施工技术交底和技术指导..2.2.5质量1协助项目副经理/项目副总工对质量工作实施管理..2负责施工质量监督和检查;负责向公司和监理工程师申请检查和验收..3参加工程材料的进货检验工作..4监督施工质量管理按公司质量手册和相关程序文件的规定有效地运行..5监督和指导施工队正确填写各种施工记录表..6负责施工质检及施工记录的资料整理..7负责向项目副经理/项目副总工整理和提交质量监控工作报告..8受项目副经理/项目副总工的委托;主持质量事故调查;并提交调查报告和处理意见..2.2.6安全1负责场地平整期间施工安全监察管理工作..2负责向施工人员进行安全教育和安全交底工作..3对发现的安全隐患或安全问题提出整改意见并及时督促处理..2.2.7物资1根据施工进度计划和施工组织措施;制定工器具和设备的配置计划;负责组织实施..2根据施工组织设计的工程进度计划;制定工程材料、物资供应计划并组织实施..3负责整理材质证明、试验报告..4负责组织工程材料工具等的采购..5负责设备及材料的接收、装卸、运输、保管、发放管理工作..6负责组织工程物资的进货检验;收集材质证明..2.2.8后勤负责搞好场地平整施工期间的生活、卫生、医保、劳保、防雨雪风沙等服务工作..第三章、施工总平面布置3.1布置原则3.1.1场平施工时;在施工安全范围内不得与其它工作交叉施工..3.1.2施工范围内的沟道、坑洞要首先填平、按设计要求压实;以利施工机械安全运行..3.1.3场平施工区要先修建临时道路;以利各种施工机械安全运行..3.1.4施工区要布置临时水源施工管道;管道敷设原则至少能够辐射整个场区..3.1.5场平施工可以分区分片进行;也可整个场区同时进行;但必须保证各片区接茬处施工质量能够满足设计和规范要求..3.2现场总平面管理办法3.2.1场平施工必须严格按照施工组织措施的要求进行;若遇到特殊问题应及时向项目部负责人员反映;及时解决该问题..3.2.2场平施工过程中;施工顺序及车辆行驶路线一般不作改动;若遇特殊情况;可根据实际情况进行部分修改;但必须事先征得现场技术人员和指挥人员的同意..3.2.3施工线路上;必须事先清除障碍物;保证施工的顺利进行..3.2.4施工现场设置警界线;外来人员及非作业人员严禁入内;以免发生意外事故..第四章、施工进度计划4.1施工进度计划施工总叠加天数为29天;可进行交叉作业;实际日历工期为26天;自2010年8月16日开始至2009年9月10日结束..具体见以下工期说明及施工进度横道图:4.1.1场平范围测量放线:共需2天;4.1.2场平区域内植被杂物清理:共需3天;4.1.3场平区域内临时道路修建:共需3天;4.1.4场平区域内临时用水管道敷设:共需3天;4.1.5场地平整洒水及分层碾压:共需17天;4.1.6细部处理:共需1天..220kV南郊变电站场地平整施工进度横道图4.2施工进度计划调整在场地平整施工过程中;当产生以下几种情况时;将对施工进度进行调整:4.2.1在施工期间;如受到不良天气影响;导致进度有变;将根据具体情况进行调整..4.2.2在施工过程中;我公司可能根据安装的具体情况;部分调整施工顺序和施工方法;以确保施工质量和施工进度..4.2.3在施工过程中;如遇其它不可预见性因素影响施工进度;将根据具体情况进行调整..第五章、施工准备5.1技术准备5.1.1编制场地平整施工作业指导书;并按规定程序进行审批:参加施工的所有人员必须熟悉施工作业指导书的内容;弄清施工顺序和施工方法;以及质量、安全、文明施工等要求..5.1.2技术交底:场平施工前必须对全体参建人员进行技术、质量、安全三级交底..所有参加施工的人员必须牢固记住技术交底的内容..交底的范围如下:1场平施工的范围和工作量..2场平施工的时间和进度..3场平施工人员组织;各个面、点的工作负责人..4场平施工的作业指导书;撒水、碾压等各项工序的要点;施工方法及施工顺序;对施工方法进行交底时要配合有图片解释;以便施工人员能够清楚、明白..5.1.3召开施工前生产会议:落实施工作业指导书中的各项内容;要逐人逐点逐项认真落实施工中的每一个细节;并讲解施工时需注意的事项和遇到特殊问题的应变方法..强调安全、质量、文明施工的重要性..做到分工明确;责任到人..施工过程中;工作人员不得擅自离开工作岗位..施工期间;坚持每日站班制:除项目部等上级机构组织的站班会外;场平施工组要单独执行每日站班制;交待当日施工任务、人员、材料设备等情况;以及施工安全、质量、文明施工要求和注意事项..5.2人员准备5.2.1人员准备要求1根据施工图纸及公司程序文件认真落实施工管理人员及施工人员;作到科学合理;既能够满足施工质量及进度要求;又不造成无故浪费..2参与施工的管理人员和施工人员要能够胜任此项工作;在确定骨干的基础上;优胜劣汰;随时调整施工力量;以满足现场施工进度和质量要求..5.3物资准备5.3.1物资准备要求1机械设备及工器具在进厂前必须严格执行试验和检验工作程序;进厂后要严格执行防护、贮藏、搬运、发放、维修及保养等工作程序..有问题的机械设备或工器具需进行维修;维修后也应严格进行检验和试验;合格后方可在施工中使用..2机械设备及工器具在使用前必须确保其性能良好;安全可靠..如不确定则必须进行技术状况检查和机械安全检查;确认其性能良好后方可使用..3施工机械采用若为自购;需选定正规厂家;并按要求进行检验;搜集好厂家资质及合格证、试验报告等各种质量证明文件;若为租赁;需首先对拟租赁设备严格进行质量检查;看是否能够满足现场施工要求;且需对现场租赁设备签定安全协议和施工合同..第六章、施工方案6.1场地平整施工流程图见下图本工程占地面积大;测量精度要求高;难度大..首先利用设计单位移交的测量基准点放出场区围墙轴线;再采用此轴线外延一定区域作为场平范围边线;外延范围应考虑围墙外排水沟;护坡等因素..6.3场地清理本工程所处位置为荒漠戈壁地带;上有浅层植被覆于地表..场平施工前应首先清除地表植被及垃圾..6.4临时道路施工本工程站址地表为粉细砂层;施工机械无法进入..站址范围内北侧为挖方区;南侧为填方区;首先对挖方区选取适当位置开辟施工临时进站道路;至填方区后采取洒水碾压方式进行道路硬化;临时道路洒水碾压标准均应以正常场平施工标准进行;填方区临时道路随场平逐渐分层提升..6.5临时水路管道施工临时用水管道主要用于填方区填料洒水;故管道安装要求既能覆盖整个场区;又能随场平逐渐提升..根据以上特点;主管道拟采用内径为63mm的硬质塑料管;沿场区中线由北向南贯穿整个场区;在主管道终端外接双路软管;各向东西向延伸;能够满足现场管道随填方部位场平逐渐提升和覆盖整个场区的要求..临时用水管道施工过程中可根据水压情况设置增压泵;以提升施工用水量..6.6场地平整土方开挖1挖方边坡应根据使用时间临时或永久性、土的种类、物理力学性质、水文情况等确定..对于永久性场地;挖方边坡坡度应按设计要求放坡..对于使用时间较长的临时性挖方边坡坡度;应根据工程地质和边坡高度;结合当地实践经验确定..2场地边坡开挖应采取沿等高线自下而上、分层、分段依次进行;禁止采用挖空底角的方法;在边坡上采取多台阶同时进行机械开挖时;上台阶应比下台阶开挖进深不少于30 m;以防止塌方..3边坡台阶开挖应作成一定坡势以利泄水..边坡下部设有护角及排水沟时;应尽快处理台阶的反向排水坡;进行护脚矮墙和排水沟的砌筑和疏通;以保证坡脚不被冲刷和在影响边坡稳定的范围内积水;否则应采取临时排水措施..4边坡开挖;对软土土坡或易风化的软质岩石边坡在开挖后应对坡面;坡脚采取喷浆、抹面、嵌补、护砌等措施;并作好坡顶坡脚排水;避免在影响边坡的范围内积水..6.7场地平整填方压实6.7.1一般要求(1)填土应采用挖方区余土;并控制土的含水率在最优含水量范围内..当采用不同的土填筑时;应按土类有规则地分层铺填;将透水性大的土层置于透水性较小的土层之下;不得混杂使用;边坡不得用透水性较小的土封闭;以利水分排除和基土稳定;并避免在填方内形成水囊和产生滑动现象..(2)填土应从最低处开始;由下向上整宽度分层铺填碾压或夯实..(3)在地形起伏之处;应做好接搓;修筑1:2台阶形成边坡;每台阶高可取30cm;宽100cm..分段填筑时每层接缝处应作成大于1:1.5的斜坡;碾迹重叠0.5-1m;上下层错缝距离不应小于1m..接缝部位不得在基础、墙角、柱墩等重要部位..(4)6.7.2机械压实方法:1为保证填土压实的均匀性及密实度;避免碾轮下陷;提高碾压效率;在碾压机械碾压之前;宜先用轻型推土机、拖拉机推平;低速预压4-5遍;使表面平实;且应先静压;而后振压..2碾压机械压实填方时;应控制行驶速度;一般平碾、振动碾不超过2km/h;并要控制压实遍数..3用压路机进行填方压实;应采用“薄填、慢驶、多次”的方法;填土厚度不应超过30 cm;碾压方向应从两边逐渐向中间;碾轮每次重叠宽度约15-25 cm;避免漏压..运行中碾轮边距填方边缘应大于50 cm;以防止发生溜坡倾倒..边角、边坡边缘压实不到之处;应辅以人力夯或小型夯实机具夯实..压实密度;除另有规定外;应压至轮子下沉量不超过1-2 cm为度..(5)平碾碾压一层完后;应用人工或推土机将表面拉毛..土层表面太干时;应洒水湿润后;继续回填;以保证上、下层结合良好..(6)第七章、质量管理及主要控制措施7.1质量管理目标根据电力建设施工质量验收及评定规程的规定;在得到设计施工图后;进行检验批、分项、分部、单位工程的划分;以此进行施工过程的质量检验和验评..本单位工程的质量目标为:1满足国家及行业施工验收规范、标准及质量检验评定标准要求;杜绝重大质量事故的发生;确保工程实现零缺陷移交..2分项工程合格率100%;分部工程合格;单位工程优良..7.2质量管理控制措施工程质量管理是一个系统工程;质量控制有事前、事中和事后控制;有主动控制和被动控制..对于一个工程项目的质量管理我们重要地抓好事前控制、主动控制;建立有效的质量保证体系和切实可行的质量计划;加强原材料和施工过程的控制;强化验收手段;将事前、事中和事后控制;将主动控制和被动控制有机结合起来;严格执行施工组织设计的质量管理措施..场地平整施工过程中主要采取加强成品半成品保护措施和加强过程控制两种方式进行控制..7.3质量通病及预防措施7.3.1填方边坡塌方预防措施:1根据填方高度;土的种类和工程重要性按设计规定1:1.5放坡;2根据现场回填土质;为保证边缘部位的压实质量;可以根据实际情况进行宽填;7.3.2填方出现橡皮土现象:填土受夯打辗压后;基土发生颤动;受夯打辗压处下陷;四周鼓起;这种橡皮土使地基承载力降低;变形加大;长时间不能稳定..预防措施:1避免在含水量过大的腐殖土、泥炭土、粘土、亚粘土等厚状土上进行回填;2控制含水量;尽量使其在最优含水量范围内;手握成团;落地即散;7.3.3回填土密实度达不到要求的预防措施:1土料不符合要求时;应挖出换土回填或掺入石灰、碎石等压夯实回填材料;2注意测试土的含水率、密实度和压实系数;含水量过大;可采取翻松、晾晒、风干或均匀掺入干土;3使用大功率压实机械辗压;控制回填土的分层铺土厚度;根据测试数据及时调整碾压遍数..7.3.4滑坡预防:保持边坡有足够的坡度;尽可能避免在坡顶有过多的静、动载..第八章、安全管理及主要控制措施8.1安全管理目标8.1.1工程安全管理总目标:一控制、二降低、三提高、四实现、五杜绝、六到位..1一控制:严格控制人身轻伤事故、重伤及以上事故;实现零目标..2二降低:降低现场习惯性违章现象;降低机具、设备操作性违章现象..3三提高:提高班组安全管理水平;提高对事故预测预控能力;提高安全员安全意识和素质..4四实现:实现千人负伤率低于3‰;实现工程安全管理到位率100%;实现重要作业安全监察到位率100%..5五杜绝:杜绝人身死亡事故及七种恶性事故;杜绝群伤事故;杜绝恶性未遂事故;杜绝交通死亡事故及负主要责任的重大交通事故;杜绝环境污染事故和重大垮坍塌事故及电网大面积停电事故..6六到位:思想到位、组织到位、措施到位、责任到位、落实到位、监督检查到位..8.1.2场地平整安全目标1不发生任何斗嘴打架等事件;不发生任何人身伤亡事故;2不发生任何机械故障及设备损坏事故..3不发生任何无安全技术交底就盲目施工事件;不发生施工人员不按操作规程、施工作业票及安全交底胡乱施工事件..4所有施工人员穿戴要整齐;言行举止要礼貌、规范;不影响国家电网公司和地方电网公司的形象..8.2安全管理控制措施安全管理坚持“安全第一;预防为主”的方针;加大投入;坚持以人为本;把关心人;爱护人;尊重人;并为员工创造良好的施工环境作为安全工作的出发点..建立以项目经理为第一责任人的各级安全管理体系;贯彻“管生产必须管安全”、“谁主管、谁负责”的原则;落实各级安全责任制..坚持“凡是有人工作的地方;必须要有安全设施;凡是有工作的地方;必须要有安全监督”;所有参建人员包括我方管理、施工人员;劳务分包人员及临时工等均应纳入安全管理网络;在施工现场创造良好的安全文明施工的氛围..安全管理程序为:安全风险预测、安全风险评价、制订措施、实施措施和检查..分析本工程8.3安全制度及相关安全规定8.3.1安全施工责任制度严格执行安全责任制;正确处理安全与质量、进度和效益之间的关系;按照“五同时”的要求;始终把安全管理放在首要位置..项目经理为工程安全第一责任人;对工程施工安全负全面领导责任..施工队长为该施工第一安全责任人..各施工班组长为该班组第一安全责任人..项目总工对该工程安全技术负全面领导责任;其它各安全技术职能部门均对自己管理和施工范围内的工作负安全责任..8.3.2安全教育培训及考核制度(1)进场前对所有参加施工的人员进行安全培训和综合安全技术交底;培训后必须经过严格的考试;合格后方可进入现场施工..2对长期聘用的普工;由项目部在现场组织安全、技术培训和考核;同时对其身体状况进行体检;合格者方可录用..8.3.3安全施工检查制度项目部相关专业管理人员应不定时至少每天一次对施工现场进行安全检查;对于查处的问题及时填写安全环保检查及隐患整改记录、安全环保检查及隐患整改通知书;将责任落实到个人;对检查出的问题限期整改;对于整改结果反馈;并组织复查..8.3.4安全施工措施与安全施工作业票管理制度1安全施工措施必须经项目总工审查批准;由班组技术员交底后实施;无措施和未交底严禁施工..2安全施工作业票由施工负责人填写;经施工队技术员和安全员审查;由施工队长签发后执行..重复性工作一张安全工作票只能用一周..8.3.5安全工作例会制度项目部每月召开一次安全工作例会;检查、了解施工现场各施工项目和各工种、工序的安全情况;提出改进措施并布置班组安全工作..安全工作例会应有完整的记录;并立卷存档..8.3.6安全活动日制度项目部每周周五组织全体施工人员进行一次安全活动;贯彻传达上级单位下发的安全文件及有关安全方面的法律、法规..对一周来的安全工作进行总结;分析有无事故隐患;制定出下周安全工作须采取的措施..8.3.7站班会制度每天工作前施工队长必须组织所有施工人员召开站班会;宣读安全施工作业票;讲解工作安全注意事项;按照“三交”、“三查”的原则;消灭事故隐患;保证安全施工..8.3.8制订现场安全施工纪律1进入现场人员必须正确佩戴安全帽;系好帽带;严禁坐安全帽..2进入现场人员严禁穿拖鞋、凉鞋、高跟鞋、背心、短裤及裙装;严禁在现场内赤膊;应穿符合安全要求的工作服;所有施工人员着装整齐统一、佩胸卡上岗..3进入现场的施工人员不得打领带;不得戴戒指、手链等饰物;不得长发披肩;长发、长辫应塞在安全帽内..4从事焊接、油漆等接触有毒有害施工作业的人员;应穿着专用防护服..5高处作业必须正确使用安全带、安全绳等安全工器具..6使用砂轮机、火焊、高速切削;接触化学危险品必须戴防护镜..7遵守安全设施使用规定;自觉使用安全设施保护自身安全..8严禁酒后进入施工现场..9严禁在施工现场吸烟室以外的任何地点吸烟..10严禁擅自进入危险作业区域..第九章、文明施工及环境保护9.1文明施工及环境保护目标9.1.1环境保护目标1保护生态环境;不超标排放;不发生环境污染事故;落实环保措施;2废弃物处理符合规定;力争减少施工场地和周边环境植被的破坏;减少水土流失;3站区绿化;现场施工环境满足环保要求;杜绝因施工造成影响环保目标的实现;树立企业良好的社会形象..9.1.2文明施工目标:设施标准、行为规范、环境整洁、创建安全文明施工品牌形象1施工现场整洁、有序;真正做到工完、料尽;场地清..2现场材料摆放整齐;按规格、类型存放;各类标识清晰..3各种警告标志齐全、醒目..4施工人员服装整齐;配戴胸卡上岗..5项目部环境卫生优美、房间整洁;办公区各类图表、制度上墙齐全..9.2文明施工及环境保护管理具体措施1加强对现场施工人员的文明施工教育和交底工作;建立文明施工管理组织机构;制定文明施工管理实施细则;实现对施工全过程的文明施工管理;保证现场文明施工..2进入现场所有人员必须穿戴整齐;着装统一、按规定颜色配戴安全帽和胸卡..安全帽及胸卡颜色分为红、黄、蓝三色;领导层为红色;管理层为黄色;作业层为蓝色..3施工现场各种警示标识要醒目整齐;并根据需要设置各种宣传标语..4现场各种施工设备、工器具及及其它零部件在使用过程中应注意分别清理和收捡;各施工班组结束当天施工任务后;及时清扫施工现场;废料应堆放指定场所;保证场地干净、整洁;执行“谁做随清、谁做随净”制度;达到“一日一清、一日一净”要求..及时归还劳动工具;且保证工具的完好;对不需要归还的工具设备;要保存好..存放在现场的设备要堆放整齐;有各种防护措施..真正做到工完料尽;场地清..5施工作业区应设置围栏表示其区域范围;并设有施工公告牌;施工平面布置图;做到施工通道畅通;路面平坦..6进入现场的施工机械设备应清洁完好;要有设备铭牌;有操作规程;无漏水、漏油、漏电、漏气现象;操作人员必须持证上岗;严禁无证操作..7搞好施工期间生活、卫生、降温和环保工作;为安装施工人员创造一个良好的生活工作环境..8现场机械设备、机动车辆应运行良好;经常检修;在施工过程中对于产生大量噪音的机械设备尽量减少使用次数;尽量减少噪音污染..第十章信息管理10.1信息管理的目标信息管理的目标是:保证信息及时收集、准确汇总、快速传递;充分发挥信息的引导作用;提高工程质量、服务质量;提高顾客满意度..10.2信息管理的具体措施10.2.1施工期间;应设有专门的信息管理员;负责安装期间工程信息的接收、传递、汇总及处理工作;对重大或重要事件应做好工作记录;以保证信息传递的安全性和有效性..10.2.2技术部要随时收集施工中出现的问题;分析其原因并制订纠正预防措施..10.2.3物资部材料员负责有关设备材料的信息管理;包括地方材料的价格动态、设备材料到货情况、设备材料验收情况等..10.2.4现场所有的施工人员若遇到问题应立即通知现场领导;由现场领导通知信息管理员;然后再由信息管理再传达给各相关人员..10.2.5随时与项目法人和监理工程师沟通;了解他们对施工过程中的进度、工艺、质量、安全等各个方面的看法和要求;以便随时调整..。

场地平整施工方案

场地平整施工方案

第一章施工准备1、技术准备编制场地平整施工作业指导书,并按规定程序进行审批:参加施工的所有人员必须熟悉施工作业指导书的内容,弄清施工顺序和施工方法,以及质量、安全、文明施工等要求;2、技术交底:场平施工前必须对全体参建人员进行技术、质量、安全三级交底;所有参加施工的人员必须牢固记住技术交底的内容;交底的范围如下:1场平施工的范围和工作量;2场平施工的时间和进度;3场平施工人员组织,各个面、点的工作负责人;4场平施工的作业指导书,撒水、碾压等各项工序的要点,施工方法及施工顺序,对施工方法进行交底时要配合有图片解释,以便施工人员能够清楚、明白;3、召开施工前生产会议:落实施工作业指导书中的各项内容,要逐人逐点逐项认真落实施工中的每一个细节,并讲解施工时需注意的事项和遇到特殊问题的应变方法;强调安全、质量、文明施工的重要性;做到分工明确,责任到人;施工过程中,工作人员不得擅自离开工作岗位;施工期间,坚持每日站班制:除项目部等上级机构组织的站班会外,场平施工组要单独执行每日站班制,交待当日施工任务、人员、材料设备等情况,以及施工安全、质量、文明施工要求和注意事项;4、人员准备人员准备要求1根据施工图纸及公司程序文件认真落实施工管理人员及施工人员,作到科学合理,既能够满足施工质量及进度要求,又不造成无故浪费;2参与施工的管理人员和施工人员要能够胜任此项工作,在确定骨干的基础上,优胜劣汰,随时调整施工力量,以满足现场施工进度和质量要求;场地平整人员准备5、物资准备1机械设备及工器具在进厂前必须严格执行试验和检验工作程序,进厂后要严格执行防护、贮藏、搬运、发放、维修及保养等工作程序;有问题的机械设备或工器具需进行维修,维修后也应严格进行检验和试验,合格后方可在施工中使用;2机械设备及工器具在使用前必须确保其性能良好,安全可靠;如不确定则必须进行技术状况检查和机械安全检查,确认其性能良好后方可使用;3施工机械采用若为自购,需选定正规厂家,并按要求进行检验,搜集好厂家资质及合格证、试验报告等各种质量证明文件;若为租赁,需首先对拟租赁设备严格进行质量检查,看是否能够满足现场施工要求,且需对现场租赁设备签定安全协议和施工合同;主要施工机械表第二章、施工方案场地平整施工流程图本工程占地面积大,测量精度要求高,难度大;首先利用设计单位移交的测量基准点放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线,外延范围应考虑围墙外排水沟,护坡等因素;2、场地清理本工程所处位置为荒漠戈壁地带,上有浅层植被覆于地表;场平施工前应首先清除地表植被及垃圾;3、临时水路管道施工临时用水管道主要用于填方区填料洒水,故管道安装要求既能覆盖整个场区,又能随场平逐渐提升;根据以上特点,主管道拟采用内径为63mm的硬质塑料管,沿场区中线由北向南贯穿整个场区,在主管道终端外接双路软管,各向东西向延伸,能够满足现场管道随填方部位场平逐渐提升和覆盖整个场区的要求;4、场地平整土方开挖1挖方边坡应根据使用时间临时或永久性、土的种类、物理力学性质、水文情况等确定;对于永久性场地,挖方边坡坡度应按设计要求放坡;对于使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地实践经验确定;2场地边坡开挖应采取沿等高线自下而上、分层、分段依次进行,禁止采用挖空底角的方法;在边坡上采取多台阶同时进行机械开挖时,上台阶应比下台阶开挖进深不少于30 m,以防止塌方;3边坡台阶开挖应作成一定坡势以利泄水;边坡下部设有护角及排水沟时,应尽快处理台阶的反向排水坡,进行护脚矮墙和排水沟的砌筑和疏通,以保证坡脚不被冲刷和在影响边坡稳定的范围内积水,否则应采取临时排水措施;4边坡开挖,对软土土坡或易风化的软质岩石边坡在开挖后应对坡面,坡脚采取喷浆、抹面、嵌补、护砌等措施,并作好坡顶坡脚排水,避免在影响边坡的范围内积水;5、现场清淤施工方案根据现场勘探,现场有小河,存在淤泥较深;我项目部具体处理方案如下以小河为例:A、配备足够的抽水设备对小河进行排水,排水前开挖好红线边缘的临时排水沟,然后将水排入临时排水沟或沿线原有水沟;B、排水完成后,放样并初测淤泥顶面标高,并报请现场监理工程师及业主代表,施工单位测量人员配合进行联测,现场确认清淤前淤泥顶面标高仪器测量困难的地段可以在小河边设置一处临时水准标记进行标高的确认;C、清淤过程中的控制要点:1采用分块清淤法对小河进行清淤,在修筑清淤通道时,要求清淤彻底,沿临时道路处修成宽3~3.5m的运输淤泥车辆的临时通道;2清淤过程中要及时排除地下渗水,特别是已清淤到位的塘底不得积水,以防止塘底原状土饱水变软,达不到承载力要求;3清淤完成后,要及时检查清淤是否到位、彻底,不得留有死角;4淤泥底面标高的测量,清淤完成后,项目部测量人员放样并初测,完成后通知驻地监理工程师,由驻地监理工程师对清淤的质量及清淤后标高进行检测认可;D、回填土的控制要点:1清淤后在边坡、接头处挖成宽度≥1m,内倾横坡>3%的台阶;2回填土第一层松铺厚度不得超过50cm,以上各层松铺不得超过40cm,用不小于18T的压路机振动压实,换填层压实度必须达到90%以上;每层压实后,施工单位首先自检,自检合格后报请驻地监理工程师检测;4对于碾压时出现“弹簧”现象的部分,必须根据实际情况,采取挖除弹簧处小河基底土,翻挖晾晒、换填土、排水等措施,然后复压予以解决;5在土回填到设计标高后,我项目部按照设计图纸进行放样并初测素土标高,完成后通知驻地监理工程师进行检测认可;四、清淤换填施工方案挖除非适用性材料淤泥、高液限粘土作弃方处理或边坡培土植草灌,结合路基排水沟开挖临时排水沟,及时排除明水并翻挖晾晒,平整碾压待基底承载力及稳定性符合设计及规范要求后,换填材料须采用路堑挖方或其他透水性材料,并经检验合格后方可使用;按照路基填筑要求整平碾压,以适应路基填筑下一道工序;一、挖除按照设计要求挖除非适应性材料,如现场与设计不符,及时上报现场监理工程师,并报总监办及业主;非适用性材料用自卸车运至临时弃土场,作弃方处理或边坡培土植草灌,弃土场开挖临时排水沟,或做盲沟,以及时排除地表水;二、排水并翻挖晾晒排除明水并及时翻挖晾晒,清淤换填选在少雨季节,避免开挖后遇雨季不能及时完成换填,造成地基基底浸泡,影响路基整体稳定性;翻挖深度为30cm;三、基底碾压基底土晾晒至最佳含水量±2%范围内时进行碾压,碾压使用重型压路机,碾压遍数不少于六遍,碾压完成后检测压实度,基底压实度不小于90%;自检合格报监理工程师现场监测,经检验合格后进行下一道工序;四、换填按照路基填筑要求进行素土换填,换填工艺同路基土石换填工艺;填筑施工按三阶段准备阶段、施工阶段、整修阶段,四区段填、平、碾、检,施工程序组织施工;土石方路基施工工艺流程见附表:场地平整施工工艺框图1基底处理首先划分作业区段,划分作业区段的原则是保证施工互不干扰,防止跨区段作业;2分层填筑采用按横断面全宽纵向水平分层填筑;路堤基底和每层填筑施工时,根据自卸车装载的土方量计算松铺的面积用石灰打上方格,自卸车卸土时严格按方格卸土,松铺厚度不得大于40cm;每层施工后,将该层宽度、填筑厚度、逐桩标高和压实度等检测资料,报监理工程师审查批准后,再进行上层的施工;3摊铺平整填料摊铺平整使用推土机进行初平,配合人工找平,控制层面无显着凹凸;5碾压夯实采用重型机械碾压密实,碾压前向压路机司机进行技术交底,其内容包括碾压起讫范围、压实遍数、压实的速度等;各区段交接处应互相重叠压实,纵向搭接长度2米,沿线路纵向行与行之间压实重叠0.4~0.5米;路基填料强度、最小CBR值符合设计及规范要求,就近选用路堑段土石混合料;换填之前先进行原材料试验,保证换填所使用填料符合要求;6、场地平整填方压实(1)填土应采用挖方区余土,并控制土的含水率在最优含水量范围内;当采用不同的土填筑时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象;(2)填土应从最低处开始,由下向上整宽度分层铺填碾压或夯实;(3)在地形起伏之处,应做好接搓,修筑1:2台阶形成边坡,每台阶高可取30cm,宽100cm;分段填筑时每层接缝处应作成大于1:1.5的斜坡,碾迹重叠0.5-1m,上下层错缝距离不应小于1m;接缝部位不得在基础、墙角、柱墩等重要部位;(4)机械压实方法:1为保证填土压实的均匀性及密实度,避免碾轮下陷,提高碾压效率,在碾压机械碾压之前,宜先用轻型推土机、拖拉机推平,低速预压4-5遍,使表面平实;且应先静压,而后振压;2碾压机械压实填方时,应控制行驶速度,一般平碾、振动碾不超过2km/h;并要控制压实遍数;3用压路机进行填方压实,应采用“薄填、慢驶、多次”的方法,填土厚度不应超过30 cm;碾压方向应从两边逐渐向中间,碾轮每次重叠宽度约15-25 cm,避免漏压;运行中碾轮边距填方边缘应大于50 cm,以防止发生溜坡倾倒;边角、边坡边缘压实不到之处,应辅以人力夯或小型夯实机具夯实;压实密度,除另有规定外,应压至轮子下沉量不超过1-2 cm为度;4平碾碾压一层完后,应用人工或推土机将表面拉毛;土层表面太干时,应洒水湿润后,继续回填,以保证上、下层结合良好;第三章、质量管理及主要控制措施1、质量管理目标根据电力建设施工质量验收及评定规程的规定,在得到设计施工图后,进行检验批、分项、分部、单位工程的划分,以此进行施工过程的质量检验和验评;本单位工程的质量目标为:1满足国家及行业施工验收规范、标准及质量检验评定标准要求,杜绝重大质量事故的发生,确保工程实现零缺陷移交;2分项工程合格率100%,分部工程合格,单位工程优良;2质量管理控制措施工程质量管理是一个系统工程,质量控制有事前、事中和事后控制,有主动控制和被动控制;对于一个工程项目的质量管理我们重要地抓好事前控制、主动控制,建立有效的质量保证体系和切实可行的质量计划,加强原材料和施工过程的控制,强化验收手段,将事前、事中和事后控制,将主动控制和被动控制有机结合起来,严格执行施工组织设计的质量管理措施;场地平整施工过程中主要采取加强成品半成品保护措施和加强过程控制两种方式进行控制;3质量通病及预防措施填方边坡塌方预防措施:1根据填方高度,土的种类和工程重要性按设计规定1:1.5放坡;2根据现场回填土质,为保证边缘部位的压实质量,可以根据实际情况进行宽填;填方出现橡皮土现象:填土受夯打辗压后,基土发生颤动,受夯打辗压处下陷,四周鼓起,这种橡皮土使地基承载力降低,变形加大,长时间不能稳定;预防措施:1避免在含水量过大的腐殖土、泥炭土、粘土、亚粘土等厚状土上进行回填;2控制含水量,尽量使其在最优含水量范围内,手握成团,落地即散;回填土密实度达不到要求的预防措施:1土料不符合要求时,应挖出换土回填或掺入石灰、碎石等压夯实回填材料;2注意测试土的含水率、密实度和压实系数,含水量过大,可采取翻松、晾晒、风干或均匀掺入干土;3使用大功率压实机械辗压,控制回填土的分层铺土厚度,根据测试数据及时调整碾压遍数;滑坡预防:保持边坡有足够的坡度;尽可能避免在坡顶有过多的静、动载;第四章、安全管理及主要控制措施1、安全管理目标工程安全管理总目标:一控制、二降低、三提高、四实现、五杜绝、六到位;1一控制:严格控制人身轻伤事故、重伤及以上事故,实现零目标;2二降低:降低现场习惯性违章现象;降低机具、设备操作性违章现象;3三提高:提高班组安全管理水平;提高对事故预测预控能力;提高安全员安全意识和素质;4四实现:实现千人负伤率低于3‰;实现工程安全管理到位率100%;实现重要作业安全监察到位率100%;5五杜绝:杜绝人身死亡事故及七种恶性事故;杜绝群伤事故;杜绝恶性未遂事故;杜绝交通死亡事故及负主要责任的重大交通事故;杜绝环境污染事故和重大垮坍塌事故及电网大面积停电事故;6六到位:思想到位、组织到位、措施到位、责任到位、落实到位、监督检查到位;场地平整安全目标1不发生任何斗嘴打架等事件,不发生任何人身伤亡事故;2不发生任何机械故障及设备损坏事故;3不发生任何无安全技术交底就盲目施工事件,不发生施工人员不按操作规程、施工作业票及安全交底胡乱施工事件;2安全管理控制措施安全管理坚持“安全第一,预防为主”的方针,加大投入,坚持以人为本,把关心人,爱护人,尊重人,并为员工创造良好的施工环境作为安全工作的出发点;建立以项目经理为第一责任人的各级安全管理体系,贯彻“管生产必须管安全”、“谁主管、谁负责”的原则,落实各级安全责任制;坚持“凡是有人工作的地方,必须要有安全设施;凡是有工作的地方,必须要有安全监督”,所有参建人员包括我方管理、施工人员,劳务分包人员及临时工等均应纳入安全管理网络,在施工现场创造良好的安全文明施工的氛围;3安全制度及相关安全规定1安全施工责任制度严格执行安全责任制,正确处理安全与质量、进度和效益之间的关系,按照“五同时”的要求,始终把安全管理放在首要位置;项目经理为工程安全第一责任人,对工程施工安全负全面领导责任;施工队长为该施工第一安全责任人;各施工班组长为该班组第一安全责任人;项目总工对该工程安全技术负全面领导责任,其它各安全技术职能部门均对自己管理和施工范围内的工作负安全责任;2安全教育培训及考核制度(1)进场前对所有参加施工的人员进行安全培训和综合安全技术交底,培训后必须经过严格的考试,合格后方可进入现场施工;2对长期聘用的普工,由项目部在现场组织安全、技术培训和考核,同时对其身体状况进行体检,合格者方可录用;3安全施工检查制度项目部相关专业管理人员应不定时至少每天一次对施工现场进行安全检查,对于查处的问题及时填写安全环保检查及隐患整改记录、安全环保检查及隐患整改通知书,将责任落实到个人,对检查出的问题限期整改,对于整改结果反馈,并组织复查;4安全施工措施与安全施工作业票管理制度1安全施工措施必须经项目总工审查批准,由班组技术员交底后实施,无措施和未交底严禁施工;2安全施工作业票由施工负责人填写,经施工队技术员和安全员审查,由施工队长签发后执行;重复性工作一张安全工作票只能用一周;5安全工作例会制度项目部每月召开一次安全工作例会,检查、了解施工现场各施工项目和各工种、工序的安全情况,提出改进措施并布置班组安全工作;安全工作例会应有完整的记录,并立卷存档;6安全活动日制度项目部每周周五组织全体施工人员进行一次安全活动,贯彻传达上级单位下发的安全文件及有关安全方面的法律、法规;对一周来的安全工作进行总结,分析有无事故隐患,制定出下周安全工作须采取的措施;7站班会制度每天工作前施工队长必须组织所有施工人员召开站班会,宣读安全施工作业票,讲解工作安全注意事项,按照“三交”、“三查”的原则,消灭事故隐患,保证安全施工;8制订现场安全施工纪律1进入现场人员必须正确佩戴安全帽,系好帽带,严禁坐安全帽;2进入现场人员严禁穿拖鞋、凉鞋、高跟鞋、背心、短裤及裙装;严禁在现场内赤膊;应穿符合安全要求的工作服,所有施工人员着装整齐统一、佩胸卡上岗;3进入现场的施工人员不得打领带,不得戴戒指、手链等饰物,不得长发披肩,长发、长辫应塞在安全帽内;4从事焊接、油漆等接触有毒有害施工作业的人员,应穿着专用防护服;5高处作业必须正确使用安全带、安全绳等安全工器具;6使用砂轮机、火焊、高速切削,接触化学危险品必须戴防护镜;7遵守安全设施使用规定,自觉使用安全设施保护自身安全;8严禁酒后进入施工现场;9严禁在施工现场吸烟室以外的任何地点吸烟;10严禁擅自进入危险作业区域;第五章、文明施工及环境保护1文明施工及环境保护目标环境保护目标1保护生态环境,不超标排放,不发生环境污染事故,落实环保措施;2废弃物处理符合规定,力争减少施工场地和周边环境植被的破坏,减少水土流失;3站区绿化,现场施工环境满足环保要求,杜绝因施工造成影响环保目标的实现,树立企业良好的社会形象;2文明施工目标:设施标准、行为规范、环境整洁、创建安全文明施工品牌形象1施工现场整洁、有序,真正做到工完、料尽,场地清;2现场材料摆放整齐,按规格、类型存放,各类标识清晰;3各种警告标志齐全、醒目;4施工人员服装整齐,配戴胸卡上岗;5项目部环境卫生优美、房间整洁,办公区各类图表、制度上墙齐全;3、文明施工及环境保护管理具体措施1加强对现场施工人员的文明施工教育和交底工作,建立文明施工管理组织机构,制定文明施工管理实施细则,实现对施工全过程的文明施工管理,保证现场文明施工;2进入现场所有人员必须穿戴整齐,着装统一、按规定颜色配戴安全帽和胸卡;安全帽及胸卡颜色分为红、黄、蓝三色,领导层为红色;管理层为黄色;作业层为蓝色;3施工现场各种警示标识要醒目整齐,并根据需要设置各种宣传标语;4现场各种施工设备、工器具及及其它零部件在使用过程中应注意分别清理和收捡,各施工班组结束当天施工任务后,及时清扫施工现场,废料应堆放指定场所,保证场地干净、整洁,执行“谁做随清、谁做随净”制度,达到“一日一清、一日一净”要求;及时归还劳动工具,且保证工具的完好,对不需要归还的工具设备,要保存好;存放在现场的设备要堆放整齐,有各种防护措施;真正做到工完料尽,场地清;5施工作业区应设置围栏表示其区域范围,并设有施工公告牌,施工平面布置图,做到施工通道畅通,路面平坦;6进入现场的施工机械设备应清洁完好,要有设备铭牌,有操作规程,无漏水、漏油、漏电、漏气现象,操作人员必须持证上岗,严禁无证操作;7搞好施工期间生活、卫生、降温和环保工作,为安装施工人员创造一个良好的生活工作环境;8现场机械设备、机动车辆应运行良好,经常检修,在施工过程中对于产生大量噪音的机械设备尽量减少使用次数,尽量减少噪音污染;第六章信息管理1、信息管理的目标信息管理的目标是:保证信息及时收集、准确汇总、快速传递,充分发挥信息的引导作用,提高工程质量、服务质量,提高顾客满意度;2信息管理的具体措施施工期间,应设有专门的信息管理员,负责安装期间工程信息的接收、传递、汇总及处理工作,对重大或重要事件应做好工作记录,以保证信息传递的安全性和有效性;技术部要随时收集施工中出现的问题,分析其原因并制订纠正预防措施;物资部材料员负责有关设备材料的信息管理,包括地方材料的价格动态、设备材料到货情况、设备材料验收情况等;现场所有的施工人员若遇到问题应立即通知现场领导,由现场领导通知信息管理员,然后再由信息管理再传达给各相关人员;随时与项目法人和监理工程师沟通,了解他们对施工过程中的进度、工艺、质量、安全等各个方面的看法和要求,以便随时调整;3信息传递方式信息传递方式有现场专人通知、手机、电话、对讲机、传真、邮件等;第七章、确保安全生产的技术组织措施一、安全管理1、安全目标本工程安全目标为:杜绝死亡及重伤事故,轻伤频率控制在0.15%以内,为保证目标的实现,编制安全管理组织计划;2、安全生产保证体系安全生产体系由安全生产责任制,安全生产制度及安全措施组成;1安全生产责任制本工程制定以项目经理为主,安全负责人为辅,各级工长及班组为主要执行者,保卫、安全员为主要监督者,医务人员保障者的安全生产责任制,各自职责如下:项目经理:全面负责施工现场的安全措施,分项安全方案,督促安全措施的落实,解决施工过程不安全的技术问题;安全负责人:督促施工全过程的安全生产,纠正违章,配合有关部门排除施工不安全因素,安排项目内安全活动及安全教育的开展,督促劳防用品的发放和使用;施工工长:负责上级安排的安全工作的实施,进行施工前安全技术交底,监督并参与班组安全学习;其它部门及保卫部门:保证消防设施的齐全和正常维护、使用,消灭火灾隐患,医务人员应及时症治各类疾病,保证施工人员的身体健康,对突发生事故,采取急救措施,后勤及行政部门保证工人的基本生活条件;2安全生产制度安全生产制度包括安全教育、检查、交底、活动等四项制度安全教育制度:新工人入场时,除公司已进行第一次安全教育外,进入项目也要进行安全意识,安全知识,安全制度教育,然后,乾主各自班组,再进行本工程的安全技术操作规程教育,尤其是特种作业人员,必须持证上岗;专业安全员要进行专门考核,合。

场平工程施工方案(3篇)

场平工程施工方案(3篇)

第1篇一、工程概况本项目位于XX地区,占地面积XX平方米,主要建设内容包括:办公楼、宿舍楼、食堂、停车场等配套设施。

场平工程是整个项目施工的基础,其质量直接影响到后续建筑物的稳定性和使用寿命。

本方案针对场平工程的具体情况,制定了详细的施工方案,以确保工程顺利进行。

二、施工组织与管理1. 施工组织架构(1)项目经理:全面负责施工现场的管理工作,协调各方关系,确保工程按期完成。

(2)技术负责人:负责施工方案的实施,技术指导,质量监督。

(3)施工负责人:负责具体施工任务的执行,现场管理。

(4)质量负责人:负责工程质量检查,确保工程质量达到规定标准。

2. 施工管理措施(1)建立健全施工现场管理制度,明确各级人员职责。

(2)加强施工现场安全文明施工管理,确保施工安全。

(3)严格执行施工方案,确保施工质量。

(4)加强施工进度管理,确保工程按期完成。

三、施工准备1. 技术准备(1)熟悉工程图纸,了解工程结构、功能及施工要求。

(2)编制详细的施工方案,明确施工工艺、技术措施。

(3)组织施工人员培训,提高施工技能。

2. 材料准备(1)采购符合国家标准的土方、砂石等原材料。

(2)确保材料质量,做好进场验收工作。

(3)材料堆放整齐,便于施工使用。

3. 机械设备准备(1)根据施工方案,选择合适的机械设备。

(2)对机械设备进行维修保养,确保其正常运行。

(3)合理布置机械设备,提高施工效率。

四、施工工艺1. 土方开挖(1)根据设计要求,采用机械开挖。

(2)开挖过程中,注意保护地下管线、构筑物等设施。

(3)开挖深度达到设计要求后,进行边坡修整。

2. 土方填筑(1)选用优质土方,确保填筑质量。

(2)分层填筑,每层厚度控制在20cm左右。

(3)填筑过程中,注意压实度,确保填筑层密实。

3. 土方平整(1)采用推土机进行土方平整。

(2)平整过程中,注意控制高差,确保地面平整度。

(3)平整后,进行测量验收,确保符合设计要求。

4. 地基处理(1)根据地基情况,选择合适的处理方法。

平整场地施工方案及技术措施

平整场地施工方案及技术措施一、工程概述本次平整场地工程位于_____,场地总面积约为_____平方米。

场地现状高低不平,存在一定的坡度和起伏,需要进行平整处理,以满足后续建设项目的需求。

二、施工准备1、技术准备(1)熟悉施工图纸和设计要求,明确场地平整的范围、标高和坡度等技术参数。

(2)进行现场勘察,了解场地的地形地貌、地下管线等情况,制定合理的施工方案。

(3)做好测量放线的准备工作,包括测量仪器的校准和测量控制点的设置。

2、材料准备准备好所需的土方、石料、砂等材料,并确保材料的质量符合要求。

3、机械设备准备(1)调配挖掘机、装载机、推土机、压路机等施工机械设备,并进行设备的检查和维护,确保设备性能良好。

(2)准备好运输车辆,用于土方的运输。

4、人员准备组织经验丰富的施工人员,包括机械操作人员、测量人员、普工等,并进行技术交底和安全教育。

5、现场准备(1)清理施工现场的障碍物,如树木、杂草、垃圾等。

(2)设置施工围挡和警示标志,确保施工安全。

三、施工流程1、测量放线(1)根据设计图纸和现场实际情况,利用全站仪或水准仪等测量仪器,确定场地平整的边界和控制点,并设置好控制桩。

(2)测量场地的原始标高,绘制地形图,为计算土方量提供依据。

2、土方挖运(1)根据测量放线的结果,采用挖掘机等机械设备进行土方开挖。

开挖顺序应遵循自上而下、分层分段的原则,避免超挖和乱挖。

(2)将挖出的土方用装载机或运输车辆运至指定地点堆放,对于需要填方的区域,应合理调配土方,减少土方的运输量。

3、场地平整(1)使用推土机对场地进行初步平整,将土方推平至大致的设计标高。

(2)对于局部高差较大的区域,采用装载机进行修整,使场地平整度符合要求。

4、填方压实(1)对于需要填方的区域,分层填筑土方,并采用压路机进行压实。

每层填土的厚度应根据压实机械的性能和要求确定,一般不超过30cm。

(2)压实过程中,应控制填土的含水量,使其在最优含水量范围内,以提高压实效果。

场地平整施工方案-场地平整方案

第一章、工程概况及特点之蔡仲巾千创作编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面安插和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。

场地平整是整个工程建设的基础,它的质量好坏,将直接关系到变电工程施工和运行过程中的整体平安。

为包管本工程场地平整的施工质量,同时包管施工平安,特编制此方案。

(1)国核电力规划设计研究院设计施工图、《图纸会审纪要》及设计提供的有效技术资料等。

(2)国家现行有关规程、规范和尺度。

(3)本公司有关文件。

1.1.3施工特点工期紧,该工程场地面积。

第二章、施工组织机构2.1施工组织机构图(见下图)2.2岗位职责:项目经理兼总指挥项目经理是项目全过程施工生产的组织者、指挥者和全权责任者。

本工程项目经理兼任场地平整施工总指挥。

(1)负责对施工人员的合理安插及任用。

(2)负责工程资金调配使用,包管施工顺利进行。

(3)根据项目管理方法,对工程的全过程进行计划、组织、协调和控制。

(4)负责落实项目法人、监理工程师有关工程质量和施工进度等方面的指令在施工中有效地贯彻执行。

(5)负责建立与质量、平安、文明施工及环境呵护等体系相适应的机构,明确职责权限并监督其有效运行。

项目副经理兼副总指挥(1)负责场地平整施工全过程的生产、劳动组织管理和调度。

(2)负责对施工的过程进行控制,下达施工计划。

(3)负责施工质量监控、平安监察和文明施工的组织管理。

(4)项目经理不在时,代其行使项目经理职责。

项目总工兼副总指挥(1)负责场地平整施工全过程的技术管理工作。

(2)负责督促人员组织、资料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施。

(3)负责督促平安目标的实施、质量目标的落实,负责落实场地平整施工过程中质量、平安措施的实施情况。

(4)负责落实场地平整施工期间信息管理工作的实施情况。

场地平整施工方案

场地平整施工方案第一章、工程概况及特点1.1编制说明1.1.1适用范围及编制目的(1)适用范围:用于220千伏哈密南郊输变电工程220kV南郊变电站3场地平整施工作业。

(2)编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。

场地平整是整个工程建设的基础,它的质量好坏,将直接关系到变电工程施工和运行过程中的整体安全。

为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。

1.1.2编制依据(1)国核电力规划设计研究院设计施工图、《图纸会审纪要》及设计提供的有效技术资料等。

(2)国家现行有关规程、规范和标准。

(3)本公司有关文件。

1.2工程量1.3工程特点1.3.1设计特点(1)本工程采用1985年国家高程基准,1954年北京坐标系,中央子午线为93?00ˊ00"。

(2)场地采用平坡式竖向布置,由西向东排水,排水坡度1.0%。

(3)填方区填土应分层压实,压实系数≥0.94,填料中碎石粒径不应大于250mm。

(4)场平可先填土至略低于设计标高约0.18米标高处,待站内建构筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。

1.3.2施工特点及难点(1)工期紧,工程量大,填方总量34255.286m3,挖方总量34284.4m3。

(2)场地高差大,最大挖方深度为2.475m,最大填方高度为4.237m,最大高差为6.405m。

(3)地质条件差、场平压实要求高、现场施工用水量不足:本站站区上层表面原土均为粉细砂,缺水,场平过程中需大量浇水方能达到设计压实系数,而现场水资源不足,如何平衡洒水量将是施工过程中一大难点。

第二章、施工组织机构2.1施工组织机构图(见下图)2.2岗位职责:2.2.1项目经理兼总指挥项目经理是项目全过程施工生产的组织者、指挥者和全权责任者。

(完整版)场地平整方案

目录一、编制依据 (2)二、编制原则 (2)三、工程概况 (2)四、施工计划 (3)五、场地平整 (4)六、施工进度计划及保证措施 (7)七、质量保证措施 (8)八、安全保证措施 (12)九、文明施工措施 (13)新能源汽车产业园一期厂房及配套设施项目场地平整土方施工方案一、编制依据1、设计图纸和其他相关设计文件(厂区平面布置图)2、工程相关的招投标文件及施工合同3、本工程施工组织设计;4、相关的测量施工规范:5、《工程测量规范》(GB50026-2016);二、编制原则1、认真贯彻国家工程建设的法律、法规、规程、方针和政策。

2、严格执行建设程序,坚持合理的施工程序、施工顺序和施工工艺。

3、采用现代建筑管理原理。

流水施工方法和网络计划技术,组织有节奏,均匀和连续地施工。

三、工程概况1、工程名称、建设单位及建设地点本工程为新能源汽车产业园一期厂房及配套设施项目,项目位于陕西省渭南市高新开发区。

本项目总用地面积为305125.13m2,总建筑面积为164268.76m2,用地457.69亩,包括总装车间、冲压车间、焊装车间、涂装车间、检测调整车间、综合楼、倒班楼及其他附属用房。

2、程土方范围本工程土方范围包括厂区道路开挖,厂区拆迁垃圾规整;标段范围内沟道土方开挖;回填土的运输、夯填、整平;标段内不合格基土清除、外运;自然坑回填;清除后的合格土方回填、按设计要求压实度夯填至合格。

3、厂区自然地面高程厂区自然地面高程358.72m~362.86m。

四、施工计划本工程划分为土建、道路、管网、场平绿化施工段,工程开工前首先对整个厂区进行原始自然地坪标高测量,在总平面图上进行标注,依据设计标高,确定开挖深度。

工程面积较大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。

本工程地势呈西高东低,在总装车间B-E/8-32轴有两个低洼大坑,场地西边为挖方地段,挖方土运至东边填方区域,场平标高为362.3m,挖方33236.6方,填方290185.52方,厂区内部土方调配完之后,需从外面运土。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (2)二、编制原则 (2)三、工程概况 (2)四、施工计划 (3)五、场地平整 (4)六、施工进度计划及保证措施 (7)七、质量保证措施 (8)八、安全保证措施 (12)九、文明施工措施 (13)新能源汽车产业园一期厂房及配套设施项目场地平整土方施工方案一、编制依据1、设计图纸和其他相关设计文件(厂区平面布置图)2、工程相关的招投标文件及施工合同3、本工程施工组织设计;4、相关的测量施工规范:5、《工程测量规范》(GB50026-2016);二、编制原则1、认真贯彻国家工程建设的法律、法规、规程、方针和政策。

2、严格执行建设程序,坚持合理的施工程序、施工顺序和施工工艺。

3、采用现代建筑管理原理。

流水施工方法和网络计划技术,组织有节奏,均匀和连续地施工。

三、工程概况1、工程名称、建设单位及建设地点本工程为新能源汽车产业园一期厂房及配套设施项目,项目位于陕西省渭南市高新开发区。

本项目总用地面积为305125.13m2,总建筑面积为164268.76m2,用地457.69亩,包括总装车间、冲压车间、焊装车间、涂装车间、检测调整车间、综合楼、倒班楼及其他附属用房。

2、程土方范围本工程土方范围包括厂区道路开挖,厂区拆迁垃圾规整;标段范围内沟道土方开挖;回填土的运输、夯填、整平;标段内不合格基土清除、外运;自然坑回填;清除后的合格土方回填、按设计要求压实度夯填至合格。

3、厂区自然地面高程厂区自然地面高程358.72m~362.86m。

四、施工计划本工程划分为土建、道路、管网、场平绿化施工段,工程开工前首先对整个厂区进行原始自然地坪标高测量,在总平面图上进行标注,依据设计标高,确定开挖深度。

工程面积较大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。

本工程地势呈西高东低,在总装车间B-E/8-32轴有两个低洼大坑,场地西边为挖方地段,挖方土运至东边填方区域,场平标高为362.3m,挖方33236.6方,填方290185.52方,厂区内部土方调配完之后,需从外面运土。

设计有道路的区域考虑结构层厚度,在场地平整的时候实际控制标高比场平标高低20cm。

土方的调配:土方调配时,若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由装载机或人工摊平;若土方距施工区较近或在施工区内时,由装载机直接把土方推到施工区内并摊平。

土方调配的原则:本工程通过土方计算得出挖方严重少于填方,土方挖填不平衡,因此施工现场土方全部调配利用,减少重复倒运,我们尽量将挖填土方量与运距的乘积之和调配到最小,即总土方运输量或运输费用最小,场地内挖填平衡,土方一次运到位,不返工、不浪费。

划分调配区,根据方格网平面图上划出挖填区的分界线,并在挖方区和填方区划出若干调配区,确定调配区的大小和位置,计算各调区的土方量标注于图上,计算每对调配区的平均运距,确定最优调配方案,绘制土方调配图,标出土方调配方向、土方量及平均运距。

依据拟定的调配方向、运输路线、施工顺序组织车辆运输,避免土方运输出现对流现象,同时便于机具的调配与机械化施工。

五、场地平整1、施工程序现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网、测量标高→平整土方→场地碾压→验收→计算土方挖填工程量2、现场勘察场地平整施工前,施工技术人员应先到现场进行勘察,了解场地地形、地貌和周围环境,根据总平面布置图及竖向规划图,确定出平整场地的范围。

3、清除地面障碍物在场地平整前,先清除地上树木、建筑垃圾。

边施工边将覆盖的绿网揭开,土方施工易选择在无风的时间进行,并从水准点引进基准标高做为土方量计算的基点。

4、施工测量施工区域应布置坐标方格控制网。

布置坐标方格网原则:先整体,后局部,高精度控制低精度。

控制点要选在约束度大、安全、易保护和通视条件好的位置。

首级控点应分布均匀。

平面控制采用两次布设,即首级控制和加密控制。

一级导线控制点既控制平面又控制高程。

测量仪器的选用:采用南方NTS350全站仪。

厂区高程控制测量采用DS3水准仪。

平面控制测量主轴线的测设:厂区的主轴线采用极坐标法进行测设,首先将已知控制点的大地坐标换算为建筑坐标系的坐标,然后反算出主轴线上各设计点相对于已知控制点的放样元素φ、S;按测距和测角的精度要求,依次定出主轴线上各点。

加密控制测量:加密控制点以设在建筑物各轴线上为原则;其测设方法采用直角坐标法进行测设。

高程控制测量测设路线采用闭合导线形式,每个闭合导线环采用往返观测法。

5、控制点的保护布设完的控制网点加设围栏保护措施,并编号设明显的标示牌。

对测设完的控制网点按期进行复测,及时发现各点位的变化,保证测量数据的正确性。

6、厂区平整厂地平整采用挖掘机与装载机结合的方法,挖掘机装土、自卸汽车运土或装载机运土的方式,将所有挖出的土方集中成堆,然后用反铲挖掘机装土,用自卸汽车将土运到低于施工标高的地方,并用装载机摊平,碾压平整,最后用压路机压实。

回填部位土方尽量从厂区内调配,厂区内缺少土方从外调运。

7、现场土方平衡利用方格网计算出土方的施工标高,挖方面积、填方面积,挖填区土方量,并考虑各种变动因素,进行调整,对土方进行综合平衡和调配。

使土方运输量和运输成本最低。

(1)在土方平整之前,由业主、监理组织施工单位技术人员进行自然地坪标高抄测。

(2)第一层杂填土用推土机进行清除,并运到业主指定的弃土场进行堆放,土堆应规方,满足安全文明施工要求。

(3)施工中应尽量利用附近场地堆放回填用的土方,剩余部分土方,在挖土时应随时采用自卸汽车运到业主指定的堆放场地,土方堆放应规方。

8、土方开挖(1)土方开挖前,首先对开挖区域进行场地平整,然后进行测量定位及放线。

土方开挖前首先对定位放线复检,经监理工程师批准后,方可开挖。

(2)土方采用机械开挖,人工修坡,根据地质条件放坡度系数定为1:1,以防塌方伤人。

用反铲挖掘机挖土,自卸汽车运输。

用于回填的土方存放在指定的位置,在整个土方开挖过程中,测量人员始终跟踪测量挖土的地基标高,以免造成超挖现象。

当用机械挖至距基底200mm时采用人工清底,以防基底土方被扰动。

(3)开挖土方应连续进行尽快完成,基坑挖好后,复核标高尺寸,为防止地基扰动,人工清槽时,放线员做好标高控制点再进行挖方。

(4)土方施工完成后,应会同勘察、设计、监理、建设单位对地质情况进行验槽,符合设计要求后,方可进行下道工序施工。

(5)在基坑平整后,进行抄平、放线工作。

(6)土方开挖时核对工程地质资料,观察现场所挖土与地质勘探资料是否相符,发现不符时,立即与设计单位、勘探单位、建设单位研究处理。

(7)基坑土方开挖前对现场布置的坐标控制点、中心桩等应进行校核并妥为保护。

(8)基坑开挖的平面尺寸、深度、坡度应符合有关规定和设计要求,不准超挖。

人工清槽时,放线员做好标高控制点进行挖方。

(9)回填土按要求采取分层分段夯填。

填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。

六、施工进度计划及保证措施本工程计划工期为一年,根据总工期,制订详细的施工进度计划,明确进度目标,建立工期实施的目标体系,对提前完工的施工段进行分析、总结、推广其好的方法、好的经验;对延期完工的施工段,要追查延期的原因,并采取措施,重新安排进度,将损失的工期抢回来。

1、投入满足需要的资源,包括人力、物力、财力。

机械配置表2、合理安排交叉作业,协调好各队,各班组,各施工作业面的关系。

紧紧围绕关键工序,按正确的施工程序进行施工,根据关键工期,以按时完成。

3、建立奖罚制度:对将工期提前的班组给予一定的经济奖励,对将工期拖延的施工班组进行处罚或更换施工班组,做到工期与经济效益挂钩。

4、协调好与甲方、监理、设计单位的关系,各单位互相配合,核对地形图自然标高、设计标高、明确挖土高度及填土高度,根据现场情况及挖填土方量认真计算确定最佳土方调配方案和机械挖土及出土方案,明确工程量,科学地组织劳动分流水线进行施工,做到高效高速。

5、在取得有关各方的支持下,积极推广新技术,新工艺,采用先进机械,以加快施工进度。

6、配备足够的施工机械及运输车辆,为便于管理,施工机械和车辆均张贴或佩挂识别标牌。

切实做好加强机械设备的检修工作, 配备专门维修人员,配足常用配件,确保机械正常运转,不因机械故障影响工期。

7、合理分配施工机械,车辆及劳动力在各工作面上的投入,避免施工机械在作业点停机候车或车辆装车时排队的现象,尽量提高机械的生产效率。

8、保证回填填料符合各相应回填区的填料技术要求,使进场填料不需要更换或作特殊处理,即可填筑。

9、严格执行预定的填筑方法和选择适当的碾压机械,减少压实时间,加快工序循环。

10、合理安排施工作业时间表,做到连续作业从技术上,工程质量上保证,做到精心组织施工,认真做好技术交底工作。

11、明确工艺质量要求,做好施工过程的质量控制,防止因出现不合格品而返工影响工期的现象发生。

七、质量保证措施1、质量目标本工程质量管理的目标:合格工程2、质量控制原则为确保按质按量完成工程承包合同及施工图纸所规定的全部任务, 必须依据国家、省、市的施工规范、规程、规定以及工程项目施工图特有的要求,进行全过程的施工质量控制。

3、施工管理措施(1)建立以项目经理为首的质量管理体系。

(2)工程质量检查以班组自检和专职检查相结合.施工班组在下班前要对当天的施工作业成果进行质量自检,对不符合质量要求的予以纠正。

(3)各工序工作完成后,由分管工序的技术人员,质检员组织工(班)长按有关技术规范要求进行检查,不合格的坚决返工,上道工序不合格不得开始下道工序施工,班组在进行工序交接时必须有明确的质量合格交接意见,严格执行"三工序"制度,即检查上工序,做好本工序,服务下工序。

(4)每道工序完成并自检合格后,通知驻地监理验收,并做好相关验收记录和工程检查签证资料整理工作。

(5)加强技术人员对工程质量的监督,并完善施工记录。

4、工程质量保证体系(1)建立公司,项目部及生产工人三级质量保证体系。

(2)主要人员职责项目经理质量职责项目经理对施工质量全面负责,是工程质量第一责任人.坚持"百年大计,质量第一"的思想,主持工程的质量策划,实现质量管理目标. 根据质量计划,结合工程实际,建立健全组织机构落实质量责任制。

项目技术负责人质量职责主持编制工程实施性施工组织设计,以明确技术保证和质量保证要求. 主持关键工序(涵管安装,道路填土的密实度检查及检验和砂砾面层级配)攻关和人员的培训,制定相应工艺程序和施工方案.监督检查采购物资的检验和试验及设备的控制,组织不合格品的评审和处理. 制订和实施纠正措施及预防措施,严把"图纸,测量,试验"关。
