场地平整专项施工方案68763.doc

合集下载

场地平整施工方案

场地平整施工方案

场地平整施工方案根据业主要求由我公司实施开工前的场地平整,为了有序地作业特编制本施工方案.一、回填:(1)铺设临时道路路面宽12米,土路基平整后用耕渣分层回填夯实,蚌渣基层1米厚。

二、回填前的准备:落入回填料,临时施工用电,准备施工机械。

三、回填施工顺序:根据施工总平面图永久性道路位置及施工方案场布图临时消防施工道路的位置进行回填。

场地道路回填施工过程如下:划定范围一一清除杂物障碍耕植土一一水田、沟渠、池塘排水疏干一一挖除淤泥一一确定水准点设控制桩一一回填计算需用量一一平整一一碾压面层一一验收。

四、临时道路施工:临时道路主环干线路基底宽度暂定7M,每回填50M长设一回车道9X10M填蚌渣用。

每幢房子之间次路路基底宽暂定5M。

保证路基回填干操,路基回填前两边挖好临时排水沟。

为了施工期临时道路施用不变形破坏要求对路基基层挖除耕植土,水田、沟渠、池塘排水疏干、挖去淤泥。

根据现场情况避免回填过程路基出现弹簧土,矿渣粒径含泥量应符合回填要求及第一层印渣回填层厚度应控制在700mm左右。

回填过程自卸车卸矿渣后用推土机摊平。

第一次700mm 左右圻渣回平压实后进入第二次回填。

第二次(水田、沟渠、池塘深的部份做三次回平压实)回填坪渣规格控制在200mm以内、回填层厚度达到300mm,控制回填路基旷渣标高,控制平整压实系数。

压实机械要求采用平辗或机夯施工,每层压实不少于6-8遍。

辗压、夯实时应相互搭接防止漏压漏夯。

五、场地平整:在场地平整中要对填的原始土基底上的树墩及主根树枝应清除拔除、坑穴应清除积水、淤泥和杂物,应清除茅草、杂草等。

在填方基底为耕植土或松土时,应先将基底辗压密实,在水田沟渠池塘上填土方时,采用排水疏干、挖除淤泥。

在场地回填过程中使运输车辆在回填基底上行驶不变弹簧土不被陷除,第一层需回填矿渣厚度要达到700左右,回填矿渣料控制粒经在150mm以内,工程师认为不合格的填筑料一律不得使用,矿渣料的回填要确保管桩施工的质量。

场地平整施工方案

场地平整施工方案

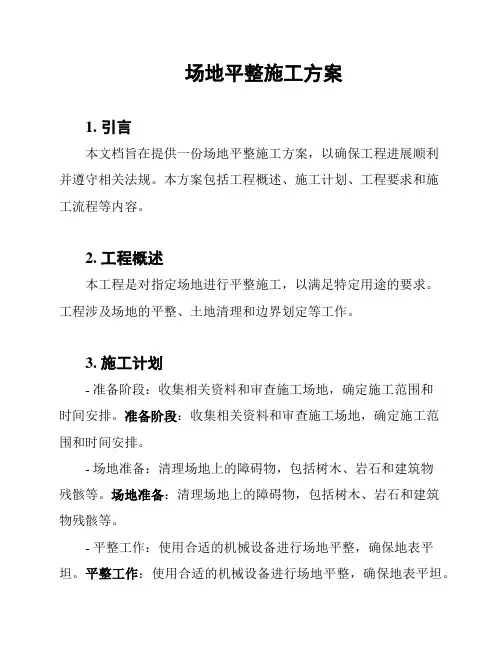

场地平整施工方案1. 引言本文档旨在提供一份场地平整施工方案,以确保工程进展顺利并遵守相关法规。

本方案包括工程概述、施工计划、工程要求和施工流程等内容。

2. 工程概述本工程是对指定场地进行平整施工,以满足特定用途的要求。

工程涉及场地的平整、土地清理和边界划定等工作。

3. 施工计划- 准备阶段:收集相关资料和审查施工场地,确定施工范围和时间安排。

准备阶段:收集相关资料和审查施工场地,确定施工范围和时间安排。

- 场地准备:清理场地上的障碍物,包括树木、岩石和建筑物残骸等。

场地准备:清理场地上的障碍物,包括树木、岩石和建筑物残骸等。

- 平整工作:使用合适的机械设备进行场地平整,确保地表平坦。

平整工作:使用合适的机械设备进行场地平整,确保地表平坦。

- 边界划定:根据设计要求,进行场地边界的划定和标志。

边界划定:根据设计要求,进行场地边界的划定和标志。

- 完工验收:进行工程质量检查和验收,确保施工符合规范要求。

完工验收:进行工程质量检查和验收,确保施工符合规范要求。

4. 工程要求- 施工过程中应严格遵守相关法规和安全操作规程。

- 施工期间需保持现场整洁,并采取必要的环境保护措施。

- 施工人员需具备相关资质和经验,在工程施工过程中保持密切沟通和协调。

5. 施工流程1. 确定施工范围和时间安排。

2. 准备施工场地,清理障碍物。

3. 使用合适的设备进行场地平整。

4. 划定场地边界,进行标志设置。

5. 进行工程质量检查和验收。

6. 完成施工报告和总结。

6. 安全措施- 施工期间,施工现场应设置明确的警示标识,并严格遵守相关安全操作规程。

- 施工人员应戴好安全帽并穿戴合适的防护服装,避免发生人身伤害事故。

- 施工设备应经过检查和维护,确保安全可靠。

以上是场地平整施工方案的基本内容,请严格按照该方案进行施工,并根据实际情况进行调整。

如有任何疑问或需要进一步协助,请随时与我们联系。

谢谢!。

场地平整专项施工方案

场地平整专项施工方案

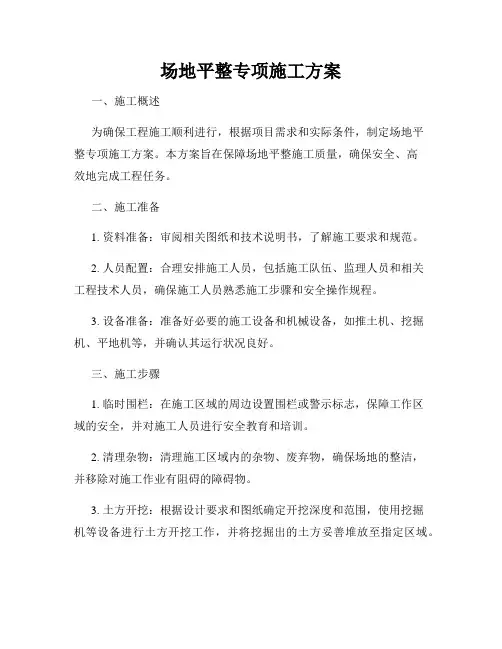

场地平整专项施工方案一、施工概述为确保工程施工顺利进行,根据项目需求和实际条件,制定场地平整专项施工方案。

本方案旨在保障场地平整施工质量,确保安全、高效地完成工程任务。

二、施工准备1. 资料准备:审阅相关图纸和技术说明书,了解施工要求和规范。

2. 人员配置:合理安排施工人员,包括施工队伍、监理人员和相关工程技术人员,确保施工人员熟悉施工步骤和安全操作规程。

3. 设备准备:准备好必要的施工设备和机械设备,如推土机、挖掘机、平地机等,并确认其运行状况良好。

三、施工步骤1. 临时围栏:在施工区域的周边设置围栏或警示标志,保障工作区域的安全,并对施工人员进行安全教育和培训。

2. 清理杂物:清理施工区域内的杂物、废弃物,确保场地的整洁,并移除对施工作业有阻碍的障碍物。

3. 土方开挖:根据设计要求和图纸确定开挖深度和范围,使用挖掘机等设备进行土方开挖工作,并将挖掘出的土方妥善堆放至指定区域。

4. 土方平整:使用推土机或平地机对开挖后的土方进行平整,确保场地平整度符合要求。

5. 压实处理:利用压路机对土方进行压实处理,提高土壤密实度和承载能力。

6. 水源保护:在施工过程中,采取相应的措施保护周边水源,避免水土流失和污染。

7. 施工记录:记录施工过程中的关键环节和数据,及时纠正和调整施工方案。

四、施工安全措施1. 安全教育:对工地人员进行安全教育培训,强调施工现场的安全意识和操作规范。

2. 安全防护:施工过程中,施工人员必须戴好安全帽、穿好防护服,并遵守相关安全操作规程。

3. 安全监控:设立专人负责施工现场的安全监控和巡视,对可能存在的安全隐患及时发现并采取相应措施预防事故发生。

4. 废弃物处理:废弃物必须分类处理,遵循环保要求,定期清理和运输至指定处置地点。

五、质量控制措施1. 施工验收:按照设计要求,对施工过程进行验收,及时发现和整改不符合要求的地方。

2. 配合检测:配合监理部门进行必要的质量检测和监测,确保施工质量符合标准和要求。

场地平整方案

场地平整方案

场地土方平整施工方案一、场地平整1、施工程序现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网、测量标高→平整土方→场地碾压→验收→计算土方挖填工程量2、现场勘察场地平整施工前,施工技术人员应先到现场进行勘察,了解场地地形、地貌和周围环境,根据总平面布置图及竖向规划图,确定出平整场地的范围。

3、清除地面障碍物在场地平整前,先清除地上树木、建筑垃圾。

边施工边将覆盖的绿网揭开,土方施工易选择在无风的时间进行,并从水准点引进基准标高做为土方量计算的基点。

4、施工测量施工区域应布置坐标方格控制网。

布置坐标方格网原则:先整体,后局部,高精度控制低精度。

控制点要选在约束度大、安全、易保护和通视条件好的位置。

首级控点应分布均匀。

平面控制采用两次布设,即首级控制和加密控制。

一级导线控制点既控制平面又控制高程。

测量仪器的选用:采用南方NTS350全站仪。

厂区高程控制测量采用DS3水准仪。

平面控制测量主轴线的测设:厂区的主轴线采用极坐标法进行测设,首先将已知控制点的大地坐标换算为建筑坐标系的坐标,然后反算出主轴线上各设计点相对于已知控制点的放样元素φ、S;按测距和测角的精度要求,依次定出主轴线上各点。

加密控制测量:加密控制点以设在建筑物各轴线上为原则;其测设方法采用直角坐标法进行测设。

高程控制测量测设路线采用闭合导线形式,每个闭合导线环采用往返观测法。

5、控制点的保护布设完的控制网点加设围栏保护措施,并编号设明显的标示牌。

对测设完的控制网点按期进行复测,及时发现各点位的变化,保证测量数据的正确性。

6、厂区平整厂地平整采用挖掘机与装载机结合的方法,挖掘机装土、自卸汽车运土或装载机运土的方式,将所有挖出的土方集中成堆,然后用反铲挖掘机装土,用自卸汽车将土运到低于施工标高的地方,并用装载机摊平,碾压平整,最后用压路机压实。

回填部位土方尽量从厂区内调配,厂区内缺少土方从外调运。

7、现场土方平衡利用方格网计算出土方的施工标高,挖方面积、填方面积,挖填区土方量,并考虑各种变动因素,进行调整,对土方进行综合平衡和调配。

土地平整专项工程施工组织方案

土地平整专项工程施工组织方案

土地平整专项工程施工组织方案一、工程概况二、施工方案1.平整施工方案(1)施工内容:对土地表面进行平整,确保整个工程范围内地面平整度达到要求。

(2)施工要点:采用土方平整机械进行施工,根据设计要求进行土方回填和均匀压实,确保地面平整度。

(3)施工流程:确定施工区域边界标志,进行地表清理,清除杂草、垃圾等;使用土方平整机械进行平整施工,将不平整的土地表面进行回填,根据需要进行均匀压实;进行平整后的地面进行最后清理,确保不会影响后续工程施工。

2.填筑施工方案(1)施工内容:根据设计要求,在特定区域进行土方填筑,提高地面高度。

(2)施工要点:根据设计要求确定填筑的高度和施工区域,采用土方填筑车辆进行施工,确保填筑土的均匀堆放。

3.开挖施工方案(1)施工内容:在指定区域进行土方开挖,提供所需的基坑或者渠道。

(2)施工要点:根据设计要求确定开挖深度和施工区域,采用挖掘机进行开挖,确保开挖深度和倾斜度符合要求。

(3)施工流程:清理施工区域,确保无障碍物;确定开挖区域和深度,并进行标高定位和标记;进行土方开挖,根据需要进行挡土墙的构筑;开挖完成后进行最后清理,确保不影响后续工程施工。

三、施工安全措施1.确保施工区域的安全,在施工期间进行必要的隔离和标识。

2.施工人员必须经过岗前培训,熟悉施工规范和操作流程。

3.施工现场必须配备必要的安全设施,包括安全帽、反光衣、安全绳索等。

4.严禁酒后上岗和酗酒施工,确保施工人员的身体健康状态。

5.施工过程中,严禁滥用设备和工具,确保设备和工具的正常使用。

四、施工进度安排根据工程总面积和不同施工内容的工作量,合理安排施工进度。

拟定施工计划,根据实际情况进行动态调整,确保工期的及时完成。

五、质量和验收要求根据工程设计和规范要求,进行施工质量控制,确保施工质量符合设计要求。

在施工完成后,进行验收,确保工程可以进入下一阶段的施工。

总结:。

场地平整专项施工方案

场地平整专项施工方案

场地平整专项施工方案1. 项目概况本文档旨在提供一份详细的场地平整专项施工方案。

本项目旨在对未经平整的土地进行施工,使其达到平整、坚固、符合设计要求的要求。

本文档将涵盖项目的整体范围、目标和施工计划等内容。

2. 项目范围本项目的施工范围包括但不限于以下内容: - 场地表面的平整、夯实、挖掘和填充 - 土地排水系统的建设 - 道路和人行道的铺设和修复 - 建筑基础工程的施工 - 其他相关工程3. 施工目标本项目的主要目标是实现以下要求: - 场地表面达到平整、均匀、符合设计要求的标准 - 土地排水系统能够有效地排除降雨和地下水 - 道路和人行道的建设和修复能满足交通和行人需求 - 建筑基础工程能够稳定并支撑建筑物4. 施工计划本项目的施工计划将按照以下步骤进行: 1. 场地勘测:对场地进行详细勘测,确定施工范围和存在的问题。

2. 场地清理:清除场地上的杂物、草地等不符合施工要求的物体。

3. 场地平整:使用挖掘机、平地机等设备对场地表面进行平整处理。

4. 土地夯实:使用夯实机对场地表面进行夯实处理,提升土壤密度。

5. 地基处理:根据设计要求进行地基处理,包括挖掘、填充、夯实等工作。

6. 排水系统建设:设计并建设适当的排水系统,确保场地排水畅通。

7. 道路和人行道建设:根据设计图纸建设道路和人行道,确保其质量和安全性。

8. 建筑基础工程施工:根据设计要求对建筑基础进行施工,包括打桩、浇筑混凝土等。

9. 检查和验收:对施工质量进行检查和验收,并进行必要的修复和调整。

5. 建设技术和材料本项目将采用以下建设技术和材料: - 挖掘机:用于场地勘测、平整和地基处理等工作。

- 平地机:用于场地平整和土地夯实等工作。

- 水泥、砂浆等建筑材料:用于建筑基础工程的浇筑和固定。

- 排水管道和雨水收集设备:用于排水系统的建设和布置。

- 道路和人行道铺装材料:如沥青、混凝土等。

6. 健康、安全和环境保护在施工过程中,我们将始终遵守相关的健康、安全和环境保护法规和标准。

平整场地施工方案(共5篇)

平整场地施工方案(共5篇)

平整场地施工方案(共5篇)第一篇:平整场地施工方案平整场地施工方案、施工方法一、施工方案本工程的总体施工顺序是:做施工便道→平整场地路段做好排水工程→爆破开挖土石混合料→做填方路段试验路段→分层填筑→压路机碾压→检测压实度及其它。

施工前做好施工调查,核对设计文件,导线复测、水准复核等各项前提准备工作,引设临时水准点,放好边桩,做好土工试验工作。

工程一进场首先进行便道施工,本投标人拟修建一条通往山凹施工便道,便道宽4.5米,便道采用土石混合粒进行填筑,面层采用泥结碎石,以便施工机械能早日进入施工场地。

为了确保运到平整场地上的填料粒径合格,在宕口配备碎石机进行破碎。

接下去利用初选的压实机械对计划使用的各种填料进行试验段填筑,找出机型、填料、层厚、碾压遍数之间的相互关系,绘制与设计指标相关的规律曲线,确定标准化施工工艺,报监理工程师批准后指导施工。

施工过程中如填料、压实机械发生变化时,必须重新做压实工艺试验。

试验路段做完后就开始进行正式填筑,平整场地填筑采用水平分层进行,严格控制填筑厚度及宕渣粒径。

土石方施工严格按照“三阶段、四区段、八流程”标准化施工,土石方除部分挖方区段必须采用爆破外,其余全部采用机械施工作业。

优化匹配挖掘机(装载机)、自卸汽车、推土机、振动压路机,组成挖、装、运、卸(弃)、铺、平、压、检一条龙的机械化流水施工作业。

填筑按信息化组织施工,通过对施工资料、试验测量数据的分析,作为施工组织、土石方调配、匹配机械及确定工艺参数的依据,使施工控制与质量检验处于有效控制和优化状态。

附属工程(挡土墙、边沟)以人力施工为主,配备相应的专业施工机械统一安排施工。

施工安排上以确保质量和工期为重点,尽量避免施工干扰。

质量控制以工序管理为中心,以工作质量保工序质量,以工序质量保工程质量。

二、主要分项工程施工方法(1)填料选择与鉴定因本工程填方有宕渣类岩石、II、III类土。

因此,填料要严格按规定进行鉴定,确定各种填料做的最佳密度、最佳级配、最大干容重及其它物理力学性质,根据鉴定结果确定施工方案。

场地平整专项施工方案

场地平整专项施工方案

场地平整专项施工方案场地平整是指对土地进行整平、平整,使其适于使用和开发。

场地平整施工是一个复杂的过程,需要综合考虑土壤状况、地形地貌、工程要求和环境因素等多个因素。

下面是一个场地平整专项施工方案,供参考:一、工程概述本工程是在地区进行场地平整施工,目的是为了满足场地的开发和使用需求。

施工内容包括场地勘测、土壤调查、场地平整设计、工程施工及水土保持等。

二、工程前期准备1.场地勘测:对场地进行勘测,确定地形地貌、土质等情况,为后续设计和施工提供依据。

2.土壤调查:进行土壤采样分析,确定土壤性质和质量标准。

3.场地平整设计:根据勘测和土壤调查结果,制定场地平整设计方案。

设计包括整平程度、场地坡度、排水设施等内容。

三、施工过程1.场地布置:根据设计方案,对场地进行布置,包括标示边界、设置施工路线等。

2.场地除草:对场地内的杂草进行清除,保持施工区域清洁。

3.场地平整:根据设计方案,采取相应的方法进行场地平整,包括填方、挖方、整平等。

a.填方:对场地中的低洼地区进行填方处理,采用合适的土方工具和机械设备进行填方。

b.挖方:对场地中的高处进行挖方处理,采用合适的挖掘工具和机械设备进行挖方。

c.整平:对填方和挖方后的地面进行整平,确保地面平整、没有高低差。

4.场地压实:对整平后的地面进行压实,以提高地基的稳定性。

采用振动压实机械设备进行压实工作。

5.排水设施:根据设计方案,设置适当的排水设施,包括排水沟、排水管道等。

a.排水沟:对场地进行排水沟的挖掘和铺设。

排水沟的位置和尺寸应符合设计要求。

b.排水管道:根据设计要求,进行排水管道的铺设和连接。

6.水土保持:在施工过程中,采取必要的水土保持措施,防止土壤流失和环境污染。

例如,设置挡土墙、覆盖草席等。

7.施工验收:在施工完成后,进行施工验收。

验收内容包括地表平整度、排水效果、水土保持等。

如有问题需要进行整改。

四、安全措施1.施工人员应具备相关证书和资质,且按规定佩戴个人防护用品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

海绵钛 - 钛材联产基地建设项目场地平整施工方案一、编制依据1、依据国家和建设部有关法律法规、施工验收规范和标准等。

2、施工图纸和场地平整施工承包合同。

3、施工现场踏勘、调查咨询所获取的资料。

4、我单位多年积累的铁路、公路、市政和房建等工程项目的施工经验及现有施工能力和管理水平。

二、编制目的海绵钛 - 钛材联产基地建设项目场地平整是将需进行建设范围内的自然地面,通过机械挖填平整改造成为设计所需的平面,达到现场场地的平整,为房建工程提供作业面,必须满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。

场地平整是整个工程建设的基础,它的质量好坏,将直接关系到后续工程施工和运行过程中的整体安全。

为保证本工程的施工质量,同时确保安全文明环保等规矩,特编制此方案。

三、工程概况1、工程简介海绵钛 - 钛材联产基地建设项目场地平整总面积 1 万亩,其中办公区 200 亩、生活区 500 亩和厂区 9300 亩。

位于甘肃省永登县武胜驿镇地处永登庄浪河谷地最北端,位于县城西北部,距县城 20 公里。

东连坪城乡,西接民乐乡,东南与中堡镇、通远乡为邻,西北与天祝藏族自治县接壤。

2、地质气候经现场勘察和调研,本工程所处地貌以黄土丘陵地带,地层为第四系上更新统风积砂质黄土为主,水土流失严重,地下水为第四系孔隙潜水,水位埋深 25~35m。

温带大陆性气候,降雨量小,蒸发量大,气候干燥,温度变化剧烈为主要特点。

年均降雨量为毫米,年蒸发量毫米。

冬季最大冻土深 146 厘米。

全年多为西北风,夏季阴雨天气亦有东南风,风力一般为 2~4 级,最大 9 级,灾害性的天气,以春夏季的低温、干旱和夏秋季之交的冰雹为常见。

3、工程特点1、工期紧,工程量大。

土石方总量20000 万 m3。

2、地质条件差、现场施工用水量不足:上层表面原土均砂质黄土,严重缺水,场平过程中需大量洒水,而现场水资源不足,如何平衡洒水量将是施工过程中的一大难点。

四、施工管理组织机构为合理组织施工,保证海绵钛 - 钛材联产基地建设项目场地平整的工程质量,满足工期、安全和环保的要求,兰州继发建筑工程有限公司组建了海绵钛 - 钛材联产基地工程项目经理部施工管理组织机构,对本工程行使指挥、组织、管理职能。

按施工程序,合理组织施工力量,协调内外、上下关系,及时解决施工中存在的问题,正确处理质量、安全、进度和环保四者之间的关系,确保施工任务优质高效完成。

项目经理部各管理部门对本工程进行直接全面管理工作,组建施工管理组织机构:项目经理:项目副经理:总工程师:现场施工负责人:技术质量负责人:安全环保负责人:财务后勤负责人 :主要负责人员工作职责项目经理职责:项目经理是项目安全、质量、工期、文化建设、综合效益的第一责任人,负责全面贯彻执行国家的法律、法规、规范、标准,执行公司的管理制度,维护公司的合法权益。

以合同为基础,实现项目目标。

项目结束后,组织工程项目竣工验收、结算与回访保修。

现场副经理职责:贯彻执行国家法律、法规、方针、政策和强制性标准。

负责对施工场地进行规划布置、人员和机械设备的统一管理,安全、质量、进度和环保制度措施的落实;负责制定总体劳力、设备及物资计划,参与制定具体劳力、设备及物资供应及配置计划,组织设计变更的执行,负责组织阶段性质量验收,对出现的问题采取措施,及时解决处理;并协助项目经理工作。

总工程师职责:贯彻执行国家法律、法规、方针、政策和强制性标准;负责编制施工方案和各种保证措施,组织技术人员对设计文件的学习、图纸会审及技术交底;与施工进度计划编制与调整;负责工程预算与管理预算的编制;负责编制对上验工;组织设计变更的执行;负责编制成本计划,成本控制核算;编制质量保证措施、创优规划并组织落实;制定安全保证措施、管理方案及应急预案,并组织落实;负责组织阶段性质量验收,对出现的问题采取措施,及时解决处理;技术质量负责人:负责项目施工全过程技术管理 , 负责组织复测及日常施工测量,收集内业资料,形成竣工资料;参据有关技术要求,结合现场实际情况,合理安排施工工序,具体指导作业班组按施工图的设计要求组织施工,执行技术标准、规范、规程及有关规定,执行技术管理标准和质量管理标准。

施工现场负责人:负责项目施工全过程施工管理 , 负责组按照施工测量放养点和技术交底书,组织机械设备进行施工作业。

结合现场实际情况,合理安排施工工序,具体组织作业班组机械设备按施工图的设计要求施工,执行质量、安全和环保标准、规范及有关规定。

安全环保负责人:宣传贯彻上级安全管理工作的方针、政策,落实安全目标和措施,检查督促各作业班组抓好现场安全管理工作和对各项规章制度的落实。

负责全面安全管理。

负责施工全过程中的安全生产管理;制定安全标准工地标准并负责检查实施;制定各工种岗位操作规程,对安全生产、劳动保护进行监督检查,和作业班组安全质量环保教育和培训。

财务后勤负责人:负责施工生产所需用资金的组织与筹措,保证施工生产资金落实;日常财务报销,工程结算和各种资金回收及债权的清算。

负责组织对项目建设所需投入的物资与设备的调查与询价。

负责后勤生活服务管理制定总体劳力、设备及物资计划,负责制定具体劳力、设备及物资供应及配置计划,参与劳力、设备及物资管理。

劳力调配,工资奖金发放、医疗卫生和宣传。

五、施工总平面布置施工场地规划与布置原则 : 统一规划、合理布局、方便施工、便于管理、减少用地、节省投资。

1、具体施工片区划分以贵公司划分的为准,施工人员驻地以贵公司规划为准。

2、场平施工区要先修建临时道路,以利各种施工机械安全运行。

3、场平施工刚开始计划分区分片进行,具备大干施工条件后将整个场区全部展开施工。

4、施工现场设置警界线,外来人员、车辆及非作业人员严禁入内,以免发生意外事故。

六、施工进度安排本工程自 2012年4月1日-2013 年9月30日,总工期 547天(18个月)。

1、2012年4月1日-2012 年4月10日,搭建生活和办公房屋设施、临时用电和生活生产用水、油料准备和组织机械设备进场。

2、2012年4月11日-2012 年4月15日,修筑施工便道和布设测量控制点,导线网。

3、2012年4月16日-2012年4月20日,图纸复核和现场工程量复测。

4、2012年4月21日-2013 年7月31日,场地平整施工。

5、 2012年 8月1日-2013 年8月31日,场地精平施工。

6、 2013年 9月1日-2013 年9月15日,交工验收。

7、 2013年 9月16日-2013 年9月30日,人员机械退场。

施工进度计划调整在场地平整施工过程中,当产生以下几种情况时,将对施工进度进行调整:①业主对另有要求或与贵公司施工组织设计不符,将进行调整。

②在施工期间,如受到不良天气影响,导致进度有变,将根据具体情况进行调整。

③在施工过程中,施工作业面出现交叉作业,将根据具体情况进行调整。

④在施工过程中,如遇其它不可预见性因素影响施工进度,将根据具体情况进行调整。

七、人员和机械设备安排场地平整主要采用机械化施工,根据本工程特点,我公司安排管理人员和机械设备, 2012年4月份计划安排管理人员和机械设备分批次陆续进场,以确保施工正常进行,具体详见管理人员和机械设备动态布置图,施工机械设备详见供应计划表。

主要施工机械设备供应计划表序号机具名称型号规格数量备注1 水准仪DSC532 2 自动安平2 全站仪GTS— 602 13 对讲机JT-68A 84 挖掘机PC300 见动态图根据工程进展调整5 自卸汽车 CQ3300Z32G 见动态图 根据工程进展调整6 装载机 ZL50 见动态图根据工程进展调整7 洒水车 /2 8推土机 CLGB160 69 发电机200KW1以贵公司要求为准管理人员和机械设备动态分布图管理人员和机械设备动态分布图管理人员挖掘机装载机自卸车250200200量150150150数100 8080503040 40 40503030306 6 410 8 10 810201515151081510610 82012.042012.052012.06- 2012.10- 2013.01- 2013.04- 2013.082013.092012.092012.122012.032012.07时间八、施工工艺、方法及要求 1 、总体思路本工程场地平整顺序视现场情况而定, 按照厂区道路的整体规划用挖掘机和推土机先将临时运输通道修通, 再按照场平设计标高在厂区内双向每隔 100m 布置一个标高点,整个厂区标高点呈棋格形状布置。

按照厂区内定好的标高点进行土方调配。

土方调配从厂区的一端开始向另一侧进行, 土方量不足以回填低洼部位, 采取外取土进行回填。

整个厂区的土方调配结束后, 用推土机按照厂平标高将整个厂区地面进行整平、压实。

2、施工工艺流程现场勘察→清除地表→方格网布设→土方挖填→平整场地→标高复核→验收3、施工方法及要求(1)组织管理人员和技术人员勘察现场,了解工程地质、现场植被、墓穴、通讯电缆和周围居民等情况。

(2)本平整场地处位为农民耕地,场平施工前应首先清除地表植被、生活垃圾、电杆、管道、坟墓等。

(3)方格网的布置根据厂区设计总平面上各建筑物,构筑物,道路及各种管线的分布情况,结合现场的地形情况拟定。

布置时应先选定建筑方格网的主轴线,然后布置方格网,由于本厂区面积较大,计划采用两级布设。

(4)土方挖填a. 挖方边坡应根据使用时间(临时或永久性)、土的种类、物理力学性质、水文情况等确定。

对于永久性场地,挖方边坡坡度应按设计要求放坡。

对于使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地实践经验确定。

b.场地边坡开挖应采取沿等高线自下而上、分层、分段依次进行,禁止采用挖空底角的方法;在边坡上采取多台阶同时进行机械开挖时,上台阶应比下台阶开挖进深不少于 30 m,以防止塌方。

c.边坡台阶开挖应作成一定坡势以利泄水。

边坡下部设有护角及排水沟时,应尽快处理台阶的反向排水坡,进行护脚矮墙和排水沟的砌筑和疏通,以保证坡脚不被冲刷和在影响边坡稳定的范围内积水,否则应采取临时排水措施。

d. 边坡开挖,对软土土坡边坡在开挖后应对坡面和坡脚采取喷浆、措施(具体以贵公司要求为准),并作好坡顶坡脚排水,避免在影响边坡的范围内积水。

(5)回填及平整土方采用挖掘机挖土,装载机配合,推土机及人工配合平整,根据场平图逐段进行平整,平整时应严格按照图纸要求进行平整。

对于开挖较深的范围应把表层土挖走运至弃土场,底层用作土方回填。

回填时应把土方内杂物清理干净。

由于土方量较大计划采用多台推土机进行推平,必要时可采用平地机进行精平(具体以贵公司要求为准)。

相关文档
最新文档
