高层住宅回填土施工方案

合集下载

高层住宅楼地下室土方回填施工方案

高层住宅楼地下室土方回填施工方案

目录第一节工程概况 (1)第二节编制依据 (1)第三节施工准备 (1)1. 作业条件 (1)2. 施工机具 (2)3. 回填料的确定 (2)4. 标准击实试验 (2)5. 现场碾压试验 (2)第四节施工方法 (2)1. 工艺流程 (2)2. 操作工艺 (3)第五节质量控制 (3)第六节安全文明保障措施 (4)第七节环境保护 (5)第八节附图 (6)第一节工程概况1. 设计情况本工程为江门市江海区江海花园南区11-1、11-2(含商铺S-6)、11-6、地下室H,位于江门市江海区五邑路北侧,本工程包括一层地下室、主楼11-1、11-2、11-6 栋几大部分,总建筑面积为76237m2,其中地下室部分10344m2,11-1 主楼共22 层,高77.8m,11-2 栋主楼共18 层,高65.4m,11-6 主楼共18 层,高65.4m。

地下室1 层,战时为人防,平时用作机动车库。

该项目是由江门市东华房地产开发有限公司投资兴建的住宅楼。

由广东新豪斯建筑设计有限公司进行设计,由广东省城规建设监理有限公司进行监理,基坑支护设计由江门市建筑设计院进行设计。

安监单位是江门市江海区安监站,质监单位是江门市江海区质监站。

本工程土方回填主要是:(1)地下室H 部分的土方在基础承台砖胎模施工完后,就分层回填至底板垫层底,再施工地下室底板。

(2)地下室修建完成后顶部及侧墙的覆土回填,再绿化、美观。

2. 现场情况本基坑平面大致呈长方形,东西向长约225m,南北向宽约60m;场地现地面标高2.57-4.62m;基坑底标高为-1.2m,基坑周边开挖深度为4.70-5.70m。

本工程建设场地原为耕地、鱼塘,经人工填土整平;北侧为1-3F 民居,距地下室边界线约为36m,其间有流向为自西向东的河涌,河涌与地下室边界线的最小距离为11m,河涌南侧为已建3F 板房办公区、生活区,板房与地下室边界线的距离约7m;东侧为已建市政道路,水泥路面宽30m,路边线与地下室边界线的距离为10.1m;东南侧为在建江海花园4-10 栋商住楼,采用预制桩基础,设有一层地下室,两地下室边界线距离为13.84m 南侧为已建的江海花园C28、C29 栋商住楼,采用预制桩基础,设有一层地下室,两地下室边界线最小距离为20.72m;西侧为在建江海花园10-2 栋商住楼,采用预制桩基础,设有一层地下室,两地下室边界线距离为11.02m。

回填土施工方案

回填土施工方案

回填土施工方案(1)当基础的现浇混凝土浇筑完毕达到一定强度,不致因回填土而受损坏时,方可进行回填土。

结合本工程的特点,采用人工配合推土机进行回填。

(2)基坑回填土前,沟槽内的积水和有机杂物等要清除干净。

(3)基坑回填时应在相对两侧或四周同时进行。

回填土料、每层铺填厚度和压实等要符合要求。

(4)推土机填土时自下而上分层铺填。

大坡度推填土时,也应分层推平,不得居高临下,不分层次,一次推填。

在宽敞的地带采用推土机推填,推土机前进时推填,后退时将土刮平,用推土机来回行驶进行碾压,履带应重迭一半,采用纵向铺填顺序。

(5)场地狭小的独立基础处回填土时,由于推土机无法进入作业,采用人工进行回填土。

1)人工回填时采用手推车送土,人工用铁锹等工具进行填土。

2)回填时由场地最低部分开始,由一端向另一端自下而上分层铺填,深浅坑相连时,先分层填深坑,相平后与浅坑全面分层填夯。

(6)回填土应从最低处开始,由下向上整个宽度分层铺填碾压或夯实.(7)为保证填土压实的均匀性及密实度,提高碾压效率,在碾压机碾压之前,先用推土机推平,使表面平整。

碾压机械压实填方时,要控制好速度和压实遍数。

碾压机与基础要保持一定的距离,防止将基础压坏。

(8)每层填土控制在300mm 厚左右,回填完一层后,采用柴油打夯机及时夯实。

为了保证回填土的回填质量,保证日后不产生下沉,在施工回填土时,要严格按规范施工。

夯压时,一夯压半夯,夯夯相接,行行相连,每遍纵横交错,分层夯实。

(9)对有密实度要求的填方,在夯实或压实之后,要对要对每层回填土的质量进行检查,填土压实后的干密度要满足设计要求。

(10)回填土时如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。

已填好的土如遭水泡,应把稀泥铲除后,方能进行下一道工序。

填土应保持一定的横坡,或中间稍高两边稍低,以便有利排水。

当天填土应在当天压实。

(11)根据室外地坪标高,控制好回填土的高度。

回填土的施工方案

回填土的施工方案
回填土的施工方案
第1篇
回填土的施工方案
一、项目背景
随着我国城市化进程的加快,土地资源日益紧张,如何在有限的土地上发挥最大效益,提高土地利用率,成为当前亟待解决的问题。在此背景下,回填土施工技术应运而生,它能在确保工程质量的前提下,充分利用现有土地资源,降低工程成本,提高土地利用率。
二、工程概况
本项目位于某市新区,占地面积约10000平方米,场地内原有建筑物已拆除,现为空地。根据规划,项目将在此地块上建设一栋高层住宅楼。为确保工程顺利进行,需对场地进行回填土施工。
2.确保施工过程中的质量控制,满足结构承载及稳定性需求。
3.优化施工流程,提高施工效率,降低成本。
4.保障施工安全,减少对周边环境的影响。
三、施工准备
1.技术准备:收集地块地质资料、设计文件和相关规范标准,编制详细的施工组织设计。
2.人员准备:组织专业施工队伍,进行技术培训和安全教育。
3.设备准备:选型合理、性能良好的施工机械和检测设备。
-施工前检查排水系统畅通性,施工过程中定期清理和维护。
五、施工进度计划
1.总体进度:回填土施工预计持续60天。
2.阶段划分:分为准备阶段、开挖阶段、回填阶段和收尾阶段。
3.进度安排:根据施工阶段和工程量,制定详细的施工进度计划,确保各阶段衔接合理。
六、安全与环境保护
1.安全管理:建立健全安全管理制度,严格执行安全操作规程。
3.验收程序:施工完成后,组织专业验收,对不合格部分进行整改。
八、结论
本回填土施工方案综合考虑了工程实际、技术要求和安全环保等因素,旨在为项目提供高效、可靠的施工指导。在施工过程中,应严格遵循本方案,并根据实际情况及时调整,确保施工目标的实现。通过本项目的实施,积累经验,为类似工程提供参考和借鉴。

高层住宅项目土方回填施工方法

高层住宅项目土方回填施工方法

高层住宅项目土方回填施工方法在高层住宅项目的建设中,土方回填是一个重要的环节。

它不仅关系到建筑物的稳定性和安全性,还对后续的施工工序和项目整体质量有着重要影响。

下面,我们就来详细了解一下高层住宅项目土方回填的施工方法。

一、施工准备1、技术准备在进行土方回填之前,需要熟悉施工图纸和相关规范要求,制定详细的施工方案,并向施工人员进行技术交底。

同时,要对回填区域的基底进行清理和平整,确保基底符合设计要求。

2、材料准备选择合适的回填土料至关重要。

一般来说,宜选用级配良好的砂土、粉质黏土等,不得使用淤泥、冻土、膨胀土以及有机质含量大于 5%的土。

土料的含水量应控制在最优含水量的±2%范围内,以保证填土的压实效果。

3、现场准备在施工现场,需要设置好排水设施,排除积水,防止地下水和雨水浸泡回填区域。

同时,要准备好施工所需的机械设备,如装载机、压路机、打夯机等,并确保其性能良好。

4、测量放线根据设计图纸,放出回填区域的边界线和控制线,并在周边设置好标高控制点,以便控制回填土的厚度和标高。

二、施工流程1、基底处理首先,对基底的杂物、垃圾、积水等进行清理,然后对基底进行平整和夯实。

如果基底为软弱土层,需要进行换填或加固处理,以保证基底的承载力满足设计要求。

2、分层填土填土应分层进行,每层填土的厚度应根据压实机械的性能和土料的性质确定。

一般来说,每层填土厚度不宜超过 300mm。

填土时,应从低处开始,由下而上分层铺填,每层填土应铺平后再进行压实。

3、压实压实是土方回填的关键环节。

常用的压实方法有机械压实和人工夯实两种。

机械压实适用于大面积填土区域,可采用压路机、装载机等设备进行;人工夯实适用于边角部位和狭窄区域,可采用打夯机、木夯等工具进行。

压实的遍数应根据土料的性质、压实机械的性能和填土的厚度确定,一般不少于 3 遍。

4、检验每压实一层,应进行填土质量检验。

检验方法主要有环刀法、灌砂法等。

检验的内容包括填土的干密度、含水量和压实系数等。

高层住宅回填土施工方案

高层住宅回填土施工方案

高层住宅回填土施工方案【一】高层住宅回填土施工方案一、前期准备工作1.1 勘察与设计1.1.1 地质勘察详细介绍地质勘察的目的、方法和内容,并附上相关资料和报告。

1.1.2 结构设计说明结构设计的要求和参数,列出相关设计图纸和计算书。

1.1.3 施工图设计列出施工图设计的要求和内容,附上施工图纸。

1.2 材料准备1.2.1 填土材料选择对填土材料的物理和力学性质进行详细描述,并附上相关实验数据和评价报告。

1.2.2 材料供应与检验说明材料的采购和供应流程,以及检验的方法和标准。

二、回填土施工方案2.1 施工方案概述介绍回填土施工的整体方案,包括施工流程、施工人员组织和施工周期等。

2.2 填土工艺流程2.2.1 填土层分区和分层对填土层进行分区划分,并详细描述每个填土层的填筑过程。

2.2.2 填土材料的挖掘、运输和卸放说明填土材料的采取方式、运输工具和卸放要求。

2.2.3 填土的均匀性和压实度控制介绍填土的均匀性和压实度的标准和控制方法。

2.3 施工安全与环保措施2.3.1 安全措施罗列出施工过程中的安全注意事项和应急措施。

2.3.2 环保措施对施工过程中可能产生的环境影响进行评估,并提出相应的环保措施。

【结尾】1. 罗列出本所涉及附件如下:附件1:地质勘察报告附件2:结构设计图纸附件3:施工图设计图纸附件4:填土材料评价报告2. 罗列出本所涉及的法律名词及注释:法律名词1:土地管理法解释:指规定土地管理的法律法规。

【二】高层住宅回填土施工方案一、回填土施工前期准备1.1 土地勘测与设计1.1.1 地质勘察详细介绍地质勘察的目的、方法和内容,并附上相关报告和数据。

1.1.2 结构设计说明结构设计的要求和参数,附上设计图纸和计算书。

1.2 材料准备1.2.1 填土材料选择对填土材料进行介绍和评价,列出相关实验数据和评估报告。

1.2.2 材料供应与检验说明材料的采购渠道和供应流程,以及检验的方法和标准。

高层住宅建筑工程土方回填施工技术方案

高层住宅建筑工程土方回填施工技术方案

高层住宅建筑工程土方回填施工技术方案

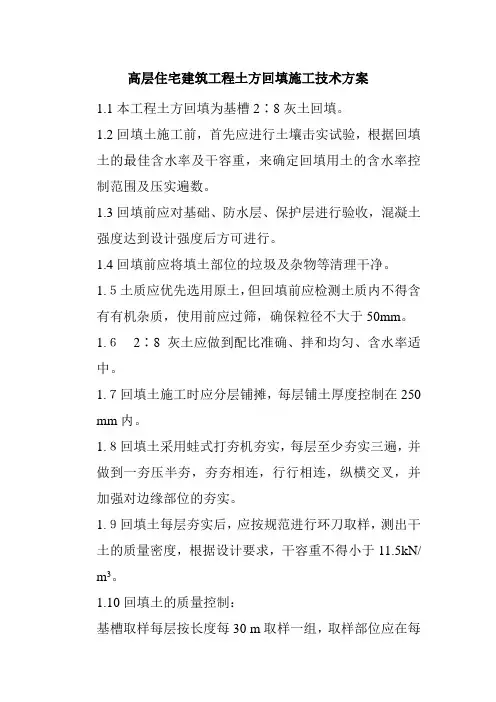

1.1本工程土方回填为基槽2∶8灰土回填。

1.2回填土施工前,首先应进行土壤击实试验,根据回填土的最佳含水率及干容重,来确定回填用土的含水率控制范围及压实遍数。

1.3回填前应对基础、防水层、保护层进行验收,混凝土强度达到设计强度后方可进行。

1.4回填前应将填土部位的垃圾及杂物等清理干净。

1.5土质应优先选用原土,但回填前应检测土质内不得含有有机杂质,使用前应过筛,确保粒径不大于50mm。

1.62∶8灰土应做到配比准确、拌和均匀、含水率适中。

1.7回填土施工时应分层铺摊,每层铺土厚度控制在250 mm内。

1.8回填土采用蛙式打夯机夯实,每层至少夯实三遍,并做到一夯压半夯,夯夯相连,行行相连,纵横交叉,并加强对边缘部位的夯实。

1.9回填土每层夯实后,应按规范进行环刀取样,测出干土的质量密度,根据设计要求,干容重不得小于11.5kN/ m3。

1.10回填土的质量控制:
基槽取样每层按长度每30 m取样一组,取样部位应在每
层压实后的下半部。

高层回填土施工方案

高层回填土施工方案

梅江南5、6号地一期工程高层室外土方回填方案1、工程概况1.1天津市河西区友谊南路梅江南5、6号地水岸公馆一期工程,4栋高层均为地下一层,地上22-29层,檐高77.70-99.95米,剪力墙结构,每栋为2个单元,人字折线形排列,宽度为18米,总长度为66米,本工程±0.00相对于绝对标高4.22m,基础埋深-5.72 m;地下结构外墙厚度为350 mm。

1.2 地下防水做法为二层(3+3)SBS改性沥青防水卷材。

外墙外贴法防水保护层为厚30聚苯板。

1.3地下室基槽回填土,四栋楼总回填土方量约13000 m3。

所有肥槽回填土按设计要求,与外墙接触的部位(不小于500mm范围)用2:8灰土填实,以保证地下防水效果,其他为原槽土(素土)回填。

2、土方回填施工安排2.1 回填土施工从各高层的东北角处开始,因此应保证此处地下室外墙防水施工和防水保护层施工,为回填施工创造条件。

2.2施工机具自卸汽车、挖土机、推土机(压路机)、蛙式或柴油打夯机、手推车、3~5m钢尺,20#铅丝、尖、平头铁锹等。

3、作业面验收和施工准备3.1 施工准备3.1.1根据不同部位、不同阶段回填土作业时间,提前落实运土车辆、夯压机械,以及跳板、抽水泵等机械器具材料,以满足施工需要。

3.1.2 按设计回填土料质量要求和回填土用量,落实用土来源和使用时间;灰土所用的石灰供应进场到位。

3.1.3 按设计要求和土方施工及验收规程的规定,针对土料的含水率和干密度试验确定试验程序,制定试验计划,做好试验准备。

3.1.4 安排好回填土施工劳动力队伍,组织作业班组,做好施工技术交底,为保质保量的完成施工任务做好人力资源准备。

3.1.5回填区域的行车道路畅通、平整3.2作业条件3.2.1基槽要求:土方回填前,应清除基底的砼碎块、大块、垃圾,树根等杂物,抽除坑穴积水、淤泥等。

3.2.2回填前应对基础墙、顶板和地下防水及保护层等进行检查验收。

检查预留的洞口、套管位置是否正确;需要封闭的洞口应提前完成。

高层住宅基坑土方回填施工方案

高层住宅基坑土方回填施工方案

高层住宅基坑土方回填施工方案一、工程概述本高层住宅项目位于具体地点,总建筑面积为具体面积,建筑高度为具体高度。

为了确保工程的稳定性和安全性,需要对基坑进行土方回填施工。

二、编制依据1、本工程的施工图纸及相关技术文件。

2、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)3、《建筑工程施工质量验收统一标准》(GB 50300-2013)4、其他相关的国家及地方现行规范、规程和标准。

三、施工准备1、技术准备(1)熟悉施工图纸,了解回填土的范围、厚度及压实度要求等。

(2)编制详细的施工方案,并向施工人员进行技术交底。

2、材料准备(1)选用符合要求的土料,优先采用原土回填,不得含有有机物、冻土以及大于 50mm 的石块等。

(2)对土料进行含水率检测,确保其在最优含水率范围内。

3、主要机具准备(1)装载机、挖掘机、自卸汽车等运输设备。

(2)压路机、蛙式打夯机等压实设备。

(3)水准仪、全站仪等测量设备。

4、作业条件准备(1)基坑内的杂物、积水等已清理干净。

(2)基础、地下防水层等已施工完毕,并办理好隐蔽验收手续。

(3)设置好控制回填土标高的水平桩。

四、施工工艺流程1、基底处理对基底进行平整、夯实,确保基底坚实、平整。

对于软弱基底,应采取换填等处理措施。

2、分层填土填土应分层进行,每层虚铺厚度根据压实机具的性能确定,一般为250 300mm。

填土应从最低处开始,由下向上整个宽度分层铺填。

3、压实采用压路机、蛙式打夯机等设备进行压实。

压实遍数应根据压实度要求、土的性质和压实机具的性能确定,一般不少于 3 4 遍。

4、检验每层填土压实后,应按规范要求进行环刀法或灌砂法取样,测定土的干密度,计算压实系数,符合要求后才能进行上一层填土的施工。

五、质量标准1、主控项目(1)回填土的土料必须符合设计要求和施工规范的规定。

(2)回填土必须按规定分层夯实,压实系数应符合设计要求。

2、一般项目(1)填土的表面平整度应符合规范要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

. 1车库回填土工程施工方案目录1. 编制依据 (1)1.1 施工图纸 (1)1.2 主要规、规程、地方标准... . (1)2. 工程概况 (1)3. 质量目标 (3)4. 施工部署安排 (3)5. 施工部位的技术要求及作业条件 (4)6. 主要施工方法 (6)7. 施工保证措施 (10)8. 季节性施工 (12)9. 施工进度计划安排 (12)10. 主要机具、材料及劳动力计划 (13)11. 附图 (14)1. 编制依据1.1 施工图纸1.2 主要规、规程、地方标准2. 工程概况3. 质量目标本工程质量目标为合格。

4. 施工部署安排4.1 工期安排根据施工总进度计划安排,地下车库回填土开始时间约为2011年12月上旬,结束时间约为2012年1月下旬。

4.2 项目管理组织及职责分工4.3 施工准备4.3.1 技术准备4.3.1.1 技术人员和工长必须认真熟悉图纸,按图纸及规要求合理安排组织施工,按施工规及施工方案对施工人员进行技术交底和安全交底。

以及对现场素土的取用。

4.3.1.2 绘制取样平面图。

按回填土的类别(灰土或素土)、部位绘制回填土的平面和剖面图,取样点统一编号;施工时按图示要求现场分层取样。

4.3.2 材料准备4.3.2.1 本工程因场地狭小,基槽四周没有存土场地,原基槽土方全部外运弃土,回填土施工全部回运土方;为了保证回填土的连续施工,根据施工进度计划提前做好回填土的原土准备工作;无法连续供应原土时,与建设单位驻工地负责人协商。

4.3.2.2 拌制灰土用的白灰全部采用袋装白灰。

白灰的存放应有可靠的防潮防风措施。

4.3.3 机具准备:挖掘机、推土机、装载机、蛙式打夯机、小型振动3.5吨压路机、小型翻斗运土车10辆、20mm钢丝网筛子、50mm钢丝网筛子、小推车、平头铁锹、尖头铁锹等。

4.4 施工顺序安排4.4.1 本工程地下结构占地面积大,结构复杂,工期紧,施工场地狭小,地下回填土工程量大,回填土部位标高不一致;根据以上特点,按照总进度计划安排,回填土的施工需分段、分部位、按材料要求陆续插入施工。

4.4.2 首先从西侧开始施工,因为车道在北边所以总施工顺序为:西段(由西向东)→东段(由东向西)。

共分为12个区域。

依次顺序是;1-2-3-12-11-10-9-6-4-5-7-85. 施工部位的技术要求及作业条件5.1 施工部位室回填地下一层汽车库设计要求k1-15轴地面完成面为-6.1m,筏板基础上标高为-7.1m,k15-22轴地面完成面为-6.5m,筏板基础上标高为-7.5m。

5.2 回填要求根据设计,本工程地下车库土方回填素土、3∶7灰土和C20混凝土。

房心回填为素土(压实系数0.90)和3∶7灰土(厚度150mm)。

车库素土压实系数0.90,3:7灰土厚度150mm厚,压实系数0.96。

5.3 作业条件5.3.1 需回填部位的结构混凝土强度全部达到设计要求强度的100%以上。

基础认证完毕且清理干净,无污水,五木屑垃圾。

5.3.2 后浇带已经全部浇筑完毕并达到设计要求的100%以上。

5.3.3 室外回填土部位的防水层全部施工完毕并且验收合格。

5.3.4 需做房心回填的室顶板支撑全部拆除,埋地管线全部铺设完成并经监理工程师验收合格。

5.3.5 标准击实试验:土方回填料确定后,项目部质检员、试验员邀请监理工程师共同在回填存土场地或供土场区进行取样,抽取的土样应具有代表性,各土层和各性状的土都应包括。

土样抽取后送实验室做标准击实试验,确定最优含水率下的最大干密度。

5.3.6 现场压实试验:标准击实试验完成后,即在施工现场安排压实试验,压实试验的目的:(1)核查土料压实后是否能够达到设计或规规定的压实干密度值;(2)核查压实机具的性能是否满足施工要求;(3)选定合理的施工压实参数:铺土厚度、土块限制粒径、含水量的适宜围、压实方法和压实遍数;(4)确定有关质量控制的技术要求和检测方法。

采用振动压路机机械碾压;用环刀法抽取试样,测定干密度值;(5)初步确定压实4-6遍。

5.3.7 施工前技术交底:土方回填前,由技术部门向作业班组、质检员进行详细的技术交底,将回填部位的材料要求、根据压实试验确定的压实参数、施工方法等技术要求,交代清楚。

6. 主要施工方法6.1 施工工艺6.1.1 房心回填:选土→基底清理→铺第一步素土→夯实→取样→验收→铺第二步素土→夯实→取样→验收→筛拌3∶7灰土→铺灰土→夯实→取样→验收6.2 施工方法6.2.1 回填土施工时,首先将基底的杂物清理干净,特别风吹入的树叶、木屑、纸片、塑料袋等垃圾杂物。

素土或灰土施工时,应适当控制含水量。

工地检验方法是:用手将素土或灰土紧握成团,两指轻捏即碎为宜。

如土料水分过大或不足时,应晾干或洒水润湿。

6.2.2 房心回填本工程地下二层房心回填土,地面标高不一致,施工前技术人员应按设计要求的各房间地面高度和各层做法厚度,绘制详细的平面图,标出各房间的素土回填标高,放线人员按地面标高平面图,分层弹出水平控制线。

房心回填土全部从地下车道出入口进入(结构完成后回填时,如果拆除塔吊,可从预留洞口进土),从进土部位向四周逐个房间分别施工。

地下室房心回填土前,室集水或杂物必须全部清理干净,虚铺土厚度不大于250mm,夯实方法与夯实遍数同其它部位的回填土,所有转角处和不能使用蛙式打夯机的部位,必须用木夯人工夯实。

车库回填土采用振动型压路机碾压,虚铺土厚度≤400mm。

回填房心时,人工先将埋地管道周围填土夯实,直到管顶0.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。

管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。

6.3 质量标准6.3.1 基底处理,必须符合设计要求或施工规的规定。

6.3.2 回填的土料及白灰粉,必须符合设计或施工规的规定,严禁使用未熟化的生石灰拌制灰土。

6.3.3 回填土必须按规定分层夯实。

取样测定夯实后土的干土质量密度,其合格率不应小于90%,不合格的干土质量密度的最低值与设计值的差,不应大于0.08g/cm3,且不应集中。

环刀取样的方法及数量应符合规定。

6.3.46.3.5 回填土工程质量检验标准见下表回填土工程质量检验标准(mm)6.4 应注意的质量问题6.4.1 基础墙体达到一定强度后,才能进行回填土的施工,以免对结构基础造成损坏。

6.4.2 基础肥槽回填土,必须清理到基础底面标高,才能逐层回填。

严禁用水浇使土下沉的“水夯法”。

6.4.3 虚铺土过厚、夯实不够或冬施时冻土块较多会造成回填土下沉,而导致裂缝甚至下沉。

6.4.4 室坑槽(沟)不得用含有冻土块的土回填。

6.4.5 未按要求测定干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。

试验报告要注明土料种类、试验日期、试验结论及试验人员签字。

未达到设计要求部位,应有处理方法和复验结果。

6.4.6 回填土下沉:因虚铺土超过规定厚度或冬季施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理不干净,以及冬期做散水,施工用水渗入垫层中,受冻膨胀等造成。

这些问题均应在施工中认真执行规的有关各项规定,并要严格检查,发现问题及时纠正。

6.4.7 管道下部夯填不实:管道下部应按标准要求填夯回填土,如果漏夯不实会造成管道下方空虚,造成管道折断而渗漏。

6.4.8 回填土夯压不密:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯实。

7. 施工保证措施7.1 质量保证措施7.1.1 土方填筑时,对填筑段应选派有经验的工程技术人员在现场填筑中进行监督并密切配合监理工程师的检查工作。

7.1.2干容重试验不合格的不得进行下道工序。

7.1.3 在土方填筑过程中,安排专职试验员分步取样,检测合格后方可进行下步土的回填。

7.1.4 在堆土料场,不定期对土料的含水量进行检查,对于含水量较高的土料应及时翻晒,待其含水量达到要求后方可进行回填。

7.1.5 出现不合格的回填土,必须及时返工、修理和补强。

7.1.6 夜间施工时,应合理安排施工顺序,安装足够的照明设施,防止因铺填超厚而造成夯击不密实;严禁运土车辆直接向槽倒土。

7.1.7 回填的种植土不得掺入石灰粉或建筑垃圾,土质必须符合相关规及设计要求。

7.1.8 土方填筑完工后,首先对工程全部填筑部位按国家有关规规程规定的有关容进行自检,自检合格后报请工程师进行验收。

7.2 成品保护措施7.2.1 回填土施工前必须仔细检查后浇带两侧支撑的稳定性和整体性,对支撑数量不够、拉结杆件不够、支撑松动的必须加固处理,合格后方可进行回填土的施工。

7.2.2 回填土施工前应对所有回填部位的外露防水层及防水保护层进行检查,发现破损处及时通知防水施工队修复;施工过程中,现场应安排专业防水员巡查,施工人员发出破损处必须及时修复。

7.2.3 机械打夯时,打夯机距墙边不得小于200mm;机械碾压时,距墙边及后浇带挡土墙不得小于1000mm。

7.2.4 7.3 安全消防保证措施7.3.1 进入现场的施工人员必须佩戴安全帽。

7.3.2 回填过程中,槽边必须设专人监护;夜间施工必须有足够的照明设备。

7.3.3 上下工作面交叉作业时,上层施工人员严禁向下抛掷杂物。

7.3.4 蛙式打夯机操作必须配备两个人,一人拉线,一人扶夯,操作人员必须戴好绝缘手套穿好绝缘鞋;打夯机回头或转弯时应关掉打夯机电源,打夯过程中不得甩动电源线。

7.3.5 施工现场严禁吸烟。

防冻保温材料应随时清理,集中码放,并应有可靠的防火措施。

7.4 环境保护措施7.4.1 土方运输采用自卸式小型车辆,施工现场大门口主通道处设置车辆冲洗台,并设专人清扫进出车辆,车辆经清扫或冲洗后方可出场,严禁车辆带泥砂出场,运输时防止遗撒飞扬,并跟踪检查。

施工通道设专人清扫并进行不定时洒水,保持场路面清洁。

7.4.2 现场回填土方及场外存土区应堆放整齐,随用随进,并采取严密遮盖措施。

7.4.3 拌制灰土时,不得将灰粉随意抛洒,存放石灰粉距地不得小于150mm,并应架空隔离和有良好的防雨措施,存放地点应尽可能靠近使用地点。

7.4.4 土方回填施工时超过五级风应暂停施工。

8. 季节性施工根据施工总进度计划安排,本工程地下肥槽及车库回填全部在冬期施工阶段,依据《建筑工程冬期施工规程》JGJ104-2011中的有关规定,对原土及作业面必须做好保温防冻工作,以确保回填土的施工质量。

8.1 原土防冻措施进入冬季施工前,根据气温变化情况,随时在存土表面覆盖袋装防火草帘或岩棉被,防止存土受冻;如无保温条件,可将存土表面翻松(深度500mm以上)。

8.2 作业面防冻措施每天下班前必须在夯实后的回填土表面虚铺厚度不少于250mm的松土,并在表面覆盖一层袋装防火草帘或岩棉被;长期停止施工的未完作业面应增加保温层厚度,防止基层受冻。
