山东省工法申报表
工法申报表

附件
省级工法申报表
( 年度)
工法名称
类别
专业分类
申报单位
推荐单位
河南省建筑业协会
省级工法申报表填写说明
1.“申报单位”栏:必须是申报表中所填写的主要完成单位。
2.“类别”栏:请在房屋建筑工程、土木工程、工业安装工程对应项中划“√”。
3.“专业分类”栏:
房屋建筑工程类别包括:(1)地基与基础(2)主体结构(3)钢结构(4)装饰与屋面(5)水电与智能(6)其他;
土木工程类别包括:(1)公路(2)铁路(3)隧道(4)桥梁(5)堤坝与电站(6)矿山(7)其他;
工业安装工程类别包括:(1)工业设备(2)工业管道(3)电气装置与自动化(4)其他。
如没有对应专业,请填写“其他”并注明自己认可的专业分类。
4.“主要完成单位”栏最多填写2家,并应当与“主要完成单位意见”栏中的签章一致。
5.“通讯地址”及“联系人”:指申报单位的地址和联系人。
6.“主要完成人”栏:最多填写5人。
7.“重新申报项目”指该工法已批准为省级工法,但批准年限已超过八年,其内容仍符合省级工法申报条件的工法项目。
8.“工法应用工程情况”栏:最少填写2项工程;如工程应用少于2项,应填写申报表中“工法成熟、可靠性说明”栏。
—2 —
9.工法关键技术涉及有关专利的,应在“关键技术及保密点”栏注明专利号。
10.“工法形成企业技术标准情况”栏:该工法已形成了企业技术标准时,填写此栏。
填写的内容包含企业技术标准名称、编号和发布时间等内容。
—3 —
—4 —
—5 —
—6 —
—7 —
—8 —
—9 —。

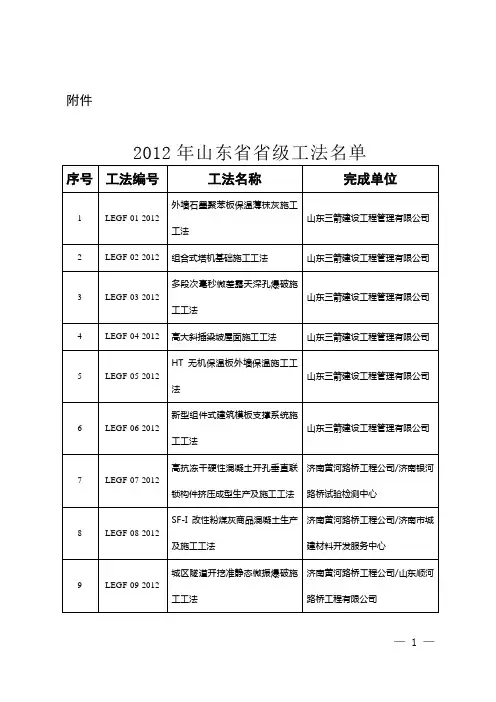

2012省工法名单

完成单位
山东三箭建设工程管理有限公司 山东三箭建设工程管理有限公司 山东三箭建设工程管理有限公司 山东三箭建设工程管理有限公司 山东三箭建设工程管理有限公司 山东三箭建设工程管理有限公司 济南黄河路桥工程公司/济南银河 路桥试验检测中心 济南黄河路桥工程公司/济南市城 建材料开发服务中心 济南黄河路桥工程公司/山东顺河 路桥工程有限公司 山东港基建设集团有限公司 山东港基建设集团有限公司 济南城建集团有限公司 济南城建集团有限公司 济南城建集团有限公司 济南城建集团有限公司 济南城建集团有限公司 济南城建集团有限公司 济南城建集团有限公司 济南城建集团有限公司
44 45
LEGF-44-2012 LEGF-45-2012
格构式塑料模板体系施工工法 大跨度重型钢桁架双榀整体吊装
— 2 —
施工工法 46 47 48 49 50 51 52 53 54 55 56 LEGF-46-2012 LEGF-47-2012 LEGF-48-2012 LEGF-49-2012 LEGF-50-2012 LEGF-51-2012 LEGF-52-2012 LEGF-53-2012 LEGF-54-2012 LEGF-55-2012 LEGF-56-2012 地下工程有覆土顶板后浇带预制 盖板系统施工工法 钢网架地面组装、高空散装施工 工法 双壁波纹管施工工法 通风防水坡屋面系统施工工法 蒸压轻质加气混凝土板施工工法 ¢ 400 无砂水泥管深井降水井口快 速封堵施工工法 独立桅杆吊装劲性钢柱施工工法 高层建筑地下逆作法钢筋工程施 工工法 紧邻地铁站深基坑组合支护施工 工法 亚士漆成品一体板外墙保温施工 工法 静力切割混凝土施工工法 使用塑料试模成型混凝土试件工 法 桩锚支护及旋喷止水帷幕体系施 工工法 补偿收缩混凝土防水施工工法 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司 山东三箭建设工程股份有限公司/ 江苏五环建设有限公司 山东三箭建设工程股份有限公司/ 江苏五环建设有限公司 山东省建设建工 (集团) 有限责任 公司 山东省建设建工 (集团) 有限责任 公司 山东省建设建工工程质量检测有 限公司/山东省建设建工(集团) 有限责任公司 山东省建设建工 (集团) 有限责任 公司 山东省建设建工 (集团) 有限责任 公司 山东省机械施工有限公司/济南鲍 德房地产开发公司 山东寿光第一建筑有限公司 山东淄建集团有限公司 中铁十局集团第六工程有限公司 济南铸诚建筑工程集团有限公司 济南一建集团总公司 青建集团股份公司/青岛建安建设 集团有限公司 中启胶建集团有限公司/青岛海发 置业有限公司 青岛海川建设集团有限公司
国家级工法申报书(表格)

工法名称
申报单位
申报地区
(部门)
申报时间
工法名称
主要完
成单位
通讯地址
邮 编
联系人
电 话
主
要
完
成
者
姓 名
职 务
职 称
所在工作单位
本工法应用的工程
名称及时间
本工法关键技术
名称与鉴定时间
本工法关键技术获
成果奖励的情况
注:表中通讯地址及联系人指第一完成单位;主要完成者人数最多不得超过五人;
表中内容填写不下的,可另加附页。
工法内容简述:
关键技术及保密点(有专利权的,请注明专利号):
技术水平和技术难度(包括与国内外同类技术水平比较):
工程应用情况及推广应用前景:
经济效益或社会效益:
工
法
主
要
完
成
单
位
意
见
年 月 日
(公 章)
申
报
地
区
或
部
门
推
荐
意
见
年 月 日
(公 章)
专
家
评
审
推
荐
意
见
评审组长:
年 月 日
建
设
部ห้องสมุดไป่ตู้
审
定
意
见
年 月 日
(公 章)
国家级工法编写与申报指南

国家级工法编写与申报指南为指导建筑业企业编写国家级工法,规范国家级工法的编制内容和申报程序,根据建设部《工程建设工法管理办法》(建质[2005]145号),制定本指南。
一、国家级工法的编写原则建筑业企业在编写国家级工法时,应当遵守以下原则:1.工法必须是经过工程实践并证明是属于技术先进、效益显著、经济适用、符合节能环保要求的施工方法。
未经工程实践检验的科研成果,不属工法的范畴。
2.国家级工法编写应主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
3.工法应当按照《工程建设工法管理办法》第七条规定的内容和顺序进行编写。
工法的编写顺序是工法特点、工艺原理在前,最后引用一些典型工程实例加以说明。
二、国家级工法的选题分类1.通过总结工程实践经验,形成有实用价值、带有规律性的新的先进施工工艺技术,其工艺技术水平应达到国内领先或国际先进水平。
2.通过应用新技术、新工艺、新材料、新设备而形成的新的施工方法。
3.对类似现有的国家级工法有所创新、有所发展而形成的新的施工方法。
三、国家级工法编写内容国家级工法的编写内容,分为前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1.前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
2. 工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
3. 适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
4. 工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
5. 施工工艺流程及操作要点:(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
山东省住房和城乡建设厅关于印发山东省工程建设工法管理办法的通知(鲁建质监字〔2024〕1号)

山东省住房和城乡建设厅关于印发山东省工程建设工法管理办法的通知(鲁建质监字〔2024〕1号)无【期刊名称】《山东省人民政府公报》【年(卷),期】2024()9【摘要】SDPR-2024-0160001各市住房城乡建设局、城管局,济南、青岛、淄博、枣庄、东营、济宁、威海、滨州、菏泽市水务(水利)局,济南、青岛市园林和林业(绿化)局,济南市城乡交通运输局:为进一步规范全省工程建设工法管理工作,支持鼓励建筑业企业通过总结先进适用施工方法,进行工艺、技术、设备、管理革新,探索推广绿色建筑、装配式建筑、智慧建造关键技术研发应用,加强科技成果转化.【总页数】5页(P38-42)【作者】无【作者单位】山东省住房和城乡建设厅【正文语种】中文【中图分类】F299.23;F426.92;D927;D922.297【相关文献】1.山东省住房和城乡建设厅山东省发展和改革委员会山东省公安厅山东省人民政府国有资产监督管理委员会山东省广播电视局山东省大数据局山东省能源局山东省通信管理局国网山东省电力公司中国联合网络通信有限公司山东省分公司中国移动通信集团山东有限公司中国电信集团有限公司山东分公司中国铁塔股份有限公司山东省分公司山东广电网络有限公司关于印发《关于加强城市窨井盖安全管理的若干措施》的通知(鲁建城建字[2020]25号)2.山东省住房和城乡建设厅关于印发山东省住宅工程质量分户验收管理办法的通知(鲁建质监字[2022]1号)3.山东省住房和城乡建设厅关于印发《山东省房屋建筑和市政基础设施工程质量检测信用管理办法》的通知(鲁建质监字〔2021〕1号)4.山东省住房和城乡建设厅关于印发《山东省房屋建筑和市政基础设施工程见证取样和送检管理规定》的通知(鲁建质监字〔2021〕2号)5.山东省住房和城乡建设厅山东省发展和改革委员会山东省自然资源厅关于印发山东省城市地下综合管廊管理规定的通知鲁建城建字[2022]13号因版权原因,仅展示原文概要,查看原文内容请购买。
工程建设省级工法编写指南

附件1.XXX省工程建设省级工法编写指南一、申报资料目录1. XXX省工程建设省级工法申报表;2. XXX省工程建设省级工法正文内容;3. 企业级工法证明材料复印件;4.工法应用(质量、安全、技术可靠性)情况证明材料原件;5.经济效益证明材料原件;6.科技查新报告复印件;7.关键技术获专利证书、科技成果等奖励的证明材料复印件;8.反映应用工法施工影像(重点反映工法工艺原理及操作流程)或照片(工法施工程序中关键点的照片不少于10张);9.全套工法申报资料内容的电子版文本。
按上述内容编写的工法,层次要分明,数据要可靠,用词用句应准确、规范。
其深度应满足指导项目施工与管理的需要。
二、编写内容省级工法的编写内容分前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1、前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及获奖情况。
2、工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
3、适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
4、工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
5、施工工艺流程及操作要点:(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事务发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
(2)工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系以及关键所在。
工艺流程最好采用流程图来描述。
对于构件、材料或机具使用上的差异而引起的流程变化,应当有所说明。
6、材料与设备:以表格形式说明工法所使用的主要材料名称、规格、主要技术指标;以及主要施工机具、仪器、仪表等的名称、型号、性能、能耗及数量。
山东省住房和城乡建设厅关于开展省级工程建设工法评估工作的通知

山东省住房和城乡建设厅关于开展省级工程建设工法评估工作的通知文章属性•【制定机关】山东省住房和城乡建设厅•【公布日期】2021.04.16•【字号】鲁建质安函〔2021〕6号•【施行日期】2021.04.16•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文山东省住房和城乡建设厅关于开展省级工程建设工法评估工作的通知各市住房城乡建设局、城管局,济南、青岛、淄博、枣庄、东营、济宁、威海、菏泽市水务(水利)局,济南、青岛市园林和林业(绿化)局,济南市城乡交通运输局,各有关单位:为鼓励和支持建筑业技术创新积累,提升施工技术管理和质量安全水平,根据住房城乡建设部《工程建设工法管理办法》(建质〔2014〕103号)和《山东省工程建设工法管理办法》(鲁建质安字〔2018〕17号,以下简称《办法》),决定开展省级工程建设工法评估工作。
现将有关事项通知如下:一、基本要求(一)申报主体工法申报遵循自愿原则,省内注册登记的建筑企业(含园林绿化企业)、工法依托项目在山东省区域内的省外建筑企业,均可申报省级工法。
(二)申报工法类别省级工法分为市政基础设施、园林绿化工程、房屋建筑及其他工程类别,申报单位需按工法专业类别分类申报。
(三)工法基本要求1.主要完成人。
由一家企业独立申报的主要完成人员不超过5人;企业与科研院所组成联合体共同申报的,最多由2家单位组成,主要完成人员不超过7人。
2.工法开发要求。
工法必须符合国家工程建设的方针、法律、法规、政策和标准,具有先进性、科学性和实用性,能保证工程质量安全,提高施工效率和综合效益,满足节约资源,保护环境等要求,并应符合《办法》的有关规定。
(四)申报数量各设区市申报省级工法的总数,不超过本年度企业申报总量的30%,按 30%比例计算不足5项的,可按5项申报。
(五)申报材料1.申报书。
设区市有关主管部门严格按照《办法》第十条有关规定核对企业申报材料,达到省级工法标准的,在《山东省工程建设工法申报书》“设区市主管部门意见”栏加盖公章,申报书用A4纸正反面打印装订(一式1份),word电子版文件名命名为xx市xx公司xx工法申报书;2.工法文本。
工法申报模板

工法申报模板
随着时代的发展,科技的进步,社会经济一直在不断发展,同时,对工艺的要求也在不断提高,对于改进工艺的技术新方法也在持续创新。
工艺是每一个企业中最重要的部分,为此,公司都需要组织有效的工艺申报,以便达到更好的效果。
工艺申报起源于工厂制造行业,它是一种重要的管理活动,它可以为企业提供更高效率,较快速度和更低成本的生产,从而提高企业的经济效益。
因此,它对改善企业生产质量,提升企业竞争力具有重要意义。
工艺申报模板是企业为了管理申报过程而开发的一种文件,它能够有效地让企业在申报过程中准确了解和记录所有需要考虑的信息,并且可以规范企业的工艺申报过程。
申报模板的主要内容包括:
一、申请信息:在此处填写申请工艺的详细信息,包括申请的部门、申请的工艺编号、申报的内容等等;
二、申报理由:在此处描述申请该工艺的原因,包括提高生产效率、成本管理、质量管理等;
三、申报证据:在此处提供所有申请该工艺所需的证据,以验证申报理由的正确性和可行性;
四、其他:包括申报所涉及的其他部门的反馈意见、有关的会议记录等。
上述只是工艺申报模板的概要,实际的模板要根据企业的实际
情况进行具体的定制和修改,主要要突出企业对工艺申报过程的把握,以便有效地实现更高效率、较快速度和更低成本的生产。
工艺申报模板虽然只是一个管理工具,但它对于企业取得成功具有至关重要的作用,它不仅能够使各个部门之间的沟通顺畅,还能够有效监控管理申请过程,以确保申请活动的有效性。
总之,工艺申报模板是企业有效管理工艺申报的必备工具,它能够帮助企业更好、更快地实现工艺申报的目标。
企业可以根据自身的实际情况进行定制和修改,以使其更加完善。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件2省级工法申报书工法名称水性耐磨地坪漆施工工法申报单位中建八局第四建设有限公司申报地区驻鲁企业申报时间2010年7月30日内容填写不下的,可另加附页。
水性耐磨地坪漆施工工法中建八局第四建设有限公司荣彤、张希峰、张鹏飞、李成、丁党盛1、前言近年来,随着我国国民经济的迅速发展,环保意识日趋增强,对环境要求越来越高;同时用户对于建筑产品的使用功能和装饰功能的要求也逐渐提高,在这种环境下,产生了许多新兴建筑材料和施工工艺,水性耐磨地坪就是其中的一项。
奥帆赛场31号地块商业项目建筑面积约104660㎡,地下室共三层,,其中地下一层为百货商场、商铺、KTV、酒吧及机电用房;地下二层为停车库、设备用房及溜冰场;地下三层为人防地下室(平时为停车库)及部分设备用房,地面为水性耐磨地坪漆。
根据该项目的水性耐磨地坪施工,形成本工法。
2、工法特点2.1 施工工艺简单,操作方便。
可在潮湿环境中施工和固化,透气性好,成功地解决了由于地下水汽产生的渗透压积累引起的涂膜鼓泡脱离等问题。
2.2 全部系统产品采用水性,施工过程中不产生异味,没有挥发性溶剂产品,不燃,施工安全。
对施工人员的健康有保障。
2.3 对大多基材具有良好的附着力,即使是潮湿的基材表面同样有良好的粘结性。
操作性能好,施工工具可用水直接清洗,可以重复使用,环保无污染。
3、适用范围主要应用于无尘车间、厂矿车间、停车厂、仓储、水泥路、地坪等场所。
4、工艺原理使用水泥强化剂渗透原地面,并与水泥基面产生化学反应,提高原地面的硬度,且基面不起沙、不起灰。
涂刷水性地坪漆,调节饰面颜色。
耐磨地坪漆为水性,无有毒物质挥发,以达到绿色环保效果。
5、施工工艺流程及操作要点5.1施工工艺:平面大面积施工流程基层处理涂刷水泥强化剂刮涂地坪耐磨涂层成品养护涂刷水性地坪漆底漆涂刷水性地坪漆面漆两遍成品养护刷地坪罩光漆成品养护5.2施工操作注意事项5.2.1基层处理2、用碘钨灯烘烤局部地面超过施工标准部分。
3、平整地面凸出处。
4、地面松散处去除后修补平整。
5、地面空鼓处先切割,再用水泥补平。
5.2.2涂刷水泥强化剂保证环境温度不低于5℃,基面无明水,地面含水率小于10%,相对湿度小于85%。
,每6平方米选择一个检测点,用潮湿的手摩擦地面检查基层表面是否清理干净。
确定好施工区域,在施工范围内拉好警戒线,施工过程中禁止践踏。
施工人员换上干净的胶鞋(或带上鞋套),施工过程中不得污染地面,一字排开,持辊筒朝一个方向滚涂。
滚涂前,需用与涂料相适应的稀料将新辊筒浸湿。
然后,在废报纸或干净地面上滚去多余的稀料,便于涂料的初次吸附和辊筒的清洗。
辊筒蘸取涂料时,筒套内只需浸入一半即可,然后在提桶内的铁丝网上来回滚一下,使涂料完全渗进筒套。
如果吸附涂料不足,可重复上述操作。
将水泥强化剂在地面涂成"M"字形,每次大约可涂半平方,当将要刷完时,往回涂刷已经涂刷过的地方,以便把涂料均匀的涂抹开,保证涂刷饱满、均匀。
滚涂完毕10~20秒内要看到表层有多余的涂料,让它慢慢渗入基层,但不得有过多液体留置及漏涂现象。
中途休息时,需把辊筒浸溶剂里,勿长时间暴露在空气中。
施工完成后静养48小时。
5.2.2-1水泥渗透剂效果图5.2.3刮涂地坪耐磨涂层在地面水泥地面增强剂施工后48小时,用地坪耐磨中涂进行地面找平施工。
中涂A组分:B组分=1:3,搅拌均匀。
耐磨中涂现场搅拌使用,控制好现场的搅拌量,在30分钟到1小时内使用完。
用耐磨涂层(粗)来填补批刮基层表面的洞孔、明显凹陷处。
食指压紧油灰刀片,用力将耐磨涂层压进缺陷内,要填满、填实;将四周的腻子收刮干净,尽量减少腻子痕迹。
刮涂第一遍后约24小时表干,用砂纸打磨,使基层表面平整,无刮痕、脱落现象。
由于地面高低差太大,可进行多遍找平,每遍的厚度不超过1mm。
每刮完一遍24小时表干后用砂纸打磨一遍并吸尘清洁。
修补完毕基层表面并清洁后,可大面积用刮板和地坪耐磨中涂(细)进行刮涂。
刮涂的要点是平、实、光,即耐磨涂层与基层接触紧密,粘结牢固,表面平整光滑以减少打磨的工作量。
刮涂时掌握好刮板的倾斜度,用力均匀,以保证耐磨涂层的落。
一次刮涂不要过厚,厚度控制在1mm左右;不要过多地往返刮涂,以免出现卷皮。
刮完24小时表干后,人工用砂纸轻轻打磨,控制好力度,用力均匀。
打磨完毕后,要求基层平整光滑。
5.2.4成品养护地面打磨完毕后,静养48小时。
若空气湿度达不到60%,可用清水喷洒养护。
5.2.5涂刷水性地坪漆底漆底漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂(30%的清洁自来水),使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力。
滚涂方法同5.2.2。
其涂布必须连续,不得间断,涂布量以表面刚好饱和为准,每公斤底漆可滚涂8平方米左右。
使用辊筒施工时,应使用接长杆与取料盘配合施工,以使施工更简便、迅捷。
5.2.5-3底漆施工5.2.6涂刷水性地坪漆面漆两遍底漆静养48小时后可进行面漆的施工。
施工前先根据事先做好的样板,与现场要求的颜色色卡比对,确定选择的材料配合比。
面漆不能稀释使用,施工材料最好为同一批次,以免造成色差。
根据施工特点,面漆的施工选用的施工工具以优质短羊毛辊筒为宜,辊毛应无明显黏附接缝,在辊涂一个区域时中途不宜停留,若须中断施工则应涂至分隔线,以免造成刷(辊)痕及色差,涂刷过程要快,并不时地在已干和未干的结合部位来回刷几下,以免留下层叠或接缝。
涂布量以表面饱和、色泽一致为准,每公斤面漆可辊涂6-8平方米左右。
第一遍面漆刷完表干(气温5-10℃间隔24小时,25℃左右间隔8小时)开始按照以上施工方法进行第二遍面漆的施工。
施工完毕后不得有漏涂,要求漆膜色泽一致,表面平整光滑。
施工过程和静养过程中拉好 5.2.6-4面漆施工效果图警戒线,做好保护措施,不得践踏,保持室内空气清洁,不得有扬尘,防止污染地面。
在第二遍面漆刷完表干(气温5-10℃间隔24小时,25℃左右间隔8小时)后,才能进行下一道工序的施工。
5.2.7成品养护面漆施工完毕静养。
(气温5-10℃24小时,25℃左右8小时)5.2.8刷地坪罩光漆的施工,罩光漆选用的涂刷工具及方法同面漆施工。
5.2.9成品养护整个地坪施工完毕后,进行封闭养护。
养护期间在成品的进出口处应设置护栏,派专人看护,严禁车辆和人员行走。
环境温度25℃左右养护2-3周,5-10℃养护时间不得小于4周。
6、材料与设备6.1 材料准备:希耐美安21水泥强化剂、地坪底漆、地坪罩光漆、水性地坪漆,水泥。
6.2 主要施工机械设备:碘钨灯、小锤、抹子、刮板、砂纸、吸尘器、灰刀、辊筒等6.3 主要材料试验、测量、质检仪器表材料试验、测量、质检仪器表7、质量控制7.1 地坪漆材料的选用应符合设计要求,并应有地坪漆生产厂家出具的质量证明书或检验报告;其化学成分和其他质量要求必须符合地坪漆材料GB/T22374-2008规定要求。
7.2 制订技术措施和质量控制措施,对现场施工人员进行技术交底。
7.3 施工和养护期间在施工区域进出口处应设置护栏,派专人看护,严禁车辆和人员行走。
7.4 基层处理应符合技术要求,并经现场监理单位验收合格后方可进入下一步施工。
7.5 涂刷要连续均匀,保证用量,不得漏刷和少刷。
7.6 施工现场环境温度应控制在5℃以上,高温环境不宜施工。
7.7 面漆严禁稀释使用。
7.8 工具和容器施工完后立即用清水洗干净。
7.9 依据《建筑地面工程施工质量验收规范》GB50209-2002,现场每1000㎡确定一个检查点,不足1000㎡按1000㎡算。
7.10 做好现场协调、组织管理,要有充足人力、物力、保证施工按计划顺利进行。
8、安全措施8.1 施工时应保证施工区域通风良好。
8.2 施工人员佩戴防护镜、口罩和橡胶手套。
8.3 电动工具的使用须有专人负责,并严格遵守相关的操作规程,离场前需切断电源。
8.4 施工场地四周应拉好警戒带和挂好警告牌,做好成品保护。
9、环境保护9.1 施工过程中应严格遵守国家和地方政府下发的有关环境保护的法律、法规和规章,加强对施工现场废弃物的处理,减少噪声污染。
9.2 水性地坪漆以水作为分散介质,不含甲苯、二甲苯等挥发性有机溶剂,不会造成环境污染,防火且耐紫外线,满足当前环保的要求。
10、效益分析10.1 由于此工艺可在潮湿环境中施工且具有良好的附着力和固化,透气性好,避免了由于地下水汽产生的渗透压积累引起的涂膜鼓泡脱离等问题。
可有效地加快工期,减少通风、除湿所带来的材料、能源消耗。
通过对比节约费用5.58万元。
10.2 本工法操作简单,施工工具可用水直接清洗,可以重复使用。
节约工具、材料,降低施工成本0.74万元。
11、应用实例11.1奥帆赛场31号地块商业项目建筑面积约104660㎡,地下室共三层,,其中地下一层为百货商场、商铺、KTV、酒吧及机电用房;地下二层为停车库、设备用房及溜冰场;地下三层为人防地下室(平时为停车库)及部分设备用房,地面为水性耐磨地坪漆。
11.2青岛信息大厦工程建筑面积60750平方米。
地下3层,地上裙房四层、主楼二十五层,建筑高度98.8米。
地下一层主要为车库,地下二层为车库及设备用房,地下三层为人防工程(平时作为车库使用)。
地下室面积18000 m²,地面为水性耐磨地坪漆。
通过一年多使用效果良好,该工程已申报2010年度国优银奖工程。
11.3奥帆赛场28、29号地块住宅工程,地下一层,建筑面积17000m²,主要用于地下车库使用,地面为水性耐磨地坪漆。
工程使用两年来表面光洁无空鼓、起皮现象,效果极佳。
该工程为2009年度山东省“泰山杯”奖工程。
省级工法申报材料工程应用说明经济效益证明关键技术鉴定证书及获科技成果奖励的证明。
