2005定额 第九册《通风空调工程》说明
1_第七章 通风、空调工程工程量计算

(4)正插三通展开面积公式:
第二节 通风安装工程工程量计算
图7-15
圆管加弯三通
:
第二节 通风安装工程工程量计算
图7-16 矩形管三通 a)正断面三通 b)插管式三通 c)加弯三通 d)斜插变径三通
第二节 通风安装工程工程量计算
6.天圆地方管(如图7-17所示) H≥5D
图7-17 天圆地方管 a)正天圆地方管 b)偏心天圆地方管
第二节 通风安装工程工程量计算
2.圆形异径管、矩形异径管(大小头)
展开面积计算式如下:
3.圆形管和矩形管弯头(如图7-13所示)
图7-13
圆形管弯头
第二节 通风安装工程工程量计算
(1)圆形管弯头展开面积计算式: F圆=Rθ D/180°(7⁃8) (2)矩形管弯头展开面积计算式: F矩=Rπ θ ·2(A+B)/180°(7⁃10) 4.圆形管三通(裤衩管,如图7-14所示)
第一节 定额概述(第九册)
8.室内噪声的测定 测量噪声的仪器为带频程分析仪的声级计。 八、与其他有关分册定额的关系 (1)本定额中的风机等设备,系指一般通风空调工程使用的设备,属通风空 调工程的均套用本定额。 (2)玻璃冷却塔安装、热泵机组、水泵等套用第一分册“机械设备”相应定
额。
(3)通风、空调的刷油、绝热、防腐蚀、套用第十一分册“刷油、防腐蚀、 绝热工程”相应定额。 (4)通风空调供回水管,套用第八分册“给排水、采暖、燃气工程”相应定 额。 (5)无损探伤,套用第五分册“静置设备与工艺金属结构制作安装工程”相 应定额。
第二节 通风安装工程工程量计算
图7-22 单、双、三层百叶风口 a)单层百叶风口 b)双层百叶风口 c)三层百叶风口
第二节 通风安装工程工程量计算
全国统一安装工程预算定额说明第九册

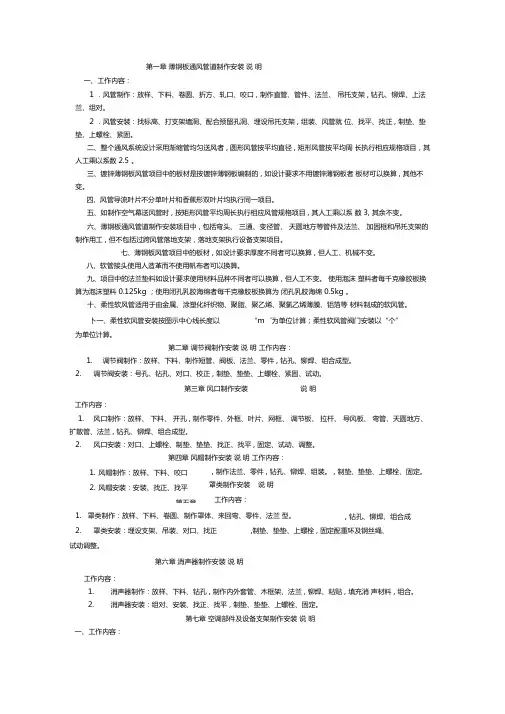

第一章 薄钢板通风管道制作安装 说 明一、工作内容:1 .风管制作:放样、下料、卷圆、折方、轧口、咬口 , 制作直管、管件、法兰、 吊托支架 , 钻孔、铆焊、上法兰、组对。
2 .风管安装:找标高、打支架墙洞、配合预留孔洞、埋设吊托支架 , 组装、风管就 位、找平、找正 , 制垫、垫垫、上螺栓、紧固。
二、整个通风系统设计采用渐缩管均匀送风者 , 圆形风管按平均直径 , 矩形风管按平均周 长执行相应规格项目,其人工乘以系数 2.5 。
三、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的 , 如设计要求不用镀锌薄钢板者 板材可以换算 , 其他不变。
四、风管导流叶片不分单叶片和香蕉形双叶片均执行同一项目。
五、如制作空气幕送风管时 , 按矩形风管平均周长执行相应风管规格项目 , 其人工乘以系 数 3, 其余不变。
六、薄钢板通风管道制作安装项目中 , 包括弯头、 三通、变径管、 天圆地方等管件及法兰、 加固框和吊托支架的制作用工 , 但不包括过跨风管落地支架,落地支架执行设备支架项目。
七、薄钢板风管项目中的板材 , 如设计要求厚度不同者可以换算 , 但人工、机械不变。
八、软管接头使用人造革而不使用帆布者可以换算。
九、项目中的法兰垫料如设计要求使用材料品种不同者可以换算 , 但人工不变。
使用泡沫 塑料者每千克橡胶板换算为泡沫塑料 0.125kg ;使用闭孔乳胶海绵者每千克橡胶板换算为 闭孔乳胶海绵 0.5kg 。
十、柔性软风管适用于由金属、涂塑化纤织物、聚脂、聚乙烯、聚氯乙烯薄膜、铝箔等 材料制成的软风管。
卜一、柔性软风管安装按图示中心线长度以“m‘为单位计算;柔性软风管阀门安装以“个”为单位计算。
第二章 调节阀制作安装 说 明 工作内容: 1.调节阀制作:放样、下料、制作短管、阀板、法兰、零件 , 钻孔、铆焊、组合成型。
2. 调节阀安装:号孔、钻孔、对口、校正 , 制垫、垫垫、上螺栓、紧固、试动。
第三章 风口制作安装 说 明工作内容:1.风口制作:放样、 下料、 开孔 , 制作零件、外框、叶片、网框、 调节板、 拉杆、 导风板、 弯管、天圆地方、扩散管、法兰 , 钻孔、铆焊、组合成型。
定额站通风空调工程预算讲解

• 在识读过程中,按介质的流动方向 读,原理图、系统图、平面图相互结合 交叉阅读,能达到较好效果。
图5.1 某通风工程施工图之一
图5.2 某通风工程施工图之二
图5.3 某通风工程施工图之三
5.2 通风空调工程量计算
5.2.1 通风与空调系统组成
5.2.1.1 机械通风系统组成
• 通风是将室内被污染的空气直接或 经净化后排至室外,将室外新鲜空气补 充进室内,并保持室内的空气环境符合 卫生标准和生产工艺要求或人们的生活
5 通风与空调工程施工图预算
本章内容
5.1 通风与空调工程识图 5.2 通风空调工程量计算 5.3 通风空调施工图预算编制注
意问题
5.1 通风与空调工程识图
5.1.1 通风与空调工程识图
• 根据国家《暖通空调制图标准》 (GB/T50114—2000)的有关内容,对与 通风空调施工图相关的一些规定进行阐
•
• 风机盘管是半集中空调系统中的末 端装置,由风机、盘管、电动机、过滤 器、室温调节器、机箱等组成,具有安 装方便、规格化定型化生产、布置灵活、
• • 空气除湿方法有通风法、冷冻减湿
机减湿法、固体吸湿法、液体吸湿剂法。
• 除湿机除湿安装方便,简单易行。 常用的除湿机有冷冻除湿机,由压缩机、 膨胀阀、过滤器、温湿度控制仪表及传 感器组成。转轮式除湿机是干式除湿机 转轮上有固体吸湿剂氯化锂或硅胶材料。
• (3)
• 表示风管系统在空间位置上的情况, 并反映干管、支管、风口、阀门、风机 等的位置关系,还标有风管尺寸、标高。
• (4) • 一般反映空调制冷站制冷原理和冷
冻水、冷却水的工艺流程,使施工人员 对整个水系统或制冷工艺有全面了解。
• 原理图(即工艺流程图)可不按比 例绘制。
全国统一安装工程预算定额第九册通风空调工程 GYD-209-2000

总说明一、《全国统一安装工程预算定额》共分十二册,包括:第一册机械设备安装工程GYD-201-2000;第二册电气设备安装工程GYD-202-2000;第三册热力设备安装工程GYD-203-2000;第四册炉窑砌筑工程GYD-204-2000;第五册静置设备与工艺金属结构制作安装工程GYD-205-2000;第六册工业管道工程GYD-206-2000;第七册消防及安全防范设备安装工程GYD-207-2000;第八册给排水、采暖、燃气工程GYD-208-2000;第九册通风空调工程GYD-209-2000;第十册自动化控制仪表安装工程GYD-210-2000;第十一册刷油、防腐蚀、绝热工程GYD-211-2000;第十二册通信设备及线路工程GYD-212-2000(另行发布)。
二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
4.水、电供应均满足安装施工正常使用。
通风空调工程定额与计量

平面图
剖面图
系统图
2、工作任务要求
(1)按照2003年版《山东省安装工程消耗量定额》的有关内 容,计算工程量。 (2)套用《山东省安装工程价目表》(2011年版),计算直 接工程费。 (本题主材,只计算其消耗量,暂不计主材费)
通风与空调工程
(《山东省安装工程消耗量定额》第九册)
新知识点学习
(2)在洞库、暗室内安装,其定额人工、机械消耗量各增 加15%。
(3)高层建筑(指高度在6层或20m以上的工业与民用建筑) 增加费,可按下表规定计算(其中70%为人工费,其余为机械 费):
(4)通风空调系统调整费可按系统工程人工费的13%计算,其 中人工工资占25%。 (5)本册中的措施性项目:脚手架塔拆费,按定额人工费的3 %计算,其中人工工资占25%。
自通风
机械通风
自然通风
机械通风
二、什么是空调?
空调,是空气调节的简称。它是指对某一
房间和空间内的温度、湿度、空气流 动速度和洁净度(简称为“四 度”)等进行调节与控制,并提供足够量的
新鲜空气,为人们生活提供一个舒适的室内环 境或者为生产提供所要求的空间环境。
三、常用通风设备有哪些?
(一)通风管道 1、管道材质:薄钢板(铁皮)、塑料、玻璃 钢、铝制等
安装工程计量与计价(七)
通风空调工程定额与计量
课件制作人:济南工程职业技术学院
冯钢
上学期学过的内容回顾
安装工程定额的内容 安装工程定额计价模式下的取费程序 给排水工程的工程量计算与定额计价 采暖工程的的工程量计算与定额计价 消防工程的的工程量计算与定额计价 刷油绝热工程的的工程量计算与定额计价
四、通风空调工程量计算
(一)薄钢板通风管道制作安装(第九册定额第一章)
通风空调方案设计说明

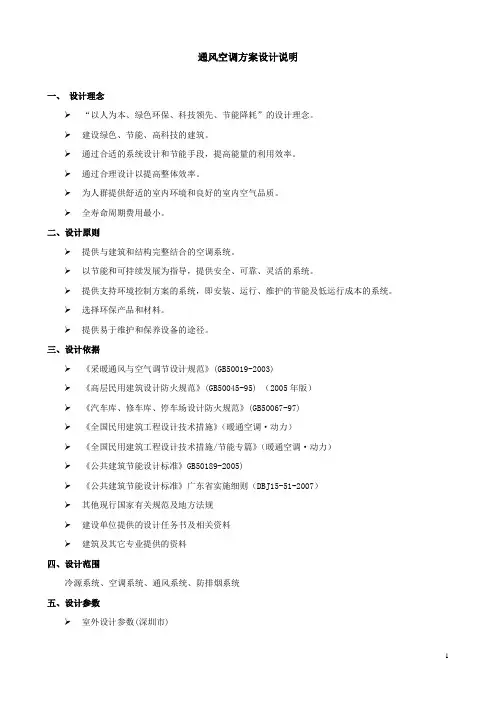

通风空调方案设计说明一、设计理念➢“以人为本、绿色环保、科技领先、节能降耗”的设计理念。
➢建设绿色、节能、高科技的建筑。
➢通过合适的系统设计和节能手段,提高能量的利用效率。
➢通过合理设计以提高整体效率。
➢为人群提供舒适的室内环境和良好的室内空气品质。
➢全寿命周期费用最小。
二、设计原则➢提供与建筑和结构完整结合的空调系统。
➢以节能和可持续发展为指导,提供安全、可靠、灵活的系统。
➢提供支持环境控制方案的系统,即安装、运行、维护的节能及低运行成本的系统。
➢选择环保产品和材料。
➢提供易于维护和保养设备的途径。
三、设计依据➢《采暖通风与空气调节设计规范》(GB50019-2003)➢《高层民用建筑设计防火规范》(GB50045-95) (2005年版)➢《汽车库、修车库、停车场设计防火规范》(GB50067-97)➢《全国民用建筑工程设计技术措施》(暖通空调·动力)➢《全国民用建筑工程设计技术措施/节能专篇》(暖通空调·动力)➢《公共建筑节能设计标准》GB50189-2005)➢《公共建筑节能设计标准》广东省实施细则(DBJ15-51-2007)➢其他现行国家有关规范及地方法规➢建设单位提供的设计任务书及相关资料➢建筑及其它专业提供的资料四、设计范围冷源系统、空调系统、通风系统、防排烟系统五、设计参数➢室外设计参数(深圳市)➢室内设计参数➢通风设计参数卫生间 15次换气/小时排风设备用房 6次换气/小时送、排风变压器间 15次换气/小时送、排风配电间 8次换气/小时送、排风➢设计参数和管道设计标准1)围护结构参数:由于建筑热工参数尚未明确,因此参照《公共建筑节能设计标准》(GB50189-2005),负荷计算中围护结构热工参数暂按下表取值:2)3)六、中央制冷站设计本项目为具有银行总部机构特征的甲级写字楼,总建筑面积约为6.2万平方米。
地上部分采用中央空调系统。
采用安全、可靠、寿命长的电制冷作为冷源,选用环保型制冷剂例如R134a等。
通风空调定额说明

C.9 《通风空调工程》册说明一、《吉林省安装工程计价定额》(JLJD-AZ-2009)(以下简称本定额)适用于工业与民用建筑的新建、扩建项目中的通风、空调工程。
二、本定额主要依据的标准、规范有:1.《建设工程工程量清单计价规范》(GB50500-2008)。
2.《采暧通风和空气调节设计规范》(GB50019-2003)。
3.《通风与空调工程施工及质量验收规范》(GB50243-2002)。
4.《暧通空调设计选用手册》。
5.《全国统一安装工程预算定额》(GYD-209-2000)。
6.《吉林省机械台班计价定额》(JLJD-JX-2009)。
7.《吉林省建设工程材料预算价格》(JLJD-CJ-2009)。
三、通风、空调的刷油、绝热、防腐蚀,执行C.14《刷油、防腐蚀、绝热工程》相应项目:1.薄钢板风管刷油按其工程量执行相应项目,仅外(或内)面刷油者,定额乘以系数1.2,内外均刷油者,定额乘以系数1.1(其法兰加固框、吊托支架已包括在此系数内)。
2.薄钢板部件刷油按其工程量执行金属结构刷油项目,定额乘以系数1.15。
3.不包括在风管工程量内而单独列项的各种支架(不锈钢吊托支架除外)按其工程量执行相应项目。
4.薄钢板风管、部件以及单独列项的支架,其除锈不分锈蚀程度,一律按其第一遍刷油的工程量执行轻锈相应项目。
5.绝热保温材料不需粘结者,执行相应项目时需减去其中的粘结材料,人工乘以系数0.5。
6.风道及部件在加工厂预制的,其场外运输另行计算。
四、关于下列各项费用的规定:1.脚手架搭拆费按人工费的3%计算,其中人工工资占25%。
2.高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算(其中全部为人工3.超高增加费(指操作物高度距离楼地面6m以上的工程)按人工费的15%计算。
4.通风工程系统调整费按人工费的13%计算,其中人工工资占25%。
5.安装与生产同时进行增加的费用,按人工费的10%计算。
全国统一安装工程预算定额说明第九册

第一章薄钢板通风管道制作安装说明一、工作内容:1.风管制作:放样、下料、卷圆、折方、轧口、咬口,制作直管、管件、法兰、吊托支架,钻孔、铆焊、上法兰、组对。
2.风管安装:找标高、打支架墙洞、配合预留孔洞、埋设吊托支架, 组装、风管就位、找平、找正,制垫、垫垫、上螺栓、紧固。
二、整个通风系统设计采用渐缩管均匀送风者,圆形风管按平均直径,矩形风管按平均周长执行相应规格项目,其人工乘以系数2.5。
三、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的,如设计要求不用镀锌薄钢板者,板材可以换算,其他不变。
四、风管导流叶片不分单叶片和香蕉形双叶片均执行同一项目。
五、如制作空气幕送风管时,按矩形风管平均周长执行相应风管规格项目,其人工乘以系数3,其余不变。
六、薄钢板通风管道制作安装项目中,包括弯头、三通、变径管、天圆地方等管件及法兰、加固框和吊托支架的制作用工,但不包括过跨风管落地支架,落地支架执行设备支架项目。
七、薄钢板风管项目中的板材,如设计要求厚度不同者可以换算,但人工、机械不变。
八、软管接头使用人造革而不使用帆布者可以换算。
九、项目中的法兰垫料如设计要求使用材料品种不同者可以换算,但人工不变。
使用泡沫塑料者每千克橡胶板换算为泡沫塑料0.125kg;使用闭孔乳胶海绵者每千克橡胶板换算为闭孔乳胶海绵0.5kg。
十、柔性软风管适用于由金属、涂塑化纤织物、聚脂、聚乙烯、聚氯乙烯薄膜、铝箔等材料制成的软风管。
十一、柔性软风管安装按图示中心线长度以“m”为单位计算;柔性软风管阀门安装以“个”为单位计算。
第二章调节阀制作安装说明工作内容:1.调节阀制作:放样、下料、制作短管、阀板、法兰、零件,钻孔、铆焊、组合成型。
2.调节阀安装:号孔、钻孔、对口、校正,制垫、垫垫、上螺栓、紧固、试动。
第三章风口制作安装说明工作内容:1.风口制作:放样、下料、开孔,制作零件、外框、叶片、网框、调节板、拉杆、导风板、弯管、天圆地方、扩散管、法兰,钻孔、铆焊、组合成型。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第九册《通风空调工程》说明一、第九册《通风空调工程》(以下不简称本定额)适用于工业与民用建筑的新建、扩建项目中的通风、空调工程。
二、本定额主要依据的标准、规范有:1.《采暖通风和空气调节设计规范》GBJ19-87。
2.《通风与空调工程施工质量验收规范》GB50243-2002。
3.《暖通空调设计选用手册》。
4.《全国统一施工机械台班费用定额》(1998)。
5.《全国统一安装工程基础定额》。
6.《全国统一建筑安装劳动定额》(1988年)。
三、通风、空调的刷油、绝热、防腐蚀,执行第十一册《刷油、防腐蚀、绝热工程》相应定额:1.薄钢板风管刷油按工程量执行相应项目,仅外(或内)面刷油者,定额乘以系数1.2,内外匀刷油者,定额乘以系数1.1(其法兰加固框已包括在此系数内)。
2.薄钢板部件刷油按其工程量执行金属结构刷油项目,定额乘以系数1.15。
3.各种风管吊托支架的除锈、刷油,应按其工程量执行第十一册相应项目。
4.绝热保温材料不需粘结者,执行相应项目时需减去其中的粘结材料,人工乘以系数0.5。
5.风道及部件在加工厂预制的,其场外运费另行计算。
四、关于下列各费用:1.脚手架搭拆费可参照人工费的3%计算,其中人工工资占25%。
2.高层建筑增加费(指高度在6层或20m 以上的工业与民用建筑)可参照下表计算:3.超高增加费(指操作物高度距离楼地面6m以上的工程)可参照人工费的15%计算。
4.系统调整费系统工程人工费的13%计算,其中人工资占25%。
5.安装与生产同时进行增加的费用,可参照人工费的10%计算。
6.在有害身体健康的环境中施工增加的费用,可参照人工费的10%计算。
五、本册项目中,调节阀、风口及各类消声器均按成品考虑第一章薄钢板通风管道制作安装一、工作内容:1.风管制作:放样、下料、卷圆、折方、轧口、咬口,制作直管、管件、法兰,钻孔、铆焊、上法兰、组对。
2.风管安装:找标高、配合预留孔洞,组装、风管就位、找平、找正,制垫、垫垫、上螺栓、紧固。
二、整个通风系统设计采用渐缩管均匀送风者,圆形风管按平均直径,矩形风管按平均周长执行相就规格项目,其人工乘以系数2.5。
三、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的,如设计要求不用镀锌薄钢板者,板材可以换算,其他不变。
四、风管导流叶片不分单叶片和香蕉双叶片均执行同一项目。
五、如制作空气幕送风管时,按矩形风管平均周长执行相应风管规格项目,其人工乘以系数3,其余不变。
六、薄钢板风管道制作安装项目中,包括弯头、三通、变径管、天圆地方等管件及法兰、加固框的制作用工。
七、薄钢板风管项目中的板材,如设计要求厚度不同者可以换算,人工、机械不变。
八、法兰垫料如使用泡沫塑料者每千克橡胶板换算为泡沫塑料0.125kg;使用闭孔乳胶海绵者每千克橡胶板换算为闭孔乳胶海绵0.5kg。
九、柔性软风管适用于由金属、涂塑化纤织物、聚脂、聚乙烯、聚氯乙烯薄膜、铝箔等材料制成的软风管。
十、柔性软风管安装按图示中心线长度以“m”为单位计算;柔性软风管阀门安装以“个”为单位计算。
十一、各种通风管道安装项目中,未包括支(吊)架的制作安装,就参照相应项目另行计算。
第二章调节阀安装工作内容:调节阀安装:产品质量验收、号孔、钻孔、对口、校正、制垫、垫垫、上螺栓、紧固、试动。
第三章风口安装工作内容:风口安装:产品质量验收、对口、上螺栓、制垫、垫垫、找正、找平、固定、试动、调整。
第四章风帽制作安装工作内容:1.风帽制作:放样、下料、咬口,制作法兰、零件,钻孔、铆焊、组装。
2.风帽安装:安装、找正、找平、制垫、垫垫、上螺栓、固定第五章罩类制作安装工作内容:1.罩类制作:放样、下料、圈圆,制作罩体、来回弯、零件、法兰,钻孔、铆焊、组合成型。
2.罩类安装:埋设支架、吊装、对口、找正,制垫、垫垫、上螺栓,固定配重环及钢丝绳、试动调整。
第六章消声器安装工作内容:1.消声器安装:产品质量验收、组对、安装、找正、找平,制垫、垫垫、上螺栓、固定。
2.消声器安装中发生的支(吊)架,制作安装可执行:“通风管道支吊架”项目。
3.微穿孔板消声器安装参照阻抗复合式消声器项目。
第七章通风管道支(吊)架及设备支架制作安装一、工作内容:设备支架及通风管道支(吊)架:(1)制作:放样、下料、调直、钻孔、焊接、成型;(2)安装:测位、上螺栓、固定、打洞、埋支架;二、清洗槽、浸油槽、凉干架、LWP滤尘器支架制作安装执行设备支架项目。
三、风机减震台座执行设备支架项目,定额中不包括减震器用量,应依设计图纸按实计算。
四、风管支吊架采用木垫式,则每10m2风管增加要条0.004m3。
第八章通风空调设备安装一、工作内容:1.开箱检查设备、附件、底座螺栓。
2.吊装、找平、找正、垫垫、灌浆、螺栓固定、装梯子。
二、通风机安装项目内包括电动机安装,其安装形式包括A、B、C或D型,也适用不锈钢和塑料风机安装。
三、设备安装项目中包括地脚螺栓安装,材料另行计算。
四、诱导器安装执行风机盘管安装项目。
五、风机盘管的配管执行第八册《给排水、采暖、燃气工程》相应项目。
第九章净化通风管道及部件制作安装一、工作内容:1.风管制作:放样、下料、折方、轧口、咬口,制作直管、管件、法兰,钻孔、铆焊、上法兰、组对,口缝外表面涂密封胶,风管内表面清洗、风管两端封口。
2.风管安装:找标高、找平、找正、配合预留孔洞、风管就位、组装、制垫、垫垫、上螺栓、紧固,风管内表面清洗、管口封闭、法兰口涂密封胶。
3.部件制作:放样、下料、零件、法兰、预留预埋,钻孔、铆焊、制作、组装、擦洗。
4.部件安装:测位、找平、找正、制垫、垫垫、上螺栓、清洗。
5.高、中、低效过滤器,净化工作台,风淋室安装:开箱、检查、配合钻孔、垫垫、口缝涂密封胶、试装、正式安装。
二、净化通风管道制作安装项目中包括弯头、三通、变径管、天圆地方等管件及法兰、加固框。
三、净化风管项目中的板材,如设计厚度不同者进行换算。
四、圆形风管执行本章矩形风管相应项目。
五、风管涂密封胶是按全部口缝外表面涂抹考虑的,如设计要求口缝不涂抹而只在法兰处涂抹者,每10m2风管应减去密封胶1.5kg和人工0.37工日。
六、过滤器安装项目中包括试装。
七、风管及部件项目中,型钢未包括镀锌费。
八、铝制孔板风口如需电化处理时,另加电化费。
九、低效过滤器指:M-A型、WL型、LWP型等系列。
中效过滤器指:ZKL型、YB型、M型、ZX-1型等系列。
高效过滤器指:GB型、GS型、JX-20型等系列。
净化工作台指:XHK型、BZK型、SXP型、SZP型、SZX型、SW型、SZ型、SXZ 型、TJ型、CJ型等系列。
十、洁净室安装以重量计算,执行第八章“分段组装式空调器安装”项目。
十一、本章定额按空气洁净度100000级编制。
第十章不锈钢板通风管道及部件制作安装一、工作内容:1.不锈钢风管制作:放样、下料、卷圆、折方,制作管件、组对焊接、试漏、清洗焊口。
2.不锈钢风管安装:找标高、清理墙洞、风管就位、组对焊接、试漏、清洗焊口、固定。
3.部件制作:下料、平料、开孔、钻孔,组对、铆焊、攻丝、清洗焊口、组装固定,试动、短管、零件、试漏。
4.部件安装:制垫、垫垫、找平、找正、组对、固定、试动。
二、矩形风管执行本章圆形风管相应项目。
三、不锈钢吊托支架执行本章相应项目。
四、风管凡以电焊考虑的项目,如需使用手工氩弧焊者,其人工乘以系数1.238,材料乘以系数1.163,机械乘以系数1.673。
五、风管制作安装项目是包括管件,但不包括法兰和吊托支架;法兰和吊托支架应单独列项计算执行相应项目。
六、风管项目中的板材如设计要求厚度不同可以换算,人工、机械不变。
第十一章铝板通风管道及部件制作安装一、工作内容:1.铝板风管制作:放样、下料、卷圆、折方,制作管件、组对焊接、试漏、清洗焊口。
2.铝板风管安装;找标高、清理墙洞、风管就位、组对焊接、试漏、清洗焊口、固定。
3.部件制作:下料、平料、开孔、钻孔,组对、焊铆、攻丝、清洗焊口、组装固定,试动、短管、零件、试漏。
4.部件安装:制垫、垫垫、找平、找正、组对、固定、试动。
二、风管凡以电焊考虑项目,如需使用手工氩弧焊者,其人工乘以系数1.15,材料乘以系数0.85,机械乘以系数1.24。
三、风管制作安装项目中包括管件,但不包括法兰和吊托支架;法兰和吊托支架应单独列项计算执行相应项目。
四、风管项目中的板材如设计要求厚度不同者可以换算,人工、机械不变。
第十二章塑料通风管道及部件制作安装一、工作内容:1.塑料风管制作:放样、锯切、坡口、加热成型、制作法兰、管件、钻孔、组合焊接。
2.塑料风管安装:就位、制垫、垫垫、法兰连接、找正、找平、固定。
二、风管项目规格表示的直径为内径,周长为内周长。
三、风管制作安装项目中包括管件、法兰、加固框,但不包括吊托支架,吊托支架执行相应项目。
四、风管制作安装项目中的主体,板材(指每10m2定额用量为11.6m2者),如设计要求厚度不同者进行换算。
五、项目中的法兰垫料如设计要求使用口种不同者进行换算。
六、塑料通风管道胎具材料摊销费的计算方法:塑料风管管件制作的胎具摊销材料,未包括在定额内,可参照以下规定另行计算。
风管工程量在30m2以上的,每10m2风管的胎具摊销木材为0.06m3。
风管工程量在30m2以上的,每10m2风管的胎具摊销木材为0.09m3。
第十三章玻璃钢通风管道及部件安装一、工作内容:1.风管:找标高、配合预留孔洞、风管配合修补、粘接、组装就位、找平、找正、制垫、垫垫、上螺栓、紧固。
2.部件:组对、组装、就位、找正、制垫、垫垫、上螺栓、紧固。
二、玻璃钢通风管道安装项目中,包括弯头、三通、变径管、天圆地方等管件的安装。
三、本定额玻璃钢风管及管件按成品考虑。
第十四章复合型风管制作安装一、工作内容:1.复合型风管制作:放样、切割、开槽、成型、粘合、制作管件、钻孔、组合。
2.复合型风管安装:就位、制垫、垫垫、连接、找正、找平、固定。
二、风管项目规格表示的直径为内径,周长为内周长。
三、风管制作安装项目中包括管件,不包括法兰、加固框及吊托支架。
四、风管法兰、加固框及吊托支架根据产品技术标准的详细规定另行计算,执行相应项目。
