关于墙裂缝的整改回复报告
墙体开裂报告

墙体开裂报告概述本文是一份关于墙体开裂的报告,旨在分析和解决该问题。
通过对墙体开裂的原因、影响以及解决方案进行详细探讨,以便为相关人员提供有效的指导和帮助。
问题描述墙体开裂是指墙体表面出现裂缝或破损,可能会导致墙体结构的不稳定以及房屋安全性的下降。
在建筑结构中,墙体是承重结构的重要组成部分,因此墙体的开裂问题需要引起足够的重视。
墙体开裂的原因墙体开裂的原因多种多样,下面列举了一些常见的原因:1.建筑材料质量问题:低质量的建筑材料容易导致墙体开裂。
2.结构变形:建筑物的结构变形、沉降或变形不均匀可能导致墙体开裂。
3.温度变化:墙体在温度变化较大的情况下,由于不同材料的热胀冷缩系数不同,容易出现开裂。
4.地震或外力作用:地震或其他外力作用也是导致墙体开裂的常见原因。
墙体开裂的影响墙体开裂对建筑物产生了一系列的不良影响,包括但不限于以下方面:1.结构安全:墙体开裂可能导致建筑物整体结构的不稳定,危及住户的生命安全。
2.美观影响:墙体开裂破坏了建筑物的整体美观,降低了房屋的市场价值。
3.维修成本增加:修复墙体开裂问题需要投入大量的人力、物力和财力资源,增加了维修成本。
解决方案针对墙体开裂问题,我们提出以下解决方案:1.加固墙体结构:对于结构变形导致的开裂问题,可以通过加固墙体结构、增加支撑等方式来解决。
2.修补裂缝:对于部分小裂缝,可以使用专业的填缝材料进行修补,恢复墙体的完整性。
3.选用高质量建筑材料:在新建和翻新过程中,选择高质量的建筑材料,可以有效预防墙体开裂问题。
4.控制温度变化:合理的保温、通风措施可以减小墙体温度变化,降低开裂的风险。
5.定期检查和维护:对于已有的墙体开裂问题,定期进行检查和维护,及时发现并解决潜在问题。
结论墙体开裂是一个需要引起重视的问题,不仅对建筑物的安全性产生影响,还对建筑物的美观和价值造成损害。
通过加固墙体结构、修补裂缝、选用高质量建筑材料、控制温度变化以及定期检查和维护等措施,可以有效预防和解决墙体开裂问题。
工程验收整改问题回复单

工程验收整改问题回复单问题描述在工程验收过程中,发现如下问题: - 地下室排水管件安装不规范,存在漏水情况; - 二楼阳台瓷砖开裂,存在安全隐患; - 一楼大厅墙面漆面存在起皮现象;- 部分房间内门框装饰边角处缺乏完整性。
整改方案1.地下室排水管件安装不规范,存在漏水情况。
•整改方案:重新更换排水管件,并加强安装工艺,使用带有密封胶垫的管件进行连接,确保无渗漏。
•整改期限:2天。
2.二楼阳台瓷砖开裂,存在安全隐患。
•整改方案:拆除瓷砖,重新铺设,使用高性能水泥胶进行固定,保证瓷砖不会出现开裂问题。
•整改期限:3天。
3.一楼大厅墙面漆面存在起皮现象。
•整改方案:清理墙面表面,刮除起皮漆层,重新刷底漆和面漆,确保墙面平滑美观。
•整改期限:4天。
4.部分房间内门框装饰边角处缺乏完整性。
•整改方案:重新铲除门框边角处的残留物,进行填补,再切割好拼接边角装饰线,确保装饰效果完整。
•整改期限:2天。
整改责任人问题描述整改方案整改期限整改责任人地下室排水管件安装不规范重新更换排水管件,并加强安装工艺,使用带有密封胶垫的管件进行连接,确保无渗漏。
2天管理员A二楼阳台瓷砖开裂拆除瓷砖,重新铺设,使用高性能水泥胶进行固定,保证瓷砖不会出现开裂问题。
3天管理员B一楼大厅墙面漆面存在起皮现象清理墙面表面,刮除起皮漆层,重新刷底漆和面漆,确保墙面平滑美观。
4天管理员C部分房间内门框装饰边角处缺乏完整性重新铲除门框边角处的残留物,进行填补,再切割好拼接边角装饰线,确保装饰效果完整。
2天管理员D其他说明以上整改方案已与责任人沟通确认,待整改完成后须重新验收,确保问题已经解决,不存在任何安全隐患。
同时,整改过程中,须保持工程安全、文明施工,不得影响周边居民正常生活。
墙体开裂问题报告

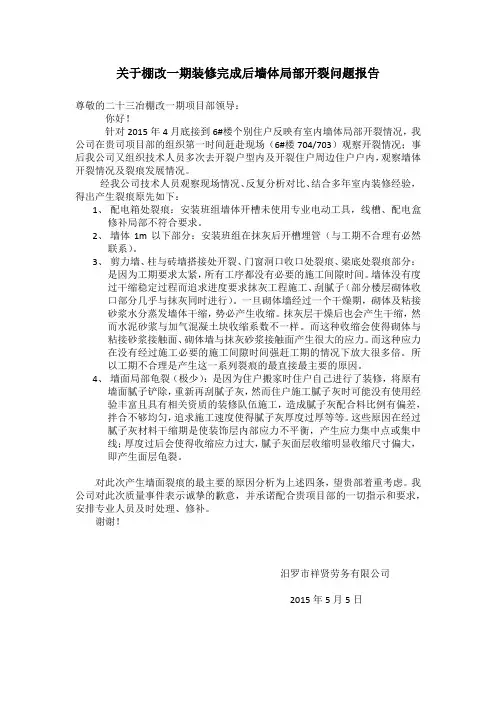

关于棚改一期装修完成后墙体局部开裂问题报告尊敬的二十三冶棚改一期项目部领导:你好!针对2015年4月底接到6#楼个别住户反映有室内墙体局部开裂情况,我公司在贵司项目部的组织第一时间赶赴现场(6#楼704/703)观察开裂情况;事后我公司又组织技术人员多次去开裂户型内及开裂住户周边住户户内,观察墙体开裂情况及裂痕发展情况。
经我公司技术人员观察现场情况、反复分析对比、结合多年室内装修经验,得出产生裂痕原先如下:1、配电箱处裂痕:安装班组墙体开槽未使用专业电动工具,线槽、配电盒修补局部不符合要求。
2、墙体1m以下部分:安装班组在抹灰后开槽埋管(与工期不合理有必然联系)。
3、剪力墙、柱与砖墙搭接处开裂、门窗洞口收口处裂痕、梁底处裂痕部分:是因为工期要求太紧,所有工序都没有必要的施工间隙时间。
墙体没有度过干缩稳定过程而追求进度要求抹灰工程施工、刮腻子(部分楼层砌体收口部分几乎与抹灰同时进行)。
一旦砌体墙经过一个干燥期,砌体及粘接砂浆水分蒸发墙体干缩,势必产生收缩。
抹灰层干燥后也会产生干缩,然而水泥砂浆与加气混凝土块收缩系数不一样。
而这种收缩会使得砌体与粘接砂浆接触面、砌体墙与抹灰砂浆接触面产生很大的应力。
而这种应力在没有经过施工必要的施工间隙时间强赶工期的情况下放大很多倍。
所以工期不合理是产生这一系列裂痕的最直接最主要的原因。
4、墙面局部龟裂(极少):是因为住户搬家时住户自己进行了装修,将原有墙面腻子铲除,重新再刮腻子灰,然而住户施工腻子灰时可能没有使用经验丰富且具有相关资质的装修队伍施工,造成腻子灰配合料比例有偏差,拌合不够均匀,追求施工速度使得腻子灰厚度过厚等等。
这些原因在经过腻子灰材料干缩期是使装饰层内部应力不平衡,产生应力集中点或集中线;厚度过后会使得收缩应力过大,腻子灰面层收缩明显收缩尺寸偏大,即产生面层龟裂。
对此次产生墙面裂痕的最主要的原因分析为上述四条,望贵部着重考虑。
我公司对此次质量事件表示诚挚的歉意,并承诺配合贵项目部的一切指示和要求,安排专业人员及时处理、修补。
挡墙破损改善报告范文

挡墙破损改善报告范文
根据您的反馈,我们对位于小区南侧的挡墙破损问题进行了改善工作。
现将改善情况汇报如下:
一、问题概述
该挡墙位于小区南侧,长约20米,由于长期暴露于风吹日晒雨淋之下,多处出现了破损和裂缝,严重影响了小区的美观度和安全性。
二、解决方案
为了彻底解决挡墙破损问题,我们采取了以下措施:
1. 进行全面检查和评估,确定了破损和裂缝的程度和位置。
2. 安排专业工人进行维修和加固,使用高强度水泥和钢筋等材料,确保修缮质量。
3. 在维修完成后,进行清洗和喷涂处理,使挡墙看起来更加美观。
三、改善效果
经过近一个月的维修和改善工作,现在的挡墙已经焕然一新,破损和裂缝问题得到了有效解决。
新的挡墙更加牢固、安全,也更加美观大方,为小区营造了更优美的环境、更加舒适的居住体验。
四、感谢信
在此,我们向您表示衷心的感谢。
感谢您的关注和支持,让我们能够更好地发现和解决问题,提升小区的整体品质和居住体验。
最后,我们也欢迎您随时提出宝贵的意见和建议,帮助我们进一步提升小区的管理和服务水平。
谢谢!。
修复房屋裂痕报告范文

修复房屋裂痕报告范文# 修复房屋裂痕报告## 概述本报告旨在对位于XX市XX区XX小区X栋X号的房屋进行裂痕修复工作的评估和总结。
裂痕修复是房屋维修中常见的一项工作,旨在保障房屋的结构安全和外观美观。
通过本次修复工作,我们查明了房屋的裂痕问题,并采取相应的解决方案进行修复。
## 修复情况分析经过对房屋的巡查和测量,我们发现该房屋存在多处裂痕问题,主要集中在客厅和卧室的墙面上。
裂痕的长度和宽度不一,最长的裂痕达到了30厘米。
经过初步分析,我们认为裂痕的产生主要有以下原因:1. 房屋使用年限长,墙体材料老化,强度下降。
2. 建筑地基问题,导致房屋出现结构不稳定。
3. 季节性温差大,房屋材料在热胀冷缩中出现开裂。
通过对以上问题的分析,我们制定了一系列的修复方案,旨在有效解决裂痕问题。
## 修复方案基于对裂痕问题原因的分析,我们采取了以下修复方案:1. 重新涂刷墙面:对裂痕较小且表面平整的墙面,我们首先进行了墙面清洁,然后使用耐水、耐碱的修补剂填补裂痕,并进行修整、打磨,最后进行墙面漆涂刷。
2. 金属片加固:对于较长的裂痕,我们采取了金属片加固的办法。
具体操作是使用木工胶将金属片粘贴在裂痕两侧,加固墙体结构,然后用修补剂填补裂痕,修整、打磨,并最后进行涂刷。
3. 地基处理:对于出现结构不稳定的房屋部分,我们进行了地基修复。
首先进行了地基检测,确定问题所在,然后采取适当的加固措施,如混凝土加固、地基支撑等,确保房屋结构稳定。
4. 控温措施:为了解决因温差变化引起的裂痕问题,我们进行了温度调控工作。
通过加强房屋保温措施,减少温差对房屋材料的影响,预防裂痕产生。
## 修复效果评估经过一段时间的修复工作,我们对修复效果进行了评估。
通过与之前的裂痕情况进行对比,我们发现:1. 裂痕明显减少:经过修复,房屋裂痕明显减少,墙面变得平整,不再出现明显的裂痕。
2. 结构稳定:通过地基处理,房屋结构变得更加稳定,不再出现晃动等问题。
关于工程墙体裂缝通病质量的发帖解答回复

关于《龙江国际城》住宅小区业主
所提墙体裂缝的答复函
高陵区住建局各位领导及各位业主你们好:
首先感谢各位业主提出工程建设质量的宝贵意见,同时也是对我公司今后项目产品质量提升的大力支持!
因为大部分业主未从建筑行业,对建筑工程的相关“通病裂缝”缺少专业的正确理解和认识,因此我们认为业主所提工程质量相关裂缝属于客观正常问题,该问题也是困扰建筑行业界的一大难题,也是质量通病的痛点问题。
虽然目前对建筑工程的通病裂缝防治采取了有效的施工措施,但完全控制裂缝尚未绝对的妙手春药。
现就业主关心的本工程质量通病裂缝问题回函如下,望各位业主海涵谅解!
本工程裂缝投诉并没有业主想象的那么严重可怕,因本工程交房标准为非精装修毛皮墙交房标准,纯属“不同材料接茬处因产生的不均匀沉降及不同收缩应力”所致,是毛皮墙交房标准不可抗力的正常允许通病裂缝。
该裂缝问题对主体工程质量安全无任何影响,也不存在业主后续的装饰装修及房屋居住质量安全问题。
在精装修时只要在裂缝做法方面做好细致的施工处理,装饰效果会更好。
为此,敬告业主建议家装于交工收房三个月后,待裂缝逐渐稳定后进行装修,并在家装时根据装饰装修工程的施工管理规范采取相应的裂缝控制措施,方可避免甚至消除因不良裂缝感观所带来的居家生活困扰。
陕西龙江房地产有限责任公司
2020年5月28日。
围墙修复情况汇报

围墙修复情况汇报首先,我们对围墙进行了全面的检查和评估。
我们发现,围墙存在多处裂缝和损坏,这些问题严重影响了围墙的整体稳定性和美观度。
因此,我们立即制定了修复计划,并动员了一支专业的修复团队。
修复工作主要包括以下几个方面,首先,我们对围墙进行了清洁和打磨,去除了表面的污垢和老化痕迹。
接着,我们使用了高质量的修复材料,对围墙的裂缝和损坏部分进行了填补和修复。
在修复过程中,我们严格按照相关标准和规范进行操作,确保修复效果达到最佳状态。
在修复工作的过程中,我们遇到了一些挑战,比如天气变化、材料供应等方面的问题。
但是,我们团队克服了种种困难,保质保量地完成了修复工作。
经过一段时间的努力,我们终于看到了成果,围墙焕然一新,不仅恢复了原有的功能,而且更加美观和稳固。
修复工作的完成离不开团队成员们的辛勤劳动和团结合作。
每一位团队成员都发挥了自己的专业优势,克服了各种困难,为围墙的修复贡献了自己的力量。
团队的凝聚力和执行力得到了充分的展现,这为今后的工作打下了坚实的基础。
最后,我要特别感谢所有参与围墙修复工作的团队成员,以及对我们工作给予支持和帮助的各位领导和同事。
正是因为大家的共同努力,我们才能够顺利完成这项任务。
围墙的修复工作是一个新的起点,我们将继续努力,为围墙的保护和维护做出更大的贡献。
围墙修复工作的顺利完成,不仅提升了我们的团队士气,也为我们今后的工作注入了新的动力和信心。
相信在大家的共同努力下,我们一定能够取得更好的成绩,为围墙的保护和维护做出更大的贡献。
让我们携手并进,共同书写更加辉煌的明天!。
建筑外墙整改报告

建筑外墙整改报告一、背景介绍建筑外墙是建筑物的外立面,直接面对外界环境,对建筑物的外观美观度以及保护功能起着至关重要的作用。
然而,随着时间的推移,外墙由于受到气候、污染、老化等因素的影响,会出现各种问题,如开裂、脱落、渗水等,从而影响到建筑物的整体形象和质量。
为了解决这些问题,我们制定了本次外墙整改方案和报告,以确保建筑物的外观及使用功能的完善。
二、问题分析经过对建筑外墙的评估与检测,我们发现以下问题:1. 开裂问题:部分外墙出现龟裂、水平裂缝以及垂直裂缝等,可能是由于建筑物自身荷载、温度变化和湿度变化等引起的。
2. 脱落问题:部分外墙存在脱落的现象,可能是由于外墙材料老化、渗水等引起的。
3. 渗水问题:部分外墙存在渗水的情况,可能是由于建筑物周边环境造成的。
三、整改方案基于以上问题,我们制定了以下整改方案:1. 开裂问题的整改:a. 对于小裂缝,采用填缝剂进行填补;b. 对于较大的裂缝,采用橡胶填料,然后再覆盖建筑密封材料进行修复。
2. 脱落问题的整改:a. 对于脱落的局部外墙材料,进行清除并重新粘合;b. 对于无法修复的脱落部分,需要更换相应的外墙材料。
3. 渗水问题的整改:a. 对于外墙渗水问题,首先要解决周边环境的问题,如疏通雨水管道、修复周边堵塞的地面排水系统等;b. 其次要进行外墙的防水处理,采用防水涂料进行覆盖,并且加强构造防水层的密封性。
四、整改计划与实施针对以上整改方案,我们制定了整改计划:1. 整改时间:根据实际情况,预计整改工期为两个月;2. 整改流程:按照问题的严重程度和优先级进行整改,先处理较为严重的问题,再逐步解决其他问题;3. 建材采购:根据实际需要,选择符合标准的建筑材料,并进行采购;4. 实施团队:整改工作由专业的施工队伍进行,确保施工质量和进度;5. 过程监督:整改过程中,由专人监督并记录施工进展,并进行必要的调整和协调。
五、预算与资源分配本次外墙整改计划需要预算XX万元,具体资源分配如下:1. 人力资源:施工团队人员、监督人员等;2. 建材采购:根据需求进行合理的建材采购和配送;3. 设备和工具:确保施工所需的工具和设备完备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关于墙裂缝的整改回复报告
篇一:整改回复报告
整改回复函
福州市公安消防支队:
福州市公安消防支队对东煌大厦28层E租宝办公室装修工程消防设计申报进行了检查,通过检查提出了整改意见,检查结束后我司立即组织消防设计单位进行了整改,现我司已按整改意见的要求将与消防设计相关的内容整改完毕,具体情况如下:
一、场所内疏散走道两侧的隔墙未完全采用耐火极限为
1h的不燃性构件。
整改措施:已将场所内疏散走道两侧的隔墙均采用耐火极限为1h的不燃性构件。
建设单位:钰诚融泰(北京)商务咨询有限公司装修设计单位:福建正鼎建设工程有限公司
消防设计单位:浙江恒欣建筑设计股份有限公司
二0一五年九月十日
篇二:整改回复报告
致:张家界市绿城房地产开发有公司
张家界市华顺监理有限责任公司
绿城东城首座1#楼工程于XX年10月25日,完成了工程部及物业管理对1#楼墙面、地面、顶棚、门窗、栏杆、扶栏、安全玻璃、给排管安装、防水、电气等验收提出的各项
整改内容,等现已基本整改到位,其体内容如下:1-4-2主卧卫生间有凸灰,
1-10-1 主卧栏杆飘窗栏杆未安装
1-11-1 卫生间窗外墙面有1根凸出的钢筋
2-3-1客厅外边栏杆的安全玻璃未安装
2-7-2次卧室窗无锁
3-9-1次卧墙面有1根钢筋
3-4-1卫生间欠水嘴未安装
3-3-1客厅外边栏杆的安全玻璃未安装
4-6-1厨房存水弯破了
4-6-2大便器破了
4-7-1厨房存水弯开裂
4-11-2 大便器破了
4-15-1 主卧卫生间排气管有洞
3-3-1电气开关箱无盖子
以上查出问题已全部整改完毕,特此申请复查。
张家界好地建筑安装有限责任公司
东城首座项目部
XX年11月4日
致:张家界市绿城房地产开发有公司
张家界市华顺监理有限责任公司
绿城东城首座2#、4#楼工程于XX年10月25日,完成
了工程部及物业管理对1#楼墙面、地面、顶棚、门窗、栏杆、扶栏、安全玻璃、给排管安装、防水、电气等验收提出的各项整改内容,等现已基本整改到位,其体内容如下:4#楼 1-402 主卫渗漏
4#楼 1-502 厨房渗漏
4#楼 1-801 卫生间窗页未安装、主卫渗漏
4#楼 1-101 主卫渗漏
4#楼 1-1101窗户未安装锁
4#楼 2-1502主卫渗漏
4#楼 2-1401窗户未安装锁
4#楼 2-1202未安装水嘴
4#楼 2-801 厨房渗漏
4#楼 2-802 外墙渗漏
4#楼 2-701 主卫渗漏
4#楼 2-602 主卫渗漏
4#楼 2-401 主卫渗漏
4#楼 2-1502主卫渗漏
2#楼 2-202 卫生间未安装水嘴
2#楼 2-601 主卫重(本文来自:小草范文网:关于墙裂缝的整改回复报告)做1个阀门
2#楼 2-602 主卫渗漏
2#楼 2-701 地漏存水弯水泥砂浆堵塞
2#楼 2-702 主卫渗漏、主卫管根渗漏 2#楼 2-1201主卫渗漏
2#楼2-1301主卫墙有凸灰、开头不灵活2#楼2-1402主卫未安装水嘴
2#楼 2-1201主卫未安装水嘴
2#楼 2-1202主卫渗漏
2#楼2-1101主卫渗漏、公卫未安装水嘴2#楼2-1001主卫渗漏
2#楼 2-1002主卫渗漏
2#楼 2-901 主卫渗漏
2#楼 2-601 主卫未安装水嘴
2#楼 2-501 主卫未水嘴
以上查出问题已全部整改完毕,特此申请复查。
张家界好地建筑安装有限责任公司
东城首座项目部
XX年11月4日
篇三:墙体开裂报告
墙面开裂整改方案
根据常见墙面开裂原因,结合**公司总结的开裂原因,大致可以分为下列几种原因:(1)砌块砖结构破坏引起的开裂(2)不同材料接缝处的开裂(3)窗台板下水平开裂(4)温湿度原因引起的开裂(5)基层处理不当引起的开裂
一、砌块墙开裂
此类开裂多发生在顶楼几个层面。
施工顺序:基层检查→凿除粉刷层→对破坏的二结构墙面进行填补→铺贴双层钢丝网→墙
面抹灰→在裂缝处铺贴网格布→腻子及乳胶漆施工
1)施工工序
1.基层检查
根据裂缝的位置,标出需凿除的范围。
2.凿除粉刷层
A、按照标记的范围凿除原墙面粉刷层至二结构墙体表面,凿除宽度不低于250mm。
B、凿除前注意旁边未凿除部位的保护。
C、在不需要凿除两侧各凿除50mm腻子层,防止新旧粉刷层开裂。
3.对破坏的二结构墙面进行填补
A、将腻子层和粉刷层凿除彻底。
B、对灰缝不饱满或已经破坏的砌块进行修补。
C、凿除时对二结构砌块造成破坏的,用接近砌块强度的砂浆或砌块进行填补加固。
D、清除砌块表面的浮灰,并适当浇水湿润。
4.铺贴双层钢丝网
5.墙面抹灰
A、检查钢丝网固定是否牢固。
B、调制与砌块强度近似的水泥砂浆,确保砂浆水灰比。
C、进行第一遍抹灰,一次抹灰厚度不大于35mm,若大于35mm,须待第一次砂浆达到要求再装订一层钢丝网,浇水润湿后再进行第二次抹灰。
D、抹灰时要保证平整度,要比装饰面层凹进3-5mm。
6.在裂缝处铺贴网格布
A、根据理论时间、室内温度及结合现场实际目测推算抹灰层是否达到强度要求、干湿度要求。
B、清扫基层浮灰。
C、用白乳胶铺贴网格布,确保网格布同时覆盖三条缝(墙体的裂缝及新旧粉刷的接缝)
D、确保网格布粘贴牢固,不起鼓、脱落。
7.腻子批嵌
A、确保网格布平整、白乳胶干透粘结牢固、无浮灰。
B、第一遍腻子批嵌
C、待第一遍腻子完全干透后,进行第二遍腻子批嵌。
8.腻子打磨及乳胶漆滚涂。
二、不同材料接缝处开裂
此类开裂发生在不同基层的接缝部位,开裂部位主要发生在钢筋混凝土剪力墙与砌块砖的接缝处、钢筋混凝土梁与砌块砖接缝处、后堵砌的门口处、石膏板隔墙与原有墙体接
缝处。
接缝处开裂主要是由于受周边环境或者外力影响,二结构墙和石膏板会出现收缩、位置变动,导致接缝处裂缝,一般为垂直缝或者水平缝。
主要方法是在不同材料墙体结合处,挂Φ0.6mm的钢丝网片或网格布加强,两边搭接宽度各不小于100mm。
施工顺序:裂缝检查→凿除接缝两侧腻子层→清理表面浮灰→在接缝处粘贴绷带或钢丝网片→腻子批嵌和打磨→乳胶漆施工
三、窗台板下水平开裂
窗台板下的开裂主要是由于窗台板安装完成后,用水泥砂浆封堵时未进行防开裂处理或处理不全面。
因此,此类开裂主要是重新进行防开裂处理。
防开裂处理步骤:
1.水泥砂浆补平:将窗台板卸下,将松动处清理干净后,用水泥砂浆补平。
施工时水泥和沙子的配比应该是1:3。
2.“贴布”处理:窗台板安装完成后,在窗台板阴角处铺贴网格布,然后用水泥砂浆封堵,再进行粉刷。
施工顺序:凿除窗台接缝处周围粉刷层→对基层及接缝处进行防开裂处理→表面清理干净后粉刷石膏和腻子批嵌→乳胶漆施工
四、温湿度原因引起的开裂
大部分墙面开裂是由于温湿度引起的,墙面刷漆后,水
分持续蒸发造成开裂。
所以再修补的同时,也要保证套内适当通风和适宜湿度。
首先对裂缝进行观察,如果裂缝只是发生在漆膜表面,用细砂纸将裂纹打磨掉,选择颜色
相同的墙面漆,重新涂刷即可。
如果裂缝已经深入腻子层,可先用尖锐工具将裂缝扩大到一个改锥大小,填入嵌缝石膏并进行打磨找平,贴上网格布后用腻子进行找平,最后按照正常的工序刷漆即可。
墙面腻子批嵌,一定要彻底干燥后,再进行下一道工序。
刷漆后,需要特别注意保持居室的温度、湿度稳定。
施工顺序:裂缝检查→凿除粉砂层→清理表面浮灰→在裂缝处和接缝处铺贴网格布→粉刷石膏和腻子施工→腻子打磨→墙面乳胶漆施工
五、基层处理不当引起的开裂
施工顺序:铲除剥落的腻子层→清理表面浮灰→铺贴网格布→重新进行腻子批嵌。
