污水处理厂扩建项目工程施工组织设计
泰安市第二污水处理厂扩建及升级改造工程施工组织设计.doc

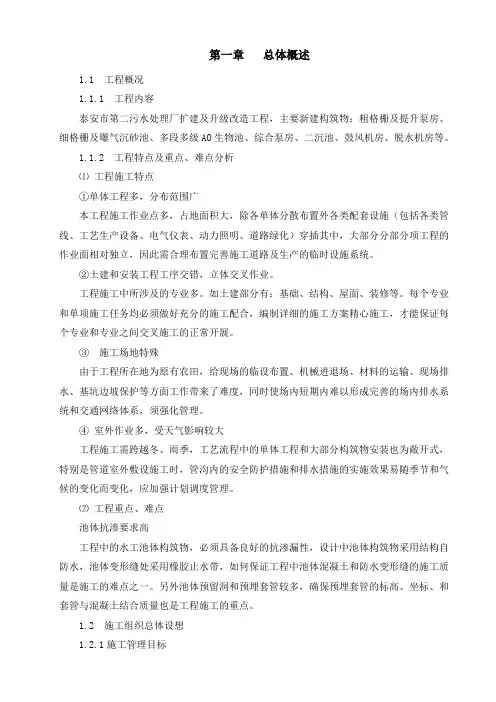

第一章总体概述1.1 工程概况1.1.1 工程内容泰安市第二污水处理厂扩建及升级改造工程,主要新建构筑物:粗格栅及提升泵房、细格栅及曝气沉砂池、多段多级AO生物池、综合泵房、二沉池、鼓风机房、脱水机房等。
1.1.2 工程特点及重点、难点分析⑴工程施工特点①单体工程多,分布范围广本工程施工作业点多,占地面积大,除各单体分散布置外各类配套设施(包括各类管线、工艺生产设备、电气仪表、动力照明、道路绿化)穿插其中,大部分分部分项工程的作业面相对独立,因此需合理布置完善施工道路及生产的临时设施系统。
②土建和安装工程工序交错,立体交叉作业。
工程施工中所涉及的专业多。
如土建部分有:基础、结构、屋面、装修等。
每个专业和单项施工任务均必须做好充分的施工配合,编制详细的施工方案精心施工,才能保证每个专业和专业之间交叉施工的正常开展。
③施工场地特殊由于工程所在地为原有农田,给现场的临设布置、机械进退场、材料的运输、现场排水、基坑边坡保护等方面工作带来了难度,同时使场内短期内难以形成完善的场内排水系统和交通网络体系,须强化管理。
④室外作业多,受天气影响较大工程施工需跨越冬、雨季,工艺流程中的单体工程和大部分构筑物安装也为敞开式,特别是管道室外敷设施工时,管沟内的安全防护措施和排水措施的实施效果易随季节和气候的变化而变化,应加强计划调度管理。
⑵工程重点、难点池体抗渗要求高工程中的水工池体构筑物,必须具备良好的抗渗漏性,设计中池体构筑物采用结构自防水,池体变形缝处采用橡胶止水带,如何保证工程中池体混凝土和防水变形缝的施工质量是施工的难点之一。
另外池体预留洞和预埋套管较多,确保预埋套管的标高、坐标、和套管与混凝土结合质量也是工程施工的重点。
1.2 施工组织总体设想本工程将作为我单位的重点工程,项目管理将严格按照合同承诺及本企业ISO9001质量标准,ISO14001环境标准、OHSMS18000职业安全与健康标准程序进行全过程控制,以实现以下管理目标。
污水项目的施工组织设计

污水项目的施工组织设计1.项目概况本项目是一座城市污水处理厂的建设项目,总投资约为xxx万元,占地面积约为xxx平方米。
项目主要包括污水处理设备安装、管道敷设及建筑物的施工工程。
2.施工组织设计目标本次施工组织设计的目标是确保项目按时、按质、按量完成,做到施工过程安全、效率高、资源利用合理,最大限度地减少对环境的影响。
3.施工组织机构设置本项目的施工组织设置如下:(1)项目经理:负责项目的整体管理和协调工作,统筹施工过程中的各项要素。
(2)技术部:负责项目的技术指导和技术支持,参与施工方案的制定和优化。
(3)质量部:负责项目的质量管理和验收工作,确保施工质量符合相关标准。
(4)安全部:负责项目的安全管理和事故预防工作,保障施工人员的安全。
(5)进度部:负责项目的进度管理和调度工作,确保施工进度按时完成。
(6)物资部:负责项目的物资采购和供应工作,确保施工所需物资的及时供应。
4.施工组织方案(1)污水处理设备安装:根据设备的安装图纸和工艺要求,制定详细的设备安装方案,包括设备安装的顺序、安装方法、安装角度等。
同时,根据设备的安装特点,制定相应的施工工艺和安装程序,确保设备的安装质量。
(2)管道敷设:根据管道的敷设图纸和设计要求,制定详细的管道敷设方案,包括管道敷设的线路、支架的设置、管道的连接等。
同时,根据施工现场的实际情况,制定相应的管道敷设工艺和施工程序,确保管道的敷设质量。
(3)建筑物施工:根据建筑物的施工图纸和设计要求,制定详细的施工方案,包括施工的顺序、施工方式、施工工艺等。
同时,根据施工现场的实际情况,制定相应的施工工艺和施工程序,确保建筑物的施工质量。
5.施工组织要点(1)施工过程中,要严格按照相关的施工标准和规范进行施工,确保施工质量符合要求。
(2)施工中要加强对材料和设备的管理,确保材料和设备的质量符合要求,并且按时到达施工现场。
(3)施工现场要做好安全管理工作,落实安全责任制,加强安全教育和培训,确保施工人员的安全。
污水处理工程施工组织设计

污水处理工程施工组织设计一、项目概况本文档旨在为污水处理工程施工组织设计提供完整的方案。
二、施工组织设计内容1. 工程概况描述污水处理工程的基本信息,包括工程规模、工期、投资等方面的数据。
2. 施工目标确定完成污水处理工程的具体目标,包括质量、安全、进度和环境保护等方面的要求。
3. 组织机构列出污水处理工程施工的组织机构,包括项目管理组织机构、专业施工队伍、协调配合单位等。
4. 工程管理详细描述工程管理的内容,包括施工组织设计的编制与调整、施工计划的制定与控制、质量管理、安全管理、进度管理等方面。
5. 施工方法与工艺确定适用的施工方法和工艺,包括土方开挖、混凝土施工、金属结构安装等方面。
6. 施工设备与材料列出所需的施工设备和材料清单,包括购置、租赁或外包的情况,并描述其使用和管理。
7. 勘察设计配合说明与勘察设计单位的配合工作,包括图纸交底、技术交流、设计变更等方面。
8. 质量控制措施列出质量控制的具体措施,包括工程验收、质量检测、质量验收等方面。
9. 安全措施描述施工过程中的安全措施,包括施工人员的安全培训、现场安全管理、应急预案等方面。
10. 环境保护措施说明施工过程中的环境保护措施,包括噪声、振动、粉尘等污染的防治措施。
11. 施工费用估算污水处理工程施工所需的费用,并说明费用的组成和支付方式。
12. 工程进度计划制定污水处理工程的详细进度计划,包括各项工程的工期、关键节点的控制等。
三、总结污水处理工程施工组织设计旨在确保项目顺利实施,达到预期的质量、安全、进度和环境保护要求。
本文档提供了完整的施工组织设计方案,为相关工作的开展提供了参考和指导。
以上为污水处理工程施工组织设计完整版的文档内容。
污水处理厂工程施工组织设计

污水处理厂工程施工组织设计一、施工项目概况1.项目名称:XX污水处理厂工程2.施工单位:XX建筑工程有限公司3.施工地点:XX市XX区XX路XX号4.施工内容:污水处理厂建设及设备安装5.工程规模:总建筑面积XXXX平方米,总设备投资XXXX万元6.工期计划:总工期为XXX天二、组织方案1.组织机构(2)施工队长:负责现场施工的具体指导和管理工作,组织工人协调施工进度。
(3)质检员:负责对施工过程进行现场检查,确保施工质量符合要求。
(4)安全员:负责现场安全管理,防止施工过程中的事故发生。
(5)设备队长:负责设备的安装和调试工作。
(6)材料员:负责施工材料的采购、管理和使用。
2.施工策划(1)施工进度安排:根据施工工期计划,制定每个施工阶段的具体工期,并进行进度监控。
(2)施工流程安排:制定施工任务的先后顺序和依赖关系,防止因施工不当导致的工程质量问题。
(3)材料管理:建立材料清单,合理安排材料的供应和使用,减少材料浪费。
(4)质量控制:制定施工质量控制计划,按照标准要求进行检查和验收。
(5)安全管理:制定安全管理制度,建立安全防护和应急措施,保障施工安全。
三、施工流程1.地基处理:进行地质勘察,对地基进行处理,确保地基承载力符合要求。
2.主体结构施工:根据设计图纸进行主体结构的施工,包括土石方工程、混凝土结构工程等。
3.建筑装饰施工:进行建筑装饰和室内装修工程。
4.安装调试:进行设备的安装和调试工作,确保设备正常运行。
5.环境治理:进行施工现场的环境治理工作,保持施工现场的整洁和环境卫生。
6.竣工验收:进行竣工验收工作,按照国家标准和设计要求进行验收,确保工程质量合格。
四、安全措施1.施工现场设置安全警示标志,提醒施工人员注意安全。
2.制定安全操作规程,对施工人员进行安全教育和培训。
3.提供必要的安全防护设施,如安全帽、安全绳等。
4.定期进行安全检查,发现隐患及时整改。
5.加强施工现场的消防安全管理,设置消防器材和消防通道。
污水处理厂改造工程施工组织设计

目錄第一章工程概况 (8)1.1工程简介 (8)1.2项目区域概况 (8)1.3工程范围 (10)第二章施工方案 (12)2.1测量方案 (12)2.1.1组建测量组 (12)2.1.2测量工作组织及人员职责 (12)2.1.3测量施工 (13)2.2土方工程 (16)2.2.1土方开挖 (16)2.2.2土方回填 (17)2.3钢筋工程 (17)2.3.1钢筋采购与检验 (17)2.3.2钢筋加工 (19)2.3.3钢筋安装 (23)12.3.4钢筋保护层 (28)2.3.5植钢筋 (29)2.4模板工程 (30)2.4.1底板模板 (30)2.4.2池壁模板 (31)2.4.3质量控制 (35)2.5混凝土工程 (37)2.5.1砼浇筑前的准备工作 (37)2.5.2砼施工方法 (38)2.5.3底板混凝土浇筑 (38)2.5.4墙体、池壁混凝土浇筑 (38)2.5.5梁板、走道板混凝土浇筑 (38)2.5.6混凝土的振捣 (39)2.5.7混凝土的养护 (40)2.5.8混凝土试块的取样及坍落度测试 (40)2.5.9特殊部位及特殊季节保障措施 (40)2.6 满水试验 (43)2.6.1 满水试验前提条件与准备工作 (43)22.6.2 满水试验步骤及检查测定方法 (43)2.7砌筑工程 (44)2.8装饰安装工程 (45)2.8.1一般抹灰 (45)2.8.2铺设地板砖 (47)2.8.3塑钢门窗安装 (49)第三章质量保证措施 (52)3.1 工程质量目标 (52)3.2 主要施工项目质量控制标准 (52)3.2.1 现浇钢筋混凝土水工构筑物 (52)3.3 质量保证体系的建立与分工 (53)3.3.1 质量保证体系 (53)3.3.2 职责与分工 (55)3.4 具体质量保证措施 (55)3.4.1 狠抓基础管理,完善监督检查机制 (55)3.4.2 充分做好施工准备,坚持样板引路 (56)3.4.3 划分责任,奖罚分明 (56)3.4.4 货比三家,严把采购关 (56)33.4.5 严格生产过程的质量控制 (57)3.4.6 加强现场质量管理工作,严把产品质量关 (57)3.4.7 成品质量保护措施 (57)3.5 技术资料管理措施 (58)3.5.1 资料管理目标 (59)3.5.2 工程技术资料管理制度 (59)3.5.3 资料收集整理的要求和保证措施 (59)第四章安全保证措施 (61)4.1 安全组织保证体系 (61)4.2 安全管理制度 (63)4.2.1 安全技术交底制度 (63)4.2.2 班前检查制 (63)4.2.3 大中型机械设备安装验收制 (63)4.2.4 定期检查与隐患整改制 (63)4.2.5 危急情况停工制 (63)4.2.6 持证上岗制 (63)4.3 安全措施 (64)4.3.1 临边防护措施 (64)44.3.2 洞口防护措施 (64)4.3.3 交叉作业安全防护 (64)4.3.4 现场用电安全防护 (65)4.3.5 机械安全管理 (65)4.3.6 外架安全防护 (66)4.3.7 消防措施 (66)第五章文明施工措施 (68)5.1 文明施工及环境保护管理体系 (68)5.2 文明施工管理措施 (70)5.2.1 现场管理 (70)5.2.2 材料机具管理措施 (70)5.2.3 组织管理 (71)5.2.4 施工作业队管理 (71)5.2.5 出入现场车辆管理 (72)5.2.6 土方及基础施工阶段文明施工管理要点 (72)5.2.7 结构工程施工阶段文明施工管理要点 (72)5.2.8 防止遗洒措施 (73)5.2.9 防止垃圾污染措施 (73)55.3 环境保护管理措施 (74)5.3.1 环境目标及总体实施方案 (74)5.3.2 管理措施 (76)5.3.3 具体环保措施 (77)5.4 防扰民措施 (77)5.4.1 防噪音扰民措施 (77)5.4.2 防大气污染措施 (78)5.4.3 防止光污染环境措施 (78)5.4.4 污水排放控制措施 (79)5.4.5 其他措施 (79)第六章工期保证措施 (80)6.1 施工组织保证 (80)6.1.1 施工准备阶段组织保证 (80)6.1.2 施工过程中的组织保证措施 (81)6.2 施工计划保证 (82)6.2.1 工程进度计划 (82)6.2.2 物资采购计划 (82)6.2.3 资金使用计划 (83)66.3 工期追补措施 (83)6.3.1 充分挖掘内在潜力,优化施工方案 (83)6.3.2 合理加大资源投入,缩短作业循环时间 (83)6.3.3 加强施工管理,保证工期追补顺利实施 (83)第七章机械设备和材料使用计划 (83)7.1拟投入本标段的主要施工设备表 (83)7.2拟配备本标段的试验和检测仪器设备表 (85)第八章施工进度横道图 (86)第九章劳动力安排计划 (88)第十章施工总平面布置图 (89)第十一章新技术、新产品、新工艺或单位优势介绍 (90)11.1新技术、新产品、新工艺的应用 (90)11.2单位优质介绍 (90)7第一章工程概況1.1工程簡介工程名稱:黑龍江黑化集團(股份)有限公司污水處理系統改造土建工程建設地點:黑龍江黑化集團(股份)有限公司污水處理廠內投標工期:60日曆天投標品質:合格資金來源:自籌1.2專案區域概況(1)地理位置黑龍江黑化股份有限公司位於黑龍江省齊齊哈爾市富拉爾基區東南,東距哈爾濱280km,西距滿洲里470km。
污水处理厂施工组织设计方案

污水处理厂施工组织设计方案一、项目概况1.施工目标(1)保证工程质量,确保施工过程中的安全和环保要求。
(2)尽可能缩短工期,提高施工效率。
2.施工组织机构(1)项目经理:负责整个施工项目的管理和协调工作。
(2)施工队长:负责具体施工现场的组织和指导工作。
(3)施工人员:包括工人、技术人员等。
3.施工流程(1)工程准备阶段:包括场地布置、施工设备采购、人员培训等。
(2)基础建设阶段:完成场地平整、地基基础施工等工作。
(3)主体结构施工阶段:完成建筑物主体的施工,包括污水处理设备的安装等。
(4)管道布置阶段:完成各种管道的布置和连接工作。
(5)设备安装调试阶段:安装调试污水处理设备,确保其正常运行。
(6)工程竣工阶段:进行试运行、验收等工作。
4.施工方案(1)组织领导机构:明确施工项目的组织领导机构,明确各职责,建立有效的沟通机制,确保施工进展顺利。
(2)施工队伍组织:根据工期和施工工作量,合理调配施工人员和设备,确保施工进度和质量。
(3)安全防护措施:根据工程特点,制定详细的安全防护方案,包括施工现场的安全标识、施工人员的防护用具等。
(4)环保措施:根据施工现场的环境特点,制定环保措施,包括污水处理设备的封闭和排污控制等。
(5)质量管理措施:建立质量管理体系,制定施工质量检查标准,加强对施工工艺和质量控制的监督。
5.施工进度计划(1)制定详细的施工进度计划,包括各施工阶段的工期和工作内容。
(2)根据施工进度计划,合理安排施工人员和设备,确保进度的合理性和施工质量的稳定性。
6.施工设备采购(1)根据工程需求,确定需要采购的施工设备清单。
(2)严格按照招标文件的要求进行设备采购,保证设备的质量和性能符合要求。
(3)及时安排设备的运输和安装工作,确保施工进度的顺利进行。
7.施工现场管理(1)建立严格的施工现场管理制度,包括施工现场的清洁卫生、安全防护等。
(2)加强对施工人员的安全教育和培训,提高施工人员的安全意识。
污水处理厂工程施工组织设计方案
污水处理厂工程施工组织设计方案一、工程概况:该污水处理厂市规划建设的污水处理项目,总投资为XXX万元,占地XXX亩。
污水处理厂设计处理能力为XXX吨/日,预计建设周期为XXX月。
二、施工组织原则:1.安全第一:严格遵守施工安全管理规范,确保施工过程中的安全;2.环保优先:遵守环境保护法律法规,采取有效的环境保护措施;3.质量为重:严格按照设计要求进行施工,确保工程质量;4.提高效率:合理安排施工计划,提高施工效率,保证工程按时完成。
三、施工组织方案:1.组织架构:(1)首先成立项目管理部门,由专业工程师及相关管理人员组成,负责项目总体管理、技术指导、进度控制等;(2)设立生产部门,负责具体施工生产工作,包括土建、设备安装、电气等工程。
2.施工流程:(1)前期准备工作:确定施工组织设计方案、成立项目管理部门、招聘施工人员、采购材料设备等;(2)土建施工:按照设计要求进行土地平整、基坑开挖、混凝土浇筑等工作;(3)设备安装:根据设备网图和施工图纸进行设备的安装、连接和调试;(4)管道敷设:安装各种管道,包括供水管道、排水管道、气体管道等;(5)电气施工:进行电气设备的安装和线路布置;(6)调试和试运行:完成所有施工工作后,进行设备的调试和试运行,确保设备能够正常运行。
3.施工要点:(1)安全管理:加强施工现场安全管理,建立健全安全生产管理制度,提供必要的安全防护设施,加强对施工人员的安全教育,严禁违章操作和危险作业。
(2)环境保护:施工现场周边采取封闭保护措施,防止施工废水和废气对周边环境造成污染,施工过程中,合理使用环保材料,定期清理施工现场。
(3)质量控制:按照设计要求和相关标准进行施工,采用质量合格的材料和设备,进行严格的质量检查和验收。
(4)进度控制:根据施工计划,合理安排施工任务,确保施工进度符合预期。
四、施工安全措施:1.严格执行安全操作规程,加强安全教育培训,提高施工人员安全意识;2.组织专业的施工人员参与施工过程中的复杂任务;3.配备必要的安全设备如安全帽、防护眼镜、防护手套等;4.设置合理的施工警示标志,标注禁止入内区域,并采取限制措施,避免非施工人员进入施工现场;5.在施工现场设置合理的消防器材,随时保持施工现场的消防通道畅通,确保消防安全。
污水处理厂建设项目施工组织设计(完整常用版)
污水处理厂建设项目施工组织设计(完整常用版)项目背景本文档旨在设计污水处理厂建设项目的施工组织方案,确保项目的顺利进行和有效管理。
项目概述污水处理厂建设项目的目标是建造一座现代化的污水处理厂,以处理城市污水,并达到环境保护、卫生和健康的标准要求。
施工组织设计组织架构建设项目将设立以下部门组织架构:- 项目管理部:负责整体项目的规划、协调和监督。
- 工程部:负责项目施工的具体实施和管理。
- 设计部:负责项目的设计和技术支持。
- 供应部:负责项目所需材料和设备的采购和供应。
- 安全环保部:负责项目施工中的安全和环保管理。
- 质量控制部:负责项目施工过程中的质量控制和监督。
施工流程1. 前期准备:开展项目可行性研究,准备项目规划和预算,获得相关批准和许可。
2. 土地准备:清理施工场地,进行必要的土地平整和围墙搭建。
3. 建筑施工:按照设计方案,进行污水处理厂的建设,包括清水池、生化池、沉淀池等设施的建造。
4. 电力供应和设备安装:建设电力供应系统,并安装污水处理设备、管道系统和控制系统。
5. 运行试验:进行污水处理设备的运行试验和性能调整,确保其正常运行。
6. 联调联试:对整个污水处理厂进行联调联试,确保各个系统之间的协调运行。
7. 环保验收:安排相关部门对建设项目进行环保验收,确保项目符合相关环保标准。
8. 完工验收:组织项目的完工验收,确保项目达到设计和合同要求。
风险管理在项目施工过程中可能出现以下风险:- 施工延期:采取合理的进度控制和资源调配措施,及时解决施工延期问题。
- 施工安全事故:加强安全管理和培训,制定详细的安全操作规程,确保施工过程的安全环保。
- 质量问题:建立质量控制体系,严格按照质量要求进行施工,定期进行质量检查。
技术支持设计部将提供必要的技术支持,包括但不限于:- 设计方案的细化和调整。
- 施工图纸和工程规范的编制。
- 对施工过程中的技术问题进行解答和指导。
总结本文档为污水处理厂建设项目的施工组织设计提供了概述和方案安排,以实现项目的顺利进行和有效管理。
污水厂工程施工组织设计方案
污水厂工程施工组织设计方案一、设计方案概述污水厂工程施工组织设计方案是对污水处理厂工程施工过程进行全面规划和组织安排的文档,旨在确保施工过程高效、安全、顺利地进行。
设计方案应包括施工进度安排、施工组织结构、材料和设备供应、质量控制措施、安全防护措施等内容,以确保施工项目的完成质量。
二、施工进度安排1.制定详细的施工进度计划,包括开始日期、工期、分期工程的进度等。
2.根据施工进度计划,合理调配施工人员和设备,确保施工项目按计划进行。
3.定期进行施工进度检查和评估,及时调整工作任务和资源分配。
三、施工组织结构1.制定合理的施工组织结构,明确各个施工班组的职责和任务。
2.设立施工项目组,负责统筹协调各个施工班组的工作,保证施工进度和质量。
3.任命经验丰富的施工经理和监理人员,对施工过程进行监督和指导。
四、材料和设备供应1.确定材料和设备供应商,并与其签订合理的供应合同,保证材料和设备的及时供应和质量。
2.建立材料和设备的验收制度,确保上岗前的材料和设备符合施工要求。
3.设立专门的材料和设备仓库,对材料和设备进行妥善保管,减少损失。
五、质量控制措施1.制定详细的质量控制计划,明确各个施工阶段的质量要求和验收标准。
2.设立质量检测室,对施工过程和材料进行严格的抽样检测,确保施工质量。
3.对施工人员进行质量培训,提高其施工质量意识。
六、安全防护措施1.制定安全生产管理制度,明确施工人员的安全责任和安全传达制度。
2.设立安全监控系统,对施工现场进行实时监控,避免事故发生。
3.安排施工人员参加安全培训,提高其安全防护意识。
七、施工现场环境保护1.制定环境保护措施,对施工过程中产生的污水、废料等进行妥善处理,避免对环境造成污染。
2.设立监测点位,对施工现场周边环境进行定期监测,确保环境指标符合要求。
3.增加环保设施,如噪音隔离墙、除尘装置等,减少对周边居民的影响。
八、施工安全应急预案1.制定施工安全应急预案,明确施工过程中可能出现的安全事故类型和应急措施。
污水处理厂改造工程施工组织设计施工方案
1、工程概况1.1、工程简介北仓污水处理厂升级改造工程(二合同)位于北仓污水处理厂内,本合同主要分为改造工程和增建工程,其中改造部分包括接触池改造、污泥浓缩脱水机房改造、二沉池配水井改造、污水调节池改造、生物池改造、加氯间改造、空调系统—热泵机房、粗格栅及进水泵房改造、细格栅改造、旋流沉砂池改造、初沉池改造、甲醇间改造。
增建部分包括污水系统除臭柜、污泥系统除臭柜;附属部分包括道路、管网、电缆沟及配套工程。
布置见下图:北仓污水处理厂升级改造工程二合同建、构筑物改造平面图1.2、地貌、地质及气候条件本工程位于天津市北仓污水处理厂院内,上层地质以人工素填土为主,透水性强。
夏季湿热多雨,秋季湿暖适中,冬季寒冷少雪,夏季最热为7、8月份,平均气温为25.6℃——26.4℃,最热时达到39.6℃,年平均降雨量为500——700mm,四季降水分布很不均匀,夏季降水量最多集中在6~9月份,平均降雨量390mm,最大风速为33m/S,本工程建设阶段将经历09年的夏、秋季。
根据《岩土工程勘察报告》提供的资料,地面标高介于2.30~3.50m;地表均为人工填土层(①层),岩性为素填土,土质不均匀,厚度为2.1~2.6米;基础多位于河床~河澷滩相沉积层(②-1层),岩性以粘土为主,局部为粉质粘=120Kpa。
土,土质均匀,f地下水为第四系孔隙潜水,主要有大气降水及河水补给,地下水位埋深在1.5~1.80m之间,相当于标高1.61~1.81m。
2-的弱腐蚀性,对钢筋砼结构中的钢筋具有弱腐蚀地下水对砼结构存在SO3性.1.3、现场环境北仓污水处理厂现在正处于运营状态,现场施工配套设施完善,厂内基本做到“三通一平”,为工程实施提供便利条件。
1.4、本工程工期及质量要求:1.5编制依据1.5.1、依据北仓污水处理厂升级改造工程(二合同)合同文件、设计施工图;;《给水排水构筑物施工和验收规范》GBJ141-90《给水排水管道工程施工验收规范》GB50268-97《城市污水处理厂工程质量验收规范》GB50334-2002《预制混凝土构件质量检验评定标准》GBJ321-90《建筑地基基础工程施工质量验收规范》GB50202-2002《屋面工程施工质量验收规范》GB50207-2002《建筑地面工程施工质量验收规范》BG50209-2002《建筑装饰装修工程质量验收规范》GB50210-2002《建筑防腐蚀工程施工及验收规范》GB50212-2002《建筑防腐蚀工程质量检验评定标准》GB50224-95《建筑工程施工质量验收统一标准》GB50300-2001《智能建筑工程质量验收规范》GB50339-2003《建筑涂饰工程施工及验收规程》JGJ/T29-2003《塑钢门窗安装及验收规范》JGJ103-96《机械喷涂抹灰施工规程》JGJ/T105-96《建筑工程饰面砖粘贴强度检验标准》JGJ110-97《外墙饰面砖工程施工几验收规程》JGJ126-2002《地基及基础工程施工及验收标准》GBJ202-83《砌体工程施工质量验收标准》GB50203-2002《混凝土结构工程施工质量验收规范》GB50204-2002《钢结构工程施工质量验收规范》GB50205-2001《建筑工程冬季施工规程》JBJ104-97《地下防水质量验收规范》GB50208-2002《城镇供热管网工程施工及验收规范》CJJ28-2004《工业金属管道工程施工及验收规范》GB50184-93《工业设备及管道绝热工程质量检验评定标准》GB50185-93《工业金属管道工程施工验收规范》GB50235-97《建筑给排水及采暖工程施工质量验收规范》GB50242-2002《通风与空调工程施工质量验收规范》GB50243-2002《天津市直埋式预制保温管道工程施工质量验收标准》JJG11-94《城镇直埋供热管道工程技术规程》CJJ/T81-98《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《电气装置安装工程低压电器施工及验收规范》GB50254-96《建筑电气工程施工质量验收规范》GB50303-20021.6、编制原则,认真分析研究,制定切实可行的施工技术措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《建筑工程文件归档整理规范》(GB50328-2001);
《给水排水构筑物施工及验收规范》GBJ141-90
《给水排水管道工程施工及验收规范》GB50268-97
《市政排水管渠工程质量检验评定标准》CJJ3-90
《机械设备安装工程施工及验收通用规范》(GB50231-98);
8.3×7.05
1
58.5
58.5
钢砼,上部砖混
提升泵房
7.5×6.6×5.75
1
1
49.5
钢砼
2
细格栅、PISTA沉砂池
细格栅渠
8.5×1×1.3
2
钢砼
细格栅间
8.5×5.64×3.5
1
1
48
48
钢砼,上部砖混
PISTA沉砂池
φ2.4*3.8
2
钢砼
预处理配电室
8.5×4.5×3.5
1
1
38.25
38.25
《建筑地面工程施工质量验收规范》(GB50209-2002);
《压型钢板、夹心板屋面及墙体建筑构造》01J925-1;
《钢结构工程施工及规范》GB50205—2001;
《建筑给水排水及采暖工程施工验收规范》GB50242-2002
《建设工程质量管理条例》(2000.1.10国务院第279号令);
《建筑施工安全检查标准》(JGJ59-99);
《电气装置安装工期程旋转电机施工及验收规范》GB50170-92
《电气装置工程盘、柜二次回路结线施工及验收规范》GB50171-92
《电气装置安装工程电气设备交接试验标准》GB50150-91
《工业自动化仪表工程及验收规范》GBJ93-86
《自动化仪表安装工程质量检验评定标准》GBJ131-90
《城市道路路基工程施工及验收规范》(CJJ44-91)
《沥青路面施工及验收规范》(GBJ92-96)
《市政道路工程质量检验评定标准》(CJJ1-90)
《排水工程机电设备安装质量检验评定标准》SL-06-99
(8)其它相关适用标准
1.2工程概况
项目名称:XXXXXX有限公司污水处理厂扩建工程。
改扩建背景:XXXXXX准能污水厂扩能工程,是在原污水处理厂的基础上建设的改扩建工程。由于XXXX镇市政污水的大量接入,使得污水来水量超过污水厂的实际处理能力,同时国华电厂三期工程对中水的需求,促使准能公司必须对污水厂进行改扩建才能满足污水处理的要求。
(7)与工程相关参照与执行国家施工规范、标准:
《建筑工程施工质量验收统一标准》(GB50300-2001);
《建筑地基与基础工程施工及验收规范》(GB50202-2002);
《混凝土结构工程施工质量验收规范》(GB50204-2002);
《砌体工程施工质量验收规范》(GB50203-2002);
《屋面工程质量验收规范》(GB50207-2002);
8
出水泵房
将处理后的水加压输送至用水点;
9
污泥处理系统
减少污泥的含水率,形成泥饼后外运。
1.4主要工程量
污水处理厂扩建部分建筑物一览表
编号
名称
建构筑物尺寸(m)
长×宽×高
数量
技术指标
建构筑物结构
层数
占地面积(m2)
建筑面积(m2)
1
粗格栅、提升泵房
进水闸门井
4.6×2.3×4.45
1
10.6
钢砼
粗格栅间
《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98);
《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98);
《建筑电气工程施工质量验收规范》(GB50303-2002);
《电气装置安装工程母线装置施工及验收规范》(GBJ149-90);
《电气装置安装工程电缆电线施工及验收规范》(GB50168-92);
BOD5≤10mg/l
SS≤10mg/l
P≤1mg/l
NH3-N≤5mg/l
扩建工程厂址选择在原污水厂北侧的预留空地内,新建工艺设施充分利用原有基础设施,与原污水厂连成一个整体,但工艺系统与原污水厂是相互独立的。
1.3工艺流程
本污水处理工程工艺程
污水处理系统主要单元:
1
粗格栅
用于截流污水中的大块固体杂物;
本工程为XXXXXX准能公司投资的环保项目,分改造和扩建两部分,其中,在原系统基础上改造部分的规模为5000m3/d,扩建部分的规模为2000m3/d。
工程设计:为北京建工金源环保发展有限公司
主要设计指标如下表:
设计处理能力20000m3/d
处理工艺循环式活性污泥法(CAST)工艺
出水水质COD≤50mg/l
自动控制
新建污水厂的整个工艺生产过程均采用计算机自动化控制,按照"集中管理,分散控制"的原则,对上位管理机、PLC工作站等关键监控设备实现冗余配置并双机热备。同时采用全分布开放式系统,便于功能和硬件的扩充。使系统更能适应功能的增加和规模的扩充。
1
1
297
297
钢砼,上部框架
7
鼓风机房
15.8×8.3×5.4
1
1
131
131
砖混
9
变配电室
21.9×10.2×4.2
1
1
220
220
砖混
10
污泥贮池
4.1×3.6×6
1
14.8
钢砼
11
脱水机房、加氯间
31.9×9.4×10
1
2
295
360
框架,局部二层
设备安装
本工程所用设备共计九大类,593台(套、件等),其中:工艺设备182台;仪表设备19台;高低压通讯设备158台;自控监控设备216台;暖通设备9台;化验设备6台;运输及其它设备5台。
砖混
3
流量计井
6.9×4×2.3
1
12
钢砼
4
CAST反应池、集水池
CAST池
60×30×5.5
2
3600
钢砼
集水池
60×9.5×3.5
1
570
钢砼
5
接触滤池
23.8×8.4
1
1
200
200
钢砼,上部框架
6
消毒池、出水泵房
消毒池
33×6×3.2
1
198
钢砼
出水池
33×2×3.2
1
66
钢砼
出水泵房
33×9
2
进水泵房
提升调节池中的污水进入后续处理单元;
3
细格栅
进一步截流污水中的粗大固体杂物;
4
沉砂池
去除污水中颗粒大于0.2mm的砂粒;
5
改良型循环式活性污泥反应系统
去除污水中的有机污染物、完成硝化和生物除磷,并完成泥水分离;
6
接触滤池
进一步去除污水中的悬浮物、COD、BOD5;
7
消毒池
向池中投加消毒剂,保证药剂充分混合和接触;
污水处理厂扩建项目施工组织设计
一、工程概况
1.1编制依据
(1)XXXXXX有限公司污水处理厂扩建工程施工招标文件;
(2)XXXXXX公司污水处理厂扩建工程设计施工图;
(3)XXXXXX有限公司污水处理厂扩建工程工程量清单;
(4)现场实地勘察情况;
(5)招标答疑;
(6)本企业ISO9001:2000质量保证体系《质量手册》及各项质量保证程序文件。
